白羊岭煤矿建设项目竣工验收
- 格式:doc
- 大小:41.00 KB
- 文档页数:14

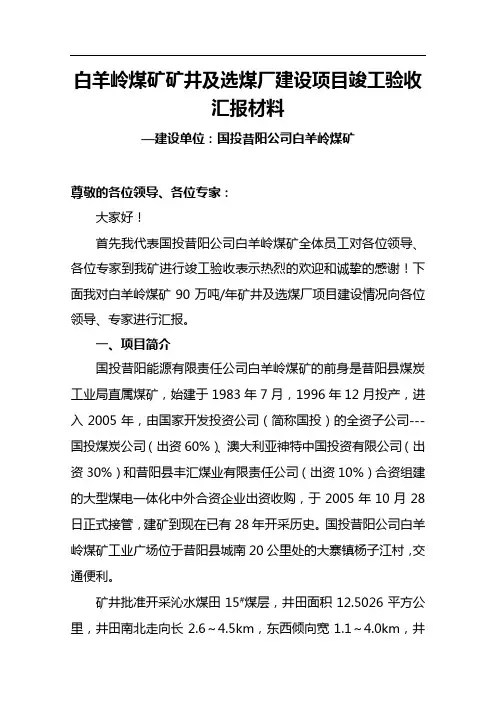

白羊岭煤矿建设项目竣工验收
白羊岭煤矿矿井及选煤厂建设项目竣工验收
汇报材料
—建设单位:国投昔阳公司白羊岭煤矿
尊敬的各位领导、各位专家:
大家好!
首先我代表国投昔阳公司白羊岭煤矿全体员工对各位领导、各位专家到我矿进行竣工验收表示热烈的欢迎和诚挚的感谢!下面我对白羊岭煤矿90万吨/年矿井及选煤厂项目建设情况向各位领导、专家进行汇报。
一、项目简介
国投昔阳能源有限责任公司白羊岭煤矿的前身是昔阳县煤炭工业局直属煤矿,始建于1983年7月,1996年12月投产,进入,由国家开发投资公司(简称国投)的全资子公司---国投煤炭公司(出资60%)、澳大利亚神特中国投资有限公司(出资30%)和昔阳县丰汇煤业有限责任公司(出资10%)合资组建的大型煤电一体化中外合资企业出资收购,于10月28日正式接管,建矿到现在已有28年开采历史。国投昔阳公司白羊岭煤矿工业广场位于昔阳县城南20公里处的大寨镇杨子江村,交通便利。
矿井批准开采沁水煤田15#煤层,井田面积12.5026平方公里,井田南北走向长2.6~4.5km,东西倾向宽1.1~4.0km,井田内工业资源/储量为80.39Mt,设计资源/储量为71.99Mt,设计可采储
量为50.09Mt,设计规模90万吨/年,服务年限41.2a。15#煤层为稳定可采煤层,开采标高为+830米至+570米,厚度为3.79~6.50m 左右,平均厚度为 4.75m。采用走向(倾斜)长壁综采大采高一次采全高采煤方法,全部垮落法管理顶板。矿井投产采区为东翼一采区,布置一个15#煤层综采大采高工作面,首采面为15101综采工作面。煤层不具有爆炸性,为不自燃煤层,设计按高瓦斯矿井管理。15#煤为低中灰、低挥发分、低中硫、低磷、高熔灰分、特高热值、高强度的无烟煤。
矿井设计为立井单一水平开拓方式,建设主立井、副立井及两个回风斜井共四个井筒,布置三条大巷,中央边界式通风,运输大巷布设带式输送机担负煤炭运输,辅助运输采用矿车运输;布置一回采工作面,采煤方法及工艺为长壁综采一次采全高。
配套建设与矿井同等规模的选煤厂,采用重介浅槽选煤方法。
配套建设瓦斯抽采系统。地面设瓦斯抽放站,经过入井管道对煤层及采空区瓦斯进行抽采。
4月,国投昔阳公司白羊岭煤矿矿井及选煤厂建设项目工程按设计要求全部竣工。
二、项目文件审批及单项竣工验收完成情况
(一)项目文件审批
1、 1月10日,山西省煤炭工业局下发“晋煤行发[ ]61号”文批准该矿为90万吨/年机械化采煤升级改造矿井。
2、山西省煤矿企业兼并重组整合工作领导组办公室下发“晋
煤重组办发〔〕75号”文批准矿井为单独保留矿井。
3、 1月20日,山西省煤炭工业局下发“晋煤规发[ ]53号”文批准矿井90万吨/年机械化采煤升级改造项目可行性研究报告。
4、 4月3日,山西省环境保护局下发“晋环函[ ]301号”文批准矿井90万吨/年(含选煤厂及铁路专用线)机械化采煤升级改造工程环境影响报告书。
5、 12月27日,山西省国土资源厅批准矿井生产能力90万吨/年。
6、 2月5日,山西省煤炭工业厅下发“晋煤办基发【】105号”文批准矿井90万吨/年机械化采煤升级改造项目初步设计。
7、 3月30日,山西煤矿安全监察局晋中监察分局下发“晋煤监晋中字【】36号”文批准矿井90万吨/年项目安全专篇。
8、 5月20 日,山西省煤炭工业厅下发“晋煤办基发【】404号”文批准矿井正式开工建设,建设工期为26个月。
9、4月22日,山西省煤炭工业厅下发“晋煤办基发[ ]653号”文批准矿井 4月25日正式进行联合试运转。
(二)项目单项竣工验收情况
⒈12月31日,山西省长治市公安消防支队以长公消验〔〕第067号文对矿井建设消防工程验收予以批复。
⒉3月10日,山西省长子县档案局以长档字〔〕5号文对矿井项目档案验收予以批复。
⒊ 3月17日,山西煤炭工业厅以晋煤瓦发〔〕455号文对瓦
斯抽采系统验收予以批复。
⒋4月1日,山西煤炭工程质量监督中心站以ZXZ004号质量认证书认证霍尔辛赫300万吨/年矿井建设项目为“优良工程”。
⒌4月7日,山西省卫生厅以晋卫监督〔〕46号文对矿井职业病防护设施竣工验收予以批复。
⒍7月22日,山西省煤监局以晋煤监安一字〔〕360号文对矿井安全设施及条件竣工验收予以批复。
⒎ 8月5日,环境保护部以环验〔〕211号文经过了矿井环境保护设施竣工验收予以批复。
⒏8月17日,水利部以办水保函〔〕603号文对矿井水土保持设施竣工验收予以批复。
对项目单项工程竣工验收中提出的问题,我们都全面、认真地进行了整改与完善。
三、项目工程建设情况
国投昔阳公司白羊岭煤矿年产90万吨矿井及选煤厂工程建设项目由中煤国际工程集团北京华宇工程有限公司设计,中煤河北煤炭建设第四工程处、温州通业建设工程有限公司、山西宏厦第一建设有限责任公司、中煤第五建设公司进行施工,山西煤炭建设监理公司实施监理。
当前,矿井生产、生活所需主要系统按设计要求全部竣工并投入使用。矿井主副提升系统、排水系统、供配电系统、通风系统、压风系统、消防洒水系统、运输系统,安全监控系统、瓦斯抽采系
统等各系统均已完善。单身楼、食堂、救护楼、油脂库、生活污水处理站、矿井水处理站、联合建筑、器材库、办公楼、锅炉房、主、副井绞车房、选煤厂等生产、生活设施(系统)已完善。
工程建设期间,我们以高标准、高质量、高起点为追求,坚持安全第一、预防为主的安全生产方针,严格“五大控制”,严肃监管、监理纪律,确保了“矿、土、安”三类工程的顺利进行。
项目概算投资为265643.58万元,截止8月,项目已完成投资270433.82万元。其中矿建工程实际完成投资38096.9万元;土建工程实际完成投资52473.14万元;设备购置实际完成投资55342.46万元;安装工程实际完成投资14669.61万元;其它费用实际完成投资59959.26万元;采矿权价款49892.45万元。
四、生产系统建设情况
(一)采掘系统
首采工作面为15101综采工作面,工作面装备有ZY6400/24/50型液压支架,选用MG250/675-W型采煤机,SGD-630/180型刮板输送机,胶带顺槽安装有SSJ-1000/160型可伸缩胶带输送机,PEM1000×650I型破碎机,SZB630/40型转载机。
矿井布置3个掘进工作面,其中:1个综掘工作面,2个炮掘工作面。综掘工作面选用EBZ200(H)型煤巷掘进机,配备SSJ/800/37型可伸缩带式输送机运煤。开拓、准备巷道采用锚网喷支护,回采巷道采用锚网支护。
(二)提升、运输系统
