办理建筑施工图纸防雷设计审核程序
- 格式:doc
- 大小:27.50 KB
- 文档页数:2
新建建(构)筑物防雷装置设计审核、施工监督、竣工验收程序及注意事项:一、办理设计审核、施工监督、竣工验收手续:建设单位按下述要求到大连市人民政府行政服务中心气象局窗口或大连市雷电防护中心办理申报手续:1、提交报审的图纸资料:①总平面图;②建筑图(一套);③电气图(一套);④采用的防雷产品技术性能资料;⑤防雷工程设计单位资质证(复印件)。
2、填写《防雷装置设计审核申请书》。
3、按辽宁省物价局规定的标准交纳施工监督、竣工验收费用。
二、防雷设计审核:1、市雷电防护中心在收到防雷设计图纸后,于七个工作日内完成审核,经审核设计符合国家标准规范规定,签发《防雷装置设计核准书》。
建设单位可持审核书到市建设行政主管部门(窗口)办理施工许可证。
2、防雷设计经审核不符合国家防雷技术标准和规范,审核部门签发《防雷装置设计修改意见书》,建设单位应按《防雷装置设计修改意见书》的意见、要求,修改设计方案;修改完后,按照原审核程序重新报审。
三、防雷装置施工现场监督检查:建设单位办理完施工许可证后,工程施工进度在以下环节时,应提前三天书面通知市雷电防护中心,以便派人员到现场进行施工监督、检查。
市雷电防护中心若发现施工中存在问题下达《防雷装置整改意见书》,施工单位应及时整改,整改完后,市雷电防护中心进行复查。
1、基础接地,在完成柱、承台、地梁的搭接,浇灌混凝土之前;2、人工接地体,在焊接完成封土之前;3、首次均压环焊接完成时;4、各予留接地点焊接完成时;5、封顶,屋面防雷装置焊接完成封装之前;6、已下发《防雷装置整改意见书》,整改完后。
四、防雷工程竣工总验收:1、新建建(构)筑物防雷装置竣工后,建设单位提前三天填写《防雷装置竣工验收申请书》向市雷电防护中心提出总验收申请。
市雷电防护中心会同有关部门进行竣工总验收。
2、经验收合格后签发《新建建(构)筑物防雷装置验收报告》及《新建建(构)筑物防雷装置合格证书》。
3、经验收后若存在问题,市雷电防护中心下发《防雷装置整改意见书》,建设单位应按《防雷装置整改意见书》的要求整改,整改完后,进行复查,直至合格后方能签发《合格证书》。
办理防雷装置设计审核须知
二、许可程序和办理期限
1. 申请单位向所在地的县以上地方气象主管机构提出申请。
许可机构在收起全部申请材料之日起, 作出受理或者不予受理的书面决定,并对决定受理的申请出具《受理回执》。
对不予受理的,应当书面说明理由。
2.许可机构在受理之日起十个工作日内完成审核工作。
三、核准
防雷装置设计文件经审核符合要求的,气象主管机构按有关审核手续,颁发《防雷装置设计核准意见书》。
施工单位按照经核准的设计图纸进行施工。
在施工中需要变更和修改防雷设计的,应当按照原程序重新申请设计审核。
防雷装置设计经审核不符合要求的,气象主管机构出具《防雷装置设计修改意见书》,申请单位进行设计修改后,按照原程序重新申请设计审核。
大埔县气象局
电话:0753--5591368。

防雷工程专业设计、施工(乙级、丙级资质认证)事项须知一、审批事项名称防雷工程专业设计、施工资质认证(乙级、丙级资质认证)。
二、审批依据《黑龙江省实施<中华人民共和国气象法>办法》(省人大常委会2003年6月20日发布)第二十二条第二款“专业从事防雷电装置设计、安装、检测的人员应当具备国家规定的资格条件;专业从事防雷电装置设计、安装、检测的单位应当具备国家规定的资质等级。
"《防雷减灾管理办法》(中国气象局2004年12月16日发布)第十二条“防雷工程专业设计和施工实行资质认定制度.防雷工程专业设计或者施工资质分为甲、乙、丙三级,并实行分级管理。
甲级资质由国务院气象主管机构认定;乙级和丙级资质由省、自治区、直辖市气象主管机构认定。
”《防雷工程专业资质管理办法》(中国气象局2005年1月28日发布)三、申请审批事项需具备的条件1、独立承担防雷工程专业设计、施工的企业法人,并且遵纪守法,社会信誉好;2、专业技术人员必须取得《防雷工程资格证书》;3、丙级、乙级资质单位的高级技术人员分别不得少于1名、2名,中级技术职称人员分别不得少于3名、4名,并均应具有一定数量的辅助技术人员;4、丙级、乙级资质单位的企业注册资金分别不得少于50万元、80万元;5、申报乙级资质的单位近三年来完成二十个以上第三类建(构)筑物综合防雷工程,防雷工程总营业额不少于四百万元,至少有两个防雷工程项目的营业额不少于五十万元;6、申报乙级资质的单位应当已经取得丙级资质,且近三年年检连续合格,所承担的防雷工程,必须经过当地气象主管机构的设计审核和竣工验收;7、必须建立一套全面质量保证体系,具备安全生产基本条件和完善的规章制度并能有效地实施;8、具备固定的办公场所和相应的设计、施工设备;9、具有防雷工程专业设计或者施工规范、标准化资料并具有档案保管条件;10、防雷产品生产、经销、研制单位不得申请防雷工程专业设计资质。
四、申请审批事项需提供的材料1、正式申请报告、单位基本情况;2、《防雷工程专业设计、施工资质申请表》;3、《企业法人营业执照》、《税务登记证》和法人组织代码;4、专业技术人员简表,其中外聘人员应注明是专职或者兼职及原工作单位等情况,高、中级技术职称人员须提供技术职称和资格证书及省气象主管机构颁发的相应资格证书;5、申报乙级资质的单位应当提交近三年来实际完成的主要防雷工程专业设计、施工项目表;6、申报乙级资质的单位必须出具三个以上防雷工程的用户使用证明;7、防雷工程专业设计、施工企业的质量管理手册,主要包括组织机构、质量保证体系、技术装备、管理制度、工程设计或者施工实施的细则等;8、防雷工程质量管理手册主要包括工程质量管理基本内容、工程质量管理标准、工程质量管理评定办法等;9、申报乙级资质的单位应当提交两个已完成的防雷工程全套技术资料,包括勘察报告、设计方案、合同、设计施工图纸、施工记录、预算、决算、验收报告、用户意见等;10、申报乙级资质的单位应当提交由气象主管机构发放的已完成防雷工程的设计审核、竣工验收等相关资料。
防雷装置设计审核办理(流程、材料、地点、费⽤、条件)⼀、办理条件1)设计单位和⼈员取得国家规定的资质、资格;2)申请单位提交的申请材料齐全且符合法定形式。
⼆、办理材料原件。
法定代表签名或签章,加盖建设单位公章加盖申请⼈公章或签章(多页加盖骑缝章)《⼯程设计资质证书》或《防雷⼯程专业设计资质证》,加盖设计单位公章;设计单位必须具备防雷或建筑设计资质;须提供设计⼈员及总负责⼈员资格证,负责设计的⼈员必须具备防雷、建筑或电⽓专业资格的其中⼀项资格,资格证书上加盖设计单位公章和建设单位公章。
图纸加盖出图印章、建设⽅公章。
图纸包括:总平⾯图,防雷设计说明,基础防雷平⾯图,转换层防雷平⾯图(若有),均压环防雷平⾯图(若有),天⾯防雷平⾯图,施⼯⼤样图,SPD设计图或涉及SPD设计的配电系统图(若有),建筑⽴⾯图(正⽴⾯),玻璃幕墙及⾦属构架的等电位连接图(若有),其它⼯业流程装置的防雷装置设计图(若有)。
其他与防雷建设有关的施⼯图(电⽓、消防、煤⽓、⾦属构架⼤样、⽣产⼯艺流程图等)(若有)加盖申请⼈公章或签章;整改项⽬可不提供总规划平⾯图,提供由建设单位提供的项⽬整改证明,并加盖公章或签章;⽆法提供总规划平⾯图的项⽬,须提供建设证明⽂件)。
原件。
只在审批部门委托技术服务机构进⾏防雷装置技术评价环节当中作参考使⽤。
申请⼈领取⾏政许可决定结果的时候,退还与申请⼈。
三、办理流程⽹上办理流程1.申请。
申请⼈登录⼴东省⽹上办事⼤厅肇庆市封开分厅(⽹址:/portal/index.action)提出申请,上传电⼦材料。
2.受理。
接收⼈员对材料进⾏预审,在5个⼯作⽇之内提出预审意见,作出预受理决定。
申请材料齐全且符合法定形式的,出具电⼦版《防雷装置设计审核受理回执》;申请事项依法不需审批的或不属于本实施机关职权范围的,不予受理;申请材料不齐或不符合法定形式的,出具电⼦版《防雷装置设计审核材料补正通知》。
预受理后,申请⼈按约定⽅式⾃⾏向封开县⾏政服务中⼼⽓象办事窗⼝提交纸质材料,接件受理⼈员当场与⽹上电⼦材料审核⽆误后予以正式受理,出具《防雷装置设计审核受理回执》。
南宁市气象局防雷行政审批程序1南宁市气象局防雷行政审批程序一、进驻大厅我窗口是2002年1月4日南宁市气象局按照市政府的规定派驻南宁市行政审批办证大厅的。
二、防雷装置设计审核和竣工验收行政许可依据:1、国务院对确需保留的行政审批项目设定行政许可的决定》(国务院第412号令)第378项。
2、《中华人民共和国行政许可法》3、《中华人民共和国气象法》第五章第三十一条4、《广西壮族自治区气象条例》第二十二条5、《广西壮族自治区气象灾害防御条例》第二十一条至二十五条6、《广西壮族自治区防御雷电灾害管理办法》三、新建建筑物防雷装置设计审核及竣工验收办事指南1、新建防雷装置设计报建咨询、发放表格、准备资料(办证大厅气象局窗口办理)建设单位提交文件内容(施工图及登记表)a)电气设计说明;b)基础防雷平面图;c)天面防雷平面图;d)配电系统图(高压、低压、动力);e)弱电系统图(电视、电话、网络、消防)f)均压环设置图(中间层防雷平面图、中间层等电位图);g)立面图(前后左右四个立面);h)总平面图;2、受理报建(办证大厅气象局窗口办理)3、设计审核,出具修改意见4、设计院根据修改意见出具修改通知,再次送审5、出具《南宁市防雷装置设计审核意见》、《广西壮族自治区防雷装置设计审核书》6、施工质量监督与分段验收(由客户通知)竣工验收合格出具《广西壮族自治区防雷装置合格证》(由客户通知)具体步骤:1、报建单位到南宁市行政审批办证大厅(科园大道东五路6号)气象局窗口领取并填写《新建建筑物防雷装置设计审核登记表》。
2、将《新建建筑物防雷装置设计审核登记表》一式2份。
及所需图纸交到气象局窗口,由窗口工作人员打受理回执单并开具收费通知单。
3、审核科对设计图纸进行审核并出具《防雷设计审核意见书》。
4、报建单位根将意见书交给设计单位根据我方提出的审核意见进行修改。
5、经设计审核符合国家有关防雷设计规范要求的到南宁市行政审批办证大厅气象局窗口办理《广西壮族自治区防雷装置设计审核书》、《南宁市防雷装置设计审核意见》。
中国气象局第11号令《防雷装置设计审核和竣工验收规定》第一章总则第一条为了规范防雷装置设计审核和竣工验收工作,维护国家利益,保护人民生命财产和公共安全,依据《中华人民共和国气象法》、《中华人民共和国行政许可法》等有关规定,制定本规定。
第二条县级以上地方气象主管机构负责本行政区域内防雷装置的设计审核和竣工验收工作。
未设气象主管机构的县(市),由上一级气象主管机构负责防雷装置的设计审核和竣工验收工作。
第三条防雷装置的设计审核和竣工验收工作应当遵循公开、公平、公正以及便民、高效和信赖保护的原则。
第四条下列建(构)筑物或者设施的防雷装置应当经过设计审核和竣工验收:(一)《建筑物防雷设计规范》规定的一、二、三类防雷建(构)筑物;(二)油库、气库、加油加气站、液化天然气、油(气)管道站场、阀室等爆炸危险环境设施;(三)邮电通信、交通运输、广播电视、医疗卫生、金融证券,文化教育、文物保护单位和其他不可移动文物、体育、旅游、游乐场所以及信息系统等社会公共服务设施;(四)按照有关规定应当安装防雷装置的其他场所和设施。
第五条防雷装置设计未经审核同意的,不得交付施工。
防雷装置竣工未经验收合格的,不得投入使用。
新建、改建、扩建工程的防雷装置必须与主体工程同时设计、同时施工、同时投入使用。
第六条防雷装置设计审核和竣工验收的程序、文书等应当依法予以公示。
第二章防雷装置设计审核第七条防雷装置设计实行审核制度。
申请单位应当向本规定第二条规定的气象主管机构(以下称许可机构)提出申请,填写《防雷装置设计审核申报表》(附表1、附表2)。
第八条申请防雷装置初步设计审核应当提交以下材料:(一)《防雷装置设计审核申请书》(附表3);(二)总规划平面图;(三)防雷工程专业设计单位和人员的资质证和资格证书;(四)防雷装置初步设计说明书、初步设计图纸及相关资料。
需要进行雷击风险评估的项目,需要提交雷击风险评估报告。
第九条申请防雷装置施工图设计审核应当提交以下材料:(一)《防雷装置设计审核申请书》(附表3);(二)防雷工程专业设计单位和人员的资质证和资格证书;(三)防雷装置施工图设计说明书、施工图设计图纸及相关资料;(四)设计中所采用的防雷产品相关资料;(五)经当地气象主管机构认可的防雷专业技术机构出具的有关技术评价意见。
防雷及接地安装工程监理流程一、计划编制:1.确定项目的目标和要求,并与业主进行沟通。
2.制定监理计划,包括工程的起止时间、主要工序、监督检查点等内容。
3.编制监理任务书,明确监理人员的职责和工作内容,指定监理人员。
1.审查工程设计文件,包括防雷装置和接地装置的设计方案。
2.检查设计文件是否符合相关标准和规范要求,如国家规范《建筑物防雷设计规范》等。
3.提出设计修改意见,与设计单位进行沟通和协商。
三、施工图审查:1.审查施工图纸,包括防雷装置和接地装置的布置图、施工图图纸等。
2.检查施工图纸是否符合设计要求和规范要求。
3.提出审查意见,与施工单位进行沟通和协商。
四、施工现场监理:1.检查施工现场的环境和设备是否符合工程要求,如场地平整度、设备状态等。
2.监督施工单位的施工过程,包括防雷装置和接地装置的安装、测试等。
3.对施工中的问题进行处理和解决,确保施工质量和进度。
五、竣工验收:1.进行防雷装置和接地装置的验收,包括功能测试和安全性评估。
2.检查施工单位提供的竣工资料,如验收报告、图纸等。
3.准备验收报告,提出合格意见或整改意见。
六、监理报告:1.编制监理报告,记录监理过程、发现的问题和整改情况等。
2.向业主和相关部门提供监理报告,汇报工程的进展和质量情况。
3.推荐对施工单位和设计单位的奖励或处罚措施。
以上是防雷及接地安装工程监理流程的大致步骤,具体的实施过程还需根据项目的实际情况进行调整和补充。
监理人员在监理过程中要严格按照相关法律法规和技术标准要求,确保工程质量和工期,保障工程安全与可靠性。

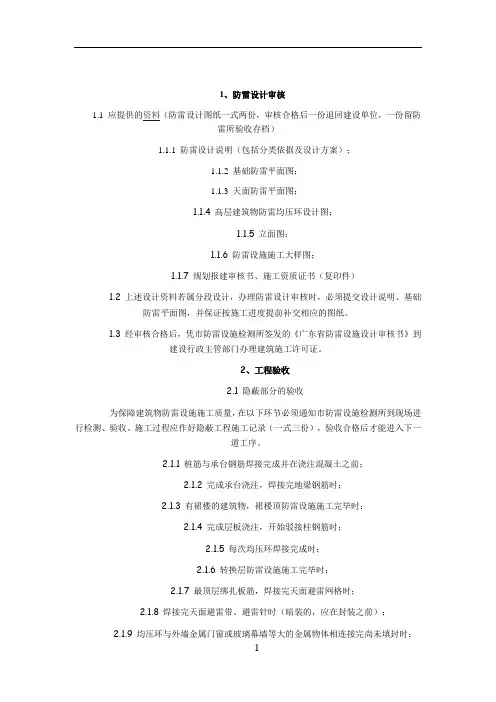

1、防雷设计审核1.1 应提供的资料(防雷设计图纸一式两份,审核合格后一份退回建设单位,一份留防雷所验收存档)1.1.1 防雷设计说明(包括分类依据及设计方案);1.1.2 基础防雷平面图;1.1.3 天面防雷平面图;1.1.4 高层建筑物防雷均压环设计图;1.1.5 立面图;1.1.6 防雷设施施工大样图;1.1.7 规划报建审核书、施工资质证书(复印件)1.2 上述设计资料若属分段设计,办理防雷设计审核时,必须提交设计说明、基础防雷平面图,并保证按施工进度提前补交相应的图纸。
1.3 经审核合格后,凭市防雷设施检测所签发的《广东省防雷设施设计审核书》到建设行政主管部门办理建筑施工许可证。
2、工程验收2.1 隐蔽部分的验收为保障建筑物防雷设施施工质量,在以下环节必须通知市防雷设施检测所到现场进行检测、验收。
施工过程应作好隐蔽工程施工记录(一式三份),验收合格后才能进入下一道工序。
2.1.1 桩筋与承台钢筋焊接完成并在浇注混凝土之前;2.1.2 完成承台浇注,焊接完地梁钢筋时;2.1.3 有裙楼的建筑物,裙楼顶防雷设施施工完毕时;2.1.4 完成层板浇注,开始驳接柱钢筋时;2.1.5 每次均压环焊接完成时;2.1.6 转换层防雷设施施工完毕时;2.1.7 最顶层绑扎板筋,焊接完天面避雷网格时;2.1.8 焊接完天面避雷带、避雷针时(暗装的,应在封装之前);2.1.9 均压环与外墙金属门窗或玻璃幕墙等大的金属物体相连接完尚未填封时;2.1.10 对已发出整改通知的,在整改完毕后;2.2 工程总验收2.2.1 防雷工程竣工后,建设单位或施工单位应提前一天通知市防雷设施检测所进行综合检测、验收。
若验收合格,领取《广东省防雷设施合格证》;若不合格,限期整改。
2.2.2 建设单位持《广东省防雷设施合格证》到有关部门办理建筑工程综合验收手续。
3、注意事项3.1 GB50057-94《建筑物防雷设计规范》是强制性国家标准,新建建筑物的防雷设计、施工均必须按此规定严格执行。
建筑防雷手续办理流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!全面解析:建筑防雷手续办理流程在建筑设计和施工过程中,防雷设施的设置是不可或缺的一环。
防雷装置设计审核和竣工验收规定1.防雷装置设计审核要求(1)设计单位应根据相关国家和地方的建筑设计规范,结合具体项目的要求进行防雷装置的设计。
(2)防雷装置设计方案应包括防雷接地系统、避雷针或避雷网、防雷设备配置等内容。
(3)设计单位应编制详细的设计说明书,包括构件材料、尺寸、布置方式等技术参数,以及图纸和计算书等设计文件。
2.防雷装置竣工验收程序(1)项目建设单位应提前通知相关监管部门进行竣工验收。
(2)竣工验收前,项目建设单位应向相关监管部门提交竣工验收申请,并提供相关设计文件和各种技术资料。
(3)竣工验收时,相关监管部门将派遣专业人员进行现场检查,包括防雷接地系统、避雷针或避雷网的安装质量、防雷设备配置是否符合设计要求等。
(4)检查合格后,相关监管部门将出具防雷装置竣工验收报告,并核发防雷装置使用合格证。
3.防雷装置设计审核和竣工验收的考核标准(1)防雷接地系统的阻抗应满足国家和地方相关规范的要求。
(2)避雷针或避雷网的位置、高度和数量应符合设计要求,并与周围建筑物、设施保持安全距离。
(3)防雷设备的配置应符合设计要求,包括避雷器、放电线圈、接地电阻器等。
(4)防雷装置应能有效减少或消除雷电造成的损害,保护建筑物和设施的安全。
4.防雷装置竣工验收的责任(1)项目建设单位应全面负责防雷装置的竣工验收工作,并提供真实、完整的设计文件和技术资料。
(2)设计单位应对防雷装置设计方案的合理性和可行性负责,并配合相关监管部门的检查工作。
(3)相关监管部门应认真履行职责,对防雷装置的竣工验收进行全面检查,确保设计和施工符合相关规范和标准。
随着技术的不断进步和建筑的快速发展,防雷装置设计审核和竣工验收变得越来越重要。
通过规定明确的要求和程序,可以确保防雷装置的设计和施工达到高标准,提升建筑物和设施的防雷能力,从而保障人们的生命财产安全。
办理建筑施工图纸防雷设计审核程序关键信息项:1、办理建筑施工图纸防雷设计审核的流程2、所需提交的资料3、审核标准与要求4、审核时间期限5、审核结果的通知方式6、相关费用的规定7、违规处理与责任承担11 引言本协议旨在规范和明确办理建筑施工图纸防雷设计审核的程序及相关事项,以确保建筑工程的防雷设计符合国家和地方的相关标准与规定,保障建筑物及其使用者的生命财产安全。
111 适用范围本协议适用于所有新建、改建、扩建的建筑工程项目的施工图纸防雷设计审核。
112 定义在本协议中,“防雷设计”指为防止雷电对建筑物及其内部设备造成损害而进行的设计措施,包括接闪器、引下线、接地装置等的设计。
21 办理流程211 申请建设单位应向当地防雷主管部门提出建筑施工图纸防雷设计审核申请,并填写相关申请表格。
212 提交资料建设单位应提交以下资料:建筑施工图纸(包括建筑平面图、立面图、剖面图、基础图、电气图等)。
防雷设计说明及计算书。
相关设计人员的资质证明。
其他可能需要的资料,如地质勘察报告等。
213 受理防雷主管部门收到申请和资料后,应在规定的时间内进行受理审查。
如资料不齐全或不符合要求,应一次性告知建设单位需要补充或修改的内容。
214 审核防雷主管部门组织专业人员对提交的施工图纸防雷设计进行审核。
审核内容包括设计是否符合国家和地方的防雷规范、标准,设计参数的选取是否合理,防雷设施的布局是否科学等。
215 意见反馈审核完成后,防雷主管部门应及时向建设单位反馈审核意见。
如审核通过,出具审核合格证明;如审核不通过,应详细说明存在的问题和整改要求。
31 审核标准与要求审核应依据国家和地方现行的防雷设计规范、标准进行,包括但不限于《建筑物防雷设计规范》等。
防雷设计应满足以下要求:311 接闪器的设置应符合建筑物的防雷类别和保护范围要求。
312 引下线的数量、间距和布置应合理,确保雷电流能够安全传导至接地装置。
313 接地装置的接地电阻应满足设计要求,接地极的埋设深度和间距应符合规范。
防雷装置设计审核、竣工验收行政许可流程一、防雷装置设计审核1、建设单位应当在工程投入施工前将建(构)筑物上的防雷装置设计图纸报送气象主管机构申请防雷装置设计审核。
气象主管机构负责对建(构)筑物防雷装置设计、施工活动进行监督、巡查,发现防雷装置图纸未经审核擅自投入施工的行为,则发给建设单位《气象行政执法通知书》(附表1)。
2、若在规定期限内建设单位未办理防雷装置设计审核申请手续,则进入执法程序,发给建设单位《责令停止违法行为通知书》(附表2)。
3、建设单位申请进行防雷装置设计审核时必须按要求填写《防雷装置设计审核申报表》(附表3),同时要求提供具有合法资质的防雷装置安全检测机构出具的《土壤电阻率测试报告》及《防雷设施(装置)设计技术审核报告》。
4、气象主管机构经办人员负责审查申请材料是否齐全,若申请材料符合要求,则由经办人发给申请单位《防雷装置设计审核受理回执》(附表4);若申请材料不符合要求需要补正的,则发给申请单位《防雷装置设计审核材料提交通知》(附表5)。
5、气象主管机构结合建设单位提供的资料及检测机构出具的检测报告对防雷装置设计图纸进行审核,对符合国家技术规范的发给《防雷装置设计核准书》(附表6);对不符合国家技术规范的发给《防雷装置设计修改意见书》(附表7)。
防雷装置设计审核流程图步骤一:执法人员对防雷装置设计、施工活动进行监督、巡查步骤二:执法人员发现违法行为,宣传法律法规后发给相对人《气象行政执法通知书》,限期要求其办理步骤三:气象主管机构经办人员审查申请人提交的材料是否齐全不按期报送审查的发出《责令停止违法行为通知书》进入执法程序步骤四:申请材料完备的,发给《防雷装置设计审核受理回执》申请材料不完备的,限期补齐,并发给《防雷装置设计审核材 料补正通知书》逾期不补正材料仍继续施工的,进入执法程序步骤五:防雷设计图纸符合国家技术规范要求的,发给《防雷装置设计核准书》防雷设计图纸不符合国家技术规范要求的,发给《防雷装置设计修改意见书》,限期修改防雷装置设计图纸逾期不按要求修改设计图纸仍继续施工的,进入执法程序步骤一:建设单位向气象主管机构提出图纸审核申请××县气象行政执法通知书×气法﹝﹞第号:根据《气象法》、《云南省气象条例》、《防雷减灾管理办法》等有关法律规定,经气象行政执法检查,就你单位(公司)的防雷工程通知以下事项:1、你单位(公司)新建的防雷装置图纸未按要求报气象主管机构审核擅自施工,违反了《云南省气象条例》第二十七条的规定。

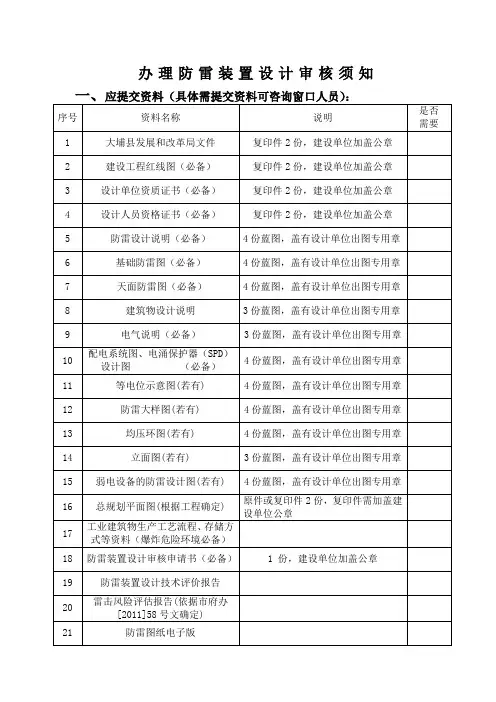

办理新建建筑物防雷设施验收程序一、办理设计审核手续:(一)应提交的资料:1.《防雷装置设计审核申请书》;2.防雷工程专业设计单位和人员的资质证和资格证书;3.防雷装置施工图设计说明书,施工图设计图纸;4.设计中所采用防雷产品经过国家检测的合格证;5.经当地防雷中心出具的图纸审核意见书。
二、办理工程验收手续(一)应提交如下资料:1.《防雷装置竣工验收申请书》;2.《防雷装置设计核准书》;3.防雷工程专业施工单位和人员的资质证和资格证书;4.经当地防雷中心出具的《防雷装置检测报告》;5.防雷装置竣工图等技术资料;6.防雷产品出厂合格证安装记录,国家测试机构出具的测试报告.三、工程验收(一)隐蔽部分的验收:办理开工手续后,工程施工进度在以下环节时,请提前一天通知市防雷中心,派人到现场监督、检测。
1.完成桩基础,开始绑扎承台、地梁钢筋时;2.完成地梁浇注,开始绑扎柱钢筋时;3.完成柱的浇注,开始首层板筋绑扎时;4.每隔层绑扎板筋时;5.每次均压环施工(砌墙到外墙窗底部)或焊接完均压环时;6.最顶层绑扎板筋,焊接完天面避雷网络;7.焊接完天面防雷带、避雷针时;8.均压环与外墙金属门窗相连时;9.完成对大楼玻璃幕墙等大的金属物体的等电位处理时;10.完成低压配电、供水系统、煤气管道等设施安装时;11.在安装大楼冷却塔、广告牌等金属物体时。
(一)工程总验收:防雷设施竣工后,建设单位或是施工单位应提前一天通知防雷中心进行综合质量检测。
四、注意事项:1.《建筑物防雷设计规范》(GB50057—94)是强制性国家标准,新建筑物的防雷设计、施工均必须按此规范严格执行.下列行为有可能导致建筑物防雷能力先天不足,留下永久的雷击隐患:①防雷建筑物没有防雷设计,后未有防雷设计先开工;②不按《规范》设计;③不按设计施工,施工人员无焊工证上岗;④隐患部分未经验收便进入下一道工序;⑤不按“整改通知”及时整改;⑥工程未经验收便投入使用。
在我国,所有的一类防雷建筑物、二类防雷建筑物和三类防雷建筑物都需要进行防雷报审。
防雷报审是指在建筑物的设计阶段,由具有防雷设计资质的单位按照国家规范深化设计,设计完成后,将设计图纸和相关资料提交给当地的气象局进行审核。
审核通过后,才能进行建筑物的施工。
这是因为,防雷设施是建筑物的安全保障之一,如果防雷设施设计不合理或者不符合规范,就会导致建筑物在雷电天气中受到雷击,可能会造成人员伤亡和财产损失。
在进行防雷报审时,需要提交的材料包括:防雷设计报告、防雷设计图纸、防雷设备清单、防雷设计计算书、防雷设计资质证书等。
其中,防雷设计报告需要详细说明防雷设计的原则、方案、设施等内容,防雷设计图纸需要清晰地展示防雷设施的布局和细节,防雷设备清单需要列出所有防雷设备的名称、型号、数量等信息,防雷设计计算书需要详细说明防雷设计的计算过程和结果,防雷设计资质证书需要证明设计单位的资质和能力。
防雷报审的流程如下:首先,设计单位完成防雷设计后,将防雷设计报告和防雷设计图纸等相关材料提交给当地的气象局。
气象局接收到材料后,会组织专家对材料进行审核,审核通过后,气象局会颁发防雷设计核准书。
设计单位取得防雷设计核准书后,就可以进行建筑物的施工。
在施工过程中,施工单位需要按照防雷设计图纸进行施工,不得随意更改。
如果需要更改,必须重新报审。
防雷报审的重要性体现在以下几个方面:首先,防雷报审可以确保建筑物的防雷设计符合国家和行业的相关规范和标准,从而保证建筑物的防雷安全。
其次,防雷报审可以提高设计单位的的设计水平和质量,避免因设计不合理导致的雷击事故。
再次,防雷报审可以对施工过程进行指导和监督,确保施工质量。
最后,防雷报审可以为建筑物的使用者和管理者提供技术支持和参考依据。
总之,工程施工需要防雷报审,这是保障建筑物防雷安全的重要环节。
设计单位和施工单位都应当严格遵守防雷报审的相关规定,确保建筑物的防雷设计合理、施工质量可靠。
如何办理防雷报建与验收手续?一、具体业务名称(业务范围):新建、扩建、改建建(构)筑物的防雷设施的设计审批;防雷设施检测验收(含发放防雷设施合格证书;设计施工资质的认定)。
二、新建建(构)筑物防雷报建(设计审核)所需提供的资料:1、设计图纸(1)设计说明(2)基础防雷平面及大样图(3)天面防雷平面图及大样图(包括针网带及其它)(4)四置图(工程规划平面图)(5)高层建筑均压环设计图及大样图(包括金属门窗接地图)(6)立面图(7)配电图上述设计图纸、资料若属分段设计,防雷设计审核时则必须提交设计说明、基础防雷平面图、天面防雷平面图,并保证按施工进度提前补交相应的图纸。
2、设计采用防雷器、消雷器、避雷导体、优化避雷针等防雷产品,必须提交产品说明书及有关证件、设计方案等。
3、当审核出防雷设计不符合技术规范时,建设单位应将《防雷设计修改通知书》送设计单位,按通知要求修改设计,再送审核。
三、新建建(构)筑物防雷检测验收:1、防雷隐蔽工程的检测验收防雷设施利用建筑物钢筋及金属构件作接地体及引下线时,每层(段)焊接好后,在浇灌混凝土前进行现场检测验收。
具体为:(1)完成桩与承台的连接时;(2)完成承台与地梁的连接时;(3)完成地梁均压网的焊接和地梁与首层柱筋引下线的连接时;(4)完成各层间柱筋引下线的焊接;(5)完成每道均压环与柱筋引下线连接和均压环与外墙金属门窗的连接时(高层建筑);(6)完成玻璃幕墙与接地系统的连接时;(7)完成最顶层板筋绑扎及避雷网格的焊接时;(8)完成避雷针、网、带的敷设及天面金属物体的等电位连接时;2、总验收应提交以下资料:(1)已办理防雷报审手续的证明材料——该项目《广东省防雷设施审核书》原件或缴费凭证。
(2)防雷隐蔽工程检测验收记录——该项目的《广东省新建建筑物防雷设施验收手册》。
(3)防雷施工资质证明材料——施工单位防雷专业施工资质证。
(4)建设单位、施工单位签署意见的《防雷设施竣工验收申报表》。
河南一、二、三类建筑物防雷检测验收标准和流程
根据中华人民共和国国家标准GB/T21431-2008《建筑物防雷装置检测技术规范》中所规定的检测周期如下:
一类建筑物:每2年要求彻底做防雷检测,要求严格的系统,检测间隔时间为6个月。
二类建筑物:每4年要求彻底做防雷检测,要求严格的系统,检测间隔时间为12个月。
三类建筑物:每6年要求彻底做防雷检测,要求严格的系统,检测间隔时间为12个月。
如果是首次检测,也就是常说的检测验收,就要求做彻底检测。
包括:接闪器检测、引下线检测、接地装置检测、防雷区的划分、电磁屏蔽防雷检测、等电位连接检测、及电涌保护器(SPD)性能检测。
如果是常规检测(定期检测/年检),就可在以上检测项目当中来选取重要部分,来进行检测。
一般几个重要地方需要每年检测一次,包括:低压总配电箱、电梯机房、单元楼配电机房、制冷机房、交换站等。
建筑防雷验收流程规定:
1、送审登记:建设方提供规划许可证、防雷全套图纸。
2、图纸审定:图纸审定在三个工作日内完成并用微机打印出审核报告。
3、交纳费用:收费标准按省物价局、财政厅、气象局《关于调整气象科技服务收费标准的通知》执行。
4、签发办理:由分管局长签发核准书,交建设管理部门一并办理相
关手续。
5、工程验收:根据工程进度,组织专业技术人员到工地检查验收,填写验收手册,并出具验收报告。
二、常规防雷检测程序。
1、通过报纸、电视台、电话发出检测通知。
2、接到回执后,安排检测时间。
3、两个工作日内写出检测报告和整改意见。
4、通知被检单位拿检测报告并交纳费用。
5、检查落实整改情况。
办理建筑施工图纸防雷设计审核程序
一、建设单位提交资料
⒈包括防雷设计图纸,总规划平面图(经规划部门批准),建筑施工图,结构施工图,其它与防雷建设有关的设计图(电施、水施、消防、电视、金属构架大样等),工业建筑物应有生产工艺流程图、物料存储方式、危险品场所分布等资料,储罐应提供:材质、壁厚、存储物形态、存储工作压力数据等
⒉防雷施工单位资质证书
二、建设单位填写《防雷工程开工报审表》
三、避雷装置安全技术检测站对图纸进行审核,经审核合格后填写《防雷设施
设计审核书》
四、建设单位按物价文件的收费标准缴纳审核费
五、领取《防雷设施设计审核书》,凭《审核书》到建设行政主管部门办理施
工手续
六、避雷装置安全技术检测站在建筑施工过程中对防雷设施进行监督管理,并
出具监理报告
七、工程验收
⒈防雷设施竣工后,建设单位或施工单位应提前一天通知避雷装置安全技术检测站进行综合质量检测,然后到避雷装置安全技术检测站办理防雷设施验收资料。
⒉申请防雷设施优良工程评定的单位,需填写申请表格,经县避雷装置安全技
术检测站派员复核后审批。
建筑工程消防设计审核行政许可
一、项目名称:建筑工程消防设计审核行政许可
二、依据:《中华人民共和国消防法》、《省消防条例》
三、类型:行政许可
四、申报建筑工程消防设计审核的受理范围:
(一)、燃油、燃气管道铺设工程,贮存设施建设安装工程的消防设计方案;
(二)、按照国家工程建筑消防技术标准需要进行消防设计的新建、改建、扩建和内
装修工程的消防设计图纸及有关资料;
(三)、在燃油、燃气管道等易燃易爆场所或者附近施工的消防安全保护方案。
五、申报材料:
建筑工程项目申报审核应提供以下材料:
1、建筑工程设计防火审核申报表、自动消防设施设计防火审核申报表(安装自动消
防设施 );建筑消防设计防火审核申报表.doc
2、用地红线图及必要的文字说明材料(只针对易燃易爆工程项目选址时要求提供);
3、建筑施工图纸(含建筑总平面图和建筑工程水、电、暖通等专业的施工图纸);
4、高层民用建筑、大型公共建筑和甲、乙类生产、储存项目及其它设有自动消防设
施的建筑工程消防设计专篇。
内装修工程项目申报审核应提供以下材料 :
1、建筑内部装修防火审核申报表;建筑消防设计防火审核申报表建筑内部装修设
计防火审核申报表
2、装修施工图纸(含装修平面图、立面图、吊顶图、电气设备线路布置图、空调风
管走向平面图、消防配置设备布置图等);
3、装修材料的防火燃烧性能检测报告。
六、审核程序:
行政服务中心窗口接受材料→消防大队受理、审核(现场勘察)→审批→发《建筑
工程消防设计审核意见书》
七、审核时限:
消防机构在接到申报材料后, 5日内决定是否受理并制发《行政许可受理意见书》,受理后对于一般工程在15日内制发《建筑工程消防设计审核意见书》,对于重点工程、高层建筑、大型公共场所、火灾危险性大和需要组织专家论证的工程在30日内制发《建筑工程消防设计审核意见书》,对于内装修工程在7个工作日内制发《建筑工程消防设计审核意见书》,对于工程选址的在5日内派员实地勘察并于7日内
制发《建筑工程消防设计审核意见书》。
八、收费依据和标准:不收费
施工图设计文件审查工作程序
建设单位向建设行政主管部门提交以下资料:
行政政策性审查需提交的材料有:
1、建设单位关于施工图审查的申请
2、项目立项批准文件
3、城市规划部门规划意见(复印件)
4、建设工程初步设计批准文件(复印件)
5、建设工程勘察、设计合同
6、勘察设计招投标备案表(复印件)
技术性审查需提交的材料有:
1、施工图设计文件(一式两份)
2、结构计算书及相应的数据文件软盘
3、工程勘察成果报告
建设行政主管部门发送审通知委托施工图审查机构进行技术性审查(特殊重点工程分送相关部门专项进行审查:1、部分工程由抗震部门专项审查;2、特殊消防工程由消防部门专项审查;3、独立人防工程由人防部门专项审查;4、涉及专业环保项
目由环保部门专项审查。
)
施工图审查机构向建设行政主管部门提交审查报告,政策性和技术性审查合格的,
由建设行政主管部门颁发批准书。
