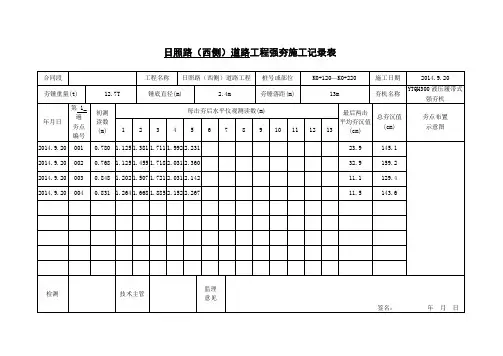

日照路(西侧)道路工程强夯施工记录表合同段工程名称日照路(西侧)道路工程桩号或部位K0+120—K0+220 施工日期2014.9.20夯锤重量(t) 12.7T 锤底直径(m) 2.4m 夯锤落距(m) 13m 夯机名称Y TQH300液压履带式强夯机年月日第1_遍夯点编号初测读数(m)每击夯后水平仪观测读数(m) 最后两击平均夯沉值1 2 3 4 5 6 7 8 9 10 11 12 13(cm)总夯沉值(cm)夯点布置示意图2014.9.20 001 0.780 1.125 1.381 1.711 1.992 2.231 23.9 145.1 2014.9.20 002 0.768 1.125 1.455 1.718 2.031 2.360 32.9 159.2 2014.9.20 003 0.848 1.202 1.507 1.721 2.031 2.142 11.1 129.4 2014.9.20 004 0.831 1.264 1.668 1.885 2.152 2.267 11.5 143.6检测技术主管监理意见签名:年月日日照路(西侧)道路工程强夯施工记录表合同段工程名称日照路(西侧)道路工程桩号或部位施工日期夯锤重量(t) 12.7T 锤底直径(m) 2.5m 夯锤落距(m) 18m 夯机名称Y TQH300液压履带式强夯机年月日第_ 遍夯点编号初测读数(m)每击夯后水平仪观测读数(m) 最后两击平均夯沉值1 2 3 4 5 6 7 8 9 10 11 12 13(cm)总夯沉值(cm)夯点布置示意图检测技术主管监理意见签名:年月日。
