竣工预验收质量评估报告【江苏省建设厅监制】
- 格式:doc
- 大小:230.00 KB
- 文档页数:14
徐州幼儿高等师范学校教学楼工程古报告总监理工程师: 公司技术负责人:期:江苏省建设厅监制B9单位: 徐州幼儿高等师范学校单位: 江苏华海建筑设计有限公司单位: 江苏苏中建设集团股份有限公司监理单位(章): 徐州市菲迪克建设工程监理有限公司.工程质量目标和质量监理依据三.工程实施概况四.工程质量控制情况五.工程参建各方责任主体的质量行为六.监理预验收发现的问题及整改情况七.工程质量控制资料核查情况八.工程质量评估结论附表一:原材料试块及试验项目结果汇总表附表二:工程质量控制资料汇总表附表二:工程安全和功能检验(检测)报告汇总表附表四:工程观感质量检查记录汇总表教学楼竣工验收质量评估报告一.工程概况和工程特点1.1工程名称: 徐州幼儿高等师范学校教学楼工程1.2建设单位: 徐州幼儿高等师范学校1.3勘察单位: 徐州中国矿大岩土工程新技术发展有限公司1.4设计单位: 江苏华海建筑设计有限公司1.5施工单位:江苏苏中建设集团股份有限公司1.6监理单位:徐州市菲迪克建设工程监理有限公司1.7工程特点:本工程建筑面积为15842山2,结构形式为:钢筋砼框架结构,地下一层,地上五层,局部地上二层,建筑抗震设防烈度为抗震等级为二级,建筑结构安全等级为二级,结构设计使用年限50年,耐火等级为二级,屋面防水等级为二级,本工程各分部工程特点主要如下:1.7.1基础分部:本工程基础采用钢筋砼柱下条形基础、筏形基础及框架剪力墙结构。
地下室底板、柱、梁、墙及顶板均采用补偿收缩防水砼, 砼等级为C35,抗渗等级为P6。
填充墙采用MU10 KM1型烧结空心砖,砌筑砂浆采用M5混合砂浆进行砌筑,圈梁构造柱为C30砼浇筑。
1.7.2主体分部:本工程主体为钢筋砼框架结构六层,局部二层,二层楼面以上柱、梁、板混凝土强度等级为C30,各层楼面梁板均采用补偿收缩混凝土并掺入聚丙烯抗裂纤维。
填充墙内圈梁、构造柱混凝土强度等级为C30。
填充墙采用MU10 KM1型烧结空心砖,砌筑砂浆采用M5混合砂浆进行砌筑,女儿墙采用烧结普通砖,M7.5水泥砂浆砌筑。
工程竣工预验收质量评估报告建设单位:设计单位:承包单位:监理单位(章): 总监理工程师:公司技术负责人:日期:江苏省建设厅监制目录一、工程概况二、竣工预验收经过三、竣工预验收监理结论附一:单位(子单位)工程质量控制资料核查记录附二:单位(子单位)工程分部和分项工程监理抽查情况汇总表附三:单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录附四:分部和分项工程监理抽检情况汇总表附五:监理抽查/见证试验情况汇总及说明附六:竣工预验收遗留的整改问题及商定解决办法附七:工程竣工预验收小组成员名单及分工表江苏省建设厅监制竣工预验收质量评估报告一、工程概况:工程名称:建设地点:工程类别:工程造价:工程等级:建筑面积为:建筑层数:地基及基础:主体结构:建筑屋面:建筑装饰装修:(内、外墙;门窗、楼地面等)抗震设防烈度:7度设防,框架抗震等级为三级工程质量标准:开竣工日期:二、竣工预验收经过:1、工程于年月底基本结束后,由监理公司现场总监组织施工单位及有关配套专业的监理人员进行预验收。
预验收的主要内容:[按实际分部工程所含主要分项编写如:施工技术资料、质量控制资料;地基及基础、主体结构、建筑装饰装修(包括:楼面及地面、门窗、内墙、外墙、高级装修等)、建筑屋面、建筑给水排水及采暖、建筑电气、智能建筑、通风与空调、电梯楼;重点是影响使用功能的相关部位及观感质量].2、在验收时严格按照《建筑工程施工质量验收统一标准》(GB50300—2001)和相关施工质量验收规范、施工操作规程以及施工单位与建设单位签订的工程合同中质量目标(合格)的标准进行检查.在验收过程中发现了一些问题,并与施工单位商定了处理方案.有关验收遗留的整改问题见附表。
三、竣工预验收监理结论:3。
1质量控制资料及工程实体检查和评定:1、分部工程评定:共检查个分部,全部合格。
其中:地基及基础:地基符合设计要求,基础施工质量合格;主体结构:(几个分项质量情况),主体结构分部质量合格;建筑装饰装修:(几个分项质量情况包括:楼地面、门窗、外墙、内墙高级装修等),建筑装饰装修分部质量合格;建筑屋面:(几个分项质量情况),建筑屋面分部质量合格;其它分部工程:(建筑给水排水及采暖、建筑电气、智能建筑、通风与空调、电梯等5个分部工程概括为其它分部工程做质量评定,也可分别说明)。
工程质量评估报告内容提要:工程概况工程参建单位工程质量验收情况工程质量事故及其处理情况竣工资料审查情况工程质量评估结论建设单位设计单位施工单位监理单位(章)总监理工程师监理单位技术负责人日期江苏省住房和城乡建设厅监制一工程概况:本工程地处本新建工程占地面积㎡,建筑面积㎡(工厂栋工厂栋为钢结构厂房,柱下为独立基础,柱为钢柱,屋面为轻钢结构屋面,墙面为轻钢彩板墙面;事务栋为混凝土框架结构,柱下为独立基础,内墙为轻质隔墙和砖墙,外墙面为轻钢彩板墙面;门卫为混凝土框架结构;自行车棚为排架结构;水池泵房位于地下,为混凝土框架结构。
1、建筑类型:钢结构及框架结构2、结构特点:本工程基础为柱下阶型独立基础,基础、主体结构砼等级为C30,工厂栋主体为钢排架结构,事务栋为钢筋混凝土框架结构;二、工程参见单位建设单位:设计单位:施工单位:监理单位(章):三、工程质量验收情况在整个工程的施工期间,各参建单位均能按照设计要求保质保量完成合同工作量;同时针对本工程质量要求高、工期短的特点,各参建单位能及时调整管理模式,从更高的要求紧抓施工质量,始终坚持以质量第一为前提,进行高标准施工。
现场监理部根据监理合同组建后,制定了有针对性,可操作性、实施性强的监理实施细则;抓紧施工质量,采取事前控制与主动控制相结合的方式,引导施工单位按照设计图纸、规范要求及强制性条文的规定正确施工;同时加大监理投入,充分采取旁站、平行检查等检查手段多方位进行严格监理。
对重点部位、关键工序进行旁站;对平行检查的项目有意识的提高抽查率甚至全数检查,杜绝了上道工序未验收下道工序就施工的现象。
在新北区质量监督站、业主、监理、施工等单位的共同努力下,针对本工程的特点,采取了下列具体措施,确保了施工质量:1、重点部位、关键工序的施工有专业施工方案,经严格审核通过后方可予以实施;2、现场材料均根据规范要求经过复试,杜绝了不合格品进入本工程;3、对安全和功能检查项目进行全数检查,并做到记录真实有效;4、所有隐蔽工程在隐蔽前做到在上道工序未验收前下道工序禁止施工,决不留下质量隐患;5、工序报验与实际施工进度基本同步;6、工程技术资料基本齐全。
B9
有限公司厂房工程
竣工预验收质量评估报告
建设单位:
设计单位:
施工单位:建筑工程有限公司
监理单位(章):
总监理工程师:
预验收日期:
江苏省建设厅建设监理处监制
目录
一、工程概况
二、工程质量评估意见
三、质量评估结论
附一:质量保证资料核查记录表
附二:分部和分项工程监理抽检情况汇总表
附三:单位工程观感质量监理检查表
附四:监理抽查/见证试验情况汇总及说明
附五:竣工预验收遗留的整改问题及商定解决办法
附六:竣工预验收小组成员名单及分工表
江苏省建设厅建设监理处监制附一:
质量保证资料监理核查表
核查人:总监理工程师:日期:
江苏省建设厅建设监理处监制附二:
分部和分项工程监理抽检情况汇总表
填表人:总监理工程师:日期:
江苏省建设厅建设监理处监制附三
单位工程观感质量监理检查表
参加检查人员:总监理工程师:日期:
附四:
监理抽查/见证试验情况汇总及说明
填表人:总监理工程师:日期:
江苏省建设厅建设监理处建制附五
竣工预验收遗留的整改问题及商定解决办法
江苏省建设厅监理处监制附六
工程竣工预验收小组成员名单及分工表
江苏省建设厅建设监理处监制。
工程工程质量评估报告内容提要:工程概况工程参建单位工程质量验收情况工程质量事故及其处理情况竣工资料审查情况工程质量评估结论建设单位:设计单位:施工单位:监理单位(章):总监理工程师:监理单位技术负责人:日期:江苏省住房和城乡建设厅监制一工程概况:本工程地处本新建工程占地面积㎡,建筑面积㎡(工厂栋工厂栋为钢结构厂房,柱下为独立基础,柱为钢柱,屋面为轻钢结构屋面,墙面为轻钢彩板墙面;事务栋为混凝土框架结构,柱下为独立基础,内墙为轻质隔墙和砖墙,外墙面为轻钢彩板墙面;门卫为混凝土框架结构;自行车棚为排架结构;水池泵房位于地下,为混凝土框架结构。
1、建筑类型:钢结构及框架结构2、结构特点:本工程基础为柱下阶型独立基础,基础、主体结构砼等级为C30,工厂栋主体为钢排架结构,事务栋为钢筋混凝土框架结构;二、工程参见单位建设单位:设计单位:施工单位:监理单位(章):三、工程质量验收情况在整个工程的施工期间,各参建单位均能按照设计要求保质保量完成合同工作量;同时针对本工程质量要求高、工期短的特点,各参建单位能及时调整管理模式,从更高的要求紧抓施工质量,始终坚持以质量第一为前提,进行高标准施工。
现场监理部根据监理合同组建后,制定了有针对性,可操作性、实施性强的监理实施细则;抓紧施工质量,采取事前控制与主动控制相结合的方式,引导施工单位按照设计图纸、规范要求及强制性条文的规定正确施工;同时加大监理投入,充分采取旁站、平行检查等检查手段多方位进行严格监理。
对重点部位、关键工序进行旁站;对平行检查的项目有意识的提高抽查率甚至全数检查,杜绝了上道工序未验收下道工序就施工的现象。
在新北区质量监督站、业主、监理、施工等单位的共同努力下,针对本工程的特点,采取了下列具体措施,确保了施工质量:1、重点部位、关键工序的施工有专业施工方案,经严格审核通过后方可予以实施;2、现场材料均根据规范要求经过复试,杜绝了不合格品进入本工程;3、对安全和功能检查项目进行全数检查,并做到记录真实有效;4、所有隐蔽工程在隐蔽前做到在上道工序未验收前下道工序禁止施工,决不留下质量隐患;5、工序报验与实际施工进度基本同步;6、工程技术资料基本齐全。

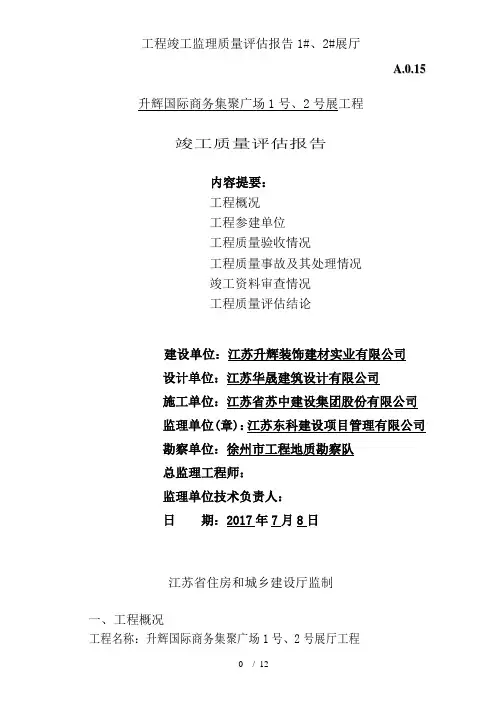

A.0.15升辉国际商务集聚广场1号、2号展工程竣工质量评估报告内容提要:工程概况工程参建单位工程质量验收情况工程质量事故及其处理情况竣工资料审查情况工程质量评估结论建设单位:江苏升辉装饰建材实业有限公司设计单位:江苏华晟建筑设计有限公司施工单位:江苏省苏中建设集团股份有限公司监理单位(章):江苏东科建设项目管理有限公司勘察单位:徐州市工程地质勘察队总监理工程师:监理单位技术负责人:日期:2017年7月8日江苏省住房和城乡建设厅监制一、工程概况工程名称:升辉国际商务集聚广场1号、2号展厅工程建设单位:江苏升辉装饰建材实业有限公司设计单位:江苏华晟建筑设计有限公司苏州六度设计院研究所有限公司勘察单位:徐州市工程地质勘察队地质勘察监理单位:江苏东科建设项目管理有限公司施工单位:江苏省苏中建设集团股份有限公司本工程于2015年 6月9日开始施工,2017年6月19日完工。
本工程为升辉国际商务集聚广场1号、2号展厅,工程地点位于本市云龙区东三环2号,由江苏升辉装饰建材实业有限公司建设、江苏华晟建筑设计有限公司进行图纸设计、江苏东科建设项目管理有限公司监理、江苏省苏中建设集团股份有限公司施工。
结构形式为框架结构,地上5层,地下室2层。
长171.10m,宽83.10m,高度23.10m。
建筑面积约为78265㎡。
建筑平面呈一字形。
基础为筏板基础,筏板顶标高为-9.7m。
筏板周边自墙边外挑600mm,基础砼强度等级均为C35,底板及地下室外墙砼抗渗等级P8。
地下室填充墙采用MU10烧结多孔砖,M7.5水泥砂浆砌筑。
主体工程为框架结构,各层楼面梁、柱、板均为钢筋砼整体现浇,楼面板厚分别为90、110、120 mm。
砼强度等级均为C30。
砼的保护层:板、墙20mm、梁为25、柱为25mm。
外墙采用蒸压(砂)加气砼砌块,配套专用砌筑砂浆砌筑。
填充内墙采用蒸压加气砼砌块, M5.0混合砂浆砌筑。
屋面为平屋面。
屋面采用1:8炉渣找坡、水泥砂浆找平、找平层上做1.5厚聚氨酯防水涂料及1.2厚CPS-CL反应粘结型高分子湿铺防水卷材,卷材上铺贴9公分厚挤塑聚苯和C20细石砼刚性防水层。

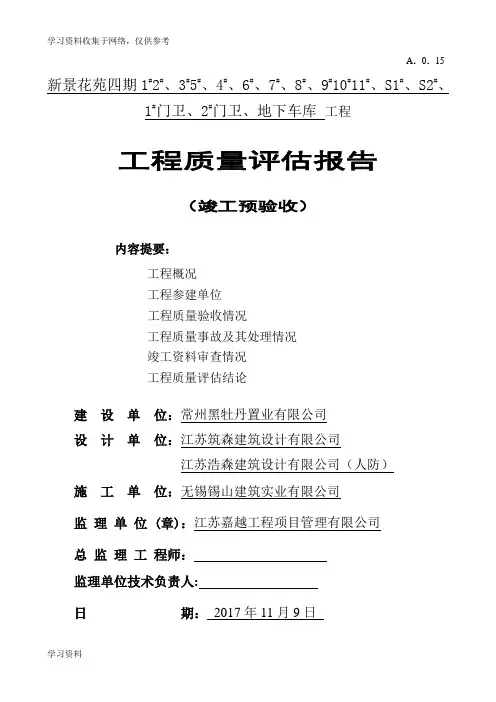

A.0.15新景花苑四期1#2#、3#5#、4#、6#、7#、8#、9#10#11#、S1#、S2#、1#门卫、2#门卫、地下车库工程工程质量评估报告(竣工预验收)内容提要:工程概况工程参建单位工程质量验收情况工程质量事故及其处理情况竣工资料审查情况工程质量评估结论建设单位:常州黑牡丹置业有限公司设计单位:江苏筑森建筑设计有限公司江苏浩森建筑设计有限公司(人防)施工单位:无锡锡山建筑实业有限公司监理单位 (章):江苏嘉越工程项目管理有限公司总监理工程师:监理单位技术负责人:日期:2017年11月9日江苏省住房和城乡建设厅监制一、工程概况:(一)工程参建单位如下:建设单位:常州黑牡丹置业有限公司勘察单位:常州市中元建设工程勘察院有限公司设计单位:江苏筑森建筑设计有限公司人防地下室设计单位:江苏浩森建筑设计有限公司施工总承包:无锡锡山建筑实业有限公司检测单位:常州华夏建设工程质量检测有限公司监理单位:江苏嘉越工程项目管理有限公司(二)工程特点:新景花苑四期1#2#、3#5#、4#、6#、7#、8#、9#10#11#、S1#、S2#、1#门卫、2#门卫、人防地下室工程位于常州市新北区常州市新北区,云台山路东侧,云河路北侧,天合路南侧。
1#、2#、4#、6#房为15层框剪结构,3#、5#、7#-11#房为11层框架框剪结构,商铺为2层,局部3层框架结构,地下车库为框剪结构,战时人防。
该工程抗震等级三级,基础为天然地(三)本工程已具备下列验收条件:1)建筑工程和安装工程已全部完成(甲方指定去项的除外);2)质量保证资料基本齐全,并整理装订成册;3)4)各种管线设备已完成并已进行通水、试压、通电、通球和照明线路绝缘测试;卫生间已蓄水试验并符合要求,并有管道防堵和防损坏措施;水池、水箱已通过盛水试验;5)建筑垃圾等杂物清理干净,达到窗明、墙洁、地净;6)备有单位工程及各分部、分项工程企业自评资料;7)施工单位已自验通过。
A.0.15XX高新区电动车配件产业园后勤服务楼工程竣工预验收质量评估报告内容提要:工程概况工程参建单位工程质量验收情况工程质量事故及其处理情况分部资料审查情况工程质量评估结论建设单位: xx高新产业投资开发集团有限公司设计单位: xx市建筑设计院承包单位: xx建设工程有限公司监理单位(章): xx工程项目管理有限公司总监理工程师:监理单位技术负责人:日期:江苏省住房和城乡建设厅监制目录一、工程概况二、工程质量验收情况三、工程质量事故及其处理情况四、分部资料审查情况五、工程质量评估结论附一:工程质量控制资料核查记录附二:工程安全和功能检验资料核查及主要功能抽查记录附三:分部和分项工程抽检情况汇总表附四:单位工程观感质量检查记录附五:监理抽查/见证试验情况汇总及说明附六:验收遗留问题及商定解决办法附七:验收小组成员名单及分工表二、工程质量验收情况1、审核项目经理、项目技术负责人、专职质检员等管理人员资格情况,现场项目管理体系以及质量保证措施的落实情况;2、审核施工组织设计、各项专项施工方案,特别是质量通病防治方案、施工进度计划;3、对进场的主要原材料、构配件、设备进行现场验收,需复检的按规定见证取样复试;4、对已完成的各分部分项工程实体质量进行检查、验收,并按要求进行实体质量抽样检测;5、对建筑物沉降观测数据及时进行收集、整理、分析;6、对屋面及有防水要求的部位做蓄水试验,并按要求进行全数检查;7、对装饰装修分部工程进行实体质量抽样检测;8、对给排水及暖通工程按相关要求做管道、设备强度、严密性试验、系统清洗、灌水、通水、通球试验,并按要求进行检查;9、对建筑电气工程按相关要求做接地、绝缘电阻测试、通电试运行等试验,并按要求进行检查;10、由监理部会同建设单位、施工单位其他单位相关人员组成验收组,分别从实体质量检查、验收;质量控制资料核查;观感质量验收等方面对本工程土建进行综合验收。
三、工程质量事故及其处理情况本工程无质量事故。
评估报告-竣工预验收C9500KV超高压交联电缆车间工程竣工预验收质量评估报告建设单位:江苏亨通高压电缆有限公司设计单位:山东省机械设计研究院施工单位:江苏金土木建设集团有限公司监理单位:苏州建筑工程监理有限公司总监理工程师:盛杏中技术负责人: 预验收日期:年月日江苏省建设委员全建设监理处监制目录一、工程概况二、工程监理预验收经过三、工程监理预验收结论/见证试验情况汇总及说明附一:质量保证资料核查记录表附二:分部和分项工程监理抽检情况汇总表附三:单位工程观感质量检查表附四:监理抽查附五:预验收遗留的整改问题及商定解决办法附六:工程监理预验收小组成员名单及分工表一、工程概况工程名称:500KV超高压交联电缆车间工程建设单位:江苏亨通高压电缆有限公司设计单位:山东省机械设计研究院施工单位:江苏金土木建设集团有限公司监理单位:苏州建筑工程监理有限公司建设地点:江苏省常熟市通达路建筑面积:39860平方米施工工期:本工程为钢结构,共计一层,局部二层。
工程类别为丁类,建筑物耐火等级为二级抗震设防烈度为六度。
建筑高度30.3米。
直径为600和400预应力管桩地基,厂房室内地坪处理采用600水泥搅拌桩处理。
一、工程监理预验收经过预验收是在施工承包商自评合格的基础上,于年月日提交核验申请单和全套验收资料后,监理项目部审查了施工方提交的单位工程验收资料,核查其质量保证资料(附件一),并汇总监理项目部对各分部分项工程验评结果,统计分部工程通过项数(附件二)。
于年月日监理项目部会同建设单位、设计单位、施工单位成立“竣工预验收小组”后,进行了单位工程预验收。
在检查后进行观感质量评分,预验收会上并征询他们对质量保证资料及分部工程统计的意见后,取得了会议一致认可。
二、工程监理竣工预验收结论经“竣工预验收小组附一:质量保证资料核查表填表人:总监理工程师:日期:江苏省建设委员会建设监理处监制附二:分部和分项工程监理抽检情况汇总表填表人:总监理工程师:日期:江苏省建设委员会建设监理处监制附三单位工程观感质量检查表填表人:总监理工程师:日期:江苏省建设委员会建设监理处监制附四监理抽查/见证试验情况汇总及说明填表人:总监理工程师:日期:江苏省建设委员会建设监理处监制预验收遗留的整改问题及商定解决办法江苏省建设委员会建设监理处监制工程监理预验收小组成员名单及分工表。

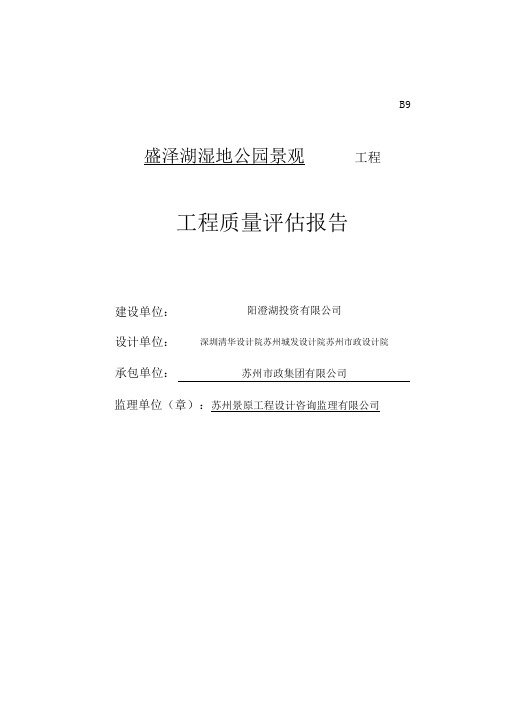

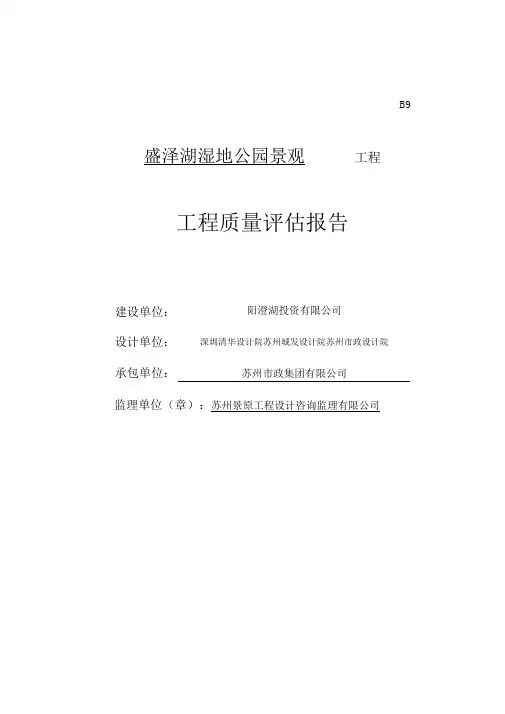

B9 盛泽湖湿地公园景观工程工程质量评估报告建设单位:阳澄湖投资有限公司设计单位:深圳清华设计院苏州城发设计院苏州市政设计院承包单位:苏州市政集团有限公司监理单位(章):苏州景原工程设计咨询监理有限公司总监理工程师:_____________ 赵宏林公司技术负责人:___________ 王琪日期:______________________________________江苏省建设厅监制一、工程概况二、竣工预验收经过三、竣工预验收监理结论附一:质量保证资料核查记录表附二:分部和分项工程监理抽检情况汇总表附三:单位工程观感质量监理检查表附四:监理抽查/见证试验情况汇总及说明附五:竣工预验收遗留的问题及整改结果附六:竣工预验收小组成员名单及分工表江苏省建设厅建设监理处监制、工程质量评估依据1、评定标准及验收规范1. 1、《建筑工程施工质量验收统一标准》 GB50300 — 2001 1.2、《建筑地基基础工程施工质量验收规范》 GB5020— 20021. 3、《砌体工程施工质量验收规范》 1.4、《砼结构工程施工及验收规范》1. 5、《屋面工程质量验收规范》GB50203— 2002GB50204 — 2002GB50207 — 200216、《建筑地面工程施工质量验收规范》GB50209 — 2002景观工程概况一、工程概况盛泽湖位于苏州市相城区北部,渭塘、太平、相城三镇交接处,东连阳澄湖 水域。
该地区地势低洼,河网密布。
本段道路工程西起C 形环湖道路中的南线,向东与湘太路相通,全长约1676 米。
现状为平整后的绿化用地。
沿线需建桥梁二座,涵洞一座。
道路为公园内景 观工程,主要以行人及自行车通行为主,偶尔有小汽车通行。
工程施工范围包括园林、绿化及附属工程:场地整理,绿地苗木、花卉和 边缘草种植、铺洒草籽、保养期及保存期管养,相关的道路、园林小品、水池、 水景、园路、给排水(含喷淋灌溉)、电气等设施及设备安装配套工程施工以及 园林建筑、广场硬地铺装等项目。
B9清江华府小区3#楼、5#楼工程工程质量评估报告建设单位:淮安市正诚房地产开发有限公司设计单位:浙江佳境规划建筑设计研究院承包单位:淮安市建设工程有限公司监理单位(章):江苏省建友工程项目管理咨询有限公司总监理工程师:公司技术负责人:日期:江苏省建设厅监制工程竣工监理质量评估报告一、工程概况清江华府小区3#楼、5#楼工程淮安市新民东路1号,工程建筑面积约34383.4㎡,地上18层,地下一层。
主体结构为框架剪力墙结构,设计使用年限50年,建筑结构安全等级二级,结构抗震等级框架三级,剪力墙二级,抗震设防烈度7级。
本工程设计±0.00标高相当于黄海高程13.350m。
本工程由淮安市正诚房地产开发有限公司建设,浙江佳境规划建筑设计研究院设计,江苏省建友工程项目管理咨询有限公司监理,江苏省地质工程勘察院勘测,淮安市质量安全监督站监督,淮安市建设工程有限公司总承包。
二、评估依据1、《中华人民共和国建筑法》2、《建筑工程质量管理条例》3、《中华人民共和国合同法》4、《工程建设监理规范》5、《江苏省建筑节能管理办法》6、《建筑工程施工质量验收统一标准》(GB50300-2001)7、《建筑地基基础工程施工质量验收规范》(GB50202-2002)8、《混凝土结构工程施工及验收规范》(GB50204-2002)9、《建筑节能工程施工验收规范》(GB50411-2007)10、《建筑装饰装修工程质量验收规范》(GB50210-2001)11、《建筑电气工程施工质量验收规范》(GB50205-2001)12、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002/11/21)13、施工图纸、设计说明和设计指定的标准图集三、质量控制1、进场后我监理部积极做好工程前期的准备工作,在熟悉图纸、有关设计文件和工程地质勘察报告的基础上,及时编制本工程的《监理规划》和《监理实施细则》,同时对施工单位的《施工组织设计》和各《专项施工方案》进行了认真审核,主动协调工程建设各方主体间的关系,保证了工程施工的正常进行。
B9工程工程质量评估报告建设单位:设计单位:承包单位:监理单位(章):总监理工程师:公司技术负责人:日期:2006年6月26日江苏省建设厅监制目录一、工程概况二、竣工预验收经过三、专家验收情况四、竣工验收监理结论一、工程概况***工程由南京新浦发展有限公司兴建,***研究院设计,江苏通州四建集团有限公司总承包施工,***有限公司监理,***限公司负责***工程石材幕墙、铝板幕墙及玻璃幕墙门窗的设计和施工。
***工程建筑面积约84000平方米,总高度约233米,其中裙楼花岗岩石材幕墙8400平方米,玻璃幕墙门窗2670平方米。
A座6层至屋面氟碳喷涂铝板幕墙20000平方米,玻璃幕墙门窗13500平方米,氟碳喷涂铝单层百叶窗1090平方米。
***工程幕墙工程,A座48层至屋面幕墙工程和A座6层至48层幕墙工程分别于2004年9月27日、2005年1月20日和2005年4月1日开始施工,2006年5月15日施工基本结束。
期间隐蔽工程经南京市建筑安装工程质量监督站检查,符合要求。
因其工程性质特殊、系统独立,故作为专项工程单独进行验收。
2004年12月17日因缺少化学锚栓拉拔试验合格报告、石材相容性试验报告、幕墙三性检测报告,被监理工程师下达暂停裙楼石材施工的工程暂停令。
2005年1月14日***公司完成以上各项试验,并取得合格报告,监理工程师同意复工。
2005年4月5日因进场材料不符合设计要求,监理工程师下达暂停A 楼7层以上幕墙施工的工程暂停令。
2005年8月24日因***公司设计施工的A楼金属幕墙横梁与立柱连接以及立柱与角码连接采用焊接,违反相关国家强制性条文的原因,被监理工程师下达暂停A楼7层以上幕墙施工的工程暂停令,并要求上海信安建筑幕墙装饰有限公司根据南京市建筑安装工程质量监督站的要求组织相关专家对此设计和施工连接方案进行论证,然后根据论证意见进行全面整改。
2005年9月15日建设单位组织了关于本工程幕墙施工(结构修改)专家评审会,提出整改意见。
华溪别院1期住宅34工程竣工预验收质量评估报告建设单位:吴中地产集团有限公司设计单位:苏州市东吴建筑设计研究院施工单位:无锡华诚建设监理有限公司监理单位(章): 无锡华诚建设监理有限公司总监理工程师:苏州嘉盛建设工程有限公司公司技术负责人:验收日期:2008年07月08日江苏省建设厅建设监理处监制目录一、工程概况二、竣工预验收经过三、竣工预验收监理结论附一:质量保证资料监理核查表附二:分部分项工程监理抽检情况汇总表附三:监理抽查/见证试验情况汇总及说明附四:单位工程观感质量监理检查表附五:验收遗留的整改问题及商定解决办法附六:验收小组成员名单一、工程概况::1、工程名称:华溪别院一期工程34#楼2、工程地点:苏州市吴中区越溪镇越溪南路东则3、建设单位:苏州吴中地产集团有限公司4、设计单位:苏州东吴设计研究院有限责任公司5、施工单位:苏州嘉盛建设工程有限公司6、监理单位:无锡华诚建设监理有限公司7、结构类型:框架结构8、施工日期:2007年6月8—2007年12月30日(17#~26#、34#~43#开工时间为07年1月18日)本工程一期建筑面积为40423.83㎡,占地面积60774.90㎡,建筑层数为3层,建筑高度10.10m,结构设计采用钢筋砼框架结构体系。
本工程±0.00相当于85国家高程4.20m,室内外高差0.60m。
半地下室车库地面标高为—1.30m,本工程基础为柱下独立基础和部分条形基础,基础垫层采用C15商品砼,独立基础和部分条基采用C25商品砼,于2007年4月6日验收通过。
本工程主体结构采用的混凝土强度等级为C25。
砌体填充墙外墙结构采用MU10粘土多孔砖,M5混合砂浆砌筑,内墙采用MU10混凝土多孔盲砖砌筑,M5混合砂浆砌筑。
其中25#楼为C+D型双单元建筑,建筑层数11层,高38.5m。
建筑面积约6371m2,其中跃层面积883.5 m2,阳台面积165.6m2。
B9南京龙威塑胶新建9#厂房工程工程质量评估报告建设单位:南京龙威塑胶有限公司设计单位:江苏深远建筑设计有限公司承包单位:南京棠邑建筑安装有限公司监理单位(章):南京旭光建设监理有限公司总监理工程师:公司技术负责人:日期:江苏省建设厅监制一、工程概况9#楼厂房2层,框架结构,承台基础,建筑面积2400平米,一层层高7米,二层层高6米,总高度13米,9米跨度,由南京龙威塑胶有限公司投资建设,南京棠邑建筑安装有限公司施工,南京旭光建设监理有限公司负责施工阶段的监理工作,目前已完成设计图纸和合同承接范围工程。
二、监理组织机构我公司根据监理合同和监理大纲、监理规划的要求,结合本工程具体情况,组建项目监理机构对本工程进行施工阶段的监理。
项目监理组严格执行监理程序,坚持“诚信、守法、公正、科学”的宗旨,以“认真、严谨、一丝不苟”的工作作风实施监理,顺利完成了监理任务。
三、施工阶段质量控制施工阶段是工程建设项目最终由设计文件变为工程实体的关键时期,建设项目的好坏,很大程度上取决于施工阶段的质量控制。
针对本工程特点起草了切实可行的监理规划及监理细则,采用巡视、平行检验、旁站、指令性文件等多种方式开展监理工作,重视事前控制,狠抓过程控制;根据监理合同有关要求及监理细则、施工设计文件、监理规范、施工质量验收规范,我项目监理部对本工程进行了全过程的质量控制。
1、工程开工严把工程开工关,审查施工单位提交的施工组织设计中的质量保证体系,人员资质,分级质量责任制及自检、互检、交接检制度。
确保组织措施到位,施工人员资质满足工程施工需要。
审查施工单位施工方案、施工工艺流程,技术力量,人员数量、设备及工器具配置。
确保技术措施满足施工需要。
2、工程测量严格控制工程测量,对定位控制点、中心线等进行复测,均控制在规范允许误差范围之内。
3、进场材料/设备检验严格执行进场设备及材料报验制度,不合格材料、设备不准进场使用。
凡用于本工程的设备及材料,必须出具材料质量证明文件,需要复检的材料,均经现场监理人员见证取样、送检具有检验资质的实验室进行检验合格。
工程竣工预验收质量评估报告
建设单位:
设计单位:
承包单位:
监理单位(章):
总监理工程师:
公司技术负责人:
日期:
江苏省建设厅监制
目录
一、工程概况
二、竣工预验收经过
三、竣工预验收监理结论
附一:单位(子单位)工程质量控制资料核查记录
附二:单位(子单位)工程分部和分项工程监理抽查情况汇总表
附三:单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录
附四:分部和分项工程监理抽检情况汇总表
附五:监理抽查/见证试验情况汇总及说明
附六:竣工预验收遗留的整改问题及商定解决办法
附七:工程竣工预验收小组成员名单及分工表
江苏省建设厅监制
竣工预验收质量评估报告
一、工程概况:
工程名称:
建设地点:
工程类别:
工程造价:
工程等级:
建筑面积为:
建筑层数:
地基及基础:
主体结构:
建筑屋面:
建筑装饰装修:(内、外墙;门窗、楼地面等)
抗震设防烈度:7度设防,框架抗震等级为三级
工程质量标准:
开竣工日期:
二、竣工预验收经过:
1、工程于年月底基本结束后,由监理公司现场总监组织施工单位及有关配套专业的监理人员进行预验收。
预验收的主要内容:[按实际分部工程所含主要分项编写如:施工技术资料、质量控制资料;地基及基础、主体结构、建筑装饰装修(包括:楼面及地面、门窗、内墙、外墙、高级装修等)、建筑屋面、建筑给水排水及
采暖、建筑电气、智能建筑、通风与空调、电梯楼;重点是影响使用功能的相关部位及观感质量]。
2、在验收时严格按照《建筑工程施工质量验收统一标准》(GB50300—2001)和相关施工质量验收规范、施工操作规程以及施工单位与建设单位签订的工程合同中质量目标(合格)的标准进行检查。
在验收过程中发现了一些问题,并与施工单位商定了处理方案。
有关验收遗留的整改问题见附表。
三、竣工预验收监理结论:
3.1质量控制资料及工程实体检查和评定:
1、分部工程评定:共检查个分部,全部合格。
其中:
地基及基础:地基符合设计要求,基础施工质量合格;
主体结构:(几个分项质量情况),主体结构分部质量合格;
建筑装饰装修:(几个分项质量情况包括:楼地面、门窗、外墙、内墙高级装修等),建筑装饰装修分部质量合格;
建筑屋面:(几个分项质量情况),建筑屋面分部质量合格;
其它分部工程:(建筑给水排水及采暖、建筑电气、智能建筑、通风与空调、电梯等5个分部工程概括为其它分部工程做质量评定,也可分别说明)。
2、质量控制资料:共检查项,其中符合要求项。
3、安全和主要使用功能资料:共检查份,符合要求份。
4、观感质量评定:合格
3.2施工过程中质量问题的处理和关于新工艺施工部位的验收:(如果没有可以写无)。
3.2.1质量问题、质量事故的处理情况及其仍然存在的隐患:(如果没有可以写无)。
1、地基基础的地耐力(或桩基础的单桩承载力)不符合设计要求的处理:(过程和记录)。
2、施工过程中不符和图纸、规范、规程的工程部位处理过程和结论:(如果没有可以写无)。
3、施工用主要材料、预制构件宏观检查不合格或材料复试不合格的主要处理过程情况,对主要结构安全影
响的结论。
(如果没有可以写无)
4、混凝土试块、砂浆试块不合格的主要处理过程情况,对主要结构安全影响的结论。
(回弹、钻芯、设计复核如果没有可以写无)
5、施工资料不合格的处理过程记录,资料的补充过程。
6、对结构隐患的结论:(采取的结构加固、减少荷载、限制使用等措施)。
3.2.2采用新技术、新工艺、新材料的部位,对施工单位编制的施工操作规程及验收标准的批复及其检查验收情况:(如果没有可以写无)。
3.3竣工预验收监理评估:
1、根据工程竣工预验收质量检查结果,监理组织预验收检查该工程符合《建筑工程施工质量验收统一标准》(GB50300-2001)及其相关配套的工程质量验收规范和施工操作规程及《建设工程标准强制性条文》的相关要求;质量保资料基本齐全。
根据单位工程质量控制资料核查记录、单位工程安全和功能检验资料核查及主要功能抽查记录、单位工程观感质量检查记录等资料监理认为该工程质量保证资料齐全,观感质量评定(好、一般、差)。
2、竣工预验收监理评估结论:合格
附一:
单位(子单位)工程质量控制资料核查记录
续表
附二:单位(子单位)工程安全和功能检验
附四:
分部和分项工程监理抽检情况汇总表
核查人:总监理工程师:日期:附五:监理抽查/见证试验情况汇总及说明
填表人:总监理工程师:日期:
附六:
竣工预验收遗留的整改问题及商定解决办法
附七:
工程竣工预验收小组成员名单及分工表。
