后浇带防锈处理方案
- 格式:doc
- 大小:35.00 KB
- 文档页数:3
工程后浇带处理方案有哪些在混凝土施工中,后浇带是指在混凝土浇筑及初凝后,待混凝土表面达到规定强度后,在其表面进行浇筑新的混凝土以修补、连接或提升施工效果的措施。
后浇带的质量直接关系到整个混凝土工程的质量和耐久性,所以在施工过程中需要采取一系列的处理方案来确保后浇带的质量和效果。
本文将从后浇带处理的意义、处理的方法和规范等方面进行阐述。
一、后浇带的处理意义1. 确保混凝土的整体性和密实性。
在混凝土浇筑初凝后,后浇带的处理可以使得新老混凝土之间的结合更加紧密,有效避免因为浇筑分离而引起的质量问题。
2. 修补和提升施工缺陷。
在施工过程中,可能由于天气、材料等原因导致混凝土表面出现裂缝、凹坑等缺陷,后浇带的处理可以修补这些缺陷,提升混凝土的表面质量。
3. 搭接施工缝。
很多情况下,混凝土工程需要在不同时间段进行浇筑,为了确保整体的连续性,需要进行后浇带的处理来搭接施工缝,防止因为工序分离而引起的工程质量问题。
二、后浇带处理的方法1. 表面清理。
在进行后浇带处理的时候,首先需要对混凝土表面进行清理,确保表面没有杂物和积水,以便后续的处理能够顺利进行。
2. 砂浆层处理。
在混凝土表面清理干净后,可以进行砂浆层的处理,通过在表面进行砂浆层的涂抹,可以有效提升混凝土表面的光滑度和密实性。
3. 混凝土表面处理。
对于混凝土表面的处理,可以采取打磨、抛光等方法,通过这些方法可以有效减少混凝土表面的粗糙度,提升表面的平整度和光滑度。
4. 添加剂处理。
在混凝土后浇带处理的过程中,可以添加一些特殊的化学剂,如硅酸盐溶液、乳化蜡等,通过这些剂的处理可以有效提升混凝土表面的抗渗性和耐久性。
5. 混凝土浇筑。
在进行上述处理的基础上,可以进行新混凝土的浇筑,确保新老混凝土之间的结合更加牢固。
三、后浇带处理的规范1. 监测混凝土表面的强度。
在进行后浇带处理的时候,需要通过合适的方法进行混凝土表面强度的监测,确保混凝土表面达到规定的强度要求。
汉川·银湖城9#楼工程地下室后浇带钢筋除锈处理方案编制单位:湖北京奥建设工程有限公司编制日期:年月日地下室后浇带钢筋除锈处理方案一、编制依据1、《混凝土结构工程施工质量验收规范》GB 50204—2002二、工程概况:汉川·银湖城9#楼地下室工程,位于湖北省汉川市,总建筑面积为7197.88。
本工程为地下室一层。
建筑结构安全等级:二级。
建筑耐火等级:一级;建筑耐久年限50年。
本工程上部结构9#楼主体施工时间较长,前期已按原方案对后浇带钢筋进行水泥浆保护措施,因现场场地限制,地下室土方无法一次开挖完成,需分区施工,导致上部结构完成后地下室结构未完成,后浇带钢筋外露时间延长,踩踏变形,外露的钢筋表面已生锈,经对生锈钢筋的锈蚀程度通过现场查看,并未发现片状老锈,锈迹瘢痕仅仅是表皮,钢筋锈蚀并不严重,最终经施工、监理、建设单位提出了合理可行的处理方案,施工单位将按照该处理方案进行除锈处理。
三、处理方案:1、钢筋除锈处理方法:根据《混凝土结构工程施工质量验收规范》GB 50204—2002之5.2.4规定:“钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。
”因此严格控制施工质量与延长建筑寿命,钢筋除锈至为重要不容马虎!生锈的钢筋不能与混凝土很好粘结,从而影响钢筋与混凝土共同受力工作。
若锈皮不清除干净,还会继续发展,致使混凝土受到破坏而造成钢筋混凝土结构构22湖北京奥建设工程有限公司 施工技术文件施工组织设计及施工方案3件承载力降低,最终混凝土结构耐久性能下降结构构件完全破坏,钢筋的防锈和除锈是钢筋工非常重要的一项工作。
在钢筋除锈的方法有多种,常用的有人工除锈、钢筋除锈机除锈和化学法除锈等。
(一)化学法除锈钢筋除锈剂是一种A 、B 组份混凝土钢筋除锈防锈材料,本品由多种成分复配而成,它比以往的钢铁除锈剂使用更安全、更有效,短时间内即可将严重锈蚀除去。
可恢复金属本色,对母材无损伤,可洗净钢筋表面铁锈等物质,可以自动溶解下来,在细微缝隙处也可发生作用。
一、编制依据1. 《混凝土结构工程施工质量验收规范》(GB50204-xxx)2. 《建筑工程施工质量验收统一标准》(GB50300-xxx)3. 《钢筋混凝土高层建筑结构设计及施工规范》(JGJ3-xxx)4. 《混凝土强度检验评定标准》(GB/T50107-2010)二、工程概况本工程为XX住宅楼,共5栋住宅楼和一个大地下车库。
地下车库地下一层,层高4.55米;主楼地下二层层高3.5米。
本工程后浇带设置在地下车库顶板、主楼地下二层顶板、主楼地上层楼板等部位。
三、后浇带处理原则1. 确保后浇带部位结构安全、可靠;2. 防止后浇带部位出现裂缝、渗漏等质量问题;3. 优化施工工艺,提高施工效率。
四、后浇带处理措施1. 施工准备(1)施工前,对后浇带部位进行清理,确保无杂物、油污等;(2)根据设计要求,在后浇带两侧设置模板、支撑,确保模板、支撑稳固可靠;(3)对后浇带部位进行加固,防止混凝土浇筑过程中出现变形、裂缝等。
2. 钢筋工程(1)后浇带部位钢筋按设计要求进行绑扎,确保钢筋间距、保护层厚度等符合规范要求;(2)后浇带处板、梁钢筋加密,加强结构整体性;(3)后浇带处模板支设,确保模板密实,防止漏浆。
3. 混凝土工程(1)混凝土浇筑前,对后浇带部位进行浇水湿润,提高混凝土粘结力;(2)采用微膨胀商品混凝土进行浇筑,提高混凝土密实度;(3)混凝土浇筑过程中,注意控制浇筑速度,防止出现离析、蜂窝等质量问题;(4)混凝土浇筑完成后,加强养护,确保混凝土强度达到设计要求。
4. 防水处理(1)后浇带部位防水材料选用优质防水卷材,确保防水效果;(2)防水卷材施工前,对基层进行处理,确保基层平整、干净;(3)防水卷材施工过程中,注意搭接、焊接等质量,确保防水层连续、无破损。
5. 施工注意事项(1)施工过程中,严格执行操作规程,确保施工质量;(2)加强施工人员的安全教育,确保施工安全;(3)施工过程中,加强沟通协调,确保各工序顺利进行。

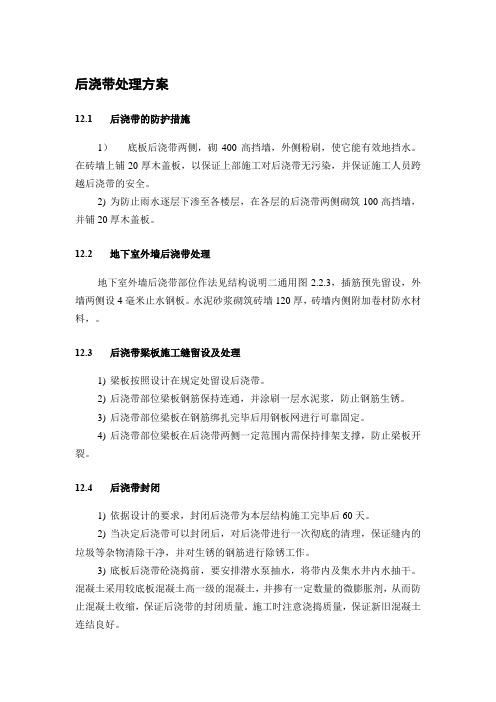

后浇带处理方案12.1 后浇带的防护措施1)底板后浇带两侧,砌400高挡墙,外侧粉刷,使它能有效地挡水。
在砖墙上铺20厚木盖板,以保证上部施工对后浇带无污染,并保证施工人员跨越后浇带的安全。
2) 为防止雨水逐层下渗至各楼层,在各层的后浇带两侧砌筑100高挡墙,并铺20厚木盖板。
12.2 地下室外墙后浇带处理地下室外墙后浇带部位作法见结构说明二通用图2.2.3,插筋预先留设,外墙两侧设4毫米止水钢板。
水泥砂浆砌筑砖墙120厚,砖墙内侧附加卷材防水材料,。
12.3 后浇带梁板施工缝留设及处理1) 梁板按照设计在规定处留设后浇带。
2) 后浇带部位梁板钢筋保持连通,并涂刷一层水泥浆,防止钢筋生锈。
3) 后浇带部位梁板在钢筋绑扎完毕后用钢板网进行可靠固定。
4) 后浇带部位梁板在后浇带两侧一定范围内需保持排架支撑,防止梁板开裂。
12.4 后浇带封闭1) 依据设计的要求,封闭后浇带为本层结构施工完毕后60天。
2) 当决定后浇带可以封闭后,对后浇带进行一次彻底的清理,保证缝内的垃圾等杂物清除干净,并对生锈的钢筋进行除锈工作。
3) 底板后浇带砼浇捣前,要安排潜水泵抽水,将带内及集水井内水抽干。
混凝土采用较底板混凝土高一级的混凝土,并掺有一定数量的微膨胀剂,从而防止混凝土收缩,保证后浇带的封闭质量。
施工时注意浇捣质量,保证新旧混凝土连结良好。
4) 经总包、监理对后浇带进行检查和隐蔽验收后,才能进行砼浇捣。
采用商品砼,固定泵接硬管直接输送到后浇带。
5) 后浇带浇捣前,将梁板接触面进行凿毛处理,将垃圾清干净,浇水湿润。
6) 后浇带处板、梁砼达到强度后,才能拆除全部排架支撑。
后浇带防护方案1. 引言后浇带是指混凝土结构在建造完主体结构后,在地面上的装饰面层之前,进行的一道修整工序。
后浇带的防护工作是非常重要的,可以保证建筑结构的安全性和坚固性。
本文将介绍一种后浇带的防护方案,旨在保证后浇带的质量和有效延长其使用寿命。
2. 后浇带防护方案的要点后浇带防护方案的要点包括:•表面涂层保护•正确认识和处理后浇带的漏水问题•后浇带的有效保养下面将对每个要点进行详细介绍。
3. 表面涂层保护为了保护后浇带的表面,可以进行一定的涂层保护。
具体步骤如下:1.清理表面:在进行涂层保护之前,需要先将后浇带表面的灰尘、油污等杂质清理干净。
2.底漆处理:选择合适的底漆,并按照说明进行处理。
底漆的选择应根据后浇带的材质和外部环境等因素进行合理选择。
3.涂层施工:根据后浇带的需要,选择合适的涂层进行施工。
涂层的选择要根据材料的特点、环境的要求等综合因素进行考虑。
4.涂层养护:涂层施工完成后,需要进行养护工作,以提高涂层的质量和使用寿命。
4. 正确认识和处理后浇带的漏水问题后浇带在使用过程中可能出现漏水的问题,为了保证后浇带的正常使用,需要正确识别和处理漏水问题。
下面是一些可能导致后浇带漏水的问题和对应的解决方案:•施工工艺不当:如果在施工过程中没有合理设置防水层或者防水层施工不当,容易导致后浇带漏水。
需要重新检查和修复防水层。
•支座渗水:后浇带与支座之间的连接处容易出现渗水问题。
可以采用合适的防水材料进行处理,如密封剂等。
•结构破损:后浇带如果出现破损,会导致漏水问题。
需要及时修复破损部位,确保后浇带的完整性。
5. 后浇带的有效保养为了延长后浇带的使用寿命,需要进行有效的保养工作。
下面是一些常见的后浇带保养措施:•定期清理:定期清理后浇带表面的灰尘、杂物等,保持其清洁。
•防尘处理:可以使用防尘剂等材料对后浇带表面进行处理,以减少灰尘的粘附。
•检查维修:定期检查后浇带的状况,发现破损或者其他问题及时修复,避免进一步损坏。

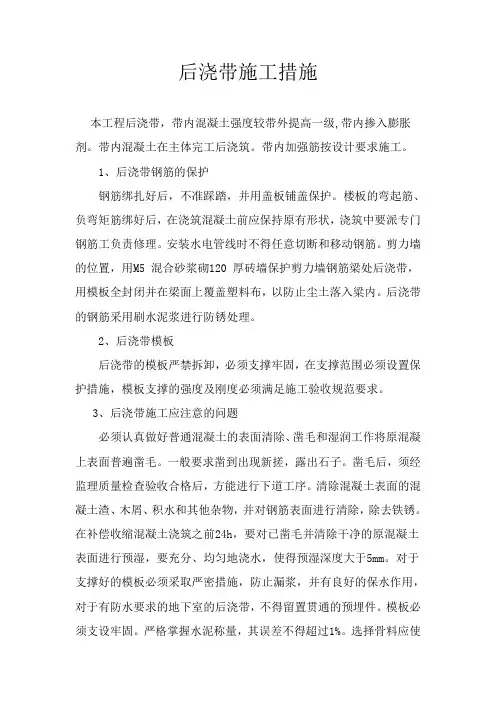

后浇带施工技术措施1、后浇带处理方法:本工程在基础底板、楼板、外墙在区与区之间设置宽度为800mm 的后浇带,后浇带处采用快易收口网做新旧混凝土接茬处的隔离带。
后浇带采用快易收口网施工,后浇带处的钢筋不断开。
温度后浇带在混凝土浇筑完45天后,沉降后浇带必须满足结构封顶、沉降观测满足规范要求两个条件后可浇筑,用高一级掺有微膨胀剂的微膨胀混凝土浇灌密实(有防水要求的采用微膨胀防水混凝土浇筑);浇筑前应进行钢筋除锈,调整,清除浮浆、碎石等杂物,并冲洗干净。
1.1基础底板处后浇带施工措施(1)后浇带防水措施采取超前止水。
(2)在浇筑基础底板后浇带之前必须保证:在基础底板施工过程中有部分渗入后浇带的混凝土等杂物必须清除完毕;底部聚苯板必须剔除干净并用沥青油麻进行封堵密实;后浇带两侧基础底板需剔糟且在中部嵌入橡胶止水条,保证牢固。
(3)后浇带浇筑混凝土时应分层浇筑每层浇筑20cm,浇筑同时要进行振捣(快插慢拔),振捣密实。
(4)应在浇筑完毕后的12h以内对混凝土用麻袋片加以覆盖并保湿养护,养护时间不得小于28d。
1.2地下室外墙后浇带施工措施本工程温度后浇带混凝土的浇筑在结构完成之后45天进行,为了避免回填土施工期间对地下室外墙防水的影响,采用钢筋预制水泥盖板封堵。
(1)在地下室外墙后浇带部位,采用钢筋预制水泥板固定在外墙上,水泥砂浆嵌缝,粘贴水层。
(2)浇筑外墙后浇带混凝土前应进行钢筋除锈,调整,清除浮浆、碎石等杂物,并冲洗干净,止水钢板和支设的模板固定牢固并将模板浇水湿润。
(3)后浇带浇筑混凝土时应分层浇筑每层浇筑50cm,浇筑同时要进行振捣(快插慢拔),振捣密实。
养护时间不得小于28d。
1.3楼板处后浇带施工措施(1)在浇筑后浇带两侧板或遇到有梁相交位置时,要采用快易收口网做新旧混凝土接茬处的隔离带,保证收口网的牢固性,防止浇筑时受破坏使得混凝土进入后浇带所在的梁或板内。
(2)后浇带浇筑混凝土时应分层浇筑,浇筑同时要进行振捣(快插慢拔),振捣密实。

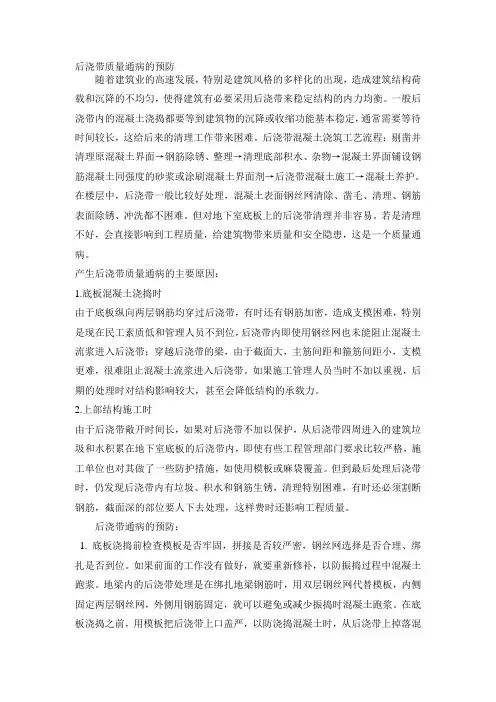

后浇带质量通病的预防随着建筑业的高速发展,特别是建筑风格的多样化的出现,造成建筑结构荷载和沉降的不均匀,使得建筑有必要采用后浇带来稳定结构的内力均衡。
一般后浇带内的混凝土浇捣都要等到建筑物的沉降或收缩功能基本稳定,通常需要等待时间较长,这给后来的清理工作带来困难。
后浇带混凝土浇筑工艺流程:剔凿并清理原混凝土界面→钢筋除锈、整理→清理底部积水、杂物→混凝土界面铺设钢筋混凝土同强度的砂浆或涂刷混凝土界面剂→后浇带混凝土施工→混凝土养护。
在楼层中,后浇带一般比较好处理,混凝土表面钢丝网清除、凿毛、清理、钢筋表面除锈、冲洗都不困难。
但对地下室底板上的后浇带清理并非容易。
若是清理不好,会直接影响到工程质量,给建筑物带来质量和安全隐患,这是一个质量通病。
产生后浇带质量通病的主要原因:1.底板混凝土浇捣时由于底板纵向两层钢筋均穿过后浇带,有时还有钢筋加密,造成支模困难,特别是现在民工素质低和管理人员不到位,后浇带内即使用钢丝网也未能阻止混凝土流浆进入后浇带;穿越后浇带的梁,由于截面大,主筋间距和箍筋间距小,支模更难,很难阻止混凝土流浆进入后浇带。
如果施工管理人员当时不加以重视,后期的处理时对结构影响较大,甚至会降低结构的承载力。
2.上部结构施工时由于后浇带敞开时间长,如果对后浇带不加以保护,从后浇带四周进入的建筑垃圾和水积累在地下室底板的后浇带内,即使有些工程管理部门要求比较严格,施工单位也对其做了一些防护措施,如使用模板或麻袋覆盖。
但到最后处理后浇带时,仍发现后浇带内有垃圾、积水和钢筋生锈,清理特别困难,有时还必须割断钢筋,截面深的部位要人下去处理,这样费时还影响工程质量。
后浇带通病的预防:1. 底板浇捣前检查模板是否牢固,拼接是否较严密,钢丝网选择是否合理、绑扎是否到位。
如果前面的工作没有做好,就要重新修补,以防振捣过程中混凝土跑浆。
地梁内的后浇带处理是在绑扎地梁钢筋时,用双层钢丝网代替模板,内侧固定两层钢丝网,外侧用钢筋固定,就可以避免或减少振捣时混凝土跑浆。
塔楼后浇带钢筋锈蚀防护方案编制单位:中铁二局股份有限公司鄂尔多斯广场项目经理部人:制编人:审核准人:批月年2014目录塔楼后浇带钢筋锈蚀防护方案 0一、编制依据 0二、工程概况 0三、施工部署 0四、后浇带施工应该注意的问题 (1)2 .................................................................................................................................. . 五、成品防护.塔楼后浇带钢筋锈蚀防护方案一、编制依据1、北京市建筑设计研究院提供呼市鄂尔多斯广场工程结构图纸及建筑技术说明书;2、施工技术控制标准:《混凝土结构工程施工质量验收规范》(GB50204—2002);《建筑工程施工质量验收统一标准》(GB50300-2001);二、工程概况1、鄂尔多斯广场项目由内蒙古东达房地产开发有限公司开发,北京市建筑设计研究院承担设计,内蒙古地质勘查公司承担地质勘查,中国中铁二局股份有限公司承建的CBD、住宅为一体的大型商业楼盘。
位于呼和浩特市大学西路以南,锡林南路以西(原交通学校旧址)。
商业楼区域建筑面积约30万平方米,地下室部分建筑面积约9万平方米(2层),层高为5.1米和6.2米;地上裙楼建筑面积约13万平方米(6层);北塔楼包括有一栋五星级酒店(30层),总高度为138米、一栋商务写字楼(34层),总高度为168米。
因为塔楼和裙房结构高度、荷重相差悬殊,两者沉降量会有很大差别,根据设计要求必须设置沉降后浇带,自基础到到裙房顶全高设置使塔楼与裙房完全断开,钢筋不断开,待塔楼主体封顶沉降稳定后再浇筑。
根据进度计划塔楼封顶在2015年6月,沉降后浇带从留置到最后浇筑将间隔一年多时间,经过加工的钢筋比如箍筋、板筋长时间暴露在空气中很容易锈蚀。
必须做好成品防护工作,降低后浇带钢筋被锈蚀的程度。
目录一、工程概况二、编制依据三、施工方法四、应注意问题及成品保护五、安全措施一、工程概况工程名称:香邑溪谷原墅住宅小区南区工程建设单位:恒诚房地产开发有限公司设计单位:北京希埃希建筑设计院勘探单位:涿州三益勘探有限公司监理公司:涿州市工程建设监理有限公司质量监督:涿州市建设工程质量监督站1、工程地点:位于河北省涿州市北环路北侧的官庄村内,东侧是东兴北街,南侧是村庄,西侧是货场路,北侧是横六西路,地理位置优越,交通便利。
施工时的主要道路是西侧的货场路和北侧是横六西路。
2、使用功能:地下二层主要汽车车库,地下一层主要作为储物间,地上部分主要是住宅用房和商业用房。
香邑溪谷原墅住宅小区南区7幢楼、地下车库及S2、S5、S7商业楼工程, 1#楼、2#楼、3#楼、6#、7#楼、8#楼,每栋楼设计有两个单元,每个单元有四住户,两组电梯,一组剪刀楼梯。
5#楼,设计为一个单元楼,每层有有四住户,楼内设计有两组电梯和一组剪刀楼梯供上下交通。
3、本工程±相当于绝对标高33.350米;结构形式:剪力墙结构。
地下两层,地上30层(5#楼23层)。
设计使用年限50年,抗震设防烈度为七度。
4、本工程主楼筏板,地下车库筏板及对应处顶板,均设有后浇带,后浇带纵横交错。
现1#楼地下负二层砼已完成、8#楼地下负一层顶板模板已完成、5#楼筏板钢筋绑扎完成、2#楼基础筏板砼浇筑完成,负二层支模。
地库与主楼连接基础筏板混凝土浇筑至相邻后浇带。
由于在雨季施工,涉及楼号多,施工周期长(自后浇带旁浇筑开始至后浇带混凝土浇筑最长可达1年。
为防止后浇带钢筋在后浇带混凝土浇筑前产生片状锈蚀,保证工程质量,特制订本施工方案。
二、主要编制依据1、施工图纸2、建筑施工手册3、涿州市地区气候特点三、施工方法:1、施工准备材料准备:普通硅酸盐水泥,必须有厂家备案证、合格证、检测报告。
胶水厂家备案证、合格证等证件必须齐全。
进场水泥应在水泥库存放,并做好防雨防潮处理,出厂日期超过3个月必须进行复检。

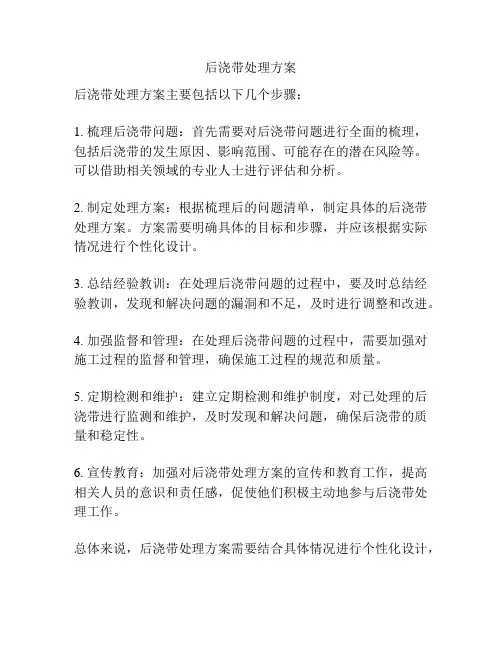

后浇带处理方案
后浇带处理方案主要包括以下几个步骤:
1. 梳理后浇带问题:首先需要对后浇带问题进行全面的梳理,包括后浇带的发生原因、影响范围、可能存在的潜在风险等。
可以借助相关领域的专业人士进行评估和分析。
2. 制定处理方案:根据梳理后的问题清单,制定具体的后浇带处理方案。
方案需要明确具体的目标和步骤,并应该根据实际情况进行个性化设计。
3. 总结经验教训:在处理后浇带问题的过程中,要及时总结经验教训,发现和解决问题的漏洞和不足,及时进行调整和改进。
4. 加强监督和管理:在处理后浇带问题的过程中,需要加强对施工过程的监督和管理,确保施工过程的规范和质量。
5. 定期检测和维护:建立定期检测和维护制度,对已处理的后浇带进行监测和维护,及时发现和解决问题,确保后浇带的质量和稳定性。
6. 宣传教育:加强对后浇带处理方案的宣传和教育工作,提高相关人员的意识和责任感,促使他们积极主动地参与后浇带处理工作。
总体来说,后浇带处理方案需要结合具体情况进行个性化设计,
注重问题的分析和解决,并加强对施工过程的监督和管理,确保后浇带的质量和稳定性。
后浇带回填土钢筋防腐防锈处理方案
一、工程概况
工程名称:五矿弘园一期B工程
建设单位:五矿地产(沈阳)有限公司
设计单位:沈阳现代建筑产业研究院有限公司
施工单位:北京城乡建设集团有限责任公司
工程概况:五矿·弘园一期B工程位于辽宁省沈阳市皇姑区黄河北大街西侧,总建筑面积为87864.04 m2,地上建筑面积70728.4㎡,地下建筑面积17135.64㎡。
本工程由住宅、商业网点,地下车库及设备层构成。
其中3#楼、4#楼地上24层,6#楼、9#楼地上25层,10#楼地上23层,商业网点25#楼、28#楼地上一层;地下一层为设备层,地下二层为整体车库。
根据现场施工条件,需在地下室结施-4(A-C/19-20)位置进行临时回填土。
为保证工程质量,防止后浇带钢筋在后期施工前产生锈蚀,,制定本施工方案。
二、主要编制依据
1、施工图纸
2、建筑施工手册
3、本地气候特点
三、施工方法
1、施工准备
材料准备,普通硅酸盐水泥(P.C52.5)必须有厂家备案,合
格证、检测报告、等证件齐全,进场水泥库存放,并做好防雨防潮处理,出厂日期超过3个月必须进行复检。
现场准备:
在施工前,必须将钢筋上浮锈、泥土用钢刷清除干净,后浇带内垃圾、积水清除干净。
2、施工方法
(1)所有丝扣清除干净,采用钢筋保护套拧紧防护。
(2)用108胶加纤维素和P.C52.5水泥搅拌成水泥胶浆,胶灰比为1:2。
(3)钢筋满刷搅拌好的水泥胶浆,使钢筋与空气完成隔离,厚度不宜少于1.5mm。
(4)待水泥胶浆表面干燥后,严密包裹一层塑料膜。
3、质量标准
水泥胶浆涂刷厚度均匀,没有漏涂刷现象。
四、成品保护
1、水泥胶浆配比准确,胶太多钢筋表面产生下坠现象,严重影
响观感,太少粘结不好,不能形成隔离作用。
2、防止钢筋下面漏刷。
3、施工时不可随意变拆钢筋。
4、尽量选取细实、干燥土进行回填。
五、安全措施
1、进场安全教育必须做好
2、所有进场工人必须戴好安全帽,不得穿拖鞋。
3、工作时不准嬉笑打闹,严禁酒后上岗。
4、避免交叉作业。
