【桥梁方案】盖梁首件施工技术方案(最终版)
- 格式:doc
- 大小:651.00 KB
- 文档页数:35
XX至XX(XX界)高速公路XX 盖梁(首件)施工方案XX公路工程有限公司XX高速XX项目部二O一一年十月盖梁首件工程施工方案一、编制依据1、国家和交通部、XX省现行的有关设计、施工、验收规范、规程和标准;2、新建XX至至XX(XX界)高速公路土建工程施工招标文件(招标编号XMB-HD-2010-07);3、新建XX至至XX(XX界)高速公路土建工程施工合同文件(XX);4、新建XX至至XX(XX界)高速公路两阶段施工图设计图纸;5、《公路工程质量检验评定标准》(JTG F80/1-2004);6、《公路工程技术标准》(JTG B01-2003);7、《公路桥涵施工技术规范》(JTG/T F50-2011);8、《XX高速公路标准化管理实施细则》(路基桥梁);9、《XX高速公路工程管理办法》;10、业主下发的有关文件及我公司以往施工类似工程的施工经验。
二、首件工程的意义首件工程认可制是按照“首件示范、样板摊广、预防为主、先行试点”的原则,抓住首件工程的各项质量指标进行综合评价。
总结质量控制、安全文明施工经验,完善施工工艺,细化施工方案,建立分项工程形象的、直观的、必须达到的“优质工程”标准。
并将首件工程中的每一个工序作为首件工序,对每一道工序制定作业指导书和施工工艺方案,按照严格程序进行策划、修正、实施、验证总结,成熟后进行推广实施。
通过全面推行首件工程认可制,以首件工程样板示范,引领后续同类工程的标准化施工,以提高项目的施工工艺水平和技术质量管理水平,提高功效,确保质量,创造更多的精品工程。
三、首件工程的目的1、确定施工方法、施工工艺是否可行,是否合理及存在的不足。
2、确定施工各环节的时间,为下步工程施工计划提供经验。
3、确定施工机械组合能不能满足施工要求。
4、确定模板的质量、安装、支护方法是否满足结构尺寸精度要求。
5、确定混凝土施工配比控制和坍落度是否满足施工要求。
6、确定施工完成后的结构物各项检查指标是否达到规范要求。
XXXX合同段里程桩号: K XXX~K XXXX 盖梁首件施工技术方案编制:复核:审核:XXXX公司XXXX项目经理部目录 ........................................................................................................ - 0 - ........................................................................................................ - 0 - ............................................................................................................................ - 0 - ............................................................................................................................ - 0 - ........................................................................................................ - 0 - ............................................................................................................................ - 0 - ............................................................................................................................ - 1 - ............................................................................................................................ - 2 - ............................................................................................................................ - 2 - ........................................................................................................ - 3 - ............................................................................................................................ - 3 - ............................................................................................................................ - 3 - ............................................................................................................................ - 3 - ............................................................................................................................ - 4 - ..................................................................................................................... - 4 -..................................................................................................................... - 4 -4.4.3模板支架、底模的制作与安装........................................................ - 4 -4.4.4钢筋的加工、安装............................................................................ - 5 - ........................................................................................................ - 8 - ........................................................................................................ - 8 - ........................................................................................................ - 9 - ............................................................................................................................ - 9 - .......................................................................................................................... - 10 - ...........................................................................................................................- 11 -...................................................................................................... - 11 - ...........................................................................................................................- 11 - ................................................................................................................... - 11 -................................................................................................................... - 11 - .......................................................................................................................... - 12 - .......................................................................................................................... - 12 - ...................................................................................................... - 13 - ...................................................................................................... - 13 - ...................................................................................................... - 14 - ...................................................................................................... - 14 - 附图1:质量保证体系框图 .......................................................................... - 15 - 附图2:质量管理组织机构图 ...................................................................... - 16 - 附件3:安全管理组织机构图 ...................................................................... - 17 - 附件4:安全保证体系框图 .......................................................................... - 18 - 附件5:盖梁抱箍计算书 .. (19)⑴吐鲁番~和田联络线G3012墨和高速公路第MH-2合同段招标文件;⑵吐鲁番~和田联络线G3012墨和高速公路第MH-2合同段两阶段施工图;⑶《公路桥涵施工技术规范》(JTG/T F50-2011);⑷《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2004);⑸《公路工程施工安全技术规范》(JTG/F90—2015);⑹国家和地方有关环境保护、职业健康的法律、法规;⑺《G3012墨玉至和田段公路工程项目管理细则(试行)》;⑻《新疆维吾尔自治区高速公路建设标准化管理手册》。

南山大桥盖梁首件工程施工技术方案一、首件目的为验证本合同段内桥梁盖梁混凝土配比、施工工艺的合理性及其施工组织机构、质控、安控体系的有效性。
结合现场条件及施工准备情况,选左线3#盖梁作为首件工程进行施工。
二、工程概况南山大桥位于苛临高速公路第ZB1-1合同段K62+200(ZK62+198)处,桥梁右幅全长186米,左幅全长216米,右前角90度。
上部结构采用右幅6×30m,右幅7×30m 先简支后连续预应力混凝土箱梁,下部采用柱式桥墩,肋板台,柱式桥台,钻孔灌注桩基础。
本桥平面位于直线段上。
共有墩柱22个,均为桩柱式(墩柱为直径1.6m的钢筋混凝土结构),墩柱上方为盖梁,共有盖梁15个。
考虑到桥墩普遍较高(≥10米),搭设支架工程量较大,安全要求难以保障,因此我部墩柱盖梁施工拟采用无支架托架支撑法施工。
我标段根据进度安排,将左线3#盖梁作为首件工程进行施工,其主要工程量为:C35钢筋混凝土浇筑量27.83 m3,Φ28钢筋3297.2kg,Φ12钢筋166.6kg,Φ10钢筋1068.34kg。
三、施工进度及施工组织1、施工进度根据盖梁工程数量,盖梁在墩柱施工完成7天后开始施工,单个盖梁施工时间按安装托架系统1天,钢筋加工及绑扎1天,模板安装加固及验收2天,混凝土浇注1天,养护2天,拆模1天计算,总共施工时间为8天。
时间安排:2011年7月26日~2011年8月2日。
2、施工组织机构项目经理项目常务副经理项目总工程师施工员现场工程师模板作业班组钢筋作业班组混凝土作业班组支架作业班组起重作业班3、主要管理人见附表:进场人员一览表4、主要劳动力配备主要劳动力配备表5、主要机械设备主要机械设备表6、机械设备配置见附表:项目部机械设备情况一览表7、托架主要材料四、施工方案根据工程实际情况,南山大桥盖梁施工拟采用预留孔穿钢销作托架施工。
1、施工准备(1)测量放样在盖梁施工前,采用全站仪对墩柱中心位置、墩柱顶高程进行施工测量。
桥梁盖梁施工方案(完整版)范本1:桥梁盖梁施工方案1. 施工概况本施工方案适用于桥梁盖梁的施工工程,旨在确保施工过程的安全性、高效性和质量。
本方案包括施工准备、施工工艺、施工流程、材料使用和安全措施等内容。
2. 施工准备2.1 确定施工队伍和责任分工2.2 安排施工设备和机械2.3 撤离现场附近的交通工具和行人2.4 确保施工现场的安全和清洁3. 施工工艺3.1 混凝土浇筑工艺3.2 钢筋加工和焊接工艺3.3 梁体吊装和安装工艺3.4 预应力张拉和锚固工艺3.5 防护和修复工艺4. 施工流程4.1 桥墩基础工程4.2 墩台施工工程4.3 梁体制作工程4.4 梁体吊装和安装工程4.5 底部结构的施工工程4.6 上部结构的施工工程4.7 空间刚架拆卸工程4.8 预应力张拉和锚固工程4.9 防护和修复工程5. 材料使用5.1 混凝土品种和配合比5.2 钢筋品牌和规格5.3 预应力钢束品牌和规格5.4 锚固装置和锚具品牌和规格6. 安全措施6.1 施工现场的防护设施6.2 安全操作规程和标准6.3 施工队伍的安全培训和监督6.4 监控和报警系统的安装附件:施工平面图、设计图纸、安全生产许可证、人员名单法律名词及注释:1. 混凝土:指用水泥、石灰、砂、骨料等材料经过配制、搅拌、浇注后硬化成坚固物质。
2. 钢筋:指用钢材制成的筋条,用于增加混凝土的抗拉强度。
3. 预应力:指在混凝土构件的预先施加一定的拉应力,使构件在使用荷载下保持受压状态。
4. 锚固:指用于锚定预应力钢筋的装置,确保预应力钢筋的稳定与传递。
5. 安全培训和监督:指为施工人员进行安全常识和操作规程的培训,并进行监督和检查,以确保施工过程中的安全。
范本2:桥梁盖梁施工方案1. 施工概况本施工方案适用于桥梁盖梁的施工工程,为确保施工过程的安全性、高效性和质量。
方案内容包括施工准备、施工流程、施工工艺、材料使用和安全措施等方面。
2. 施工准备2.1 组织架构及责任分工2.2 施工设备和材料准备2.3 交通疏导和施工区域封闭2.4 安全设备准备3. 施工流程3.1 基础工程施工3.2 墩台工程施工3.3 梁体制作工程3.4 梁体吊装与安装工程3.5 上部结构工程施工3.6 预应力张拉与锚固工程3.7 防护与修复工程4. 施工工艺4.1 混凝土配合比及浇筑工艺4.2 钢筋加工与焊接工艺4.3 梁体制作与质量控制工艺4.4 梁体吊装与安装工艺4.5 预应力张拉与锚固工艺4.6 防护与修复工艺5. 材料使用5.1 混凝土材料品种和配比5.2 钢筋材料品牌和规格5.3 预应力钢束品牌和规格5.4 锚固装置和锚具品牌和规格6. 安全措施6.1 施工现场安全设施6.2 安全操作规程与标准6.3 人员安全培训与管理6.4 监控和报警系统安装附件:1. 设计图纸及技术规范文件2. 安全生产许可证3. 施工现场平面图4. 施工人员名单法律名词及注释:1. 混凝土:指通过水泥、石灰、砂、石等材料经过配制、搅拌、浇注后硬化成坚固物质。
桥梁盖梁施工方案(完整版)桥梁盖梁施工方案一、背景信息本文档旨在提供一份详细的桥梁盖梁施工方案,以确保工程能够顺利进行。
本方案将涵盖施工所需的材料、设备和施工方法,并对可能遇到的风险和应对措施进行细化说明。
二、施工准备2.1 现场勘测在施工前,我们将进行详尽的现场勘测,包括地形、地质、水文等方面,以评估施工的可行性。
2.2 设计方案确认在施工前,我们将与设计方案负责人核对设计方案,并确保施工方案与设计方案相符。
2.3 材料、设备购买根据施工方案的要求,我们将采购所需的各类材料和设备,包括钢筋、混凝土、模板等。
三、施工流程3.1 桥墩施工根据设计方案,首先进行桥墩的施工。
具体步骤包括桥墩基础施工、立柱安装等。
3.2 盖梁施工在桥墩施工完成后,我们将进行盖梁的施工。
具体步骤包括梁段制作、安装预应力钢束、张拉预应力等。
3.3 支座安装盖梁完成后,我们将进行支座的安装。
支座的选择要符合设计要求,并保证安装牢固可靠。
3.4 铺面施工在支座安装完成后,我们将进行桥面铺设工作。
具体步骤包括铺设防水层、铺设沥青层、铺设路面等。
四、质量控制措施4.1 施工过程巡检在施工过程中,我们将进行巡检,及时发现施工质量问题,并及时进行整改。
4.2 现场试验在施工过程中,我们将进行现场试验,包括混凝土抗压强度测试、预应力钢束张拉试验等,以确保施工质量符合要求。
4.3 质量验收在施工完成后,我们将进行质量验收,包括对混凝土强度、预应力钢束张拉力等进行检测,并与设计要求进行对比。
五、安全风险及应对措施5.1 工地安全我们将在工地周边设置安全警示标示,建立安全管理制度,确保施工过程中的人身安全。
5.2 施工设备安全对施工过程中使用的设备进行定期检查和维护,确保设备状态良好,不存在安全隐患。
5.3 施工工艺安全明确施工工艺,对施工人员进行培训,确保施工过程中的工艺操作正确、安全。
六、本文档所涉及附件如下:附件1:设计方案附件2:勘测报告附件3:材料、设备清单附件4:质量验收报告七、本文档所涉及的法律名词及注释:法律名词1:混凝土抗压强度注释:指混凝土在压力作用下抵抗破坏的能力。
北沿江高速公路马鞍山至巢湖段路基工程盖梁首件施工方案编制:复核:审批:北沿江高速公路马鞍山到巢湖段路基工程中交第四公路工程局有限公司目录一、工程概况 (2)二、编制目的 (2)三、编制依据 (2)四、首件确定参数要求: (2)五、施工组织与安排 (2)六、施工工艺 (4)七、质量控制 (6)八、文明安全施工环境保护措施 (7)桥梁盖梁首件施工方案K0+870高架桥右幅33#墩一、工程概况:本次盖梁首件工程选择K0+870高架桥右幅33#墩,盖梁尺寸为14。
6m×1。
9m×1.6m,采用C30混凝土。
二、编制目的为保证本桥盖梁工程能优质、高效完成,确保生产计划的顺利实施,特制定该盖梁工程施工首件,首件确定的成果用以指导后续施工,保证每道施工工序都处于受控状态,保证工程施工的优质性和安全性。
三、编制依据1、《招标文件》、《北沿江高速公路马鞍山至巢湖段两阶段施工图设计文件》。
2、交通部颁发的现行规范、规程,以及《监理实施细则》的要求。
3、我公司拥有的科技工法、管理水平和的劳力设备、技术能力以及长期从事公路建设所积累的丰富的施工经验。
四、首件确定参数要求:通过盖梁首件工程,确定首件施工的各种参数如下:1、盖梁施工方案的可行性。
2、确定人员安排,施工机械车辆配备。
3、遇到特殊情况下的应急处理方法.4、验证模板施工的砼表面光洁度并制定切实可行的盖梁外观保证措施。
五、施工组织与安排1、准备情况目前该盖梁复测已全部完成,结果符合规范要求。
为了能够保质保量按时完成工程,我项目部已组织相关人员和设备积极准备投入施工,拟投入的人员配备及主要机械设备如下:(1)施工人员配置:人员安排:司机4人,模板工人5人, 混凝土工5人,钢筋工5人、电焊工3人,共22人;项目管理人员详见“项目管理人员情况表”。
(2)主要机械配备:详见附件1。
混凝土在拌和站集中拌和,可以满足盖梁的混凝土需求。
项目部管理人员情况表6月16-6月17日安装支撑架、底模;6月18日—6月19日钢筋加工及运输。
桥梁盖梁首件施工方案一、背景介绍桥梁是连接两个相对地势较高的地点的重要交通工程,盖梁作为桥梁的重要组成部分,承载着桥面荷载并负责将车辆、行人等通行工具传递到桥梁各部分。
盖梁首件施工是整个桥梁施工中的重要环节,直接影响着后续施工的顺利进行。
因此,制定合理的盖梁首件施工方案对确保桥梁质量和进度至关重要。
二、施工方案1. 盖梁首件的意义盖梁首件是指在桥梁施工中,首先进行的梁体浇筑,起到连接不同部分的作用,并具有重要的支撑和承载功能。
盖梁首件施工质量直接关系到后续桥梁的安全运行和使用寿命。
2. 施工准备在进行盖梁首件施工前,需要进行详细的施工准备工作,包括: - 制定施工方案,明确工作目标和任务,制定详细的工程进度计划; - 设计施工图纸,确定梁体结构和尺寸,保证施工质量; - 确定材料和设备供应计划,保证施工过程中的材料和设备供应充足; - 安排施工人员,明确各岗位职责,保证施工人员配备到位。
3. 施工工艺盖梁首件施工工艺包括以下步骤: - 模板安装:根据设计要求和施工图纸,搭建梁体的模板,严格按照计量要求进行调整; - 钢筋加工:对梁体内的钢筋进行加工,根据设计要求进行弯曲和捆扎; - 混凝土拌制:准确配比混凝土原材料,进行现场拌制混凝土; - 浇筑施工:在模板内进行混凝土浇筑工作,要求操作规范,避免浇筑过程中产生空隙和裂缝; - 养护工作:浇筑完成后,进行适当的养护,确保混凝土早期强度和耐久性。
4. 质量控制为保证盖梁首件施工质量,需要重点控制以下几个方面: - 模板安装质量:确保模板结构牢固、尺寸准确,模板表面光滑,符合混凝土表面要求; - 钢筋加工:钢筋的加工长度、弯曲度、捆扎位置等需严格按照设计要求进行加工; - 混凝土拌制:拌制混凝土时应按照设计要求配比,混凝土的坍落度、流动性及均匀性要符合要求; - 浇筑施工:浇筑混凝土时要控制浇筑速度、时间和厚度,避免出现浇筑缝和孔洞; - 养护工作:养护时间应符合设计要求,确保混凝土早期强度和耐久性。
XX大桥左幅8#墩盖梁首件工程施工方案一、工程概况1、XX大桥左幅8#墩盖梁:盖梁上是支座垫石和预制T梁安装施工。
盖梁为适应路拱横坡,设置盖梁横坡与路拱横坡一致。
2、根据施工组织设计安排,XX大桥左幅8#墩盖梁施工计划于2XX年XX月XX日开始施工,于2XXX年XX月XX日完工。
二、工前准备1、测量放样工作为确保盖梁施工的质量,在施工过程中,应做好盖梁及墩顶的测量和监控。
利用平面坐标法在各施工项目施工之前都对中心点进行放样测量,模板安装完毕后对中心点坐标进行测量复核,以控制盖梁的平面位置和竖直度。
利用三角高程法测定盖梁模板顶标高,同时用悬挂钢尺法精确测定盖梁模板顶的标高,以此来检核及修正三角高程。
每次测量时间固定在温度、阳光等气候因素影响较小的每天早上9:00以前或下午4点以后进行。
2、试验工作所有施工材料的试验工作已全部完成,并经过监理工程师的抽检。
施工的混凝土C30配合比设计已完成。
按配比配制的混凝土拌合物和易性、粘性良好,坍落度控制在7~9㎝,混凝土试件七天强度满足要求。
3、材料砂:采用我分部KXX+X料场生产的砂料,经抽检细度模数及级配等指标合格,报专业监理工程师试验合格后投入本项工程。
石子:采用我分部KXX+X料场,经抽检级配合格,报专业监理工程师试验合格后投入本项工程。
水泥:采用XX有限责任公司水泥,取样合格后将试验结果及水泥品质试验报告报专业监理工程师试验合格后投入本项工程。
钢材:采用XX(集团)有限责任公司所产钢材,报专业监理工程师试验合格后投入本项工程。
4、机械设备配置机械安排为保证桩基的正常进行,我项目安排施工机械如下:5、管理人员施工负责人:XXX;现场技术负责人:XXX;材料负责人:XXX;质检负责人:XXX;试验负责人:XXX;6.施工队伍安排本盖梁施工由桥梁下构班组施工,分为三个作业组施工:第一作业组:负责盖梁钢筋的加工制作,施工人员5人。
第二作业组:负责盖梁支架模板的安装加固,施工人员5人。

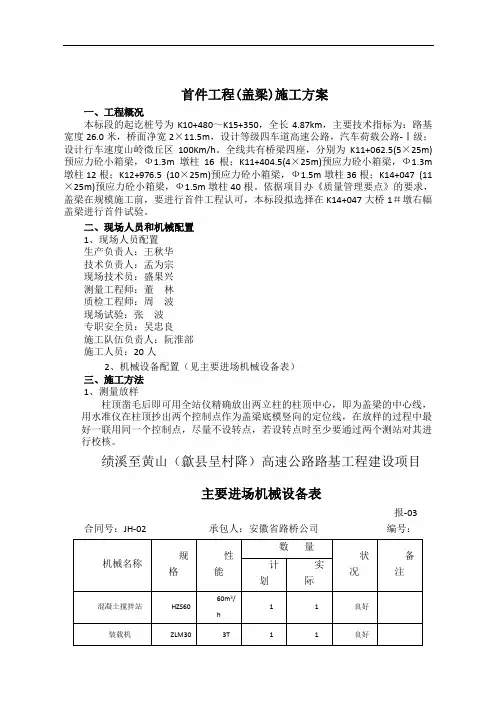

首件工程(盖梁)施工方案一、工程概况本标段的起讫桩号为K10+480~K15+350,全长4.87km,主要技术指标为:路基宽度26.0米,桥面净宽2×11.5m,设计等级四车道高速公路,汽车荷载公路-Ⅰ级;设计行车速度山岭微丘区100Km/h。
全线共有桥梁四座,分别为K11+062.5(5×25m)预应力砼小箱梁,Ф1.3m墩柱16根;K11+404.5(4×25m)预应力砼小箱梁,Ф1.3m 墩柱12根;K12+976.5 (10×25m)预应力砼小箱梁,Ф1.5m墩柱36根;K14+047 (11×25m)预应力砼小箱梁,Ф1.5m墩柱40根。
依据项目办《质量管理要点》的要求,盖梁在规模施工前,要进行首件工程认可,本标段拟选择在K14+047大桥1#墩右幅盖梁进行首件试验。
二、现场人员和机械配置1、现场人员配置生产负责人:王秋华技术负责人:孟为宗现场技术员:盛果兴测量工程师:董林质检工程师:周波现场试验:张波专职安全员:吴忠良施工队伍负责人:阮淮部施工人员:20人2、机械设备配置(见主要进场机械设备表)三、施工方法1、测量放样柱顶凿毛后即可用全站仪精确放出两立柱的柱顶中心,即为盖梁的中心线,用水准仪在柱顶抄出两个控制点作为盖梁底模竖向的定位线,在放样的过程中最好一联用同一个控制点,尽量不设转点,若设转点时至少要通过两个测站对其进行校核。
绩溪至黄山(歙县呈村降)高速公路路基工程建设项目主要进场机械设备表报-03合同号:JH-02 承包人:安徽省路桥公司编号:2、包箍安装包箍制作要规则(要圆),保证包箍四周能与立柱紧密贴合,为增加包箍与砼的摩擦力和保证立柱的外观,可在包箍四周缠裹一层粗麻布,为方便包箍安装要搭设门式脚手架,包箍采用用吊车安装,根据柱顶高度依次向下扣掉底模、槽钢和工字钢的高度即为包箍上口的位置。
螺栓一定要上紧。
3、底模、端模安装包箍安装好以后,即可安放工字钢、槽钢和铺设底模。
盖梁首件施工方案一、施工前准备工作在进行盖梁首件施工之前,需要进行以下准备工作:1. 确定施工地点和时间:根据工程进度和施工条件,确定盖梁首件的具体地点和时间。
2. 确认施工方案:根据设计要求和施工条件,制定盖梁首件的施工方案,包括施工工序、工艺要求等。
3. 安排人员和设备:根据施工方案确定所需的施工人员和设备,并进行合理的安排和调动。
二、搭建施工平台为了保证施工人员的安全和施工工作的顺利进行,需要搭建施工平台:1. 确定搭建位置:根据施工方案确定搭建施工平台的具体位置。
2. 搭建支架:按照设计要求搭建施工支架,确保支架稳固可靠。
3. 安装安全设施:在施工平台上设置安全护栏、安全网等设施,保护施工人员的安全。
三、施工过程盖梁首件的施工过程主要包括以下几个步骤:1. 预处理:根据设计要求进行表面处理,包括清理、喷砂等工作。
2. 安装定位:根据设计要求进行定位工作,确保梁体的正确位置和方向。
3. 浇筑混凝土:按照设计要求,将混凝土浇筑到梁体模板内,同时需注意振捣和密实。
4. 龙门吊吊装:使用龙门吊等起重设备将梁体吊装到预定位置,保证吊装安全和精确度。
5. 固定连接:根据设计要求,将梁体与支座、墩台等进行固定连接,确保梁体的稳定性。
6. 后处理:进行梁体的养护、检查和整理工作,确保梁体的质量和外观。
四、安全措施在盖梁首件施工过程中,需要采取一系列的安全措施,保障施工人员和设备的安全。
1. 安全教育:施工前进行安全教育,提醒施工人员注意安全操作。
2. 设备检查:定期对使用的设备进行检查和维护,确保设备的正常运行。
3. 安全防护:设置安全护栏、安全网等防护设施,防止人员坠落和物体滑落。
4. 现场管理:设置施工现场的管控区域,限制无关人员进入,并保持施工现场的整洁和秩序。
5. 应急处理:制定应急预案,培训施工人员应急处置措施,并配备相应的应急设备。
五、质量控制为保证盖梁首件施工质量,需要进行以下质量控制措施:1. 施工过程监控:在施工过程中,进行施工质量的监控和检测,确保施工符合设计要求。
XXXXXXXXXXXXXXXXXX工程XXXXXXXXXXX项目部盖梁首件施工方案编制人:______________审核人:______________审批人:______________XXXXXXXXX公司2021年5月一、工程概况XXXXXXXXXXX工程,起始桩号K8+257.570,终止桩号K9+202.000,全长约0.944公里,全桥墩间系梁46个,其中左右幅1—4号墩无墩间系梁。
盖梁54道、其中引桥中间墩38道,引桥交界墩12道,主桥边墩4道。
现以右幅21#盖梁作为首件进行施工。
尺寸示意图单位:mm 二、编制目的为保证本桥盖梁工程能优质、高效完成,确保生产计划的顺利实施,特制定盖梁首件施工方案,使每道施工工序都处于受控状态,保证工程施工的优质性和安全性。
三、编制依据1、XXXXXXXXXXXXX施工设计图纸2、《公路桥涵施工技术规范》3、《公路工程检验评定标准》4、《公路工程施工安全技术规程》5、《钢筋焊接及验收规程》四、首件确定参数要求:通过盖梁首件工程,确定首件施工的各种参数如下:1、确定合理的配模标准。
2、不同尺寸盖梁施工方式,及盖梁施工的效率。
3、确定人员安排,施工机械配备。
4、遇到特殊情况下的应急处理方法。
五、施工组织与安排1、首件选择本盖梁首件选择在右幅21#墩柱盖梁,位于大秦铁路南侧,施工场地宽阔,吊车等机械设施安排齐全。
位置紧邻邦喜公路,交通运输方便,电力设施铺设完成,满足施工要求。
2、准备情况目前盖梁施工已做好技术交底,为了能够保质保量按时完成工程,我项目部已组织相关人员和设备积极准备投入施工,具体情况见人员配备及主要机械设备如下:(1)施工人员及施工设备的配置:人员安排:本次盖梁施工计划投入人员24人,其中技术管理人员2人,钢筋工12人,木工4人,振捣工4人。
吊车及挖掘机司机2人。
本次计划参与技术管理人员有:项目经理:XXX 技术负责人:XXX施工总负责:XXX 质检工程师:XXX安全负责人:XXX 物资设备总负责:XXX测量员:XXX 桥梁负责人:XXX施工员:XXX 技术员:XXX试验员:XXX(2)机械配备: 50T吊车1台,挖掘机1台,莱卡TS06全站仪1台,索加B20水准仪1台。
盖梁施工方案—完整版一、施工前准备在开始盖梁的施工之前,必须进行充分的准备工作。
首先,需要完成现场勘察和测量,确认梁的位置和尺寸。
根据梁的设计要求,准备好所有所需的材料和设备,确保施工过程能够顺利进行。
二、梁模制作在开始梁模制作之前,要根据设计图纸确定梁模的尺寸和形状。
选择适合的模板材料,进行加工和组装,确保梁模的质量符合要求。
梁模制作完成后,进行验收,确保没有任何质量问题。
三、混凝土准备和浇筑在混凝土准备阶段,按照设计要求选用合适的混凝土配方,并严格按照配方比例进行搅拌。
在混凝土浇筑过程中,要确保浇筑的速度和均匀性,以避免出现裂缝或其他质量问题。
同时,要在混凝土初凝前进行养护,以确保混凝土的强度和耐久性。
四、梁的安装和固定在混凝土完全凝固后,可以进行梁的安装和固定工作。
首先,将梁按照设计要求放置在预定位置上,然后使用合适的固定装置将梁固定在位。
在固定过程中,要确保梁的水平度和垂直度符合要求,以确保梁的整体稳定性。
五、收尾工作在梁安装完成后,还需要进行一些收尾工作。
首先,对施工现场进行清理,清除多余的材料和设备。
然后,对梁进行外观和质量检查,确保梁的表面平整、无裂缝和其他质量问题。
最后,进行梁的养护工作,以确保梁的强度和耐久性。
结论通过以上五个步骤的施工过程,可以顺利完成盖梁的施工工作。
在整个施工过程中,需要严格按照设计要求和施工标准进行操作,确保梁的质量和安全性。
同时,要注意施工现场的整洁和安全,保障工人和施工设备的安全。
只有这样,才能保证盖梁工程的顺利进行,达到预期的效果。
小桥盖梁施工方案(最终)一、项目背景及目标这座小桥,承载着附近居民的出行希望,它的建设,不仅是一项工程,更是一项使命。
我们的目标,就是在确保质量和安全的前提下,按时完成施工,让这座桥成为一道美丽的风景线。
二、施工准备1.人员配备:组建一支经验丰富的施工团队,明确各成员职责,确保施工过程中各环节的顺利进行。
2.设备准备:检查施工设备,确保其性能良好,满足施工需求。
3.材料准备:提前采购优质建筑材料,保证施工过程中的材料供应。
4.施工现场布置:合理规划施工现场,设置安全警示标志,确保施工环境的安全。
三、施工流程1.桥梁基础施工:采用桩基施工,确保桥梁基础的稳定。
2.桥梁主体施工:按照设计图纸,采用现浇混凝土工艺,完成桥梁主体施工。
3.盖梁施工:采用分段施工法,从一端开始,逐步向另一端推进。
4.桥梁装饰施工:在桥梁主体完成后,进行桥梁装饰施工,包括桥梁栏杆、路灯等。
四、施工关键技术1.桩基施工技术:采用静压桩施工技术,确保桩基施工质量。
2.现浇混凝土施工技术:采用泵送混凝土施工技术,确保混凝土的浇筑质量。
3.盖梁施工技术:采用分段施工法,确保盖梁施工的顺利进行。
五、施工安全措施1.施工现场安全管理:建立健全施工现场安全管理制度,明确各环节的安全责任。
2.安全培训:对施工人员进行安全培训,提高他们的安全意识。
3.安全防护设施:设置安全防护设施,如安全网、防护栏等,确保施工现场的安全。
4.应急预案:制定应急预案,确保在突发情况下,能够迅速采取措施,保障施工安全。
六、施工进度计划1.桩基施工:预计10天完成。
2.桥梁主体施工:预计30天完成。
3.盖梁施工:预计20天完成。
4.桥梁装饰施工:预计15天完成。
5.总施工周期:预计75天。
七、施工质量控制1.质量标准:严格按照国家相关标准进行施工。
2.质量检测:对施工过程中的关键环节进行质量检测,确保施工质量。
3.质量整改:对发现的问题,及时进行整改,确保施工质量。
桥梁盖梁首件施工方案一、项目背景本项目城市的一座新建道路桥梁工程,包括桥梁盖梁首件的施工。
该桥梁总体设计采用预应力混凝土箱梁结构,首件施工是整个桥梁工程的重要部分。
本方案旨在确保首件施工质量,保证施工安全,提高工程进度。
二、概述1.盖梁首件施工是桥梁施工的重要环节,对工程的后续施工和整体质量有着重要影响。
因此,首先需要合理规划和组织施工。
2.盖梁首件应施工于整个桥梁工程的中心位置,其尺寸和几何形状与标准的箱梁尺寸相同,但为了确保质量和安全,首件施工中需要加强监控和控制。
三、施工准备1.在施工开始前,需完成以下准备工作:a.确定首件施工位置,并进行土质勘探和地质调查,确保基础土壤能够承载首件重量。
b.制定首件施工平台搭设方案,确保平台牢固、安全。
c.准备预应力锚具和模板,确保质量合格。
d.完成施工机械和设备的调试和检验,确保正常运行。
2.施工人员准备:a.确定施工队伍,并指派专人负责施工组织和协调工作。
b.对施工人员进行必要的技术培训和安全教育,确保施工人员熟悉施工流程和安全规范。
四、首件施工流程1.施工平台搭设:a.根据桥梁设计要求,搭设坚固平稳的施工平台,并进行必要的加固和支撑。
b.确保施工平台符合安全规范,防止工人从高处坠落。
2.模板安装:a.根据设计要求,并结合盖梁构造和模板形状,进行模板的安装和调整。
b.保证模板的水平和垂直度,确保施工精度。
3.预应力锚具设置:a.根据设计要求和施工图纸,设置预应力锚具的位置和数量。
b.保证锚具的嵌入深度和角度,以及每个锚具的承载力。
4.钢筋安装和模板浇注:a.根据设计要求和预应力索的布置,安装和固定钢筋。
b.进行模板的浇灌,确保混凝土的浇筑均匀和密实。
5.预应力张拉:a.待混凝土达到设计强度的要求后,进行预应力锚具的张拉工作。
b.根据设计要求进行预应力力值的测量和控制。
6.箱梁混凝土养护:a.完成预应力张拉后,进行混凝土的养护工作。
b.保持施工现场的湿度和温度,以促进混凝土的强度发展。
盖梁首件工程施工方案一. 工程概况庙湾中桥跨越一条小河流。
桥位地貌属于河谷地貌,地形开阔、地势平坦。
河床地质表层为圆砾土,稍密,其下为圆砾土,密实。
本桥上游侧有2孔1m圆管涵,由于修建年代久远,两侧八字墙破损严重,由于道路线形要求,在其下游侧新建3-16m空心板桥。
桥梁起点桩号为k0+811.98,终点桩号为k0+866.02,中心桩号为k0+839.上部采用装配式预应力混凝土空心板桥,桥墩采用桩柱式桥墩,桥台采用柱式桥台,基础均为桩基础。
桥梁的交角为120度,桥梁长度为54.04m。
本桥平面位于R=287.169m的右偏圆曲线上,桥面横坡为单向5%,纵断面纵坡 1.95%;墩台平行布置。
三政村中桥跨越一条小河流。
桥位地貌属于河谷地貌,地形开阔、地势平坦。
河床地质表层为粉质粘土,其下为圆砾土,中密,再下为红色沙岩,主要成分为长石石英。
本桥处现有2孔1m圆管涵,由于修建年代久远,涵洞破坏严重,且其路幅宽度不满足现有道路要求,新建2-16m空心板桥。
桥梁起点桩号为k1+763.98,终点桩号为k1+802.02,中心桩号为k1+783.00.上部采用装配式预应力混凝土空心板桥,桥墩采用桩柱式桥墩,桥台采用柱式桥台,基础均为桩基础。
桥梁的交角为120度,桥梁长度为38.04m。
本桥平面位于R=376.127m的右偏圆曲线上,桥面横坡为单向4%,纵断面纵坡 1.76%;墩台平行布置。
二. 工程管理目标本标段工程质量一次验收合格率100%,不允许出现不合格工程,坚决杜绝不合格项目。
项目经理部承诺:不论是自检,还是业主、监理的抽检、终检,任何时候都要求达到100%合格率,争取良好的信誉。
三. 施工安排及准备工作1. 工期安排根据现场情况结合施工组织安排,计划2013年7月7日开始施工,30日完工,计划3天,其中底模安装1天,钢筋绑扎0.5天,侧模安装0.5天,报验0.5天,砼浇0.5天。
2. 本合同段采用原有便道,钢筋场地用砼硬化并采取下垫上覆的方法堆放钢筋及其半成品。
桥梁盖梁施工方案篇一:桥梁盖梁施工方案(13483字)一、施工准备为保证盖梁施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平。
1.人员组织1.1 首先对所有参与施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。
组织以项目总工为主的技术培训会,使操作工人对盖梁结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行。
1.2 其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术。
2.材料组织根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求。
水泥:普通硅酸盐水泥。
砂:干净、质纯、细度模数符合要求,含泥量小于5%。
碎石:5~31.5mm。
水:采用符合混凝土用水标准的水源。
3.机械设备混凝土在桥梁工区拌合站拌和,混凝土用罐车运输,到现场用吊车浇筑,为防止临时停电,施工现场配备1台100KW内燃发电机作为备用电源。
二、施工方案盖梁施工工序:搭设支架→测量、放样→钢筋制作、安装→模板安装→混凝土浇筑→拆模、养护。
1、支架施工根据现场情况盖梁底模支架采用托架法。
为避免在墩柱上留下孔洞,托架的承托采用钢箍,钢箍的连接部分要采用钢板加强。
安装好后,吊立安装承托梁,承托梁采用双片贝雷梁,调整好高度后,铺装10×10cm方木,即可铺设底模板。
底模板及侧模板采用大块整体钢模板,模板面板采用5mm厚钢板,8#槽钢及角钢做肋。
采用吊车分块吊装拼组,上下设拉杆固定。
底模和侧模间夹凹形橡胶条,防止漏浆。
盖梁托架示意图2、模板的制作及安装2.1 模板配备:采用大块钢模板安装,一次性浇筑完成。
2.2 模板的制作(1)钢模板宜采用标准的组合模板,组合模板的拼装及各种螺栓连接件应符合相关要求。
盖梁首件施工方案(7.23)一、前言在建筑施工中,盖梁作为一项重要工程,其首件施工方案至关重要。
本文将详细介绍盖梁首件施工方案的步骤和注意事项,以确保施工的顺利进行。
二、方案概述盖梁首件施工是在整个梁体施工前的重要环节,其质量直接影响到后续的梁体施工质量和进度。
因此,施工方案的设计和执行至关重要。
三、施工步骤1. 前期准备在实施梁体施工前,必须进行充分的前期准备工作,包括测量、材料准备、施工人员培训等。
### 2. 模板安装在进行盖梁首件施工时,首先要进行模板的安装。
模板的安装要牢固、水平,以确保梁体施工的准确性和质量。
### 3. 钢筋绑扎在模板安装完成后,进行钢筋的绑扎工作。
绑扎要符合设计要求,保证梁体的承载能力和稳定性。
### 4. 混凝土浇筑完成钢筋绑扎后,进行混凝土浇筑。
混凝土的拌合比例和浇注过程都需要严格控制,以保证混凝土的质量和性能。
### 5. 浇筑保护混凝土浇筑完成后,进行浇筑保护,确保混凝土充分凝固和硬化,以保证梁体的强度和耐久性。
四、注意事项1.在进行盖梁首件施工时,要严格按照设计要求和工艺流程操作,不得擅自修改。
2.施工现场要保持整洁,避免杂物进入混凝土,影响梁体质量。
3.施工人员要经过专业培训,掌握施工技巧和注意事项,提高梁体施工质量。
五、总结盖梁首件施工方案的设计和执行对梁体施工质量至关重要,只有严格按照标准操作,严把施工质量关,才能确保盖梁工程的顺利进行和质量达标。
以上为盖梁首件施工方案的基本内容,希望能对相关工作提供一定的参考价值。
