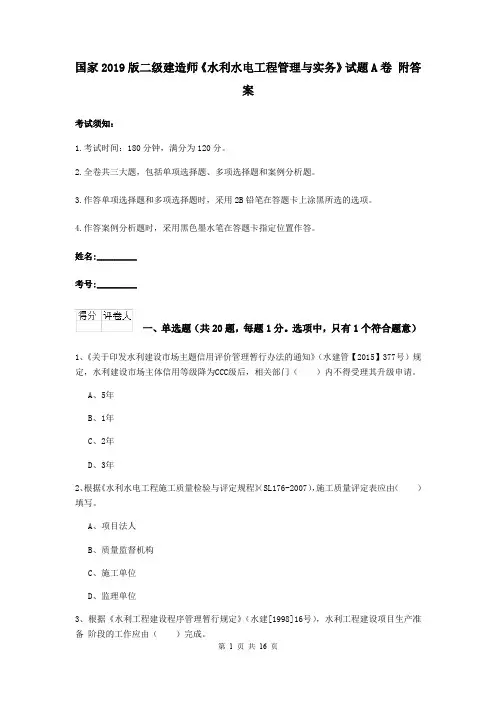

2019版注册二级建造师《水利水电工程管理与实务》试卷A卷 含答案
- 格式:doc
- 大小:102.50 KB
- 文档页数:15
2019版注册二级建造师《水利水电工程管理与实务》试卷A卷含答案考试须知:1.考试时间:180分钟,满分为120分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、根据《水利水电工程等级划分及洪水规范》SL 252—2000的规定,某泵站工程等别为Ⅱ等,其次要建筑物级别应为()级。
A.2B.3C.1D.52、适合于挖掘淤泥、砾石、卵石和黏性土,而不适合挖掘细砂和粉砂土的挖泥船是()。
A.抓扬式挖泥船B.铲扬式挖泥船C.耗吸式挖泥船D.链斗式挖泥船3、冷轧带肋钢筋代号为LL,如LL550中数值表示钢筋的( )。
A.最大抗拉强度值B.最小抗拉强度值C.最小抗压强度值D.最大抗压强度值4、对工程造成较大经济损失或延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的事故是指()。
A. 一般质量事故B. 较大质量事故C. 重大质量事故D. 特大质量事故5、根据《水利建设工程文明工地创建管理暂行办法》(中水协[2009]39号),水利建设市场主体信用等级中,A级表示信用( )。
A.好B.一般C.很好D.较好6、固结灌浆施工程序依次是( )。
A.钻孔、压水试验、灌浆、封孔和质量检查B.钻孔、压水试验、灌浆、质量检查和封孔C.钻孔、灌浆、压水试验、封孔和质量检查D.钻孔、灌浆、压水试验、质量检查和封孔7、低碳钢的含碳量( )。
A、<0.10%B、<0.15%C、<0.25%D、<0.20%8、当水电站上游压力水管较长时,为了减小水压力,应在压力管道上设()。
A.通气孔B.调压室C.充水阀D.检修孔9、现场施工电源设施,除经常性维护外,每年()前应检修一次,并测量()。
A、雨季,绝缘电阻B、夏季,电流C、冬季,电压D、汛期,绝缘电阻10、大中型工程施工项目负责人必须由本专业注册建造师担任,二级注册建造师可以承担()工程施工项目负责人。
A. 大、中、小型B. 大、中型C. 中、小型D. 小型11、根据《水利水电工程施工组织设计规范》(SL303 —2004),4级土围堰的边坡稳定安全系数应不小于().A. 1.0B. 1.05C. 1. 1D. 1. 212、对堆石坝垫层料进行渗透稳定性检查时,其颗分取样部位应为()。
A.较低处B.中心处C.界面处D.较高处13、根据水利部《水库大坝安全鉴定办法》(水建管[2003] 271号),水库大坝首次安全鉴定应在竣工验收后()年内进行。
A、1B、3C、5D、1014、水利工程建设项目管理“三项”制度不包括( )。
A.项目法人责任制B.政府监督制C.招标投标制D.建设监理制15、某工程泵房大梁跨度为6m,其模板设计起拱值应取跨度的( )左右。
A.0.1%B.0.2%C.0.3%D.0.4%16、砂的粒径范围为()mm。
A.0.10~4.70B.0.15~4.75C.0.20~4.80D.0.25~4.8517、根据《堤防工程施工规范》(SL260—98),堤防工程施工严禁在堤身两侧设计规定的()内取土。
A.管理范围B.保护范围C.堤脚范围D.施工范围18、重力坝地基透水性较大时,为了防渗、减小扬压力并防止地基的破坏,采取的地基处理措施是()。
A.开挖回填B.帷幕灌浆C.固结灌浆D.接触灌浆19、在水利工程建设程序中,不属于前期工作的是()。
A.项目建议书B.可行性研究报告C.招标设计D.初步设计20、混凝土重力坝各类分缝中,必须进行灌浆处理的是( )。
A.纵缝B.施工缝C.沉降缝D.温度缝二、多选题(共10题,每题2分。
选项中,至少2个符合题意)1、关于土石坝填筑作业的说法,正确的有()。
A.辅料宜垂直于坝轴线进行,超径块料应打碎B.按碾压测试确定的厚度辅料、整平C.黏性土含水量较低,主要应在料场加水D.石渣料压实前应充分加水E.采用气胎碾压实的土质,应刨毛处理,以利层间结合2、根据《堤防和疏浚工程施工合同范本》,承包人的主要责任和义务包括( )等。
A、保证工程质量B、按时完成各项承包工作C、保证工程施工和人员的安全D、及时做好施工现场范围内的征地移民工作E、及时提交履约担保证件3、根据《注册建造师施工管理签章目录》(试行),下列水利水电工程施工管理文件中,属于注册建造师签章文件地有().A.验收申请报告B.法人验收质量结论C.施工管理工作报告D.合同工程完工验收鉴定书E.代表施工单位参加工程验收人员名单确认表4、根据《关于调整水利工程建设项目施工准备条件的通知》(水建管[2015]433号)。
下列条件中,不属于水利工程建设项目开展施工准备工作的有().A、组织完成监理招标B、组织完成主体工程招标C、建设项目可行性研究报告已批准D、年度水利投资计划下达E、项目法人已经建立5、根据《水利水电地下工程锚喷支护施工技术规范》(SDJ 57—85),竖井中的锚喷支护施工应遵守下列( )规定。
A、采用溜筒运送喷混凝土的干混合料时,井口溜筒喇叭口周围必须封闭严密B、喷射机置于地面时,竖井内输料钢管宜用法兰连接,悬吊应垂直牢固C、采取措施防止机具、配件和锚杆等物件掉落伤人D、竖井深度超过10m时,必须在井口设鼓风机往井内通风E、操作平台应设置栏杆,作业人员必须佩戴安全带6、关于土工膜在水利工程中的主要功能,不正确的是()。
A.反滤B.排水C.加筋D.防渗E.防护7、根据《浆砌石坝施工技术规定》(SD120-84),在浆砌石施工中,胶结材料的配合比,必须满足( )的要求。
A、设计强度B、安全性C、施工和易性D、稳定性E、粘结度8、测定反滤料的干密度可采用()。
A.燃烧法B.烘干法C.灌水法D.蒸发皿法E.灌砂法9、《水利工程设计概(估)算编制规定》将引水工程及河道工程划分为( )。
A、供水工程B、灌溉工程C、河湖整治工程D、堤防工程E、水库10、常见的边坡变形破坏类型有()。
A.松弛张裂B.排水C.崩塌D.滑坡E.沉陷三、案列分析题(共4题,每题20分)1、某新建水闸工程的部分工程经监理单位批准的施工进度计划如图4—2所示。
合同约定:工期提前奖金标准为20000元/d,逾期完工违约金标准为20000元/d。
施工中发生如下事件:事件1:A工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进行处理,A 工作的实际工作时间为34d。
事件2:在B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理,B工作实际工作时间为26d。
事件3:在c工作中,施工单位采取赶工措施,进度曲线如图4_3所示。
事件4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
问题:1.计算计划总工期,指出关键线路。
2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。
3.根据事件3,指出c工作的实际工作持续时间;说明第100天末时c工作实际比计划提前(或拖延)的累计工程量;指出第100天末完成了多少天的赶工任务。
4.综合上述事件,计算实际总工期和施工单位可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。
2、某拦河闸工程设计流量850m3/s,校核流量1020m3/s,工程平面布置示意图如下。
本工程施工采用全段围堰法导流,上下游围堰为均质土围堰,基坑采用井点降水。
闸室地基为含少量砾石的粘土,自然湿密度为1820-1900kg/m3。
基坑开挖时,施工单位采用反铲挖掘机配自卸汽车将闸室地基挖至建基面高程10.0m。
弃土运距约1km。
工作桥夜间施工过程中,2名施工作业人员不慎坠落,其中1人死亡,1人重伤。
闸室结构图问题:1、说明该拦河闸工程的等别及闸室和围堰的级别;指出图中建筑物1和2的名称。
2、根据《土的工程分类标准》(GB/T50145-2007),依据土的开挖方法和难易程度,土分为几类?本工程闸室地基土属于其中哪一类?3、背景资料中,施工单位选用的土方开挖机具可开挖方法是否合适?简要说明理由。
4、根据《水利工程建设重大质量与安全事故应急预案》,水利工程建设与安全事故共分为哪几级?本工程背景材料中的事故等级属于哪一级?根据2名工人的工作高度和环境说明其高处作业的级别和种类。
3、某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。
合同约定:(1)合同总价420万元;(2)工程2008年9月25日开工,工期12个月;(3)工程预付款按10%计,并在各月工程进度款内平均扣回;(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。
监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。
施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。
监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请。
随后,监理单位主持进行了验收。
问题:1.计算工程预付款。
2.计算11月份的工程进度款、保留金预留、预付款扣回和实际付款金额。
3.指出事件1中关于变更处理的不妥之处,并说明正确做法。
4.指出事件3中的不妥之处并改正。
4、某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。
合同约定:如工程工期提前,奖励标准为10000元/天;如工程工规延误,支付违约金标准为10000元/天。
当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。
为保证工程顺利完成,有关人员提出以下施工调整方案:方案一:修复设备。
设备修复后E工作继续进行,修复时间是20天;方案二:调剂设备。
B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其它工作均按计划进行;方案三:租赁设备。
租赁设备的运输安装调试时间为10天。
设备正式使用期间支付租赁费用,其标准为350元/天。
问题1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。
3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划并用双箭线标注关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。
