A3.1施工组织设计/方案报审表专项方案审批表2010年2月14日小虞河路污水管道工程管道拆封堵方案昆山市市政工程有限公司2010年2月8日管道拆封堵施工方案一、工程概述工程起点铁南污水处理厂至小虞河路,沿小虞河路向北经创业路,终点至中华园路。
与已建井连接的井位有:W1#、W8#、W17#。
在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针,特对新老管衔接的部位制定本施工方案。
二、施工准备1、测量需要接入管道的检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符。
2、委托专业单位检测污水检查井内气体情况及管道沉淀物等。
3、井下作业前须与工作面的前后污水提升泵站协调,降低工作面区间内的污水井中内水位。
4、选用经检测合格的特种设备下井作业。
(见附表一)封堵管道用特种设备参考表附表一三、施工工艺流程1、管道施工段两头封堵作业前,应至少提前一至二天打开工作面及其上、下游的窨井盖(在打开后,用彩钢板围栏将井周围围护),进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必须佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风。
2、新管接入老污水井在管道两头封堵的管段间施工,由潜水员佩戴好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是否正常,以判断作业环境有无毒气等情况,有异常情况时须采取必要的应急措施。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方法排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接砌筑检查井至井顶。
新老管道连接施工方案一、工程概述在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针,特对新老管衔接的部位制定本施工方案。
二、施工准备1、测量需要接入管道的污水检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符。
2、委托专业单位检测污水检查井及雨水检查井内气体情况及管道沉淀物等。
3、井下作业前须与工作面的前后雨、污水提升泵站协调,降低工作面区间内的雨、污水井中内水位。
三、施工工艺流程1、管道施工段两头封堵作业前,提前一至二天打开工作面及其上、下游的窨井盖,进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必须需佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风(需进行封堵的井位见后附图)。
2、新管接入老污水井在管道两头封堵的管段间施工,佩戴好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是否正常,以判断作业环境有无毒气等情况,有异常情况时须采取必要的应急措施。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方法排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接砌筑检查井至井顶。
在施工中万一发生安全事故禁止任何人不佩戴任何防护用具盲目施救。
3、拆封堵委派专业施工人员下井拆封头,敲封头时必须遵循“先下游、后上游”的原则,严禁同时拆除两只封头。
拆除头前应做好抽水超越与泵站的调水协调准备。
拆除的杂物应全部清除出井,以防止出现杂物堵住井口,而导致排水不畅。
四、施工方法的选择(一)、封堵头子的部位选择,首先要考虑拆除头子的方便和安全,无论封上游头子还是下游头子要结合实际调查清楚,根据不同情况区别对待;1、封堵原有管道头子的原则是:应充分利用下游能利用的泵站抽吸以降低管内水位,如上游能利用抽水机降低管内水压力,则更为可靠。
新老污水管道顺接施工方案一、工程概述华杨路(优比路-迎宾路)改造工程位于昆山周市镇,施工区域内新老管碰接,位于优比路与华杨路路口。
设计污水管径采用DN400UPV加筋管。
在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针,特对新老管衔接的部位制定本施工方案。
二、施工准备1、测量需要接入管道的污水检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符。
2、委托专业单位检测污水检查井及雨水检查井内气体情况及管道沉淀物等。
3、井下作业前须与工作面的前后雨、污水提升泵站协调,降低工作面区间内的雨、污水井中内水位。
4、选用经检测合格的特种设备下井作业。
(见附表一)封堵管道用特种设备参考表附表、施工工艺流程1、管道施工段两头封堵作业前,提前一至二天打开工作面及其上、下游的窨井盖,进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业的施工队伍下井圭寸堵作业,作业人员必须需佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风(需进行封堵的井位见后附图)。
2、新管接入老污水井在管道两头封堵的管段间施工,由潜水员佩戴好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是否正常,以判断作业环境有无毒气等情况,有异常情况时须采取必要的应急措施。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方法排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接砌筑检查井至井顶。
在施工中万一发生安全事故禁止任何人不佩戴任何防护用具盲目施救。
3、拆封堵委派专业施工人员下井拆封头,敲封头时必须遵循“先下游、后上游”的原则,严禁同时拆除两只封头。
新老管道连接施工方案一、工程概述在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针,特对新老管衔接的部位制定本施工方案。
二、施工准备1、测量需要接入管道的污水检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符。
2、委托专业单位检测污水检查井及雨水检查井内气体情况及管道沉淀物等。
3、井下作业前须与工作面的前后雨、污水提升泵站协调,降低工作面区间内的雨、污水井中内水位。
三、施工工艺流程1、管道施工段两头封堵作业前,提前一至二天打开工作面及其上、下游的窨井盖,进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必须需佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风(需进行封堵的井位见后附图)。
2、新管接入老污水井在管道两头封堵的管段间施工,佩戴好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是否正常,以判断作业环境有无毒气等情况,有异常情况时须采取必要的应急措施。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方法排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接砌筑检查井至井顶。
在施工中万一发生安全事故禁止任何人不佩戴任何防护用具盲目施救。
3、拆封堵委派专业施工人员下井拆封头,敲封头时必须遵循“先下游、后上游”的原则,严禁同时拆除两只封头。
拆除头前应做好抽水超越与泵站的调水协调准备。
拆除的杂物应全部清除出井,以防止出现杂物堵住井口,而导致排水不畅。
四、施工方法的选择(一)、封堵头子的部位选择,首先要考虑拆除头子的方便和安全,无论封上游头子还是下游头子要结合实际调查清楚,根据不同情况区别对待;1、封堵原有管道头子的原则是:应充分利用下游能利用的泵站抽吸以降低管内水位,如上游能利用抽水机降低管内水压力,则更为可靠。
新老管道连接施工方案一、工程概述在污水管道施工时为了有效防备硫化氢等有毒有害气体中毒事故旳发生,保障施工人员旳作业安全和身体健康,按照防止为主旳方针,特对新老管衔接旳部位制定本施工方案。
二、施工准备1、测量需要接入管道旳污水检查井旳深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文献与否相符。
2、委托专业单位检测污水检查井及雨水检查井内气体状况及管道沉淀物等。
3、井下作业前须与工作面旳前后雨、污水提高泵站协调,减少工作面区间内旳雨、污水井中内水位。
三、施工工艺流程1、管道施工段两头封堵作业前,提前一至二天打动工作面及其上、下游旳窨井盖,进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业旳施工队伍下井封堵作业,作业人员必须需佩戴压缩空气旳隔离式防护装具,佩戴安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风(需进行封堵旳井位见后附图)。
2、新管接入老污水井在管道两头封堵旳管段间施工,佩戴好防毒用品下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观测小动物与否正常,以判断作业环境有无毒气等状况,有异常状况时须采用必要旳应急措施。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风措施排除老井内有毒气体,绝对严禁施工人员下到井内施工作业,管道接好后直接砌筑检查井至井顶。
在施工中万一发生安全事故严禁任何人不佩戴任何防护用品盲目施救。
3、拆封堵委派专业施工人员下井拆封头,敲封头时必须遵照“先下游、后上游”旳原则,严禁同步拆除两只封头。
拆除头前应做好抽水超越与泵站旳调水协调准备。
拆除旳杂物应所有清除出井,以防止出现杂物堵住井口,而导致排水不畅。
四、施工措施旳选择(一)、封堵头子旳部位选择,首先要考虑拆除头子旳以便和安全,无论封上游头子还是下游头子要结合实际调查清晰,根据不一样状况区别看待;1、封堵原有管道头子旳原则是:应充足运用下游能运用旳泵站抽吸以减少管内水位,如上游能运用抽水机减少管内水压力,则更为可靠。

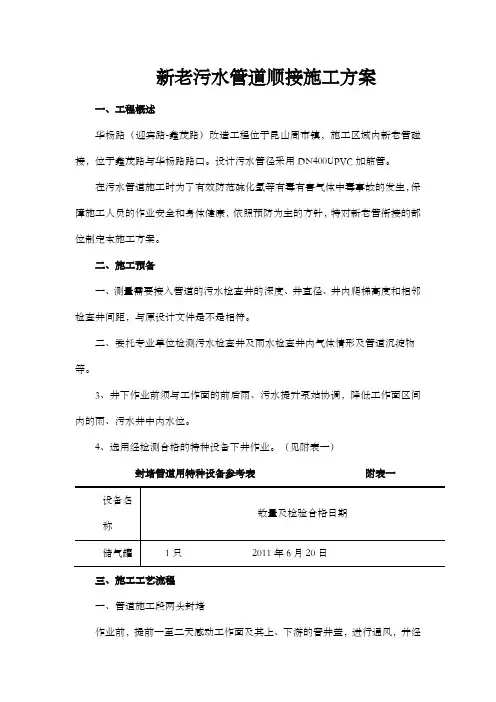

新老污水管道顺接施工方案一、工程概述华杨路(迎宾路-鑫茂路)改造工程位于昆山周市镇,施工区域内新老管碰接,位于鑫茂路与华杨路路口。
设计污水管径采用DN400UPVC加筋管。
在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,依照预防为主的方针,特对新老管衔接的部位制定本施工方案。
二、施工预备一、测量需要接入管道的污水检查井的深度、井直径、井内爬梯高度和相邻检查井间距,与原设计文件是不是相符。
二、委托专业单位检测污水检查井及雨水检查井内气体情形及管道沉淀物等。
3、井下作业前须与工作面的前后雨、污水提升泵站协调,降低工作面区间内的雨、污水井中内水位。
4、选用经检测合格的特种设备下井作业。
(见附表一)封堵管道用特种设备参考表附表一三、施工工艺流程一、管道施工段两头封堵作业前,提前一至二天感动工作面及其上、下游的窨井盖,进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必需需佩带紧缩空气的隔离式防护装具,佩带安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风(需进行封堵的井位见后附图)。
二、新管接入老污水井在管道两头封堵的管段间施工,由潜水员佩带好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异样,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是不是正常,以判断作业环境有无毒气等情形,有异样情形时须采取必要的应急办法。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方式排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接砌筑检查井至井顶。
在施工中万一发生安全事故禁止任何人不佩带任何防护用具盲目施救。
3、拆封堵委派专业施工人员下井拆封头,敲封头时必需遵循“先下游、后上游”的原则,严禁同时拆除两只封头。
*****工程排水管道工程管道接入方案核工业金华建设工程公司2013年9月28日管道接入施工方案一、工程概述****与已建井连接的井位有:Y17、W17。
在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针,特对新老管衔接的部位制定本施工方案。
二、施工准备1、测量需要接入管道的检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符。
2、安排专人检测污水检查井内气体情况及管道沉淀物等。
3、井内作业前降低工作面区间内的污水井内水位。
4、选用经检测合格的特种设备下井作业。
(见附表一)封堵管道用特种设备参考表附表一三、施工工艺流程1、管道施工段两头封堵作业前,应至少提前一至二天打开工作面及其上、下游的窨井盖(在打开后,用移动围栏将井周围围护),进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必须佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风。
2、新管接入老污水井在管道两头封堵的管段间施工,由潜水员佩戴好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是否正常,以判断作业环境有无毒气等情况,有异常情况时须采取必要的应急措施。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方法排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接绑扎钢筋、立模现浇检查井井室。
在施工中万一发生安全事故,禁止任何人不佩戴任何防护用具盲目施救。
3、拆封堵委派专业施工人员下井拆封头,敲封头时必须遵循"先下游、后上游"的原则,严禁同时拆除两只封头。
A3.1施工组织设计/方案报审表专项方案审批表2010年1月8日小虞河路污水管道工程管道拆封堵方案昆山市市政工程有限公司2010年2月8日管道拆封堵施工方案一、工程概述工程起点铁南污水处理厂至小虞河路,沿小虞河路向北经创业路,终点至中华园路。
与已建井连接的井位有:W1#、W8#、W17#。
在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针,特对新老管衔接的部位制定本施工方案。
二、施工准备1、测量需要接入管道的检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符。
2、委托专业单位检测污水检查井内气体情况及管道沉淀物等。
3、井下作业前须与工作面的前后污水提升泵站协调,降低工作面区间内的污水井中内水位。
4、选用经检测合格的特种设备下井作业。
(见附表一)封堵管道用特种设备参考表附表一三、施工工艺流程1、管道施工段两头封堵作业前,应至少提前一至二天打开工作面及其上、下游的窨井盖(在打开后,用彩钢板围栏将井周围围护),进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必须佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风。
2、新管接入老污水井在管道两头封堵的管段间施工,由潜水员佩戴好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是否正常,以判断作业环境有无毒气等情况,有异常情况时须采取必要的应急措施。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方法排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接砌筑检查井至井顶。
市政管道新管接入老井工程施工方案专业资料*****工程排水管道工程管道接入方案核工业金华建设工程企业2013 年9月28日word 圆满格式1/10市政管道新管接入老井工程施工方案专业资料管道接入施工方案一、工程概括****与已建井连接的井位有: Y17 、 W17 。
在污水管道施工时为了有效防备硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,依据预防为主的目标,特对新老管连接的部位制定本施工方案。
二、施工准备1、丈量需要接入管道的检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件能否符合。
2、安排专人检测污水检查井内气体状况及管道积淀物等。
3、井内作业前降低工作面区间内的污水井内水位。
4、采纳经检测合格的特种设备下井作业。
( 见附表一 )封堵管道用特种设备参照表附表一设备名称数目及查验合格日期储气罐 1 只*** 年*** 月*** 日三、施工工艺流程1、管道施工段两头封堵作业前,应最少提早一至二天翻动工作面及其上、下游的窨井盖(在打开后,用挪动围栏将井四周围护),进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员拜托专业的施工队伍下井封堵作业,作业人员必word 圆满格式2/10市政管道新管接入老井工程施工方案专业资料须佩带压缩空气的间隔式防备装具,佩带安全绳,并在井口安排最少 2 名安全监护人员,操作人员下井后,井口需连续排风。
2、新管接入老污水井在管道两头封堵的管段间施工,由潜水员佩带好防毒器具下井封堵后,用简单生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异样,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工时期每隔半小时用硫化氢测试仪检测和随时察看小动物能否正常,以判断作业环境有无毒气等状况,有异样状况时须采纳必需的应急举措。
在老污水检查井需要接入新管道时,采纳大开挖挖除老井( 老井开挖至新管管底 ) ,此后用强排风方法除去老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接绑扎钢筋、立模现浇检查井井室。
新老污水管道顺接施工方案一、工程概述华杨路(优比路-迎宾路)改造工程位于昆山周市镇,施工区域内新老管碰接,位于优比路与华杨路路口。
设计污水管径采用DN400UPV加筋管。
在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针,特对新老管衔接的部位制定本施工方案。
二、施工准备1、测量需要接入管道的污水检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符。
2、委托专业单位检测污水检查井及雨水检查井内气体情况及管道沉淀物等。
3、井下作业前须与工作面的前后雨、污水提升泵站协调,降低工作面区间内的雨、污水井中内水位。
4、选用经检测合格的特种设备下井作业。
(见附表一)封堵管道用特种设备参考表附表、施工工艺流程1、管道施工段两头封堵作业前,提前一至二天打开工作面及其上、下游的窨井盖,进行通风,并经硫化氢试仪等气体检测后方可下井。
下井操作人员委托专业的施工队伍下井圭寸堵作业,作业人员必须需佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井口安排至少2名安全监护人员,操作人员下井后,井口需继续排风(需进行封堵的井位见后附图)。
2、新管接入老污水井在管道两头封堵的管段间施工,由潜水员佩戴好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业。
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是否正常,以判断作业环境有无毒气等情况,有异常情况时须采取必要的应急措施。
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方法排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接砌筑检查井至井顶。
在施工中万一发生安全事故禁止任何人不佩戴任何防护用具盲目施救。
3、拆封堵委派专业施工人员下井拆封头,敲封头时必须遵循“先下游、后上游”的原则,严禁同时拆除两只封头。
