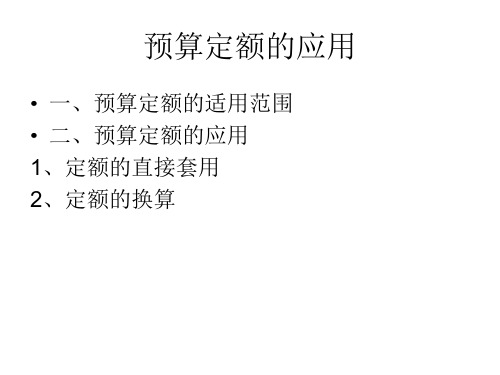

预算定额的应用案例分析
- 格式:doc
- 大小:211.00 KB
- 文档页数:24
全国统一安装工程预算定额解释与案例分析一、前言全国统一安装工程预算定额是国家为了规范安装工程预算而制定的一项标准。
作为工程建设的重要依据,它对于保障工程建设质量,提高投资效益,促进市场公平竞争具有重要意义。
本文将对全国统一安装工程预算定额进行详细解释,并通过案例分析帮助读者更好地理解其应用。
二、全国统一安装工程预算定额概述全国统一安装工程预算定额是国家对安装工程预算的规范性文件,适用于各行业安装工程的新建、扩建和改造项目。
该定额根据不同专业和地区的特点,规定了相应的人工、材料、机械台班的消耗量标准和预算价格,是编制安装工程预算、确定工程造价的重要依据。
三、全国统一安装工程预算定额的编制原则1. 定额水平的平均性原则:定额水平要在正常的施工条件下,多数企业和工人能够达到或超过的水平,既不过高也不过低。
2. 简明适用原则:定额项目要齐全,满足工程建设需要;计算方法要简捷,便于操作和掌握;有关条款的解释和说明要详尽,便于理解和使用。
3. 及时更新原则:定额的制定和更新要及时反映市场变化和技术进步,保证定额的时效性和准确性。
四、全国统一安装工程预算定额的应用全国统一安装工程预算定额在工程建设中具有广泛的应用。
在编制安装工程预算时,需要根据工程设计图纸、施工组织设计、材料供应和施工条件等因素,按照定额规定的计算方法和取费标准,计算出工程的总造价和各分项工程的费用。
此外,定额还可以用于审核施工单位的报价是否合理,以及进行成本分析和控制等方面。
五、案例分析以某住宅楼电气安装工程为例,说明全国统一安装工程预算定额的应用。
该工程包括照明系统、配电系统、防雷接地系统等部分,根据定额规定的人工、材料和机械台班消耗量标准和预算价格进行计算,得出各分项工程的费用和总造价。
在计算过程中,需要注意各项费用的计取方式和取费标准,如人工费、材料费、机械费等。
根据案例的具体情况,也可以进行价格差异分析和风险评估等工作,以保证工程建设的顺利实施。
预算定额在应急抢险工程竣工结算编制阶段的应用-以万源市太平镇毛坝子村五社滑坡应急抢险工程为例预算定额:预算定额是用来确定建设工程产品中每一分部分项工程的每一计量单位所消耗的物化劳动数量的标准。
换言之,它是确定每一计量单位的分部分项工程内容所消耗的人工和材料数量以及所须要的机械台班数量的标准。
预算定额的主要作用大致有以下几个方面:(1)是编制预算和结算的依据;(2)是编制单位估价表的依据;(3)是据以计算工程预算造价和编制建设工程概算定额及概算指标的基础;(4)是施工单位评定劳动生产率进行经济核算的依据。
四川省是全国第一个出台《四川省地质灾难治理工程概(预)算标准治理工程预算定额》标准的省份,主要是提高地质灾难防治资金运用效益,切实保障和改善民生。
万源市太平镇毛坝子村五社滑坡位于四川省达州市万源市太平镇向前广场后山。
2013年7月23日凌晨3点10分因下雨导致该滑坡失稳,致2人死亡,干脆威逼群众48户112人,间接威逼群众678户2217人的生命财产平安。
受万源市人民政府及达州市国土资源局的托付,由四川蜀东地质勘察设计探讨院负责应急抢险设计工作,四川煤田地质一三七总公司(下称我单位)负责应急抢险施工工作。
工程措施主要为:微型钢管抗滑桩支挡+连系梁+坡角格宾笼石方压脚+坡顶截(排)水沟。
由于受施工工期紧、抢险任务重、施工图设计评审环节多、招投标程序困难等因素影响。
业主通过向上级单位请示获批,本工程实行干脆托付形式给施工单位实施,项目结算价款接受四川省国土资源厅、四川省财政厅联合颁布的《四川省地质灾难治理工程概(预)算标准治理工程预算定额》(试行)川财投【2013】145号文件和相关配套文件执行。
2013年9月30日,项目应急抢险工作结束。
随即进入竣工结算编制阶段。
依据合同规定,接受《四川省地质灾难治理工程概(预)算标准治理工程预算定额》及其配套文件编制竣工结算书。
在编制竣工结算阶段,我单位主要工作和程序为:1、统计项目工作量:以《万源市太平镇毛坝子村五社滑坡应急抢险工程设计方案》和施工阶段实际状况所完成的现场签证工作,做到任何一项签证有充分的依据和资料。
安装工程预算定额解释与案例分析
一、概述
安装工程预算定额是编制安装工程预算的重要依据,它规定了完成一定计量单位的分项工程或结构构件所必需的人工、材料、施工机械台班的消耗量标准,以及有关费用指标。
本章节将对安装工程预算定额进行详细解释,并通过案例分析帮助读者更好地理解其应用。
二、安装工程预算定额解释
1. 定额的种类和用途
安装工程预算定额分为全国统一定额和地区统一定额。
全国统一定额适用于全国范围内不分行业的统一标准,而地区统一定额则适用于某个具体的地区或行业。
定额的用途主要是为编制施工图预算、确定工程造价、工程结算等提供依据。
2. 定额的内容和编排
安装工程预算定额的内容包括总说明、章说明、分部工程定额说明、工程量计算规则、定额项目表等。
其中,定额项目表是定额的主要部分,按照分项工程的顺序排列,并列明人工、材料、施工机械台班等的消耗量标准。
定额的编排方式一般按照章、节、子目的层次进行划分,方便查阅和使用。
3. 定额的编制方法
安装工程预算定额的编制方法主要包括技术分析法和统计分析法。
技术分析法是根据施工图纸、施工组织设计或施工方案等技术文
件,结合现行施工定额或劳动定额等资料,通过技术计算得出人工、材料、机械台班的消耗量标准。
统计分析法则是根据实际施工数据或历史工程数据,经过统计和分析,得出相应的消耗量标准。
4. 定额的适用范围和使用注意事项
安装工程预算定额的适用范围一般为建筑工程中的设备安装工程,包括电气设备安装工程、给水排水工程、采暖工程、通风空调工程等。
在使用定额时,需要注意其使用范围和限制条件,同时要结合实际情况进行调整和补充。
云南水利工程预算定额一、引言水利工程在我国经济发展和民生保障方面具有重要意义。
为了合理控制工程造价,提高投资效益,水利工程预算定额的编制和管理显得尤为重要。
本文以云南水利工程预算定额为例,详细介绍了预算定额的定义、编制与应用,以期为水利工程预算编制提供参考。
二、云南水利工程预算定额的概述1.预算定额的定义预算定额是指在水利工程项目建设过程中,根据工程特点、工程量、施工方法、材料消耗等,对各项工程费用进行量化和分项,形成的工程造价指标。
2.水利工程预算定额的作用预算定额在水利工程中具有以下作用:(1)为工程造价控制提供依据;(2)指导施工企业合理编制施工预算;(3)有利于投资方对工程投资进行有效管理。
3.云南水利工程预算定额的特点云南水利工程预算定额具有以下特点:(1)地域性特点明显,与云南地形、气候、水文等密切相关;(2)预算定额分类细致,涵盖各类水利工程;(3)动态调整,以适应市场变化和工程需求。
三、云南水利工程预算定额的编制1.编制依据和原则预算定额的编制依据包括国家及地方政策、水利工程设计规范、市场行情等。
编制原则主要有:科学合理、简明适用、动态调整。
2.预算定额的编制步骤预算定额的编制步骤主要包括:资料收集、编制依据分析、划分项目、确定单价、编制汇总。
3.预算定额的编制方法预算定额的编制方法主要有:工程量清单法、传统定额法、实物量法等。
四、云南水利工程预算定额的应用1.预算编制的基本步骤预算编制的基本步骤包括:熟悉设计文件、划分工程量、确定单价、编制预算表、审核审批。
2.预算定额在水利工程中的应用预算定额在水利工程中的应用主要体现在工程造价控制、施工企业管理、投资方决策等方面。
3.预算定额在工程造价控制中的作用预算定额在工程造价控制中的作用主要包括:(1)有利于投资方合理确定工程投资;(2)有利于施工企业合理安排施工计划和成本控制;(3)有利于政府部门对工程建设进行有效监管。
五、云南水利工程预算定额的案例分析1.案例一:某水库工程预算编制某水库工程位于云南省,工程内容包括大坝、溢洪道、输水隧洞等。
信息通信建设工程预算定额查找和套用案例信息通信建设工程预算定额是根据建筑工程施工其具有一定的工作内容和工作量,以及质量要求等综合因素,通过一定的测算和分析、总结等程序,确定一个合理和准确的工作安排和工程成本预算。
下面是一个信息通信建设工程预算定额的案例示例。
假设我们要进行一些地区的通信基站建设工程预算定额案例,这是一个包含设备、人工和外部施工及材料等方面的预算定额。
1.设备材料定额根据设计要求和通信基站的功能需求,需要购置通信设备和相关物料。
根据市场调研和供应商报价等信息,我们确定了所有设备和材料的价格,包括通信设备、天线、电缆、电源等。
根据设计规范和施工需求,计算每个设备和材料的使用数量和使用量,并根据价格和数量计算出设备和材料定额。
2.人工定额通信基站建设需要一定的人工劳动力。
根据施工周期和工作量,我们确定了所需人工的数量和工时。
然后,根据市场行情和劳动力成本等信息,计算出每个人员的单位工资和工作时间,并将其与工作量和工时相结合,计算出人工定额。
3.外部施工及材料定额通信基站建设过程中,还需要进行一些外部施工和购买一些外部材料。
根据工程设计图纸和规范要求,确定需要进行的外部施工和材料的类型和数量。
然后,根据市场调研和供应商报价等信息,计算出外部施工和材料的价格,并将其与数量相乘,计算出外部施工及材料的定额。
4.预算总额将设备材料定额、人工定额和外部施工及材料定额相加,即可计算出通信基站建设工程的预算总额。
根据定额和工程设计要求的差异,需要进行预算定额的调整和修订。
通过以上步骤,我们可以得到通信基站建设工程的预算定额。
通过定额,可以更好地掌握建设工程的成本控制,从而更好地进行工程的实施和管理。
在实际应用中,以上案例只是一个示例,实际的预算定额需要根据具体工程和市场情况进行调整和修订。
预算定额的应用实例【例7-2-1】某工程浇筑C40普通混凝土墙500m3,问其换算基价及定额直接费为多少。
已知C35的基价为286.60元/m3,相应的混凝土用量为0.988m3,C35、C40混凝土配料的单价分别为227.72元/m3和235.39元/m3。
解:1、每m3C40混凝土墙的换算基价为:286.60+(235.39-227.72)×0.988=294.18元2、定额直接费:基价×工程量500m3C40混凝土墙的定额直接费=294.18×500=147.90元【例7-2-2】某工程需用M7.5水泥砂浆砌筑砖基础200m3,问其换算后的基价和定额直接费以及主要材料的消耗量为多少?已知预算定额中M5砂浆砖基础10m3的基价为1081.29元/m3,且定额的砂浆用量为 2.41m3,砂浆配合比中:M5、M7.5水泥砂浆的基价分别为80.75元/m3和95.30元/m3。
解:1、换算后基价为:换算后的定额基价=原定额基价+定额规定的砂浆用量×(换入砂浆的单价-换出砂浆的单价)=1081.29+(95.30-80.75)×2.41=1116.36元/10m32、定额直接费为:定额直接费=分项工程的工程量×预算定额换算基价=1116.36×200÷10=22327.2元3、主要材料的消耗量:材料消耗量=分项工程的工程量×预算定额规定的耗用量红砖=200÷10×5.19=103.8千块砂浆的消耗量=200÷10×2.41=48.2m332.5级水泥=48.2×0.293=14.1226吨中砂=48.2×1.603=77.2646吨水=200÷10×1.76=35.2立方米答:该分项工程换算后的基价为1116.36元/10m3;定额直接费为22327.2元;主要材料的消耗量分别为:红砖103.8千块、32.5级水泥14.123吨、中砂77.265吨、水35.2立方米。
公路工程预算定额应用案例在概、预算的编制过程中,定额是重要计价依据之一,正确应用定额确定各分项工程工、料、机消耗量,是保障概预算金额测算精度的重要环节。
为了正确运用定额,必须全面了解定额、深刻理解定额,熟练掌握定额。
下面主要介绍公路工程预算定额应用的方法与技巧。
《公路工程预算定额》内容包括:1.总说明:总说明是对定额使用的全面规定和权威解释,为后面的应用提供依据;2.路基工程、路面工程、隧道工程、桥涵工程、防护工程、其它工程及沿线工程、临时工程、材料采集及加工、材料运输九章分部工程。
各章包括章节说明和定额表格,各章(节)说明主要讲述各章(节)的工程内容、工程量的计量规定以及计算中用于定额值调整的附表,它是正确应用定额的基础;各定额表格是定额各指标数量的具体体现,表后的附注是对定额表中内容的补充说明等;3.附录:附录表是定额量的基础数据或是当设计内容与定额中的工作内容不同时进行定额抽换的依据。
下面分节来介绍《预算定额》中各部分工程的计量规则和的具体应用技巧。
第一节总说明在《预算定额》的首页是“总说明”。
总说明是对定额使用的全面规定和权威解释,只有正确理解、熟练记忆,才能为后面的应用提供依据,《预算定额》的“总说明”共22条。
现就其重要内容介绍如下:一、《预算定额》的性质是生产要素消耗量定额,而非费用定额。
总说明第二条:本定额是以人工、材料、机械台班消耗量表现的工程预算定额。
二、《预算定额》具有权威性和法定性。
总说明第四条:本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。
三、《预算定额》中的材料定额值中已包括正常的场内损耗,但不包括场外损耗。
总说明第七条:本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
四、《预算定额》中的材料定额在一定条件下允许抽换,定额抽换的条件如下:1.总说明第八条:本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中,就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
2.总说明第九条:定额中列有混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。
如设计采用的混凝土、砂浆强度等级或水泥强度等级与定额所列强度等级不同时,可按配合比表进行换算。
但实际施工配合比材料用量与定额配合比表用量不同时,除配合比表说明中允许换算者外,均不得调整。
混凝土、砂浆配合比表的水泥用量,已综合考虑了采用不同品种水泥的因素,实际施工中不论采用何种水泥,不得调整定额用量。
五、《预算定额》中商品混凝土材料处理办法:总说明第十一条:本额定中各类混凝土均按施工现场拌和进行编制,当采用商品混凝土时,可将相关定额中的水泥、中(粗)砂、碎石的消耗量扣除,并按定额中所列的混凝土消耗量增加商品混凝土的消耗。
六、《预算定额》的定额表符号规定:总说明第十九条:定额表中注明“某某数以下”者,匀包括某某数本身;而注明“某某数以外”或“某某数以上”者,则不包括某某数本身。
定额内数量带“()”者,则表示基价中未包括其价值。
七、《预算定额》中的基价:总说明第二十一条:本定额的基价是人工费、材料费、机械使用费的合计价值。
基价中的人工费、材料费基本上是按北京市2007年的人工、材料预算价格计算的(详见附录四),机械使用费是按2007年交通部公布的《公路工程机械台班费用定额》计算的。
定额表的基价是各细目对应的北京地区07年预算价,仅是预算参考价。
第二节路基工程路基是公路工程的重要组成部分,它是沿线修筑的有一定技术要求的带状构造物,尤其是山岭区公路的路基工程量相当庞大,正确运用本章定额对造价测算具有重要的意义。
一.定额应用要点《预算定额》中“路基工程”的说明包括章说明2条和节说明20条,明确规定了路基工程的工程量计量方法和计算内容。
学习时应特别注意以下内容:1. 路基土方与石方应分类计量路基土、石方的开挖、压实工作对于不同类别的土壤和岩石,其施工的难易程度不同,所需的费用也不同。
因此,编制概、预算时,应将不同类别的土壤和岩石分类统计。
章说明第1条:按开挖的难易程度将土壤、岩石分为六类。
土壤分为三类:松土、普通土、硬土;岩石分为三类:软石、次坚石、坚石。
2. 路基土石方工程量计算规则第1节说明第8条:(1)土石方体积的计算除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算;石方爆破按天然密实体积计算。
当以填方压实体积为工程量,采用以天然密实方为计量其中:推土机、铲运机施工土方的增运定额按普通土栏目的系数计算;人工挖运土方的增运定额和机械翻斗车、手扶拖拉机运输土方、自卸汽车运输土方的运输定额在上表系数的基础上增加0.03的土方运输损耗,但弃方运输不应计算运输损耗。
(2)零填及挖方地段基底压实面积等于路槽底面的宽底(m)和长度(m)的乘积。
(3)抛坍爆破的工程量,按抛坍爆破设计计算。
(4)整修边坡的工程量,按公路路基长度计算。
3. 需要增补的工程量第1节说明第7条:下列数量应由施工组织设计提出,并入路基填方数量内计算。
(1)清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回填至原地面标高所需土、石方数量。
(2)因路基沉陷需增加填筑的土、石方数量。
(3)为保证路基边缘的压实度须加宽填筑时,所需的土、石方数量。
4. 需要调整的工程量第1节说明第3条:机械施工土、石方,挖方部分机械达不到需由人工完成的工程量由施工组织设计确定。
其中人工操作部分,按相应定额乘以1.15系数。
5.定额表的“工作内容”及附“注”在查用定额时,应注意对照定额表上方的“工作内容”与实际发生的操作内容是否一致,防止重算或漏算;定额表下方的附“注”对定额值起到修正、说明的作用。
它们对定额值的确定至关重要。
如:(1)定额表1-1-1 “伐树、挖根、除草、清除表土”的附“注”:①砍挖灌木林,每1000m2220棵以下为稀,220棵以上为密;②挖竹根按挖坑体积计算;③挖芦苇根按挖竹根乘0.73的系数;④清除表土和除草定额不可同时套用。
清除的表土如需远运,按土方运输定额另行计算。
(2)定额表1-1-6 “人工挖运土方”的附“注”:①当采用人工挖、装,机动翻斗车运输时,其挖、装所需的人工按第一个20m挖运定额减去30.0工日计算;②当采用人工挖、装、卸,手扶拖拉机运输时,其挖、装、卸所需人工按第一个20m 挖运定额计算;③如遇升降坡时,除按水平距离计算运距外,并按附表增加运距。
(3)定额表1-1-9“挖掘机挖装土、石方”的附“注”:①装载机装土方如需推土机配合推松、集土时,其人工、推土机台班的数量按“推土机推运土方”第一个20m定额乘以0.8的系数计算;②装载机与自卸汽车的常见配合见附表。
(4)定额表1-1-10“装载机装土、石方”的附“注”:土方不需装车时,应乘以0.87系数。
(5)定额表1-1-13“铲运机铲运土、石方”的附“注”:①采用自行式铲运机铲运土方时,铲运机台班数量应乘以0.7系数;②上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距。
二.定额应用示例定额的查用步骤如下:1.确定定额的编号根据概预算的项目划分表的分项工作内容依次确定定额的编号,定额编号的表示方法一般采用[页—表—栏]的形式。
如《预算定额》中的[12-1-1-9-2],是指所选定额是第12页表1-1-9中的第2栏,即0.6m3斗容的挖掘机挖装普通土预算定额。
2.仔细阅读定额中的相关说明在查到定额表号后,应仔细核对定额表左上方的“工作内容”,检查所选用的定额表号是否有误。
然后仔细阅读定额中与该分项有关的总说明、分章说明、节说明及表下方的“小注”,检查分项项目的工作内容与所选定额是否吻合。
若分项项目的工作内容与所选定额完全吻合,则直接抄录工、料、机械的定额值;若分项项目的工作内容与定额中有出入,则依据相关规定调整确定工、料、机械的定额值。
3.合理进行定额的抽换定额是按一般正常合理的施工组织和正常的施工条件编制的,因此,通常情况下不允许变更定额。
只有符合总说明中的抽换条件,才允许按相关规定予以抽换,使定额的使用更符合实际情况。
【例1】某地区人工挖运松土,平均运距为40m,试确定其预算定额和基价。
解:1. 根据分项工程内容,有增运运距,查目录可知,人工挖运松土的定额编号为[9-1-1-6-1+4],每1000 m3天然密实方预算定额为:×2=159工日×2=7822元【例2】某路基工程采用挖掘机挖装普通土方,但机械无法操作处,需由人工挖装,机动翻斗车运输的工程量为4500m3,确定人工操作的预算定额和所需总人工工日数。
解: 1. 根据分项工程内容,查目录可知:人工挖装,机动翻斗车运输对应的定额编号为[9-1-1-6-2]。
2. 按附注(1)当采用人工挖、装,机动翻斗车运输时,其挖、装所需的人工按第一个20m挖运定额减30工日计算,确定每1000 m3挖普通土方预算定额为:工日3. 由第1节说明第3条:机械施工土、石方,挖方部分机械达不到需由人工完成的工程量由施工组织设计确定。
其中人工操作部分,按相应定额乘以1.15系数。
可知实际定额为: 151.1×1.15=173.77工日4. 4500m3挖方所需总人工数为: 173.77×4500/1000 =781.97工日【例3】试确定自卸汽车配合挖土机联合作业1000m3硬土的预算定额。
(8t自卸汽车运距2km,挖土机挖斗容积1 m3)解:1. 根据分项工程内容,查目录可知:8t自卸汽车运土分项对应的定额编号为[15-1-1-11-9+10]。
2.分析“工作内容”,缺少“挖土”的环节,应补充 1 m3挖掘机挖装土方”的定额编号[12-1-1-9-6],分析“工作内容”,“装土”工作重复,按附“注”:不需装车时,应乘以0.87系数来计算。
3. 每1000 m3硬土定额为:×0.87=4.35工日推土机 0.53×0.87=0.461台班3挖掘机 2.46×0.87=2.14台班自卸汽车 10.18+1.41×(2-1)/0.5=13台班×0.87+4952+686×2=8587.74元【例4】某二级公路路基工程填方总量为2000 m3,全部采用2 m 3以内的装载机配合10t自卸汽车运1km从取土场借普通土,确定机械台班消耗量。
