流水施工的时间参数绘制进度表
- 格式:ppt
- 大小:1.27 MB
- 文档页数:28
流水施工流水作业的概念流水作业的组织方式是将拟建工程在平面上划分成若干个作业段,在竖向上划分成若干个作业层,再给每个作业过程配以相应的专业队组,各专业队组按照一定的作业顺序依次连续地投入到各作业段,完成各自的任务,从而保证拟建工程在时间和空间上,有节奏、连续均衡地进行下去,直到完成全部作业任务的一种作业组织方式。
流水作业参数一、工艺参数1.施工过程施工过程的数目,一般以n表2.流水强度某施工过程在单位时间内所完成的工程量,称为该施工过程的流水强度。
例如,某饰面工程每日安排4名工人,其产量定额5(m2/工日),则该饰面工程流水强度20(m2/日)。
二、空间参数1.工作面某专业工种的工人在从事建筑产品施工生产过程中,所必须具备的操作空间,称为工作面。
例如,砌砖墙7~8(m/人)2.施工段为了有效地组织流水施工,通常把拟建工程项目在平面上划分成若干个劳动量大致相等的施工段落,这些施工段落称为施工段。
施工段的数目,通常以m表示,它是流水施工的基本参数之一。
划分施工段,通常应遵循以下基本原则:(1)为了充分发挥流水作业的特点,各专业工作队在各个施工段上的劳动量要大致相等,其相差幅度不宜超过10%~15%。
(2)为了充分发挥工人、主导机械的效率,每个施工段要有足够的工作面,使其所容纳的劳动力人数或机械台数,能满足合理劳动组织的要求。
(3)为了保证拟建工程项目的结构整体完整性,施工段的分界线应尽可能与结构的自然界线(如沉降缝、伸缩缝等)相一致。
如果必须将分界线设在墙体中间时,应将其设在对结构整体性影响小的门窗洞口等部位,以减少留槎,便于修复。
(4)对于多层拟建工程项目,即要划分施工段,又要划分施工层,且为保证相应的专业工作队在施工层之间连续施工,施工段数(m)与施工过程数(n)应满足,m≥n,参见例5-3。
三、时间参数1.流水节拍流水节拍是指某个专业队在某一个施工段上的作业持续时间。
流水节拍的大小,可以反映出流水施工速度的快慢、节奏感的强弱和资源消耗量的多少。

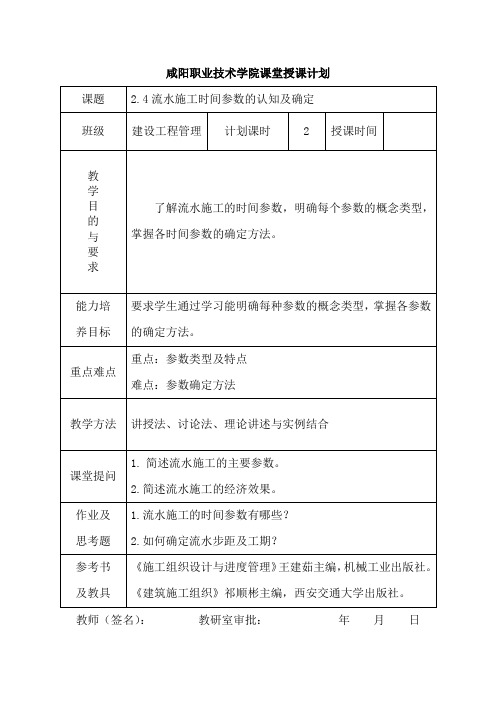

咸阳职业技术学院课堂授课计划教师(签名):教研室审批:年月日2.4 流水施工时间参数的认知及确定2.4.1流水节拍在组织流水施工时,一个专业工作队在一个施工段上施工作业的持续时间,(i=1,2,3……)表示。
流水节拍是时间参数中最称为流水节拍。
流水节拍用ti基本、最主要的指标。
影像流水节拍大小的因素主要有:采用的施工方法、投入的劳动力或施工机械的多少、以及工作班次的数目。
(1)流水节拍的确定①定额计算法是根据各施工过程某施工段的工程量、专业施工班组的人数计算确定,见式(2-1)、式(2-2)。
—某施工过程第i个施工段的流水节拍(天);式中 ti—某施工过程的专业班组在第i个施工段上完成施工任务所需的劳动 Pi量(工日)或机械台班量(台日);—某施工过程的专业班组在第i个施工段上施工班组人数(人)或机 Ri械台数(台);b—每天工作班制;—某施工过程的专业班组在第i个施工段上需完成的工程量;Qi—某施工过程的产量定额;Si—某施工过程的时间定额。
Hi【例】教材P32 [例2-4]②在工期规定的情况下,也可以根据工期要求先确定流水节拍,然后应用定额法计算流水节拍公式求出所需的施工班组人数或机械台数。
如上例要求必须在2天内挖完该施工段土方,而仍然采用一班制施工,班组人数应为:班组人数计算完成后,应考虑工作面大小、资源供应等方面因素最终确定班组人数。
③经验估算法也称为三时估算法,就是根据施工经验,估算出某施工过程该施工段完成任务最大的流水节拍、最小的流水节拍和最可能的流水节拍三种时间,然后根据这三种时间求出施工班组在该施工段上的流水节拍。
见式(2—3)(2—3)式中t i—某施工过程第i个施工段上的流水节拍(天);ai—某施工过程第i个施工段上的最长估算时间;bi—某施工过程第i个施工段上的最短估算时间;ci—某施工过程第i个施工段上的最可能估算时间。
(2)确定流水节拍应注意的问题1)施工班组人数应符合该施工过程最小劳动组合人数的要求;2)班组人数是受工作面的大小或某种条件的限制。
案例1(流水施工时间参数计算与横道图绘制)1.背景某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
根据施工工艺要求,地上结构、二次砌筑两施工过程间,时间间隔为2周。
现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见下表2.问题1)上述五个专业工作队的流水施工属于何种形式的流水施工?绘制其流水施工进度计划图,并计算总工期。
2)根据本工程特点,宜采用何种形式的流水施工形式,并简述理由。
3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。
3.分析与答案1)上述五个专业工作队的流水施工属于异节奏流水施工。
根据表中数据,采用“累加数列错位相减取大差法”(简称“错位相减大差法”),计算流水步距:a、各施工过程流水节拍的累加数列:施工过程A:2 4 6施工过程B:2 4 6施工过程C:6 12 18施工过程D:4 8 12施工过程E:4 8 12b、错位相减,取最大值得流水步距:K(A,B) 2 4 6-) 2 4 62 2 2 -6所以:K(A,B)=2以此类推,K(B,C)=2,K(C,D)=10,K(D,E)=4c、总工期T=ΣK(i,j+1)+Σtn+ΣG=(2+2+10+4)+(4+4+4)+2=32周d、五个专业队完成施工的流水施工进度计划如图所示2)本工程比较适合采用等步距异节奏(成倍节拍)流水施工。
理由:因五个施工过程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2,所以本工程组织等步距异节奏(成倍节拍)流水施工最理想。
3)如采用等步距异节奏(成倍节拍)流水施工,则应增加相应的专业队。
流水步距:K=min(2,2,6,4,4)=2周确定专业队数:施工过程A=2/2=1施工过程B=2/2=1施工过程C=6/2=3施工过程D=4/2=2施工过程E=4/2=2故:专业队总数=1+1+3+2+2=9流水施工工期:T=(M+N-1)K+G=(3+9-1)×2+2=24周采用等步距异节奏(成倍节拍)流水施工进度计划如图所示:。
第2章流水施工原理作业答案第1题:某分部工程有三个施工段,各施工过程的流水节拍如后。
试组织该分部工程的流水施工,并绘制进度图表,确定流水工期。
已知各施工过程的流水节拍为:(1)t1=t2=t3=3天;(2)t1=2天,t2=4天, t3=2天;(3)t1=2天,t2=3天,t3=5天解:(1)t1=t2=t3=3天,可以组织固定节拍流水施工。
流水步距k=3天进度图表如下:流水工期T = Σk + t m = 3+3+9 = 15(天)(2)t1=2天,t2=4天, t3=2天;可以组织成倍数流水施工。
流水步距k={2,4,2}的最大公约数,k=2天。
各作业班组数b i =t i / k:施工过程1,t1=2天,b1=2/2=1施工过程2,t2=4天,b2=4/2=2施工过程3,t3=2天,b3=2/2=1所有作业班组数n´=1+2+1=4进度图表如下:流水工期T = Σk + tm = 2+2+2+6 = 12(天)(3)t1=2天,t2=3天,t3=5天,可以组织分别流水施工。
各资料组合如下表:节拍 施工段施工过程I II III 1 (t1) 2 2 2 2 (t2) 3 3 3 3 (t3)555流水步距k 的确定:施工过程1与施工过程2之间的流水步距k 12=max{2,1,0,-9}=2天施工过程2与施工过程3之间的流水步距k 23= max{3,1,-1,-15}=3天 进度图表如下:流水工期T = 2+3+15 = 20天第2题:(多个方案)有两栋同类型的建筑基础施工,每栋有三个主导施工过程,即挖土t 1=3天,砖基础t 2=6天,回填土t 3=3天。
(1)试组织两栋建筑基础施工阶段的流水施工,确定每栋基础最少划分的施工段并说明原因。
(2)试计算流水工期,绘出流水施工进度计划。
方案一:解:t 1=3天,t 2=6天, t 3=3天;可以组织成倍数流水施工。
流水步距k={3,6,3}的最大公约数, k=3天。
第二讲流水施工横道图绘制一、等节奏流水施工特点二、无节奏流水施工特点三、等节奏流水施工横道图绘制四、无节奏流水施工横道图绘制五、等节奏流水施工流水节拍计算一、等节奏流水施工特点(案例1)案例11背景某两室一厅住宅装修工程施工任务被划分为两个施工过程:钉地龙骨、铺木地板。
指定a专业队负责钉地龙骨施工;指定b专业队负责铺木地板施工。
施工区域分成主卧与次卧两个施工段。
规定每个专业队先完成主卧施工再完成次卧施工任务,每天一班工作制,组织等节奏流水施工。
等节奏流水施工进度横道图如下。
2问题:(1)指出等节奏流水施工特点3分析与答案等节奏流水施工进度横道图基本概念3分析与答案等节奏流水施工特点[答疑编号950942020101:针对该题提问]特点1、流水节拍全等特点2、流水节拍恒等流水步距,K ab=t(恒等)特点3、流水工期计算公式T=(m×r+n-1)×K特点4、专业队连续作业二、无节奏流水施工特点案例21背景某两室一厅住宅装修工程施工任务被划分为两个施工过程:钉地龙骨、铺木地板。
指定a专业队负责钉地龙骨施工;指定b专业队负责铺木地板施工。
施工区域包括主卧、次卧两个施工段。
规定每个专业队先完成主卧施工段作业施工再完成次卧施工段作业施工任务,每天一班工作制,组织无节奏流水施工。
无节奏流水施工进度横道图如下表。
2问题:(1)指出无节奏流水施工特点3分析与答案无节奏流水施工流水参数工艺参数空间参数3分析与答案 无节奏流水施工特点[答疑编号950942020102:针对该题提问]特点1、流水节拍不全等特点2、流水节拍不恒等流水步距,K ab ≠t (不恒等) 特点3、流水工期计算公式T=ΣK+Tn=K ab +t b1+t b2 特点4、专业队连续作业三、等节奏流水施工横道图绘制 案例3 1背景某两室一厅住宅装修工程施工任务被划分为三个施工过程:钉地龙骨、铺木地板、打磨油漆。
指定a 专业队负责钉地龙骨施工;指定b 专业队负责铺木地板施工;指定c 专业队负责打磨油漆施工。
(综合版)排水管道施工进度跟踪表
一、文档概述
本排水管道施工进度跟踪表旨在详细记录和管理排水管道施工的整个过程,确保工程按计划顺利进行。
本表涵盖了工程的基本信息、施工计划、实际进度、资源配置等多个方面,为项目管理人员提供了一个全面、直观的了解施工进度的工具。
二、表格结构
1. 基本信息
2. 施工计划
3. 实际进度
4. 资源配置
三、填写说明
1. 基本信息:填写项目名称、施工地点、施工单位、工程总量、计划工期等基本信息。
2. 施工计划:根据工程设计和施工方案,填写施工内容、施工
部位、计划开始时间、计划结束时间和计划工期。
3. 实际进度:根据实际施工情况,填写施工内容、施工部位、
实际开始时间、实际结束时间和实际工期。
4. 资源配置:根据施工需求,填写资源类型、资源名称、数量
和负责人。
四、跟踪与管理
1. 项目管理人员应定期更新实际进度,与计划进度进行对比,及时发现并解决问题。
2. 项目管理人员应根据实际进度和资源配置,调整施工计划,确保工程按计划顺利进行。
3. 项目管理人员应密切关注施工现场,确保施工安全、质量和进度。
4. 项目管理人员应对施工过程中的变更进行记录和管理,确保工程数据的准确性和完整性。
五、注意事项
1. 请确保填写信息的准确性和完整性。
2. 请按照表格结构进行填写,不得随意修改表格样式。
3. 请使用规范的填写方式,字迹清晰,不得涂改。
4. 请及时更新表格内容,确保施工进度跟踪的实时性。
