哪些工程需要编制专项方案,哪些还需要专家论证,专项方案编制程序
- 格式:doc
- 大小:33.50 KB
- 文档页数:7

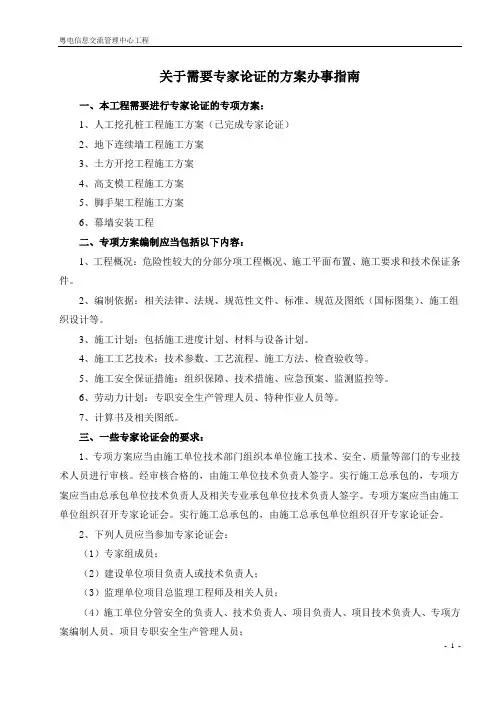

关于需要专家论证的方案办事指南一、本工程需要进行专家论证的专项方案:1、人工挖孔桩工程施工方案(已完成专家论证)2、地下连续墙工程施工方案3、土方开挖工程施工方案4、高支模工程施工方案5、脚手架工程施工方案6、幕墙安装工程二、专项方案编制应当包括以下内容:1、工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
2、编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
3、施工计划:包括施工进度计划、材料与设备计划。
4、施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
5、施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
6、劳动力计划:专职安全生产管理人员、特种作业人员等。
7、计算书及相关图纸。
三、一些专家论证会的要求:1、专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。
专项方案应当由施工单位组织召开专家论证会。
实行施工总承包的,由施工总承包单位组织召开专家论证会。
2、下列人员应当参加专家论证会:(1)专家组成员;(2)建设单位项目负责人或技术负责人;(3)监理单位项目总监理工程师及相关人员;(4)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;(5)勘察、设计单位项目技术负责人及相关人员。
第十条专家组成员应当由5名及以上符合相关专业要求的专家组成。
本项目参建各方的人员不得以专家身份参加专家论证会。
3、专家论证的主要内容:(1)专项方案内容是否完整、可行;(2)专项方案计算书和验算依据是否符合有关标准规范;(3)安全施工的基本条件是否满足现场实际情况。
专项方案经论证后需做重大修改的,施工单位应当按照论证报告修改,并重新组织专家进行论证。
哪些工程需做专项施工方案一、哪些工程需要做专项施工方案1. 地铁隧道施工地铁隧道作为地下工程的一种,其施工环境复杂、施工要求高,需要专项施工方案来确保施工质量和安全。
地铁隧道施工需要充分考虑地下水和周围建筑物的影响,还要满足不同的地质条件和地下管线的影响,因此需要制定专项施工方案。
2. 高层建筑施工高层建筑施工一般需要经过专项施工方案的设计,因为高层建筑施工过程中存在高空作业、吊装、混凝土浇筑等特殊工艺,这些工艺对工程施工的质量和安全有着较高的要求。
3. 桥梁施工桥梁作为连接城市交通的重要纽带,施工过程中需要考虑到桥梁的结构、风荷载、动荷载等特殊因素,所以桥梁施工也需要制定相应的专项施工方案。
4. 水利工程施工水利工程施工一般包括水库、水闸、渠道等,这些工程涉及较多的水文地质条件和水利设施的特殊要求,因此需要在施工前设计专项施工方案。
5. 风电工程施工风电工程施工包括风力发电机组的安装、风吹条件的考虑等,需要根据风电场的特殊地理环境和气象条件来制定专项施工方案,以确保风电工程的施工质量和安全。
6. 地质灾害治理工程施工地质灾害治理工程一般包括滑坡治理、地裂缝治理、岩爆等,这些工程需要对地质环境进行详细的调查和风险分析,并制定相应的专项施工方案来采取有效的防治措施。
以上列举的只是一些常见的需要制定专项施工方案的工程类型,实际上,在工程实践中,还有很多其他类型的工程同样需要制定专项施工方案,如海洋工程、矿山工程、高速公路施工、城市轨道交通等。
设计专项施工方案的目的在于根据具体工程特点和施工条件,科学合理地安排施工作业,确保工程施工的质量和安全。
二、专项施工方案的制定内容专项施工方案是根据工程的实际情况和特殊要求,对施工作业进行详细规划和安排的文件,其中需要包括以下内容:1. 工程概况工程的基本情况、施工地点、地质情况、周边环境等。
2. 施工对象和施工范围明确施工的具体对象和范围,包括主要施工内容和施工工艺等。
哪些工程需要编制专项方案,哪些还需要专家论证?哪些工程需要编制专项方案,哪些还需要专家论证?专项方案的全称是危险性较大的分部分项工程安全专项施工方案,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
专家论证是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
《危险性较大的分部分项工程安全管理办法那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN 及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
(五)预应力工程。
需要编制专项施工方案和需要专家论证情况1. 引言在施工过程中,为了保证施工质量和安全,经常需要编制专项施工方案,并在一些特殊情况下对方案进行专家论证。
本文将介绍何时需要编制专项施工方案和进行专家论证的情况以及具体步骤和注意事项。
2. 编制专项施工方案的情况2.1. 施工内容复杂、技术难度大当施工内容较为复杂,技术难度较大时,应当编制专项施工方案。
这种情况下,施工方案需要比一般的方案更加具体和详细,以确保施工的安全和质量。
2.2. 施工场所具有特殊性质一些场所具有特殊性质,如在城市中心区域、繁忙的交通枢纽或高海拔、高温、低温等特殊气候环境下进行施工等,可能会影响施工的效果和安全性,需要编制专项施工方案以应对这些问题。
2.3. 施工危险性大在一些危险性较大的场所例如高空、深水、有毒、易爆炸等,要么本身就是危险区域,具有一定的风险,要么由于施工需要而出现危险性,此时也需要编制专项施工方案,以确保施工人员和公众的安全。
2.4. 施工所需资源在施工过程中,需要特殊的资源,如使用特殊的工具或进行配合性的工作等,此时需要编制专项施工方案,以确保资源的合理利用和有效使用。
3. 编制专项施工方案的步骤3.1. 计划编制在确定需要编制专项施工方案的情况下,应当对任务进行计划,并制定出编制方案的时间、任务分配以及协作等细节,该计划应当由负责人组织并授权。
3.2. 方案编制制定出具体的工作方案,方案应当详细、完整、严密,包括施工工艺、安全措施、质量控制等内容。
3.3. 方案审查由权威领导或专家对方案进行审查,包括方案的合理性、技术可行性、安全性等各方面的问题,对方案进行必要的修改和校对。
3.4. 编制方案的审核在保证审查通过后,编制方案应当进行归档,并由负责人对方案进行审核,审核应当确定方案的有效性,以及将方案进行归档。
3.5. 方案实施当方案已经归档并经过审核后,该方案可以开始实施,并对实施过程进行监督和跟踪,以确保方案的有效性和施工质量的稳定性。

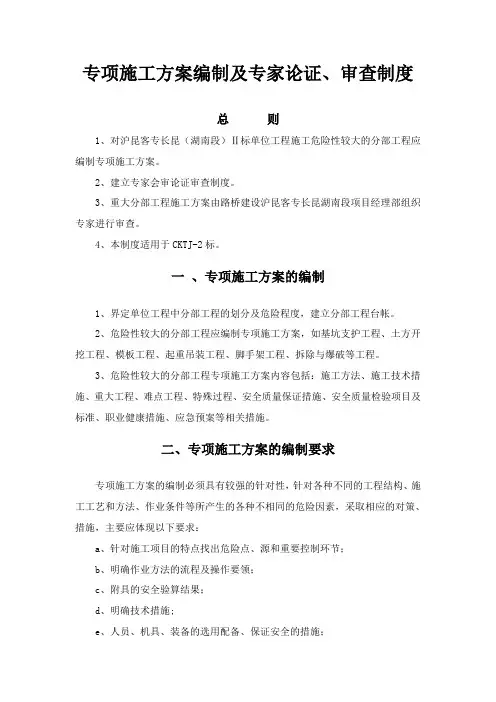

专项施工方案编制及专家论证、审查制度总则1、对沪昆客专长昆(湖南段)Ⅱ标单位工程施工危险性较大的分部工程应编制专项施工方案。
2、建立专家会审论证审查制度。
3、重大分部工程施工方案由路桥建设沪昆客专长昆湖南段项目经理部组织专家进行审查。
4、本制度适用于CKTJ-2标。
一、专项施工方案的编制1、界定单位工程中分部工程的划分及危险程度,建立分部工程台帐。
2、危险性较大的分部工程应编制专项施工方案,如基坑支护工程、土方开挖工程、模板工程、起重吊装工程、脚手架工程、拆除与爆破等工程。
3、危险性较大的分部工程专项施工方案内容包括:施工方法、施工技术措施、重大工程、难点工程、特殊过程、安全质量保证措施、安全质量检验项目及标准、职业健康措施、应急预案等相关措施。
二、专项施工方案的编制要求专项施工方案的编制必须具有较强的针对性,针对各种不同的工程结构、施工工艺和方法、作业条件等所产生的各种不相同的危险因素,采取相应的对策、措施,主要应体现以下要求:a、针对施工项目的特点找出危险点、源和重要控制环节;b、明确作业方法的流程及操作要领;c、附具的安全验算结果;d、明确技术措施;e、人员、机具、装备的选用配备、保证安全的措施;f、卫生、环境条件、文明施工标准;g、可能出现的危险及针对性预防措施;三、建立内部专家会审论证审查制度1、项目部内部设安全专项施工方案论证审查小组。
成立以经理部总工程师为组长,由经理部安全质量部负责人,工程管理部负责人,物资设备部负责人,试验室负责人,各专业工程师以及技术顾问组成的安全专项施工方案评审小组。
2、专项施工方案论证审查程序。
⑴每个单位工程开工前30天,由各分部界定及编制危险性较大的分部工程安全专项施工方案,并报送经理部工程管理部。
⑵经理部工程管理部收到分部工程专项施工方案后,要组织内部专项施工方案论证审查小组进行会审,提出指导性意见。
⑶一般危险性分部工程专项施工方案经分部内部专项施工方案论证审查小组审通过后即可执行;界定“一般”和“重大”危险性分部工程由经理部内部安全专项施工方案论证审查小组负责审查确定。
需编制专项施工方案的分部分项工程范围和专家评审的专项方案范围摘录《建设工程安全生产管理条例》第26条第二十六条施工单位应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,对下列达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督:(一)基坑支护与降水工程;(二)土方开挖工程;(三)模板工程;(四)起重吊装工程;(五)脚手架工程;(六)拆除、爆破工程;(七)国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。
对前款所列工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查.本条第一款规定的达到一定规模的危险性较大工程的标准,由国例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。
(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程.(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程.(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台.(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程.(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、大江、大河的导流、截流施工;9、港口工程、航道工程;10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工.第四条安全专项施工方案编制审核建筑施工企业专业工程技术人员编制的安全专项施工方案,由施工企业技术部门的专业技术人员及监理单位专业监理工程师进行审核,审核合格,由施工企业技术负责人、监理单位总监理工程师签字。
哪些工程需要专家论证方案一、需要专家论证方案的工程项目1. 建筑工程:建筑工程是指对建筑物进行设计、施工、改造、维修等活动的工程项目。
建筑工程的设计方案、施工方案和安全方案等都需要经过专家的论证和验证,以保证建筑物的结构安全、施工质量和环保标准。
2. 桥梁工程:桥梁工程是指建造或修建桥梁、立交桥、隧道等交通设施的工程项目。
桥梁工程的设计方案、施工方案和技术方案等也需要专家的论证和验证,以确保桥梁的承载能力、抗震能力和使用寿命等方面的安全性和可靠性。
3. 水利工程:水利工程是指开发、利用和保护水资源,如水库建设、灌溉设施建设、排水设施建设等工程项目。
水利工程的设计方案、施工方案和环保方案等同样需要经过专家的论证和验证,以确保水资源的合理利用和环境的可持续发展。
4. 矿山工程:矿山工程是指对矿山资源的开发和利用,如煤矿工程、金属矿山工程、非金属矿山工程等工程项目。
矿山工程的设计方案、施工方案和安全方案等也需要专家的论证和验证,以确保矿山的开采效率和安全性。
5. 交通工程:交通工程是指公路、铁路、港口、机场等交通设施的建设和维护工程。
交通工程的设计方案、施工方案和安全方案等同样需要经过专家的论证和验证,以确保交通设施的通行能力和安全性。
6. 环保工程:环保工程是指对环境污染和生态破坏进行防治和修复的工程项目,如污水处理工程、固体废物处理工程等。
环保工程的设计方案、施工方案和技术方案等同样需要经过专家的论证和验证,以确保环境污染的治理效果和生态环境的保护。
二、专家论证方案的实施方式1. 选取合适的专家:针对不同的工程项目,需要选择具有相关领域专业知识和丰富实践经验的专家,组成专家组进行论证。
2. 制定论证方案:在确定专家组和论证对象后,需要制定详细的论证方案,明确论证的目的、内容、方法和标准等,确保论证过程的科学性和规范性。
3. 进行论证评审:专家组根据论证方案,对工程项目的设计方案、施工方案或技术方案等进行评审和验证,提出意见和建议。
哪些工程需要编制专项方案,哪些还需要专家论证?“专项方案”的全称是“危险性较大的分部分项工程安全专项施工方案”,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
“专家论证”是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
——《危险性较大的分部分项工程安全管理办法》以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
(五)预应力工程。
(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
以下超过一定规模的危险性较大的分部分项工程还需要组织专家论证一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

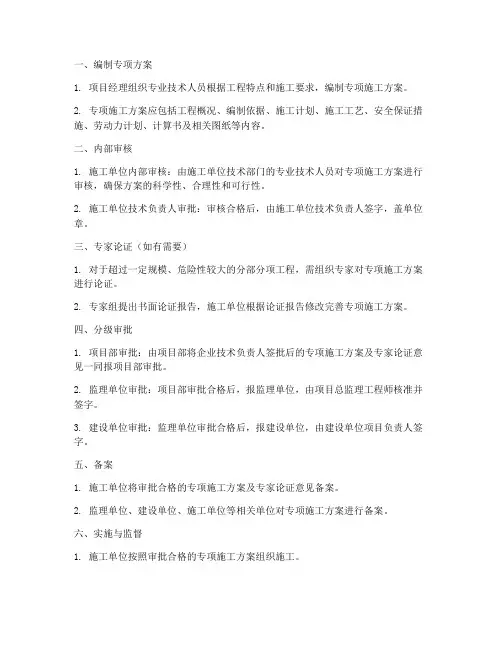

一、编制专项方案1. 项目经理组织专业技术人员根据工程特点和施工要求,编制专项施工方案。
2. 专项施工方案应包括工程概况、编制依据、施工计划、施工工艺、安全保证措施、劳动力计划、计算书及相关图纸等内容。
二、内部审核1. 施工单位内部审核:由施工单位技术部门的专业技术人员对专项施工方案进行审核,确保方案的科学性、合理性和可行性。
2. 施工单位技术负责人审批:审核合格后,由施工单位技术负责人签字,盖单位章。
三、专家论证(如有需要)1. 对于超过一定规模、危险性较大的分部分项工程,需组织专家对专项施工方案进行论证。
2. 专家组提出书面论证报告,施工单位根据论证报告修改完善专项施工方案。
四、分级审批1. 项目部审批:由项目部将企业技术负责人签批后的专项施工方案及专家论证意见一同报项目部审批。
2. 监理单位审批:项目部审批合格后,报监理单位,由项目总监理工程师核准并签字。
3. 建设单位审批:监理单位审批合格后,报建设单位,由建设单位项目负责人签字。
五、备案1. 施工单位将审批合格的专项施工方案及专家论证意见备案。
2. 监理单位、建设单位、施工单位等相关单位对专项施工方案进行备案。
六、实施与监督1. 施工单位按照审批合格的专项施工方案组织施工。
2. 监理单位、建设单位等相关单位对专项施工方案的实施进行监督,确保施工安全、质量和进度。
七、调整与完善1. 在施工过程中,如遇特殊情况,需对专项施工方案进行调整。
2. 调整后的方案需重新进行内部审核、专家论证、分级审批、备案等程序。
总之,专项方案分级审批程序是确保工程建设安全、质量和效率的重要环节。
施工单位、监理单位、建设单位等相关单位应严格按照程序进行审批,确保施工安全。
同时,各方应加强沟通与协作,共同推进工程建设顺利进行。
一、编制安全专项方案1. 施工单位根据工程实际情况,组织专业技术人员编制安全专项方案,包括工程概况、风险评估、施工工艺、安全措施、应急预案等内容。
2. 安全专项方案编制完成后,由施工单位技术部门的专业技术人员进行审核,确保方案的科学性、合理性和可行性。
二、内部审核1. 施工单位内部对安全专项方案进行审核,主要包括以下内容:(1)方案的完整性、合规性;(2)风险评估的准确性;(3)施工工艺的合理性;(4)安全措施的可靠性;(5)应急预案的实用性。
2. 审核通过后,由施工单位技术负责人签字,盖单位章。
三、专家论证1. 施工单位组织不少于5人的专家组,对安全专项方案进行论证审查。
2. 专家组听取施工单位汇报,详细了解工程概况、风险评估、施工工艺、安全措施、应急预案等内容。
3. 专家组对安全专项方案进行讨论,提出修改意见和建议。
4. 专家组提出书面论证报告,对论证的内容提出明确的意见,并在报告上签字。
四、方案修改与完善1. 施工单位根据专家组论证报告,对安全专项方案进行修改和完善。
2. 修改后的方案经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
五、审批与实施1. 施工单位将修改后的安全专项方案及专家论证报告一同报项目总监,总监依据强制性标准等要求对方案进行审核。
2. 审核合格后,总监签名批准实施。
3. 施工单位按照批准的安全专项方案进行施工,确保工程安全。
六、监督管理1. 施工单位应定期对安全专项方案执行情况进行检查,发现问题及时整改。
2. 监理单位应加强对安全专项方案的监督,确保方案实施到位。
3. 施工单位应建立健全安全专项方案执行情况的记录,便于跟踪和追溯。
4. 在施工过程中,如发现安全专项方案存在问题,应立即停止施工,重新组织专家论证,修改完善方案。
总之,安全专项方案论证程序包括编制、内部审核、专家论证、方案修改与完善、审批与实施以及监督管理等环节。
通过这一程序,可以有效提高施工安全水平,确保工程顺利进行。

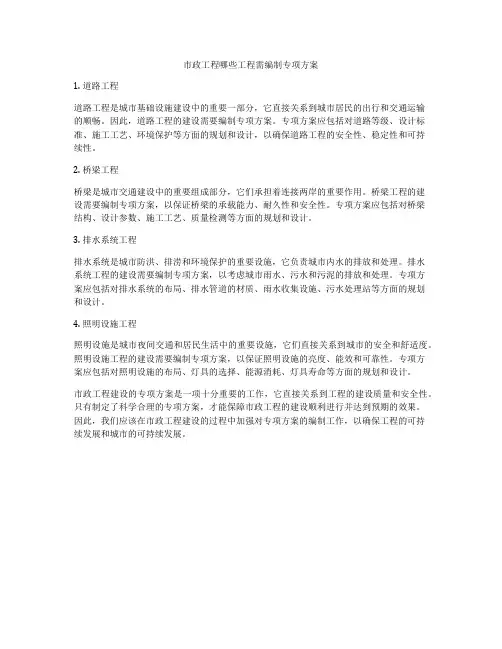

市政工程哪些工程需编制专项方案
1. 道路工程
道路工程是城市基础设施建设中的重要一部分,它直接关系到城市居民的出行和交通运输
的顺畅。
因此,道路工程的建设需要编制专项方案。
专项方案应包括对道路等级、设计标准、施工工艺、环境保护等方面的规划和设计,以确保道路工程的安全性、稳定性和可持
续性。
2. 桥梁工程
桥梁是城市交通建设中的重要组成部分,它们承担着连接两岸的重要作用。
桥梁工程的建
设需要编制专项方案,以保证桥梁的承载能力、耐久性和安全性。
专项方案应包括对桥梁
结构、设计参数、施工工艺、质量检测等方面的规划和设计。
3. 排水系统工程
排水系统是城市防洪、排涝和环境保护的重要设施,它负责城市内水的排放和处理。
排水
系统工程的建设需要编制专项方案,以考虑城市雨水、污水和污泥的排放和处理。
专项方
案应包括对排水系统的布局、排水管道的材质、雨水收集设施、污水处理站等方面的规划
和设计。
4. 照明设施工程
照明设施是城市夜间交通和居民生活中的重要设施,它们直接关系到城市的安全和舒适度。
照明设施工程的建设需要编制专项方案,以保证照明设施的亮度、能效和可靠性。
专项方
案应包括对照明设施的布局、灯具的选择、能源消耗、灯具寿命等方面的规划和设计。
市政工程建设的专项方案是一项十分重要的工作,它直接关系到工程的建设质量和安全性。
只有制定了科学合理的专项方案,才能保障市政工程的建设顺利进行并达到预期的效果。
因此,我们应该在市政工程建设的过程中加强对专项方案的编制工作,以确保工程的可持
续发展和城市的可持续发展。
工程专项方案的专家论证以及论证程序“专项方案"的全称是"危险性较大的分部分项工程安全专项施工方案",是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
"专家论证"是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
——《危险性较大的分部分项工程安全管理办法》那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
危大工程范围与要求专项方案编制审核审批及专家论证评审危大工程是指可能造成重大事故或损失的工程。
危大工程一般包括但不限于石油化工、矿山、交通运输、建筑施工等行业,在设计、施工、运营、维护和拆除阶段都可能存在安全风险。
因此,对危大工程的范围与要求有着严格的规定,以保证工程的安全运行和人员的生命安全。
危大工程的范围主要包括以下几个方面:1.设计:设计阶段需要对工程的安全性进行评估,确定危险因素和控制措施,制定相应的安全设计规范和标准。
2.施工:施工阶段需要按照设计规范和标准进行施工,并进行全过程的安全监控和管理,确保施工作业过程中不发生事故。
3.运营:工程竣工后,需要进行运营管理,确保设备设施的正常运行,以及制定应急预案和事故报告制度,做好应急处理和事故调查工作。
4.维护和拆除:工程运营过程中,需要进行定期的设备设施维护和检修工作,同时,对于需要拆除的工程,也需要按照安全规范进行拆除作业。
危大工程的要求主要包括以下几个方面:1.安全原则:工程设计、施工、运营等各个环节都必须以安全为首要原则,遵循安全管理规范和相关法律法规。
2.风险评估:在工程的各个阶段都需要进行风险评估,确保危险因素被充分识别和控制。
3.人员培训:工程各个环节都需要有专业的人员进行操作和管理,同时需要进行相应的培训,提高工作人员的安全意识和操作技能。
4.急救和应急预案:制定完善的应急预案,做好事故的应急救援工作,保护生命财产安全。
5.审核和审批:对于重大危险工程需要进行相关部门的审核和审批,确保工程符合国家和行业的安全标准。
专项方案编制、审核、审批及专家论证、评审:专项方案编制是危大工程实施过程中的一个重要环节,涉及到工程的具体操作步骤、安全措施和应急救援措施等。
下面是具体操作步骤:1.编制:编制专项方案需要安全管理人员、技术人员、专家等共同参与,根据工程的具体要求和现场实际情况,制定详细的操作步骤和安全措施。
3.专家论证:对于重大危险工程,还需要组织专家进行论证,对方案进行技术性、安全性等方面的评估。
需专家论证的工程超过一定规模的危险性较大的分部分项工程一般范围一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系(一)工具式模板工程:包括滑模、爬模、飞模工程.(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
(三)安装高度超过36m的建筑起重机械安装和拆除工程。
四、脚手架工程(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程.(三)架体高度20m及以上悬挑式脚手架工程.五、拆除、爆破工程(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔及其它高度超过15m的建、构筑物拆除工程,或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物拆除工程。
(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程.六、其它(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程.(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
施工现场危险源识别及需要编制专项施工方案和需要专家论证的情况:1、对于下列危险性较大的分部分项工程,应单独编制专项施工方案:(1)基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m,但地质条件和周围环境复杂的基坑(槽)支护、降水工程。
(2)土方开挖工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
(3)模板工程及支撑体系:1)各类工具式模板工程:包括飞模、滑模、爬模、大模板等工程。
2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/m 及以上;高度大于支撑水平投影宽度且相对独立无联系构建的混凝土模板支撑工程。
3)承重支撑体系:用于钢结构安装等满堂支撑体系。
(4)起重吊装及安装拆卸工程:采用非常规起重设备、方法且单件重量在10KN及以上的起重吊装工程;采用起重机械进行安装的工程;起重机械设备自身的安装、拆卸。
(5)脚手架工程:搭设高度24m及以上的落地式钢管脚手架工程;附着式整体和分片提升脚手架工程;悬挑式脚手架工程;吊篮脚手架工程;自制卸料平台、移动操作平台工程;新型及异型脚手架工程。
(6)拆除、爆破工程:建筑物、构筑物拆除工程;采用爆破拆除的工程。
(7)其他:建筑幕墙安装工程;钢结构、网架和索膜结构安装工程;人工挖扩孔桩工程;地下暗挖、顶管及水下作业工程;预应力工程;采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
2、对于超过一定规模的危险性较大的分部分项工程,还应组织专家对单独编制的专项施工方案进行论证:(1)深基坑工程:基坑支护、降水工程:开挖深度超过5m (含5m)或虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑物(构筑物)安全的基坑(槽)支护、降水工程。
(2)模板工程及支撑体系1)工具式模板工程:包括飞模、滑模、爬模、大模板等工程。
2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m 及以上;施工总荷载15KN/m2及以上;集中线荷载20KN/m及以上。
哪些工程需要编制专项技术方案1. 基础设施工程:如桥梁、道路、隧道、港口、码头等基础设施工程需要编制专项技术方案,以应对不同地质、水文条件下的施工技术难点。
2. 建筑工程:如高层建筑、地下室、大跨度结构等建筑工程需要编制专项技术方案,针对特殊地形、地质条件下的施工技术难题进行研究。
3. 水利工程:如水库、水电站、灌溉工程等水利工程需要编制专项技术方案,解决水土保持、防洪排涝等工程技术问题。
4. 矿山工程:如露天煤矿、采矿井巷等矿山工程需要编制专项技术方案,解决开采难题、矿山安全等问题。
5. 城市交通工程:如地铁、轨道交通、立交桥等城市交通工程需要编制专项技术方案,解决城市环境、交通流量等问题。
编制专项技术方案的目的是为了确保工程项目的顺利实施,防范风险,提高工程施工质量,保障工程安全。
因此,专项技术方案应包括以下内容:1. 工程项目的基本信息:包括工程项目名称、位置、规模、用地情况、建设目的等基本信息。
2. 技术方案的指导思想和总体要求:揭示技术方案的指导思想、总体要求,阐述技术方案的编制原则和工程实施的总体思路。
3. 工程项目的技术难点和关键问题分析:对工程项目的技术难点和关键问题进行深入分析,明确项目的难点和所面临的技术风险。
4. 技术方案的技术路线和方案选择:根据技术难点和关键问题的分析,提出多种应对方案,并加以比较评价,选择出最佳的技术路线和方案。
5. 专项技术方案的具体内容和细节设计:对技术方案进行具体的细节设计和内容规划,包括材料、设备、工艺流程、施工方法等。
6. 技术方案的实施计划和安全保障措施:制定技术方案的实施计划和时间表,提出安全保障措施和质量管理措施。
7. 技术方案的经济性和社会效益评估:对技术方案的实施所产生的经济效益和社会效益进行全面评估和分析。
8. 其他相关内容:如环保措施、施工组织设计、技术创新等相关内容。
在编制专项技术方案时,需根据具体的工程项目特点和技术要求,深入研究和分析,制定科学、可行的解决方案。
下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一) 土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三) 基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四) 模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1) 搭设高度5m及以上的;(2) 搭设跨度10m及以上的;(3) 施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸.(八)拆除、爆破工程1、建筑物、构筑物拆除工程;2、采用爆破拆除的工程。
(九)其他危险性较大的工程1、建筑幕墙安装工程;2、预应力结构张拉工程;3、钢结构及网架工程;4、索膜结构安装工程;5、地下暗挖、隧道、顶管施工及水下作业工程;6、水上桩基工程;7、人工挖扩孔桩工程;8、采用新技术、新工艺、新材料,新设备可能影响工程质量和施工安全,尚无技术标准的分部分项工程,以及其他需要编制专项方案的工程。
[优选]哪些工程需要编制专项方案,哪些还需要专家论
证?程序又是什么呢?
“专项方案"的全称是"危险性较大的分部分项工程安全专项施工方案",是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
"专家论证"是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
——《危险性较大的分部分项工程安全管理办法》
那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?
以下危险性较大的分部分项工程需要编制专项方案
一、基坑支护、降水工程
开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程
开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系
(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载
15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程
(一)采用非常规起重设备、方法,且单件起吊重量在10KN 及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程
(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程
(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它
(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
(五)预应力工程。
(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
以下超过一定规模的危险性较大的分部分项工程还需要组织专家论证
一、深基坑工程
(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系
(一)工具式模板工程:包括滑模、爬模、飞模工程。
(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/㎡及以上;集中线荷载
20kN/m及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程
(一)采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m 及以上内爬起重设备的拆除工程。
四、脚手架工程
(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程。
(三)架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程
(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
六、其它
(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m 及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程。
(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
那么,问题又来了:
专项方案谁编写?谁签字?
建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。
其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签
字。
不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。
需要施工单位组织召开专家论证的,施工单位应当根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
专项方案怎么编?
专项方案的七大内容:
(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(三)施工计划:包括施工进度计划、材料与设备计划。
(四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
(五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
(六)劳动力计划:专职安全生产管理人员、特种作业人员等。
(七)计算书及相关图纸。
专家论证会怎么开?
参会人员:
(一)专家组成员(由5名及以上符合相关专业要求的专家组成,本项目参建各方的人员不得以专家身份参加);
(二)建设单位项目负责人或技术负责人;
(三)监理单位项目总监理工程师及相关人员;
(四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;
(五)勘察、设计单位项目技术负责人及相关人员。
论证内容:
(一)专项方案内容是否完整、可行;
(二)专项方案计算书和验算依据是否符合有关标准规范;
(三)安全施工的基本条件是否满足现场实际情况。
专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。
该报告作为专项方案修改完善的指导意见。
