主体室内石膏腻子及涂料技术交底大全
- 格式:docx
- 大小:91.04 KB
- 文档页数:8
8mm的,应分层施工,下层应在上一层浆料终凝后方可进行。
5、在粉刷石膏底层终凝后(约2-3小时),立即罩面层,以防面层失水过快。
四、注意事项:
1、墙面抹灰完毕后,垂直度和平整度控制标准都为0~3mm。
2、粉刷石膏应防止受潮、雨淋等。
3、在备置料浆时,一定要保证料浆的静置时间,一般在5min,5min后再次搅拌,效果更佳。
4、灰饼、冲筋材料采用石膏砂浆。
五、施工工艺图解:
横平竖直要冲筋:
冲筋效果图:
线槽及线盒封堵用适莱而不能用水泥砂浆:
门洞口有门套不用抹灰,省材料更省人工:
从上到下来压实:
从左到右来推料:
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
11。
技术交底JJ-005
注:本记录一式两份,一份交底单位存,一份接受单位山东省建设工程质量监督总监制
技术交底
注:本记录一式两份,一份交底单位存,一份接受单位山东省建设工程质量监督总监制
注:本记录一式两份,一份交底单位存,一份接受单位山东省建设工程质量监督总监制
注:本记录一式两份,一份交底单位存,一份接受单位山东省建设工程质量监督总监制
注:本记录一式两份,一份交底单位存,一份接受单位山东省建设工程质量监督总监制。
一、交底目的为确保内墙粉刷石膏施工过程中的安全,预防安全事故的发生,特进行安全技术交底。
二、交底内容1. 施工人员要求- 所有参与施工人员必须经过安全教育和技能培训,具备相应的操作资格。
- 作业人员应穿戴符合安全要求的工作服、安全帽、手套、防护眼镜等个人防护用品。
2. 施工场地安全- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 施工区域应设有安全防护设施,如围栏、警戒线等,防止无关人员进入施工区域。
- 高处作业时,应搭设稳固的脚手架,并设置安全网。
3. 施工材料安全- 石膏粉等施工材料应存放于干燥通风处,避免受潮结块。
- 材料搬运时应小心轻放,防止材料滑落造成伤害。
4. 施工工艺安全- 施工前应检查墙面基层,确保墙面平整、干燥、无裂缝、无油污。
- 刮腻子时应先从上往下刮,避免刮伤手指。
- 刮腻子过程中,如需站立,应确保脚下稳固,避免滑倒。
- 涂刷石膏时,应避免涂料飞溅到眼睛或皮肤上,如不慎溅入,应立即用清水冲洗。
- 施工过程中,如遇施工人员身体不适,应立即停止作业,并送医检查。
5. 电气安全- 施工现场应使用符合安全标准的电气设备,并定期检查。
- 电动工具应使用漏电保护器,确保安全使用。
- 严禁私拉乱接电线,防止触电事故发生。
6. 火灾安全- 施工现场应配备灭火器等消防设施,并定期检查。
- 施工过程中,严禁吸烟和使用明火。
- 施工结束后,应确保现场无火种、火源。
三、交底时间(此处填写交底时间)四、交底人(此处填写交底人姓名及职务)五、接受交底人(此处填写接受交底人姓名及职务)六、注意事项1. 施工过程中,如遇突发情况,应立即停止作业,并采取相应措施进行处理。
2. 施工结束后,应对施工现场进行清理,确保无安全隐患。
七、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
(完)。

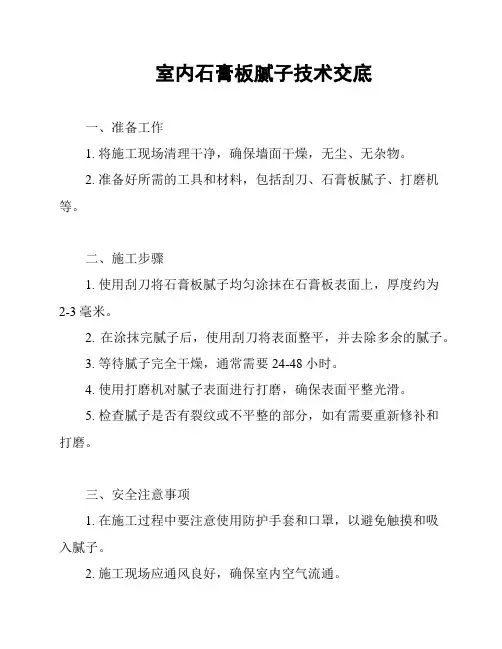

室内石膏板腻子技术交底
一、准备工作
1. 将施工现场清理干净,确保墙面干燥,无尘、无杂物。
2. 准备好所需的工具和材料,包括刮刀、石膏板腻子、打磨机等。
二、施工步骤
1. 使用刮刀将石膏板腻子均匀涂抹在石膏板表面上,厚度约为
2-3毫米。
2. 在涂抹完腻子后,使用刮刀将表面整平,并去除多余的腻子。
3. 等待腻子完全干燥,通常需要24-48小时。
4. 使用打磨机对腻子表面进行打磨,确保表面平整光滑。
5. 检查腻子是否有裂纹或不平整的部分,如有需要重新修补和
打磨。
三、安全注意事项
1. 在施工过程中要注意使用防护手套和口罩,以避免触摸和吸
入腻子。
2. 施工现场应通风良好,确保室内空气流通。
3. 注意工具的使用安全,避免刮刀等工具伤人。
四、质量要求
1. 完成后的石膏板腻子应平整、光滑。
2. 表面不应有裂纹、起泡或掉砂等质量问题。
3. 腻子涂层应牢固,不能有松动或脱落现象。
以上为室内石膏板腻子技术交底内容,请施工人员仔细阅读并按要求进行施工,保证施工质量。
室内涂料及腻子施工技术交底三篇篇一:室内涂料及腻子施工技术交底技术交底记录编号表C2-1工程名称XXX公寓及商住楼商场办公楼交底日期20XX年10月25日分项工程名水性涂料涂饰工程施工单位XXX项目部称配电室、中央控制室、空调机房、电梯机房、楼梯间墙面及顶棚刷乳胶漆;交底提要卫生间内刷耐擦洗涂料;其余部位墙面、柱面只刮耐水腻子,腻子高度3.2m。
交底内容:一、施工准备1.1施工工具:高凳、脚手板、0.2mm厚不锈钢刮板、橡皮刮板、2米靠尺、水平尺、腻子刀1-2寸、腻子托板、砂纸、料桶、水桶、滚刷、扫帚、开刀、刷子、排笔、线坠、方尺等。
1.2材料:耐水腻子(外观白色、无结块、均匀,刮涂无困难、无起皮、无打卷)、325#水泥、界面剂、细砂等。
1.3作业条件1.3.1结构验收完毕,操作环境清扫干净,无其它干扰。
1.3.2基层为抹灰墙面的已经施工完毕,达到表面平整,具有一定的强度,阴阳角基本方正、顺直,并经过质检人员的检验合格。
1.3.3墙面基层应干燥,基层含水率不得大于10%。
1.3.4电气工程:灯座盒、插座盒、接线盒以及暗管等必须埋设完毕,并经过检查验收。
1.3.5给水、暖卫设施的固定卡、架等预埋件均已经安装完毕,经检查达到要求。
通风管道、PPR管、散热器等背后墙面与顶棚,耐水腻子要先批完,然后在安装官线、风管。
1.3.6室内隔墙等已经施工完毕,并经过质检、监理验收合。
二、施工工艺2.1工艺流程2.1.1配电室、中央控制室、空调机房、电梯机房、楼梯间墙面及顶棚等部位:基层处理→水泥腻子找补→调配耐水腻子→第一遍耐水腻子→阴阳角修补及个别部位找平→第二遍耐水腻子→刷乳胶漆2.1.2卫生间部位:基层处理→水泥腻子找补→调配耐水腻子→第一遍耐水腻子→阴阳角修补及个别部位找平→第二遍耐水腻子→耐擦洗涂料审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
石膏板腻子技术交底
腻子是石膏板墙面施工中非常重要的一步,它能够使墙面更加
平整光滑。
以下是关于石膏板腻子技术的交底事项:
1. 准备工作:
- 在开始腻子施工之前,确保石膏板表面干燥、平整,并清除
尘土等杂质。
- 确保所使用的腻子材料符合相关质量标准。
- 准备好所需的施工工具,如刮刀、抹刀、砂纸等。
2. 施工步骤:
- 使用刮刀将腻子材料涂抹在石膏板表面,厚度适中,避免过
厚或过薄。
- 用抹刀将腻子均匀地铺展开,确保墙面平整。
- 等待第一遍腻子干燥后,用砂纸将表面磨光,去除粗糙部分。
- 重复以上步骤,进行多遍腻子施工,直到墙面达到所需平整度。
- 每次施工结束后,及时清理施工工具和材料,避免堵塞和损坏。
3. 注意事项:
- 施工过程中尽量保持墙面干燥,避免水分滞留和渗透。
- 避免腻子施工过程中的温度太高或太低,以免影响施工质量。
- 确保施工过程中的室内通风良好,排除施工产生的尘埃和异味。
4. 施工质量控制:
- 每次腻子施工结束后,应对施工部位进行检查,确保墙面平
整度达到要求。
- 如发现施工中存在质量问题,及时调整和修复,确保最终效
果符合要求。
以上是关于石膏板腻子技术交底的内容,希望能够帮助施工人
员正确高效地进行腻子施工。
_(注意:本文档内容仅为参考,具体施工时请按照相关施工
规范和要求操作)_。
一、交底人:XXX二、交底时间:XXXX年XX月XX日三、接受交底人:XXX四、作业部位:室内墙面、顶面五、作业班组:XXX班组一、作业前的准备工作:1. 确认作业区域安全,清除作业现场杂物,确保施工环境整洁。
2. 检查所使用的工具、材料是否齐全、完好,特别是石膏、腻子、刷子、刮板等,确保无破损、无裂纹。
3. 检查施工现场的电源、照明设施,确保安全可靠。
4. 佩戴好个人防护用品,如安全帽、工作服、手套、口罩等。
二、安全技术操作规程:1. 石膏粉刷施工前,应对墙面进行清理,确保墙面干净、无油污、无杂物。
2. 石膏粉刷过程中,不得直接用手触摸墙面,以免影响粉刷效果。
3. 石膏粉刷时应采用垂直或水平方向均匀涂抹,避免出现厚薄不均、空鼓、开裂等现象。
4. 石膏粉刷过程中,如遇墙面有凹凸不平,应先用腻子找平,干燥后再进行粉刷。
5. 石膏粉刷过程中,如遇施工人员身体不适,应立即停止施工,休息片刻或寻求医疗帮助。
6. 石膏粉刷过程中,严禁在施工现场吸烟、饮酒,以免发生火灾事故。
7. 石膏粉刷过程中,如需高空作业,应使用安全带,并设置安全防护措施。
8. 石膏粉刷完成后,应及时清理施工现场,保持施工环境整洁。
三、注意事项:1. 施工过程中,应密切关注施工现场的通风情况,确保室内空气质量。
2. 施工过程中,如遇石膏粉刷材料洒落,应及时清理,避免污染地面。
3. 施工过程中,如遇施工人员身体不适,应立即停止施工,休息片刻或寻求医疗帮助。
4. 施工过程中,严禁使用不符合标准的施工材料,确保施工质量。
5. 施工过程中,应严格按照施工工艺进行操作,确保施工效果。
四、应急措施:1. 如遇施工人员发生意外事故,应立即停止施工,立即拨打急救电话,并采取必要的急救措施。
2. 如遇施工现场发生火灾,应立即报警,并采取必要的灭火措施。
3. 如遇施工现场发生安全事故,应立即停止施工,查找事故原因,并采取相应的整改措施。
五、验收标准:1. 墙面平整,无空鼓、开裂、脱落等现象。

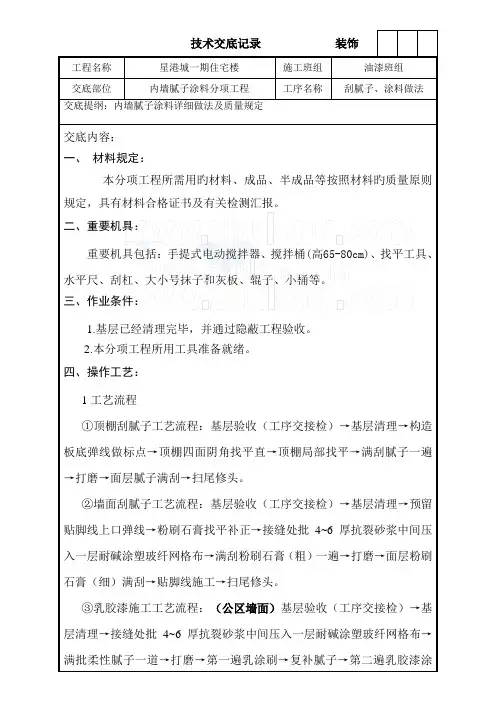

技术交底记录编号表C2—1工程名称施工单位交底提要中直机关洋桥职工住工程京建工集团有限责任公司室内石膏腻子及涂技术交底交底日期分项工程名称2016-02-24装修工程交底内容:一、施工准备1、技术准备1、进图纸会审,复核设计做法是否符合现国家规范的要求。
2、根据施工组织设计,施工图及国家相应的规范要求,确定各种材的标准和数,确定出各部位的施工方法、施工工序以及同工种间的交叉作业。
3、项目相关管人员对各操作班组作好岗前培训,明确各项工程施工标准及要求。
4、根据施工进由分包单位根据合同及生产要求提前做好各项材的进场计划及施工进计划,施工员协同配合完成相关材的进场,确保装修工程按规定时间保质保完成。
5、实施样板引制,装修工程正式施工之前,各楼在施工现场有代表性做一样板间,以确定相关质标准和要求。
样板间施工完毕后,必须经建设单位、监单位、项目部生产、技术、质部门验收,所有墙体装修标准得低于样板间标准。
待样板间验收合格后再进大面积施工。
2、材准备粉刷石膏、耐水腻子、墙面底层涂、墙面面层涂、美纹纸、阴阳角条、网格布、网格带等。
3、机具准备高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、擦布、棉丝、半截大桶等。
4、作业条件4.1、抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后施工。
4.2、抹灰工程施工的环境温应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质的有效措施。
4.3、室内抹灰之前,宜先做好屋面防水及室内必要的封闭保温工作。
4.4、抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体联结是否固。
对连接处的缝隙应用1:3水砂浆或1:1:6水混合砂浆分层嵌密实。
缝隙较大时,应在水砂浆中掺细石子;水混合砂浆种掺少麻刀嵌,使其缝严实。
铝合门窗及塑门窗框与墙体之间的缝隙,应按设计要求嵌填。
4.5、混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清干净,并洒水湿润。
4.6、抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预孔等提前堵严实,将柱、等凸出墙面的混凝土剔平。
二、施工工艺及程1、工艺程基层处(墙面清)→吊垂直、套方、找规矩、贴灰饼→基层验收→接缝挂网处(同材墙面)→抹底层粉刷石膏→抹底面层粉刷石膏→刮腻子→施涂第一遍乳液薄涂→施涂第二遍乳液薄涂2、施工工艺2.1、基层处word资料首先将墙面、顶板、基层上起皮、松动及鼓包的地方清除凿平,并将残在基层表面上的灰尘、污垢、溅沫和砂浆痕等杂物清除扫净。
对于基层混凝土中筋部位,必须剃凿松散混凝土后重新用干拌砂浆找平;突出墙面的钢筋头应剃凿根部混凝土20mm深,然后气割去钢筋头至根部,然后涂刷防锈漆用干拌砂浆找平;与墙面相平的钢筋头必须涂刷防锈漆后,然后才能进下道工序。
2.2、吊垂直、套方、找规矩、贴灰饼根据整个墙体(包括门窗口角、墙垛等处)的平整与垂直,在墙面上弹出抹灰灰层控制线,套方抹灰饼后,按灰饼冲筋。
找规矩:即四角规方,横线找平,竖线吊直。
房间内抹灰按照以下方法找规矩:对于走内的抹灰,要求施工队使用经纬仪测投测放线,定出抹灰厚外边线(具体厚要求见材构造做法)及抹灰厚外边线控制线,务必使每一条走抹灰后的净宽保持一致。
此处要求施工队高重视。
上述步骤完成后,可保证走处于规矩、方正的状态下,然后以走的这些线为基准,将这些线引进每一个房间中。
使每个房间的抹灰均按照此基准线控制。
冲筋,竖向冲筋:灰饼做好,稍缩水后,用混合砂浆在上、中、下灰饼间抹冲筋,宽50mm,用木杠将冲筋厚搓成与灰饼相平,同时用刮尺将其两边修成斜面以与抹灰层楼槎平顺。
操作时要随时注意木杠受潮变形,随时调整,以免产生因冲筋平而造成的墙面平的质问题。
水平冲筋:水平冲筋的优点是可以控制门、窗口及阴阳角的平整、垂直、方正。
2.3、接缝挂网处(同材墙面)在混凝土墙、、板和砌块的接缝处抹3mm厚底层砂浆(粉刷石膏:砂=1:2~4),宽约为250-300mm,随后将中碱玻纤网格带(250-300mm)轻轻入砂浆层并铺贴平整。
同材墙体相交接部位的抹灰,应采用加强网进防开处,加强网与两侧墙体的搭接宽应小于100mm。
2.4、抹底层粉刷石膏将粉刷石膏抹在基底上。
用尺板或刮杠紧贴冲筋上下刮平,每次厚为5~7mm(与常规的水混合砂浆抹灰工程相同2.5、抹底面层粉刷石膏),达到墙面垂直和平整要求。
使用粉刷石膏,用水拌合。
建议使用搅拌器在大桶中充分搅拌均匀,稠比传统的墙面腻子稠即可,(注意搅拌时间越长,初凝时间会越短),使用腻子刮板或小号抹子可直接在基层上批抹,厚为1~2mm。
压光应在终凝前进(以手指压按表面出现明显压痕为好,类似传统水砂浆抹灰的方法),一般在面层抹灰后45min左右进,过早会出现气泡,过迟压光。
石膏和水的比参照下表控制:材名称面层粉刷石膏底层粉刷石膏工程部位顶棚水0.4粉刷石膏1水0.2粉刷石膏1墙体混凝土墙面加气砼墙面石膏板0.420.520.421110.640.700.641112.6、刮腻子本工程要求腻子刮两遍,第一遍用小钢抹子横向满刮,一刮板紧接着一刮板,接头得槎,每刮一刮板最后收头时,要注意收的干净。
干燥后用1号砂纸打磨,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。
第二遍用小钢抹子竖向满刮,所用材和方法同第一遍腻子,干燥后用1号砂纸磨平并清扫干净。
注意要磨或将腻子磨穿。
2.7、施涂第一遍乳液薄涂本工程要求楼梯间、门厅、候梯厅等公共部分及户内有装要求的墙面顶板需刷涂,其他部位无需涂处。
施涂顺序是先刷顶板后刷墙面,刷墙面时应先上后下。
先将墙面清扫干净,再用布将墙面粉尘擦净。
乳液薄涂一般用滚筒涂刷,使用新滚筒时,注意将活动的滚筒毛掉。
乳液薄涂使用前应搅拌均匀,适当加水稀释,防止头遍涂施涂开。
干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
2.8、刷第二遍乳液薄涂操作要求同第一遍,使用前充分搅拌,如很稠,宜加水,以防止透底。
漆膜干燥后,用细砂纸将墙面小疙瘩和排笔打磨掉,磨光后清扫干净。
要注意上下顺刷互相衔接,后一滚筒紧接前一滚筒,避免出现干燥后再处接头。
三、质控制措施为保证工程质,检验批应严格按照规范标准执:1、主控项目1.1.抹灰所用材的品种和性能应符合设计及国家规范、标准的要求。
1.2.抹灰工程应分层进,同材的分层抹灰厚应符合国家规范的要求。
当抹灰总厚大于或等于35mm时,应采取有效的加强措施。
同材基体交接处表面的抹灰,应采取防止开的加强措施,当采用加强网时,加强网与各基体的搭接宽应小于100mm。
1.3. 抹灰层与基层之间及各抹灰层之间必须粘结固,抹灰层应无脱层、空鼓,面层应无缝。
1.4.当设计要求抹灰层具有防水、防潮功能时,应采用防水砂浆。
防水砂浆外加剂应按规定进试配,掺应符合设计及产品使用说明的要求。
2、一般项目2.1.粉刷石膏抹灰工程的表面质应符合下规定:1)普通抹灰:表面应光、洁净、接茬平整,分格缝及灰线应顺直、清晰(毛面纹均匀一致)。
2)高级抹灰:表面应光、洁净、颜色均匀、无抹纹,分格缝和灰线应平直方正、清晰美观。
2.2.护角、孔、槽、盒周围的抹灰表面应边缘整齐、方正、光;设备管道、暖气片等后面的抹灰表面应平整、光。
门窗框与墙体的缝隙应填饱满,表面平整光。
2.3.抹灰层的总厚应符合设计要求。
2.4.面分格缝的设置应符合设计要求,宽和深应均匀,表面应光,棱角应整齐。
word资料2.5.有排水要求的部位应做滴水线(槽)。
滴水线(槽)应整齐顺直,滴水线应内高外低。
2.6.粉刷石膏抹灰工程质的允许偏差和检验方法应符合下表的规定:允许偏差(mm)项次123项目面垂直表面平整阴阳角方正合格444优222检验方法用2m垂直检测尺检查用2m靠尺及形尺检查用直角检测尺检查4 5分格条(缝)直线墙裙、脚上口直线44225m线,足用钢直尺检查5m线,足用钢直尺检查5m通线,5m通线,四、成品保护1、门窗框上残存的砂浆应及时清干净。
铝合门窗框装前要粘贴保护膜,嵌缝用中性砂浆应及时清洁并用洁净的棉丝将框擦净。
2、室内抹灰前宜在门框根部500~600mm高范围内,钉铁皮或木板保护,防止施工中碰坏。
3、地面踢脚板、墙裙及管道背后及时清扫干净,暖气片背面事先刷(喷)好一道罩面材。
4、室内搬运物要轻抬、轻放,及时清除场内杂物,施工工具、材码放整齐,避免撞坏和污染门窗、墙面和护角。
为避免破坏地面面层,严禁在地面拌灰,保护地面完好。
5、保护好墙面的预埋件,通风篦子,管线槽、孔、盒。
电气、水暖设备所预的孔要抹死。
6、抹灰层在凝结硬化期应防止曝晒、水冲、撞击、振动和受冻,以保证抹灰层有足够的强。
五、施工安全措施1、施工操作前,对工人必须进安全技术交底和安全教育。
2、进入施工现场的抹灰工必须熟悉各工种的一安全技术规程,且经过专业培训持证上岗。
.3、室内抹灰采用高凳上铺脚手板时,宽得少于两块(50cm)脚手板,间距得2人。
高超过2m时,应由架子大于2m,移动高凳时上面得站人,作业人员得超过工搭设脚手架。
4、室内推小车要稳,拐弯时得猛拐。
5、夜间或阴暗处作业,应用36V以下安全电压照明。
6、使用电钻、砂轮等手持电动机具,必须装有电保护器,作业前应试机检查,作业时应带绝缘手套。
7、施工现场严禁吸烟,随地大小。
、环境保护措施1、在施工过程中,自觉地形成环保意识,最大限地减少施工中产生的噪音和环境污染。
2、拌制粉刷石膏时,必须有专用拌和器,严禁在楼地面上直接拌合,防止污染地面后清。
3、施工现场应做到工完场清,每日完工后,应及时清现场,清后的垃圾应到指定地点处。
.审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称栏,其他技术交底可填写。
