内墙腻子及涂料施工技术交底-secret
- 格式:docx
- 大小:19.49 KB
- 文档页数:5
一、交底目的为确保内墙涂料腻子施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员安全培训(1)施工人员必须接受安全教育培训,了解并掌握本工种的安全操作规程。
(2)新员工在上岗前,必须经过三级安全教育,考核合格后方可上岗。
2. 施工现场安全措施(1)施工现场应设立安全警示标志,明确安全通道、消防设施等位置。
(2)施工现场应保持整洁,消除隐患,确保施工环境安全。
(3)施工现场应按规定配备消防器材,定期检查,确保消防器材完好有效。
3. 施工工具及材料安全(1)施工工具应定期检查,发现损坏、变形等情况应及时更换。
(2)施工材料应按照规定储存、运输,防止火灾、爆炸等事故发生。
(3)施工材料应避免与易燃、易爆物品混放,保持通风良好。
4. 施工操作安全(1)施工人员应穿戴符合规定的劳动防护用品,如安全帽、工作服、手套、眼镜等。
(2)高空作业时,必须使用安全带,并做好防坠落措施。
(3)施工过程中,不得酒后作业,不得疲劳作业。
(4)施工人员应严格遵守操作规程,不得擅自改变施工工艺。
(5)施工过程中,应密切注意施工现场动态,发现异常情况立即停止作业,并向项目负责人报告。
5. 环境保护及文明施工(1)施工过程中,应采取措施减少噪声、粉尘等污染。
(2)施工垃圾应按规定堆放,不得乱倒乱扔。
(3)施工现场应保持整洁,施工结束后,应及时清理。
三、交底要求1. 施工单位应将本安全技术交底作为施工前的必要环节,确保每位施工人员充分了解并掌握。
2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
3. 施工单位应加强施工现场安全管理,严格执行安全操作规程。
4. 施工单位应定期对施工人员进行安全检查,发现问题及时整改。
四、附则本安全技术交底自发布之日起实施,如遇特殊情况,可由施工单位根据实际情况进行调整。
五、注意事项1. 施工人员应严格遵守本安全技术交底,确保自身安全。
内墙腻子技术交底(精)一、前言内墙腻子施工前,需要对施工人员进行技术交底,以确保腻子施工的质量和效果能够得到保障。
本文将详细介绍内墙腻子施工技术交底的内容。
二、施工前准备在进入正式的腻子施工前,需要进行一系列的准备工作。
首先,需要对施工场地进行清理,保持场地的清洁干净。
其次,需要对涂料进行充分搅拌,避免出现颜色不均的现象。
接着,需要准备好各种施工所需的工具和配件,包括刮板、滑刀、边角刷等。
三、技术交底的内容1.墙面基础处理在进行内墙腻子施工前,需要对墙面进行基础处理。
首先,需要清除墙面上的油污、尘土等杂质,以保证腻子能够附着在墙面上。
其次,需要进行基础涂料的处理,使得墙面的吸水性和附着力得到提高。
2.腻子层厚度和均匀度在进行腻子施工时,需要控制腻子层的厚度和均匀度。
一般来说,内墙腻子的厚度应该在2-3毫米之间,如果厚度过薄就会出现空鼓、起皮等问题,如果厚度过厚就会出现收缩、龟裂等问题。
此外,施工人员还需要注意腻子层的平整度和垂直度。
3.腻子施工中的注意事项在进行腻子施工时,施工人员需要注意以下几点。
首先,需要对施工现场进行湿润处理,以减少腻子的吸附量。
其次,需要在施工后及时对腻子表面进行抛光和处理,以保证腻子的平滑度和光亮度。
最后,需要注意腻子施工过程中的温度、湿度等因素,以保证施工效果的稳定和一致性。
四、施工后的处理和验收内墙腻子施工完毕后,还需要对腻子层进行处理和验收。
首先,需要对腻子层进行清理,以去除掉施工过程中留下的杂质和残留物等。
其次,需要进行验收,检查墙面的平整度、垂直度、光滑度等指标是否符合要求。
最后,需要注意腻子施工后的涂料处理和保养,以确保涂料的效果和寿命。
五、内墙腻子技术交底是保证腻子施工效果的重要环节,在交底时需要注意基础处理、腻子层厚度和均匀度、腻子施工中的注意事项、施工后的处理和验收等方面的内容。
只有通过科学的交底流程,才能够确保内墙腻子施工的质量和效果。
工程名称施工单位交底部位工序名称内墙刮腻子交底提要内墙腻子施工技术交底内墙腻子施工技术交底1、施工准备材料准备:水泥腻子,耐水腻子、1:1水泥砂浆、建筑胶。
机具准备:高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、抹布、大桶等。
2、作业条件①抹灰作业全部完成且满足施工要求,阴阳角、施工孔洞、线槽、线盒的抹灰表面应整齐、光滑,管道后面的抹灰表面应平整。
②门窗框、护栏全部安装完毕。
③作业面应保持干燥,基层含水率不得大于8%。
3、施工工艺3.1 室内顶棚为腻子顶棚,楼梯间、管道井、电梯机房,阳台为高档乳胶漆顶棚3.1.1 操作工艺工艺流程:基层处理验收弹线找角满刮第一遍耐水腻子满刮第二遍耐水腻子腻子验收3.1.2 施工方法(1)基层处理:在刮腻子前,应对作业面认真检查,对基层表面的尘土、污垢、油渍等应清理干净,对凹凸不平处用水泥砂浆找平填实;主体二次结构接缝处用打磨机将缝隙磨平;阴阳角破损、基层局部缝隙用水泥砂浆修补找平。
基层处理完毕后,在其表面刷一遍建筑胶,要涂刷均匀,不得有遗漏,不同材料交界处应用聚合物砂浆粘贴耐碱网格布,每侧的搭接宽度为100mm。
(2)满刮第一遍耐水腻子:刮腻子过程中要横向和竖向刮,并注意接茬和收头时腻子要刮净。
工程名称施工单位交底部位工序名称内墙刮腻子交底提要内墙腻子施工技术交底(3)满刮第二遍耐水腻子:刮完第一遍腻子后,对墙体的麻点、坑洼、刮痕等用腻子重新复找刮平,干透后用细砂纸打磨,并把粉尘扫净至表面平整光滑,以达到验收程度。
(4)刮完腻子后,将室内各个阴角拉缝或弹线,以方便验收。
3.2 卫生间、厨房墙体拉毛3.2.1 基层处理同3.1处理方法,顶棚为高档乳胶漆4、质量标准①选用的耐水腻子、建筑胶等材料符合国家规范和设计要求。
②基层的腻子应平整、坚实、牢固、无粉化、无起皮和无裂皮;腻子的粘结强度应符合《建筑室内用腻子》(JG/T3049)N型的规定。
③涂抹均匀,颜色一致,平整光滑无刮痕,无砂眼、起皮、疙瘩、裂缝、透底等缺陷。
内墙腻子施工技术交底内墙腻子施工技术交底【简介】本旨在详细介绍了内墙腻子施工技术的要点,包括材料准备、基层处理、腻子施工过程、质量验收等内容。
通过本的交底,可达到规范施工、确保工程质量的目的。
1. 材料准备1.1 腻子材料选择- 根据墙面情况选择适合的腻子材料,常用的有石膏腻子、水泥腻子等。
- 腻子材料应符合相关技术要求,具有一定的抗裂性和粘结强度。
1.2 施工工具准备- 准备适当的施工工具,如批刀、抹刀、刷子等。
- 工具应保持干净,以免影响施工质量。
2. 基层处理2.1 基层检查- 检查墙面的平整度和干燥程度,确保墙面没有明显的凸凹、鼓泡和裂缝等问题。
- 检查墙面是否存在油污、灰尘等污染物,必要时进行清理。
2.2 基层处理- 如发现墙面有凹坑、裂缝等问题,应进行修补,确保墙面平整。
- 如果墙面湿度过高,应进行干燥处理,以避免腻子施工后出现开裂、脱落等问题。
3. 腻子施工过程3.1 基层处理- 在墙面上涂刷底层腻子,填平凹陷部份,并修补裂缝,使基层平整。
3.2 中层施工- 在底层腻子干燥后,要进行中层施工,填平大面积的缺陷,增加墙面的平整度。
- 中层腻子的施工要均匀、铺贴工整,尽量保持墙面的垂直度和平直度。
3.3 表层施工- 在中层腻子干燥后,进行表层施工,用细腻的腻子进行修饰,以达到墙面光滑、美观的效果。
- 施工时要注意腻子的均匀涂抹,避免造成厚薄不一的情况。
4. 质量验收4.1 干燥时间- 确保腻子彻底干燥后进行验收,普通需等待24小时以上。
- 验收时要观察腻子表面是否平整、无裂缝、无气泡,并用手轻拍墙面听声音,判断是否坚固。
4.2 涂料施工- 在腻子验收合格后,可进行涂料施工,使墙面更加美观。
【附件】- 工程进度表- 腻子施工记录表- 腻子材料技术参数表- 设备及工具清单【法律名词及注释】- 基层:指原始的、基础的部份。
在本中特指施工工程的墙面基础部份。
- 腻子:一种用于填补墙面凹陷和平整墙面表面的材料。
内墙腻子施工技术交底一、工程概况本次施工的范围为_____建筑的室内墙面,施工面积约为_____平方米。
内墙腻子施工是室内装修中重要的一环,其质量直接影响到墙面的平整度、美观度以及后续涂层的附着力和耐久性。
二、施工准备1、材料准备选用符合国家标准的内墙腻子粉,其性能应具备良好的粘结力、耐水性和耐碱性。
准备好干净的水,用于调配腻子粉。
2、工具准备电动搅拌器:用于搅拌腻子粉,确保搅拌均匀。
抹子:包括平底抹子和阴阳角抹子,用于刮涂腻子。
砂纸:用于打磨腻子表面,使其平整光滑。
靠尺:用于检查墙面的平整度。
刮刀:用于清理墙面基层的杂物和不平整部分。
3、基层处理清除墙面的灰尘、油污、松散的砂浆等杂物。
对于墙面的裂缝、孔洞等缺陷,使用水泥砂浆进行修补。
墙面平整度偏差较大的地方,先用水泥砂浆进行找平。
基层干燥后,进行打磨,使其表面平整、光滑。
三、施工工艺流程1、腻子调配按照腻子粉产品说明书的要求,将适量的腻子粉倒入搅拌桶中,加入适量的水,用电动搅拌器搅拌均匀,搅拌至腻子浆呈均匀的膏状,静置 5-10 分钟后再次搅拌均匀。
2、第一遍腻子施工用抹子将调配好的腻子均匀地涂抹在墙面上,厚度不宜超过5mm。
施工时应从墙面的顶部开始,向下依次进行,注意要涂抹均匀,不得有漏涂和堆积现象。
阴阳角处要用阴阳角抹子进行处理,确保阴阳角方正、顺直。
第一遍腻子施工完成后,要进行自然养护,养护时间不少于 24 小时。
3、打磨第一遍腻子第一遍腻子养护完成后,用砂纸对腻子表面进行打磨,打磨时要注意力度均匀,不得将腻子层打磨透底。
打磨完成后,用靠尺检查墙面的平整度,对于平整度不符合要求的地方,要进行局部修补和打磨。
4、第二遍腻子施工第二遍腻子施工方法与第一遍相同,但施工厚度要适当减少,一般控制在 3mm 左右。
第二遍腻子施工完成后,要进行自然养护,养护时间不少于 24 小时。
5、打磨第二遍腻子第二遍腻子养护完成后,用砂纸对腻子表面进行打磨,打磨至表面平整光滑,无砂眼、无刮痕。
室内涂料及腻子施工技术交底三篇篇一:室内涂料及腻子施工技术交底技术交底记录编号表C2-1工程名称XXX公寓及商住楼商场办公楼交底日期20XX年10月25日分项工程名水性涂料涂饰工程施工单位XXX项目部称配电室、中央控制室、空调机房、电梯机房、楼梯间墙面及顶棚刷乳胶漆;交底提要卫生间内刷耐擦洗涂料;其余部位墙面、柱面只刮耐水腻子,腻子高度3.2m。
交底内容:一、施工准备1.1施工工具:高凳、脚手板、0.2mm厚不锈钢刮板、橡皮刮板、2米靠尺、水平尺、腻子刀1-2寸、腻子托板、砂纸、料桶、水桶、滚刷、扫帚、开刀、刷子、排笔、线坠、方尺等。
1.2材料:耐水腻子(外观白色、无结块、均匀,刮涂无困难、无起皮、无打卷)、325#水泥、界面剂、细砂等。
1.3作业条件1.3.1结构验收完毕,操作环境清扫干净,无其它干扰。
1.3.2基层为抹灰墙面的已经施工完毕,达到表面平整,具有一定的强度,阴阳角基本方正、顺直,并经过质检人员的检验合格。
1.3.3墙面基层应干燥,基层含水率不得大于10%。
1.3.4电气工程:灯座盒、插座盒、接线盒以及暗管等必须埋设完毕,并经过检查验收。
1.3.5给水、暖卫设施的固定卡、架等预埋件均已经安装完毕,经检查达到要求。
通风管道、PPR管、散热器等背后墙面与顶棚,耐水腻子要先批完,然后在安装官线、风管。
1.3.6室内隔墙等已经施工完毕,并经过质检、监理验收合。
二、施工工艺2.1工艺流程2.1.1配电室、中央控制室、空调机房、电梯机房、楼梯间墙面及顶棚等部位:基层处理→水泥腻子找补→调配耐水腻子→第一遍耐水腻子→阴阳角修补及个别部位找平→第二遍耐水腻子→刷乳胶漆2.1.2卫生间部位:基层处理→水泥腻子找补→调配耐水腻子→第一遍耐水腻子→阴阳角修补及个别部位找平→第二遍耐水腻子→耐擦洗涂料审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
内墙涂料工程技术交底引言概述:内墙涂料工程技术交底是指在进行内墙涂料施工前,施工方与监理方或业主进行技术交底,明确施工工艺、涂料材料、施工要求等内容,以确保施工质量和施工进度。
本文将从施工工艺、涂料材料、施工要求、质量控制和安全注意事项等五个方面,分别进行详细阐述。
一、施工工艺1.1 基层处理:首先要对内墙基层进行处理,包括清洁、修补和防潮处理等。
清洁基层时,要将灰尘、油污等杂质彻底清除,以保证涂料附着力。
修补基层时,要将墙面上的裂缝、空鼓等缺陷修补平整。
防潮处理时,要根据基层情况选择合适的防潮材料进行处理,以防止墙体受潮引发问题。
1.2 底漆处理:在施工前,需要对内墙进行底漆处理。
底漆的选择要根据涂料的种类和基层的情况来确定,以提高涂料的附着力和遮盖力。
底漆处理时,要注意涂刷均匀、不得漏刷和多刷,以免影响涂料的效果。
1.3 涂料施工:涂料施工是内墙涂料工程的核心环节。
施工时要注意涂料的稀释比例、涂刷厚度和涂刷方法等。
稀释比例要按照涂料生产厂家的要求进行,以保证涂料的质量。
涂刷厚度要均匀,不得出现厚薄不均的情况。
涂刷方法要根据涂料的种类选择合适的工具,如滚筒、刷子或喷涂等。
二、涂料材料2.1 选材原则:在选择涂料材料时,要根据内墙的用途和装修风格来确定。
一般情况下,可选择环保型涂料,以保证室内空气质量。
同时,要注意涂料的耐久性和装饰效果,以满足业主的需求。
2.2 涂料种类:常用的内墙涂料种类包括乳胶漆、壁纸、石膏漆等。
乳胶漆是最常用的一种,具有环保、易于施工和装修效果好等特点。
壁纸可以增加墙面的质感和装饰效果,但施工相对复杂。
石膏漆适用于需要增加墙面质感的装修风格。
2.3 涂料性能:涂料的性能包括遮盖力、耐久性、耐污性等。
遮盖力是指涂料在一次施工中能够遮盖住的底层颜色的能力。
耐久性是指涂料在长期使用后不易脱落或变色。
耐污性是指涂料表面不易受到污渍的侵蚀,容易清洁。
三、施工要求3.1 温度控制:施工时要注意室内温度的控制,一般要求在5℃以上。
安装等专业的预留洞已封堵安装完毕。
墙面抹灰已完成并通过隐蔽验收,墙面抹灰层完成须经过
先顶棚后墙面,顶棚与墙面第一道腻子批完成打磨后方可进行面层腻子施工,并且面层腻子施工要等到墙面抹灰、楼地面、门窗安装工程结束后方能进行面层腻子施工。
⑥在面层施工时必须要有对其它专业的成品保护措施,对已成品的楼地面用彩条布进行覆盖保护,门窗边框贴胶带等,严禁交叉污染,所有阴阳角在面层施工时必须使用尖角的阴阳角抹子
道等周边要清洁干净,不得有毛刺,同时不得污染楼地面和其它专业相关设施。
同时乳胶漆面层不得有泛碱、咬色,面层无流坠,无疙瘩、无砂眼,刷纹要细顺,手摸光滑洁净。
⑤本分项工程的线条,分界线、阴阳角必须顺直,直线度控制在
缺棱掉角现象,并且必须做好相关工种的成品保护工作。
②脚手板上放置的工具材料要平稳。
③施工前对所用的机械设备进行检查,要满足施工能力要求并运行正常,所有用电设备必须1。
工程名称
编号
施工单位
审核人
分包单位 ☐ 施组总设计交底 ☐ 单位工程施组交底 ☐ 施工方案交底
☐ 专项施工方案交底 施工作业交底
交底部位 接受交底范围
油工
交底摘要:
施工准备、操作工艺、应注意的质量问题、质量标准、成品保护、安全文明施工、环境保护措施
交底内容:
交底人 接受交底人数
交底时间
接受交底人员
注:1本表由施工单位填写,一式两份。
3)涂料、乳胶漆的蘸取:涂料、乳胶漆滚涂时必须用圆桶盛放,蘸取油料时只须浸入筒径三分之一即可,使筒套被涂料均匀浸透,如果油料吸附不够可再蘸一下。
4)滚涂要点:
① 滚刷涂料、乳胶漆,滚筒压附在被涂物表面初期,压附用力要轻,随后逐渐加大压附用力,使滚筒所沾附的涂料均匀地转移附着到被涂物的表面;
② 滚涂时滚动轨迹应相互重叠,使漆膜厚度均匀,滚筒应按直线平行轨迹运行,如下图所示。
③ 墙面的滚涂:当滚筒已比较干燥,再将刚滚涂的表面轻轻理一下,然后就可以水平或垂直地一直滚下去。
④ 滚筒经过初步的滚动后,筒套上的绒毛会向一个方向倒伏,顺着倒伏方向进行滚涂,形成的涂膜最为平整,为此滚涂几下后,应查看一下滚筒的端部,确定一下绒毛倒伏的方向,。
内墙、顶棚白水泥腻子、涂料技术交底交底内容:一、工作准备1、白水泥:P·O 42.5建筑白水泥,出厂合格证及进场复试报告齐全。
2、801胶:含固量10%-12%,PH值7-8,相对密度1.05;有机硅:含固量30%,PH值13,相对密度1.23。
合格证齐全。
3、黄蜡布、黑胶布:根据需要准备。
4、其他材料:滑石粉、1号砂纸、0号砂纸。
5、机具:铲刀、腻子刮铲、钢刮板、电钻、搅拌棒、锤子、錾子、虑漆筛、钳子、小提桶、圆盘打磨、皮带打磨机、墨斗、口罩等二、设计做法部位适用范围做法备注内墙面住宅内墙(除厨卫间)批白水泥腻子地下室面层为白色防霉涂料平顶、天棚住宅除厨卫间外批白水泥腻子住宅厨卫间细沙胶水泥工负责地下室面层为白色防霉涂料其他三、作业条件1、内墙粉刷完成,各项隐蔽验收完成。
2、门窗按设计标高及位置安装完成,并检查是否牢固,洞口四周的缝隙堵抹符合要求,验收完成。
3、管线、线盒全部安装处理完成。
4、墙面脚手洞已按要求封堵完成,隐蔽手续齐全;室内脚手架搭设完成,立杆距墙布少于50cm,排木距墙不少于20cm,内墙脚手架步高根据楼标高决定,便于人员进行顶棚操作。
5、内墙大面积施工前,先进行样板间施工,各单位验收合格后,根据样板间要求进行大面积施工。
四、操作工艺1、工艺流程白水泥腻子施工:基层处理→弹线、分格、粘条、抄平→阴角黑水泥掺胶水补平→制作内墙白水泥腻子→批两遍白水泥→踢脚线施工→验收乳胶漆面层:基层处理→满刮腻子→磨砂纸、弹线、抄平、阴角→满刮第二道腻子→刮第三道腻子→磨砂纸→刷第一道乳胶涂料→复补腻子、磨砂纸→刷第二道乳胶涂料→刷第三道乳胶涂料1、工艺流程要点a、基层处理::将基层表面浮土、油污、铁钉清除干净,錾磨平,用水石膏将坑洼、缝隙补平。
b、弹线、分格、粘条、抄平:天棚阴角弹水平线,水平线标高为数值由项目部施工科提供;窗框、门框边张贴粘帖条,避免白水泥污染门、窗框。
c、阴角黑水泥掺胶水补平:天棚阴角水平线弹出后,用黑水泥掺胶水对高差部位进行补平。

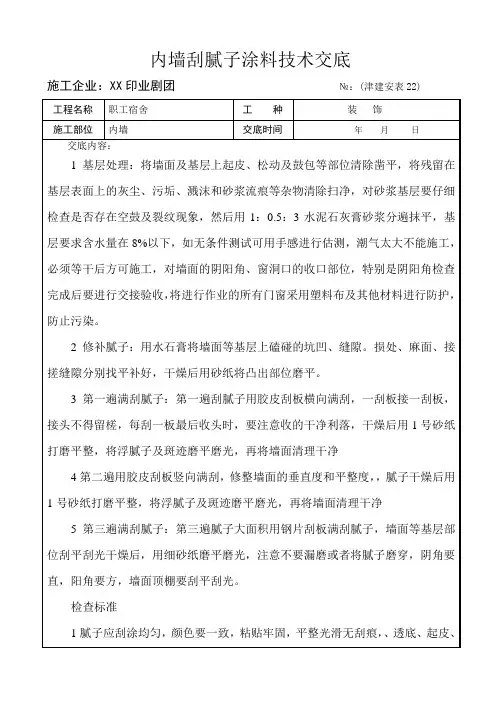

交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法交底提纲:内墙腻子涂料详细做法及质量规定交底内容:一、材料规定:本分项工程所需用旳材料、成品、半成品等按照材料旳质量原则规定,具有材料合格证书及有关检测汇报。
二、重要机具:重要机具包括:手提式电动搅拌器、搅拌桶(高65-80cm)、找平工具、水平尺、刮杠、大小号抹子和灰板、辊子、小桶等。
三、作业条件:1.基层已经清理完毕,并通过隐蔽工程验收。
2.本分项工程所用工具准备就绪。
四、操作工艺:1工艺流程①顶棚刮腻子工艺流程:基层验收(工序交接检)→基层清理→构造板底弹线做标点→顶棚四面阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→扫尾修头。
②墙面刮腻子工艺流程:基层验收(工序交接检)→基层清理→预留贴脚线上口弹线→粉刷石膏找平补正→接缝处批4~6厚抗裂砂浆中间压入一层耐碱涂塑玻纤网格布→满刮粉刷石膏(粗)一遍→打磨→面层粉刷石膏(细)满刮→贴脚线施工→扫尾修头。
③乳胶漆施工工艺流程:(公区墙面)基层验收(工序交接检)→基层清理→接缝处批4~6厚抗裂砂浆中间压入一层耐碱涂塑玻纤网格布→满批柔性腻子一道→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法交底提纲:内墙腻子涂料详细做法及质量规定刷→清理修头。
(顶棚)基层验收(工序交接检)→基层清理→构造板底弹线做标点→顶棚四面阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头。
2施工工艺①基层清理:✧清除顶棚、墙面原有旳装饰层,露出基底;✧检查墙面基底,对于空鼓、开裂旳基底抹灰层应剔除;✧剔除后旳基底若平整度较差,应采用DS砂浆找平;②基层验收:基层验收时表面要保持平整洁净,无浮砂、油污,表面凹凸太大旳部位要先剔平砂浆补齐,脚手架眼要先堵塞严密并抹平,水暖、通风管道通过墙面或顶棚旳管道、开关箱、等部位必须用砂浆堵严修平整并清理洁净,检查墙面抹灰层与否有空鼓、开裂、墙面旳垂直、平整及阴阳角方正等缺陷,平整度不小于15mm旳需要抹灰修补后移交给腻子班组,如有缺陷及时处理改正。
室内腻子涂料施工安全技术交底一、作业前:1、作业中严格执行施工方案和技术交底,分工明确,听从指挥,协调配合。
严禁赤脚、穿拖鞋、穿硬底鞋作业。
严禁在架子上打闹、休息,严禁酒后作业。
2、正确使用安全防护用品,规范佩戴安全帽、防护眼镜、工作服等个人防护用品高处作业挂五点式安全带,着装灵便,穿防滑鞋。
作业时精力集中,团结合作,互相呼应,统一指挥。
3、施工现场内非吸烟点严禁吸烟,严禁酒后上岗,严禁打架斗殴。
4、施工现场应保持整洁,无杂物堆放,做到工完料尽场地清,通风良好,确保施工环境空气质量符合国家标准。
5、所有参与腻子涂料施工的人员必须经过专业培训,熟悉相关操作规程和安全注意事项。
二、室内腻子涂料施工:1、腻子涂料施工前应熟悉图纸和本工程安全操作规程。
2、腻子涂料施工,严禁采用人字梯等不安全登高设施,必须采用稳固的木凳或移动脚手架操作,一人操作一人监护。
施工人员应戴好手套,护目镜、安全帽等个人防护用品,手持电动工具应保证安全防护设施齐全。
使用前认真检查手持电动工具,保证其正常运行。
3、腻子涂料施工用的电动工具接线应由专职电工操作,配置专用开关箱,严禁非专职电工私自接线,严禁私拉乱接,严禁违规作业。
4、腻子涂料材料堆积在楼层内应保持安全通道畅通,严禁堵塞安全通道和消防通道。
三、注意事项1、材料转运采用施工升降机,须听从升降机司机安排,严禁超载。
搬运烟道应轻拿轻放。
2、楼层内防护设施未经允许,严禁私自拆除。
如确实影响其施工作业需要拆除防护,应向项目部反馈,经项目安全监督部同意方可拆除,且在作业完成后第一时间恢复。
3、每班作业完成保证工完料尽场清。
4、注意个人卫生,严禁随地大小便。
5、作业时保持思想集中,严禁参与与本工程作业无关的事项。
6、为确保内墙涂料施工安全,施工人员必须严格遵守本技术安全交底,认真执行各项安全措施。
施工过程中,如发现安全隐患,应立即上报,并采取措施予以消除。
同时,加强施工现场管理,确保施工安全、文明、有序。
交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法
交底提要:内墙腻子涂料具体做法及质量要求
交底内容:
一、材料要求:
本分项工程所需用的材料、成品、半成品等按照材料的质量标准
要求,具备材料合格证书及相关检测报告。
二、主要机具:
主要机具包括:手提式电动搅拌器、搅拌桶(高65-80cm)、找平工具、水平尺、刮杠、大小号抹子和灰板、辊子、小桶等。
三、作业条件:
1.基层已经清理完毕,并通过隐蔽工程验收。
2.本分项工程所用工具准备就绪。
四、操作工艺:
1工艺流程
①顶棚刮腻子工艺流程:基层验收(工序交接检)7基层清理7结构
板底弹线做标点T顶棚四周阴角找平直T顶棚局部找平T满刮腻子一遍
7打磨7面层腻子满刮7扫尾修头。
②墙面刮腻子工艺流程:基层验收(工序交接检)7基层清理7预留
贴脚线上口弹线7粉刷石膏找平补正7接缝处批4-6厚抗裂砂浆中间压入一层耐碱涂塑玻纤网格布7满刮粉刷石膏(粗)一遍7打磨7面层粉刷石膏(细)满刮7贴脚线施工7扫尾修头。
③乳胶漆施工工艺流程:(公区墙面)基层验收(工序交接检)7基层清理7接缝处批4~6厚抗裂砂浆中间压入一层耐碱涂塑玻纤网格布7
满批柔性腻子一道T打磨T第一遍乳涂刷T复补腻子T第二遍乳胶漆涂刷7清理修头。
(顶棚)基层验收(工序交接检)7基层清理7结构板底弹线做标点T顶棚四周阴角找
交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法
交底提要:内墙腻子涂料具体做法及质量要求
平直T顶棚局部找平T满刮腻子一遍T打磨7面层腻子满刮7打磨7第一遍乳涂刷7复补腻子7第二遍乳胶漆涂刷7清理修头。
2施工工艺
①基层清理:
清除顶棚、墙面原有的装饰层,露出基底;
检查墙面基底,对于空鼓、开裂的基底抹灰层应剔除;
剔除后的基底若平整度较差,应采用DS砂浆找平;
②基层验收:基层验收时表面要保持平整洁净,无浮砂、油污,表面凹凸太大的部位要先剔平砂浆补齐,脚手架眼要先堵塞严密并抹平,水暖、通风管道通过墙面或顶棚的管道、开关箱、等部位必须用砂浆堵严修平整并清理干净,检查墙面抹灰层是否有空鼓、开裂、墙面的垂直、平整及阴阳角方正等缺陷,平整度大于15mm的需要抹灰修补后移交给腻子班组, 如有缺陷及时处理改正。
③顶棚批灰前必须在顶棚阴角的墙面上弹好平直控制线,保证四周阴角通顺平直,每个房间必须有五个点控制标高。
眼观不得有高差和水波浪现状。
墙面上弹出贴脚线的控制线并贴好美纹纸。
④顶棚批灰首先按照弹好的控制线对四周阴角和板面高低处用
500mm大抹子找平直,如遇高差大于8mm以上的地方先用防裂砂浆分多
次找平,阴角往顶棚方向找平宽度不小于500m m,所有梁柱阴阳角都用塑料边角条整角、地下室批灰掺30%~40%白水泥、楼层批灰掺20%~30% 白水泥
⑤顶棚、墙面批灰必须用50mm以上的大板施工,顶棚第一遍批灰厚度控制在
2~3mm,平行于房间的长边方向依次进行施工。
第二遍面层腻子施工必须等底层腻子完全干燥并打磨平整后进行施工,面层厚度控制在
1~2mm,平行于房间的短边方向用大板进行满批,同时待腻子6~7层干时必须用橡胶刮板进行压光修面,来保证面层平整光洁,纹路顺直、颜色均匀一致。
⑥墙面批灰与顶棚批灰施工工艺相同,即施工方向不同,墙面批灰二遍厚度控制在2~2.5mm内,第一遍水平方向进行施工,第二遍垂直方向进行施工。
交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法
交底提要:内墙腻子涂料具体做法及质量要求
⑦顶棚、墙面批灰严格按照上述施工工艺①-⑥条进行施工,同时要注意整体施工程序,必须先顶棚后墙面,顶棚与墙面第一道腻子批完成打磨后方可进行面层腻子施工,并且面层腻子施工要等到墙面抹灰、楼地面、门窗安装工程结束后方能进行面层腻子施工。
⑧在面层施工时必须要有对其它专业的成品保护措施,对已成品的楼地面用彩条布进行覆盖保护,门窗边框贴胶带等,严禁交叉污染,所有阴阳角在面层施工时必须使用尖角的阴阳角抹子压光捋顺直,楼层门窗阴阳角都需拉通线整角,保持几何尺寸一致。
⑨公共部位乳胶漆施工:基层批腻子与顶棚墙面施工程序、做法相同,
面层乳胶漆施工严格按照施工工艺第③条进行施工。
面层施工必须在相关工种全部完成后方可进行施工。
五、质量标准:
1、本分项工程所需用的材料、成品、半成品等按照材料的质量标准要
求,都要具备材料合格证书并进行现场抽样复试检测,并有有复试检测报
告。
2、住房部位腻子施工
①腻子面层应坚实牢固,手摸面层光滑平整、不掉粉、不起皮和开裂现象。
②腻子面层要平整,平整度控制在4mm以内;阴阳角方正控制4mm 以内;阴阳角要顺直平整,平直度控制在3mm以内,同时眼观阴阳角不得有水波浪现象;贴脚线与墙面、卫、厨顶棚与墙面的分界线要平直,平直度控制在4mm以内,同时分界线上下不同材料面层不得交叉污染,分界线上下要平整光洁口部无毛刺。
③本分项腻子面层在同一单元楼层内的顶棚、墙面颜色要均匀一致, 所有门窗边、开关面板、灯具、管道等周边要清洁干净,不得有毛刺,同时不得污染楼地面和其它专业相关设施。
交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法
交底提要:内墙腻子涂料具体做法及质量要求
®踢脚线等地面完成再做,踢脚施工时分色明显,线口顺直。
3、公共部位乳胶漆施工
①涂料面层所用的品种、型号、性能要符合本工程的设计要求,并要具备材料合格证书并进行现场抽样复试检测,并有有复试检测报告。
②公共部位乳胶漆基层检验标准与住房部位腻子工程检验标准相同。
③乳胶漆面层涂饰要均匀、粘结牢固,不得有漏涂、透底、起皮和掉粉。
④本分项乳胶漆面层在同一单元楼层内的顶棚、墙面颜色要均匀一致,所有门窗边、开关面板、灯具、管道等周边要清洁干净,不得有毛刺, 同时不得污染楼地面和其它专业相关设施。
同时乳胶漆面层不得有泛碱、咬色,面层无流坠,无疙瘩、无砂眼,刷纹要细顺,手摸光滑洁净。
⑤本分项工程的线条,分界线、阴阳角必须顺直,直线度控制在
以内,同时直观不得有缺棱掉角现象,并且必须做好相关工种的成品保护
1防火措施
1施工现场应设置室内外临时消火栓系统,并满足施工现场火灾扑救的消防供水要求。
2外墙外保温工程施工作业工位应配备足够的消防灭火器材。
2成品保护2mm
工
作。
六、防火措施与成品保护:
交底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法
交底提要:内墙腻子涂料具体做法及质量要求
1施工过程中要注意对其他专业设施的成品保护,如埋设在墙内的线管、线盒水管以及已成品的防水层、保温层等。
2楼地面施工必须用彩条布加以覆盖后方可施工,避免交叉污染。
七、应注意的问题:
1.施工人员应遵守施工现场各项安全生产、环境保护管理制度,服从现场的统一管理。
进入现场必须戴安全帽。
施工现场严禁上下抛扔工具等物品。
2.从事施工作业高度在2米以上时必须采取有效的防护措施,系好安全带,防止坠落。
3.必须对脚手架进行安全检查,确认合格后方可上人。
脚手架应满铺脚手板,并固定牢固,严禁出现探头板。
4.使用手持电动工具均应设置漏电保护器,戴绝缘手套,防止触电。
5.每道工序应做到活完脚下清,将废料放置到指定地点。
6.施工时,应控制施工噪声。
交底日期:2017年8月18日
项目(专
交底人接受交底人
业)技术负
责人。
