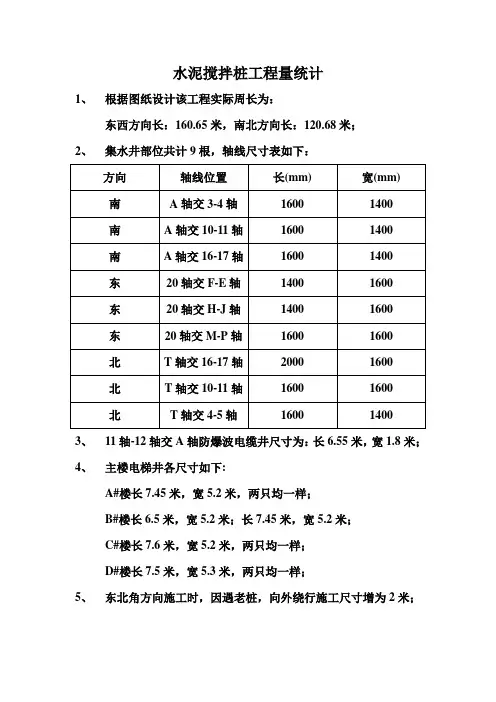

1、根据图纸设计该工程实际周长为:东西方向长:160.65米,南北方向长:120.68米;2、集水井部位共计9根,轴线尺寸表如下:3、11轴-12轴交A轴防爆波电缆井尺寸为:长6.55米,宽1.8米;4、主楼电梯井各尺寸如下:A#楼长7.45米,宽5.2米,两只均一样;B#楼长6.5米,宽5.2米;长7.45米,宽5.2米;C#楼长7.6米,宽5.2米,两只均一样;D#楼长7.5米,宽5.3米,两只均一样;5、东北角方向施工时,因遇老桩,向外绕行施工尺寸增为2米;1、实际周长合计:160.65+120.68=281.33米;即:[(281.33×2)÷0.35]×6=9654米;(注:图纸设计桩长为6米);2、集水井合计:南侧集水井尺寸均为一样,故计算如下:(6.6×8)÷0.35=152米,152×3=456米;东侧集水井计算如下:20轴交F-E轴、20轴交H-J轴计算为:(6.2×8)÷0.35=143米,143×2=286米;20轴交M-P轴计算为:(6.6×8)÷0.35=152米;北侧集水井计算如下:T轴交16-17轴计算为:(7.4×8)÷0.35=170米;T轴交10-11轴、T轴交4-5轴计算为:(6.6×8)÷0.35=152米;152×2=304米;3、防爆波电缆井计算如下:[(7.55×2+1.4)÷0.35]×8=384米;4、四幢楼电梯井部位尺寸计算如下:A#楼西侧电梯井计算为:[(8.45×2÷0.35)+(6.2×2÷0.35)]×11=913米;A#楼东侧电梯井计算为:[(8.45×2÷0.35)+(6.2÷0.35)]×11=726米;(因当时缺少一面)B#楼西侧电梯井计算为:[(7.5×2÷0.35)×11]+[(6.2×2÷0.35)×11]=869米;B#楼东侧电梯井计算为:[(8.45×2÷0.35)×11]+[(6.2×2÷0.35)×11]=935米;C#楼西侧电梯井(东面双排)计算为:[(8.6×2排÷0.35)×11]+[(8.6÷0.35)×11]+[(6.2×2÷0.35)×11]=1221米;C#楼东侧电梯井(西面双排)计算为:1221米;方法同上; D#楼东、西电梯井尺寸一样,(均为西面双排)计算为:[(8.5×2排÷0.35)×11]+[(8.5÷0.35)×11]+[(6.3×2÷0.35)×11]=1210米;1210×2=2420米;东北角向外绕行2米计算为:[(2×2÷0.35)×6]=72米;水泥搅拌桩实际施工工程量合计:19783米;场地周长根数为:1609根,(设计桩长6米);集水井根数为:171根,(业主要求8米);防爆井根数为:48根,(业主要求8米);电梯井根数为:762根,(业主要求11米);东北角向外绕行根数为:12根,(设计桩长6米);(注:该工程量概算,仅供参考,请业主再次进行核实,方可作为结算依据);现场业主签字:现场监理签字:。
页眉内容
精心整理
深层水泥搅拌桩工程量计算方法
水泥搅拌桩工程量=桩径截面积×(设计桩顶标高-设计桩底标高+另加长度)×根数
空搅部分工程量=桩径截面积×(自然地坪标高-设计桩顶标高-另加长度)×根数
对于单头水泥搅拌桩来说,桩径截面就是一个圆,所以桩径截面积=πr2。
注:式中r 为圆的半径,π为圆周率。
叠部分( cos(θ θ ∴θ 扇形 所以, 其桩径截面积=2πr2-r2(θ-sin θ)=r2(2π-θ+sin θ)
注:式中的θ必须用弧度来计量;计算时,可把计算器设置在弧度(RAD)状态;如θ为角度,只须乘以(π/180)就可化为弧度。

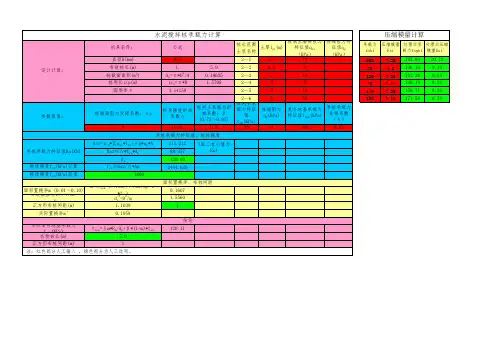

双头水泥搅拌桩,桩径截面积计算举例:已知圆半径r=0.25m ,两圆连心距d=0.40m ,则圆心角
θ=2arccos[d/(2r)]=2arccos[0.40/(2×0.25)]=1.2870(注:计量单位为弧度,一般可以不写),其桩径截面积
=r2(2π-θ+sin θ)=0.252×(2π-1.2870+sin1.2870)=0.3723m2。
三轴桩径截面面积自动计算序号名 称数 量(m)具体计算公式1圆半径R(m)0.350R半径=直径的一半2两圆连心距d(m)0.5003相交部分弧长圆心角θ(弧度) 1.5504=2*ACOS(d*0.5/R),注:式中的θ必须用弧度来计量4两圆相交部分面积(m2)0.0674=1/2*R^2*(θ-SIN(θ))*25三个圆的原始面积(m2) 1.1545=3π*R^26最终面积(三个园-相交部分)0.9522≈R^2(3π-3*θ+3*sin(θ))7三轴桩径截面积0.95221.计算规则:水泥搅拌桩按投影面积×实际深度(投影面积是要扣除两圆交叉重叠部分),一般按双头或三头为一组来计算。
投影面积应该是一组的面积。
一组与一组间的交叉重叠部分是不扣除的,这部分在定额里面考虑了。
有原位复打的,只计算一次体积。
不能重复计算。
要按水泥掺量的不同,分别计算。
比较麻烦的就是如何区分是原位复打还是重叠交叉了。
2.工程量计算:(1).水泥搅拌桩工程量=桩径截面积×(设计桩顶标高-设计桩底标高+另加长度)×根数;(2).空搅部分工程量=桩径截面积×(自然地坪标高-设计桩顶标高-另加长度)×根数;a、对于单轴水泥搅拌桩来说,桩径截面就是一个圆,所以桩径截面积=πR^2 。
(注:式中 r 为圆的半径,π为圆周率。
)b、对于三轴水泥搅拌桩来说,其桩径截面是由三个圆相交而组成的图形(如图(二)所示),所以桩径截面积应按三个圆面积之和减去重叠部分(由三个弓形组成)面积来计算,然而这个重叠部分面积,计算起来是比较麻烦的。
如果圆的半径 R 、两圆连心距d,均为已知数据,假设圆心角为θ(未知),图形中的三角函数关系(见上表):。
