XX工程进度计划节点风险分析
- 格式:docx
- 大小:18.87 KB
- 文档页数:2

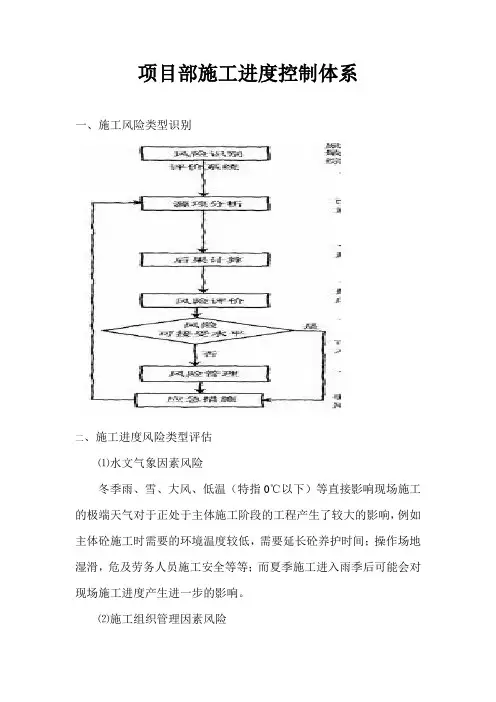

项目部施工进度控制体系一、施工风险类型识别二、施工进度风险类型评估⑴水文气象因素风险冬季雨、雪、大风、低温(特指0℃以下)等直接影响现场施工的极端天气对于正处于主体施工阶段的工程产生了较大的影响,例如主体砼施工时需要的环境温度较低,需要延长砼养护时间;操作场地湿滑,危及劳务人员施工安全等等;而夏季施工进入雨季后可能会对现场施工进度产生进一步的影响。
⑵施工组织管理因素风险施工计划安排不周密,组织协调不力,相关作业脱节,总包单位对分包单位也未履行有效的管理职责,都会导致现场施工无法正常、有序进行。
⑶技术及工程变更因素风险对于工程设计中出现的新工艺、新做法,相关施工单位应组织技术力量对设计图纸进行及时、有效的深化设计,提高施工组织设计的编制效率及准确性,这样才能如期开始现场施工,进而保障施工中的安全和质量。
而面对施工中必不可少的各项工程变更,施工单位应及时按相关程序进行上报,手续齐全经各方批准后才能对工程实施实际施工变更。
⑷材料、设备因素风险该因素主要是指施工中需要用使用的材料、构配件、机具、设备供应环节的差错;品种、规格、质量、数量、时间等不能满足工程的需要;大型机械的未及时保养等。
特殊材料及新材料的供应不及时;施工设备不配套,选型失当,安装失误,设备出现故障等都会对工期产生影响。
特别是在工期较紧的情况下,施工单位更应尽量避免该因素的出现。
⑸招标及深化设计因素风险很多深化设计需招标产生施工单位后才能进行,在后期安装工程施工中,面对本工程分包单位多、工作量大、各分包交叉施工较多、新技术、新设备多等情况,各方也不能忽视此潜在因素可能对工期造成的严重影响。
⑹其他因素风险由于相关政策、例行事件或其他因素导致的工期延误也是不可忽视的方面,例如国家法定节假日、大型活动及会议、市容整顿活动、中高考等情况下,政府相关部门可能会出于降低噪音、整洁市容以及安全考虑要求工程限时或暂时停工。
还可能出现临时停电、停水等现象。
进度计划风险分析及控制措施1、工期保证措施本工程施工工艺复杂、任务重,为确保按期完成本工程,制定以下工期保证措施:(1)从组织管理上保证工期1、项目部实行分工负责,建立严格的奖惩制度,围绕总工期制定详细的作业计划,逐周检查落实,实施奖惩,以保证各项目目标的按时完成。
2、工程项目施工进度计划内按系统工程,对其分解,直到相对项目的工程单项,根据每一工序的作业性质和时间合理安排工序先后的顺序,将总工期落实到每月、每周、每日、每个工班,以保证总工期。
3、按月、周、日建立施工监控,用图表直接形象地反映实际进度,及时发现差距并采取措施纠正。
根据每月工程实际进度情况,将工期网络图予以调整,并特别注意关键线路的变化。
4、建立每周工程例会,每日现场协调会制度,加强现场指挥调度作业,及时协调人力、财力、材料和机械设备,使工程保持正常有序地施工。
5、节假日期间加强思想动员作业,提高劳动待遇,以确保所需劳力和提高工人的积极性。
6、保证人员精良、设备充足在人力资源方面,选用施工管理经验丰富,技术水平高,思想觉悟高,素质好的人员组成项目经理部。
选择我公司有类似工程施工经验,善于打硬仗,技术水平高的施工人员。
根据本工程的特点,我们将组织优秀的施工组伍,采用既分工又合作的方式统一组织,备足劳力,昼夜施工,加快工程进度。
按施工组织设计的要求备足劳力,保证劳动力有充足的体力施工。
对关键部位工程,统筹兼顾地组织施工力量,用关键线路法控制工程进度,并保证施工资源满足施工进度。
(2)从物资保证上保证工期对等主要材料,应在开工前做一次性备料,提前考察商家资质信誉,并对供应商进行评价,保证主材供应。
根据进度计划提前做好计划,备好料,提前取样抽检,严把原材质量关,以确保进度计划的实现。
(3)从机械保证上保证工期本工程所涉及的施工机械应做到机械种类准备齐全、数量充足、性能优良、规格、型号、与施工进度计划相匹配的设备,按要求及时组织进场,保证各种机械的正常运转,以确保工程进度计划。
进度计划风险分析及控制措施1 进度计划风险分析经过对计划的分析,结合公司现场调查的情况和工程特点,影响工程关键路径工序的主要因素有:(1)设计文件是否准时交付对工程进度的影响;(2)受甲供材料供应限制,对工程进度的影响;(3)受资金是否按时拔付、按时到位对工程进度的影;(4)不良天气影响施工进度;(5)施工机械的性能和运行状况,将影响工作效率,从而影响总工期;(6)如果材料、设备保管不严,材料、设备的丢失将给工期造成较大影响;(7)如果连续降雨,易发塌方等地质灾害,或损坏运输道路,或损坏施工机具,可能对工期造成影响。
2 进度控制措施为保证工期,必须对关键工序进行控制,因此制定保证工期的措施如下:(1)开工前,对工程做充分组织和技术准备,编制完善的施工计划,做到工序流程科学合理、衔接紧密,施工人员分工明确,各尽其责,以保证工程顺利进行。
(2)加强与项目法人、设计单位、监理单位的联系、沟通,保证设备供货,作好设备及材料从交接地点到使用点的运输工作,提供优质服务,如出现设备材料不能及时供货时,应尽快与项目法人联系,并合理调整工序及工期,保证本工程按时完工。
(3)气候制约因素:克服雨季施工带来的困难,做好自然和强制排水措施,准备充足的防雨设施(如:雨衣、遮雨布、水泵等);基础施工在验槽后立即用砼封闭基槽坑,加强基础施工的连续性。
(4)施工顺序的合理安排:做到主次分明,首先进行接地网敷设、道路路基铺筑碾压达到运输畅通状态。
随即对房屋基础、构支架及主变基础同时开挖,平行施工。
之后插入室内设备基础下的回填及垫层封闭工作。
房屋主体砌筑首选对梁端支座侧之纵墙施工至屋顶圈梁;尔后再完善另两端横墙。
挡土墙、围墙在上述主要工程的空档中插入,作调剂现场劳动力之安排。
(5)物质充分准备的必要性:开工前由技术人员详细罗列工程施工中所须用的材料、成品、半成品,须由加工厂或甲供的材料品种,预先提出加工计划并明确供货时间。
避免停工待料现象。
工程进度风险分析与应对措施预防延误确保工期安全工程进度风险分析是指在工程项目进行的过程中,对各种可能影响工程进度的风险进行全面、系统的识别、分析和评估。
合理的风险分析能够在项目初期将可能遇到的问题预先纳入考虑,并制定相应的应对措施,从而有效地预防延误,确保工期安全。
本文将探讨工程进度风险分析的重要性以及应对措施的制定,旨在提供一份指导性的参考。
一、工程进度风险分析的重要性在大型工程项目中,工程进度的延误往往会导致巨大的经济损失和不良的社会影响。
因此,进行工程进度风险分析具有重要的意义。
首先,风险分析可以提前发现可能影响工程进度的因素,有针对性地采取措施,避免工期延误。
其次,风险分析能够帮助项目团队评估和确定每个风险事件的潜在影响和发生概率,从而合理安排资源和调整工程进度计划。
最后,风险分析还可以提高项目团队对风险的认识和关注度,加强预防措施的制定和执行。
二、工程进度风险分析的方法与步骤进行工程进度风险分析需要采用合适的方法和步骤,以确保分析结果的科学性和可靠性。
下面将介绍一种常用的方法——故障模式与影响分析法(Failure Mode and Effect Analysis, FMEA)。
故障模式与影响分析法是一种系统性的方法,通过对可能出现的故障模式进行分析,评估其对工程进度的影响,并制定相应的措施进行预防或消除。
具体步骤如下:1. 队伍组建:成立专业的项目风险分析团队,包括项目经理、设计师、施工人员等相关人员,确保全面性和多元性。
2. 识别故障模式:团队成员根据各自的经验和专业知识,识别可能出现的故障模式,包括设计缺陷、材料质量问题、施工工序安排不当等。
3. 评估故障的严重程度和概率:对每个故障模式进行评估,确定其对工程进度的影响程度和发生概率。
4. 制定预防措施:根据评估结果,确定有效的预防措施,包括提高设计质量、加强施工管理等。
5. 实施措施并监控效果:团队成员负责实施制定的措施,并对其有效性进行监控和评估。
工程进度控制风险分析及防范性对策建设工程进度控制的目标是通过有效的进度控制工作和具体的进度控制措施,在满足投资和质量要求的前提下,力求使工程实际工期不超过计划工期。
建设工程进度监理的主要工作内容是:⑴监督施工单位严格按施工合同规定的工期组织施工;⑵对控制工期的重点工程,审查施工单位提出的保证进度的具体措施,如发生延误,应及时分析原因,采取对策;⑶建立工程进度台帐,核对工程形象进度,按月、季向业主报告施工计划执行情况、工程进度及存在的问题。
一、工程进度风险分析为了尽快实现投资效益,要求工程施工采取必要措施,合理安排,精心组织,以最短时间交付使用。
工程的如期建成使用将会直接涉及到业主(建设单位)的投资效益、社会效益。
影响建设工程进度的因素,可归纳为:人的因素、技术因素、材料、设备与构配件因素、机具因素、资金因素、水文地质与气象因素,其他环境、社会因素以及其他难以预料的因素。
其中人的因素影响最多,从产生的根源看,有来源于业主的;有来源于设计、施工及供货单位的;有来源于地方政府建设主管部门、有关协作单位和社会的;有来源于各种自然条件的;也有来源于监理单位的。
现将常见的影响进度的风险分析如下:(1)业主使用要求改变或设计不当而进行设计变更;(2)业主提供的场地条件不及时或不能正常满足工程需要;(3)勘察资料不准确,特别是地质资料错误或遗漏而引起的未能预料的技术障碍;(4)设计、施工中采用不成熟的工艺,技术方案失当;(5)图纸供应不及时、不配套或出现差错;(6)外界配合条件有问题,如交通运输受阻,水、电供应条件不具备等;(7)计划不周,导致停工待料和相关作业脱节,工程无法正常进行;(8)各单位、各专业、各工序间交接,配合上的矛盾,打乱计划安排;(9)材料、构配件、机具、设备供应环节的差错,品种、规格、数量、时间不能满足工程的需要;(10)受地下埋藏文物的保护、处理的影响;(11)社会干扰,如外单位临时工程施工干扰,市民闹事,节假日交通管制,市容整顿的限制等;(12)安全、质量事故的调查、分析、处理及争执的调解、仲裁等;(13)业主资金方面的问题,如未及时向施工单位或供应商拨款;(14)突发事件影响,如恶劣天气、地震、临时停水、停电、交通中断等;(15)业主越过监理职权无端干涉,造成指挥混乱;(16)监理工程师错误指令导致工期拖延。
进度计划风险分析及控制措施进度计划风险分析及控制措施本工程的进度风险因素主要来自于工程建设相关单位的配合、物资供应、资金、设计变更、施工条件发生变化以及施工单位管理水平等方面的影响。
以下是我们对这些风险因素进行的分析及相应的控制措施。
1.进度计划制订不合理,造成工期前松后紧。
控制措施:制订科学合理的进度计划,并有效利用资源。
责任单位:项目总工。
2.准备工作不充分,工程不能按期开工。
控制措施:项目经理亲自抓施工准备工作,公司大力支持,保证人员、设备到位,做到组织、技术、资金、材料、机具“五落实”。
责任单位:项目经理。
3.资金紧张。
控制措施:编制合理的资金使用计划,专人负责办理进度款结算。
公司在必要时动用备用金,以满足工程建设的需要。
责任单位:项目经理、经营部。
4.设备、材料、机具供应不及时。
控制措施:及早签订采购合同,专人负责并加强与业主物资供应部门、材料供应商的联系。
合理安排工期,调整进度计划,加大晴天施工量。
春节期间采取轮换过节,歇人不歇施工部位。
责任单位:物资部、项目经理。
5.法定节假日及春节、气候变化、雨季影响。
控制措施:工程技术部负责制定应对措施,施工班组队长负责具体执行。
责任单位:工程技术部、各施工班组队长。
6.设计图纸不能及时提供或设计变更,影响施工。
控制措施:与设计代表密切配合,缩短审批时间。
请求设计派代表进驻现场。
责任单位:工程技术部、设计代表。
7.工效不高,进度上不去。
控制措施:开展劳动竞赛、QC小组活动,推广新技术、新工艺、新设备,提高施工效率。
责任单位:工程技术部、施工班组队长。
8.施工质量不合格引起返工。
控制措施:提高一次验收合格率,减少返工。
责任单位:工程技术部。
工程进度风险分析报告工程进度风险分析报告是一份十分重要的文档,它对于工程项目的顺利进行和成功完成具有至关重要的作用。
本文将详细介绍工程进度风险分析报告的内容和撰写方法。
一、报告的内容1.项目概况:简要介绍工程项目的基本情况,包括项目名称、建设地点、施工单位、项目总投资等基本信息。
2.进度计划:详细阐述工程项目的进度计划,包括各个施工阶段的时间安排、关键节点的进度要求、进度评估标准等内容。
3.风险识别:对工程项目可能面临的各种风险进行逐一识别,并给予详细的分析和措施建议。
主要包括:(1)技术风险:主要指设计、施工和设备等方面的风险,如设计方案不合理、技术难题难以解决、材料不合格等。
(2)市场风险:主要指项目在市场上的风险,如市场需求不足、竞争激烈等。
(3)管理风险:主要指管理方面的风险,如项目管理不当、工期延误、负责人变更等。
(4)环境风险:主要指项目所处环境的风险,如自然灾害、环境保护要求不达标等。
4.风险评估:综合考虑各种风险因素,对风险的概率和影响进行评估,以便针对性地制定相应的风险应对方案。
5.应对措施:根据评估结果,提出相应的应对措施,比如加强管理、提前采取预防措施、调整工程进度计划等等。
同时,还需要明确具体责任人和实施时间,以确保措施的有效性。
6.总结建议:对工程项目的风险进行总结分析,最终提出具体建议和方案,以便在后续的工作中进一步提高项目管理水平和工程质量。
二、报告的撰写方法1.明确步骤:工程进度风险分析报告是一份复杂的文档,因此在撰写过程中需要严格按照规定的步骤进行,避免遗漏或混淆信息。
2.数据收集:在编写报告前,需要首先收集所有相关的数据和信息,包括项目计划、合同文件、工程实施方案、技术资料等,以便从全面的角度对工程项目的进度风险进行评估和定位。
3.分析评估:基于数据和信息的收集,需要进行综合分析和评估,确定最可能出现的风险点和影响。
同时需要注重各个风险点之间的相互联系和影响,以便细化风险评估结果。
进度计划风险分析及控制措施序号进度计划风险预测控制措施前期准备工作是项目顺利开工的前期准备工作全面细致,按时、甚至提前完成前期1 基础,前期准备工作是是否顺利开准备工作,留给关键工序宽松时间。
展直接影响工程的进度。
尽量避开雨季等气候影响,合理安排、适当调整进度计划;经常保持与气象部门的联系,掌握气象条件和汛期情况,做好对恶劣天气的预防措施,减小对工2 当地气候影响。
期的影响;根据本地区的特点,提前作好冬季施工措施,保证各工序按施工计划安排进行。
根据气候情况,做好交通安全预防工作和材料运输工作。
编制完善的施工组织设计,正确选择施工方案,合理布置施工现场;采用先进的施工方法和施工工艺,细致周密的施工组织设计、工程对原状土基础施工、铁塔组立施工、特殊跨越施工、3 施工技术方案是工程进度得到严密大截面四分裂导线架设施工技术方案进行多方案优控制的保证。
化选择;开展合理化建议活动,推广新工艺、新技术;组织均衡生产,搞好现场调度和协调工作,保证各大工序按计划目标完成施工任务。
加强材料管理。
及时、经常与业主、供应商联系,做好供应计划,确保能与施工进度计划相协调;加强材料供应进度决定本计划实施是材料的采购、运输、收发、保管等方面的工作,确保4否顺利。
材料供应的质量和数量,避免因材料问题造成窝工及返工;合理堆置现场材料,组织分批进场,避免和减少二次搬运。
加强劳动管理,提高劳动效率。
合理投入施工技术高素质的项目管理人员和施工队力量和劳动力,确保施工进度。
改善劳动组织,减少5 伍是项目顺利实施的人力资源保窝工浪费;加强技术培训工作,提高职工的业务素质证。
和服务意识,使之能胜任本工程施工需要。
序号进度计划风险预测控制措施加强施工安全、质量控制力度。
经常开展安全质量工程的安全质量状况是施工进度6 检查活动,评比、总结,发现问题及时处理,防患于控制的前提。
未然。
征地、青苗赔偿、障碍清理、涉选派能力强、经验丰富的人员承担涉外协调工作,7 外协调等问题处理不妥,会对整体在前期准备阶段,做好调查及宣传工作,并积极与当进度产生较大的影响。
施工进度风险分析与应对策略避免工期延误的关键随着建筑工程项目规模的不断增大和工期的紧迫,施工进度的管理变得尤为重要。
然而,施工进度受到许多内外部因素的影响,如天气条件、人力资源、材料供应等,这些风险可能导致工期延误。
为了避免工期延误,项目管理团队需要进行严谨的风险分析,并制定相应的应对策略。
本文将分析施工进度风险,并提出有效的应对策略。
一、施工进度风险分析1. 天气风险天气是影响施工进度的主要因素之一。
恶劣的天气条件,如暴雨、大风、雪灾等,会导致工人无法继续工作,从而延误工期。
因此,项目管理团队应该在施工前充分了解当地气候状况,并根据天气预报进行灵活的工期安排。
2. 人力资源风险人力资源是施工进度能否按计划进行的重要保障。
由于施工项目一般需要大量的工人参与,工人的流动性较高,可能导致工人短缺或者交接不及时。
为减少这一风险,管理团队应提前规划人力需求,并与劳务公司建立稳定的合作关系,及时安排人员的调配。
3. 材料供应风险材料供应的延迟会对施工进度产生直接的影响。
如供应商延期交货、质量问题等,都可能导致施工暂停或者无法按时完成施工任务。
为规避材料供应风险,管理团队应与供应商建立完善的合作机制,并定期检查材料供应的情况,及时采取补救措施。
4. 设备故障风险在施工过程中,设备故障可能对工期造成重大影响。
为降低设备故障风险,管理团队应制定定期的设备维护计划,并进行设备运行状态的监测。
同时,应备有紧急备用设备,以便在设备故障时能够及时替代,避免对工期造成延误。
二、施工进度风险应对策略1. 建立完善的风险管理体系项目管理团队应建立完善的风险管理体系,包括明确的责任分工和沟通机制。
通过风险评估和风险预警,及时发现潜在风险,并采取相应的应对措施,确保施工进度的稳定。
2. 制定详细的施工计划在项目启动前,管理团队应制定详细的施工进度计划,并与各参与方进行充分沟通。
施工计划应包括关键节点、工期要求和相关工序的顺序安排,以便及时发现并解决潜在的进度冲突。
湖北省图书馆新馆建设工程项目监理部进度风险分析报告二〇一〇年三月进度风险分析报告一、工程概况及目前施工进度情况湖北省图书馆新馆位于洪山区余家湖村,南北深约190m,东西宽370m,呈矩形,建筑总规模10.0823万平方米,设置阅览坐席6279个,藏书能力达到1022.3万册,日均读者接待能力1万人次。
除基本阅览办公服务功能外,还设有数字图书馆、盲文图书馆、共享工程湖北分中心、读者培训中心以及报告厅、展览厅等。
建筑层数地上八层,地下二层,建筑高度41.4m(室外至大屋面高度),地下一层局部为防空地下室,面积为3979平方米,甲类核六级,常规六级;防化等级丙级,战时为二等人员隐蔽所,平时为汽车库。
属于一类高层建筑,耐火等级为一级,地下室耐火等级为一级。
本工程于2009.02.09日桩基工程正式开工,计划2011.05.10日全部竣工,2011.06月投入使用。
截至目前已完成施工工作包括:㈠2009.02~2009.07月,钻孔灌注桩及地源热泵系统桩埋管子分部工程施工完成;㈡2009.07~2009.11月,土方开挖及基坑支护工程施工完成;㈢2009.08月,总包单位插入开始主体施工;㈣2009年12月30日地下结构封顶;㈤2010年01月28日,主体结构中钢结构施工单位进场。
目前现场工程施工情况如下:截止目前土建施工方面:A区一层水平结构GRC模壳安装完成50%,一层梁钢筋基本绑扎完;B区首层满堂架搭设完,模板支撑完成15%,首层竖向结构钢筋绑扎完成50%;C区一层梁钢筋绑扎完,板筋绑扎完成80%;D区一层水平结构GRC模壳安装完成80%,主梁钢筋绑扎完。
钢结构方面,一~二层已吊装完成38根钢骨柱,剩余14根未吊装。
B区2根大梁、6根钢骨柱受地基影响未进行吊装。
环形道路地基开挖完成,杉木桩完成90%。
安装施工方面,紧随土建施工进度进行施工,一~二层电气暗配管弹线施工已基本完成。
二、进度落后的程度及可能导致的后果按照相关施工合同中分段工期的条款:2009年12月31日完成±0.000以下的主体结构并验收合格。
完整进度计划风险分析及控制措施一、引言项目管理中,进度计划是确保项目按时完成的关键因素之一。
然而,项目进度受到各种风险的影响,可能导致项目延期或无法达到预期目标。
因此,进行风险分析和制定相应的控制措施是必不可少的。
本文将对完整进度计划的风险进行分析,并提出相应的控制措施。
二、风险分析1. 阶段延误风险项目在不同阶段可能存在延误的风险,如需求收集、设计、开发、测试等阶段。
其中,需求收集不准确、设计复杂度高、开发过程中出现技术难题、测试环境不稳定等因素都可能导致项目阶段延误。
2. 人员流失风险项目过程中,人员流失是一个常见的风险。
如关键人员离职、人员调整等情况都可能对项目进度造成不利影响。
特别是对于技术人员较为紧缺的行业,人员流失风险更加显著。
3. 外部依赖风险在项目进行过程中,可能需要依赖外部供应商、合作伙伴或其他项目组,外部环境的变化会直接影响项目进度。
例如,合作伙伴延期交付、供应商供货不及时等问题可能导致项目延期。
4. 子任务延误风险项目通常由多个子任务组成,每个子任务都有自己的截止日期。
如果其中一个子任务延误,将对整个项目进度造成严重影响。
因此,子任务延误风险需要充分考虑和分析。
5. 资源不足风险项目所需的资源包括人力、物力、财力等方面。
如果某一资源不足,将会导致项目进度受阻。
例如,人力不足可能导致任务无法按时完成,物资供应不足可能导致工作中断。
三、控制措施1. 风险管理计划建立完整的风险管理计划是防范项目风险的首要措施。
该计划应包括风险识别、评估、优先级制定、应对策略等内容,提前制定对应的解决方案,并明确责任人和时间节点。
2. 沟通与协调加强项目组内外的沟通与协调,及时了解进展、风险和问题,以及取得上级或其他项目的支持和帮助。
有效的沟通和协调能够帮助项目团队更好地应对风险,减少延误的可能性。
3. 风险评估与监控建立风险评估与监控机制,定期对项目进度计划进行风险评估,识别潜在的风险。
通过制定相应的监控指标和阈值,能够及时发现风险并采取相应的控制措施,防止其对项目产生重大影响。
施工进度管理的关键节点与风险防控一、前期准备施工进度管理的关键在于前期准备工作的规范与完善。
首先,必须确定项目的目标和要求,包括时间、质量和成本等方面的要求。
其次,需要制定详细的项目计划,明确每个工程阶段的时间节点和关键任务。
在前期准备阶段,还应进行风险分析和评估,确定可能存在的风险因素,并制定风险防控方案。
二、资源调配资源调配是施工进度管理的关键环节之一。
合理有效地安排和调配各种资源,能够最大程度地提高施工效率和进度控制的精确性。
在资源调配方面,需要考虑人力、物资、设备等各种资源的需求和供应,并确保它们能够及时到位和充分利用。
三、施工计划的制定制定细致且合理的施工计划对于施工进度管理至关重要。
施工计划应包括具体的施工工序和任务,并根据实际情况进行合理的排序和分配。
同时,施工计划还应考虑各个施工环节之间的依赖关系,确保施工进度的连贯性和稳定性。
四、进度监控与调整进度监控是保证施工进度的关键环节。
通过有效的进度监控手段和方法,可以及时地发现施工中的问题和延误,并采取相应的调整措施。
常用的进度监控方法包括现场巡检、工地会议、进度报告等。
及时的进度调整能够有效降低风险,并确保项目进度的顺利推进。
五、沟通与协调沟通与协调是保证施工进度的有效手段。
在施工过程中,各个参与方之间需要进行及时、准确的沟通和协调,确保施工进度的协调一致。
良好的沟通与协调能够减少误解和冲突,提高施工效率和质量。
六、风险防控与安全管理施工进度管理中必须要重视风险防控与安全管理。
对可能存在的风险进行全面的评估和规避,采取相应的措施加以防范和控制。
同时,还需要注重施工现场的安全管理,确保工人的安全和施工的顺利进行。
七、技术支持与创新施工进度管理需要借助先进的技术手段和工具。
通过引入新技术和创新方法,能够提高施工管理的效率和精确性。
例如,利用信息化系统进行进度管理,能够实现自动化和实时监控,减少人为误差和延误。
八、质量管理与验收质量管理是施工进度管理的重要组成部分。
施工进度风险分析一、引言施工进度是工程项目成功完成的重要因素之一。
然而,在实际施工中,各种风险都可能对进度产生不利影响,因此对施工进度风险进行全面分析至关重要。
二、风险因素分析1. 市场环境风险市场需求波动、原材料价格变动、政策变化等风险因素可能导致施工进度延误或项目被搁置。
2. 人力资源风险不合格的工人、管理不善、劳动力短缺等人力资源问题可能导致施工进度延误。
3. 设备设施风险设备损坏、供应商延误交货、技术故障等风险因素可能对施工进度产生负面影响。
4. 自然环境风险天气恶劣、自然灾害等不可控因素可能导致施工进度无法按计划进行。
5. 合同履约风险合同纠纷、变更等风险因素可能对施工进度造成干扰和延误。
三、风险评估与应对措施1. 风险评估通过对施工进度风险因素的分析和评估,确定每个因素对项目的潜在威胁程度和可能性,制定风险评估矩阵,以便针对性地制定应对措施。
2. 应对措施根据风险评估结果,制定相应的应对措施,包括但不限于:- 建立健全的市场调研机制,准确掌握市场需求,及时调整施工进度计划;- 加强人力资源管理,提高员工的技能和素质,确保施工队伍的稳定性;- 定期检查和维护设备设施,确保其正常运行;- 建立应急预案,针对自然灾害等不可控因素,采取相应的预防和应对措施;- 严格履行合同义务,制定风险管理计划和变更管理机制。
四、案例分析以某工程项目为例,该项目在施工过程中遇到了不可抗力因素——突发大雨,导致施工无法进行。
然而,由于项目团队事先对自然环境风险进行了评估,并制定了相应的应对措施,他们能够迅速采取行动,引入额外的设备和人力资源,加班加点进行施工,以尽快赶上进度。
五、总结施工进度风险分析是有效管理施工进度的重要工具。
仅仅依靠计划是无法应对所有风险的,只有通过全面的风险评估和制定相应的应对措施,才能最大程度地减少风险对施工进度的不利影响。
项目团队应始终保持警惕,及时应对风险,并根据实际情况灵活调整施工进度计划,以确保项目顺利完成。
施工进度计划的项目风险规避在进行施工项目时,项目进度计划起着至关重要的作用。
一个合理的施工进度计划可以为项目的顺利实施提供有力的支持,然而,在制定和执行施工进度计划时,我们也需要认识到其中可能存在的风险,并采取相应的规避措施,以确保项目能够按时完成。
本文将就施工进度计划的项目风险进行分析,并提出相应的规避方法。
一、施工进度计划的项目风险分析1. 人力资源风险在施工项目中,人力资源是至关重要的一环。
如果项目所需的工人数量不足或工人技能不够,将直接影响项目进度的执行。
例如,若某工程需要20名工人,但只有15名工人到岗,就会导致施工进度延误。
此外,工人缺乏必要的技能和培训也会给项目进度带来风险,因为他们可能需要更长的时间来完成任务。
2. 物资供应风险施工项目所需的各种物资(例如水泥、钢材等)如果供应不及时或供应出现质量问题,都会对项目进度产生不利影响。
例如,如果施工过程中突然发现水泥质量不达标,就需要停工更换水泥供应商,可能导致施工延误。
3. 天气环境风险天气因素对施工项目进度的影响是不可忽视的。
在某些地区,特定时段可能会有强降雨或恶劣天气,这会导致无法施工或施工进度受限。
如果没有对天气风险进行适当的预测和应对,就很有可能导致项目进度的延误。
二、施工进度计划的项目风险规避方法1. 多方沟通与协调在制定施工进度计划之前,应该充分了解项目所涉及的所有方面,与相关利益相关方进行沟通与协调。
例如,与项目经理、设计师、供应商等进行密切合作,确保他们对项目的要求和进度有清晰的认识,并能够共同制定合理可行的计划。
2. 优化人力资源管理为了避免人力资源风险,需要采取措施确保项目所需的工人数量和技能。
这可以通过以下几个方面实现:- 提前预估所需工人数量,并及时与劳务公司等合作伙伴进行沟通,确保所需工人的到岗数量。
- 建立员工培训计划,确保工人具备必要的技能和知识来完成任务。
- 设立奖励制度,吸引和激励优秀的工人,提高他们的工作积极性和工作效率。
