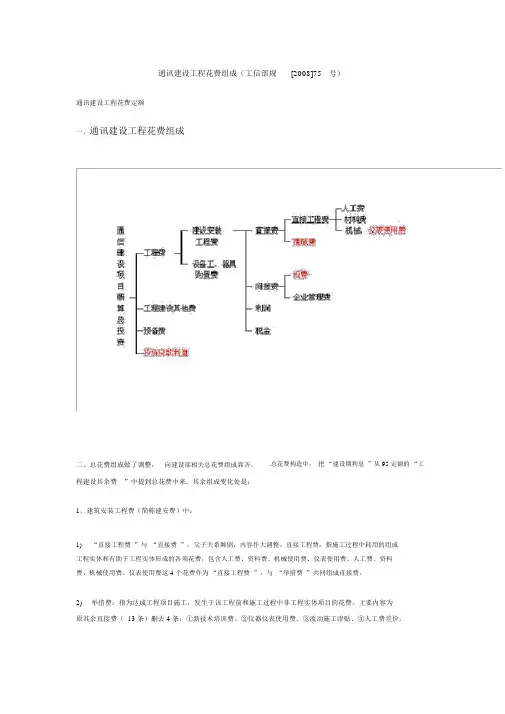

通讯建设工程花费组成(工信部规[2008]75号)通讯建设工程花费定额一、通讯建设工程花费组成总花费构造中,把“建设期利息”从 95 定额的“工二、总花费组成做了调整,向建设部相关总花费组成靠齐。
程建设其余费”中提到总花费中来。
其余组成变化处是:1、建筑安装工程费(简称建安费)中:1)“直接工程费”与“直接费”,父子关系颠倒,内容作大调整。
直接工程费:指施工过程中耗用的组成工程实体和有助于工程实体形成的各项花费,包含人工费、资料费、机械使用费、仪表使用费。
人工费、资料费、机械使用费、仪表使用费这 4 个花费作为“直接工程费”,与“举措费”共同组成直接费。
2)举措费:指为达成工程项目施工,发生于该工程前和施工过程中非工程实体项目的花费。
主要内容为原其余直接费( 13 条)删去 4 条:①新技术培训费、②仪器仪表使用费、③流动施工津贴、④人工费差价;增添 7 条:①环境保护费、②文明施工费、③已完工程及设备保护费、④运土费、⑤施工队伍调遣费、⑥大型施工机械调遣费、⑦暂时设备费。
共16 条。
3)间接费内容由公司管理费和财务费调整为规费和公司管理费,撤消财务费。
规费是指政府和相关部门规定一定缴纳的花费。
4)收益、税金没变。
2、工程建设其余费。
原定额14 条,现定额16 条;原定额被删除 2 条,更名 2 条,移出 4 条,新增8 条,改动比较大。
3、举措费内容:1)环境保护费:指施工现场为达到环保部门要求所需要的各项花费。
(新增)2)文明施工费:指施工现场文明施工所需要的各项花费。
(新增)3)工地器械搬运费:指由工地库房(或指定地址)至施工现场转运器械而发生的花费。
4)工程扰乱费:通讯线路工程、通讯管道工程因为受市政管理、交通管束、人流密集、输配电设备等影响工效的赔偿花费。
5)工程点交、场所清理费:指按规定编制完工图及资料、工程点交、施工场所清理等发生的花费。
6)暂时设备费:指施工公司为进行工程施工所一定设置的生活和生产用的暂时建筑物、修建物和其余临时设备花费等。
册说明一、《通信线路工程》预算定额主要适用于通信管道、长途通信光缆线路、海底通信光缆线路、市内通信光(电)缆线路的新建工程。
当用于扩建工程时,其扩建部分的工日定额乘以1.10系数;用于拆除工程时,按有关章的说明执行。
二、本定额是依据国家和邮电部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械台班的消耗量。
1、关于人工工日:通信线路工程定额工日分为“技工工日”和“普工工日”。
2、关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3、关于机械台班费:凡可以构成台班的施工机械,已在定额中给定台班量;对于不能构成台班的“其他机械费”,均含在费用定额中生产工具用具使用费内。
四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分为三类土、二类石,详见附录一。
五、市话通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整:1、工程总工日在100工日以下时,增加15%。
2、工程总工日在250工日以下时,增加10%。
第一章 开挖(填)土(石)方说明1、本章分为开挖路面,挖填、管道沟及人孔坑,挖、填光(电)缆沟及接头坑,挡土板及抽水四部分。
2、挖土方定额系按人工开挖计取的。
挖石方定额按爆破和人工开挖取定的。
3、开挖土方定额中不包括地下、地上障碍物处理用工、用料,工程中应由设计编入工程预算。
4、回填土定额系按人工回填取定的,包括回填及夯实(压实)等全部工序,无论采用何种施工方法,均执行本定额。
5、开挖管道沟、人(手)孔坑土方及挖掘路面面积,可参考附录十二和附录十三。
6、管道沟沟底宽度,由管道基础和所需操作余度确定。
管道基础63厘米以下宽时,其沟底宽度为基础宽度加30厘米(即每侧各加15厘米)。
管道基础63厘米以上时,其沟底宽度为基础宽度加60厘米(即每侧各加30厘米)。
当设计规定管道沟槽需要支撑挡土板时沟底宽度应另加10厘米。

通信工程定额套用说明前言通信工程是一项很重要的基础设施项目,定额作为计算通信工程成本和工期的基本依据,是项目实施中非常重要的工具。
本文介绍通信工程定额的套用方法,旨在帮助项目管理人员和技术人员更好地掌握通信工程定额的使用技巧,提高工作效率。
定额的概念及作用定额是一种计算工程造价和工期的标准方法,通常表述为工程项目各项工作的名称、长度、面积、体积、数量、单位工程工时及工程费用等一系列工程量,是通信工程建设中非常重要的依据。
定额的主要作用是对工程的各项工作进行标准化、分类和量化,通过制定统计规则,可以对工程建设过程中的物质、劳动力和费用等方面进行结算,从而保证工程建设的质量和进度。
定额的内容及分类通信工程定额一般包括以下几个方面:1. 建筑与结构工程定额建筑与结构工程定额主要包括了建筑物和结构物的建设,包括地基基础、墙体、屋面、地板、楼梯、设备支架和框架等。
2. 安装工程定额安装工程定额主要包括了通信设备、电力设备和机械设备等的安装,包括线缆布放、设备安装和调试等。
3. 土建工程定额土建工程定额主要包括了土方开挖、回填、破拆、地面硬化和绿化等。
4. 装修工程定额装修工程定额主要包括了天花板、墙面、地面、装置与陈设等室内装修工程。
以上四类定额作为通信工程建设的基础,其分类和详细内容将根据实际情况进行调整。
定额的套用方法定额的套用是非常重要的工作环节,正确的套用方法可以保证估算工程造价的准确性和效率。
具体的套用方法如下:1. 细心查阅定额首先需要认真阅读定额,将定额各项的名称和特点逐一列出,并对每个名称的含义进行了解,这样可以帮助准确地划分工程范围和工作内容。
2. 拟定工程量清单在了解定额各项内容和各项名称后,需要对工程范围和工作内容进行划分,列出工程所需要的各个项目的数量、规格和工作量等详细信息,如此一来就可以确定各项工作的工程量。
3. 计算工程费用工程费用是估算工程成本的主要因素之一,需要进一步完成工程费用的计算,包括人工费、材料费、设备费、管理费、税金等等,根据不同的费用内容,参考定额中的计算规则进行计算。
(一)通信建设工程费用定额及计算规则第一条直接费一、直接工程费(一)人工费⒈通信建设工程不分专业和地区工资类别,综合取定人工费.人工费单价为:技工为48元/工日;普工为19元/工日。
⒉概(预)算人工费=技工费十普工费⒊概(预)算技工费=技工单价×概(预)算技工总工日概(预)算普工费=普工单价×概(预)算普工总工日(二)材料费材料费= 主要材料费+辅助材料费主要材料费=材料原价十运杂费十运输保险费十采购及保管费+采购代理服务费。
辅助材料费=主要材料费×辅助材料费系数式中:(1)材料原价:供应价或供货地点价;(2)运杂费:编制概算时,除水泥及水泥制品的运输距离按500km计算,其他类型的材料运输距离按1500km 计算。
运杂费=材料原价×器材运杂费费率表一、器材运杂费费率表(3)运输保险费:运输保险费=材料原价×保险费率0。
1%。
(4)采购及保管费:采购及保管费=材料原价×采购及保管费费率表二、材料采购及保管费费率表(5)采购代理服务费按实计列。
(6)辅助材料费辅助材料费=主要材料费×辅助材料费费率表三、辅助材料费费率表(7)凡由建设单位提供的利旧材料,其材料费不计入工程成本. (三)机械使用费机械使用费=机械台班单价×概算、预算的机械台班量。
(四)仪表使用费仪表使用费=仪表台班单价×概算、预算的仪表台班量。
二、措施费⒈环境保护费环境保护费=人工费×相关费率表四、环境保护费费率表⒉文明施工费文明施工费=人工费×费率1。
0%⒊工地器材搬运费工地器材搬运费=人工费×相关费率表五、工地器材搬运费费率表⒋工程干扰费工程干扰费=人工费×相关费率表六、工程干扰费费率表注:①干扰地区指城区、高速公路隔离带、铁路路基边缘等施工地带。
②综合布线工程不计取。
⒌工程点交、场地清理费工程点交、场地清理费=人工费×相关费率表七、工程点交、场地清理费费率表⒍临时设施费临时设施费按施工现场与企业的距离划分为35Km以内、35Km以外两档.临时设施费=人工费×相关费率表八、临时设施费费率表⒎工程车辆使用费工程车辆使用费=人工费×相关费率表九、工程车辆使用费费率表⒏夜间施工增加费夜间施工增加费=人工费×相关费率表十、夜间施工增加费费率表注:此项费用不考虑施工时段均按相应费率计取。

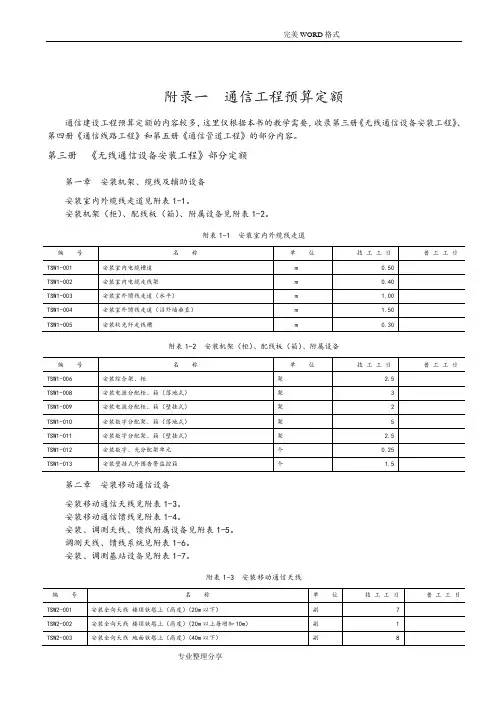

附录一通信工程预算定额通信建设工程预算定额的内容较多,这里仅根据本书的教学需要,收录第三册《无线通信设备安装工程》、第四册《通信线路工程》和第五册《通信管道工程》的部分内容。
第三册《无线通信设备安装工程》部分定额第一章安装机架、缆线及辅助设备安装室内外缆线走道见附表1-1。
安装机架(柜)、配线板(箱)、附属设备见附表1-2。
附表1-1 安装室内外缆线走道附表1-2 安装机架(柜)、配线板(箱)、附属设备第二章安装移动通信设备安装移动通信天线见附表1-3。
安装移动通信馈线见附表1-4。
安装、调测天线、馈线附属设备见附表1-5。
调测天线、馈线系统见附表1-6。
安装、调测基站设备见附表1-7。
附表1-3 安装移动通信天线附表1-4 安装移动通信馈线附表1-5 安装、调测天线、馈线附属设备附表1-6 调测天线、馈线系统附表1-7 安装、调测基站设备第四册《通信线路工程》部分定额第一章施工测量与开挖路面施工测量见附表2-1。
开挖路面见附表2-2。
附表2-1 施工测量附表2-2 开挖路面第二章敷设埋式光(电)缆挖、填光(电)缆沟及接头坑见附表2-3。
敷设埋式光(电)缆见附表2-4。
专用塑料管道内敷设光缆见附表2-5。
埋式光(电)缆保护与防护见附表2-6。
附表2-3 挖、填光(电)缆沟及接头坑附表2-4 敷设埋式光(电)缆附表2-5 专用塑料管道内敷设光缆附表2-6 埋式光(电)缆保护与防护第三章敷设架空光(电)缆立杆见附表2-7。
安装拉线附表2-8。
架设吊线见附表2-9。
架设光(电)缆见附表2-10。
附表2-7 立杆附表2-8 安装拉线附表2-9 架设吊线附表2-10 架设光(电)缆第四章敷设管道及其他光(电)缆敷设管道光(电)缆见附表2-11。
打墙洞、安装支撑物、引上管及保护设施见附表2-12。
引上光(电)缆见附表2-13。
墙壁光(电)缆见附表2-14。
布放成端电缆见附表2-15。
附表2-11 敷设管道光(电)缆附表2-12 打墙洞、安装支撑物、引上管及保护设施附表2-13 引上光(电)缆附表2-14 墙壁光(电)缆附表2-15 布放成端电缆第五章光(电)缆接续与测试光缆接续与测试见附表2-16。
名称册说单位明技工工日普工工日一、《通信线路工程》预算定额适用于通信线路的新建工程。
当用于扩建工程时,其扩建部分的工日定额乘以1.10系数。
二、本定额是依据国家和信息产业部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械和仪表台班的消耗量。
1. 关于人工工日:定额工日分为“技工工日”和“普工工日”。
2. 关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3. 关于机械、仪表台班:凡可以构成台班的施工机械、仪表,已在定额中给定台班量;对于不能构成台班的“其他机械、仪表费”,均含在费用定额中生产工具用具使用费内。
四、通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整。
1. 工程总工日在100工日以下时,增加15%; 2. 工程总工日在100-250工日时,增加10%。
五、本定额光(电)缆拆除,不单立子目,发生时按附表规定执行:序号 1 2 3 4 5 6拆除工程内容光(电)缆(不需清理入库) 埋式光(电)缆(清理入库) 管道光(电)缆(清理入库) 成端电缆(清理入库) 架空、墙壁、室内、通道、槽道、引上光(电)缆(清理入库) 引上钢管及各种铁件占新建工程定额的百分比(%) 人工工日机械台班 40 100 90 40 70 60 40 100 90 4070 60六、各种光(电)缆的敷设定额中,主要材料的数量已包含定额损耗率,但不包括设计中规定的预留等用量,可依据规范规定在设计时据实计列。
七、敷设光缆中,OTDR台班是按(单窗口)测试取定的,如果按(双窗口)测试时,其人工和仪表定额分别乘以1.8的系数。
第一章施工测量与开挖路面说明面(混凝土路面250mm以下) TXL1—009 人工开挖路面(混凝土路面350mm以下) TXL1—010 人工开挖路面(混凝土路面450mm以下) TXL1—011 人工开挖路面(柏油路面150mm以下) TXL1—012 人工开挖路面(柏油路面250mm以下) TXL1—013 人工开挖路面(柏油路面350mm以下) TXL1—014 人工开挖路面(柏油路面450mm以下) TXL1—015 人工开挖路面(砂石路面150mm以下) TXL1—016 人工开挖路面(砂石路面250mm以下) TXL1—017 人工开挖路面(混凝土砌块路面) TXL1—018 人工开挖路面[水泥砖铺路面](花砖) 技工工日 0.70 0.35 0.60 0.30 0.50 0.25 0.05 普工工日 0.30 0.15 0.20 0.10 施工测量及开挖路面工作内容:1. 直埋、架空、管道、海上光(电)缆施工测量:核对图纸、复查路由位置、施工定点划线、做标记等。
通信建设工程费用定额第一章通信建设工程费用构成第一条通信建设工程项目总费用由各单项工程项目总费用构成;各单项工程总费用由工程费、工程建设其他费、预备费、建设期利息四部分构成。
具体项目构成如下:人工费直接工程费材料费通建筑安装工程费直接费机械使用费信措施费仪表使用费建工程费设设备、工器具购置费单规费项间接费工工程建设其他费企业管理费程利润总预备费费税金用建设期利息第二条直接费由直接工程费、措施费构成。
具体内容如下:一、直接工程费指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用,包括人工费、材料费、机械使用费、仪表使用费。
(一)人工费指直接从事建筑安装工程施工的生产人员开支的各项费用。
内容包括:⒈基本工资:指发放给生产人员的岗位工资和技能工资。
⒉工资性补贴:指规定标准的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴等。
⒊辅助工资:指生产人员年平均有效施工天数以外非作业天数的工资。
包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⒋职工福利费:指按规定标准计提的职工福利费。
⒌劳动保护费:指规定标准的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温等保健费用。
(二)材料费指施工过程中实体消耗的直接材料费用与采备材料所发生的费用总和。
内容包括:⒈材料原价:供应价或供货地点价。
⒉材料运杂费:是指材料自来源地运至工地仓库(或指定堆放地点)所发生的费用。
⒊运输保险费:指材料(或器材)自来源地运至工地仓库(或指定堆放地点)所发生的保险费用。
⒋采购及保管费:指为组织材料采购及材料保管过程中所需要的各项费用。
⒌采购代理服务费:指委托中介采购代理服务的费用。
⒍辅助材料费:指对施工生产起辅助作用的材料。
(三)机械使用费是指施工机械作业所发生的机械使用费以及机械安拆费。
内容包括:⒈折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
定额定额是在合理的劳动组织和合理地运用材料、机械和仪器仪表的条件下,预先规定完成单位合格产品的消耗的资源数量之标准,它反映确定时期的社会生产力或企业水平的凹凸。
对于每一个施工项目,都测算出用工量,包括基本工和其它用工。
再加上这个项目的材料,包括基本用料和其它材料。
对于用工的单价,是当地依据当时不同工种的劳动力价值规定的,材料的价值是依据前期的市场价格制定出来的预算价格或当期市场的实际价格。
依据每一个项目的工料用量,依据不同类别,汇总成册,就是定额。
工程定额依据其性质、内容、形式和用途的不同,可分为4大类:1、按管理层次分为:全国统确定额、行业通用定额、地方定额和企业定额。
2、按用途分为:概算定额(投资估算指标)、预算定额、施工定额、工期定额等。
3、按物质内容分为:劳动定额、材料消耗量定额、机械台班定额和仪器仪表运用定额。
4、按费用性质分为:建筑工程定额、安装工程定额、工程费用定额(干脆费用定额、间接费用定额)等。
现在通信行业用的定额是2008版的通信工程定额。
通则1.本定额适用于新建和扩建工程。
改建工程可参照运用。
本定额用于扩建工程时,其人工工时按1.1系数计取,拆除工程的人工工日计取方法见分册的各章说明。
2. 工日中的工作内容范围:还包括工种间交叉协作,临时移动水电,设备调测和超高搬运,施工现场范围内的器材运输及协作质量检验等。
3. 有关项目的调整系数,按各册、各章规定执行。
4.定额中注有“××以内”或“××以下”者均包括“××” 本身;“××以外”或“××以上”者则不包括“××” 本身。
5.定额中的材料消耗量包括干脆用于安装工程中的主要材料运用量和规定的损耗量;规定的损耗量指施工运输、现场堆放和生产过程中不行避开的合理损耗量。
6.施工措施性消耗部分和周转性材料按不同施工方法、不同材质分别列出一次运用量和一次摊销量。
通信建设工程费用定额及计算规则通信建设工程费用定额及计算规则随着科技和信息化的日益发展,通信建设工程的需求越来越大。
在通信建设过程中,费用及工程量的准确计算对于工程的顺利进行和质量的保障极为重要。
为此,通信建设工程费用定额及计算规则应运而生。
一、通信建设工程费用定额通信建设工程费用定额反映了建设工程中各项费用的标准。
在通信工程中,费用定额主要分为维护费用、设备费用、材料费用、人工费用等。
通信工程费用定额的制定需要考虑以下因素。
1.通信网络的状态及波动性;2.建设中所用的技术及设备;3.建设工程的规模及用地面积;4.劳动力市场的状态及变化;5.政策环境的变化。
在通信建设工程费用定额中,应针对不同的工程类型制定不同的费用标准。
例如,对于公共基础设施的建设,其费用定额应与商业建筑建设有所不同。
同时,还应根据所处的地理位置、建设标准等进行调整,以达到最合理的费用计算结果。
二、通信建设工程费用计算规则通信建设工程费用计算规则是指通过标准化计算方法,对建设工程的费用加以计算。
通信建设工程费用计算规则主要包括以下内容。
1.材料费用计算材料费用是指建设工程中所用的各种材料的费用。
通信建设工程中常见材料包括:电缆、硬件、软件、设备、护套、骨干线等。
材料费用计算包括对材料的采购价格进行计算,同时还需要考虑批发、运输费等其他杂费用。
2.人工费用计算人工费用是指在建设工程中用于人力的费用。
通信建设工程中,人工费用主要包括建设工人的工资、福利费、保险费等。
人工费用计算主要通过人力资源预算来计算,其中包含了人员数量、工资水平、工作时间等多个方面的考虑因素。
3.设备费用计算设备费用是通信建设工程中所用设备的费用,包括大型设备、小型设备、测量仪器等。
设备费用计算主要通过设备设施的使用年限、保养费用等进行计算,并加以折旧,最后得出合理的设备费用数值。
4.管理费用计算管理费用是在通信建设工程中,所产生的管理、监工和协调费用。
管理费用的计算需要考虑到人情成本、动员费、公司行政管理费等因素,还需要考虑到管理人员的工资水平、工作年限等。
新编《铁路通信工程预算定额》建筑工程的特点郭良玉济南铁路勘察设计咨询院有限公司工程经济所济南250001提要:通过对新、旧《铁路通信工程预算定额》建筑工程部分的分析比较,介绍了新定额的特点。
关键词:通信工程预算定额建筑工程特点中国分类号:F 530.63随着通信技术的飞速发展,新技术、新设备、新材料、新工艺不断涌现。
原有的一些施工方法和工艺已逐步淘汰。
新编《铁路通信工程预算定额》是依据当前的发展和铁路通信的特点,对铁建[1991]32号文发布的原《铁路通信工程预算定额》的全面修订;共编有1667个子目,为“原定额”3187个子目的52%,减少近一半,更简明适用。
“新定额”总体水平有所提高,更为完善,为铁路通信工程科学准确地编制工程预算和投资检算提供了可靠的依据。
在通信工程中,室外建筑工程占工程投资的比例达60%以上。
新定额建筑工程部分编的较为详尽,相对原定额有以下特点:1 定额子目减少1.1 定额中有些子目的工作内容作了调整和综合把路面开凿和修复综合到一起,减少子目8条;把“地区电缆沟、对称电缆沟、小同轴电缆沟”综合为统一的“光(电)缆沟”子目;人孔的砌筑与防水定额综合到一起,精简了几十条定额子目;新定额中长途电缆接续定额系按直埋和管道综合编制,直埋电缆和管道电缆接续使用统一的定额,减少子目28条;在长途电缆低频平衡测试部分,新定额综合为电缆芯线组数≤4组和>4组两种,这样定额子目大大缩减,由原定额18条子目缩减为新定额6条子目,更简明方便;“砌石护坡、砌石护坎”综合为同一定额。
取消了原定额中“砌石护坎、做三七土护坎”部分定额子目7条。
1.2 取消了已淘汰或很少采用的部分定额子目主要有砂砾土土质定额子目8条;立木电杆定额子目51条;架设明线工程的所有定额子目共145条;现行铁路通信中不用的人工敷设直埋多模光缆、敷设管道多模光缆和架设架空多模光缆定额子目共20条;敷设埋式、管道高低频综合电缆和小同轴电缆子目42条;小同轴电缆接焊、小同轴电缆气闭头接焊定额子目16条;明线进局电缆平衡测试、对称电缆高频测试、小同轴电缆测试定额子目16条;原定额中“接焊电缆头、接焊埋式电缆头、接焊全塑电缆头、接焊制作树脂气闭头、接焊制作黄腊气闭头、接焊制作沥青气闭头”等定额子目153条。
共取消450多条。
根据铁路通信工程的特点,光(电)缆线路都沿铁路线敷设,过桥有保护设施,新定额未编入水底电缆线路的敷设、接续、测试、水底电缆终端加固及保护等相关内容。
其中铁路通信中基本不用的敷设水底光缆定额子目35条;敷设水底高低频综合电缆和小同轴电缆定额子目37条;水底电缆接焊定额子目7条;水底电缆终端加固及保护定额子目18条。
共取消97条。
2 增加了许多新内容2.1 增加了砌光(电)缆槽道定额子目4条;增加了从2孔到48孔铺设塑料通信管道定额子目12条;增加了从2孔到48孔铺设镀锌钢管通信管道定额子目12条。
2.2 增加了新施工方法“气流穿放管道光缆”定额子目16条。
2.3 增加了铝包对称电缆接续(接头盒式)定额子目10条。
2.4 新加的增封焊套管有以下种类:封焊热可缩套(包)管(直通头/分歧头)定额,从电缆芯线≤50对到≤2400对共有子目18条;封焊堵塞成端套管(成端头/气闭头)定额,从电缆芯线≤50对到≤2400对共有子目18条;封灌充油膏套管(直通头/分歧头)定额,从电缆芯线≤50对到≤2400对共有子目18条;封灌充油膏套管(成端头)定额,从电缆芯线≤50对到≤2400对共有子目9条;封焊铅套管(直通头/分歧头/成端头)定额,从电缆芯线≤100对到≤400对共有子目12条。
2.5 新增加的光(电)缆有以下保护形式:铺硅塑管定额子目3条;铺复合材料槽定额子目3条;“钢管+塑料子管”的光(电)缆过桥保护形式的定额子目2条;光(电)缆过隧道保护各种形式的定额子目10条;光缆接头防护定额子目2条。
3 补充了部分缺项内容3.1 挖光(电)缆沟部分:补充增加了沟深(m)为1.3、1.4、1.5的挖沟定额子目;增加了“水田、次坚石”等土质的定额子目;把“软石、次坚石、坚石”等土质的“爆破开挖”定额分为人力打孔和机械钻孔两种形式,使这部分内容更详细完善。
3.2 敷设光缆部分:原定额只有4芯、6芯、8芯、12芯、24芯等5种电缆的定额子目,新定额补充增加了从16芯到96芯的埋式、管道和架设架空光缆定额子目共48条。
3.3 光缆接续部分:原定额只有6芯一下、12芯一下、24芯一下的纯光缆接续定额子目3条,已满足不了现在编制预算的要求。
新定额补充增加了从光缆芯线数≤36芯到≤96芯6条定额子目。
3.4 增加了敷设埋式站场广播电缆VV型、VV29 2X4型、PV02型、PY22型、HYPV型、HYPV29型等各型电缆定额子目7条。
3.5 原定额光中继段测试只有12芯以下、24芯一下两条定额。
新定额又增加了≤36芯、≤48芯、≤60芯、≤72芯、≤84芯、≤96芯等6条子目。
删去了地区光缆中继段测试、长途光缆数字端全程测试定额子目4条。
3.6 原定额通信天线的铁塔安装及混凝土基础,从基坑开挖到基础灌筑均缺项。
新定额补充完善了这部分的内容。
增加了架设微波通信、集群移动通信、无线列调等天线铁塔定额子目26条;增加了铁塔基础坑开挖及各式铁塔基础定额子目25条;增加了抛物面天线地面基础定额子目5条;增加了安装航空障碍灯及电源线、防雷系统等定额子目10条。
4 增加了仪器仪表使用费4.1 新定额光缆接续部分的定额内容,增加并突出了仪器仪表的使用费。
如:如以24芯光缆接续定额为例,原定额只有“其他机械使用费”一项计70元,新定额列出了汽油发电机组、光纤熔接机、光时域反射仪等台班消耗量,计机械使用费723.07元。
4.2 新定额光中继段测试的定额内容增加了光时域反射仪1310/1550nm、手持式光万用表(含光源、光功率计)、偏振模色散分析仪等仪器的使用台班消耗量。
以24芯光缆中继段测试为例,增加了仪器仪表的使用费即机械使用费1280.1元。
5 考虑了铁路“四电”的共性新定额的编制不仅考虑了通信专业的特点,而且还考虑了铁路通信、信号、电力、电气化4个专业的共性,与其他3个专业进行了横向比较,并适当参照《全国统一建筑工程基础定额》,对原定额中挖沟敷缆及电缆保护等部分定额内容进行了调整,从而使新定额水平适当,“四电”各专业协调统一。
如新定额中挖沟定额工费消耗量较原定额有一定的下调。
以硬土沟深1.2m的挖沟定额为例,原定额为333.1工日/沟公里,新定额调整为239.33工日/沟公里。
敷设电缆定额以“埋式长途电缆14X4X0.9 平原”为例,工费消耗量由原定额的56.41工日/公里调整为37.6工日/公里。
又如铺塑料管定额中,铺设工日减少,从0.11工日/米减为0.06工日/米,删去了“汽油机油、建筑石油沥青10号”等内容。
6 调整了光(电)缆的主材类型6.1 敷设光缆敷设通信光缆部分,原定额埋式、管道、架空选用的光缆类型分别是“单模直埋光缆、单模管道光缆、单模架空光缆”,而新定额敷设埋式光缆选用的是有代表性的“单模光缆GYTA53”型,敷设管道光缆和架设架空光缆选用的都是有代表性的“单模光缆GYTS”型,使用中可根据设计确定缆型进行抽换,而其他工料机消耗量不需调整。
6.2 敷设地区电缆取消了已淘汰不用的电缆类型的定额子目,“新定额”编制了常用的和有代表性的电缆类型的定额子目。
同时设计缆型与定额选用缆型不同也可进行抽换,使用更为方便。
6.2.1 敷设埋式地区电缆取消了淘汰不用的HQ2型、HYV2型地区电缆定额子目76条。
增加了线径为0.4和0.5的电缆芯数从10对到400对的HYA53充气型电缆和HYAT53充油型定额子目各16条增加了线径各为0.5和0.6的电缆芯数从100对到400对的HL23铝包型电缆定额子目8条。
6.2.2敷设管道地区电缆取消了淘汰不用的HQ型、HYV型地区电缆定额子目100条。
增加了线径各为0.4、0.5和0.6的电缆芯数从100对到2400对的HYA充气型电缆和从100对到1600对的HYAT充油型电缆定额子目共50条。
6.2.3架设架空地区电缆及架设布放墙壁地区电缆取消了淘汰不用的自承式架空地区电缆HYVC型电缆定额子目9条和吊线式、钉固式、槽板式墙壁地区电缆HQ型定额子目52条。
增加了自承式架空地区电缆线径各为0.5和0.6的电缆芯数为200对的HYAC型电缆定额子目2条;自承式墙壁地区电缆和吊线式、钉固式墙壁地区电缆线径各为0.4、0.5和0.6的电缆芯数为从10对到200对的HYAC型电缆和HYA充气型电缆定额子目共54条;槽板式墙壁地区电缆线径为0.5的电缆芯数从5对到400对的HPVV型电缆定额子目14条。
7 对部分定额的工作内容和工料机消耗量进行了调整7.1 敷设(光)电缆定额中,未包含光(电)缆标桩的消耗量,而“原定额”内容包含了电缆标桩的消耗量。
使用中根据工程实际数量按第五章的相关子目计列。
7.2 穿放楼内暗管电缆的定额内容,“新定额”中HPVV电缆的消耗量由原定额的每百米101.5米提高到每百米102米,删去了电缆卡钩、汽油、焊锡等材料。
7.3 “新定额”光缆接续部分的定额内容相对于原定额有较大调整。
调低了人工消耗量。
如:以无铜芯线24芯一下光缆接续定额为例,原定额为20工日,新定额只有8.49工日,增加了仪器仪表的使用费,增加了其他材料费用,删去了环氧树脂、汽油等材料消耗。
7.4 “新定额”中地区电缆接头分为地区电缆芯线接续和地区电缆封焊或封堵热可缩套(包)管两部分,不象长途电缆接续和原定额的长途电缆接续及地区电缆接头定额,其中包含了电缆芯线接续。
在编列预算项目时,应注意不要漏列“电缆芯线接续”内容。
7.5 对原定额中的“砌石护坡”定额内容作了调整,其中:普通水泥325号改为普通水泥425号,消耗量向下作了调整。
其他材料的消耗量也作了适当的调整。
8 几点建议新定额在敷设管道电缆部分,没有说明电缆敷设在混凝土管道还是塑料管道内,因为二者的工时消耗差别比较大。
由于塑料管道内壁光滑,敷设电缆非常省力。
据测算,塑料管道内敷设电缆的工时消耗量仅为混凝土管道的三分之一左右。
因此,敷设管道电缆定额应分成塑料管道和混凝土管道两类或对此部分定额加以说明。
参考文献:李克明谢继昌.新编《铁路通信工程预算定额》概况及主要特点.铁路工程造价管理.2002.7联系电话:郭良玉043 23157。
