第二章 建筑工程预算定额概述
- 格式:docx
- 大小:21.54 KB
- 文档页数:5

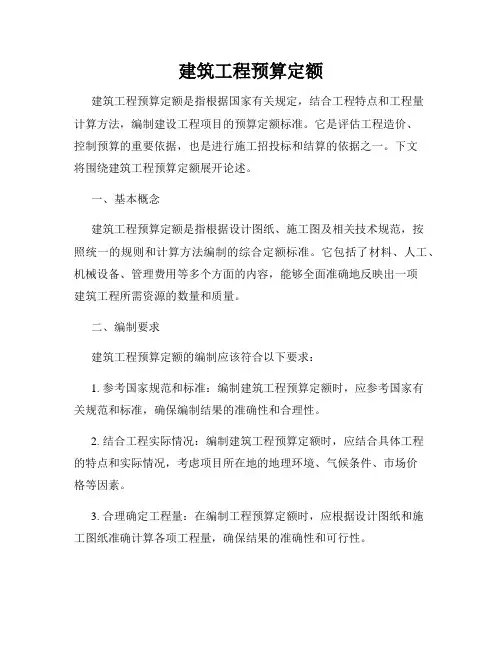

建筑工程预算定额建筑工程预算定额是指根据国家有关规定,结合工程特点和工程量计算方法,编制建设工程项目的预算定额标准。
它是评估工程造价、控制预算的重要依据,也是进行施工招投标和结算的依据之一。
下文将围绕建筑工程预算定额展开论述。
一、基本概念建筑工程预算定额是指根据设计图纸、施工图及相关技术规范,按照统一的规则和计算方法编制的综合定额标准。
它包括了材料、人工、机械设备、管理费用等多个方面的内容,能够全面准确地反映出一项建筑工程所需资源的数量和质量。
二、编制要求建筑工程预算定额的编制应该符合以下要求:1. 参考国家规范和标准:编制建筑工程预算定额时,应参考国家有关规范和标准,确保编制结果的准确性和合理性。
2. 结合工程实际情况:编制建筑工程预算定额时,应结合具体工程的特点和实际情况,考虑项目所在地的地理环境、气候条件、市场价格等因素。
3. 合理确定工程量:在编制工程预算定额时,应根据设计图纸和施工图纸准确计算各项工程量,确保结果的准确性和可行性。
4. 统一的计算方法:建筑工程预算定额的编制应使用统一的计算方法,确保编制结果具有可比性,便于各个环节的沟通和对比。
三、编制过程建筑工程预算定额的编制过程包括以下几个步骤:1. 资源计量:根据设计图纸和施工图纸,准确计算出各项工程量,包括土方开挖、砌筑、钢筋混凝土结构等。
2. 价格确定:根据市场行情和工程实际情况,确定各项资源的价格,包括材料价格、人工费用、机械设备租赁等。
3. 定额编制:根据工程量和价格确定的依据,编制各项工程的预算定额,包括编制定额表、技术参数表等。
4. 校审和评审:对编制的预算定额进行校审和评审,检查其准确性和合理性,确保编制结果的可靠性。
四、应用价值建筑工程预算定额具有重要的应用价值,主要体现在以下几个方面:1. 预算控制:建筑工程预算定额为工程造价的控制提供了重要依据,可以有效避免造价的超支和浪费。
2. 招投标依据:建筑工程预算定额是进行施工招投标的重要依据之一,能够确保各投标单位基于相同的标准进行报价,公平竞争。
第二章建筑工程预算定额概述
第一节建筑工程预算定额有什么用
建筑工程预算定额(以下简称预算定额)是确定一定计量单位的分项工程的人工、材料、机械台班耗用量(货币量)的数量标准。
预算定额是反映的每立方现浇构件、预制构件、砌砖基础等项目的人工、材料、机械台班消耗的规定数量和规定的分项工程单价。
预算定额是编制施工图预算不可缺少的依据。
工程量确定构成工程实体的实物数量,预算定额确定一个单位的工程量所消耗的人工、材料、机械台班消耗量。
第二节定额大家族
定额的家族成员包括:投资估算指标、概算指标、概算定额、施工定额、劳动定额、材料消耗定额、机械台班定额、工期定额等等。
一、投资估算指标
投资估算指标是以一个建设项目为对象,确定设备、器具购置费用,建筑安装费用,工程建设其他费用,流动资金需用量的依据。
投资估算指标是在建设项目决策阶段,编制投资估算、进行投资预测、投资控制、投资效益分析的重要依据。
二、概算指标
概算指标是以整个建筑物或构筑物为对象,以“立方”“平方”“座”等为计量单位,确定人工、材料、机械台班消耗量及费用的标准。
概算指标初步设计阶段,编制设计概算的依据。
其主要作用是优选设计方案和控制建设投资。
例如编制教学大楼概算。
三、概算定额
概算定额是确定一定计量单位的扩大分项工程的人工、材料、机械台班消耗量的数量标准。
概算定额是在扩大初步设计阶段或施工图设计阶段编制设计概算的主要依据。
四、预算定额
预算定额是规定消耗在单位建筑产品上人工、材料、机械台班的社会必要劳动消耗量的数量标准。
预算定额是在施工图设计阶段及招标投标阶段,控制工程造价,编制标底和标价的重要依据。
五、施工定额
施工定额是规定消耗在单位建筑产品上人工、材料、机械台班企业劳动消耗量的数量标准。
施工定额主要用于编制施工预算。
施工定额是在工程招标投标阶段编制标价,在施工阶
段签发施工任务书,限额领料单的重要依据。
六、劳动定额
劳动定额是在正常施工条件下,某工种某等级工程或工人小组,生产单位合格产品所必需消耗的劳动时间,或是在单位工作时间内生产单位合格产品的数量标准。
劳动定额的主要作用是下达施工任务单、核算企业内部用工数,也是编制施工定额、预算定额的依据。
例如,砌1m3砖基础的时间定额为0.956工日/m3。
七、材料消耗定额
材料消耗定额是指在正常施工条件下,节约和合理利用材料的条件下,生产单位合格产品所必需消耗的一定品种规格的材料数量。
材料消耗定额的主要作用是下达施工限额领料单,核算企业内部用料数量,也是编制施工定额、预算定额的依据。
八、机械台班使用定额
机械台班使用定额规定了在正常施条件下,利用某种施工机具,生产单位合格产品所必须消耗的机械工作时间,或者在单位工作时间内机械完成合格产品的数量标准。
例如,8t 载重汽车运预制空心板,当运距1km时产量定额为65.4t/台班。
九、工期定额
工期定额是以单项工程或单位工程为对象,在平均建设管理水平,合理施工装备水平和正常施工条件下,按照施工图设计条件的要求,按工程结构类型和地区划分要求,从工程开工到竣工验收合格交付使用全过程所需要的合理日历天数。
工期定额是编制招标文件的依据,是签订施工合同、处理施工索赔的基础,也是施工企业编制施工组织设计,安排施工进度的依据。
第三节预算定额的构成要素
预算定额一般由项目名称、单位、人工、材料、机械台班消耗量构成,若反映货币量,还包括项目的定额基价。
预算定额示例见表2-1。
预算定额摘录
一、项目名称 预算定额的项目名称也称定额子目名称。
定额子目名称是构成工程实体或有助于构成工程实体的最小组成部分。
一般按照工程部位或工种材料划分。
一个单位工程预算可由几十个到上百个定额子目构成。
二、工料机消耗量 工料机消耗量是预算定额的主要内容。
这些消耗量是完成单位产品(一个单位定额子目)的规定数量。
这些消耗量反映了本地区该项目的社会必要劳动消耗量。
三、定额基价 定额基价也称工程单价,是定额子目工料机消耗量的货币表现(见表2-1)。
定额基价=工日数*工日单价 (材料用量∗材料单价)i n j=1+ (机械台班量∗台班单价)i m
j=1
第四节预算定额的编制内容与步骤
一、编制预算定额的准备工作 编制预算定额要完成许多准备工作。
首先要确定编制几个分部或编几章,每一分部或每一章分几小节,每个小节需划分为几个子目。
其次要确定定额子目的计量单位,是采用“m3”还是“m2”等等。
再者要合理确定定额水平,要分析那些企业的劳动消耗水平能反映社会平均劳动消耗量水平。
二、测算定额子目消耗量 采用一定的技术方法、计算方法、调查研究方法,测算各定额子目的人工、材料、机械台班消耗量。
三、编排预算定额 根据划分好的项目和取得的定额资料,采用事先确定的表格,计算和编排预算定额,编成供大家使用的预算定额手册。
第五节预算定额编制过程实例
见课本。
