管井降水施工工艺流程图
- 格式:pdf
- 大小:62.71 KB
- 文档页数:1

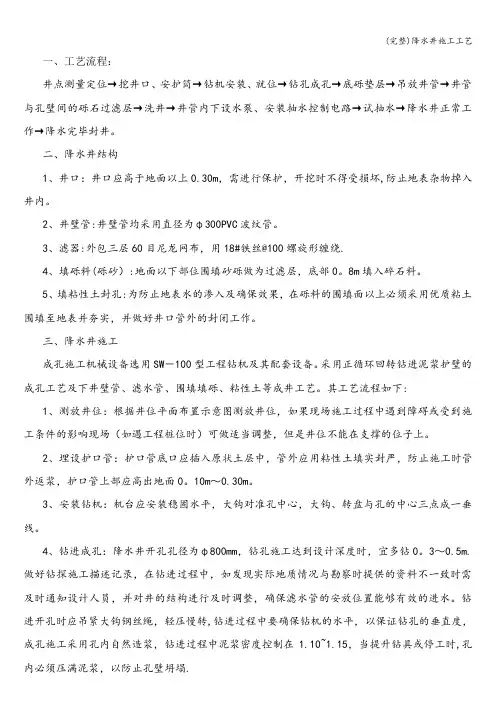

一、工艺流程:井点测量定位→挖井口、安护筒→钻机安装、就位→钻孔成孔→底砾垫层→吊放井管→井管与孔壁间的砾石过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕封井。
二、降水井结构1、井口:井口应高于地面以上0.30m,需进行保护,开挖时不得受损坏,防止地表杂物掉入井内。
2、井壁管:井壁管均采用直径为φ300PVC波纹管。
3、滤器:外包三层60目尼龙网布,用18#铁丝@100螺旋形缠绕.4、填砾料(砾砂):地面以下部位围填砂砾做为过滤层,底部0。
8m填入碎石料。
5、填粘性土封孔:为防止地表水的渗入及确保效果,在砾料的围填面以上必须采用优质粘土围填至地表并夯实,并做好井口管外的封闭工作。
三、降水井施工成孔施工机械设备选用SW-100型工程钻机及其配套设备。
采用正循环回转钻进泥浆护壁的成孔工艺及下井壁管、滤水管、围填填砾、粘性土等成井工艺。
其工艺流程如下:1、测放井位:根据井位平面布置示意图测放井位,如果现场施工过程中遇到障碍或受到施工条件的影响现场(如遇工程桩位时)可做适当调整,但是井位不能在支撑的位子上。
2、埋设护口管:护口管底口应插入原状土层中,管外应用粘性土填实封严,防止施工时管外返浆,护口管上部应高出地面0。
10m~0.30m。
3、安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一垂线。
4、钻进成孔:降水井开孔孔径为φ800mm,钻孔施工达到设计深度时,宜多钻0。
3~0.5m.做好钻探施工描述记录,在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水。
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以保证钻孔的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆密度控制在1.10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌.5、清孔换浆:下井管前的清孔换浆工作是保证成井质量的关键工序,为了保证成孔在进入含水层部位不形成过厚的泥皮,当钻孔钻至含水层顶板位置时即开始加清水调浆.钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔,清除孔内杂物,同时将孔内的泥浆密度逐步调至接近1。

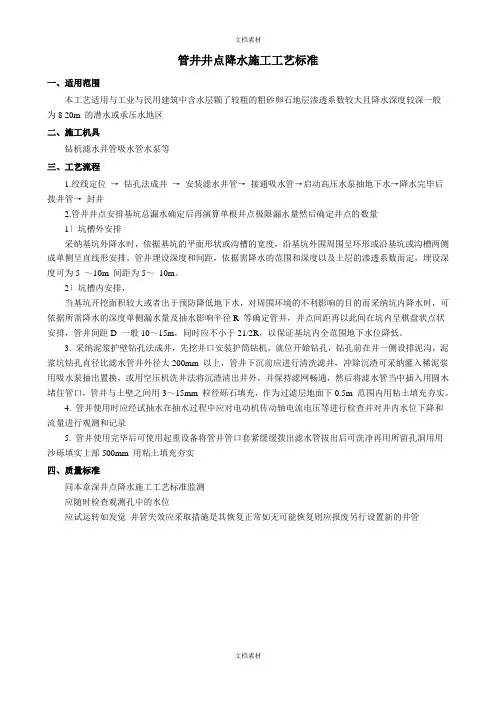

管井井点降水施工工艺标准一、适用范围本工艺适用与工业与民用建筑中含水层颗了较粗的粗砂卵石地层渗透系数较大且降水深度较深一般为8 20m 的潜水或承压水地区二、施工机具钻机滤水井管吸水管水泵等三、工艺流程1.绞线定位→钻孔法成井→安装滤水井管→接通吸水管→启动高压水泵抽地下水→降水完毕后拨井管→封井2.管井井点安排基坑总漏水确定后再演算单根井点极限漏水量然后确定井点的数量1〕坑槽外安排采纳基坑外降水时,依据基坑的平面形状或沟槽的宽度,沿基坑外围周围呈环形或沿基坑或沟槽两侧成单侧呈直线形安排。
管井埋设深度和间距,依据需降水的范围和深度以及土层的渗透系数而定,埋设深度可为5 ~10m 间距为5~10m。
2〕坑槽内安排,当基坑开挖面积较大或者出于预防降低地下水,对周围环境的不利影响的目的而采纳坑内降水时,可依据所需降水的深度单侧漏水量及抽水影响半径R 等确定管井,井点间距再以此间在坑内呈棋盘状点状安排,管井间距D 一般10~15m,同时应不小于21/2R,以保证基坑内全范围地下水位降低。
3. 采纳泥浆护壁钻孔法成井,先挖井口安装护筒钻机,就位开始钻孔,钻孔前在井一侧设排泥沟,泥浆坑钻孔直径比滤水管井外径大200mm 以上,管井下沉前应进行清洗滤井,冲除沉渣可采纳灌入稀泥浆用吸水泵抽出置换,或用空压机洗井法将沉渣清出井外,并保持滤网畅通,然后将滤水管当中插入用圆木堵住管口,管井与土壁之间用3~15mm 粒径砾石填充,作为过滤层地面下0.5m 范围内用粘土填充夯实。
4. 管井使用时应经试抽水在抽水过程中应对电动机传动轴电流电压等进行检查并对井内水位下降和流量进行观测和记录5. 管井使用完毕后可使用起重设备将管井管口套紧缓缓拨出滤水管拔出后可洗净再用所留孔洞用用沙砾填实上部500mm 用粘土填充夯实四、质量标准同本章深井点降水施工工艺标准监测应随时检查观测孔中的水位应试运转如发觉井管失效应采取措施是其恢复正常如无可能恢复则应报废另行设置新的井管五、成品爱护1. 在基坑开挖时把井点管插上标志预防开挖至井管点破坏降水2. 降水时应有专人值班定期或不定期巡察预防停电或其他外界因素破坏降水六、平安与环境降水时对于周围在抽水影响半径范围内需要爱护的建筑物及地下管线等建立好标高观测系统并打算好预防沉降的措施井点的拔除应在根底及已施工局部的自重大于浮力的情况下进行且底板凝土必需要有肯定的强度预防因水浮力引起地下结构浮动或破坏底板抽水过程中注意施工用电抽水泵必须实行三相五线制和一机一闸爱护特别在雨季注意用电巡察由于井点降水对引起周围地层的不均匀沉降对周围环境产生不利影响在降水前认真做好对周围环境的调研工作并合理使用井点降水七、考前须知在井点管周围灌砂滤料后应马上洗井一般在抽筒清理孔内泥浆后用活塞洗井或用泥浆冲清与拉活塞相结合洗井借以破坏深井孔壁泥皮并把附近土层内遗留下来的泥浆吸出然后马上单井试抽使附近土层内未吸净的泥浆地下水不断向井内流动而清洗出来需要疏干的含水层均应设置滤管滤网和砂滤料规格应依据含水土层土质颗粒分析选定按照实际水文地质资料计算降水范围总涌水量管井单位降水能力抽水时所需过滤局部总长度井点根数间距及单井出水量复核井点过滤局部长度井点出水量及特定点降深要求八、质量记录所选机械设备性能合格证井点平面安排图井点设计计算书井点降水记录表井点降水监测记录。

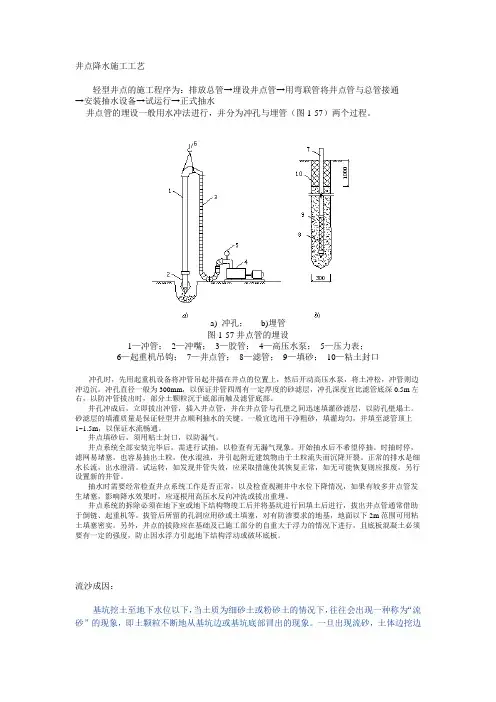

井点降水施工工艺轻型井点的施工程序为:排放总管→埋设井点管→用弯联管将井点管与总管接通→安装抽水设备→试运行→正式抽水井点管的埋设一般用水冲法进行,并分为冲孔与埋管(图1-57)两个过程。
a) 冲孔;b)埋管图1-57井点管的埋设1—冲管;2—冲嘴;3—胶管;4—高压水泵;5—压力表;6—起重机吊钩;7—井点管;8—滤管;9—填砂;10—粘土封口冲孔时,先用起重机设备将冲管吊起并插在井点的位置上,然后开动高压水泵,将土冲松,冲管则边冲边沉。
冲孔直径一般为300mm,以保证井管四周有一定厚度的砂滤层,冲孔深度宜比滤管底深0.5m左右,以防冲管拔出时,部分土颗粒沉于底部而触及滤管底部。
井孔冲成后,立即拔出冲管,插入井点管,并在井点管与孔壁之间迅速填灌砂滤层,以防孔壁塌土。
砂滤层的填灌质量是保证轻型井点顺利抽水的关键。
一般宜选用干净粗砂,填灌均匀,并填至滤管顶上1~1.5m,以保证水流畅通。
井点填砂后,须用粘土封口,以防漏气。
井点系统全部安装完毕后,需进行试抽,以检查有无漏气现象。
开始抽水后不希望停抽。
时抽时停,滤网易堵塞,也容易抽出土粒,使水混浊,并引起附近建筑物由于土粒流失而沉降开裂。
正常的排水是细水长流,出水澄清。
试运转,如发现井管失效,应采取措施使其恢复正常,如无可能恢复则应报废,另行设置新的井管。
抽水时需要经常检查井点系统工作是否正常,以及检查观测井中水位下降情况,如果有较多井点管发生堵塞,影响降水效果时,应逐根用高压水反向冲洗或拔出重埋。
井点系统的拆除必须在地下室或地下结构物竣工后并将基坑进行回填土后进行,拔出井点管通常借助于倒链、起重机等。
拔管后所留的孔洞应用砂或土填塞,对有防渗要求的地基,地面以下2m范围可用粘土填塞密实。
另外,井点的拔除应在基础及已施工部分的自重大于浮力的情况下进行,且底板混凝土必须要有一定的强度,防止因水浮力引起地下结构浮动或破坏底板。
流沙成因:基坑挖土至地下水位以下,当土质为细砂土或粉砂土的情况下,往往会出现一种称为“流砂”的现象,即土颗粒不断地从基坑边或基坑底部冒出的现象。
管井降水工艺标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]经一路管线改迁工程降水施工方案审批:审核:编制:首建集团管铁分公司迁钢项目部2007年11月12日经一路管线改迁工程降水施工方案一、编制说明:由于管线的施工区域的地下水位较高,经现场挖探槽,了解地下大约在地下米左右,水量较大,且地下土质情况不好,大部分为回填土区域,而该工程的雨排水管道的底标高为-5米、生活排水及生产—消防水管的管底标高为-2到米之间,为防止地下水因渗流而产生流砂、管涌等现象,消除或减少作用在边坡或坑壁围护结构上的静水压力与渗透力,提高边坡或坑壁围护结构的稳定性,避免水下作业,使基坑施工能在水位以上进行,同时方便施工,有利于提高施工质量。
所以在管道施工时需将管道施工区域的地下水降到管道施工的底标高以下,特制定如下降水方案。
二、施工方法的确定:1、生活排水及生产—消防水管的施工降水:由于管道底标高在地下3米以内不大,拟采用明沟排水,由于两管道的中心间距为1.4米,为降低施工的降水费用,两管共用一管沟,同时生活排水管的安装标高低于生产—消防水管管道的安装标高,排水沟设在生活排水管的一侧,且每隔20米设积水井一个,井内设潜水泵将水排到附近的下水井内。
2、由于雨排水管道的底标高平均约为-5米左右,沟底宽度为4米,地下土质情况不好,根据以往在迁钢一期、二期工程和施工经验,一般采用轻型井点降水或管井降水,由于该管道施工时,需分段进行施工,如采用轻型井点降水,每段管施工完后需进行管井的拆除和进行下一段管道的轻型井点的布置,这无疑增加了施工工期,需采用管井降水则不受此限制,管井降水就是在确定管沟开挖的尺寸后,在其管沟开挖的边线外2米的位置处沿管线方向上做好管井,能够将有条件的地方先进行管井施工,需在施工时只需将潜水泵移到施工区域,即可进行管道土方开挖,故采用在管沟两侧设埋设管井,管井的埋设深度为9米,管井内设潜水泵抽水进行降水。
管井降水施工工艺流程
嘿,咱今儿就来说说管井降水施工工艺流程这档子事儿!
你想啊,这管井降水就像是给大地开了个专属的“水龙头”,把多余的水给放走。
那怎么个弄法呢?
首先得找好地方,就像咱挑个好摊位一样重要。
得根据地质情况、地下水情况等等来选,这可不是随便瞎搞的呀!选好了位置,就开始挖井啦!嘿,这可不能马虎,得挖得刚刚好,深了浅了都不行嘞!就好比做饭放盐,多了咸少了没味。
然后呢,把井管给放进去,这井管就像是个小通道,让水乖乖地流进去。
接着,在周围填上滤料,把那些杂质啥的都给挡在外面,可不能让它们捣乱呀!这就好像给井穿上了一层保护衣。
再之后,就是安装抽水设备啦!这可真是个关键的步骤,就像给汽车装上发动机一样。
这抽水设备可得有劲,能把水快速地抽出来。
要是没个好的抽水设备,那不就白搭啦!
等都安装好了,就可以开始抽水咯!看着那水哗哗地流出来,心里是不是特爽呀!就好像看着自己种的花儿终于开了花一样开心。
在整个过程中,可千万要注意各种细节哦!比如说井管的质量得过关吧,要是质量不行,那还没开始用就坏了,那不就搞笑了嘛!还有抽水设备得定期维护呀,可不能让它关键时刻掉链子。
你说这管井降水施工工艺流程是不是挺有意思的?就像搭积木一样,一块一块地拼起来,最后建成一个坚固又好用的“城堡”。
咱可得认真对待,不能马马虎虎的。
这关系到工程的质量和安全呢,可不是闹着玩的呀!所以呀,每一步都得走好,每一个细节都得把握好,这样才能让管井降水发挥出最大的作用,让工程顺顺利利地进行下去。
你说是不是这个理儿?咱可不能小瞧了这管井降水施工工艺流程,它可是有着大作用的呢!。
管井降水施工工艺管井降水施工工艺下面是管井降水施工的工艺流程和方案。
1、管井施工工艺流程图成孔施工机械设备选用工程钻机及其配套设备。
采用正循环回转钻进泥浆护壁的成孔工艺及下井壁管、滤水管,围填填砾、粘性土等成井工艺。
其工艺流程如下:测量放线人工造浆洗井钻机定位泥浆池安装水泵及控制电路钻孔沉淀池试抽水清孔泥浆排放降水井正常工作吊放管井制作管井降水完毕拔井管填料封口封井2、施工方案1)测放井位:根据井位平面布置示意图测放井位,当布设的井点受地面障碍物或施工条件的影响时,现场可作适当调整;2)埋设护口管:护口管底口应插入原状土层中,管外应用粘性土和草辫子填实封严,防止施工时管外返浆,护口管上部应高出地面0.1m~0.3m;3)安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一线;4)钻进成孔:降水井开孔孔径为φ800mm,均一径到底。
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,以保证开孔钻进的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆密度控制在1.10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌;5)清孔换浆:钻孔钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔清除孔内杂物,同时将孔内的泥浆密度逐步调至1.10,孔底沉淤小于30cm,返出的泥浆内不含泥块为止;6)下井管:管子进场后,应检查过滤器的缝隙是否符合设计要求。
下管前必须测量孔深,XXX符合设计要求后,开始下井管,下管时在滤水管上下两端各设一套直径小于孔径5cm的扶正器(找正器),以保证滤水管能居中,井管焊接要牢固,垂直,下到设计深度后,井口固定居中;7)填砾料(粗砂):填砾料前在井管内下入钻杆至离孔底0.30m~0.50m,井管上口应加闷头密封后,从钻杆内泵送泥浆进行边冲孔边逐步稀释泥浆,使孔内的泥浆从滤水管内向外由井管与孔壁的环状间隙内返浆,使孔内的泥浆密度逐步稀释到1.05,然后开小泵量按前述井的构造设计要求填入砾料,并随填随测填砾料的高度,直至砾料下入预定位置为止;8)井口封闭:在粗砂的围填面上采用优质粘性土围填至地表,围填时应控制下入速度及数量,沿着井管周围少放慢下的围填。
第一节降水井工程施工一、基坑降水设计(一)降水井井身大样图(二)降水井布置(1)井位应避开支撑(承)柱、工程桩、基础梁、承台、支护结构构件;(2)井位须避开坑内地基加固区域,如无法避开,过滤段应穿过加固层。
(3)基坑内宜采用面状均匀布置。
(4)井位布置应便于保护,并方便封井施工。
(5)疏干井平面布置方式应符合下列原则:坑内疏干井根据基坑形状采用线状或梅花形均匀布置。
降水井距离基坑围护结构的距离不宜小于2m,不大于影响半径的1/2。
(6)坑外观测井沿基坑外缘布置,并针对特定含水层。
潜水观测井间距宜在30~80m,当基坑附近有既有建(构)筑物时,根据观测需要,观测井可适当加密,且应在既有建(构)筑物与基坑之间布置观测井。
坑内承压水观测井,一般情况下,不得用于抽水减压,兼做备用减压井时应在有减压必要的情况下方可开启。
(7)现场布设2个三级沉淀池,排水经三级沉淀后排入市政管道。
(三)单井结构1、疏干井井管结构设计应满足下列要求:(1)井管及滤水管宜采用直径相同的无砂混凝土管井或钢管;井孔与管壁之间净距不小于150mm。
(2)滤水管长度根据含水层厚度而定,滤水管底部应设置1~2m同直径的沉淀管。
(3)滤水管孔隙率一般宜在15~30%。
根据不同含水层的粒径级配,外包40~60目尼龙滤网。
(4)疏干井底距离未截断承压含水层顶板宜不小于1.5m。
2、观测井井管结构设计应满足下列要求:(1)井管及滤水管宜采用直径和壁厚相同的无砂混凝土管井。
(2)潜水观测井井深一般比相应位置处基坑深度大2~3m,且不得超出潜水含水层范围,井孔与管壁之间净距不小于150mm;3、围填滤料应满足如下要求:滤料应过筛冲洗,不含杂质,不均匀系数不宜大于3。
按照设计建议,管滤料采用6~8mm等粒径中粗砂或无粉碎石屑。
围填滤料水平厚度应不小于150mm。
(四)盲沟、集水井的位置、尺寸(宽、深)及构造做法(1)排水沟底面比挖土面低0.3m~0.5m,集水井底面比沟底面低1.0m以上。
降水方案基坑降水分为截水法和降水法,本章主要介绍降水施工工艺(自流深井施工)。
1、施工流程施工准备→井点的测量定位→挖井口→安放护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砂砾过滤层→洗井→井管内下设水泵→安装抽水控制电路→试抽水→正常抽水→降水完毕后封井。
井点降水工艺流程图2、施工程序(2)降水井及降水施工①测量放线定位:根据降水井平面布置图,测量定出每个管井准确位置,钻机按井点位置就位。
当布设的井点受地面障碍物或施工条件的影响时,现场可作适当调整。
②埋设护口管:护口管底口应插入原状土层中,管外应用粘性土或草辫子封严,防止施工时管外返浆,护口管上部应高出地面0.10m~0.30m,埋设护孔管要求垂直,并打入原状土层中10—20 cm,。
③安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一线;④钻进成孔:成孔可根据土质条件和孔深要求,采用由XY-4型桩基钻孔。
用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。
孔径较井管直径每边大250mm,钻孔深度当不设沉砂管时,比抽水期内可能沉积的高度适当加深。
成孔后应立即安装井管,以防塌方。
管井开孔孔径为Ф600mm,均一径到底。
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,以保证开孔钻进的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆比重控制在1.10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌。
每钻进一根钻杆应重复扫孔一次再接新钻杆。
⑤清孔换浆:钻孔钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔清除孔内杂物,同时将孔内的泥浆比重逐步调至1.10,孔底沉淤小于30cm,返出的泥浆内不含泥块为止;深井井管沉放前先清孔,一般用压缩空气洗井或用吊筒反复上下取出泥渣洗井,或用压缩空气(压力为0.8MPa,排气量为12m3/min)与潜水泵联合洗井。
⑥下井管:下管前必须测量孔深,孔深符合设计要求后,开始下井管。
建筑基坑管井井点降水施工工法1前言在地下水位以下的含水丰富的土层中开挖大面积基坑时,采用一般的明沟排水方法,常会遇到大量地下涌水,难以排干。
当遇到粉、细砂层时,还会出现严重的翻浆、冒泥、流砂现象,不仅使基坑无法挖深,而且还会造成大量水土流失,使边坡失稳或附近地面出现塌陷,严重时还会影响附近建筑物的安全,当遇到有此种情况出现,一般应采用人工降低地下水位的方法施工.管井井点排水作为人工井点降水方法中的一种,因其具有设备简单,施工方便,降水量大等特点已成为地下水位丰富的建筑基坑降水的常用方法。
掌握该方法在项目上的应用,不仅可使公司相关技术人员掌握建筑基坑降水排水上的一门常用的施工方法,而且也可丰富钻前工程上的降排水的施工途径.2特点管井井点又称大口径井点。
它具有排水量大,抽水效果好,施工井点少,各井点相互独立,设备简单;而且,井点降水可大大改善施工操作条件,提高工效,加快施工进度,工程费用较低等特点,是人工降低地下水位中被经常采用的降水方式.3适用范围管井井点降水的施工方法适宜于在含水层的渗透系数在1。
0~200m/d范围内的,地下水比较丰富的地区。
因其单眼井排水量大、可由浅到深进行动态降水,该方法可适用各种水文地质条件,可降低的水位深度达3~5m.4工艺原理和设计概述管井井点作为井点排水方法的一种,是在基坑开挖前,沿开挖基坑的四周、或一侧、两侧埋设一定数量深于坑底的井点滤水管或管井,以总管连接或直接与抽水设备连接从中抽水,使地下水位降落到基坑底0。
5~1。
0m以下。
4。
1工艺原理管井井点降水的工艺原理是用水泵将土中水分排除后,利用土体中动水压力的减小或消除,大大提高了边坡的稳定性,边坡可放坡,可减少土方开挖量;另外,由于渗流向下,动水压力向下,井点降水法的实施可增加土颗粒间的压力使坑底土层更加密实;因此,采用管井井点降水法降低地下水位,可使施工人员在无水干燥的条件下开挖土方和进行基础施工。
不但可避免大量涌水、冒泥、翻浆,而且即使在粉细、粉土地层开挖基坑,也可防止流沙现象的发生。
管井及降排水施工方案一、管井施工本工程基坑共设置降水井5口,井深8m。
井径360/300mm,管井成孔700mm。
管井施工结束后,降水井立即抽水预降水,以利于土方开挖的施工。
1、管井施工工艺流程1.施工工艺流程:图12.施工技术措施利用GPS-15钻机成孔、清孔、下滤管,用水泵抽水。
⑴井孔定位:根据基准点和施工图,由测量人员、施工员进行井位测放,并用小木桩涂油漆标记,井位经过质检员自检,报监理验收合格后方可打井。
⑵钻进成孔:采用回转钻进、正循环泥浆成孔,成孔时应严格控制泥浆性能,泥浆比重>1.15,泥浆粘度16~18秒,井孔要求垂直,深度应符合设计要求,孔径上下一致。
⑶换浆清孔:成孔后为防止泥浆过厚堵塞毛细孔,影响抽水效果,在安装井管前应彻底换浆清孔。
进行换浆清孔时,必须用大泵量冲洗泥浆,要求泥浆比重≤1.05。
⑷安装井管:换浆清孔后,要立即安装井管,过滤管采用80目尼龙网包扎一层半,并用铁丝绑扎,绑扎间距250mm。
在下入井管之前,要求检查滤网是否完整,如有破坏,必须进行包装后下入井孔内。
井管底使用钢板封底,井管间连接采用电焊焊接,焊接应符合规范要求,确保焊接严密,防止渗土渗砂。
同时要保证井管居中。
⑸填砾料:砾料选用1~3mm绿豆砂,填料量不得少于计算值的95%,确保填砾层厚度。
要求填至自然地面。
⑹洗井:以上工续完成后要立即进行下泵抽水洗井,直至抽水洗出清水为止。
洗井结束后在井口设置孔口板,防止杂物调入井内。
⑺管井施工时应按要求做好施工记录。
2、抽水方案土方正式开挖前一周正式开始抽水,管井水位降至设计标高即可进行土方开挖观测井水位稳定在基坑底标高以下,通过增加或减少观测井的抽水数量,控制基坑沉降和位移。
⑴抽水设备使用电动清水潜水泵,扬程不小于15米,泵量6~8m3/h,每口井安装一台,并且要有足够的备用泵。
出水管采用1.5寸软胶管。
在基坑边缘设置排水总管。
排水总管可用钢管或PPC管,管上安装阀门,将抽水泵的出水管汇按到总管路上,再连接到就近防渗排水沟。
降水方案基坑降水分为截水法和降水法,本章主要介绍降水施工工艺(自流深井施工)。
1、施工流程施工准备→井点的测量定位→挖井口→安放护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砂砾过滤层→洗井→井管内下设水泵→安装抽水控制电路→试抽水→正常抽水→降水完毕后封井。
井点降水工艺流程图2、施工程序(2)降水井及降水施工①测量放线定位:根据降水井平面布置图,测量定出每个管井准确位置,钻机按井点位置就位。
当布设的井点受地面障碍物或施工条件的影响时,现场可作适当调整。
②埋设护口管:护口管底口应插入原状土层中,管外应用粘性土或草辫子封严,防止施工时管外返浆,护口管上部应高出地面0.10m~0.30m,埋设护孔管要求垂直,并打入原状土层中10—20 cm,。
③安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一线;④钻进成孔:成孔可根据土质条件和孔深要求,采用由XY-4型桩基钻孔。
用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。
孔径较井管直径每边大250mm,钻孔深度当不设沉砂管时,比抽水期内可能沉积的高度适当加深。
成孔后应立即安装井管,以防塌方。
管井开孔孔径为Ф600mm,均一径到底。
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,以保证开孔钻进的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆比重控制在1.10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌。
每钻进一根钻杆应重复扫孔一次再接新钻杆。
⑤清孔换浆:钻孔钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔清除孔内杂物,同时将孔内的泥浆比重逐步调至1.10,孔底沉淤小于30cm,返出的泥浆内不含泥块为止;深井井管沉放前先清孔,一般用压缩空气洗井或用吊筒反复上下取出泥渣洗井,或用压缩空气(压力为0.8MPa,排气量为12m3/min)与潜水泵联合洗井。
⑥下井管:下管前必须测量孔深,孔深符合设计要求后,开始下井管。
管井井点降水施工工艺基坑降水是指在开挖基坑时,地下水位高于开挖底面,地下水会不断渗入坑内,为保证基坑能在干燥条件下施工,防止基坑失稳、基础流砂、坑底隆起、坑底管涌和地基承载力下降而做的降水工作。
管井井点降水是基坑降水方法之一。
管井降水方法即利用钻孔成井,多采用单井单泵抽取地下水的方法,管井井点直径较大,出水量大,适用于中强透水含水层,如砂砾、砂卵石、基层裂隙等含水层,可满足深基坑、大面降水降水要求。
地铁车站深基坑降水施工一般采用管井降水。
1.施工工艺管井降水施工工艺流程图2.成井施工方法2.1 成井施工施工机械设备选用CZ-6型工程钻机及其配套设备。
成孔时利用冲击锤往下反复冲击产生的冲击能量将土质击碎,利用泥浆的悬浮功能将钻渣悬浮,然后利用抽渣筒取出钻渣,直至成孔完成。
(1)钻进成孔钻进前必须再次校核井位,保证钻机到位,基础牢固平稳。
根据降水井施工规范及施工工艺的要求,CZ-6型工程钻机选择600mm钻头施工作业,开钻时用钻头以小冲程反复冲击造浆,钻进中保持泥浆比重在1.15~1.25。
护筒底脚以下1~2m范围内,采取小冲程、高频率反复冲砸,确保孔壁稳定。
终孔深度到达后即可清孔,调浆宜慢,清孔后泥浆比重为1.10左右。
钻进冲程根据地质情况及土质强度的变化分别确定。
防止发生斜孔。
钻进时还要注意均匀地松放钢丝绳长度,严禁“打空锤”现象的发生,确保钻机、钻架和钢丝绳不受损害。
1)掏渣破碎的钻渣,经泥浆悬浮后,用捞渣筒清除出孔外;一般每冲击钻进2m左右,换捞渣筒清除孔底泥渣一次。
2)回填井底砂垫层井底砂垫层采用与过滤层一致的砂砾,回填深部不小于50cm,为6~12倍原状土体的平均粒径。
3)吊放井管井管进场后,应检查过滤器的缝隙是否符合设计要求。
首先必须测量孔深,并对井管滤水管逐根丈量、记录。
下管时按设计井深事先将井管排列组合,封堵沉淀管底部,为保证沉淀管底部封堵牢靠,下部封堵铁板不小于6mm。
所有井管的底部标高必须严格控制。
建筑基坑管井井点降水施工工法1前言在地下水位以下的含水丰富的土层中开挖大面积基坑时,采用一般的明沟排水方法,常会遇到大量地下涌水,难以排干。
当遇到粉、细砂层时,还会出现严重的翻浆、冒泥、流砂现象,不仅使基坑无法挖深,而且还会造成大量水土流失,使边坡失稳或附近地面出现塌陷,严重时还会影响附近建筑物的安全,当遇到有此种情况出现,一般应采用人工降低地下水位的方法施工。
管井井点排水作为人工井点降水方法中的一种,因其具有设备简单,施工方便,降水量大等特点已成为地下水位丰富的建筑基坑降水的常用方法。
掌握该方法在项目上的应用,不仅可使公司相关技术人员掌握建筑基坑降水排水上的一门常用的施工方法,而且也可丰富钻前工程上的降排水的施工途径。
2特点管井井点又称大口径井点。
它具有排水量大,抽水效果好,施工井点少,各井点相互独立,设备简单;而且,井点降水可大大改善施工操作条件,提高工效,加快施工进度,工程费用较低等特点,是人工降低地下水位中被经常采用的降水方式。
3适用范围管井井点降水的施工方法适宜于在含水层的渗透系数在1.0~200m/d范围内的,地下水比较丰富的地区。
因其单眼井排水量大、可由浅到深进行动态降水,该方法可适用各种水文地质条件,可降低的水位深度达3~5m。
4工艺原理和设计概述管井井点作为井点排水方法的一种,是在基坑开挖前,沿开挖基坑的四周、或一侧、两侧埋设一定数量深于坑底的井点滤水管或管井,以总管连接或直接与抽水设备连接从中抽水,使地下水位降落到基坑底0.5~1.0m以下。
4.1工艺原理管井井点降水的工艺原理是用水泵将土中水分排除后,利用土体中动水压力的减小或消除,大大提高了边坡的稳定性,边坡可放坡,可减少土方开挖量;另外,由于渗流向下,动水压力向下,井点降水法的实施可增加土颗粒间的压力使坑底土层更加密实;因此,采用管井井点降水法降低地下水位,可使施工人员在无水干燥的条件下开挖土方和进行基础施工。
不但可避免大量涌水、冒泥、翻浆,而且即使在粉细、粉土地层开挖基坑,也可防止流沙现象的发生。
