管井降水施工工艺
- 格式:doc
- 大小:628.00 KB
- 文档页数:5
管井降水专项施工方案一、施工目标与安全要求1.1施工目标:通过管井降水工程,解决工地降雨天气对施工现场造成的积水问题,保证施工进度和质量。
1.2安全要求:施工过程中要严格按照相关安全规范进行,确保施工人员的人身安全和设备的正常运行。
二、施工前准备2.1调查工程区域降水情况:了解工程区域的降水量、降水频率和降水持续时间。
2.2确定管井降水施工位置:根据工程区域的地形、坡度和水文条件,确定最佳的管井降水位置。
2.3资源准备:准备必要的材料和设备,包括管道、水泵、阀门等。
三、施工工艺与方案3.1管道铺设:根据工程需要,在工地内或周边地区铺设管道。
管道可以采用PVC管或HDPE管,根据实际情况选择合适的规格和长度。
3.2管道连接:使用专用的管道连接件将管道连接起来,确保连接牢固、密封性好。
3.3管井设置:根据实际需要,在管道的适当位置设置管井,以便于水泵的安装和维修。
3.4水泵选型与安装:根据工地的降水情况和管道长度,选择合适的水泵,并将其安装在管井内。
3.5阀门设置与控制:在管道中设置适当的阀门,用于控制管路的开关和水流量。
3.6水泵运行与监控:确保水泵的正常运行,定期进行检查和维护,并安装监控系统,及时发现和处理异常情况。
四、施工流程4.1确定降水施工时间:根据天气预报,选择降水较少或停止降雨的时间段进行施工。
4.2确定施工区域:根据工程的实际需要,确定降水施工的范围和区域。
4.3进行管道铺设:根据施工方案,进行管道的铺设和连接,确保连接牢固、管道畅通。
4.4安装水泵和阀门:将水泵安装在管井内,并根据需要设置适当的阀门,确保水流畅通和控制精确。
4.5启动水泵进行降水:根据施工现场的降水情况,启动水泵进行降水处理,确保施工现场的畅通和安全。
4.6监控与维护:定期对水泵进行检查和维护,并及时处理异常情况。
同时,通过监控系统实时监测管道的液位和水流情况,及时处理问题。
五、安全措施5.1施工人员必须按照相关规范进行培训和考核,确保具有一定的安全意识和操作技能。
管井井点降水施工工艺标准第1章适用范围本工艺适用与工业与民用建筑中含水层颗了较粗的粗砂卵石地层渗透系数较大且降水深度较深一般为820m的潜水或承压水地区第2章施工机具钻机滤水井管吸水管水泵等第3章工艺流程1.绞线定位一钻孔法成井一安装滤水井管一接通吸水管一启动高压水泵抽地下水一降水完毕后拨井管一封井2.管井井点部署基坑总漏水确定后再演算单根井点极限漏水量然后确定井点的数量1)坑槽外部署采用基坑外降水时依据基坑的平面形状或沟槽的宽度沿基坑外围四周呈环形或沿基坑或沟槽两侧成单侧呈直线形部署管井埋设深度和间距依据需降水的范围和深度以及土层的渗透系数而定埋设深度可为5-IOm间距为5~IOm2)坑槽内部署当基坑开挖面积较大或者出于防止降低地下水对周围环境的不利影响的目的而采用坑内降水时可依据所需降水的深度单侧漏水量及抽水影响半径R等确定管井井点间距再以此间在坑内呈棋盘状点状部署管井间距D一般1015m同时应不小于21/2R以保证基坑内全范围地下水位降低3.采用泥浆护壁钻孔法成井先挖井口安装护筒钻机就位开头钻孔钻孔前在井一侧设排泥沟泥浆坑钻孔直径比滤水管井外径大20Omm以上管井下沉前应进行清洗灌井冲除沉渣可采用灌入稀泥浆用吸水泵抽出置换或用空压机洗井法将沉渣清出井外并坚持滤网畅通然后将滤水管当中插入用圆木堵住管口管井与土壁之间用315mm粒径砾石填充作为过滤层地面下0.5m范围内用粘土填充夯实4.管井使用时应经试抽水在抽水进程中应对电动机传动轴电流电压等进行检讨并对井内水位下降和流量进行观察和记载5.管井使用完毕后可使用起重设施将管井管口套紧徐徐拨出滤水管拔出后可洗净再用所留孔洞用用沙砾填实上部50Omnl用粘土填充夯实第4章质量标准1.同本章深井点降水施工工艺标准监测2.应随时检讨观察孔中的水位3.应试运转如发现井管失效应采用措施是其恢复正常如无可能恢复则应报废另行设置新的井管第5章成品保护1.在基坑开挖时把井点管插上标志防止开挖至井管点破坏降水2.降水时应有专人值班定期或不定期巡察防止停电或其余外界因素破坏降水第6章安全与环境1.降水时对于周围在抽水影响半径范围内需要保护的建筑物及地下管线等树立好标高观察系统并准备好防止沉降的措施2.井点的拔除应在基础及已施工部分的自重大于浮力的情况下进行且底板凝土必须要有肯定的强度防止因水浮力引起地下结构浮动或破坏底板3.抽水进程中注意施工用电抽水泵必须实行三相五线制和一机一闸保护特殊在雨季注意用电巡察4.由于井点降水对引起周围地层的不均匀沉降对周围环境发生不利影响在降水前认真做好对周围环境的调研工作并合理使用井点降水第7章注意事项1.在井点管四周灌砂滤料后应立刻洗井一般在抽简清理孔内泥浆后用活塞洗井或用泥浆冲清与拉活塞相结合洗井借以破坏深井孔壁泥皮并把附近土层内遗留下来的泥浆吸出然后立刻单井试抽使附近土层内未吸净的泥浆地下水不断向井内流动而清洗出来2.需要疏干的含水层均应设置滤管滤网和砂滤料规格应依据含水土层土质颗粒分析选定3.按照实际水文地质资料计算降水范围总涌水量管井单位降水能力抽水时所需过滤部分总长度井点根数间距及单井出水量复核井点过滤部分长度井点出水量及特定点降深要求第8章质量记载1.所选机械设施性能合格证2.井点平面部署图3.井点设计计算书4.井点降水记载表5.井点降水监测记载施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。

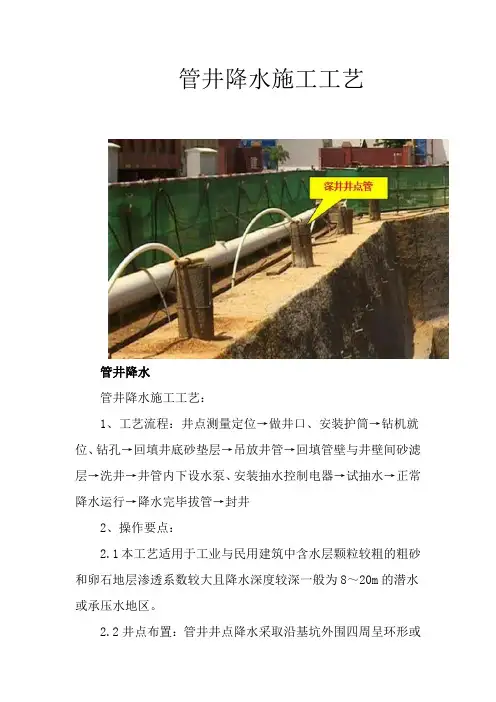

管井降水施工工艺管井降水施工工艺下面是管井降水施工的工艺流程和方案。
1、管井施工工艺流程图成孔施工机械设备选用工程钻机及其配套设备。
采用正循环回转钻进泥浆护壁的成孔工艺及下井壁管、滤水管,围填填砾、粘性土等成井工艺。
其工艺流程如下:测量放线人工造浆洗井钻机定位泥浆池安装水泵及控制电路钻孔沉淀池试抽水清孔泥浆排放降水井正常工作吊放管井制作管井降水完毕拔井管填料封口封井2、施工方案1)测放井位:根据井位平面布置示意图测放井位,当布设的井点受地面障碍物或施工条件的影响时,现场可作适当调整;2)埋设护口管:护口管底口应插入原状土层中,管外应用粘性土和草辫子填实封严,防止施工时管外返浆,护口管上部应高出地面0.1m~0.3m;3)安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一线;4)钻进成孔:降水井开孔孔径为φ800mm,均一径到底。
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,以保证开孔钻进的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆密度控制在1.10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌;5)清孔换浆:钻孔钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔清除孔内杂物,同时将孔内的泥浆密度逐步调至1.10,孔底沉淤小于30cm,返出的泥浆内不含泥块为止;6)下井管:管子进场后,应检查过滤器的缝隙是否符合设计要求。
下管前必须测量孔深,XXX符合设计要求后,开始下井管,下管时在滤水管上下两端各设一套直径小于孔径5cm的扶正器(找正器),以保证滤水管能居中,井管焊接要牢固,垂直,下到设计深度后,井口固定居中;7)填砾料(粗砂):填砾料前在井管内下入钻杆至离孔底0.30m~0.50m,井管上口应加闷头密封后,从钻杆内泵送泥浆进行边冲孔边逐步稀释泥浆,使孔内的泥浆从滤水管内向外由井管与孔壁的环状间隙内返浆,使孔内的泥浆密度逐步稀释到1.05,然后开小泵量按前述井的构造设计要求填入砾料,并随填随测填砾料的高度,直至砾料下入预定位置为止;8)井口封闭:在粗砂的围填面上采用优质粘性土围填至地表,围填时应控制下入速度及数量,沿着井管周围少放慢下的围填。
管井降水施工工艺1、放线、定井位按设计要求布设井位并测量地面标高,降水井距沟槽上口线2m 布置。
井位应采用显著标志,必要时采用钢钎打入地面下300mm,并灌入石灰粉。
2、挖泥浆坑泥浆池位置的选定宜根据现场条件确定。
可多井一池,其大小根据井深、井数排浆量综合确定。
泥浆池的选定与开挖应注意地下管网,同时防止泥浆排入市政管网,并防止发生跑浆、漏浆,必要时采用砖砌泥浆池。
3、挖探坑为清除井位下障碍物,应在井位处挖探坑,一般直径800mm,深1.0~1.5m。
当地下有废弃障碍物时,用挖土机挖出障碍物并用粘土回填;当井口土质松散时,须设置护筒,避免泥浆浸泡、冲刷导致孔口坍塌。
4、钻机就位、凿井钻机就位到井点位置,试钻、根据地质情况掌握钻进速度,控制泥浆比重,防止塌孔。
钻进达到设计深度后洗井,下井管,下管时保证孔壁与井管之间四周间隙均匀,以便于填充砂石,钻孔深度应比滤管设计安置深度低500mm以上,使滤管底部存有足够的砂石。
5、填滤料井管下入后立即填入滤料。
滤料必须为中粗砂。
砂石滤层的厚度应在60~100mm之间,以提高透水性,防止土粒渗入滤管堵塞滤管的网眼。
填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。
砂石滤层的填充高度至少要超过地下水位线或滤管顶以上1米,保证土层水流上下畅通。
6、粘土封井、砌保护井衬井点填砂后,井口以下1.0~1.5m用粘土封口压实,防止漏气而降低降水效果。
7、洗井成井后及时将潜水泵下入井内进行洗井,直到抽出清水为止,逐根进行清洗,避免出现“死井”。
8、水泵安装潜水泵检查完毕后再用钢丝绳吊放,置放到设计指定处。
然后铺设电缆和电闸箱,安装并接通电源,做到单井单控电源。
9、铺设排水管网首先沿基坑外侧,铺设300mmPVC管,砌筑蓄水池,直至管道接入市政管网或附近河道,主管路的流水坡度按坡向市政管网,5‰的坡度并用砖将主干管垫好。
10、抽降开始抽水时,因出水量大,为防止排水管网排水能力不足,可有间隔的逐一启动水泵。
管(深)井降水施工方法(一)降水的作用地下水是困扰基坑施工的最大难题之一,是各种不良水文地质情况对基坑施工影响的根本因素,因此应尽量使基坑在干燥或少水的情况下施工。
降水能够使:(1)防止竖井四周及底板渗水,保证井底干燥,便于土体开挖;(2)降低水位增强土体稳定性,防止流砂产生;(3)减少土体含水量,提高土体的物理力学指标,从而提高支护体的稳定性和强度保证,减少支护体变形;(4)降低竖井下部的承压水头,减小承压水头对井底板土体的顶托力,防止底板突涌;(二)管井(深井)降水原理使用钻机在地面向下钻孔至设计的井底标高,按照需要降水目的土层的深度、厚度配置滤管及井管并安装在井内,井管的直径可按进水要求或泵的直径确定,井管插入井内后及时回填滤料、粘土封堵井口,最后将潜水泵或深井泵安装在管道内抽取地下水,经过一段时间的抽水,即可在原地下水位以下,达到取水与地下补充水在新水位上的平衡,从而达到降水的目的,井的降水曲线,应低于基坑底0.5-1m,或将承压水水头降低至对基坑底板下土层的顶托力,小于含水层顶板至基坑底板覆土的重量。
(三)管井的分类(1)疏干井:用于降低潜水水位的降水管井为疏干井。
由于潜水水位高,疏干井一般较浅。
(2)降压井:用于降低承压含水层水头的降水井为降压井。
由于含承压水的土层一般较深,故降压井的井深一般较疏干井为大。
本工程中由于降水深度较浅,因此管井大都作为疏干井使用。
在实际降水施工中,由于管井具有降水深度灵活,出水量大,降水井构筑,设备安装方便,井管、滤管取材范围大,钢制井管可回收利用等优点,使管井降水的施工范围广泛。
(四)疏干井的设计要点为降低开挖基坑边坡及坑底的水位,疏干井可布置在边坡顶上,降水井设计依据是干扰井理论,如果基坑宽度小可以布置单排管井,如果基坑宽或为圆形,井群的干扰水位,在计算或试验抽水后无法满足基坑底部的降水要求,则需要双排或围绕基坑布置,有时甚至在基坑中布置。
井的排列形式确定后,可计算或试验(经验)确定井的间距(通常管井的影响范围是30m左右),宜经过抽水试验在观察井中验证,要使基坑的中心、四角、长条形基坑两端等位置,均满足降水深度为坑底以下0.5-1m的条件。
管井降水施工工艺管井降水施工工艺是一种通过设置管道系统,将地下的水分引导出来,以保持工程施工场地的干燥和稳定。
该工艺在基础工程、公路、桥梁等建设项目中广泛应用,具有重要的意义和作用。
本文将从管井降水的目的、工艺原理、施工步骤等方面介绍管井降水施工工艺。
一、管井降水的目的管井降水是为了降低地下水位,减小施工现场的积水量,保证工地的干燥和安全。
在建设过程中,地下水的存在会给施工带来不便和风险,如地基的泥浆流失、基坑的不稳定、基础的沉降等。
通过管井降水施工工艺,可以有效将地下水分引导到地表,使施工现场达到干燥的状态,提高施工效率和安全性。
二、工艺原理管井降水施工工艺的原理主要是通过设置降水管道系统,将地下的水分引导到管道中,再通过排水泵将其排放出去。
一般来说,该系统主要包括抽水井、沉砂井、深井和管道等设施。
抽水井用于将地下水抽到地面,沉砂井用于拦截淤积物,深井用于降低地下水位,而管道则连接这些设施,将水分排除。
三、施工步骤1. 前期准备:在施工前,需要进行现场勘察,了解地下水位及其分布情况,确定降水系统的设计方案。
同时,还需要准备好所需的设备和材料,如泵、管道、井筒等。
2. 井筒和管道的安装:根据设计方案,施工人员需要将井筒和管道按照规定的位置进行安装固定。
井筒的深度和数量应根据地下水位的高低以及需要降低的水位高度来确定。
3. 泵的安装和调试:在井筒中安装好抽水泵,并进行调试。
调试中需要注意泵的流量和扬程等参数是否符合要求,以确保泵能够正常运行。
4. 开始降水:在泵安装和调试完成后,可以开始进行降水作业。
按照设计方案,打开相应的阀门,使地下水被抽到地表,并通过排水管道排放出去。
5. 监测和维护:在进行降水作业的过程中,需要对降水系统进行监测和维护。
定期检查泵的运行情况,保持管道畅通,及时处理故障和堵塞等问题,确保降水效果和施工的正常进行。
四、安全注意事项在进行管井降水施工工艺时,需要注意以下安全事项:1. 合理选择降水系统的设计方案,确保其能够适应施工现场的实际情况。
建筑基坑管井井点降水施工工法1前言在地下水位以下的含水丰富的土层中开挖大面积基坑时,采用一般的明沟排水方法,常会遇到大量地下涌水,难以排干。
当遇到粉、细砂层时,还会出现严重的翻浆、冒泥、流砂现象,不仅使基坑无法挖深,而且还会造成大量水土流失,使边坡失稳或附近地面出现塌陷,严重时还会影响附近建筑物的安全,当遇到有此种情况出现,一般应采用人工降低地下水位的方法施工.管井井点排水作为人工井点降水方法中的一种,因其具有设备简单,施工方便,降水量大等特点已成为地下水位丰富的建筑基坑降水的常用方法。
掌握该方法在项目上的应用,不仅可使公司相关技术人员掌握建筑基坑降水排水上的一门常用的施工方法,而且也可丰富钻前工程上的降排水的施工途径.2特点管井井点又称大口径井点。
它具有排水量大,抽水效果好,施工井点少,各井点相互独立,设备简单;而且,井点降水可大大改善施工操作条件,提高工效,加快施工进度,工程费用较低等特点,是人工降低地下水位中被经常采用的降水方式.3适用范围管井井点降水的施工方法适宜于在含水层的渗透系数在1。
0~200m/d范围内的,地下水比较丰富的地区。
因其单眼井排水量大、可由浅到深进行动态降水,该方法可适用各种水文地质条件,可降低的水位深度达3~5m.4工艺原理和设计概述管井井点作为井点排水方法的一种,是在基坑开挖前,沿开挖基坑的四周、或一侧、两侧埋设一定数量深于坑底的井点滤水管或管井,以总管连接或直接与抽水设备连接从中抽水,使地下水位降落到基坑底0。
5~1。
0m以下。
4。
1工艺原理管井井点降水的工艺原理是用水泵将土中水分排除后,利用土体中动水压力的减小或消除,大大提高了边坡的稳定性,边坡可放坡,可减少土方开挖量;另外,由于渗流向下,动水压力向下,井点降水法的实施可增加土颗粒间的压力使坑底土层更加密实;因此,采用管井井点降水法降低地下水位,可使施工人员在无水干燥的条件下开挖土方和进行基础施工。
不但可避免大量涌水、冒泥、翻浆,而且即使在粉细、粉土地层开挖基坑,也可防止流沙现象的发生。
223管井井点降水施工工艺标准(QB-CNCEC JO10411-2004)1 适用范围本施工工艺标准适用于渗透系数为20~200m/d 的土层、砂层,以及用明排水易造成土粒大量流失,引起边坡塌方及用轻型井点难以满足要求的情况。

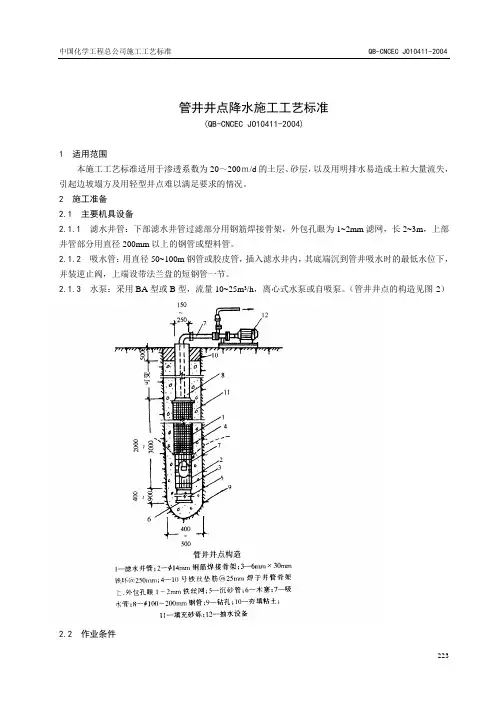

2 施工准备2.1 主要机具设备2.1.1 滤水井管:下部滤水井管过滤部分用钢筋焊接骨架,外包孔眼为1~2mm 滤网,长2~3m ,上部井管部分用直径200mm 以上的钢管或塑料管。
2.1.2 吸水管:用直径50~100m 钢管或胶皮管,插入滤水井内,其底端沉到管井吸水时的最低水位下,并装逆止阀,上端设带法兰盘的短钢管一节。
2.1.3 水泵:采用BA 型或B 型,流量10~25m 3/h ,离心式水泵或自吸泵。
(管井井点的构造见图-2)2.2 作业条件224 2.2.1 具有施工所需资料,主要资料包括:施工场地平面图、水文地质勘察资料、基坑的设计资料等。
2.2.2 确定基坑放坡系数、井点布置、数量、观测井位置、泵房位置等。
2.2.3 井点设备、动力、水源及必要的材料准备完毕。
2.2.4 排水沟开挖(或接排水管),附近建筑物的标高观测及防止附近建筑物沉降措施的实施。
2.2.5 夜间施工作业时,施工场地应安装照明设施,在基坑(槽)上部危险地段应设置明显安全标志。
2.3 作业人员2.3.1 现场所有作业人员在入场前须进行安全教育和培训。
2.3.2 电器操作人员必须持证上岗。
2.3.3 钳工、运转工:已经过技术培训,并接受了施工技术交底。
3 施工工艺3.1 工艺流程3.2操作工艺3.2.1 施工测量及管井布置3.2.1.1 根据基坑的平面形状与大小、士质和地下水的流向,降低水位深度以及成孔方式进行放线。
3.2.1.2井中心距基坑边缘的距离,根据所用钻机钻孔方法而定。
(1)当用冲击式钻机用泥浆护壁时为0.5~1.5m 。
(2)当用套管法时不小于3米。
3.2.1.3 管井间距为10~50m ,降水深度可达3~5m 。
管井井点降水施工工艺工法QB/ZTYJGYGF-DT-0201-2011第二工程有限公司李义堂1前言1.1工艺工法概况当深基坑工程处于地下水位以下时,为保证基坑土方开挖施工(无水作业条件)的顺进行、确保土方边坡的稳定,需将地下水位降到基坑基底以下,这项工作就称为降水。
降低地下水位的方法,一般可分为集水坑降水和井点降水两大类。
井点降水包括:真空井点、轻型井点、喷射井点、引渗井点、大口井井点、辐射井点、电渗井点、水平井点、潜埋井点、管井井点等降水方法。
深基坑工程根据围护结构形式和地质状况的不同,可以选择基坑内降水、基坑外降水及基坑内外相结合降水等不同的降水形式,城市地铁工程中常采用基坑内降水方式。
1.2工艺原理管井降水主要是将井点管埋设到一定深度的含水地层里,利用管井内外水位差,使土层里的地下水通过碎石滤层、滤网渗流入井管内,再通过井管内的抽水泵排出地面。

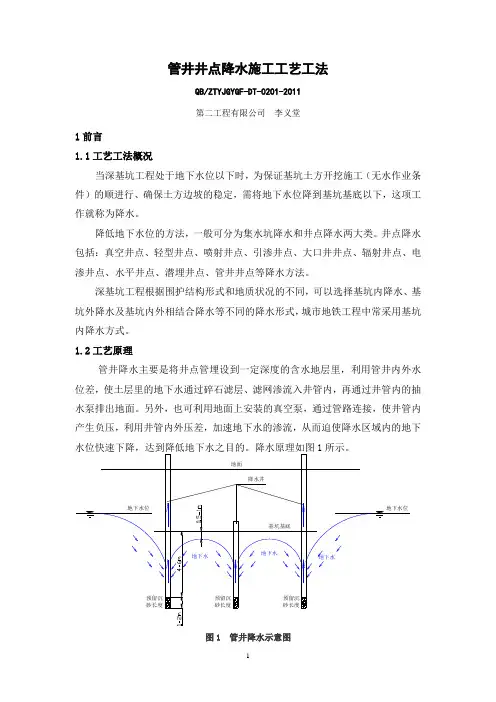

另外,也可利用地面上安装的真空泵,通过管路连接,使井管内产生负压,利用井管内外压差,加速地下水的渗流,从而迫使降水区域内的地下图1 管井降水示意图2工法特点该工法具有井位易于布置,排水量大,降水深,降水设备和操作工艺简单,降水可靠的特点。
3适用范围适用于各种地层降水施工,特别适用于渗透系数大,土质为砂类土,地下水丰富,降水深,面积大、时间长的降水工程。
4主要引用标准4.1《工程地质手册》第三版中国建筑工业出版社4.2《建筑与市政降水工程技术规范》(JGJ/T111)4.3《建筑施工计算手册》(第二版)4.4《地下铁道、轻轨交通岩土工程勘察规范》(GB50307)4.5《地下工程防水技术规范》(GB50108)4.6《地下铁道工程施工及验收规范》(GB50299)2003年版4.7《地下水非稳定流计算和地下水资源评价》科学出版社4.8《城市地下水动态观测规程》(CJJ/T76)4.9《地下铁道设计规范》(GB50157)4.10《岩土工程勘察规范》(GB50021)4.11《水文地质钻探规程》(DJ/T0148)4.12《供水管井技术规范》(GB50296)4.13《建筑地基基础工程施工质量验收规范》(GB50202)5施工方法基坑开挖之前充分研究地质水文勘查资料,并根据地质勘查资料的详细程度和施工的实际需要进行必要的补充勘测,力求全面详实掌握地质水文情况。
管井井点降水施工方案【1】编制依据:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002工程施工图纸岩土工程勘察报告及按建设单位要求,本工程采用管井井点降水,根据工程现场实际情况及地质报告编制以下施工方案。
一、工程概况(详见方案说明)二、施工准备1、材料无砂混凝土管(滤管)、滤网、2~4mm砂碎石混合料、潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。
2、作业条件(1)现场三通一平已完成。
(2)地质勘测资料齐全,根据地下水位埋深、土层分布和基坑放坡系数,确定井点位置、数量和降水深度。
三、井点设置及计算本工程按建设单位要求及地质情况,采用管井井点降水,呈矩形布置。
井点沿基坑周围离边坡上缘1.5—1.0米呈矩形布置,井点深入透水层6-9米,还应比所需降水的深度深6—8米,井距采用25-30米。
四、工艺流程井点测量定位→挖井口→安护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的碎石过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕拔井管→封井五、操作要点及技术要求1.定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。
2.采用循环钻成孔,孔径一为300mm,用泥浆护壁,孔口设置护筒、,以防孔口塌方,并在一侧设排泥沟、泥浆池。
成孔后立即清孔,并安装井管。
井管下入后,井管的滤管部分应放置在含水层的适当范围内;并在井管与孔壁间填充碎石滤料。
3.安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。
4.采用DN50水泵,及DN50塑料管将地下水排到建设单位指定的排水沟。
水泵安装后,对水泵本身和控制系统做一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。
5.观测井中地下水位变化,做好详细记录。
六.质量要求1.基坑周围井点应对称,同时抽水,使水位差控制在要求限度内。
管井降水施工工艺管井降水管井降水施工工艺:1、工艺流程:井点测量定位→做井口、安装护筒→钻机就位、钻孔→回填井底砂垫层→吊放井管→回填管壁与井壁间砂滤层→洗井→井管内下设水泵、安装抽水控制电器→试抽水→正常降水运行→降水完毕拔管→封井2、操作要点:2.1本工艺适用于工业与民用建筑中含水层颗粒较粗的粗砂和卵石地层渗透系数较大且降水深度较深一般为8~20m的潜水或承压水地区。
2.2井点布置:管井井点降水采取沿基坑外围四周呈环形或沿基坑两侧或单侧呈直线形布置。
管井埋置深度达5~10m间距10~15m,一般控制在400㎡内。
2.3管井埋设与使用:管井埋设采用泥浆护壁冲击钻成孔或泥浆护壁钻孔方法成孔。
先挖井口、安装护筒、钻机就位开始钻孔,钻孔前在井一侧设排泥沟、泥浆坑,钻孔直径比滤水管井外径大200mm以上。
管井下沉前应进行清洗滤井、冲除沉渣,可采用灌入稀泥浆用吸水泵抽出置换或用空压机洗井法将沉渣清出井外并保持滤网畅通。
然后将滤水管当中插入、用圆木堵住管口、管井与土壁之间用3 ~15mm粒径砾石填充作为过滤层。
地面下0.5m 范围内用粘土填充夯实。
管井使用时,应经常抽水,检查出水是否正常,有无淤泥等现象,如情况异常,应检修好后方可转入正常使用。
管井使用完毕后,可使用起重设备将管井管口套紧徐徐拨出。
滤水管拔出后可洗净再用。
所留孔洞用用沙砾填实,上部500mm用粘土填充夯实。
3、质量要求:3.1井点管埋设位置、间距、深度应符合设计要求,具体允许偏差如下表。
3.2井点埋设井底沉渣厚度应小于80mm,使用应无严重淤塞。
没有出水不畅或死井等情况。
3.3最低降水深度应符合设计要求。
管井井点降水施工工艺基坑降水是指在开挖基坑时,地下水位高于开挖底面,地下水会不断渗入坑内,为保证基坑能在干燥条件下施工,防止基坑失稳、基础流砂、坑底隆起、坑底管涌和地基承载力下降而做的降水工作。
管井井点降水是基坑降水方法之一。
管井降水方法即利用钻孔成井,多采用单井单泵抽取地下水的方法,管井井点直径较大,出水量大,适用于中强透水含水层,如砂砾、砂卵石、基层裂隙等含水层,可满足深基坑、大面降水降水要求。
地铁车站深基坑降水施工一般采用管井降水。
1.施工工艺管井降水施工工艺流程图2.成井施工方法2.1 成井施工施工机械设备选用CZ-6型工程钻机及其配套设备。
成孔时利用冲击锤往下反复冲击产生的冲击能量将土质击碎,利用泥浆的悬浮功能将钻渣悬浮,然后利用抽渣筒取出钻渣,直至成孔完成。
(1)钻进成孔钻进前必须再次校核井位,保证钻机到位,基础牢固平稳。
根据降水井施工规范及施工工艺的要求,CZ-6型工程钻机选择600mm钻头施工作业,开钻时用钻头以小冲程反复冲击造浆,钻进中保持泥浆比重在1.15~1.25。
护筒底脚以下1~2m范围内,采取小冲程、高频率反复冲砸,确保孔壁稳定。
终孔深度到达后即可清孔,调浆宜慢,清孔后泥浆比重为1.10左右。
钻进冲程根据地质情况及土质强度的变化分别确定。
防止发生斜孔。
钻进时还要注意均匀地松放钢丝绳长度,严禁“打空锤”现象的发生,确保钻机、钻架和钢丝绳不受损害。
1)掏渣破碎的钻渣,经泥浆悬浮后,用捞渣筒清除出孔外;一般每冲击钻进2m左右,换捞渣筒清除孔底泥渣一次。
2)回填井底砂垫层井底砂垫层采用与过滤层一致的砂砾,回填深部不小于50cm,为6~12倍原状土体的平均粒径。
3)吊放井管井管进场后,应检查过滤器的缝隙是否符合设计要求。
首先必须测量孔深,并对井管滤水管逐根丈量、记录。
下管时按设计井深事先将井管排列组合,封堵沉淀管底部,为保证沉淀管底部封堵牢靠,下部封堵铁板不小于6mm。
所有井管的底部标高必须严格控制。
管井降水施工工艺及方法1、降排水必要性分析本工程地下水水位埋藏较浅,主要赋存于第四系粘性土孔隙内,为孔隙潜水,分布全场地,含水层为粉质粘土层。
根据项目综合管廊施工整体安排,基坑开挖阶段正处于长春市雨季,降水量较大,地下水补充渠道多,地下水处于高位状态。
此时土层重力水含量较大,在开挖前若不采取措施降低该层的含水量,将造成开挖面大量积水,影响开挖面的正常施工;同时在动荷载的作用下土体产生液化现象,施工机械难以在开挖面上进行操作;较大的含水量也使得土体直立性差,影响开挖效率。
部分基坑开挖过深,在地下水作用下容易垮塌,如不降水,施工过程中存在重大安全隐患。
因此基坑施工时,采取排、降水措施,在施工中地下水位应保持在基坑底面0.5m以下,做到干开挖、干施工。
2、降排水方案选择综合管廊基坑降水拟选用管井降水;相对基坑明排,井点降水法具有施工工序简单,机械设备对施工场地要求不高,造价低,适合各种地质条件,施工工期较易控制,对地下水位的控制比较灵活,可代替多组轻型井点作用、水泵设在地面、易于维护等特点。
管井降水适用降水深在15m以上,地下水丰富的土层、砂层,或明沟排水法易造成颗粒大量流失,引起边坡坍方及用轻型井点难以满足降水要求的情况。
管井降水,是在基坑周围布置一些单独工作的管井,地下水在重力作用下流入井中,用抽水设备将水抽走。
据本工程勘察报告、结构施工顺序、现场施工场地条件、场地附近地区的已有降水经验、现场构筑物影响等多方面因素的分析,采用管井井点降水方案降低地下水位。
即在基坑周围布设一定数量的管井,由管井统一将地下水抽出,达到阻截基坑外围地下水流入基坑的目的,从而满足基础施工对降水的要求。
结合本工程水文地质特点,本工程降水方案采取以疏干粉质粘土②1-②4层孔隙性潜水为目的,在基坑四周布置抽水井形成封闭降水,在场地内条块状深基坑的纵向布设较深井点。
3、降排水施工施工技术参数根据勘察报告、站点结构施工顺序、现场施工场地条件、地下管线情况、现场构筑物影响等多方面因素的分析,降水井在深基坑范围呈线型布置,其他单体建筑部分按线状呈环状布置。
降水井施工工艺:㈠施放井位:1、人员及设备安排:为确保井位施放工作完成,安排1名测量工程师及2名测量工与布井专业技术人员开展此项工作。
采用满足本工程需要的设备进行施放井位。
2、井位布置的一般形式:根据本降水设计方案,本工程降水管井的布置形式为“封闭式”,降水井距结构外皮≥2.0m。
3、结构线施放及确认:根据城市平面控制网,利用现有电子地图采集井位的平面坐标,从附近原导线点的资料以及其他标段的数据,先由施工人员放出结构中线或边线,待复测无误后,开始人工布放初步井位。
4、井位布放及确认:井位初步布放后,对井位进行物探,如发现有地下管线异常,必须错开地下障碍物,即对井位作出相应调整,但一般不得侵犯地铁结构。
要求对改移的井位再经地面物探核查,确认无地下管线后,用油漆作出显著标志,必要时采用钢钎打入地面下300mm,并灌入石灰粉。
上钻前须再由人工挖探坑确认,由布井人员量测井位并加以确认。
㈡水泥管降水井施工1、施工工艺流程:2、施工工艺方法:⑴钻井:按布设的井位坐标测放井位,采用钢筋做显著标志,对井位处的地面标高进行测量,确定井深。
钻井设备选用GPS-15钻机,成孔采用正循环自然泥浆造浆,泥浆护壁回转钻进成孔,钻头选用带保径圈的三翼钻头,钻头直径按设计及规范要求。
根据施工经验,使用这些钻头施工稳定性好,能确保成孔质量,能有效控制成孔中的缩径现象,确保工程质量。
采用反循环潜水钻机成井,井径及孔深不小于设计要求,井孔圆正垂直。
⑵换浆:井管下入前注入清水置换,砂石泵抽出沉渣并测定井深。
用水泵或捞砂管抽出沉渣,使井内泥浆密度保持在1.15-1.25g/0mm3。
⑶吊放井管:井管采用水泥砾石滤水管,分节下放,滤水管外包两层300g/m2无纺布。
井管高出地面不小于300mm,并加盖临时保护。
⑷填滤料:井管下入后立即填入滤料。
滤料沿井孔四周连续、均匀填入,将泥浆挤出井孔。
填滤料时,随填随测滤料填入高度,当填入量与理论计算量不一致时,及时查找原因。
管井降水施工方案一、工程概况本次工程位于地地下,需要进行地下管道施工。
管道施工区域涉及较多地下水源,为了保证施工安全,需要采取降水措施。
二、施工方法1.井下井上施工相结合在本工程中,将采用井下施工与井上施工相结合的方法进行。
井下施工主要是指在管井内进行作业,其中包括井壁处理、消波垫层、压重填土等工作。
井上施工主要是指在管道施工的上方进行作业,主要是进行开挖、固结和护壁等工作。
2.降水设备选择本工程的降水设备主要包括排水泵和降水井。
排水泵的功率和数量需要根据实际情况确定,以满足井下排水的要求。
降水井则需要根据施工区域的具体情况进行布置,以确保地下水能够有效地流入降水井内。
3.施工工艺(1)井下施工工艺:①井壁处理:根据井壁的不同情况,采用喷浆或挂网处理。
对于较松散的土层,采用喷浆工艺,通过注浆来增加土体的稳定性;对于较稳定的土层,采用挂网工艺,通过挂网来增加土体的强度。
②消波垫层:在井下施工过程中,需要在井底设置消波垫层,以吸收排水泵产生的冲击力,并降低对井下设备的影响。
③压重填土:在井下施工完毕之后,需要进行压重填土工作,以增加地下水的排水能力。
(2)井上施工工艺:①开挖:根据管道的情况,选择合适的开挖方法,包括手工开挖、机械开挖和爆破开挖等。
在开挖过程中,需要注意地下水的排除,以确保施工区域的干燥。
②固结:在开挖完毕之后,需要对边坡进行固结,确保边坡的稳定性。
固结主要包括喷锚、喷浆和注浆等工艺。
③护壁:在固结完毕之后,需要进行护壁工作,以保护管道和边坡不被侵蚀和破坏。
护壁主要采用混凝土喷射工艺,通过喷射混凝土来形成护壁。
三、质量控制1.施工前检查在施工前,需要对施工区域进行全面检查,确保地下水的流动情况和施工区域的稳定性。
同时,还需要对降水设备进行检查,确保其正常运行。
2.施工中检查在施工过程中,需要不断进行质量检查,确保施工工艺的正确实施。
对于问题和隐患,需要及时处理,以免影响施工进度和质量。
管井降水施工方案 (2)一、引言管井降水是地下工程中常用的一种降水方法,主要通过管井井筒的贯通,利用管井与地表间的联通管道进行排水,从而降低地下水位,确保地下工程的施工安全。
本文将介绍管井降水的施工方案,包括施工前准备、施工流程、及施工后的监测与维护等内容。
二、施工前准备在进行管井降水施工前,需要做好以下准备工作: 1. 方案设计:根据地下水位、地质情况等因素,确定管井降水的方案设计。
2. 材料准备:准备必要的管道、井筒等材料,并进行验收。
3. 施工人员培训:培训施工人员,确保他们了解施工流程及安全注意事项。
4. 安全措施:制定施工安全措施,确保施工过程中人员和设备的安全。
三、施工流程管井降水的施工流程主要包括以下几个步骤: 1. 井筒安装:首先在地面上挖掘井筒的位置,安装井筒,并与地下管道连接。
2. 管道铺设:铺设排水管道,将管道与井筒连接起来。
3. 泵设安装:安装泵设备,将泵设连接至排水管道。
4. 施工调试:对泵设进行调试,确保排水系统正常运转,没有漏水等问题。
四、施工后监测与维护管井降水施工完成后,需要进行监测与维护工作: 1. 监测地下水位:定期监测管井降水系统的排水效果,及时调整排水量。
2. 设备维护:定期对排水系统的泵设备等设施进行检查与维护,保证设备正常运转。
3. 现场安全:加强现场安全管理,确保施工现场的安全,防止意外事件的发生。
五、结语管井降水是一种重要的地下工程降水方法,通过合理的施工方案设计和实施,可以有效保证地下工程的安全施工。
在施工过程中,我们不仅要注重施工质量,更要注重安全生产,保障工程施工人员和设备的安全。
以上就是关于管井降水施工方案的介绍,希望对读者有所帮助。
管井降水主要施工方法及技术要求引言在土木工程中,管井降水是指通过管道系统将地下水排泄至地表或其他地方的一种施工技术。
管井降水在许多工程项目中起到至关重要的作用,能够有效地保证施工过程中的地下水位降低,从而减轻地基沉降的风险,确保工程安全顺利进行。
本文将介绍管井降水的主要施工方法和技术要求。
一、管井降水的施工方法1. 抽水井法抽水井法是常用的管井降水施工方法之一。
该方法通过在需要降水的区域打井,利用水泵将地下水抽入井内,然后通过排水管道将水导出。
抽水井法施工简单、操作方便,适用于较小范围的降水需求。
然而,对于大规模的降水工程,抽水井法的效果可能不够理想,需要采用其他降水方法。
2. 钻井法钻井法是一种常见的管井降水施工方法,适用于需要降水的较大范围。
该方法通过在需要降水的区域使用钻机钻入地下,然后在钻孔内放置降水管道。
地下水会通过降水管道流入管井,再由管井将地下水排泄至外部。
钻井法施工需要专业的设备和技术支持,但可以实现较大规模的地下水降低。
3. 水封法水封法是一种适用于需要降水的较小范围的施工方法。
该方法利用水密封层将地下水和外部水隔离,然后通过管道将地下水抽出。
水封法相对较简单,不需要大型设备,但也只适用于较小规模的降水需求。
二、管井降水的技术要求1. 设计方案在进行管井降水之前,应根据地质调查和工程要求,制定详细的降水设计方案。
设计方案应包括降水井的位置、数量和深度,降水管道的布置和连接方式等内容。
设计方案的合理性和准确性对于降水效果的实现至关重要。
2. 施工材料管井降水的施工材料应符合相关标准和规定。
降水井和管道的材料一般选用耐腐蚀性能好、密封性能优越的材料,以确保降水系统的可靠性和持久性。
施工材料的选择应根据具体工程要求和地下水的化学性质进行合理选择。
3. 施工工艺管井降水的施工工艺应符合相关规范和要求。
施工人员应具备相关经验和技能,熟悉降水设备的操作和维护。
在施工过程中,应严格按照设计方案进行操作,保证降水系统的良好运行。
管井降水施工工艺
1、管井施工工艺流程图
成孔施工机械设备选用工程钻机及其配套设备。
采用正循环回转钻进泥浆护壁的成孔工艺及下井壁管、滤水管,围填填砾、粘性土等成井工艺。
其工艺流程如下:
2、施工方案
(1)测放井位:根据井位平面布置示意图测放井位,当布设的井点受地面障碍物或施工条件的影响时,现场可作适当调整;
(2)埋设护口管:护口管底口应插入原状土层中,管外应用粘性土和草辫子填实封严,防止施工时管外返浆,护口管上部应高出地面0.1m~0.3m;
(3)安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、
转盘与孔的中心三点成一线;
(4)钻进成孔:降水井开孔孔径为φ800mm,均一径到底。
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,以保证开孔钻进的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆密度控制在1.10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌;
(5)清孔换浆:钻孔钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔清除孔内杂物,同时将孔内的泥浆密度逐步调至1.10,孔底沉淤小于30cm,返出的泥浆内不含泥块为止;
(6)下井管:管子进场后,应检查过滤器的缝隙是否符合设计要求。
下管前必须测量孔深,孔深符合设计要求后,开始下井管,下管时在滤水管上下两端各设一套直径小于孔径5cm的扶正器(找正器),以保证滤水管能居中,井管焊接要牢固,垂直,下到设计深度后,井口固定居中;
(7)填砾料(粗砂):填砾料前在井管内下入钻杆至离孔底0.30m~0.50m,井管上口应加闷头密封后,从钻杆内泵送泥浆进行边冲孔边逐步稀释泥浆,使孔内的泥浆从滤水管内向外由井管与孔壁的环状间隙内返浆,使孔内的泥浆密度逐步稀释到1.05,然后开小泵量按前述井的构造设计要求填入砾料,并随填随测填砾料的高度,直至砾料下入预定位置为止;
(8)井口封闭:在粗砂的围填面上采用优质粘性土围填至地表,围填时应控制下入速度及数量,沿着井管周围少放慢下的围填。
然后在井口管外做好封闭工作。
(9)洗井:在提出钻杆前利用井管内的钻杆接上空压机先进行空压机抽水洗井,待井能出水后提出钻杆再用活塞洗井,活塞必须从滤水管下部向上拉,将水拉出孔口,对出水量很少的井可将活塞在过滤器部位上下窜动,冲击孔壁泥皮,此时应向井内边注水边拉活塞。
当活塞拉出的水基本不含泥砂后,再用空压机抽水洗井,吹出管底沉淤,直到水清不含砂为止。
(10)安泵试抽:成井施工结束后,在降水井井内及时下入潜水泵或接真空管、铺设排水管道、电缆、地面真空泵安装等,抽水与排水系统安装完毕,即可开始试抽水。
在降水管井内先采用真空泵与潜水泵交替抽水,真空抽水时管路系统内的真空度不宜小于-0.06MPa,以确保真空抽水的效果。
电缆与管道系统在设置时应注意避免在抽水过程中不被挖土机、吊车等碾压、碰撞损坏,因此,现场要在这些设备上进行标识。
(11)排水: 洗井及降水运行时应用管道将水排至场地四周的明沟(渠)内,并通过过滤,将水排入场外市政管道中。
管井井点示意图如下:
3、降水运行
(1)基坑内的降水应根据现场情况进行,做到能及时降低基坑中的地下水位;
(2)降水井抽水时,潜水泵的抽水间隔时间自短至长,每次抽水井内水抽干后,应立即停泵,对于出水量较大的井每天开泵抽水的次数相应要增多。
(3)为了提高坑底土层的疏干效果,在抽水运行过程中采取勤抽水的方法,将井内的水位始终降至最低,尽可能保证井管外潜水层内的地下水水位与井管内的动水位的高差达到最大,确保土层的疏干效果。
(4)降水运行过程中,对各停抽的井及时做好水位观测工作,及时掌握井内水位的变化情况。
豆豆豆豆豆豆豆
豆h豆豆豆豆豆豆
(5)降水运行期间,现场实行24小时值班制,值班人员应认真做好各项质量记录,做到准确齐全。
(6)降水井根据基坑开挖、基坑隆起等情况按需降水。
(7)降水运行过程中对降水运行的记录,应及时分析整理,绘制各种必要图表,以合理指导降水工作,提高降水运行的效果。
降水运行记录每天提交一份,如有停抽的井应及时测量水位,每天1~2
次。
(8)降水运行至主体结构顶板覆土后,用微膨胀混凝土灌注井点管,并加焊钢板封闭。
五、降水引起的地面沉降控制措施
在基坑降水开挖中,为防止邻近建筑物受到严重影响,可采用以下措施:
⑴井点降水时应减缓降水速度,均匀出水,勿使土粒带出,随时注意抽出的地下水是否有混浊现象。
⑵井点应连续运转,尽量避免间歇和反复抽水,以减小降水期间引起的地面沉降量。
⑶对于重要地段,降水场外设置挡水帷幕,减小降水影响范围。
常用的挡水帷幕可采用地下连续墙、深层水泥土搅拌桩等,一般挡水帷幕底面应在降落后的水位线2m以下。
⑷设置回灌水系统,保护邻近建筑物与地下管线。
回灌水系统包括回灌井、回灌沟。
