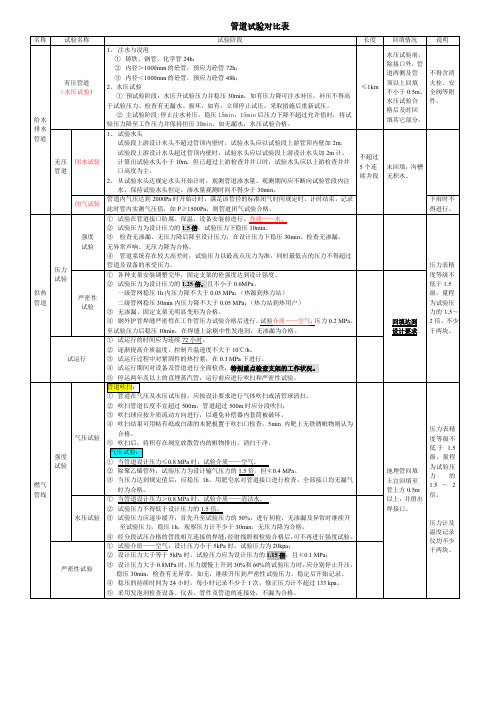

二级市政四种管道功能性试验对比表
- 格式:xlsx
- 大小:11.10 KB
- 文档页数:1
2018年二级建造师《市政工程》易混淆知识点:管道的功能性试验2018年二级建造师考试已经结束,新一轮的备考也随之来临。
为了让二级建造师考生更好的备考,学尔森网校二级建造师考试频道与广大考生分享二级建造师考试备考经验。
本文为:2018年二级建造师《市政工程》易混淆知识点:管道的功能性试验。
更多二级建造师考试信息请关注学尔森网校二级建造师考试频道。
城市管道工程章节的内容每年必考,有学员就跟学尔森君抱怨,每每翻到这一页,对于管道的功能性试验总是傻傻分不清楚,有没有好的方法可以记住呢?今天学尔森君就给大家一些简单的小记法。
一、强度试验给水排水管道功能性试验分为压力管道的水压试验和无压管道的严密性试验。
水压试验分为为预试验和主试验阶段,预试验阶段将管道内水压缓缓地升至规定的试验压力并稳压30min;主试验阶段停止注水补压,稳定15 min,15 min后压力下降不超过所允许压力下降数值时,将试验压力降至工作压力并保持恒压30min,进行外观检查若无漏水现象,则水压试验合格。
供热管道强度试验试验压力为1.5倍设计压力,且不得低予0. 6MPa,其目的是试验管道本身与安装时焊口的强度。
燃气管道强度试验一般情况下试验压力为设计输气压力的1.5倍,但钢管不得低于0.4MPa,聚乙烯管( SDR] l)不得低予0.4MPa,聚乙烯管(SDR17.6)不得低予0.2MPa。
水压试验时,当压力达到规定值后,应稳压1h,观察压力计应不少于30min。
点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版对于这部分内容试验数据比较多,大家记住在给水排水管道水压试验阶段有三个时间30+15+30,燃气管道水压试验记住稳1察30 ,供热和燃气的试验压力数据记住1.5倍即可。
二、严密性试验给水排水管道管道的严密性试验分为闭水试验和闭气试验;供热管道严密性试验试验压力为1. 25倍设计压力,且不得低于0. 6MPa,它是在各管段强度试验合格的基础上进行的;燃气管道的严密性试验试验压力根据管道设计输气压力而定,当设计输气压力P 5kPa时试验压力为20kPa;当设计输气压力P 5kPa时,试验压力为设计压力的1.15倍,但不得低于0. 1MPa。

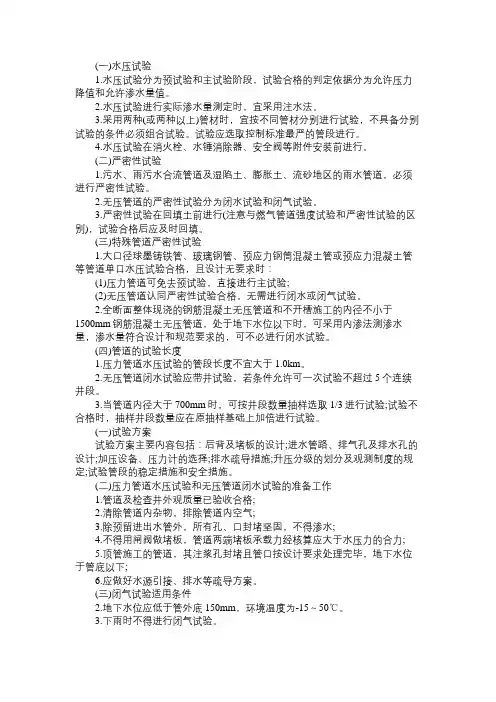

(一)水压试验1.水压试验分为预试验和主试验阶段,试验合格的判定依据分为允许压力降值和允许渗水量值。
2.水压试验进行实际渗水量测定时,宜采用注水法。
3.采用两种(或两种以上)管材时,宜按不同管材分别进行试验,不具备分别试验的条件必须组合试验。
试验应选取控制标准最严的管段进行。
4.水压试验在消火栓、水锤消除器、安全阀等附件安装前进行。
(二)严密性试验1.污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须进行严密性试验。
2.无压管道的严密性试验分为闭水试验和闭气试验。
3.严密性试验在回填土前进行(注意与燃气管道强度试验和严密性试验的区别),试验合格后应及时回填。
(三)特殊管道严密性试验1.大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道单口水压试验合格,且设计无要求时:(1)压力管道可免去预试验,直接进行主试验;(2)无压管道认同严密性试验合格,无需进行闭水或闭气试验。
2.全断面整体现浇的钢筋混凝土无压管道和不开槽施工的内径不小于1500mm钢筋混凝土无压管道,处于地下水位以下时,可采用内渗法测渗水量,渗水量符合设计和规范要求的,可不必进行闭水试验。
(四)管道的试验长度1.压力管道水压试验的管段长度不宜大于1.0km。
2.无压管道闭水试验应带井试验,若条件允许可一次试验不超过5个连续井段。
3.当管道内径大于700mm时,可按井段数量抽样选取1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。
(一)试验方案试验方案主要内容包括:后背及堵板的设计;进水管路、排气孔及排水孔的设计;加压设备、压力计的选择;排水疏导措施;升压分级的划分及观测制度的规定;试验管段的稳定措施和安全措施。
(二)压力管道水压试验和无压管道闭水试验的准备工作1.管道及检查井外观质量已验收合格;2.清除管道内杂物,排除管道内空气;3.除预留进出水管外,所有孔、口封堵坚固,不得渗水;4.不得用闸阀做堵板,管道两端堵板承载力经核算应大于水压力的合力;5.顶管施工的管道,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下;6.应做好水源引接、排水等疏导方案。
管道工程功能性试验试验过程及合格判断给水排水工程压力管道冲洗消毒和水压试验1、试验分为预试验和主试验阶段,注水法进行,试验长度≤1km2、浸泡时间:球墨铸铁管、钢管、化学建材≥24h,内径小于1m的钢筋砼管≥48h、内径大于1m的钢筋砼管≥72h3、预试验:水压缓慢升值试验压力并稳压30min,有压力降补水,检查接口配件处无漏水、损坏现象为合格。
4、主试验:停止注水补压,稳定15min,压力降不超过允许值,降至工作压力稳压30min,进行外观检查无漏水,为合格。
污水、雨污水无压管道严密性试验1、试验长度:按井距分隔、带井试验,一次不超过5个连续井段,内径大于70cm时,选取1/3进行试验,不合格,剩余的2/3全部检验.可选择闭气或闭水试验(浸泡时间≥24h)。
2、闭气试验:适用条件回填前、地下水位低于管底15cm,温度-15至50℃,下雨时不得进行。
气体压力达到2000Pa时计时,按照设计闭气时间结束后,气体压力降≤500Pa为合格。
内径≥1.6m时,要考虑气体温度,气体压力降的修正值<500Pa为合格。
3、闭水试验:①试验水头:不超过管顶内壁时,试验水头为试验段上游管顶内壁+2m,超过管顶内壁时,试验水头为试验段上游设计水头+2m;若试验水头<10m且超过上游检查井井口时,试验水头为上游检查井井口高度。
②保持试验水头恒定,观测时间≥30min,渗水量不超过允许值为合格。
供热管道强度、严密性、试运行1、一级、二级管网进行强度和严密性试验、热力站内所有系统都进行严密性试验;2、强度试验:介质为洁净水、环境温度>5℃;试验压力为1.5倍设计压力稳压10min,无渗漏无压力降,降至设计压力稳压30min,检查无渗漏无异常声响无压力降为合格。
3、严密性试验:①一级管网和热力站内系统要求试验压力0.6MPa≤P=1.25设计压力,稳压1h、压力降≤0.05MPa且管道、焊缝、管路附件设备无渗漏及支架无明显变形为合格②二级管网要求试验压力0.6MPa≤P=1.25设计压力,稳压30min、压力降≤0.05MPa且管道、焊缝、管路附件设备无渗漏及支架无明显变形为合格3、试运行:连续运行72h,试运行中对管道设备全面检查、重点检查支架的工作状况,停运≥2年的直埋蒸汽管道,运行前进行吹洗和严密性试验;新建或停运≥半年的直埋蒸汽管道,冷态启动必须进行暖管。
2017年二级建造师《市政工程》讲解:2K315024供热管道功能性试验的规定掌握二级建造师考试市政工程考点,对于知识点的融会贯通至关重要。
学尔森二级建造师考试频道特地整理二级建造师考试考点,本文为:2017年二级建造师《市政工程》讲解:2K315024供热管道功能性试验的规定,希望能助各位二级建造师考生一臂之力!2K315020 城镇供热管网工程施工2K315024 供热管道功能性试验的规定一、强度和严密性试验的规定(一)一级管网及二级管网应进行强度试验和严密性试验强度试验的试验压力为1.5倍的设计压力,其目的是试验管道本身与安装时焊口的强度;严密性试验的试验压力为1. 25倍的设计压力,且不得低于0.6MPa,它是在各管段强度试验合格的基础上进行的,且应该是管道安装内容全部完成,如零件、法兰等以及施焊工序全部完成。
这种试验是对管道的一次全面检验。
(二)换热站内的管道和设备的试验应符合下列规定(1)站内所有系统均应进行严密性试验。
试验前,管道各种支吊架已安装调整完毕,安全阀、爆破片及仪表组件等已拆除或加盲板隔离,加盲板处有明显的标记并做记录,安全阀全开,填料密实,试验管道与无关系统应采用盲板或采取其他措施隔开,不得影响其他系统的安全。
试验压力为1.25倍的设计压力,且不得低于0.6MPa.(2)站内设备应按设计要求进行试验。
当设备有特殊要求时,试验压力应按产品说明书或根据设备性质确定。
点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版(3)开式设备只做满水试验,以无渗漏为合格。
(三)清(吹)洗的规定(8)供热管道用蒸汽清(吹)洗应符合下列要求:学尔森小编友情提示:本文为大家详细介绍了2017年二级建造师《市政工程》讲解:2K315024供热管道功能性试验的规定,请各位考生认真复习。
如果这篇文章对您有所帮助,可以手动免费下载收藏,方便日后查阅。
试验介质试验条件试验要求试验标准水⑴池体达设计强度⑵砼池→防水层、防腐层之前;装配式预砼池→加预力且锚固封端后,保护层喷涂之前;砖砌、石砌池→防水层、勾缝施工后⑶各种孔、洞、口:已临时封堵,且已经安全验算⑷池体满足抗浮⑴注水:(天数=H/2+2)①分3次,每次1/3设计;注水间隔≥24h;每次注水测读水位;②大中池:先注水至池壁底部施工缝以上检查渗漏,再注水至第一次注水深度;③注水速度≤2m/d。
⑵水位观测:(天数=H/2+2+2)①至设计水深24h后测初读数;②初读数与末度数间隔≥24h。
⑶蒸发量测定:①有盖池→不测;②无盖池→测定⑴渗水量计算:按池壁(不含内隔墙)和池底的浸湿面积计算⑵合格标准:渗水量砼结构≤2L/(㎡•d);砌体≤3L/(㎡•d)给水管道(压力)水⑴管段所有敞口→应封闭⑵管段不得:用闸阀做堵板,不得:含有消火栓、水锤消除器、安全阀等附件⑶应回填土至管顶0.5m以上,接口处不填。
⑴分:预试验和主试验阶段⑵大口径管单口水压试验合格→免预试验⑶试验长度≤1.0km ⑷浸泡:①铸铁管、钢管、化学管≥24h;②内径<1000mm现浇砼管、预砼管≥48h ③内径≥1000mm现浇砼管、预砼管≥72h ⑴试验压力:现浇砼管1.5倍设计压力。
⑵预试验阶段:试验压力稳压30min→压力下降可补压→无漏水损坏现象⑶主试验阶段:试验压力稳定15min→压力降≤允许值→降至工作压力恒压30min→无漏水合格闭水试验水⑴管及井→外观验收合格;⑵管道未回填⑶预留孔、管端:已临时封堵,且已经安全验算⑷地下水:管底以下⑸满水浸泡:≥24h ⑴试验水头:{上游设计水头、上游管顶内壁}max+2m。
*达试验水头→测渗水量→补水保持试验水头恒定→观测≥30min→渗水量≤允许值闭气试验气⑴管道未回填;⑵地下水:低于管底150mm ⑶温度为-15℃~50℃;⑷下雨时:不得进行闭气试验;⑴试验压力:气压=2000Pa*规定时间后(分管径),P≥1500Pa合格。
