真石漆技术标
- 格式:docx
- 大小:15.03 KB
- 文档页数:7
外墙真石漆、多彩漆招标技术文件一、项目简介及工程范围1.项目简介1.1悦达南郊华都二期项目位于上海奉贤区中部南桥镇域奉贤现代农业园区内,基地东起望园路,西至A4高速公路(大叶公路出口),北至大叶公路,南临汇丰北路。
1.2建筑说明:1)1号楼2号楼为公寓式办公楼,地下二层、地上28层:-1F为自行车库-2F为储藏间、设备用房,1F为商铺,2F为设备管道夹层,2F以上为公寓式办公。
2)3号楼4号楼为公寓式办公楼,地下二层、地上20层:-1F为自行车库,-2F为储藏间、设备用房,1F为商铺,2F为设备管道夹层,2F以上为公寓式办公。
3)5号楼6号楼7号楼为公寓式办公楼,地下二层、地上20层:-1F为自行车库-2F 为储藏间、设备用房,地上为公寓式办公。
4)1号地下车库:为地下二层。
5)2号地下车库:为地下二层。
1.3建筑层高(详见附图)2.工程范围2.1悦达南郊华都二期1#~7#楼外墙真石漆、多彩漆施工。
2.2建筑外墙面总面积约为71000m2(除去外墙门窗面积)2.2工程内容为外墙真石漆、多彩漆材料采购、制作、试验、验收、保险、包装、发运、安装、交货、保管、售后服务、施工和竣工验收等。
2.3根据深化设计图纸进行制作、安装、并与施工总承包单位配合,服从总承包单位的管理。
2.4本文件仅供参考,请个单位提供各自的意见及建议.3.材料要求:3.1外墙涂料采用真石漆、多彩漆,材料要求满足设计要求3.2外墙真石漆厚度控制在3~5mm,自重控制在3~7kg/m2.3.3施工基层为外墙保温砂浆。
3.4品牌范围:迪诺瓦\立邦\多乐士\鸽牌\大师\磐彩\威士伯\SKK\铃鹿4.真石漆技术要求:4.1耐水性:96H涂层无起鼓、开裂、剥落,与未浸泡部分相比,允许颜色轻微变化4.2耐碱性:96H涂层无起鼓、开裂、剥落,与未浸泡部分相比,起鼓、开裂、剥落4.3耐冲击性:涂层无裂纹、剥落及明显变化4.4涂层耐温变性:10次涂层无粉化、开裂、剥落、起鼓,与标准板相比,允许颜色轻微变化4.5耐沾污性:5次循环试验后≦2级4.6粘结强度Mpa:标准状态≧0.70;浸水后≧0.54.7耐人工老化性:500H涂层无开裂、起鼓、剥落,粉化0级,变色≦1级4.8带岩片\单色.5.多彩漆技术要求5.1耐水性:96H无异常5.2耐碱性:96H无异常5.3耐冲击性:不剥落,不起泡,无裂纹,无明显变色。
外墙真石漆施工工艺一、真石漆概念真石漆工艺,由高性能树脂乳液,各种天然彩砂和多种助剂配制而成的厚浆型“质感类”涂料。
经喷涂施工,形成类似天然石材装饰效果的一种涂装工艺。
二、真石漆涂层真石漆涂层,由基层找平层、抗碱封底漆、真石漆、罩面漆组成.通过不同颜色搭配,可呈现出不同的效果。
属于高档外墙装饰工艺。
(1)基层找平层基面应平整、洁净,不得有油污,浮灰或其它污染物.基层找平层,为真石漆涂层平整度,打下基础;(2)抗碱封底漆抗碱封底漆,对不同类型的基层分为油性和水性。
封底漆的作用是在溶剂(或水)挥发后,其中的聚合物及颜填料会渗入基层的孔隙中,从而阻塞基层表面的毛细孔,使基层表面具有较好的防水性能,可以消除基层因水分迁移而引起的泛碱、发花等.同时,也增加了真石漆主层与基层的附着力,避免了剥落和松脱现象;(3)真石漆中层真石漆中间层,是由骨料、粘结剂(基料)、各种助剂和溶剂组成。
骨料包括彩色骨料和普通骨料两种。
彩色骨料是天然石材经过粉碎、清洗、筛选等多道工序加工而成。
具有很好的耐候性,耐酸碱和不褪色性,为非人工烧结彩砂。
普通骨料选择白度好,含硅量高的石英砂,由于天然石粉颜色比较暗淡,单独使用时颜色比较呆板。
用一定量的白色石英砂与天然彩色石粉配合使用,可调整颜色的深浅,,使涂层的色调富有层次感,能取得类似天然石材的质感。
同时,也降低了生产成本。
骨料的颗粒级配对真石漆的施工性及涂层的表现状态影响非常大。
如果骨料颗粒太粗,在涂料中易沉淀,喷涂时落地砂也会增多,涂料的用量会大,而且涂层的遮盖力下降,涂层外观粗糙,易积灰尘而被污染;如骨料颗粒太细,则装饰效果欠佳。
所以,采用粗细颗粒搭配使用,既不易影响涂层的装饰效果,还可以使涂层致密。
•粘结剂(基料)粘结剂,是影响真石漆性能的关键因素之一。
它的好坏直接影响着真石漆膜的硬度、粘结强度、耐水、耐候等多方面的性能。
•用于真石漆的乳液,应该满足下列三方面的要求:A 乳液稳定,所形成的漆膜无色、透明,在紫外线照射下不易发黄和粉化;B 涂膜的硬度要高,以提高涂层的耐沾污性;C 漆膜的吸水膨胀率要小,形成耐水、耐白化的漆膜,即具有抗吸水泛白的能力;(4)罩面漆使用罩面材料,主要是为了增强真石漆涂层的防水性和耐沾污性,耐紫外线照射等性能,也便于日后的清洗;罩面漆,包括油性双组分聚氨酯透明罩面漆,油性双组分氟碳透明罩面漆,水性单组分硅丙罩面漆等。
外墙保温、涂料、真石漆施工技术标【最新版】外墙保温、涂料、真石漆标一、(一)、工程概况瑞地?新居时代(一期)保温、涂料及真石漆工程,主体外墙采用涂料饰面外墙保温系统。
1#、3#楼北立面及东西立面采用真石漆。
其它立面及2#楼与4#楼立面采用外墙防水涂料。
(二)、编制依据外墙外保温系统性能、技术要求及质量验收应符合JG149-2003《膨胀聚苯板薄抹灰外墙保温系统》、L07J110《外墙外保温构造详图(三)》、DBJ14-035-2007《外墙外保温应用技术规程》、JC/T992-2006《墙体保温用膨胀聚苯乙烯抹面胶浆》、JC/T993-2006《外墙外保温用聚苯乙烯抹面胶浆》、DB31/T366-2006《外墙外保温专用砂浆技术要求》、GB《建筑工程验收统一标准》、GB《工程验收规范》、GB-2001《规范》、DB37/T726-2007《聚苯板薄抹灰外墙外保温系统质量控制技术规范》、JC/T1024-2007《墙体饰面砂浆》、公通字46号《民用建筑外保温系统及外墙装饰防火暂行规定》的规定以及国家、地方现行的相关标准要求。
参照《L06J113-66-1、2》EPS聚苯板保温系统做法。
纸、招标文件及相关图集。
国家现行的技术标准、施工及验收规范、建筑工程验收统一标准;建设部颁布的《标准强制性条文》;《装修工程验收规范》《建筑地面工程验收规范》。
我公司所具备的力量和管理能力及长期施工中总结、验证的;根据以往承建的类似工程经验;施工现场情况。
(三)、质量目标:确保达到合格工程标准。
(四)、工期目标:我方按照甲方的要求工期开工、竣工并移交整个工程。
(五)、工程安全目标:杜绝重大人身伤亡事故和机械事故,确保安全生产无事故。
(六)、文明施工目标:按照国家现行安全生产管理标准达到市级安全文明要求。
(七)项目组织机构及管理职责1、项目组织机构:本工程按项目法组织施工,项目经理选派承担过大型管理,并积累了丰富的经验的项目经理担任;技术负责人选派有较高技术管理水平、并有创优管理经验的人员担任。
工程质量技术标准7:真石漆施工工艺和质量标准目录一、编制说明 (2)二、原材料品牌和质量要求 (3)1.原材料品牌 (3)2.原材料质量要求 (3)2.1.防潮腻子 (3)2.2.封闭底漆: (3)2.3.真石漆中层 (4)2.4、罩面漆 (4)三、施工前准备 (5)1.施工设备及要求: (5)2.施工条件: (5)四、施工工艺和质量标准 (6)1.真石漆施工工艺流程 (6)2.施工工艺和质量标准: (6)五、允许偏差 (8)六、观感质量标准 (8)七、质量通病及防治 (9)一、编制说明由集团工程管理中心编制的《集团真石漆施工工艺和质量标准》,是根据:1.《建筑涂饰工程施工及验收规程》(JGJ/T29__)2.《建筑装饰装修工程质量验收规范》(GB50210__)及结合集团真石漆工程施工情况综合编制而成。
各项目在现场施工过程中须符合设计要求、图纸和相关、地方、行业标准。
试行期间,工程管理中心将收集、整理各方意见,调整成熟后正式出版。
二、原材料品牌和质量要求1.原材料品牌2.原材料质量要求真石漆(防潮腻子、封闭底漆、中层漆、罩面漆)的品牌、等级、种类、颜色、性能等应符合设计及选样的要求,应具备产品合格证书、检验报告。
2.1.防潮腻子质量要求2.1.1柔性腻子主要技术指标应符合现行行业标准《建筑外墙腻子》JG/T157__的规定。
2.2.封闭底漆:质量要求2.2.1专用底漆主要技术指标应符合厂家企业标准的规定。
2.2.2主要技术参数应符合下表的技术质量要求:2.3.真石漆中层质量要求2.3.1真石漆中层为主涂料层,该层由骨料、粘结材料、防开裂树脂、各种功能性助剂、水组成。
骨料:应粗细颗粒搭配合理,既要满足装饰效果的要求,又要有利于施工;粘结剂:粘结强度高,耐水,耐候性好;真石漆的乳液:稳定性好,膜的硬度高,漆膜的膨胀率小,遇水不泛白;防开裂树脂:硬度和柔韧性良好。
2.4、罩面漆质量要求2.4.1罩面漆应采用无色透明漆,具有良好的防水性和耐污染性,同时便于清洗。
品质见证未来诚信赢得天下重庆市华鹏装饰工程设计有限公司正本和鸿·观岳山项目外墙真石漆工程投标文件(技术标)品质见证未来诚信赢得天下重庆市华鹏装饰工程设计有限公司投标人:重庆市华鹏装饰工程设计有限公司2011年7月5日品质见证未来诚信赢得天下重庆市华鹏装饰工程设计有限公司技术标目录1、派往本工程的主要负责人及技术人员一览表………………………2、施工组织方案…………………………………………………………品质见证未来 诚信赢得天下 重庆市华鹏装饰工程设计有限公司派往本工程的主要负责人及技术人员一览表投标单位:重庆华鹏装饰工程设计有限公司法定代表人:林元鹏序号 姓名 职务 曾从事过的项目名称 备注1 艾成林 项目经理 包江桥新居工程 二级建造师2 杨明军 技术负责人 写意假日 二级建造师3 马福林 质量负责人 今日田园 二级建造师 4廖永东计划管理 (现场工长)玉双路五号地块安全员5 林文焰 安全员 紫东润苑 安全员6 黄两田工程资料员南山管委会建造员品质见证未来诚信赢得天下重庆市华鹏装饰工程设计有限公司和鸿·观岳山项目外墙真石漆工程施工组织设计编制单位:重庆华鹏装饰工程设计有限公司品质见证未来诚信赢得天下重庆市华鹏装饰工程设计有限公司外墙真石漆施工方案一、总说明(一)编制依据1、JG/T24—2000 真石漆技术要求。
2、和鸿·观岳山项目外墙真石漆工程项目招标设计文件。
3、和鸿·观岳山项目外墙真石漆工程项目招标文件补充资料。
4、《建筑安装工程承包合同条例》、《建筑安装工程施工及验收规范》、《外墙涂料施工及验收规程》和四川省有关现行工程造价调整文件或规定。
5、本工程现场调查资料。
(二)编制原则1、统筹安排,保证重点,科学合理地安排施工进度计划。
组织连续均衡生产和工序衔接,做到紧张有序,确保工程质量,尽量缩短工期,确保按期、优质地完成任务.2、采用先进的施工技术和设备,提高机械化、标准化施工作业水平。
高层住宅外墙真石漆技术要求如下:一、本工程质量须符合现行有关《建筑节能工程施工质量验收规范》(GB50411-2007)、《建筑工程施工质量验收统一标准》(GB50300-2001)、《建筑装饰装修工程质量验收规范》(GB50210-2001)、《合成树脂乳液砂壁状建筑涂料》(JG/T24—2000)及相关专业质量验收规范的要求,并达到合格标准。
二、本工程材料质量应满足以下相关指标:1、封闭底漆产品主要理化指标(执行标准GB/T9755-2001)理化指标技术指标容器中状态无硬块,搅拌后呈均匀状态施工性刮涂无障碍干燥时间(表干/H)≤2耐水性96H无异常耐碱性48H无异常漆膜外观正常涂层耐温变性5次循环无异常2、真石漆(含岩片真石漆)2.1产品主要理化指标(执行标准JG/T24-2000)理化指标技术指标容器中状态无硬块,搅拌后呈均匀状态施工性刮涂无障碍涂料低温储存稳定性无结块、凝聚及组成物的变化涂料热储存稳定性无结块、霉变、凝聚及组成物的变化初期干燥抗裂性(6H)无裂纹干燥时间(表干/H)≤4耐水性96H无起鼓、开裂、剥落耐碱性96H无起鼓、开裂、剥落耐冲击性无裂纹、剥落及明显变形涂层耐温变性10次无粉化、开裂、剥落、起鼓耐沾污性5次循环≤2级黏结强度/MPa 标准状态下≥0.70 浸水后≥0.50耐人工老化性500H无开裂、起鼓、剥落;粉化0级;变色≤1级2.2产品每平方用量每平米用量4-5kg,并不得低于4kg。
3、罩面清漆产品主要理化指标(执行标准GB/T9755-2001)理化指标技术指标容器中状态无硬块,搅拌后呈均匀状态施工性刮涂无障碍干燥时间(表干/H)≤2耐水性96H无异常耐碱性48H无异常漆膜外观正常涂层耐温变性5次循环无异常三、其他未尽事宜按照设计图纸、规范及标准图集进行施工。
外墙真石漆技术标一、引言外墙真石漆是一种装饰性较强的涂料,常用于建筑外墙装饰和保护。
本技术标准旨在规范外墙真石漆的技术要求、施工方法等内容,以确保装饰效果和使用性能。
二、材料要求1. 主要原料外墙真石漆的主要原料包括树脂、颜料、填料等。
树脂应具有耐久性、附着力强、耐候性好等特点;颜料应具有良好的色泽和抗紫外线能力;填料应具有良好的充填性和耐磨性。
2. 技术指标外墙真石漆的技术指标应符合相关国家标准或行业标准,包括但不限于耐候性、耐久性、耐污染性、附着力、色泽稳定性等。
三、施工要求1. 基层处理外墙真石漆施工前,基层应平整、干燥、无油污和松散物,符合相关建筑装饰规范要求。
如需修补,应先进行修补和打磨,确保基层质量良好。
2. 施工工艺外墙真石漆施工应按照厂家提供的施工工艺要求操作,包括底漆施工、涂料施工和面漆施工等环节。
3. 环境要求外墙真石漆施工应在适宜的环境条件下进行,包括气温、湿度等,以确保施工质量和装饰效果。
四、质量要求1. 外观质量外墙真石漆装饰应平整、色泽均匀、无明显的起泡、鱼眼、滞爆、雾面、边角拉毛等缺陷,且符合设计要求。
2. 使用寿命外墙真石漆应具有一定的耐久性和耐候性,能够保持较长时间的装饰效果,不易褪色、开裂、脱落等现象。
3. 抗污性外墙真石漆应具有一定的抗污性能,能够抵御大气污染、尘埃等污染物的侵蚀,易清洁、易保养。
五、检验方法外墙真石漆的检验应按照相关国家标准或行业标准进行,包括但不限于外观检验、耐久性测试、抗污染性能测试等内容,并应由有资质的检验机构进行检测。
六、包装、运输和储存外墙真石漆应采用适宜的包装方式,符合运输和储存要求。
在运输和储存过程中,应避免潮湿、高温、阳光直射等不良环境,以免影响产品质量。
七、附则本技术标准自颁布之日起生效,针对外墙真石漆的生产、施工和使用提供技术、管理和参考依据。
如有其他相关事宜,可参照相关国家标准或行业标准进行。
以上为外墙真石漆技术标准,希望对您有所帮助。
外墙真石漆技术标外墙真石漆是一种应用广泛的涂料产品,具有丰富的色彩和纹理效果,能够为建筑外墙赋予独特的装饰效果,并且具有一定的防水、防尘、防腐蚀的功能。
在建筑装饰行业中,外墙真石漆的应用越来越受到重视,因此对外墙真石漆的技术标准也越发严格。
以下是一份关于外墙真石漆技术标准的详细介绍。
一、产品概述外墙真石漆是一种水性环保涂料,由颜料、填料、稀释剂、助剂等组成。
它具有丰富多彩的外观效果,如大理石、花岗岩等,能够仿真各种天然石材的纹理效果。
外墙真石漆具有优异的耐候性,能够经受低温、高温、紫外线照射等自然环境的影响,同时具有一定的防水、防尘、防腐蚀性能。
二、外墙真石漆技术标准1. 规格要求外墙真石漆的规格应符合国家相关标准,包括颜色、容量、质地、包装等方面的规定。
产品的规格应在标识中清晰可见,方便用户购买和使用。
2. 物理性能外墙真石漆的物理性能包括附着力、耐候性、抗冲击性、耐水性等指标。
产品应具有良好的附着力,能够牢固地附着在建筑表面上;同时具有良好的耐候性和抗冲击性,能够经受自然环境和外力的影响;还应具有良好的耐水性能,能够在潮湿环境中保持稳定的性能。
3. 环保要求外墙真石漆作为一种装饰涂料,对环境友好性要求较高。
产品应符合国家相关的环保标准,不含有有害物质,不会对环境和人体健康造成影响。
4. 施工要求外墙真石漆的施工要求包括底材要求、施工工艺、施工温度等方面。
产品的施工应在干燥、清洁的表面上进行,施工工艺应符合相关的要求,施工温度应在适宜的范围内进行。
5. 质量保证外墙真石漆的生产厂家应对产品的质量负责,提供一定的质量保证。
产品应具有一定的保质期限,同时提供相关的质量检测报告和技术支持。
以上是关于外墙真石漆技术标准的一些主要内容,外墙真石漆的技术标准对产品的质量、环保性能、施工要求等方面提出了严格的要求,对生产厂家和用户都具有重要的指导意义。
希望以上内容能够对您有所帮助。
胜利油田胜利花苑一期住宅工程外墙真石漆工程项目技术标书目录一、工程概况二、施工依据三、材料特性概况四、施工工期进度承诺及控制措施五、质量、安全保证、控制措施六、售后服务完善体系七、施工组织设计7.1 施工方案及施工工艺7.2 主要施工方法7.3 成品保护安全专项技术措施7.4 文明施工措施7.5 确保文明施工的技术组织措施7.6 材料节约措施7.7 现场管理人员和施工队伍情况7.8 工程投入的主要施工机械设备情况 7.9 其他注意事项7.10 质量通病的防治措施7.11 创优综合措施八、紧急情况处理措施一、工程概况1.1 工程名称:胜利油田胜利花苑一期住宅工程外墙真石漆工程项目1.2 工程地点:山东省东营市东营区西四路与黄河路路口向西,黄河路南北两侧。
1.3 招标单位:胜利油田胜利房地产开发有限责任公司胜利花苑项目部1.4 工程简介:胜利油田胜利花苑一期住宅工程外墙真石漆工程项目约3214平方米。
二、施工依据2.1 JG/T 157-2009《建筑外墙用腻子》2.2 GB24408-2009《建筑用外墙涂料中有毒害物质限量》2.3 GB/T23455-2009《外墙柔性腻子2.4 JG/T210-2007《建筑内外墙用底漆》2.5 JG/T24-2000《合成树脂乳液砂壁状建筑涂料》2.6 GB/T23455-2009《外墙柔性腻子》2.7 招标文件2.8 GB50300-2001《建筑工程施工质量验收统一标准》三、材料特性概况仿面砖质感漆底漆目测涂膜均匀,无漏涂手抹表面应被涂膜包围,手抹无灰质感容量面积比8㎡/KG成膜时间6-8小时仿面砖质感漆主材目测涂膜质感均匀,无漏涂漆膜厚度1500±100um容量面积比3KG/㎡-4KG/㎡成膜时间6-8小时单彩真石漆底漆目测涂膜均匀,无漏涂手抹表面应被涂膜包围,手抹无灰质感漆膜厚度30±5um容量面积比8㎡/KG成膜时间6-8小时单彩真石漆主材目测涂膜均匀,无漏涂漆膜厚度2000±100um容量面积比4KG/㎡-4.5KG/㎡成膜时间8-12小时单彩真石漆罩面漆目测无色差、无明显流挂手抹45±5um容量面积比6㎡/KG成膜时间8-12小时3.1 真石漆名称:单组份柔性外墙腻子检验标准:符合JG/T157-0229《建筑外墙用腻子》、GB24408-2009《建筑用外墙涂料中有毒害物质限量》、GB/T23455-2009《外墙柔性腻子》标准。
真石漆技术标1.总则本技术规格书是*****经济适用房外墙真石漆项目招标文件的组成部分。
外墙真石漆的需求已描述在招标人提供的效果图和本技术规格书内,投标人必须对招标文件中的技术要求作出应答并按招标文件进行报价。
工作范围和基本要求1.1.1本次招标的内容是***经济适用房一、二层局部、三层及三层以上外墙真石漆,按照本招标文件的技术要求,完成所涉及的各种施工材料采购、包装、运卸、包括各类风险、损耗,以及按国家相关标准规定进行施工、验收和交付,确保在保修期内进行免费保修和维护(因使用方使用不当造成的损坏除外)以及为完成上述工作而产生的其他工作,同时提供相关检测报告和真石漆工程竣工验收时相关的一切资料。
1.1.2投标人所提供的文件资料必须符合本技术规格书的要求。
1.1.3投标人必须对招标文件的内容按顺序逐项作出实质性应答,提出具体、详细的技术数据,任何偏离必须填写偏离表并说明,供招标人参考。
中标后投标人在合同谈判中的任何偏离都不得超越偏离表中被招标人认可的条款。
1.1.4在签订合同后,招标人保留对本技术规格书提出补充要求和修改的权力,投标人应承诺予以配合,具体项目和条件由双方商定解决。
1.1.5投标人在执行合同过程中,必须服从业主的管理,并承担与土建及其他安装单位的技术协调及配合工作。
1.1.6本工程工期70天。
2.1现场踏勘:投标人应自行对供货及施工现场和周围环境进行勘察,以获取编制报价文件和签署合同所需的资料,勘察现场所发生的费用由报价人自己承担。
采购人向报价人提供的有关供货现场的资料和数据,是采购人现有的能供报价人利用的资料。
采购人对报价人由此而做出的推论、理解和结论概不负责。
报价人因自身原因未到施工现场实地踏勘的,在签订合同时和履约过程中,报价人不得以不完全了解现场情况为由,提出任何形式的增加合同外造价或索赔的要求。
真石漆材料及技术要求3.1.1真石漆施工位置:外墙大面;颜色:按效果图颜色,建设方保留对颜色修改的权利,并不因此而增加造价。
真石漆技术标(总4页)
-CAL-FENGHAI.-(YICAI)-Company One 1
■CAL■本页仅作为文档封面,使用请直接删除
真石漆技术标

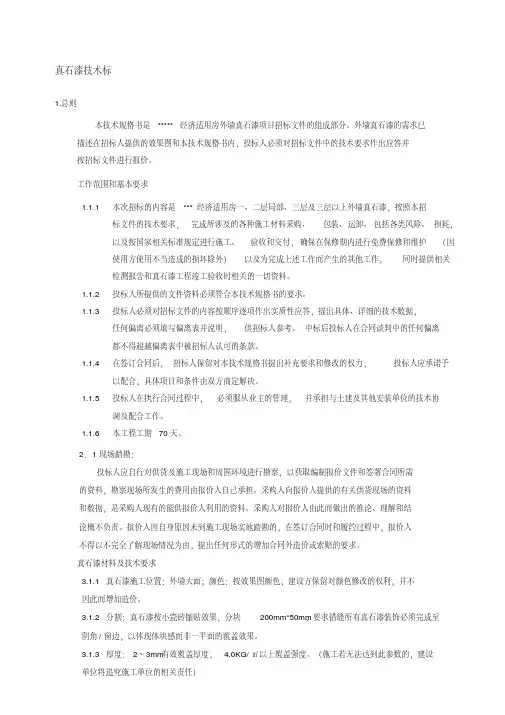

1.总则
本技术规格书是*枠**经济适用房外墙真石漆项目招标文件的组成部分。
外墙真石漆的需求已描述在招标人提供的效果图和本技术规格书内,投标人必须对招标文件中的技术要求作岀应答并按招标文件进行报价。
1.1工作范围和基本要求
1.1.1本次招标的内容是*杯经济适用房一、二层局部、三层及三层以上外墙真石漆,按
照本招标文件的技术要求,完成所涉及的各种施工材料采购、包装、运卸、包括各类风险、损耗,以及按国家相关标准规定进行施工、验收和交付,确保在保修期内进行免费保修和维护(因使用方使用不当造成的损坏除夕卜)以及为完成上述工作而产生的其他工作,同时提供相关检测报告和真石漆工程竣工验收时相关的一切资料。
1.1.2投标人所提供的文件资料必须符合本技术规格书的要求。
1.1.3投标人必须对招标文件的内容按顺序逐项作出实质性应答,提出具体、详细的技术
数据,任何偏离必须填写偏离表并说明,供招标人参考。
中标后投标人在合同谈判中的任何偏离都不得超越偏离表中被招标人认可的条款。
1.1.4在签订合同后,招标人保留对本技术规格书提岀补充要求和修改的权力,投标人应
承诺予以配合,具体项目和条件由双方商定解决。
1.1.5投标人在执行合同过程中,必须服从业主的管理,并承担与土建及其他安装单位的
技术协调及配合工作。
1. 1.6本工程工期70天。
2.1现场踏勘:
投标人应自行对供货及施工现场和周圉环境进行勘察,以获取编制报价文件和签署合同所需的资料,勘察现场所发生的费用山报价人自己承担。
采购人向报价人提供的有关供货现场的资料和数据,是釆购人现有的能供报价人利用的资料。
采购人对报价人山此而做出的推论、理解和结论概不负责。
报价人因自身原因未到施工现场实地踏勘的,在签订合同时和履约过程中,报价人不得以不完全了解现场情况为由,提出任何形式的增加合同外造价或索赔的要求。
3.1真石漆材料及技术要求
3.1.1真石漆施工位巻:外墙大而;颜色:按效果图颜色,建设方保留对颜色修改的权利,并不因此而增加造价。
3.1.2分割:真石漆按小瓷砖镶贴效果,分块200mm*50nim,要求错缝所有真石漆装饰必须完成至阴
角/窗边,以体现体块感而非一平而的覆盖效果。
3. 1.3厚度:2〜3mm有效覆盖厚度,
4. OKG/nV以上覆盖强度。
(施工若无法达到此参数的,建设
单位将追究施工单位的相关责任)
3.1.4#料:天然彩色。
3.1.5髙耐侯、较长的使用寿命,不少于15年。
3.2外墙涂料
3. 2.1施工位置:阳台、飘窗沿线、外墙装饰柱、空调洞内等;颜色:按效果图颜
色,建设方保留对颜色修改的权利,并不因此而增加造价。
3.2.1涂料材质:外墙弹性涂料;腻子材质:外墙柔性腻子或弹性腻子。
3.3样品
投标人应提供拟用于本工程的真石漆样板一块(不小于600mm* 1000mm)外墙
膩子、真石漆、罩面漆、外墙涂料各一份,要求整桶原装并提供详细的产品质量说
明文件(贴上投标单位标签)。
中标后的样品将被封存,作为合同的一部分。
4.工程实施要求
4.1本工程基本参数
4. 1. 1本工程地下室耐火等级为一级,地上耐火等级为二级。
4.1.2框支剪力墙结构;使用年限50年,抗震设防烈度:7度。
4. 1.3建筑髙度及户数:
4. 1. 4未尽事宜山投标单位自行进行现场踏勘
4.2施工工序
4. 2. 1真石漆施工内容
A •清理基面:处理基层的凹凸、不平、棱角等位置,清理浮灰。
B.刮腻子:根据基面平整度状况,刮一遍到两遍专用膩子(优选柔性外墙腻子或弹性腻
子)。
平整度控制误差值4mm以内。
C.涂刷底漆:丙烯酸抗碱封闭底漆(黑色)
D .贴格缝纸:按照设计要求的分格方式,测量、划线、贴纸,将格缝的部位用美纹纸贴上。
E .真石漆刮涂
F .除去美纹纸,修正局部破损处
G.涂刷透明面漆:滚涂或喷涂透明保护面漆1-2遍。
4. 2.外墙涂料施工内容
A •清理基面:处理基层的凹凸、不平、棱角等位置,清理浮灰。
B.刮腻子:根据基面平整度状况,刮一遍到两遍专用腻子(优选柔性外墙腻子或弹性膩子)。
平整度控制误差值4mm以内。
C.底漆一遍
D.外墙弹性涂料2遍
4. 2. 3施工要求
A.投标人在投标时必须提出详细的施工方案、计划,并说明施工队伍的组成,安装业绩。
B.该计划必须服从和配合本工程总的施工进度计划,并经总包单位、招标人、监理
认可。
施工计划中要求投标人提供一份关于外墙真石漆施工的工艺要求,包括总则、术语、基本要求、一般规定、施工准备、施工工艺、质量标准、施工试验计划、安全生产现场文明施工要求、成品保护、工程质量验收等内容。
C.投标人上报的外墙真石漆施工工期,招标人协调业主后有提前或推迟此日期的权利。
投标人不能为此提出任何增加费用。
D.在条件具备时建设单位将通知外墙真石漆工程的中标人进场安装。
外墙真石漆到达施工现场前,投标人应书面提出货物堆放和安装场地的要求,以便总包根据实际情况提供场地和用水、用电,但中标人在施工现场产生的水、电费由中标人承担。
E.投标人提供的货物应是全新、原装、环保无污染的正宗合格正品,完全符合国家规定的质量标准和厂方的标准,供货时必须并附产品原产地证书、合格证及其他相关的资料。
否则,招标人有权终止合同,并没收履约保证金。
F.在外墙真石漆装卸和施工期间,投标人须负责解决所需的起重、搬运、安装工具以及相应的安全保障措施。
投标人的人员及供应的材料、工具的安全责任山投标人自己负责。
G.外墙真石漆施工必须遵守已确认的施工图、规范以及施工工艺的要求。
在整个安装期间,
投标人必须委派工程师负责安装监督。
所委派的工程师必须具备5年以上工作经验,并曾管理过类似工程。
投标人必须提供所派工程师的简历,招标人保留其更换的权力。
H.本工程为外墙外保温工程,保温材料为双面复合B1级聚苯板,现场进行焊接作业必须严
格遵循《动火作业安全规程》采取有效的防火措施,并承担山于动火引起的相关责任。
I.在施工期间必须釆取有效措施对已完工程进行保护,并承担由于投标人原因造成的损害修
复责任。
J.投标人现场工程师必须定期参加工地例会,积极配合招标人和总承包单位的工作,服从材料堆放、临时设施搭设、现场运输、临时水电接驳、垃圾堆放等事宜的安排。
4. 2. 5验收要求
A.投标人在投标时应提供验收计划。
B.招标人有权对进场的材料进行现场随机抽检,若抽检结果不合格,则认定该批次材料不合格,由中标人承担曲此造成的全部责任和损失。
C.工程验收:中标人在完成合同约定的工作内容,并自检合格,经监理单位复查同
意,并在相关部门共同参加下完成了现场检验,达到设计和规范要求,可申请工程验收。
招标人按国家和行业现行规范标准、地方规定、工程验收程序组织验收,如验收不合格,中标人须做相应的整改保证验收通过,由此产生的费用111中标人人自行承担。
D.投标人必须协助总包单位配合当地各职能部门验收。
E.由于投标人的原因造成验收失败或工期延误及山此引起的费用山投标人负责,投标
人应赔偿山于工期延误给招标人造成的各种损失。
4. 2. 6资料要求
工程验收时投标人必须免费提供两份完整的工程资料。
工程资料包括但不限于:
A.施工组织设计
B.部件、原材料的出厂检验合格书及检验报告
C.施工记录、检测记录、相关主管部门的检验报告等
5.1保修服务
A.投标人应能及时处理所有报修服务。
在接到报修通知后,最迟在3小时内赶到现场,具体
到达时间山投标人如实填报,时间从招标人报修电话结束后开始算起。
*B.投标人必须为所制作的外墙真石漆提供为期2年的免费质保期。
时间从楼房整体竣工验收合格之日开始计算。
C.在免费质保期结束时,必须山投标人工程师对所有幕墙进行一次全面检查。
任何缺陷必
须山投标人免费修理(非承包商原因除外),并得到招标人的认可后方可申请保修款的支付。
D.条款中标注星号(*)的项目不能偏离,否则废标。
6.1本工程执行的标准
1、《建筑装饰装修工程施工及验收规范》(GB50210-2001);
2、《建筑工程施工质量验收统一标准》(GB50300-2001);
3、《建设工程项U管理规范》(GB/T50326-2002);
4、《建筑施工安全检查标准》(JGJ59-99);
5、《建筑施工高处作业安全技术规范》(JGJ80-91);
6、《建筑机械使用安全技术规范》(JGJ33-2001);
7、《施工现场临时用电安全技术规范》(JGJ46-88);
8、《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》(DBJ01-
83-2003);
9、《建筑内外墙涂料应用技术规程》(DBJ/T01-107-2006);
7・1投标人需填写的表格。
