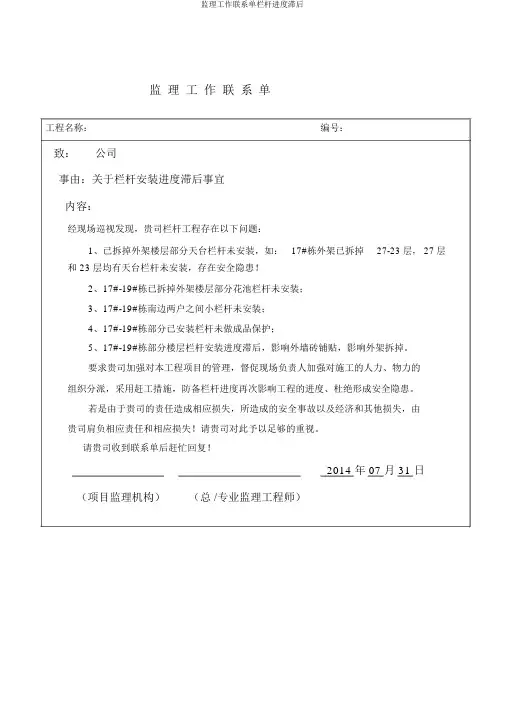

监理工作联系单栏杆进度滞后
监理工作联系单
工程名称:编号:
致:公司
事由:关于栏杆安装进度滞后事宜
内容:
经现场巡视发现,贵司栏杆工程存在以下问题:
1、已拆掉外架楼层部分天台栏杆未安装,如: 17#栋外架已拆掉27-23 层, 27 层
和 23 层均有天台栏杆未安装,存在安全隐患!
2、17#-19#栋已拆掉外架楼层部分花池栏杆未安装;
3、17#-19#栋南边两户之间小栏杆未安装;
4、17#-19#栋部分已安装栏杆未做成品保护;
5、17#-19#栋部分楼层栏杆安装进度滞后,影响外墙砖铺贴,影响外架拆掉。
要求贵司加强对本工程项目的管理,督促现场负责人加强对施工的人力、物力的组织分派,采用赶工措施,防备栏杆进度再次影响工程的进度、杜绝形成安全隐患。
若是由于贵司的责任造成相应损失,所造成的安全事故以及经济和其他损失,由贵司肩负相应责任和相应损失!请贵司对此予以足够的重视。
请贵司收到联系单后赶忙回复!
2014 年 07 月 31 日(项目监理机构)(总 /专业监理工程师)。
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
. Word文档。
施工单位工作联系单模板
工程监理公司:
我们收到了你们于2014年3月20日编号为LXD-2014-0006的联系单,关于南边通道地库围护的事宜。
我们已经安
排相关人员进行了调查,并根据调查结果提出以下回复:
在工程实施过程中,我们始终按照合同约定和相关规定进行施工,同时也按照监理公司提出的要求进行了围护措施。
但是,在施工过程中,监理公司未能及时发现和提出问题,导致围护措施不足,造成了一定的影响。
我们已经对此进行了整改,并加强了与监理公司的沟通协调,以确保工程质量和进度的顺利推进。
同时,我们也希望监理公司在今后的工作中,能够更加严格地履行监理职责,及时发现和提出问题,并与我们密切配合,共同推进工程的顺利实施。
附件:无
___
2014年3月22日
根据业主和监理的要求,我们已经拆除并清理了南边大门口的临时建筑和围护。
大约在3月10日左右,我们已经具备了开挖土方的条件。
然而,由于业主迟迟没有让基础围护结构的班组进场施工,我们的项目部一直无法开工。
这导致了工人窝工,部分工人情绪已经不满。
我们希望业主能够引起足够的重视,立即落实相关的工作。
由于这一延误,业主需要自行承担相应的工期损失。
感谢您的配合!
此致
敬礼!
___
附件。
编号:ZJBJ-XXM- 日期:2012-3-17 类别□请示□联系□回复■报告□备忘是否要求回复□是■否希望回复时间呈送北京恒鸿基幕墙装饰工程有限公司发文中国建筑第八工程局有限公司抄送北京龙湖天行置业有限公司北京市潞运建设工程监理服务中心事由联系电话内容:今日项目巡检,发现你单位现场存在以下问题:1、之前会上已提过你单位在未经项目部同意之前,不得私自将门窗主框保护膜撕掉,但现场还是发现有此现象发生。
对此,我方声明在门窗收口时如若将主框污染,我方概不负责清理,由你单位自行清理。
2、你单位撕掉的主框保护膜,现场到处都是,要求你单位立即清理,做到工完场清。
否则,项目部将对你单位进行相应处罚,并找突击队进行清理,所需费用从你单位扣除。
3、5#楼3月18日准备浇筑8层地采暖保护层,并连同公共区和入户花园一起浇筑,3月16日晚的进度协调会已提过。
项目部责任工程师电话通知你单位现场带班多次,但截止到今日下午,你单位的玻璃还在8层公共区处,明日打灰,如果玻璃损坏,我单位概不负责,望你单位周知,还有9层以上的玻璃望你单位抓紧安装,现在工期紧张,以免影响交接地采暖,进而影响进度。
签发人:签发时间:业主签收人:签收时间:附件:监理签收人:签收时间:编号:ZJBJ-XXM- 日期:2011-9-26 类别□请示□联系□回复■报告□备忘是否要求回复□是■否希望回复时间呈送北京龙湖天行置业有限公司发文中国建筑第八工程局有限公司抄送北京市潞运建设工程监理服务中心北京恒鸿基幕墙装饰工程有限公司关于各楼栋附框安装延误的通联系电话事由知继9月20日我司发送的关于各楼栋门窗附框安装延误的工作联系单后,现场进度毫无改善,主要表现在:1#楼窗口收测已完成,部分附框已进场,门窗单位负责人连续四天承诺明日开始安装,但至今未开始;2#楼窗口收测已完成,但附框迟迟未进场,原计划9月10日完成安装;3#楼北侧附框安装及打钉固定进度缓慢;11#楼窗口发泡清理工作项目部已催促十余天,但只清理一部分而且清理不到位,影响下一步收口及外保温施工。
监理工作联系单模板一、引言本模板旨在为监理单位与各参建单位之间提供一个有效的沟通渠道,确保监理工作的顺利进行。
通过使用本模板,可以明确各方的职责和权利,提高工作效率,减少误解和纠纷。
二、模板内容标题:监理工作联系单编号:XXXX-XXX-XXX发送单位:监理单位接收单位:各参建单位(包括建设单位、施工单位、设计单位等)联系内容:包括监理工作的要求、意见、建议等联系时间:填写联系单的具体时间接收单位回复:接收单位在收到联系单后,应在规定时间内回复,表明意见或采取相应措施备注:其他需要说明的事项三、使用说明监理单位在发现工程问题或需要与参建单位沟通时,应填写本模板,明确联系内容、时间和要求。
发送单位应将联系单发送至各接收单位,确保接收单位了解并遵守相关要求。
接收单位在收到联系单后,应在规定时间内回复,表明意见或采取相应措施。
如有疑问或需要进一步沟通,应及时与监理单位联系。
若在规定时间内未收到回复或未采取相应措施,监理单位可采取其他措施,确保工程质量和进度。
本模板为通用模板,可根据实际情况进行适当调整。
如有需要,可与各参建单位协商制定具体的使用规则。
四、注意事项监理工作联系单是监理单位与参建单位之间的重要沟通工具,应认真填写,确保信息的准确性和完整性。
各参建单位应积极配合监理工作,遵守相关要求,确保工程质量和进度。
若在沟通中出现分歧或争议,应采取平等和公正的方式进行协商解决。
如无法协商解决,可向相关部门或专业机构寻求帮助。
本模板仅为参考,具体使用时应根据实际情况进行调整和完善。
如有需要,可与各参建单位共同制定更为详细和具体的沟通规则和流程。
在使用本模板时,应注意保护各方隐私和商业秘密。
如有需要,可与各参建单位协商制定保密协议或采取其他保密措施。
本模板的最终解释权归监理单位所有。
如有任何疑问或需要进一步了解本模板的使用方法和注意事项等情况可向监理单位咨询或寻求帮助。
五、结论通过使用本监理工作联系单模板可以加强监理单位与各参建单位之间的沟通与协调提高工作效率和质量水平减少误解和纠纷确保工程顺利进行同时各参建单位应积极配合监理工作遵守相关要求共同为工程质量和进度保驾护航。

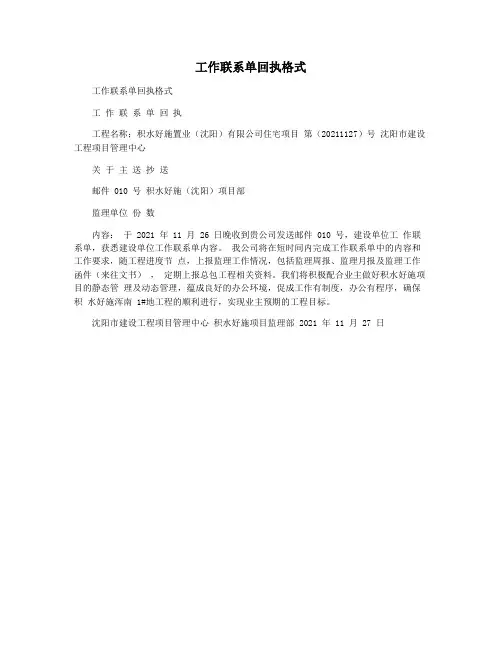

工作联系单回执格式
工作联系单回执格式
工作联系单回执
工程名称;积水好施置业(沈阳)有限公司住宅项目第(20211127)号沈阳市建设工程项目管理中心
关于主送抄送
邮件 010 号积水好施(沈阳)项目部
监理单位份数
内容:于 2021 年 11 月 26 日晚收到贵公司发送邮件 010 号,建设单位工作联系单,获悉建设单位工作联系单内容。
我公司将在短时间内完成工作联系单中的内容和工作要求,随工程进度节点,上报监理工作情况,包括监理周报、监理月报及监理工作函件(来往文书),定期上报总包工程相关资料。
我们将积极配合业主做好积水好施项目的静态管理及动态管理,蕴成良好的办公环境,促成工作有制度,办公有程序,确保积水好施浑南 1#地工程的顺利进行,实现业主预期的工程目标。
沈阳市建设工程项目管理中心积水好施项目监理部 2021 年 11 月 27 日。

监理单位工作联系单回复回复范文监理单位工作联系单回复回复范文的发生,到底需要如何做到,不监理单位工作联系单回复回复范文的发生,又会如何产生。
监理单位工作联系单回复回复范文因何而发生?海贝尔曾经说过,人生就是学校。
在那里,与其说好的教师是幸福,不如说好的教师是不幸。
这不禁令我深思。
黑格尔在不经意间这样说过,只有永远躺在泥坑里的人,才不会再掉进坑里。
这启发了我,要想清楚,监理单位工作联系单回复回复范文,到底是一种怎么样的存在。
每个人都不得不面对这些问题。
在面对这种问题时,卡耐基在不经意间这样说过,我们若已接受最坏的,就再没有什么损失。
这启发了我,每个人都不得不面对这些问题。
在面对这种问题时,带着这些问题,我们来审视一下监理单位工作联系单回复回复范文。
问题的关键究竟为何?了解清楚监理单位工作联系单回复回复范文到底是一种怎么样的存在,是解决一切问题的关键。
生活中,若监理单位工作联系单回复回复范文出现了,我们就不得不考虑它出现了的事实。
迈克尔·F·斯特利曾经说过,最具挑战性的挑战莫过于提升自我。
这句话语虽然很短,但令我浮想联翩。
我们不得不面对一个非常尴尬的事实,那就是,我们一般认为,抓住了问题的关键,其他一切则会迎刃而解。
监理单位工作联系单回复回复范文的发生,到底需要如何做到,不监理单位工作联系单回复回复范文的发生,又会如何产生。
马云在不经意间这样说过,最大的挑战和突破在于用人,而用人最大的突破在于信任人。
这不禁令我深思。
要想清楚,监理单位工作联系单回复回复范文,到底是一种怎么样的存在。
笛卡儿曾经说过,读一切好书,就是和许多高尚的人谈话。
这句话语虽然很短,但令我浮想联翩。
每个人都不得不面对这些问题。
在面对这种问题时,一般来说,监理单位工作联系单回复回复范文,到底应该如何实现。
现在,解决监理单位工作联系单回复回复范文的问题,是非常非常重要的。
所以,问题的关键究竟为何?监理单位工作联系单回复回复范文因何而发生?拿破仑·希尔曾经说过,不要等待,时机永远不会恰到好处。
监理工作联系单回复函模板
以下是一份监理工作联系单回复函的模板,仅供参考:
尊敬的【发件人姓名】:
感谢您向我们提交了监理工作联系单。
我们已经收到您提交的联系单,并会尽快采取措施处理您所反映的问题。
具体情况如下:
1. 【问题1】
经过我们的调查和核实,我们发现该问题出现的原因是【原因描述】。
我们将同【相关责任方】商讨解决方案,并督促其在【时间】之前解决。
2. 【问题2】
关于该问题,我们已经与【相关责任方】进行了沟通,并将在【时间】之前解决。
同时,我们将对其的工作进行更加严格的监管,确保问题不再出现。
3. 【问题3】
在观察和调查后,我们认为该问题是由【原因描述】引起的。
我们将向【相关责任方】提出合理的解决方案,并监督其及时解决该问题。
我们一直致力于为客户提供高质量的服务,并在解决问题方面采取主动、负责任的态度。
如果您还有任何问题或疑虑,请随时与我们联系,我们将竭诚为您服务。
最诚挚的问候,
【您的名字/公司名】。
监理工作联系单尊敬的各位业主:大家好!根据公司的安排,我将担任本次施工项目的监理工作。
在此,我向各位业主介绍一下我的工作内容和联系方式,希望能够得到大家的理解和支持。
作为监理工作人员,我将负责对施工现场进行全方位的监督和管理,确保施工过程符合国家相关法律法规和施工标准,保障施工质量和安全。
具体来说,我的工作内容包括但不限于以下几点:1. 监督施工进度,我将定期到施工现场进行巡查,了解施工进度,确保施工按照计划进行,及时发现并解决施工中的问题。
2. 质量监督,我将对施工过程中的各个环节进行监督,确保施工质量符合相关标准,杜绝施工中的质量问题。
3. 安全管理,我将重点关注施工现场的安全管理工作,确保施工过程中的安全隐患得到及时处理,保障施工人员和周边居民的安全。
4. 文档管理,我将负责整理和归档施工过程中的相关文件和资料,包括施工图纸、工程验收记录等,以备日后查阅和追溯。
在工作中,我将秉承公正、客观、严谨的原则,尽职尽责地完成监理工作。
同时,我也希望能够得到各位业主的理解和支持,共同维护好我们的共同利益。
如果在监理工作中有任何问题或疑虑,欢迎随时与我联系。
我的联系方式如下:姓名,XXX。
电话,XXX。
邮箱,XXX。
我将竭诚为大家服务,与大家共同努力,确保本次施工项目的顺利进行,为我们的家园增添一道美丽的风景线。
谢谢大家!监理工作联系单,XXX公司。
以上就是我对监理工作联系单的介绍,希望能够得到大家的理解和支持。
在未来的工作中,我将全力以赴,尽心尽力完成监理工作,确保施工项目的顺利进行。
希望大家能够与我携手合作,共同为我们的家园建设贡献自己的一份力量。
谢谢大家!。
监理工作联系单监理工作联系单尊敬的业主:感谢您选择我们公司作为贵工程的监理服务提供商。
为了确保工程的顺利进行和质量的监控,我们将按照合同约定,履行以下监理工作职责。
请您务必认真阅读并遵守以下内容。
一、工作概述1.1 监理目标本次监理的目标是确保施工过程符合合同要求,保证工程质量,防止质量事故发生,并在工程周期内按计划竣工。
1.2 监理职责我们将根据工程合同的约定,履行以下监理职责:1.2.1 对施工图纸的审查在施工前,我们将对工程图纸进行审查,确保施工图纸的准确性,以确保施工符合相关设计要求。
1.2.2 施工现场的巡视和检查我们将对施工现场进行巡视和检查,确保施工过程中符合建设规范和施工进度计划。
1.2.3 施工质量的监控我们将监控施工质量,通过检查施工过程中的关键节点和关键工序,发现问题并及时处理,确保工程符合质量标准。
1.2.4 施工合同的审核和控制我们将审核施工合同的执行情况,并对合同条款的执行进行监控,确保施工单位按照合同要求履行责任。
1.2.5 工程变更和索赔管理我们将对工程变更和索赔进行管理,确保变更和索赔的合法性和合理性,并对变更和索赔进行审核和处理。
1.2.6 施工日志的记录和归档我们将记录施工过程中的日志,并进行归档。
日志记录包括施工场地的情况、工作人员的到岗情况、施工进度及其他重要信息。
1.2.7 竣工验收的协调和监督我们将协调和监督工程竣工验收工作,确保竣工验收符合相关标准和规范,并按照要求提供相关资料。
1.2.8 其他职责我们还将根据工程的实际情况,履行相应的其他监理职责。
二、工作流程2.1 施工前期准备在施工开始之前,我们将进行施工图纸的审查,并协助业主与施工单位签订监理合同。
2.2 施工过程监控施工过程中,我们将定期巡视和检查施工现场,审查施工单位提交的施工计划和进度报告。
同时,我们将对施工质量进行监控和抽查。
2.3 变更和索赔处理如果在施工过程中发生变更和索赔事件,我们将对其进行审核和处理,并提交相关报告。
监理工作联系单回复
1.**单位退场后,你方未按计划完成围挡安装,围挡图纸未提交,提交围挡完成计划,未安装前应先使用安全警示带隔离,现场临时围挡要贴警示牌。
答:已落实现场整改。
2、现场已进抽水泵资料未上报,木工台式锯无防护罩无铭牌,且资料未报验。
答:由现场整改后提交。
3、需提交制定的安保人员岗位职责、管理制度和值班制度,明确工作范围内容。
答:由现场提交。
4、现场人员劳保用品配备
答:安全帽已落实,正在配备安全鞋及安全服装。
5、现场人员相关证件、资料(合同、体检表、三级安全教育和交底等)
答:已提供项目经理***,安全员****,施工员****证件及合同复印件,三级安全教育和交底由现场提供。
6、项目经理、安全员、电工现场作息时间计划
答:具体作息时间由现场制定。
7、提交现场作业区域划分,大门七牌两图和完成时间
答:由现场提供。
8、提交现场所有平面图、施工计划和专项方案
答:由现场提供。
9、提交所有拟由现场提供进场机械设备检验、报审表格
答:由现场提供。
10、提交各种进场人员管理制度
答:已交由专人负责编制。
11、如设工地饭堂,需卫生许可证和厨师健康证
答:现场不设食堂。
12、分阶段提交已进场的临建驻场人员需提供花名册和联系方式
答:按进场班组人员逐步提供。
13、提交办公区域卫生清洁、防火防盗安全管理制度
答:由保安公司提交。
14:、提交路口管理提供管理方案
答:在东南角及西北角设置可移动桌椅及伞具。
15、提交办公条件完善,空调安装等计划
答:按施工进场的人员增加集装箱。
16、提交材料机械设备进场报验,安全防护用品送检方案
答:现场做。
17、提交自动冲洗设备、扬尘自动检测及监控,监控视频需连接电脑保存计划
答:已着手办理。
18、图纸会审问题7月**日前汇总至我方和代建方。
