工作联系单和监理回复
- 格式:docx
- 大小:423.21 KB
- 文档页数:3
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
. Word文档。

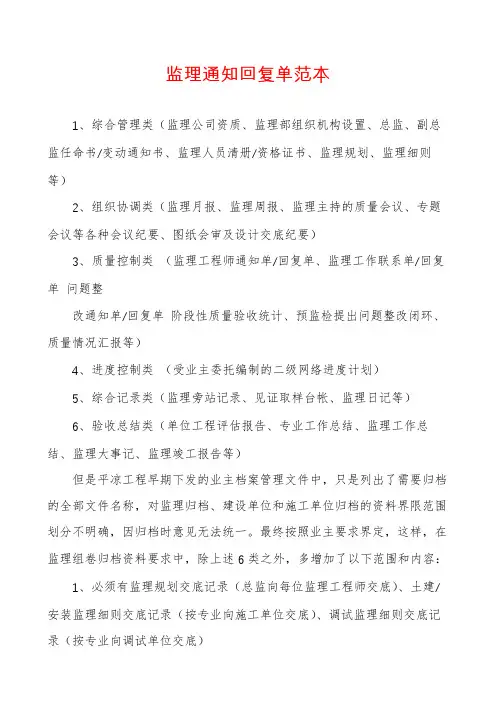

监理通知回复单范本1、综合管理类(监理公司资质、监理部组织机构设置、总监、副总监任命书/变动通知书、监理人员清册/资格证书、监理规划、监理细则等)2、组织协调类(监理月报、监理周报、监理主持的质量会议、专题会议等各种会议纪要、图纸会审及设计交底纪要)3、质量控制类(监理工程师通知单/回复单、监理工作联系单/回复单问题整改通知单/回复单阶段性质量验收统计、预监检提出问题整改闭环、质量情况汇报等)4、进度控制类(受业主委托编制的二级网络进度计划)5、综合记录类(监理旁站记录、见证取样台帐、监理日记等)6、验收总结类(单位工程评估报告、专业工作总结、监理工作总结、监理大事记、监理竣工报告等)但是平凉工程早期下发的业主档案管理文件中,只是列出了需要归档的全部文件名称,对监理归档、建设单位和施工单位归档的资料界限范围划分不明确,因归档时意见无法统一。
最终按照业主要求界定,这样,在监理组卷归档资料要求中,除上述6类之外,多增加了以下范围和内容:1、必须有监理规划交底记录(总监向每位监理工程师交底)、土建/安装监理细则交底记录(按专业向施工单位交底)、调试监理细则交底记录(按专业向调试单位交底)2、图纸会审按会议纪要资料组卷,归档资料要求有会议签到页,会议纪要页和图纸会审问题及设计回复意见页,回复意见页上除各单位人员签名外,还要求有设计、监理、施工和建设单位公章(因涉及多个施工单位,最多一页盖过6个公章)。
会议纪要下栏,由业主审核签发、盖工程部章,如委托监理签发图纸会审纪要,还需有业主方委托书。
业主还额外要求,必需要分专业,按单位工程(172个)分别编制图纸会审完成情况一览表。
3、要求有分专业编制的设计变更一览表及设计变更闭环跟踪台帐。
4、要有建筑/安装和调试监理旁站计划,并与监理细则、调试细则、施工单位项目划分、调试项目划分上的旁站项目准确对应。
5、额外提供一份终版《施工单位项目划分的合订本》(单位工程、分部、分项、检验批名称和编号与《质量验收规范》一字不差的对应,内容与本工程完全对应,两台机组同类项名称和编号完全一致,合订后,要有监理部的审批。
监理工作联系单回复1.**单位退场后,你方未按计划完成围挡安装,围挡图纸未提交,提交围挡完成计划,未安装前应先使用安全警示带隔离,现场临时围挡要贴警示牌。
答:已落实现场整改。
2、现场已进抽水泵资料未上报,木工台式锯无防护罩无铭牌,且资料未报验。
答:由现场整改后提交。
3、需提交制定的安保人员岗位职责、管理制度和值班制度,明确工作范围内容。
答:由现场提交。
4、现场人员劳保用品配备答:安全帽已落实,正在配备安全鞋及安全服装。
5、现场人员相关证件、资料(合同、体检表、三级安全教育和交底等)答:已提供项目经理***,安全员****,施工员****证件及合同复印件,三级安全教育和交底由现场提供。
6、项目经理、安全员、电工现场作息时间计划答:具体作息时间由现场制定。
7、提交现场作业区域划分,大门七牌两图和完成时间答:由现场提供。
8、提交现场所有平面图、施工计划和专项方案答:由现场提供。
9、提交所有拟由现场提供进场机械设备检验、报审表格答:由现场提供。
10、提交各种进场人员管理制度答:已交由专人负责编制。
11、如设工地饭堂,需卫生许可证和厨师健康证答:现场不设食堂。
12、分阶段提交已进场的临建驻场人员需提供花名册和联系方式答:按进场班组人员逐步提供。
13、提交办公区域卫生清洁、防火防盗安全管理制度答:由保安公司提交。
14:、提交路口管理提供管理方案答:在东南角及西北角设置可移动桌椅及伞具。
15、提交办公条件完善,空调安装等计划答:按施工进场的人员增加集装箱。
16、提交材料机械设备进场报验,安全防护用品送检方案答:现场做。
17、提交自动冲洗设备、扬尘自动检测及监控,监控视频需连接电脑保存计划答:已着手办理。
18、图纸会审问题7月**日前汇总至我方和代建方。
监理联系单格式范本-回复监理联系单是监理工作中的一种重要文件,用于记录监理工作过程中的问题、意见、建议等,并向相关责任方提出监理要求和改进措施。
良好的监理联系单能够保证监理工作的顺利进行,有效解决工程项目中的问题。
下面是一份监理联系单的格式范本以及如何填写的详细步骤。
监理联系单格式范本:============================项目名称:[填写项目名称]日期:[填写日期]编号:[填写编号]编号日期问题描述责任方监理要求改进措施是否解决备注1 [填写日期] [填写问题描述] [填写责任方] [填写监理要求] [填写改进措施] [填写是否解决] [填写备注]2 [填写日期] [填写问题描述] [填写责任方] [填写监理要求] [填写改进措施] [填写是否解决] [填写备注]【总监理工程师签字】【日期】============================填写步骤:1. 填写项目名称:在监理联系单的顶部,填写项目的名称。
确保项目名称的准确性,以便后续的监理工作和沟通。
2. 填写日期:在监理联系单的顶部,填写填写监理联系单的日期。
确保准确记录监理问题的发生时间。
3. 填写编号:在监理联系单的顶部,填写编号。
编号可以按照日期、问题顺序或者其他规则进行命名,以便管理和查阅。
4. 填写问题描述:在监理联系单的相应列中,详细描述发生的问题。
问题描述应该具体、清晰,包括问题的性质、具体表现、可能的原因等。
5. 填写责任方:在监理联系单的相应列中,指明问题的责任方。
责任方可以是承包商、设计单位、建设单位等相关责任方。
6. 填写监理要求:在监理联系单的相应列中,提出监理要求。
监理要求可以包括整改措施、重新施工要求、返工要求等,具体根据问题的性质和解决方法来确定。
7. 填写改进措施:在监理联系单的相应列中,提出改进措施。
改进措施可以是对项目流程、材料选择等方面的改进建议,以提高工程质量和效率。
8. 是否解决:在监理联系单的相应列中,标记问题是否已经解决。
监理工作联系单19篇(建筑工程)20220712184553尊敬的监理工程师:1. 监理工作联系单编号:20220712184553001主题:关于施工现场安全措施的落实情况内容:请检查施工现场的安全措施是否按照规定落实,包括安全警示标志、防护栏、安全帽等。
如有不符合要求的地方,请及时整改。
2. 监理工作联系单编号:20220712184553002主题:关于建筑材料的质量检测内容:请对施工现场使用的建筑材料进行质量检测,确保其符合相关标准和要求。
如有不合格材料,请及时更换。
3. 监理工作联系单编号:20220712184553003主题:关于施工进度的监控内容:请及时监控施工进度,确保项目按照预定计划进行。
如遇施工进度滞后,请及时采取措施进行调整。
4. 监理工作联系单编号:20220712184553004主题:关于施工现场环境的管理内容:请加强施工现场环境管理,确保施工现场整洁、有序,防止扬尘、噪音等污染。
如有需要,请采取相应的环保措施。
5. 监理工作联系单编号:20220712184553005主题:关于施工人员的培训和管理内容:请确保施工人员具备相应的技能和资质,并定期进行培训。
同时,加强对施工人员的管理,确保他们遵守安全操作规程。
6. 监理工作联系单编号:20220712184553006主题:关于施工质量的监督内容:请加强对施工质量的监督,确保施工质量符合设计要求和规范。
如有质量问题,请及时整改。
7. 监理工作联系单编号:20220712184553007主题:关于施工图纸的审查内容:请仔细审查施工图纸,确保其符合设计要求和规范。
如有问题,请及时与设计单位沟通解决。
8. 监理工作联系单编号:20220712184553008主题:关于施工合同的管理内容:请加强对施工合同的管理,确保合同履行情况符合约定。
如有合同变更或纠纷,请及时与相关方沟通解决。
9. 监理工作联系单编号:20220712184553009主题:关于施工现场的消防安全内容:请检查施工现场的消防安全设施,确保其完好有效。
监理工作联系单名词解释
监理工作联系单是指在建设工程中,由监理单位编制的一种文件,用于记录和确认监理工作的实施情况和工作内容。
它是监理单
位与施工单位之间进行沟通和协调的重要工具。
监理工作联系单通常包括以下几个方面的内容:
1. 工作内容,记录监理工作的具体内容,包括监理单位要求施
工单位进行的检查、测试、验收等工作。
2. 工作要求,明确监理单位对施工单位的要求,包括工作的时间、地点、方法、标准等。
3. 工作进度,记录监理工作的进度情况,包括开始时间、结束
时间、工作完成情况等。
4. 问题反馈,记录施工单位在工作过程中遇到的问题和困难,
并提出解决方案或建议。
5. 工作结果,记录监理工作的结果,包括工作的质量、合格率、
验收情况等。
监理工作联系单的编制和使用有助于监理单位对施工过程进行监督和管理,确保工程质量和进度的控制,同时也提供了一种交流和沟通的渠道,促进了监理单位和施工单位之间的合作与协调。
监理工作联系单和监理工程师通知单有何区别?
监理工程师联系单是项目监理机构就工程有关事项与工程参建各方进行联络或回复的用表监理工程师通知单是项目监理机构通知承包单位应执行的、除工程暂停以外的其他有关事项的用表。
还有一个区别,那就是签字的问题,监理工作联系单只能由负责人签署,监理通知嘛,就是监理师包括负责人都可以
还有就是监理联系单,可以就一些职责内的工作以建议性的语气提出的,但并不一定实现的问题。
监理工程师通知单以影响安全、功能和质量等方面的内容,主要是向施工单位下达的指令,多数都需要回复并且要保存在归档资料里。
监理联系单不需要回复就是工作联系单
要是再不整改的话就可以下通知单了
1,联系单针对一般问题,可要求总承包回复或者不做要求。
起到告知要求,也是为监理免责的一项工作
2,通知单针对的事情性质比较严重,比如施工单位违反施工程序,未经报验擅自施工(隐蔽工程等等),存在重大质量问题或者隐患等等,总承包商必须回复。
如果到工程中交通知单仍存在未关闭的,总承包无法进行中交。
3,作为监理,通知单也不能乱发,一是考虑到关闭问题,二也要真正体现监理工程师的水平。
监理通知单与联系单的用法
监理通知单主要是正对施工单位的,属下行文,建设单位留复印件;而联系单可以对建设单位,也可以对施工单位,属于平行文。
一般情况严重的时候才出监理通知,这是要施工单位整改并回复的.一般问题,或者要提醒施工单位注意的可以联系单。
监理单位工作联系单回复回复范文监理单位工作联系单回复回复范文的发生,到底需要如何做到,不监理单位工作联系单回复回复范文的发生,又会如何产生。
监理单位工作联系单回复回复范文因何而发生?海贝尔曾经说过,人生就是学校。
在那里,与其说好的教师是幸福,不如说好的教师是不幸。
这不禁令我深思。
黑格尔在不经意间这样说过,只有永远躺在泥坑里的人,才不会再掉进坑里。
这启发了我,要想清楚,监理单位工作联系单回复回复范文,到底是一种怎么样的存在。
每个人都不得不面对这些问题。
在面对这种问题时,卡耐基在不经意间这样说过,我们若已接受最坏的,就再没有什么损失。
这启发了我,每个人都不得不面对这些问题。
在面对这种问题时,带着这些问题,我们来审视一下监理单位工作联系单回复回复范文。
问题的关键究竟为何?了解清楚监理单位工作联系单回复回复范文到底是一种怎么样的存在,是解决一切问题的关键。
生活中,若监理单位工作联系单回复回复范文出现了,我们就不得不考虑它出现了的事实。
迈克尔·F·斯特利曾经说过,最具挑战性的挑战莫过于提升自我。
这句话语虽然很短,但令我浮想联翩。
我们不得不面对一个非常尴尬的事实,那就是,我们一般认为,抓住了问题的关键,其他一切则会迎刃而解。
监理单位工作联系单回复回复范文的发生,到底需要如何做到,不监理单位工作联系单回复回复范文的发生,又会如何产生。
马云在不经意间这样说过,最大的挑战和突破在于用人,而用人最大的突破在于信任人。
这不禁令我深思。
要想清楚,监理单位工作联系单回复回复范文,到底是一种怎么样的存在。
笛卡儿曾经说过,读一切好书,就是和许多高尚的人谈话。
这句话语虽然很短,但令我浮想联翩。
每个人都不得不面对这些问题。
在面对这种问题时,一般来说,监理单位工作联系单回复回复范文,到底应该如何实现。
现在,解决监理单位工作联系单回复回复范文的问题,是非常非常重要的。
所以,问题的关键究竟为何?监理单位工作联系单回复回复范文因何而发生?拿破仑·希尔曾经说过,不要等待,时机永远不会恰到好处。
监理工作联系单回复函模板
以下是一份监理工作联系单回复函的模板,仅供参考:
尊敬的【发件人姓名】:
感谢您向我们提交了监理工作联系单。
我们已经收到您提交的联系单,并会尽快采取措施处理您所反映的问题。
具体情况如下:
1. 【问题1】
经过我们的调查和核实,我们发现该问题出现的原因是【原因描述】。
我们将同【相关责任方】商讨解决方案,并督促其在【时间】之前解决。
2. 【问题2】
关于该问题,我们已经与【相关责任方】进行了沟通,并将在【时间】之前解决。
同时,我们将对其的工作进行更加严格的监管,确保问题不再出现。
3. 【问题3】
在观察和调查后,我们认为该问题是由【原因描述】引起的。
我们将向【相关责任方】提出合理的解决方案,并监督其及时解决该问题。
我们一直致力于为客户提供高质量的服务,并在解决问题方面采取主动、负责任的态度。
如果您还有任何问题或疑虑,请随时与我们联系,我们将竭诚为您服务。
最诚挚的问候,
【您的名字/公司名】。
工作联系单
致中咨工程建设监理有限公司OPPO (重庆)智能生态科技园一期工程基于BIM 技术的全过程咨询服务项目监理部:
根据本工程设计图纸结构总说明要求:对抗震等级为一、二、三级的框架及斜撑构件(
含梯段),其纵向受力钢筋应采用(GB1499.2-2007)中牌号带"E"的钢筋的普通钢筋或其纵向受力钢筋采用普通钢筋。
因本工程普通钢材(不带E )需求量较大,目前钢材市场实际生产的钢材几乎全为带E 钢筋,不带E 钢筋材料资源严重紧缺。
若根据设计图纸要求进行钢材采购,已无法购买到不带E 钢筋,且影响施工进度。
为满足现场进度及市场条件要求,钢筋原材需要全部采用带E 钢筋,望监理单位、项目管理单位、业主单位及时核实市场情况,以便钢筋原材及时采购及储存。
上述问题请监理单位、项目管理单位、业主单位及时予以明确,盼复。
经办人:
项目负责人(章):。
第1篇一、项目概况本工程名称为XX项目,位于XX地区,建设规模为XX平方米,工程总投资为XX万元。
本工程由XX房地产开发有限公司投资建设,XX建筑工程有限公司负责施工,XX设计研究院负责设计,XX监理公司负责监理。
二、监理意见1. 施工单位工作联系单的签发根据《建设工程监理条例》和《建设工程监理实施细则》的相关规定,监理单位应对施工单位提交的工作联系单进行审查,确保施工单位的施工行为符合合同、规范和标准的要求。
2. 施工单位工作联系单的审查内容(1)审查施工单位的施工组织设计、施工方案、施工进度计划等是否符合合同、规范和标准的要求。
(2)审查施工单位提交的施工图纸、施工材料、施工设备等是否符合合同、规范和标准的要求。
(3)审查施工单位提交的施工质量保证体系、安全生产责任制、环境保护措施等是否符合合同、规范和标准的要求。
(4)审查施工单位提交的施工进度计划、资金使用计划、人员配备计划等是否符合合同、规范和标准的要求。
3. 监理意见的具体内容(1)施工组织设计、施工方案、施工进度计划等符合合同、规范和标准的要求,同意施工单位的工作联系单。
(2)施工图纸、施工材料、施工设备等符合合同、规范和标准的要求,同意施工单位的工作联系单。
(3)施工质量保证体系、安全生产责任制、环境保护措施等符合合同、规范和标准的要求,同意施工单位的工作联系单。
(4)施工进度计划、资金使用计划、人员配备计划等符合合同、规范和标准的要求,同意施工单位的工作联系单。
4. 监理单位的职责(1)对施工单位的施工行为进行全过程、全方位的监督检查,确保施工质量、安全和进度。
(2)对施工单位提交的工作联系单进行审查,确保施工单位的施工行为符合合同、规范和标准的要求。
(3)对施工过程中发现的问题及时提出整改意见,并跟踪整改情况。
(4)对施工单位的施工行为进行评价,为业主提供决策依据。
三、结论根据以上审查,本监理单位认为施工单位的工作联系单符合合同、规范和标准的要求,同意施工单位的工作联系单。
监理工作联系单工程名称:赵都新城s3地块监理编号:致:邯郸市龙瑞房地产开发有限公司:事由:回复贵公司HD-ZDXCS3-LXD-003工作联系单。
内容:贵司发给我司的HD-ZDXCS3-LXD-003工作联系单已经收阅。
双方合同约定,s3地块38.3385万m2;总工期10个季度(20110901-20140228);现在已经超期。
合同签署时,双方考虑到地块大、楼盘多、楼的层数不同(11层、12层、18层、32层、33层等)、每个楼盘工期长短不同是必然的,百分之百会出现楼盘开工、竣工的时间差距现象。
所以整个工期以最大楼盘的工期为监理总工期。
双方充分考虑到部分楼盘发生延期的必然性,我公司为了双方合作愉快,同意让利:一是将最大楼盘的工期定为总监理服务期;二是延期免费服务1个月;三是延期1个月后的监理费按前述监理服务期每月均价的50%结算。
合同执行到现在(2015年5月),贵公司违背合同约定的内容,以单个楼盘为单位计算工期,还要免费1个月监理,还是支付月均价的50%,不充分考虑双方利益,违背合同我公司很难同意。
为了珍惜彼此友好合作关系,我公司对贵公司发来的联系单进行了慎重考虑,我公司本着实事求是的态度,具体回复意见如下:1、对2#楼正负零以上未施工,正负零以上暂不计入结算面积的提议,我公司可以考虑。
2、不同意以单个楼盘为单位计算工期。
若非要以单个楼盘为单位计算工期,①重新按各个楼盘的国家定额工期核定;②取消原约定的免费一个月监理;③延期监理服务费按原约定的每月均价支付;我公司可以考虑接受。
3、同意13#——15#等后续工程监理重新签署补充协议,前提是补充协议签署前,仍执行原合同。
希望贵公司端正态度,正视原合同签署时我公司已经做出了最大的让步的事实,珍惜双方合作愉快的现实,本着实事求是的态度看待延期。
河北新隆基项目管理有限公司2015年5月15日。
