穿孔金属板吊顶安装工程施工工艺 _Fixed
- 格式:docx
- 大小:22.01 KB
- 文档页数:3
穿孔铝板吊顶施工方案引言穿孔铝板吊顶是一种常见的室内装饰材料,其具有良好的防火性能、显著的遮阳效果、美观大方等特点。
本文将介绍穿孔铝板吊顶的施工方案,包括施工前的准备工作、施工过程和施工后的清理工作。
施工前准备工作在进行穿孔铝板吊顶施工之前,需要进行一些准备工作,以确保施工的顺利进行。
1.设计方案:在施工前,需要做好细致的设计方案,包括吊顶的布局、穿孔铝板尺寸和排布方式等。
设计方案应充分考虑建筑物的结构和装饰风格,确保吊顶的安装和美观效果。
2.材料准备:准备好所需的穿孔铝板、吊顶龙骨、吊顶连接件、吊顶吊钩等材料。
确保材料的数量和质量满足施工需求。
3.工具准备:准备好常用的施工工具,如电钻、切割机、量具、螺丝刀等。
确保工具的正常使用和安全性。
4.施工场地准备:对施工场地进行清理和整理,确保施工场地的安全和清洁。
移除可能影响施工的障碍物和杂物。
施工过程穿孔铝板吊顶的施工主要包括以下步骤:1.定位和标线:根据设计方案,确定吊顶的位置和布局,并对顶部进行标线。
2.安装吊顶龙骨:根据标线,安装吊顶龙骨。
吊顶龙骨的安装应严格按照设计方案和安装要求来进行,确保龙骨的稳固和平整。
3.安装穿孔铝板:使用螺丝将穿孔铝板安装在吊顶龙骨上。
在安装前,应先对穿孔铝板进行精细的测量和切割,确保铝板的尺寸和形状符合要求。
4.连接吊顶:根据需要,安装吊顶连接件,将各个穿孔铝板连接在一起,形成完整的吊顶。
5.安装吊顶吊钩:根据需要,安装吊顶吊钩,用于吊装吊顶。
吊钩的安装应牢固可靠,确保吊顶的安全性。
6.检查和调整:在吊顶安装完成后,进行全面的检查和调整,确保吊顶的平整度、垂直度和美观度符合要求。
施工后清理工作在穿孔铝板吊顶施工完成后,需要进行一些清理工作,以保持施工现场的整洁和安全。
1.清理工具和材料:将使用过的工具和材料进行清理和整理,按照规定的方式妥善存放或处理。
2.施工现场清理:清理施工现场,包括清除施工过程中产生的垃圾和其他杂物,清洁施工现场的地面和墙面。
穿孔铝板吊顶施工工艺一、编制依据及工程概况1.1 编制依据名称编号中华人民共和国建筑法工程测量规范GB50026-2007 民用建筑工程室内环境污染控制规范GB50325-2001 木结构工程施工及验收规范GB50206-2002 建筑装饰装修工程施工质量验收规范GB50210-2001 建筑地面工程施工质量验收规范GB50209-2002 建筑工程施工质量验收统一标准GB50300-2001 建筑机械使用安全技术规程JGJ 33-2007 施工现场临时用电安全技术规程JGJ 46-2005 建筑施工场界噪声限值GB 12523-1990 建设工程施工现场供用电安全规范GB 50194-1993 建筑施工安全检查评分标准JGJ 59-99南京鼓楼医院仙林国际医院基本医疗区精装修工程相关图纸。
国家、南京市建筑施工现场有关管理规定、条例。
二、工程概况工程位于南京市仙林大学城灵山北路;结构层数:地下1层,地上4层;地下室层高5.1m;地上楼层层高4.5m、3.9m。
基础类型:桩基、筏板基础、独立基础、带形基础;地下室结构类型:框架剪力墙结构;主体结构类型:主体采用钢筋混凝土框架结构,部分结构件采用了钢结构、预应力钢筋混凝土结构及预制钢筋混凝土构件;地上A区、B区、C区为门诊部,D区、E区、F区、G区为病房住院部;地下室面积27870平方米,地上面积76746平方米;部分房间为穿孔铝板、烤漆钢板吊顶。
三、施工部署合理运用相关方指定的施工场地,合理安排材料周转场、验货场,材料分区集中管理。
室内装饰及安装大面积展开时,可与甲方协商室内材料堆放场地以满足现场对材料的需求,从而保证最终总控计划的实现。
保护环境、污染预防,遵章守法、与时俱进。
四、施工组织机构建立完善的管理体系。
解决现场施工用水、用电、运输、交叉配合等问题。
加强施工调度,协调各个专业配合及保证现场工作秩序。
坚持文明施工,保持良好的施工平面环境。
装饰工程的施工,重在施工组织与管理,一个高效的项目管理机构,一支优秀的施工队伍是工程得以优质、高速顺利竣工的重要前提。
金属板吊顶施工工艺方案和方法(1)施工准备1)技术准备编制轻钢骨架金属罩面板顶棚工程施工方案,并对工人进行书面技术及安全交底。
2)材料要求轻钢骨架主件为大、中、小龙骨;配件有吊挂件、连接件、插接件。
零配件:吊杆、膨胀螺栓、铆钉。
按设计要求选用的罩面板,其材料品种、规格、质量应符合设计要求。
3)主要机具电动机具:电锯、无齿锯、射钉枪、手电钻、冲击电锤、电焊机。
手动机具:拉铆枪、手锯、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠等。
4)作业条件吊顶工程在施工前应熟悉施工图纸及设计说明。
吊顶工程在施工前应熟悉现场。
A、施工前按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接验收。
B、对吊顶内的管道、设备的安装及水管试压进行验收。
C、检查材料进场验收记录和复验报告、技术交底记录。
(2)关键质量要点1)材料的关键要求金属板面层涂饰必须色泽一致,表面平整,几何尺寸误差在允许范围内。
2)技术关键要求弹线必须准确,经复验后方可进行下道工序。
金属板加工尺寸必须准确,安装时拉通线。
3)质量关键要求吊顶龙骨必须牢固、平整:利用吊杆或吊筋螺栓调整拱度。
安装龙骨时应严格按放线的水平标准线和规方线组装周边骨架。
受力节点应装订严密、牢固、保证龙骨的整体钢度。
龙骨的尺寸应符合设计要求,纵横拱度均匀,互相适应。
吊顶龙骨严禁有硬弯,如有必须调直再进行固定。
吊顶面层必须平整:施工前应弹线,中间按平线起拱。
长龙骨的接长应采用对接,相邻龙骨接头要错开,避免主龙骨向边倾斜。
龙骨安装完毕,应经检查合格后再安装饰面板。
吊件必须安装牢固,严禁松动变形。
龙骨分格的几何尺寸必须符合设计要求和饰面板块的模数。
饰面板的品种、规格符合设计要求,外观质量必须符合材料技术标准的规格。
旋紧装饰板的螺丝时,避免板的两端紧中间松,表面出现凹形,板块调平规方后方可组装,不妥处应经调整再进行固定。
边角处的固定点要准确,安装要严密。
接缝应平整:板块装饰前应严格控制其角度和周边的规整性,尺寸要一致。
1 穿孔铝板等吊顶工程施工工艺1.1穿孔铝板吊顶工程(1)弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上划好龙骨分档位置线。
(2)安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用φ8膨胀螺栓固定在顶棚上。
吊杆选用φ8圆钢,吊筋间距控制在1200mm 范围内。
(3)安装主龙骨:主龙骨间距控制在1200mm范围内。
安装时采用与主龙骨配套的吊件与吊杆连接。
(4)安装边龙骨:按天花净高要求在墙四周用水泥钉固定25*25烤漆龙骨,水泥钉间距不大于300mm。
(5)安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件,吊挂在主龙骨上。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
(6)安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
(7)清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
1.2吊顶工程施工技术要点1.吊顶工程施工前应按设计要求对房间净高、洞口标高和吊项管道、设备及其支架的标高进行交接检验。
2.根据吊项的设计标高在四周墙上弹线,弹线应清晰、位置应准确。
3.吊顶主龙骨起拱高度为房间短向跨度的0.1%~0.3%。
吊杆的间距不得大于12~mm,吊杆距主龙骨端部距离不得大于300mm,大于300mm时应增加吊杆;当吊杆长度大于1500mm时,应设置反支撑;当吊杆与设备相遇时,应调整并增设吊杆。
4.重型灯具、电扇及其它重型设备严禁安装在吊顶龙骨上。
5.吊顶标高、尺寸、起拱和造型应符合设计要求。
6.整体无缝的轻钢龙骨石膏板吊顶应采取可靠的防开裂措施:(1)保证轻钢龙骨吊顶承重体系的整体刚度。
穿孔铝板吊顶施工工艺一、施工准备1、材料及要求:⑴、铝合金板:铝合金方板规格600×600,厚度0.8mm,孔径¢3,穿孔率15%,铝合金条板136宽搭接型铝合金条板面层穿孔,板尺寸一致,颜色均匀,无裂纹、折断、缺棱掉角。
品在运输过程中要轻拿轻放,严禁雨淋受潮,存放环境干燥、通风、避雨、下垫木板,与墙壁要有一距离。
⑵、铝合金方板吊顶龙骨:T型轻钢龙骨横撑TB23×26,T型轻钢次龙骨TB23×32,U型轻钢主龙骨CB30×12铝合金条板吊顶龙骨:、轻钢次龙骨LB50×26、U型轻钢主龙骨CB38×12、⑶、零配件:吊杆、角码、丝杆和螺母、射钉、自攻螺钉,(膨胀螺栓)。
2、主要机具:⑴、电动工具:电锯、无齿锯、手电锯、手电钻、冲击电锤、电动螺丝刀、电焊机。
⑵、手动工具:射钉枪、拉铆枪、气动直钉枪、气动码钉枪、手锯、手刨子、钳子、扳子、水准仪、靠尺、钢卷尺等。
3、作业条件⑴、施工前应熟悉现场、图纸和设计说明。
⑵、设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检查。
⑶、材料进场验收记录、检验报告、出场合格证应齐全。
⑷、吊顶内的管道、设备安装完成;罩面板安装前,上述设备应检验、试压验收合格。
⑸、罩面板安装前,墙、柱面装饰基本完成,涂料只剩最后一遍面漆并经验收合格。
⑹、先进行样板工程,在样板验收合格后,再进行大面积吊顶。
二、施工方法1、铝合金穿孔方板吊顶⑴、0.8厚铝合金穿孔方板,嵌入安装⑵、T型轻钢龙骨横撑TB23×26,中距600。
⑶、T型轻钢次龙骨TB23×32,中距600。
⑷、U型轻钢主龙骨CB30×12,中距1200找平后与镀锌吊杆固定。
⑸、¢6镀锌吊杆双向中距1200,吊杆上部与地板预留吊环固定.⑹、工艺流程:弹标高水平线、划龙骨分档线→固定吊挂杆件→安装边龙骨→安装大龙骨→安装次龙骨→安装横撑龙骨→罩面板安装①、弹吊顶水平线,划龙骨分档线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应当抄几个点),弹出水准线(水准线以楼层500mm为准),从水准线量至吊顶设计高度,用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
铝扣板吊顶工程施工工艺
1、工艺流程
基层弹线→安装吊杆→安装主龙骨→安装边龙骨→安装次龙骨→安装铝合金方板→饰面清理→分项、检验批验收.
2、施工工艺
(1)弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上画好龙骨分档位置线。
(2)安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用帕膨胀螺栓固定在顶棚上。
吊杆选用帕圆钢,吊筋间距控制在1200mm范围内。
(3)安装主龙骨:主龙骨一般选用C38轻钢龙骨,间距控制在1200mm范围内。
安装时采用与主龙骨配套的吊件与吊杆连接。
(4)安装边龙骨:按天花净高要求在墙四周用水泥钉固定25×25mm烤漆龙骨,水泥钉问距不大于300mm。
(5)安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
(6)安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
(7)清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
(8)吊顶工程验收时应检查下列文件和记录:
①吊顶工程的施工图、设计说明及其他设计文件;
②材料的产品合格证书、性能检测报告、进场验收记录和复验报告;
③隐蔽工程验收记录;
④施工记录。
金属板吊顶施工工艺项目概述本文档旨在介绍金属板吊顶的施工工艺,包括准备工作、材料和工具、吊顶安装步骤等内容。
准备工作在开始施工之前,需要完成以下准备工作:1. 对吊顶的尺寸进行测量,并制定施工方案。
2. 确定所需的金属板类型和规格。
3. 清空施工区域,确保工作区域干净整洁。
材料和工具下面是施工过程中需要使用的材料和工具:- 金属板:根据施工方案确定所需的金属板类型和规格。
- 吊顶龙骨:用于支撑金属板的结构,可根据实际情况选择合适的龙骨尺寸和材料。
- 吊顶悬挂件:用于固定吊顶龙骨的悬挂件,确保吊顶的牢固安全。
- 施工工具:如梯子、测量工具、钢尺、电钻等。
吊顶安装步骤以下是金属板吊顶的施工步骤:1. 根据施工方案,在墙壁上标出横向和纵向的吊顶龙骨位置。
2. 使用电钻将吊顶悬挂件固定在墙壁上,按照施工方案的要求进行安装。
3. 根据横向和纵向的吊顶龙骨位置,使用螺丝将吊顶龙骨与吊顶悬挂件连接起来。
4. 使用测量工具和钢尺,按照尺寸要求将金属板切割成合适的尺寸。
5. 将切割好的金属板固定在吊顶龙骨上,使用螺丝将其牢固固定。
6. 检查吊顶的水平度和整齐度,调整金属板位置并进行必要的修正。
7. 完成所有金属板的安装后,进行最后的清理工作,确保施工区域干净整洁。
安全注意事项在进行金属板吊顶施工时,需要注意以下安全事项:- 使用工具时要注意安全,避免意外伤害。
- 在梯子上工作时要保持稳定,确保自身安全。
- 在切割金属板时要佩戴适当的防护装备,避免受伤。
结论金属板吊顶的施工工艺包括准备工作、材料和工具准备、吊顶安装步骤等。
按照正确的施工步骤和注意事项进行施工,可以确保吊顶安全稳固。
务必遵守安全规定,在施工过程中注意安全。
穿孔金属饰面板施工工艺1. 施工准备1.1 材料准备为了确保施工质量,需要准备以下材料和设备:- 穿孔金属饰面板- 钻孔机- 架子和支撑杆- 打孔模具- 接头和配件- 螺丝刀、钳子等工具- 安全设备(手套、护目镜等)1.2 工序准备在施工过程中,需要按照以下步骤进行准备:1. 清理施工现场,确保平整干净,并进行安全标识。
2. 检查施工图纸和要求,确认施工尺寸和位置。
3. 验收材料,检查穿孔金属饰面板的质量和数量是否符合要求。
2. 施工步骤2.1 穿孔定位按照施工图纸上的要求,在墙面或天花板上确定穿孔位置和布局。
2.2 穿孔操作1. 使用钻孔机根据穿孔模具的尺寸和形状进行穿孔操作。
2. 注意调整钻孔机的转速和压力,以确保穿孔的准确性和稳定性。
3. 在穿孔过程中,要及时处理切割下来的金属屑,并保持工作区域的清洁。
2.3 安装穿孔金属饰面板1. 根据穿孔定位,依次安装穿孔金属饰面板。
2. 使用螺丝刀和配件将金属饰面板和支撑杆、架子等连接在一起。
3. 确保金属饰面板的安装牢固,并按照要求进行调整和对齐。
2.4 完善施工细节1. 进行最后的清理工作,清除施工现场的杂物和垃圾。
2. 检查整个施工过程中可能存在的问题和缺陷,并进行修复和补救。
3. 安全注意事项- 在施工过程中,务必佩戴好安全设备,如手套、护目镜等。
- 使用钻孔机时,要注意操作技巧和安全用法,避免发生意外。
- 施工现场要保持整洁和有序,防止跌倒、滑倒等事故的发生。
以上是关于穿孔金属饰面板施工工艺的简要介绍,希望能对您有所帮助。
如有任何疑问,请及时咨询相关专业人士。

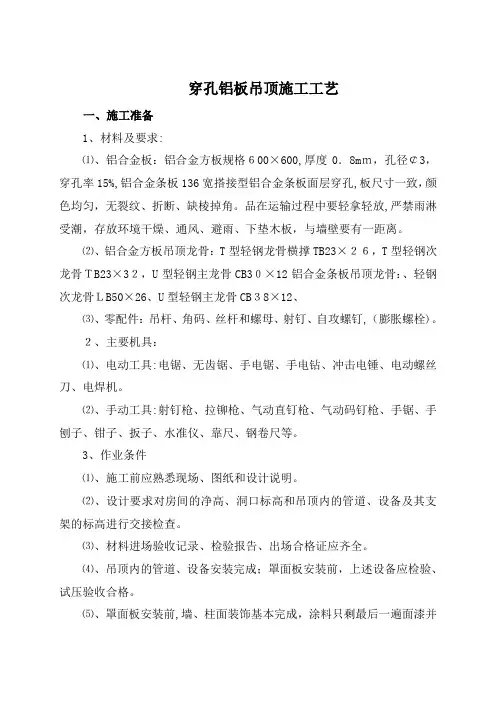

穿孔铝板吊顶施工工艺一、施工准备1、材料及要求:⑴、铝合金板:铝合金方板规格600×600,厚度0.8mm,孔径¢3,穿孔率15%,铝合金条板136宽搭接型铝合金条板面层穿孔,板尺寸一致,颜色均匀,无裂纹、折断、缺棱掉角。
品在运输过程中要轻拿轻放,严禁雨淋受潮,存放环境干燥、通风、避雨、下垫木板,与墙壁要有一距离。
⑵、铝合金方板吊顶龙骨:T型轻钢龙骨横撑TB23×26,T型轻钢次龙骨TB23×32,U型轻钢主龙骨CB30×12铝合金条板吊顶龙骨:、轻钢次龙骨LB50×26、U型轻钢主龙骨CB38×12、⑶、零配件:吊杆、角码、丝杆和螺母、射钉、自攻螺钉,(膨胀螺栓)。
2、主要机具:⑴、电动工具:电锯、无齿锯、手电锯、手电钻、冲击电锤、电动螺丝刀、电焊机。
⑵、手动工具:射钉枪、拉铆枪、气动直钉枪、气动码钉枪、手锯、手刨子、钳子、扳子、水准仪、靠尺、钢卷尺等。
3、作业条件⑴、施工前应熟悉现场、图纸和设计说明。
⑵、设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检查。
⑶、材料进场验收记录、检验报告、出场合格证应齐全。
⑷、吊顶内的管道、设备安装完成;罩面板安装前,上述设备应检验、试压验收合格。
⑸、罩面板安装前,墙、柱面装饰基本完成,涂料只剩最后一遍面漆并经验收合格。
⑹、先进行样板工程,在样板验收合格后,再进行大面积吊顶。
二、施工方法1、铝合金穿孔方板吊顶⑴、0.8厚铝合金穿孔方板,嵌入安装⑵、T型轻钢龙骨横撑TB23×26,中距600。
⑶、T型轻钢次龙骨TB23×32,中距600。
⑷、U型轻钢主龙骨CB30×12,中距1200找平后与镀锌吊杆固定。
⑸、¢6镀锌吊杆双向中距1200,吊杆上部与地板预留吊环固定。
⑹、工艺流程:弹标高水平线、划龙骨分档线→固定吊挂杆件→安装边龙骨→安装大龙骨→安装次龙骨→安装横撑龙骨→罩面板安装①、弹吊顶水平线,划龙骨分档线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应当抄几个点),弹出水准线(水准线以楼层500mm为准),从水准线量至吊顶设计高度,用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。

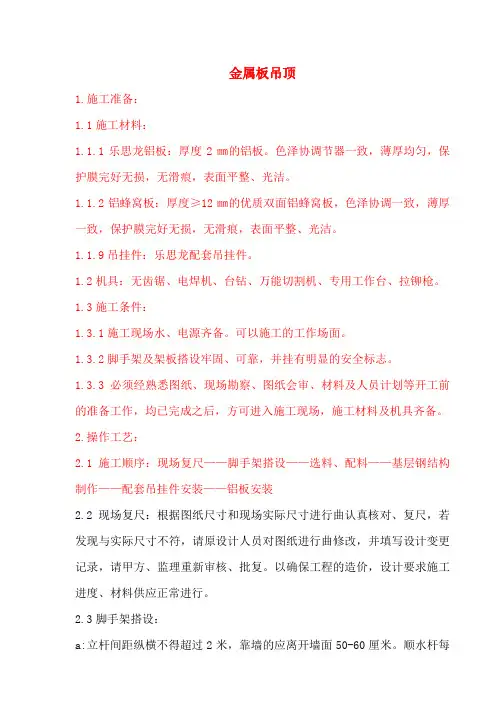

金属板吊顶1.施工准备:1.1施工材料:1.1.1乐思龙铝板:厚度2㎜的铝板。
色泽协调节器一致,薄厚均匀,保护膜完好无损,无滑痕,表面平整、光洁。
1.1.2铝蜂窝板:厚度≥12㎜的优质双面铝蜂窝板,色泽协调一致,薄厚一致,保护膜完好无损,无滑痕,表面平整、光洁。
1.1.9吊挂件:乐思龙配套吊挂件。
1.2机具:无齿锯、电焊机、台钻、万能切割机、专用工作台、拉铆枪。
1.3施工条件:1.3.1施工现场水、电源齐备。
可以施工的工作场面。
1.3.2脚手架及架板搭设牢固、可靠,并挂有明显的安全标志。
1.3.3必须经熟悉图纸、现场勘察、图纸会审、材料及人员计划等开工前的准备工作,均已完成之后,方可进入施工现场,施工材料及机具齐备。
2.操作工艺:2.1施工顺序:现场复尺——脚手架搭设——选料、配料——基层钢结构制作——配套吊挂件安装——铝板安装2.2现场复尺:根据图纸尺寸和现场实际尺寸进行曲认真核对、复尺,若发现与实际尺寸不符,请原设计人员对图纸进行曲修改,并填写设计变更记录,请甲方、监理重新审核、批复。
以确保工程的造价,设计要求施工进度、材料供应正常进行。
2.3脚手架搭设:a:立杆间距纵横不得超过2米,靠墙的应离开墙面50-60厘米。
顺水杆每步间隔不得超过1.7米。
必须铺满脚手架。
b:架子四角必须挂抱角支撑,中间每四排立杆使一个十字盖,一直到顶。
每高两米,横向相隔四根立杆,必须挂一根拉杆。
c:封顶架子立杆设双扣紧牢。
立杆不得露出脚手板面。
运料井口应提前预留,井口四周应绑护身栏或加面板。
2.4选料、配料:a:选料:应符合1.1要求。
全部材料进场必须经过项目质检员检查验收合格和材质检测报告合格证齐全后,填写材料报验单,经甲方、监理认可后,才能进场使用。
若检验不合格或没有材质检测报告、合格证的材料,不能进场使用。
b:配料:配料前应认真看懂图纸,领会工艺结构、规格、数量等技术要求,应先配长料、后配短料,禁止长料短用或浪费现象。
金属板吊顶施工工艺及措施1. 引言金属板吊顶是一种常见的装修材料,具有美观、耐用、易安装等特点,因此在建筑和室内装修中得到广泛应用。
本文将介绍金属板吊顶的施工工艺及相关措施。
2. 施工工艺2.1 准备工作- 对施工现场进行彻底清理,确保没有杂物和尘土。
- 对吊顶结构进行检查和修复,确保其稳固和承重能力。
- 准备齐全的施工工具和材料,如金属板、悬挂装置、螺丝等。
2.2 安装悬挂装置- 根据设计要求,在天花板上确定悬挂点的位置,标出轴线和定位点。
- 安装悬挂装置,确保其平整、垂直且稳固。
2.3 安装金属板- 首先,根据设计要求和实际尺寸,对金属板进行裁剪和加工,确保其与吊顶结构完美配合。
- 将裁剪好的金属板依次安装到悬挂装置上,通过螺丝固定。
2.4 调整和修整- 安装完所有金属板后,对顶面进行调整和修整,确保各板之间间隙均匀,表面平整和美观。
3. 施工措施3.1 安全措施- 施工过程中,必须遵守现行的安全操作规范,佩戴好相应的安全防护装备。
- 确保梯子、脚手架等工具设备的稳定和安全性。
3.2 质量控制- 严格按照设计和标准要求进行施工。
- 对金属板的尺寸、质量和外观进行检查,确保符合要求。
- 定期进行验收和修复,确保施工质量。
3.3 环境保护- 施工现场要保持整洁,及时清理施工垃圾和杂物。
- 确保施工过程中不产生有害物质和污染。
4. 结论金属板吊顶的施工工艺包括准备工作、悬挂装置安装、金属板安装和调整及修整。
在施工过程中,必须严格遵守安全措施、质量控制和环境保护要求,从而确保施工质量和效果。
金属板吊顶工程施工工艺方法1、施工工艺流程弹线→划吊标位置线→预定吊顶龙骨→吊筋安装→龙骨安装→隐蔽验收→金属板挂板安装→验收2、施工要点放线要根据设计图纸进行。
由于龙骨都是与金属吊顶板配合使用的,所以在设计时应先确定龙骨的标准尺寸,然后再根据吊顶面积,对分格位置进行布置。
由于龙骨与金属吊顶板配套使用,吊顶本身材料的重力荷载较小,吊杆布置的要点是考虑吊顶平整度的需要。
吊杆的间距不宜过大,应控制在0.8~1.2m。
吊杆的上部都不固定在设备管道上,以免管道变形或局部维修使棚面变形,影响吊顶的平整美观。
吊杆使用大于10mm热浸镀锌处理全丝螺纹吊杆。
吊顶吊杆长度超过1500mm时,增设反向支撑。
吊杆与吊点及大龙骨的连接必须连接牢固,吊杆不得弯曲。
大、中、小龙骨的挂、插件应连接牢固。
吊杆及连接件等,除采用镀锌件外,凡金属外露面均应做防锈处理。
根据墙上吊顶的安装水平标高线,用钢钉将边龙骨钉固定于墙体上。
钉距以30~40㎝为宜。
边龙骨应钉平直,牢固。
安装主龙骨时,必须拉十字调平通线。
相邻主龙骨的腹部孔槽必须调在一直线上并应拉通线控制孔位。
同时按照规范起拱。
吊顶大龙骨悬挑长度不应大于300mm。
大龙骨对接接长时,相邻大龙骨的接头位置应相互错开。
隐蔽在吊顶内的管线和其他设施,水、暖、电工应在吊顶安装时校正其位置。
吊顶上的照明灯具、通风口及广播喇叭等,均应采用单独吊挂安装。
安装次龙骨时,当采用腹部带孔槽的主龙骨,次龙骨则控制主龙骨的间距。
第一根次龙骨应两端带钩,将钩插入主龙骨出槽内。
第二根次龙骨可用两端不带钩的交错安装。
金属吊顶安装的方法一般为:先从房间中线部分开始往两边安装,大面积整块安装完毕后,再安装墙边、灯孔、检修边等特殊部位。
先将金属吊顶侧面凹槽对准龙骨的翼缘轻轻插入,然后再安插片和另一块金属吊顶板。
在相邻次龙骨金属吊顶板安装完后,方能安装第二根龙骨,并依次进行。
金属吊顶板安装工程施工工艺和方法
金属吊顶板安装工程施工工艺和方法
1、施工工艺流程:
2、施工方法:
2.1、按设计图纸要求,首先测左并弹出标高线于房间四周墙上:如吊顶标高低于窗口处,应先安装窗帘盒,以使标高线交圈:标髙线应进行予检,填单,请监理方验收后方能进入下道工序。
2.2、按标髙线安装沿墙边龙骨,材料使用钢钉或白攻螺丝,间距按说明书:保证边龙件水平、牢固平整。
2.3、安排主龙件吊点、吊件:首先于顶板放线,泄主龙竹吊点,主龙卄排列间距不大于1.2mm:主龙竹沿墙吊点距墙不在于25mm;如遇吊顶内有设备管道时,应沿管道两侧适当增加吊点,作加密加固处理:主龙计布设垂直于条板方向;吊顶沿房屋短向距离干分之五起拱,调整主龙卄高度;主龙件吊点及胀栓要安装牢固,各连接件要配套、整齐合适,决不允许不配套的部件凑合使用;主龙竹安装完毕后要拉线检査。
2.4、条形而板安装为吊顶最后一道工序,安装而板前吊顶内设备应安装调试完毕,灯具、烟感、喷洒不得与吊件连接,必须独立吊挂在顶板上:安装吊顶条板应找出房间中心线, 由中间向两侧安装,以板宽的模数均匀分布于两侧,形成整体对称效果:条板的长向连接应错开安装,严禁接缝处在一条线上,造成结构面断裂:条板安装与装饰灯具的结合部位应断板规矩、无毛刺、无翘边翘角现象:灯具收口边条与条板连接要合理,平整对称。
2.5、金属吊顶板与四周墙面要留适当空隙,用需明的金属压条或补色吊顶找齐。
3、施工进度表
序号施工部位施工进度
感谢您的阅读!。
金属板(铝扣板)吊顶安装施工工艺工法标准一、材料要求:1 轻钢龙骨分U 形龙骨和T 形龙骨,吊顶按荷载分上人和不上人两种。
2 轻钢骨架主件为大、中、小龙骨;配件有吊挂件、连接件、插接件。
3 零配件:有吊杆、膨胀螺栓、铆钉。
4 按设计要求选用各种金属罩面板,其材料品种、规格、质量应符合设计要求。
二、作业条件1 吊顶工程在施工前应熟悉施工现场、图纸及设计说明。
3 检查材料进场验收记录和复验报告。
4 吊顶内的管道、设备安装完成;饰面安装前,上述设备应检验、试压验收合格。
5 罩面板安装前,墙面饰面基本完成,涂料只剩最后一遍面漆,经验收合格。
三、操作工艺:(一)工艺流程:1.弹顶棚标高水平线、划龙骨分档: 根据图纸先在墙上、柱上弹出顶棚标高水平墨线在顶板上画出吊顶布局,确定吊杆位置并与原预留吊杆焊接;如原吊筋位置不符或无预留吊筋时,采用M8 膨胀螺栓在顶板上固定,吊杆采用∮8 钢筋加工。
2.固定吊挂杆件:固定悬吊需经两个过程。
吊杆钢筋或镀锌铁丝的固定和吊杆的悬吊。
固定悬吊现用得最多的是用直径6-8 的钢筋,通过固定在楼板的预留钢筋,或用铁膨胀螺栓,将吊挂钢筋焊在结构上,或用射钉将镀锌铁丝固定在结构上,另一端同主龙骨的圆形孔绑牢。
镀锌铁不宜太细,如若单股使用,不宜用小于14 号的铅丝,以免强度不够,造成脱落。
这种方式适于不上人的活动式装配吊顶,较为简单。
伸缩式吊杆、悬吊伸缩式吊杆的作法虽多,但用较多的是将8 号铅丝调直,用一个带孔的弹簧钢片将两根铅丝连起来,靠弹簧钢片调节与固定。
其原理为:用力压弹簧钢片时,弹簧钢片两端的孔中心重合,吊杆便可伸缩自由。
当手松开时,孔中心错位,与吊杆产生剪力,将吊杆固定。
对于铝合金板吊顶,如选用将板条卡到龙骨上、龙骨与板条配套使用的龙骨断面,应采用伸缩式吊杆。
龙骨的侧面有间距相等的孔眼,悬吊时,在两侧面孔眼上用铁丝拴一个圈或钢卡子,吊杆的下弯钩吊在圈上或钢卡上。
3.安装龙骨:主、次龙骨安装应从同一方向同时进行,施工程序:弹线就位→平直调整→固定边龙骨→主龙骨接长。
穿孔铝板星空顶吊顶施工工艺流程序号工艺流程施工内容施工要点
1 施工准备技术交底、材料准备、现场测量材料质量合格,测量数
据准确
2 弹线定位根据设计图纸确定吊顶的标高和位
置,并在墙柱面上弹出控制线
弹线清晰,位置准确
3 安装吊杆根据弹线位置,安装吊杆,间距符合
设计要求
吊杆垂直,安装牢固
4 安装主龙
骨将主龙骨与吊杆连接,调整水平度和
标高
主龙骨间距均匀,水平
度良好
5 安装次龙
骨在主龙骨上安装次龙骨,用专用挂件
连接
次龙骨安装平整,与主
龙骨垂直
6 隐蔽验收对龙骨安装进行隐蔽验收,检查吊
杆、龙骨的连接和间距等验收合格后方可进行下一步
7 铝板安装将穿孔铝板逐一安装在次龙骨上,用
自攻螺丝固定铝板安装牢固,表面平整
8 星空灯安
装按照设计位置安装星空灯
灯具位置准确,线路连
接可靠
9 调试对星空灯进行调试,检查灯光效果灯光均匀,无闪烁或故
障
10 清理验收清理施工现场,对吊顶整体效果进行
验收表面洁净,无划伤、污染,验收合格。
穿孔金属板吊顶安装工程施工工艺
用于吊顶工程的铝合金装饰板,其品种和规格较多。
从表面处理方法分,有阳极氧化处理:
从常用的色彩分,有本色、古铜色、金黄色、红色、天蓝色等:
从几何尺寸分,有条形板(即板条)和方形板(包括长方形和正方形)。
从装饰效果分,有铝合金花纹板、铝合金穿孔吸声板、铝质浅花纹板、铝及铝合金波纹板、铝及铝合金压型板等。
除此之外,用作金属装饰吊顶板还彩色镀锌钢板、塑料复合钢板、彩色不锈钢板等薄板。
(一)操作程序
弹线固定吊杆安装与调平龙骨固定角铝安装板条铺吸音材料细部调整与处理清理验收
(二)操作要点
1、弹线
弹线主要弹标高线和龙骨布臵线。
(1)弹标高线,根据设计标高,将标高线弹到至墙面或柱面上。
标高线是角铝固定的依据线,也是调平龙骨的依据。
(2)弹龙骨布臵线,根据确定的天棚尺寸,将龙骨位臵弹到楼板上。
作为固定龙骨的依据,如果天棚有不同标高,那么应将变截面的位臵弹到楼板上。
龙骨的间距一般不宜超过
1.2米,吊点宜控制在1米之内。
2、固定吊杆
常用简易伸缩吊杆和角钢一类吊杆。
(1)简易伸缩吊杆,固定办法是将8号铅丝调直,用一个带孔的弹簧钢片将两根铅丝连接起来,调节与固定主要是靠弹簧钢片。
当用力压弹簧钢片时,将
弹簧钢片两端的孔中心重合,吊标就可伸缩自由。
当手松开后,孔中心错位,与吊杆产生剪力,将吊杆固定。
此吊杆仅能承重板条本身的自重,每平方米应控制在3千克之内,它适用于连接板条与龙骨配套的龙骨断面。
(2)用角钢一类材料做吊杆,应用冲击钻固定膨胀管螺栓,然后将吊杆焊在螺栓上,这类吊杆、龙骨大部分采用普通型钢。
可以采用焊接或钻孔用螺栓固定。
3、安装与调平龙骨
这是本工艺比较麻烦的一道工序,一般龙骨调平与安装同时进行,方法是根据标高线,拉纵横标高控制线。
从一端开始,一边安装,一边调整,最后再精调一遍。
4、固定角铝
目前角铝有二种形式,直角形和U形。
U形是直角形的改进型,它更适用于墙面平整度稍有误差的情况,而且四周留下一条凹槽,使天棚有立体感,角铝采用高强水泥钉或射钉进行固定。
5、安装板条
板条有xx或固定和螺钉固定式二种。
(1)xx固定式:
龙骨本身兼作卡具,在安装板条时,只要将板条轻轻用力压一下,板条便会卡在龙骨上。
因为板条比较薄,有一定的弹性,扩张较容易。
(2)螺钉固定式:
有的板条用自攻螺钉固定在龙骨上。
自攻螺钉的间距不能超过200mm
(1mm厚板),以确保铝合金板条与龙骨连接密封。
(螺钉的间距还要视铝合金板的厚薄定,一般厚间距可稍大些)。
(3)板缝处理,板缝大致有密封和离缝二种形式。
安装时要根据设计确定的形式进行,以保证设计风格。
6、铺放吸音材料
铝合金板天棚一般都要铺放吸音材料,以解决声学问题。
常用吸音板一般为岩棉和玻璃棉。
铺放的形式大致有二种:
一种将吸音材料铺放在板条内,使吸音材料紧贴板面。
另一种是将吸音材料放在板条上面,像铺放毡片一样,一般将龙骨与龙骨之间的距离作为一个单元,满铺满放。
比较合适的是将吸音材料放在板条上的做法,施工前,一定要请设计确定采用何种方法。
7、细部调整与处理
(1)灯饰,风口蓖子与天棚的配合。
大型灯饰或风口笛子的悬吊系统与轻质的铝合金板天棚宜分开。
特别是龙骨兼卡具的天棚,两者更不能合在一起,因为铝合金板天棚一般只考虑承担天棚自重。
(2)自动喷淋、烟感器、风口等设备与天棚表面要衔接得体,安装吻合。
不能与天棚脱开一段距离。
管道甩搓预留短了,拧不上,使劲往上拧,将造成天棚局部凹进去,因此,安装前,要仔细检查发现问题,要有关专业安装单位及时改正。
(3)检查孔、通风口与墙面或柱面交接部位,板条要做好封口处理,不得露白。
一般常用的办法是用相同色彩的角铝封口。
在检查孔部位,因牵涉到两面收口,所以用两根角铝背靠背,拉铆固定,然后按预留口的尺寸围成框框。
