钢管混凝土柱施工方案钢管混凝土柱是一种常用于建筑结构中的柱型构件,具有高强度、抗震性能好等优点。
本文将介绍钢管混凝土柱的施工方案,包括施工前准备、施工工艺与流程、质量控制等内容。
1. 施工前准备施工前的准备工作对于钢管混凝土柱的施工至关重要,包括选材、制作模板和搭设脚手架等。
具体步骤如下:1.1 选材选材是确保钢管混凝土柱施工质量的重要环节。
首先需要选择优质的钢管和混凝土,确保其符合设计要求和相关标准。
同时,还要对钢管进行除锈、防腐处理,以提高其使用寿命。
钢管混凝土柱的施工需要制作模板,用于固定混凝土和钢管的位置。
制作模板需要使用高强度模板板材,确保模板的稳定性和耐用性。
同时,还需要根据设计要求进行精确的尺寸测量和模板加工。
1.3 搭设脚手架在施工现场搭设脚手架是为了方便施工人员进行施工操作和材料运输。
脚手架需要按照相关标准进行设计和搭建,确保其稳定性和安全性。
同时,需要对脚手架进行定期检查和维修,确保施工过程中的安全性。
2. 施工工艺与流程钢管混凝土柱的施工工艺主要包括模板安装、骨架钢筋安装、混凝土浇筑等步骤。
具体流程如下:首先需要根据设计要求将制作好的模板安装在柱体位置上。
模板应该安装稳固,确保混凝土浇筑过程中不会变形或渗漏。
2.2 骨架钢筋安装骨架钢筋的安装是钢管混凝土柱施工的关键步骤之一。
根据设计要求,将预制好的钢筋根据要求垂直放置在柱体位置上,并确保钢筋之间的间距和连接牢固。
2.3 混凝土浇筑在完成骨架钢筋的安装后,需要进行混凝土的浇筑。
在浇筑前,需要进行充分的振捣,以确保混凝土的密实性。
同时,要注意控制浇筑速度和浇筑高度,以免引起混凝土的裂缝和变形。
3. 质量控制钢管混凝土柱的施工过程中需要进行严格的质量控制,以确保施工质量达到设计要求。
质量控制包括以下几个方面:3.1 材料质量控制对于钢管和混凝土等材料,需要进行严格的质量控制,确保其符合相关标准和设计要求。
同时,还需要对材料进行验收和编号,以便追溯和管理。
钢管混凝土工程施工方案一、工程概况钢管混凝土是一种新型的混凝土结构材料,由加固钢管和混凝土组成,具有很好的抗震性能和耐久性,因此在现代建筑中得到了广泛应用。
本工程是一座地下停车场的钢管混凝土结构施工工程,该停车场总面积为10000平方米,共有3层地下,预计停车位600个。
二、施工目标主要施工目标包括:1. 完成地下停车场的钢管混凝土结构施工,确保结构稳固、安全、符合设计要求;2. 保证施工进度,按时完成各个工程节点;3. 保证质量,确保施工过程中不发生质量事故。
三、工程组织1. 施工组织结构:本工程施工由施工单位牵头,施工图设计单位配合,由总监理负责监理工作,附属专业进行各项施工任务。
2. 施工人员组织:根据施工进度确定各岗位施工人员数量和分工,确保施工进度顺利。
施工单位应按照《建筑行业企业人员合格证书》的规定对施工人员进行相关资质认定。
3. 安全生产组织:施工单位应设立安全生产管理机构,负责安全生产管理,并配备专业的安全生产管理人员,确保施工现场人身和财产安全。
四、施工准备1. 钢管混凝土施工前应对现场进行完整勘测,了解地下情况、土质、地下水情况等,为施工提供准确的数据;2. 准备施工设备,包括混凝土搅拌机、塔吊、起重机、机械钻等;3. 准备施工材料,包括水泥、砂子、碎石、钢筋等;4. 安排施工人员,并培训好相关技术人员,掌握钢管混凝土施工技术要点。
五、施工工艺1. 钢管混凝土结构的施工工艺主要包括以下几个方面:2. 钢管制作:根据设计要求,选择适当规格的钢管,进行切割、弯曲等加工工艺,确保钢管的制作符合设计要求;3. 混凝土配制:根据设计要求,按照一定的配方和配料比例进行混凝土的配制;4. 钢筋加工:根据设计要求进行钢筋的加工、弯制等工艺;5. 钢管安装:将制作好的钢管放置在指定位置,用钢筋和混凝土进行加固;6. 混凝土浇筑:进行混凝土浇筑,确保混凝土的均匀性和致密性;7. 混凝土养护:进行混凝土的养护,确保混凝土的强度和耐久性。

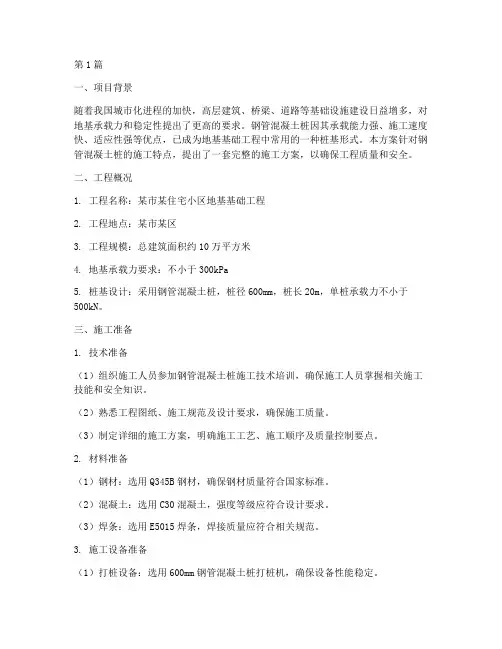

第1篇一、项目背景随着我国城市化进程的加快,高层建筑、桥梁、道路等基础设施建设日益增多,对地基承载力和稳定性提出了更高的要求。
钢管混凝土桩因其承载能力强、施工速度快、适应性强等优点,已成为地基基础工程中常用的一种桩基形式。
本方案针对钢管混凝土桩的施工特点,提出了一套完整的施工方案,以确保工程质量和安全。
二、工程概况1. 工程名称:某市某住宅小区地基基础工程2. 工程地点:某市某区3. 工程规模:总建筑面积约10万平方米4. 地基承载力要求:不小于300kPa5. 桩基设计:采用钢管混凝土桩,桩径600mm,桩长20m,单桩承载力不小于500kN。
三、施工准备1. 技术准备(1)组织施工人员参加钢管混凝土桩施工技术培训,确保施工人员掌握相关施工技能和安全知识。
(2)熟悉工程图纸、施工规范及设计要求,确保施工质量。
(3)制定详细的施工方案,明确施工工艺、施工顺序及质量控制要点。
2. 材料准备(1)钢材:选用Q345B钢材,确保钢材质量符合国家标准。
(2)混凝土:选用C30混凝土,强度等级应符合设计要求。
(3)焊条:选用E5015焊条,焊接质量应符合相关规范。
3. 施工设备准备(1)打桩设备:选用600mm钢管混凝土桩打桩机,确保设备性能稳定。
(2)混凝土输送设备:选用混凝土输送泵,保证混凝土供应。
(3)钢筋加工设备:选用钢筋弯曲机、切割机等,确保钢筋加工质量。
四、施工工艺1. 施工顺序(1)场地平整:清除地表杂物,平整场地。
(2)桩位放样:根据设计图纸,确定桩位,并用白灰粉标出。
(3)桩基施工:按照设计要求,进行钢管混凝土桩施工。
(4)桩基验收:对已施工完成的桩基进行检查验收。
2. 施工工艺(1)桩基施工①钢管制作:将钢材加工成600mm×600mm的钢管,确保钢管质量符合要求。
②钢管焊接:采用E5015焊条进行焊接,确保焊接质量。
③混凝土浇筑:在钢管内浇筑C30混凝土,混凝土浇筑高度应高于桩顶设计标高。
第1篇一、工程概况钢筋混凝土管是现代城市给排水、燃气、热力等市政工程中常用的管道材料,具有强度高、耐腐蚀、施工方便等优点。
本方案针对钢筋混凝土管的施工进行详细阐述。
1. 工程名称:某市城市给排水管道工程2. 工程地点:某市某区3. 工程规模:全长XX公里,管径DN1000mm4. 施工单位:某市政工程有限公司二、施工准备1. 技术准备(1)熟悉设计图纸、施工规范、质量标准,掌握钢筋混凝土管的技术要求。
(2)组织施工技术人员进行技术交底,明确施工工艺、质量要求和操作规程。
(3)编制施工组织设计,明确施工进度、质量、安全、文明施工等方面的要求。
2. 材料准备(1)钢筋混凝土管:选择符合设计要求和质量标准的管材,管材表面应光滑、无裂纹、无砂眼。
(2)水泥、砂、石子:选用符合国家标准的水泥、砂、石子,确保混凝土强度和耐久性。
(3)钢筋:选用符合国家标准的热轧钢筋,确保钢筋质量。
(4)外加剂:选用符合国家标准的外加剂,如减水剂、缓凝剂等。
3. 施工设备准备(1)搅拌机:用于混凝土搅拌。
(2)振捣器:用于混凝土振捣。
(3)输送泵:用于混凝土输送。
(4)吊车、挖掘机:用于管材运输和安装。
(5)测量仪器:用于测量管材埋深、管道中心线等。
4. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
三、施工工艺1. 施工流程(1)施工准备:现场平整、测量放线、材料准备、人员组织。
(2)管道开挖:根据设计要求,开挖管道沟槽。
(3)管道基础处理:处理沟槽底部,确保基础稳定。
(4)管道安装:将钢筋混凝土管安装到沟槽中。
(5)管道连接:采用焊接、法兰连接等方式连接管道。
(6)管道回填:回填沟槽,确保管道稳定。
(7)养护:混凝土养护,确保管道强度。
(8)验收:对施工完成的管道进行验收。
2. 施工要点(1)管道开挖:根据设计要求,开挖管道沟槽,沟槽宽度应比管径大200mm,深度应比管径深300mm。
钢管混凝土浇筑施工方案钢管混凝土浇筑施工方案是指通过在钢管内灌注混凝土的方法来形成混凝土结构的施工方案。
钢管混凝土结构在建筑、桥梁、隧道等工程中广泛应用,具有稳定性好、抗震性能强等优点。
本文将详细介绍钢管混凝土浇筑施工方案的步骤和注意事项。
施工步骤:1.钢管准备:根据设计要求和施工图纸,选用合适规格的钢管,并进行清洁和防锈处理。
在钢管上进行定位和标记,以便后续施工。
2.钢筋制作和安装:根据设计要求和钢筋图纸,制作所需的钢筋,并按照预定位置和数量进行安装。
在钢筋安装过程中,应注重连接节点的处理,确保钢筋之间的连接牢固。
3.钢管安装:按照预定的位置和方向将钢管安装在基础或支撑结构上。
在安装过程中,应保证钢管的竖直度和水平度,并采取支撑措施,以确保钢管的稳定。
4.浇筑混凝土:在完成钢管的安装后,进行混凝土浇筑。
在浇筑前,应对钢管进行湿润处理,以防止钢管吸湿。
在浇筑过程中,应采取适当的振捣措施,以提高混凝土的密实性。
5.后处理:在混凝土浇筑后,应进行适当的后处理,以确保混凝土的质量。
主要包括保温、湿润、防止风化等措施。
同时,还应进行必要的修整和表面处理,以达到施工图纸中的要求。
注意事项:1.施工材料的选择:应选择质量可靠、符合相关标准的钢管和混凝土材料。
特别是对于钢管,应确保其具有足够的强度和耐腐蚀性。
2.钢管安装的质量:在进行钢管安装时,应保证钢管的竖直度和水平度,并采取必要的支撑措施。
安装完成后,应对钢管进行检查,确保其牢固。
3.混凝土浇筑的控制:在混凝土浇筑过程中,应控制好浇筑的速度和厚度,以避免出现裂缝和空鼓等质量问题。
同时,要对浇筑后的混凝土进行适当的养护,以提高强度和耐久性。
4.施工现场的安全:施工现场应遵守相关安全规定,确保施工人员的人身安全。
同时,应进行必要的防护和警示措施,以防止施工意外和外部破坏。
5.质量检查和验收:在施工完成后,应进行质量检查和验收。
主要包括对钢管的焊接质量、混凝土的强度和表面质量等进行检查。
钢管混凝土施工方案
1.设计与准备工作:在开始施工之前,需要进行结构设计和计算,以确定所需的钢管和混凝土的尺寸和数量。
同时,还需要准备施工所需的工具和设备。
2.基础施工:首先,将标记出基础的位置,并进行基础挖掘和土方开挖工作。
然后,在基础上铺设防水层,并进行混凝土浇筑,将基础与地面连接在一起。
3.钢管安装:在完成基础后,将钢管按照设计要求安装在基础上。
钢管的安装需要确保每个管段的位置和角度都准确无误。
安装时,还需要使用固定装置将钢管固定在基础上。
4.钢筋布置:在钢管安装完成后,需要将钢筋按照设计要求布置在钢管内部。
钢筋的布置需要考虑到结构的强度和稳定性,并在混凝土浇筑之前进行检查和确认。
5.混凝土浇筑:在钢筋布置完毕后,需要进行混凝土浇筑工作。
混凝土的浇筑可以采用人工浇筑或机械浇筑的方式。
在浇筑过程中,需要确保混凝土充分填充钢管和钢筋空隙,并采取相应的措施防止混凝土的分层和坍塌。
6.保养与养护:混凝土浇筑完成后,需要进行保养和养护工作,以确保混凝土的强度和质量。
保养工作包括对混凝土进行水养护和覆盖养护,以防止水分的流失和表面的干裂。
综上所述,钢管混凝土施工方案主要包括基础施工、钢管安装、钢筋布置、混凝土浇筑和保养与养护等步骤。
在进行施工时,需要确保按照设
计要求进行操作,并采取相应的措施确保施工质量和安全性。
这种施工方法可以提供稳定的建筑结构,并在减少材料和成本的同时提高施工效率。

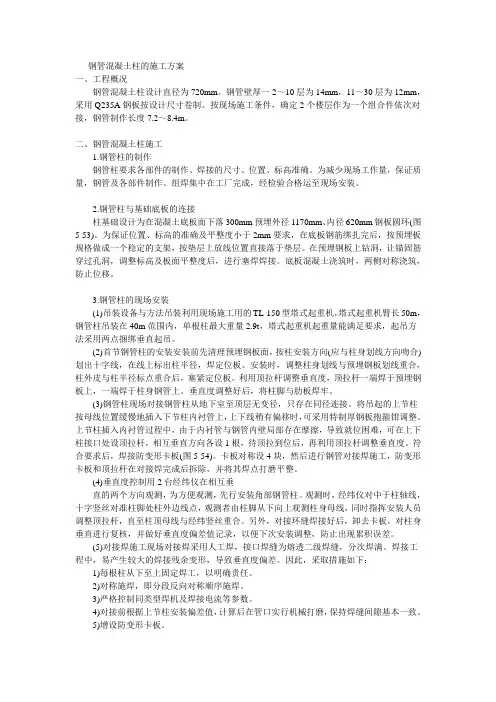

钢管混凝土柱的施工方案一、工程概况钢管混凝土柱设计直径为720mm。
钢管壁厚一2~10层为14mm,11~30层为12mm,采用Q235A钢板按设计尺寸卷制。
按现场施工条件,确定2个楼层作为一个组合件依次对接,钢管制作长度7.2~8.4m。
二、钢管混凝土柱施工1.钢管柱的制作钢管柱要求各部件的制作、焊接的尺寸、位置、标高准确。
为减少现场工作量,保证质量,钢管及各部件制作、组焊集中在工厂完成,经检验合格运至现场安装。
2.钢管柱与基础底板的连接柱基础设计为在混凝土底板面下落300mm预埋外径1170mm、内径620mm钢板圆环(图5-53)。
为保证位置、标高的准确及平整度小于2mm要求,在底板钢筋绑扎完后,按预埋板规格做成一个稳定的支架,按垫层上放线位置直接落于垫层。
在预埋钢板上钻洞,让锚固筋穿过孔洞,调整标高及板面平整度后,进行塞焊焊接。
底板混凝土浇筑时,两侧对称浇筑,防止位移。
3.钢管柱的现场安装(1)吊装设备与方法吊装利用现场施工用的TL-150型塔式起重机,塔式起重机臂长50m,钢管柱吊装在40m范围内,单根柱最大重量2.9t,塔式起重机起重量能满足要求,起吊方法采用两点捆绑垂直起吊。
(2)首节钢管柱的安装安装前先清理预埋钢板面,按柱安装方向(应与柱身划线方向吻合)划出十字线,在线上标出柱半径,焊定位板。
安装时,调整柱身划线与预埋钢板划线重合,柱外皮与柱半径标点重合后,塞紧定位板。
利用顶拉杆调整垂直度,顶拉杆一端焊于预埋钢板上,一端焊于柱身钢管上。
垂直度调整好后,将柱脚与肋板焊牢。
(3)钢管柱现场对接钢管柱从地下室至顶层无变径,只存在同径连接。
将吊起的上节柱按母线位置缓慢地插入下节柱内衬管上,上下线稍有偏移时,可采用特制厚钢板抱箍钳调整。
上节柱插入内衬管过程中,由于内衬管与钢管内壁局部存在摩擦,导致就位困难,可在上下柱接口处设顶拉杆,相互垂直方向各设1根,待顶拉到位后,再利用顶拉杆调整垂直度。
钢管混凝土施工方案一、工程概况蓬莱巨涛组块车间工程位于蓬莱市哈尔滨路5号,总建筑面积30545m2。
本工程为单层厂房,檐高34m,结构形式为钢结构,基础为桩基础。
其中1-11轴为钢管格构柱,钢管柱为塔式,上下分为两节,下段(φ457)长度为23.5m,上段(φ273)长度为6.9m,主管需浇筑混凝土。
本工程由于要高空作业且钢管柱较高大施工难度大,为保证工程质量和施工安全特制定如下施工方案。
二、编制依据三、材料与机具(一)材料本工程砼全部采用预拌无收缩自密实砼(C30),考虑到砼施工必须连续进行,为保证砼质量达到本工程的要求,还要有良好的可泵性,因此对预拌砼必须采取有效的控制方法,从而满足工程的需要。
1.水泥选用强度等级为42.5的普通硅酸盐水泥。
2.粗骨料的最大粒径:由于浇筑高度高为保证混凝土不离析和具有较好的流动性,石子粒径采用0.5mm~2mm。
要求有合格证、复试报告。
3.砂采用中砂,细度模数为2.3~3.0,同时必须有良好级配,通过0.315mm 筛孔的砂不小于15%,含泥量<3.0%,泥块含量<1.0%。
要求有合格证、复试报告。
4.水:采用洁净自来水。
5.粉煤灰:Ⅱ级磨细粉煤灰,要有合格证、复试报告。
6.外加剂:掺加DK-5型优质减水剂(水泥用量的2.5%)和UEA膨胀剂(水泥用量的5%)。
7.混凝土初凝时间的要求:混凝土的初凝时间选为4-5小时。
8.泵送砼坍落度要求:180~190mm。
9.泵送砼的水灰比为0.4,通过减水剂和粉煤灰用量调节混凝土的和易性。
10.砼搅拌站必须根据工程的需要,配备足够的运力,保证供应的连续性。
本工程对到达现场而坍落度不符和要求的、已超过初凝时间的、和易性太差的砼将拒绝使用。
11.水泥、外加剂、掺合料的准用证、合格证、复试报告,砂、石的试验报告以及混凝土配合比申请书、配合比通知单和混凝土开盘鉴定必须随车带到现场。
12.预拌砼合格证要求施工完后30天内必须交回中铁建工集团蓬莱巨涛海工项目经理部。

登机桥混凝土浇筑施工方案一、工程概况长春龙家堡机场航站楼工程登机桥钢构造工程已经安装完毕, 按照登机桥结施01.02.03.04图纸规定登机桥底板及立柱内需要进行混凝土浇筑, 混凝土标号为C25。
二、准备工作1)搭设好必要旳浇筑脚手平台和马道, 并经检查合格。
2)水泥、砂、石子、钢筋及外加剂等材料经有合格证并按国家、地方原则和规定检查和试验合格, 并备足足够数量, 可满足混凝土持续浇筑旳需要;试验室已下达混凝土配合比告知单, 并填写完毕混凝土配合比下料单。
3)现场施工人员需通过安全、技术交底后方可进行施工。
4)6米振捣棒、平板振捣器、滑轮、粗绳、木锤、抹子、刮杠等机具准备齐全。
5)钢构造专业完毕对应工作并报验合格。
6)混凝土浇筑前应通过各专业会签。
三、施工方案1.登机桥底板混凝土浇筑登机桥底板混凝土采用60mm厚C25混凝土内配φ4单层双向钢筋网, 四面用木方围边, 混凝土采用现场搅拌以翻斗车运送进行浇筑, 由于登机桥底板为坡面因此混凝土坍落度应控制在80±10范围内, 并且事先用白线拉好标高线, 成活后用塑料布覆盖24小时浇水养护,养护时间不不不小于7天, 成活后表面平整度误差不超过8mm。
2.登机桥钢管混凝土浇筑1)钢管柱旳混凝土采用翻斗车运送, 以滑轮、粗绳、小桶进行浇筑, 钢柱外以棉被包裹。
2)混凝土旳坍落度应当控制在140±10范围内。
3)水灰比控制在0.5以内。
4)浇筑前应在柱根周围以M5.0水泥砂浆进行封堵, 浇筑混凝土时应浇筑300mm高与混凝土同标号水泥砂浆。
5)浇筑混凝土应分段分层进行, 首层浇筑高度最大不超过50cm, 其他每次浇筑高度不超过1000mm。
6)采用插入式振动器振捣应快插慢拔, 插点应均匀排列, 均匀振实, 不得遗漏。
7)在浇筑混凝土旳同步应有专人用木锤敲击钢管外侧, 以使内部混凝土密实。
8)柱砼浇筑完毕3天后焊接上部封口板。
3.试块留设施工时应按规定留设试块, 每次浇筑混凝土每100立方米混凝土留设2组试块, 局限性100立方米按100立方米计算, 2组试块分别在原则条件及同条件下进行养护。
钢管混凝土如何施工方案一、材料准备与检验根据施工图纸和设计要求,准备合格的钢管、混凝土、钢筋等材料。
钢管应检查其壁厚、直径、长度及表面质量,确保无锈蚀、裂纹等缺陷。
混凝土应按照设计要求进行配比,并准备相应的骨料、水泥、添加剂等。
对所有进场的材料进行质量检查,合格后方可投入使用。
二、施工前准备与策划编制详细的施工方案,包括施工顺序、工艺流程、人员配备、设备安排等。
进行技术交底,确保施工人员了解施工要点、难点和质量控制要求。
准备相应的施工工具和设备,如钢管吊装设备、混凝土搅拌输送设备等。
三、钢管安装与定位根据施工图纸,确定钢管的安装位置和高度,进行标记。
使用吊装设备将钢管吊装至指定位置,并进行临时固定。
检查钢管的垂直度、水平度及相邻钢管的间距,确保符合设计要求。
四、混凝土浇筑与养护在钢管安装完成后,进行内部清理,确保无杂物、积水等。
按照设计要求进行混凝土的浇筑,确保混凝土充分填充钢管。
混凝土浇筑完成后,进行表面抹平、压实,确保表面平整。
混凝土浇筑后应进行养护,保持适宜的湿度和温度,防止混凝土干裂。
五、质量监控与检测在施工过程中,应对钢管的安装质量、混凝土的浇筑质量等进行实时监控。
施工完成后,应进行质量检测,包括钢管的垂直度、水平度、混凝土强度等。
对检测结果进行记录和分析,对不合格的部分进行整改。
六、安全施工措施施工现场应设置明显的安全警示标志,并配置相应的安全设施。
施工人员应佩戴安全帽、安全带等个人防护用品,确保施工安全。
定期对施工设备进行检查和维护,确保其安全运行。
七、施工进度与协调制定详细的施工进度计划,明确各阶段的任务和时间节点。
加强与其他施工队伍的沟通协调,确保施工进度顺利进行。
对施工进度进行实时监控和调整,确保按计划完成施工任务。
八、工程验收与交接施工完成后,应组织进行工程验收,检查钢管混凝土的质量和安全性能。
验收合格后,进行工程交接,向使用单位提供相关的技术资料和施工记录。
对交接过程中发现的问题及时进行整改和处理,确保工程的顺利投入使用。
钢管混凝土柱的施工方案
一、工程概况
钢管混凝土柱设计直径为720mm。
钢管壁厚一2~10层为14mm,11~30层为12mm,采用Q235A钢板按设计尺寸卷制。
按现场施工条件,确定2个楼层作为一个组合件依次对接,钢管制作长度7.2~8.4m。
二、钢管混凝土柱施工
1.钢管柱的制作
钢管柱要求各部件的制作、焊接的尺寸、位置、标高准确。
为减少现场工作量,保证质量,钢管及各部件制作、组焊集中在工厂完成,经检验合格运至现场安装。
2.钢管柱与基础底板的连接
柱基础设计为在混凝土底板面下落300mm预埋外径1170mm、内径620mm钢板圆环(图5-53)。
为保证位置、标高的准确及平整度小于2mm要求,在底板钢筋绑扎完后,按预埋板规格做成一个稳定的支架,按垫层上放线位置直接落于垫层。
在预埋钢板上钻洞,让锚固筋穿过孔洞,调整标高及板面平整度后,进行塞焊焊接。
底板混凝土浇筑时,两侧对称浇筑,防止位移。
3.钢管柱的现场安装
(1)吊装设备与方法吊装利用现场施工用的TL-150型塔式起重机,塔式起重机臂长50m,钢管柱吊装在40m范围内,单根柱最大重量2.9t,塔式起重机起重量能满足要求,起吊方法采用两点捆绑垂直起吊。
(2)首节钢管柱的安装安装前先清理预埋钢板面,按柱安装方向(应与柱身划线方向吻合)划出十字线,在线上标出柱半径,焊定位板。
安装时,调整柱身划线与预埋钢板划线重合,柱外皮与柱半径标点重合后,塞紧定位板。
利用顶拉杆调整垂直度,顶拉杆一端焊于预埋钢板上,一端焊于柱身钢管上。
垂直度调整好后,将柱脚与肋板焊牢。
(3)钢管柱现场对接钢管柱从地下室至顶层无变径,只存在同径连接。
将吊起的上节柱按母线位置缓慢地插入下节柱内衬管上,上下线稍有偏移时,可采用特制厚钢板抱箍钳调整。
上节柱插入内衬管过程中,由于内衬管与钢管内壁局部存在摩擦,导致就位困难,可在上下柱接口处设顶拉杆,相互垂直方向各设1根,待顶拉到位后,再利用顶拉杆调整垂直度。
符合要求后,焊接防变形卡板(图5-54)。
卡板对称设4块,然后进行钢管对接焊施工,防变形卡板和顶拉杆在对接焊完成后拆除,并将其焊点打磨平整。
(4)垂直度控制用2台经纬仪在相互垂
直的两个方向观测,为方便观测,先行安装角部钢管柱。
观测时,经纬仪对中于柱轴线,十字竖丝对准柱脚处柱外边线点,观测者由柱脚从下向上观测柱身母线,同时指挥安装人员调整顶拉杆,直至柱顶母线与经纬竖丝重合。
另外,对接环缝焊接好后,卸去卡板,对柱身垂直进行复核,并做好垂直度偏差值记录,以便下次安装调整,防止出现累积误差。
(5)对接焊施工现场对接焊采用人工焊,接口焊缝为熔透二级焊缝,分次焊满。
焊接工程中,易产生较大的焊接残余变形,导致垂直度偏差。
因此,采取措施如下:
1)每根柱从下至上固定焊工,以明确责任。
2)对称施焊,即分段反向对称顺序施焊。
3)严格控制同类型焊机及焊接电流等参数。
4)对接前根据上节柱安装偏差值,计算后在管口实行机械打磨,保持焊缝间隙基本一致。
5)增设防变形卡板。
4.钢管柱安装质量控制
1)按设计图样绘出柱位图,并按顺序编号,核对图样,确定每根柱的节点标高和节点做法,然后制订工艺方案及焊接工艺规程,指导施工。
2)凡为Ⅱ级焊缝,必须对50%的焊缝进行超声波无损探伤,不符合要求即进行返修,同一部位返修不宜超过3次。
对Ⅲ级焊缝进行外观质量检查,表面不得有气孔、裂纹、夹渣等缺陷,咬边深度不得大于0.5mm,长度不大于总长的10%,且连续长度不大于100mm。
对不符合要求的焊缝,要作补焊,并作打磨处理。
焊脚高度必须满足焊接工艺规定要求,雨天严禁施焊。
3)焊工必须有岗位操作证并具有丰富的钢结构焊接施工经验,施工中建立焊接记录卡,焊接柱与焊工编号相对应。
4)加工好的钢管柱运达现场后,进行尺寸、外观的二次检验,符合要求方可安装。
5.钢管混凝土浇筑
钢管混凝土的浇筑,采用立式手工浇捣法,振捣采用插人式加长振捣棒。
混凝土强度等级设计为一2~10层C40,11~30层C30。
(1)钢管混凝土施工缝处理施工缝设置在距钢管上端口30cm处,每次浇混凝土前铺设20cm厚与混凝土等强的砂浆层,混凝土浇至管顶清除浮浆层至坚硬混凝土面加盖养护。
(2)钢管混凝土泌水与空鼓现象的处理钢管的密闭性使混凝土中水分无法析出,加上振捣棒在狭小管内振捣,粗骨料相对下沉,砂浆上浮,使混凝土中多余水分上浮至管顶,在管顶形成砂浆层和泌水层。
混凝土在硬化过程中的收缩,也易导致管壁与混凝土粘结不紧密,造成空鼓现象。
针对以上问题,经对钢管混凝土施工的各个环节进行分析,采取如下措施:
1)严格控制碎石级配,钢管混凝土所有碎石必须是0.5~4cm连续级配。
2)调整配合比,确定水灰比为0.4,坍落度为20mm。
在混凝土中掺入12%UEA膨胀剂配制成补偿收缩混凝土,并掺入NF高效减水剂,增强混凝土的粘聚性与和易性,减小用水量。
3)一次投料振捣高度不超过1.5m,用混凝土体积控制高度,振捣时间以混凝土表面无气泡泛出为准,设专人监控。
