特高压架空输电线路施工工艺研究
- 格式:doc
- 大小:33.00 KB
- 文档页数:8

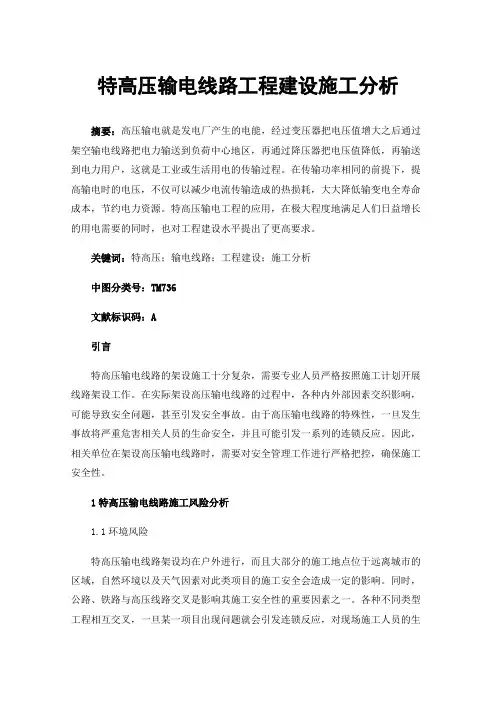

特高压输电线路工程建设施工分析摘要:高压输电就是发电厂产生的电能,经过变压器把电压值增大之后通过架空输电线路把电力输送到负荷中心地区,再通过降压器把电压值降低,再输送到电力用户,这就是工业或生活用电的传输过程。
在传输功率相同的前提下,提高输电时的电压,不仅可以减少电流传输造成的热损耗,大大降低输变电全寿命成本,节约电力资源。
特高压输电工程的应用,在极大程度地满足人们日益增长的用电需要的同时,也对工程建设水平提出了更高要求。
关键词:特高压;输电线路;工程建设;施工分析中图分类号:TM736文献标识码:A引言特高压输电线路的架设施工十分复杂,需要专业人员严格按照施工计划开展线路架设工作。
在实际架设高压输电线路的过程中,各种内外部因素交织影响,可能导致安全问题,甚至引发安全事故。
由于高压输电线路的特殊性,一旦发生事故将严重危害相关人员的生命安全,并且可能引发一系列的连锁反应。
因此,相关单位在架设高压输电线路时,需要对安全管理工作进行严格把控,确保施工安全性。
1特高压输电线路施工风险分析1.1环境风险特高压输电线路架设均在户外进行,而且大部分的施工地点位于远离城市的区域,自然环境以及天气因素对此类项目的施工安全会造成一定的影响。
同时,公路、铁路与高压线路交叉是影响其施工安全性的重要因素之一。
各种不同类型工程相互交叉,一旦某一项目出现问题就会引发连锁反应,对现场施工人员的生命安全造成严重威胁。
此外,特高压输电线路所覆盖的部分地区广大,地形地貌复杂多变,不仅增加了项目外部环境协调的难度,还为特高压输电线路架设施工带来不同程度的安全隐患。
因此,施工单位在架设高压输电线路时需对施工现场环境因素进行全面勘查,确保架设施工的安全性。
1.2施工风险开展特高压输电线路施工活动时,施工单位应依据实际情况制订安全管理应急预案。
一些施工单位由于各种原因的影响无法妥善落实安全管理应急预案,一旦施工过程中出现安全事故,如有限空间窒息、高处坠落以及触电事故等,难以第一时间启动应急预案,从而造成严重的后果。
探索特高压直流输电线路架线施工技术【摘要】随着城市经济建设的发展,用电的需求量也不断的提高,因此需要架设特高压直流输电线路。
本文就此类线路的架线施工技术进行了简要的研究,希望对实际的施工有所帮助。
【关键词】特高压直流输电线路架线施工中图分类号:tu74 文献标识码:a 文章编号:特高压直流输电线路在架空输电线路架线工程中,利用牵引机、张力机等施工机械展放导地线,以及用与张力放线配套的工艺方法进行紧线、平衡或半平衡挂线、附件安装等各项作业。

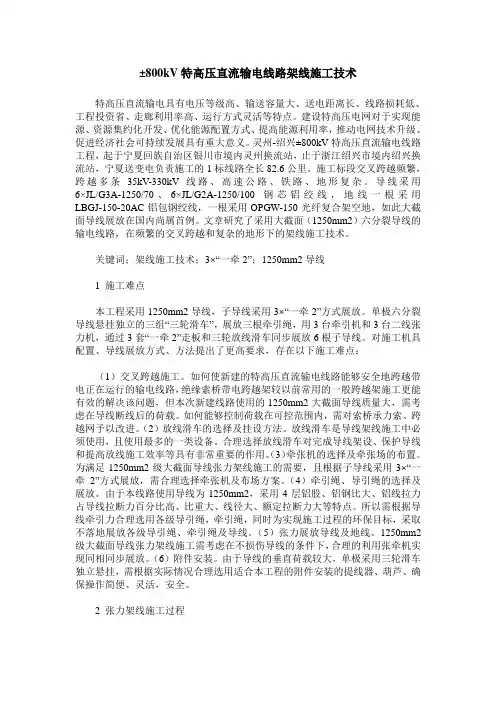

一、张力放线设备选择1、架线基本情况说明某工程为±800kv直流特高压输电线路工程,采用6×acsr-720/50钢芯铝绞线。
承建公司拟在本工程采用“4+2”3×(一牵二)的方式进行导线的张力展放。
即以三台15t(最大出力18t)的牵引机作为牵引设备,以三台二线张力机作为张力设备进行同步展放导线的方式。
一台15t,一台25t牵引机;。
导线基本参数如下:d——导线外径,36.24mm;s——导线计算截面积,775.41mm2;tp——导线计算拉断力,170.6kn。
2、架线主要设备型式选择计算(1)主牵引机的选择:①主牵引机的额定牵引力p ≥m kptpp——主牵引机的额定牵引力,n;m——同时牵放子导线的根数;kp——主牵引机的额定牵引力的系数,可取0.20~0.3;tp——导线计算拉断力, n;p ≥m kptp=2×0.3×170.6=102.36n②主牵引机的卷筒槽底直径d ≥25φd——主牵引机的卷筒槽底直径,mm;φ——主牵引绳的直径,mm;拟选用□24的防捻钢丝绳;d ≥25φ=25×24=600mm(2)主张力机的选择:①主张力机的单导线制动张力t≥kttpt——主张力机的单导线制动张力,n;kt——主张力机的单导线制动张力系数,0.12~0.18;t≥kttp=0.18×170.6=30.7kn②主张力机的导线轮槽底直径d≥40d-100d——主张力机的导线轮槽底直径,mm;d——导线直径,mm;d≥40d-100=40×36.24-100=1350mm (3)牵引绳的选择:牵引绳的综合破断力qpqp≥3/5mtp=3/5×2×170.6=204.72kn(4)导引绳的选择:导引绳的综合破断力pppp≥1/4 qp=1/4×360=90kn(5)小牵引机的选择:小牵引机的额定牵引力p≥1/8qpp——小牵引机的额定牵引力,n;qp——牵引绳的综合破断力,n;p≥1/8qp=1/8×360=45kn(6)小张力机的选择:小张力机的额定制动张力tt≥1/15qp=1/15×360=24kn(7)导线三轮挂胶放线滑车的选择:放线滑车的轮槽底径dd≥20d=20×36.24=724.8mm二、张力放线1、导线放线滑车挂设①计划采用中标后购置φ916三轮挂胶放线滑车。

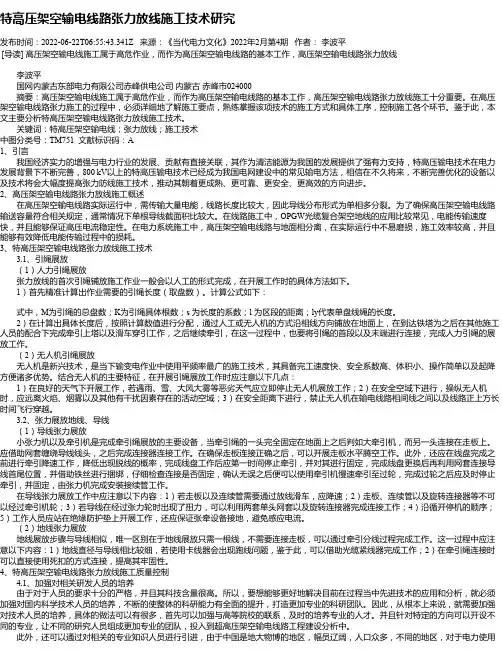

特高压架空输电线路张力放线施工技术研究发布时间:2022-06-22T06:55:43.341Z 来源:《当代电力文化》2022年2月第4期作者:李波平[导读] 高压架空输电线施工属于高危作业,而作为高压架空输电线路的基本工作,高压架空输电线路张力放线李波平国网内蒙古东部电力有限公司赤峰供电公司内蒙古赤峰市024000摘要:高压架空输电线施工属于高危作业,而作为高压架空输电线路的基本工作,高压架空输电线路张力放线施工十分重要。
在高压架空输电线路张力施工的过程中,必须详细地了解施工要点,熟练掌握该项技术的施工方式和具体工序,控制施工各个环节。
鉴于此,本文主要分析特高压架空输电线路张力放线施工技术。
关键词:特高压架空输电线;张力放线;施工技术中图分类号:TM751 文献标识码:A1、引言我国经济实力的增强与电力行业的发展、贡献有直接关联,其作为清洁能源为我国的发展提供了强有力支持,特高压输电技术在电力发展背景下不断完善,800 kV以上的特高压输电技术已经成为我国电网建设中的常见输电方法,相信在不久将来,不断完善优化的设备以及技术将会大幅度提高张力防线施工技术,推动其朝着更成熟、更可靠、更安全、更高效的方向进步。
2、高压架空输电线路张力放线施工概述在高压架空输电线路实际运行中,需传输大量电能,线路长度比较大,因此导线分布形式为单相多分裂。
为了确保高压架空输电线路输送容量符合相关规定,通常情况下单根导线截面积比较大。
在线路施工中,OPGW光缆复合架空地线的应用比较常见,电能传输速度快,并且能够保证高压电流稳定性。
在电力系统施工中,高压架空输电线路与地面相分离,在实际运行中不易磨损,施工效率较高,并且能够有效降低电能传输过程中的损耗。
3、特高压架空输电线路张力放线施工技术3.1、引绳展放(1)人力引绳展放张力放线的首次引绳铺放施工作业一般会以人工的形式完成,在开展工作时的具体方法如下。
1)首先精准计算出作业需要的引绳长度(取盘数)。
高压输电线路架空线施工工艺摘要:在我国的特高压电网建设中,既借鉴了国外的先进经验,又结合我国国情和电力系统发展的特点,具有相当的特殊性。
只有在长期的运行实践和进一步的深入研究的基础上,才能够将特高压电网的优势充分发挥出来。
本文立足于对交流特高压输电线路的问题分析,研究了交流特高压输电线路关键技术,并对交流特高压输电线路的应用做了相关介绍。
关键词:特高压;输电线路;电晕;过电压一、交流特高压输电的问题在我国,特高压输电是指交流1000kV和直流±800kV的输电工程及技术。
特高压输电是为了满足远距离、大容量输电的需求而产生的,其技术基础是已经成熟应用的超高压输电技术。
根据超高压输电的运行、设计经验,已经目前已经应用的特高压工程与技术,高电压应用与发展必须深入研究和解决三个关键问题,即绝缘要求、电晕效应、电磁场及其影响。
1、过电压问题过电压问题,指的是有雷击导致的感应过电压、直击雷过电压以及各种操作引起的过电压。
特高压电网的各种过电压在现象上与超高压电网相类似,但特性上有较大差异。
特高压电网中的过电压将决定绝缘水平和绝缘系统的设计,而这些将直接影响到建设的成本和运行的可靠性。
2、电晕问题在天气不好的情况下,特高压导线表面的电场强度超过临界值后,将会使周围空气分子电离,形成正、负带电粒子,离子碰撞和复合过程,会产生光子和电晕放电。
电晕放电的危害有功率损耗、噪声和信号干扰。
由于电压等级更高,特高压线路电晕现象比超高压线路更为严重,因此需要合理的选择导线数目、导线结构等,使电晕放电的影响尽量降低。
3、电磁场问题。
输电线路会在周围和地面产生工频电场和磁场。
由于电压高、电流大,特高压输电线路的电磁场影响成为了公众关心的关键问题,特别是对周围的建筑、人员生产生活的影响等方面二、交流特高压输电线路的关键技术为了解决特高压电网存在的重要问题,在大量的研究、试验的基础上,特高压电网进行了建设和运行工作,在运行工作中,部分问题得到了进一步解决,成为了特高压电网运行的关键,现在就输电线路方面的关键技术进行分析。
电力技术应用Telecom Power Technology图1 特高压输电线路架线施工放线3 1 000 kV特高压输电线路架线施工难点解决措施1000 kV特高压输电线路架线采用V串型式,单串采用双联和三联配置,绝缘子与铁塔连接侧采用独立双悬挂型式,在线夹侧应用三联板和悬垂线进行连接,安装合成绝缘子要整体吊装,才能有效避免出现严重碰撞问题,合理控制高空安装时间。
对于合成绝缘子挂点要进行同步吊装,使用合成绝缘子吊装支撑工具[4]。
1000 kV特高压输电线路架线拆分为1250 m2的大截面导线同步展开,基于建设800 kV线路设计。
单相导线应挂4个三轮放线滑车,与悬挂式挂架、非悬挂式挂架、钢绞线挂架等相比,应采用悬挂方式。
840 kN等级耐张盘形绝缘子首次应用于1000 kV 2023年10月25日第40卷第20期81过程中,采用角钢结构有效地节约钢材,减少植被破坏,控制施工过程中的水土流失,起到环境保护的作用[8]。
另外,在1 000 kV 特高压输电线路架线建设过程中,相关材料得到了不同程度的发展。
例如,高强钢目普遍应用于1 000 kV 特高压输电线路架线建设,能提高架线整体强度,大幅减少各种钢材的使用量。
目前,特高压交和直流铁塔平均高度普遍超过60 m ,铁塔根开超过20 m ,是我国高压输电下施工的重要 突破。
4.3 架线施工在输电线路施工过程中,经常能遇到跨越障碍的架线施工,工作人员需要先保证施工安全性,再考虑材料费用、运输费用、协调费用以及安装费用等施工经济性要求,确保这些要求都能在可接受条件下进行。
同时,线路施工时要跨越铁路、公路、房屋等物体,无形中增加施工环境的复杂性,给施工作业带来各种安全隐患。
为保证施工操作能顺利进行,工作人员经常采用架线施工方法,从展放方式上可分为张力展放和拖地展放,能减少施工人员的劳动强度,保证输电线路架线工程顺利进行。
但是要合理控制放线工作效果,在张力条件满足行业标准情况下,利用牵拉机保控制展放距离。
电力系统高压输电线路施工技术问题探讨随着我国电力系统的不断发展,高压输电线路的建设和施工成为了电力行业中的一个重要问题。
高压输电线路的施工技术问题涉及到线路的安全稳定运行和电力系统的可靠性。
对于高压输电线路的施工技术问题进行深入探讨,对于提高电力系统的安全性和可靠性具有重要意义。
一、高压输电线路施工技术问题分析1. 施工工艺技术问题高压输电线路的施工需要遵循一定的工艺技术,包括线路敷设、接地杆的安装、绝缘子的挂装等。
这些工艺技术的不当施工会导致电力系统的安全隐患,甚至影响线路的正常运行。
需要对线路施工的工艺技术进行深入研究,寻找最科学、合理的施工方法,确保线路的安全稳定运行。
2. 施工设备技术问题高压输电线路的施工需要使用到一些特殊的施工设备,如施工车辆、吊装设备、绝缘子安装设备等。
这些施工设备的性能和使用要求直接关系到线路施工的质量和安全性。
需要对线路施工设备的技术问题进行研究,提高施工设备的性能和使用效率,确保线路施工的顺利进行。
3. 施工作业环境问题高压输电线路的施工作业环境较为复杂,包括山地、平原、湿地等多种不同的地形环境。
在这些不同的作业环境下,需要应对不同的施工问题,如地基处理、施工车辆的行驶等。
需要对线路施工作业环境问题进行研究,制定相应的施工作业环境管理规范,确保线路施工的安全顺利进行。
1. 加强施工人员培训高压输电线路的施工需要高素质的施工人员,他们需要具备丰富的施工经验和较高的技术水平。
需要加强对施工人员的技术培训,提高其施工技术水平和安全管理意识,确保线路施工的质量和安全。
2. 推动施工技术创新随着科技的不断发展,新的施工技术不断涌现,如机器人施工、无人机监测等。
这些新技术的引入和应用可以有效提高线路施工的效率和质量,减少施工安全隐患。
需要推动施工技术的创新,引进和应用新的施工技术,提高线路施工的科技含量和智能化水平。
2. 强化安全管理,减少施工安全隐患高压输电线路的施工需要严格遵循安全管理规范,加强对施工人员的安全教育和管理,加强对施工作业环境的管理,减少施工中出现的安全隐患,确保线路施工的安全进行。
±800kV特高压直流输电线路架线施工技术特高压直流输电具有电压等级高、输送容量大、送电距离长、线路损耗低、工程投资省、走廊利用率高、运行方式灵活等特点。
建设特高压电网对于实现能源、资源集约化开发、优化能源配置方式、提高能源利用率,推动电网技术升级、促进经济社会可持续发展具有重大意义。
灵州-绍兴±800kV特高压直流输电线路工程,起于宁夏回族自治区银川市境内灵州换流站,止于浙江绍兴市境内绍兴换流站,宁夏送变电负责施工的1标线路全长82.6公里。
施工标段交叉跨越频繁,跨越多条35kV-330kV线路、高速公路、铁路、地形复杂。
导线采用6×JL/G3A-1250/70、6×JL/G2A-1250/100钢芯铝绞线,地线一根采用LBGJ-150-20AC铝包钢绞线,一根采用OPGW-150光纤复合架空地,如此大截面导线展放在国内尚属首例。
文章研究了采用大截面(1250mm2)六分裂导线的输电线路,在频繁的交叉跨越和复杂的地形下的架线施工技术。
关键词;架线施工技术;3ד一牵2”;1250mm2导线1 施工难点本工程采用1250mm2导线,子导线采用3ד一牵2”方式展放。
单极六分裂导线悬挂独立的三组“三轮滑车”,展放三根牵引绳,用3台牵引机和3台二线张力机,通过3套“一牵2”走板和三轮放线滑车同步展放6根子导线。
对施工机具配置、导线展放方式、方法提出了更高要求,存在以下施工难点:(1)交叉跨越施工。
如何使新建的特高压直流输电线路能够安全地跨越带电正在运行的输电线路,绝缘索桥带电跨越架较以前常用的一般跨越架施工更能有效的解决该问题,但本次新建线路使用的1250mm2大截面导线质量大,需考虑在导线断线后的荷载。
如何能够控制荷载在可控范围内,需对索桥承力索、跨越网予以改进。
(2)放线滑车的选择及挂设方法。
放线滑车是导线架线施工中必须使用,且使用最多的一类设备。
探究超特高压架空输电线路张力放线施工技术的应用摘要:本文讨论的主要内容是对超特高压架空输电线路进行张力放线施工,首先阐明了如何对布线、放线张力进行计算,然后通过理论与实际相结合的方式,分别针对输电线路的展放、张力放线技术的应用展开了叙述,希望可以在某些方面为施工人员提供帮助。
关键词:超特高压架空;输电线路;张力放线技术;应用引言:在经济发展速度极快的当今社会,各行各业对电能具有的需求量与过去相比均具有明显的提升,超特高压线路正是在此背景下产生并得到广泛应用的。
实践结果表明,超特高压线路与传统输电线路相比,更易被外部环境因素所影响,另外,在作业过程中,超特高压线路所产生线路输送量也更大,如何保证相关线路的安全性就成为了现阶段需要解决的主要问题,本文所讨论内容具有的现实意义不言而喻。
1放线工序的计算1.1计算布线计算布线关键是对放线线长进行计算,也就是说,通过对放线段所对应每档线的长度进行计算,确定导线和地线接头在放线过程中应处的位置,并通过校核的方式保证接头位置与设计要求相符。
在对放线线长进行计算时,使用频率较高的公式如下。
首先是对每一线档所对应放线线长进行计算:Li=其中,Li代表的是第i线档所对应放线线长,单位为m;li代表的是第i线档所对应档距,单位为m;ψi代表的是第i线档所对应悬挂点的高差角,单位为度;w代表的是导线的单位长度重力,单位为N/m;H代表的是导线的水平放线张力,单位为N。
其次是对放线段所对应放线总线长进行计算:LF=其中,LF代表的是施工段所对应每相线的放线长度,单位为m;lA、lB代表的是张力场锚线点和相邻塔间所对应的档距,单位为m;ψA、ψB代表的是这两点与相邻塔位所对应悬挂点的高差角,单位为度;hA、hB代表的是锚线点与导线悬挂点之间的高差,单位为m;TH、TP代表的是张力机出口与牵引机入口所具有的水平张力分力,单位为N;C1、C2代表的是张力场锚线点间预留余线的长度,单位为m[1]。
国内外特高压输电技术发展研究报告特高压输电技术是指输电线路使用电压达到800千伏及以上的一种输电技术。
特高压输电技术具有输电损耗小、环境影响小、输电容量大等优点,被广泛应用于国内外的输电线路建设中。
本文将重点研究特高压输电技术的发展情况,并对其现状和未来的发展趋势进行分析。
首先,特高压输电技术在国内的发展情况。
作为人口和经济实力世界第一的国家,中国需要大量的电能来满足其发展需求。
特高压输电技术的应用能够有效提高输电效率,降低输电损耗。
自2024年开始,中国电力公司陆续建设了一系列特高压输电线路,包括了国内首条800千伏特高压直流输电线路和首条1000千伏特高压交流输电线路。
这些特高压输电线路的建设为中国的电力供应提供了强大的支持,同时也带来了一系列的技术创新和标准制定。
其次,特高压输电技术在国外的发展情况。
国外一些发达国家也开始使用特高压输电技术来提高电力供应的可靠性和稳定性。
例如,欧洲国家在跨国输电方面已经建设了一些特高压输电线路,通过这些线路可以实现电力互联互通,提高整个欧洲地区的供电能力。
另外,巴西、印度等发展中国家也开始考虑使用特高压输电技术来满足其日益增长的电力需求。
最后,对特高压输电技术的未来发展进行展望。
随着社会对电力需求的不断增长,特高压输电技术将继续得到广泛应用并不断发展壮大。
未来,特高压输电线路的建设将更加规模化和系统化,技术上也将更加成熟和稳定。
另外,特高压输电技术还将与其他新兴技术相结合,例如可再生能源发电和电力储能技术,以进一步提高电力供应的可持续性和可靠性。
总之,特高压输电技术的发展对于满足国内外的电力需求具有重要意义。
通过对其发展情况的分析,我们可以清楚地认识到特高压输电技术在电力输送方面的优势,并对其未来的发展趋势进行合理预测。
希望本文能够为特高压输电技术的研究和应用提供一定的参考。
特高压架空输电线路架设施工与技术要点分析摘要:根据我们目前的电网结构,人们生产生活中电力能源是非常重要的一项资源,输送电力能源工作占据着非常重要的位置。
输电线路是保证电网有效运行的重要传输方式。
高压线路主要是利用高压输电线路来完成输电工作,因此,电力部门在开展超特高压架空输电线路张力施工期间,需要更好的控制张力机、牵引绳以及导向等施工,为保障其架空状态提供良好的依据。
鉴于高压架空输电线路运行质量与电网运行正相关,有必要重视特高压架空输电线路的建设质量。
本论文针对电力系统高压输电线路施工技术问题展开研究。
关键词:特高压;架空输电线路;架设施工;技术引言随着我国城市化进程发展脚步逐渐加快,在一定程度上增加用户对于电能的需求量,导致使用超特高压线路的比例明显提高。
但是因为超特高压输电线路很容易受到环境的影响,在实际的工作过程中出现的线路输送量较大,所以对于安全施工提出的要求较高。
通过针对性的措施完善超特高压架空输电线路张力放线的施工技术,为提高施工安全性奠定良好的基础。
1概述随着电力用户数量的不断增加,电力工程的施工范围显著扩大。
作为电力工程施工的主要环节之一,输电线路的施工质量,属于影响电网运行可靠性的主要因素。
输电线路的施工环节较多,工程勘察结果是否全面、线路架设方案是否合理、杆塔的固定性是否能够得到保证,属于决定施工质量的主要因素。
因此,为确保线路施工结果能够达到国家标准要求,对相应的施工工艺加以研究较为必要。
特高压架空输电线路建设规模越来越大,施工质量要求也相应提高。
由于特高压架空输电线路安装施工操作简单,施工质量和效率高,施工安全系数较高,本文研究了特高压架空输电线路架设施工与技术要点分析,以供参考。
2特高压架空输电线路架设施工工艺的控制方法2.1初导方法首先,通过飞行器完成初导。
飞行器初导期间能够通过热气球或者直升机等飞行工具,在实际的展放工作中,通过分析不同飞行器的实际飞行能力开展不同阶段的展放施工,为初导在塔顶正常降落提供保障。
特高压架空输电线路施工工艺研究摘要:在电力系统输电线路的施工质量关乎到电力系统的安全运行和电力行业的发展。
特高压输电线路是否能够安全稳定,保证了电力系统的正常运行以及信息的顺利传输。
本论文针对电力系统高压输电线路施工技术问题展开研究。
关键词:电力系统;特高压输电线路;施工技术引言当前高压及特高压电力输送系统极为普遍,是我国电力系统发展的必然趋势,传统输电线路架设方式已经无法满足现代工程的实际需求,因此,应重点加强特高压架空输电线路架设施工技术研究,从而确保施工质量。
1.特高压架空输电线路架设施工我国电力技术水平不断提高。
在长距离输电过程中,高压输电线路安全稳定运行。
根据我们目前的电网结构,输电线路是保证电网有效运行的重要传输方式。
鉴于高压架空输电线路运行质量与电网运行正相关,有必要重视特高压架空输电线路的建设质量。
1.1 特高压架空输电线基础施工特高压输电线路施工中,杆塔基础主要为现浇混凝土基础,施工质量控制直接影响整体水平,是塔杆稳定性的首要保障。
因此,在实际施工中,需加强基础施工质量效果,加强对基础施工管理与监督。
由于转角塔主要分为拔腿和压腿,拔腿受起力大,容易出现转角塔不稳定的现象,因此,应加强转角塔混凝土结构研究,采用增加基础宽度、高度和增加钢筋加固混凝土基础,通过计算向上拔力和压力的受力方法,以保障塔杆稳定。
在实际施工过程中,针对塔杆所在地的地质调查,根据地质情况与岩石分布水平进行合理化分布与设计,进而选择有效的杆塔形式。
例如,如承载塔杆所在地地质情况以岩石为主,需重视塔基与岩石之间的连接效果,在岩石上钻孔并浇灌混凝土砂浆,建造杆塔承载台。
在承载台上进行杆塔混凝土基座施工。
1.2特高压架空输架设杆塔施工杆塔在进行组立前,需要对杆塔进行开箱验收,确保杆塔质量通关,这是保障整体质量的关键因素,一旦杆塔材质耐张受力不足,容易造成不稳定、不牢固等现象,严重影响了特高压架空输电线布设水平。
一般情况下,输电线路杆塔包含两种类型,即耐张杆及直线杆,需根据现场实际情况和基础形式使用,并充分结合工程项目所在地的地质与气候情况,选择不同类型及粗细程度的塔杆,从而保证线路的稳固水平。
交流特高压输电线路关键技术的研究及运用特高压输电线路是一种输电电压超过1000千伏的高压输电线路。
由于特高压输电线路具有输送能力大、损耗低和占地面积小等优势,被广泛应用于电力系统中。
特高压输电线路的关键技术主要包括导线技术、绝缘技术、接地技术和监测技术等。
导线技术是特高压输电线路的核心技术之一。
由于特高压电压级别较高,线路的导线需要具有很高的绝缘性能和电气性能。
传统的特高压输电线路主要采用铝合金导线,但是由于铝合金导线的电阻较大,导致输送损耗较大。
研发和应用低电阻率的导线材料成为特高压输电线路导线技术研究的重点。
目前,主要研究的导线材料包括铜合金、高温超导材料和碳纳米管导线等。
绝缘技术也是特高压输电线路的关键技术之一。
特高压输电线路由于电压较高,需要采取合适的绝缘材料和绝缘结构来防止电气放电和漏电。
目前,特高压输电线路常用的绝缘材料主要有纸浆绝缘体和气体绝缘体。
还需要针对特高压输电线路的绝缘设计进行模拟和优化,以提高其绝缘性能。
接地技术也是特高压输电线路的关键技术之一。
特高压输电线路的接地系统需要确保系统的可靠性和安全性。
常用的特高压输电线路接地方式有直接接地和阻抗接地两种方式。
直接接地方式通常适用于输电线路的端部,而阻抗接地方式适用于输电线路的中间部分。
特高压输电线路的接地系统还需要考虑地电阻的大小和接地设备的选择,以降低地电阻和提高接地效果。
特高压输电线路的监测技术对于提高线路的安全可靠运行也至关重要。
特高压输电线路的监测技术主要包括冲击电流和电压监测、温度监测和振动监测等。
通过对特高压输电线路各项参数进行实时监测,可以提前发现线路存在的问题,并及时采取相应的措施进行修复,避免发生事故。
特高压输电线路关键技术的研究和运用对于提高电力系统的输电能力和可靠性具有重要意义。
随着特高压输电技术的不断发展和创新,相信特高压输电线路将在未来得到更广泛的应用。
特高压架空输电线路中的施工技术分析摘要:现代社会对于电力的需求量相对较大,对于架空输电线路的整体质量要求相对较高,强调不仅要做好电网基础性建设,同时还要科学展开张力架线等一系列施工,保证整体工程施工质量能够达到标准要求。
由于张力架线施工主要以室外操作为主,容易受到自然环境以及其他方面因素干扰,所以需要通过对整体施工进行科学分析的方式,制定出有效施工控制方案,保证张力架线整体施工效果。
关键词:特高压架空输电线路;施工;技术引言特高压架空输电线路能够为电力系统运行效率和质量的优化提供有利条件。
线路本身的架构呈现出复杂程度更高的局面,因此,此类工程在建设期间对所应用的施工技术水平提出了更高的要求。
1输电线路施工管理中存在的问题(1)在我国的国民经济体系中,电力行业属于基础性的行业,输电线路施工中涉及的区域比较广,在施工的过程中,很容易对农田造成一定的破坏,使农民的利益造成损失。
然而,针对农民利益损失的赔偿暂时没有一定的标准,会出现各方对赔偿金额认定不一的情况,部分农民会对施工现场进行破坏,对输电线路的施工造成了一定的阻碍,对输电线路的施工进度造成了一定的影响。
(2)输电线路的施工基本都是在野外进行,施工的防护措施比较少,所以经常会发生一些意外情况,例如输电线路被盗、输电设施被破坏等,这些问题说明输电线路施工管理工作、保护措施工作做得不到位。
除此之外,由于输电线路施工的周期比较长,在完成施工之后,如果输电线路出现了问题,工作人员要花比较多时间来解决,延长了交工时间。
(3)输电线路施工环节需要运用到大量的设备以及材料,为保证输电整体质量,要格外重视材料和设备的进一步优化,才能满足项目建设需求。
但是相关单位缺乏对设备和材料购置过程的严格把关,以至于材料和设备与预期要求不符,甚至出现很多质量问题。
这些问题直接影响到工程进度和后续的投入使用。
出现这些问题的原因是管理机制不够完善,相关部门缺乏责任意识,从而导致材料和设备购置受到影响,阻碍了输电线路的建设,不利于供电企业的长远发展。

试析特高压架空输电线路架设施工工艺发布时间:2021-09-30T05:37:21.343Z 来源:《中国电业》2021年第15期作者:朱华[导读] 在我国社会经济发展速度不断加快的形势下,各行各业对于电力资源的需求也越来越大。
朱华广东电网能源发展有限公司 510145摘要:在我国社会经济发展速度不断加快的形势下,各行各业对于电力资源的需求也越来越大。
电力企业只有不断地加大电力网络建设力度,才能够更好的满足人们日常生活与工作中的用电需求。
在电力网络建设过程中,输电线路的架设施工最为关键。
尤其是特高压输电线路在整个电力网络建设中的占比,已经成为衡量一个国家电力运输资源所占比重大小的标准。
本文重点针对特高压架空输电线路架设施工工艺进行了详细的分析,以供参考。
关键词:特高压架空输电线路,架设施工,施工工艺站在技术水平角度分析,特高压输电线路已经发展为我国较为成熟的电力运输方式,不仅可以将电力资源高效率、大规模、长距离的运输到电力资源相对匮乏的地区,还不会产生严重的资源浪费现象,资源分配的合理性可以得到保证。
在我国城市化建设进程不断加快的今天,各行各业都对电力资源的供应提出了更高的要求。
在这种情况下,只有不断的加大特高压输电线路的架设与发展,实现我国电力网络的升级换代,才能够促进我国电力网络的完善与发展,为我国城市基础设施的建设以及区域经济的发展提供保证。
一、特高压架空输电线路架设施工中的常用施工技术(一)悬浮抱杆组立技术这是一种在特高压架空输电线路架设施工中最常用的一种施工技术。
在正式开始施工之前,需要对施工现场的地质条件进行分析,并以此为基础加强杆塔施工质量的控制。
在悬浮抱杆组立基部阶段施工中,经常使用单根吊装或者分片吊装两种施工模式。
在借助悬浮抱杆组立提高杆塔的高度时,不仅要严格按照相关施工要求进行施工,还需要将杆塔螺栓拧紧,加强杆塔质量的控制。
(二)飞行器展线技术在特高压架空输电线路施工过程中,施工现场的地形具有一定的复杂性。
对高压架空输电线路跨越高铁施工工艺的分析发布时间:2021-02-26T10:51:24.590Z 来源:《中国电业》2020年第29期作者:冯杰[导读] 目前在我国电力工程项目蓬勃发展的大背景下,送电通道交错逾越的现象越来越常见冯杰陕西送变电工程有限公司,陕西西安710014摘要:目前在我国电力工程项目蓬勃发展的大背景下,送电通道交错逾越的现象越来越常见,与正常情况相比,高压架空输电项目跨越高铁的施工难度更大,不仅要考虑到输电线路的安全性,也要兼顾高铁的安全运行要求,在遵循安全第一原则的基础上,做好工程项目施工管理,这是避免质量问题发生的有效手段,值得关注。
关键词:高压架空输电线路;跨越高铁;施工工艺引言作为电力系统重要组成部分,输电线路施工技术应用关系到电力工程的安全性和可靠性。
电力工程建设中施工线路施工技术关系到工程的质量和进度。
对于工程施工来说,电力工程输电线路施工技术的应用当前致力于改变传统的线路施工技术,采用新技术、新材料等为工程建设保驾护航。
1工程项目简介某高压架空输电线路共有56根基杆塔,线路总长度约为16.35km,该工程项目的施工沿线地貌以平面与丘陵为主,岩层的性状主要为淤泥。
在2016年在我国整个部门的统一规划下,当地连接高速铁路网。
在该项目施工前,遵照避让原则,发现某处无法有效避让高铁线路,所以为了能够满足电网工程的施工要求,需要在该工程项目施工中采取跨越施工。
2施工工艺研究2.1输电线路基础工程施工阐述输电线路基础施工,包括杆塔施工、高压输电线路施工以及钢筋混凝土浇筑基础部分施工等诸多环节。
由于电力施工工程工作环境较为复杂,容易发生地质下陷、下沉,或在外力作用下发生倒塌变形等问题,因此基础施工与电路安全运行有着密切的关系。
我国各地区土质地层差异较大,在施工过程中根据地区的实际情况,对于施工方案进行论证之后,优选施工技术,现场施工中采用必要的技术手段保证施工质量。
例如在进行钢筋混凝土基础浇筑时,作为输电线路常见的基础技术应用之一,要注意各个施工环节的技术应用均有细致处理要求。
电力工程特高压输电线路施工技术研究发表时间:2017-11-21T18:29:12.250Z 来源:《电力设备》2017年第19期作者:杨海兴1 马晓然2 [导读] 摘要:随着社会的快速发展,电力行业也在不断地创新,为人们的日常生活提供充足地便利条件。
(1河北省送变电公司河北石家庄 050000;2国网河北省电力公司检修分公司河北石家庄 05000)摘要:随着社会的快速发展,电力行业也在不断地创新,为人们的日常生活提供充足地便利条件。
根据众多的研究结果显示,特高压输电线路施工作为一项技术工作,是实现电力行业长远发展的一个必要途径。
因此,本文就对电力工程中特高压输电线路施工技术研究进行了较为综合性的阐明。
关键词:电力工程;特高压;输电线路;施工技术;研究1.电力工程特高压输电线路施工的主要内容简要解读在电力工程中,通过对输电线路系统的分析及深入的研究,输电线路的基础就是杆塔埋入地下的部分。
所以施工过程中需要相关部门对埋下输电线路的时间以及其结构等各个方面有一个全面细致化的了解。
同时在进行大型施工项目的时候,也要优先考虑地下杆塔是否安全和稳定。
只有做好了输电线路的基础工程才能保证整个输电线路工程的顺利进行。
另外施工单位需建立健全的负责人安全生产责任制度,明确项目负责人、各施工队队长等管理人员的责任,将安全生产管理工作落实到实处,这样才能够确保输电线路施工能够全面顺利进行,进而提升输电线路自身的质量。
2.电力工程特高压输电线路施工安全质量控制的现状分析在整个工程建设的过程中,关于施工的安全化的质量控制,是最终决定项目的安全目标能否实现的一个重要的问题,也是一个难点。
针对我国近些年来相关的管理工作经验,我们对电力工程特高压输电线路的施工技术安全质量的控制现状进行了比较全面.彻底化的分析。
2.1电力工程单位对当前的一些规范以及应用的了解不彻底对电力工程输电线路关于的“质量安全防治技术举措”等一些相关性的文件是掌握不够明白和彻底的,对这些的相关性的规定缺少一些应有的实践;电力输电工程设计前对工程相关的策划工作设计的不够深入,当前的设计工作完成之后没有对应该创优的工作进行全面性的评价和审核;没有把工程达标创优工作贯穿于整个工程之中则会全面直接地影响我们电力输电工程项目的创优工作的难以开展及最终的评优先进工作。
特高压架空输电线路施工工艺研究[摘要]依据《1000 kV架空送电线路施工及验收规范》Q/GDW153- 2006 和《1000 kV架空输电线路张力架线施工工艺导则》Q/GDW154- 2006的有关规定, 在全面分析总结500 kV超高压输电线路紧线、附件施工工艺的基础上, 针对1000 kV架空输电线路设计结构的特点, 对紧线、附件施工工艺进行了深入研究, 提出了特高压紧线、附件施工工艺。
对规范特高压线路紧线、附件施工工艺, 保证工程质量将起到一定的积极作用。
关键词:1000KV、架空输电线路、紧线附件、工艺研究前言:紧线、附件施工工艺是特高压输电线路张力架线施工工艺的重要组成部分, 为了规范特高压输电线路施工工艺, 提高工程质量, 保证施工安全, 有必要对特高压输电线路紧线、附件施工工艺进行研究和探讨。
1 紧线操作工艺流程张力展放导、地放线后, 利用收紧装置将导、地线弧垂再次进行调整, 使其达到设计规定弧垂值。
张力架线流程: 张力放线→锚线→预紧线→紧线→附件安装。
其中, 张力放线、锚线工序作为上道施工工序内容, 而预紧线、紧线、附件安装是本文所研究的内容。
紧线工序包括耐张塔紧线和直线塔紧线; 附件安装包括耐张塔附件安装、直线塔附件安装、防振锤安装、间隔棒安装和引流体安装。
2 预紧线操作在紧线前抽回分布于各放线档的多余导、地线,使导、地线弧垂比标准值偏大10%左右, 以方便后续紧线工作的开展。
预紧线操作有关事项及推荐工艺如下:2.1 同一个放线区段内跨越多个耐张段时, 应首先对整个放线区段内所有耐张段同时进行预紧线, 使各耐张段的弧垂均接近于标准值。
导、地线预紧线操作在牵引场或张力场进行。
2.2 导、地线预紧线操作宜以张力放线施工段作为紧线段, 以牵张场相邻的直线塔或耐张塔作预紧线操作塔。
2.3 当与上一个放线区段以耐张塔作分界时, 应在一侧耐张塔完成软挂后, 再在别一侧进行导、地线预紧线操作。
2.4 当与上一个放线区段在直线档分界时, 导、地线预紧线操作需与导、地线升空操作同步进行。
3 紧线原则3.1 紧线操作以耐张段为单位, 首先在耐张段一侧耐张塔软挂, 然后在耐张段另一侧耐张塔进行紧线操作。
3.2 紧线段跨多个耐张段时, 应对各耐张段分别紧线, 一般先紧与紧线操作塔最远的耐张段, 再紧次远的耐张段, 也可对同一个紧线段内的多个耐张段同时紧线。
4、临锚方法当选择直线档作为牵张场地时, 必然会产生导、地线临锚和导、地线升空操作工艺。
导、地线临锚方式分为本线临锚、过轮临锚和反向临锚。
4.1 本线临锚导线通过牵张场地相临铁塔(操作塔)上的放线滑车, 与设在地面上的地锚直接锚固的锚线方式, 称作本线临锚。
4.2 过轮临锚锚线绳的一端通过放线滑车上的支撑点, 与放线滑车前的导线锚接, 另一端与设在地面上的地锚连接, 称作过轮临锚。
过轮临锚与本线临锚的锚线工具应相互独立。
《1000 kV架空输电线路张力架线施工工艺导则》Q/GDW154- 2006规定, 牵张机出口与相临铁塔悬挂点的高差角不宜大于15°。
设计规定, 锚线角度不应大于20°。
4.3反向临锚4.3.1 反向临锚作用保证本段紧线操作时, 不影响已紧好的上一个紧线段的弧垂(包括弧垂值、相间弧垂差、同相子导线弧垂差)。
4.3.2 反向临锚设置方法在预紧线操作塔相邻的前一基直线塔安装完悬垂线夹后, 对导线进行反向临锚。
八分裂导线反向临锚设置方法如图 1 所示。
4.3.3 锚线作业要点(1) 调整反向临锚钢丝绳张力, 使直线悬垂串处于竖直状态。
(2) 反向临锚卡线器应尽量靠近直线线夹。
(3) 导线本线临锚和过轮临锚的临锚工器具按承受全部紧线张力选择; 反向临锚按承受1/4 紧线张力选择。
(4) 锚线布置应符合杆塔设计条件, 一般规定锚线角度不应大于20°。
经调查, 反向临锚工艺较为复杂, 大部分施工单位已经不再利用反向锚线装置防止相临紧线段之间的相互影响。
而大多则是采取在直线锚塔前一基塔(附件)处, 设专人观测绝缘子串的垂直度的方法, 来防止过牵引现象出现。
尽量选择耐张塔作为牵张场地, 避免出现导、地线过轮锚线、反向临锚和导地线升空操作。
从而可以减化张力架线施工工艺, 提高安全性和施工效率, 保证导地、线架设施工质量。
5、导线升空当选择直线档作为牵张场地时, 在本紧线段紧线之前, 必须对导、地线实施升空操作。
导、地线升空操作是在操作档进行的。
5.1相邻紧线段连接升空条件不应因本紧线段紧线而造成上一紧线段的弧垂、相间弧垂差、同相子导线弧垂差发生变化。
为此,只有当上一紧线段具备如下条件时, 方可在本紧线段与上紧线段接合处进行直线松锚升空作业。
5.1.1 操作塔完成过轮锚线。
5.1.2 操作塔相邻的前一基塔已完成反向临锚。
5.1.3 除锚线塔外, 其他杆塔已装完线夹。
5.1.4 距锚线塔最近的2 基塔间已安装好间隔棒。
5.2直线松锚升空操作要点在相邻紧线段的接合处( 档) 进行接续管压接、拆除导地线临锚, 使导线由地面升至空中等项作业, 称为直线松锚升空。
直线松锚升空操作要点如下:5.2.1 松锚前先压接相邻 2 紧线段的接续管。
压接时断掉多余的导线, 使余线最少。
5.2.2 安装压线装置。
5.2.3 在本线临锚附近安装卡线器及牵引工具; 收紧牵引工具, 至本线临锚绳不再受力时, 拆除导、地线本线临锚。
5.2.4 放松牵引工具至不受力时, 拆除松锚工具。
5.2.5 再松开压线装置。
5.2.6 进行此项作业时, 紧线操作端同时配合收紧导线, 保持导、地线始终有适当的架空高度。
5.2.7 紧线场继续进行紧线(预紧), 至上一紧线段反向临锚塔绝缘子串垂直。
5.2.8 同一相的各子导线应对称松锚, 使放线滑车保持平衡。
5.2.9 松锚时避免发生子导线相互驮线, 造成绞劲。
5.3过轮临锚和反向临锚的拆除直线松锚升空时只松本线临锚, 不松过轮临锚。
本线临锚拆除后, 由过轮临锚平衡上一紧线段导线张力, 由过轮临锚和反向临锚保证上一紧线段的独立性。
当本紧线段中邻近上一紧线段的观测档的弧垂接近标准值时, 即可拆除上一紧线段的过轮临锚, 使其不再对上一紧线段已调好的弧垂和本紧线段的弧垂调整产生影响。
反向临锚保留至相邻2 紧线段附件及间隔棒全部安装完毕后拆除。
6、耐张塔紧线作业紧线操作塔为耐张塔的紧线作业称为耐张塔紧线。
耐张塔紧线分为中间耐张塔紧线和导线在地面锚线时的耐张塔紧线。
耐张塔紧线操作技术要点如下:6.1 紧线操作塔为中间耐张塔的紧线操作中间耐张塔紧线是指放线施工段两端牵张场侧的耐张塔已挂线, 在施工段中间耐张塔的紧线。
中间耐张塔紧线时, 在紧线前首先将耐张组装串通过“ 通用锚线工具” 与导线在两侧平衡对接, 然后再用紧线牵引系统进行紧线操作。
耐张组装串与导线对接及紧线操作顺序如下:6.1.1 将耐张组装串与导线对接, 并在两侧锚线卡线器之间断线。
6.1.2 用机动绞磨进行紧线(绞磨粗调) , 再用手扳葫芦锚线(手扳葫芦细调)。
6.1.3 在对接及紧线过程中, 应充分考虑耐张组装串的结构特点, 采取可靠的平衡措施, 避免造成金具和绝缘子的损伤。
6.2导线在地面锚线的耐张塔紧线操作6.2.1 本耐张塔应具备的条件为导线横担的非紧线侧已挂导线或已打上平衡拉线。
6.2.2 按图2 所示方法将导线升空, 再使导线与耐张串对接(锚接)。
7 弧垂观测与调整7.1 选择弧垂观测档原则以能全面掌握和准确控制紧线段应力状态为条件选择弧垂观测档, 选择时兼顾以下各点:7.1.1 观测档均匀分布, 相邻两观测档相距不宜超过4 个线档。
7.1.2 观测档具有代表性。
连续倾斜档的高处和低处、较高悬挂点的前后两侧、相邻紧线段的接合处、重要被跨越物附近应设观测档。
7.1.3 宜选档距较大、悬挂点高差较小的线档作观测档。
7.1.4 宜选对邻近线档监测范围较大的塔号作观测站。
7.1.5 不宜选邻近转角塔、换位塔的线档作观测档。
7.2 弧垂观测方法7.2.1 优先使用平行四边形法(等长法)。
7.2.2 可使用异长法、角度法观测。
7.2.3 推荐使用塔上弧垂观测仪。
7.3 导线初伸长紧线施工时, 将导线弧垂高看2/3 弧垂允许偏差, 24 h 后, 因导线初伸长影响, 导线弧垂会接近标准值。
继续跟踪观测, 发现导线弧垂不会再有很大的变化。
因此可以认为, 导线初伸长会在第一次受到最大力后的一天至几天内释放出来。
8、附件安装8.1 耐张塔附件安装紧线画印后, 在耐张塔上进行割线、安装耐张线夹、连接耐张绝缘子金具串和防振锤安装等作业, 称为耐张塔附件安装。
耐张塔附件安装分为软挂侧附件安装和紧线侧附件安装。
8.1.1 空中锚线空中锚线是指将位于耐张塔放线滑车内的各子导线, 对称锚固到耐张塔横担锚线孔上, 并在适当位置进行断线的操作。
8.1.2 空中锚线操作要点(1) 在耐张线夹外3 m左右位置, 安装卡线器。
(2) 在卡线器与横担锚线孔间设置锚线工具。
(3) 平衡收紧位于铁塔两侧同一根子导线上的手扳葫芦, 使导线逐渐松弛。
(4) 通用锚线工具按次序为: 卡线器( LGJ- 500/45)、卸扣( 5 t)、锚线绳(GJ- 100× 5.5 m, 破断力12.6t)、手扳葫芦( 6 t)、卸扣( 5 t)、锚线孔。
(5) 防过牵引量增大措施耐张转角塔进行空中临锚时, 应将操作塔放线滑车预先吊在横担上, 使其在收紧临锚时保持紧线时的原位置不变, 否则滑车因自重下坠, 导线不能随临锚收紧而松弛, 造成过牵引量增大。
(6) 防导线硬弯措施: 断线前, 在卡线器后侧0.5~1.0 m 处, 用棕绳将导线松绑在锚线绳上, 防止松线时导线出现硬弯。
断线后, 用棕绳将导线松下。
8.1.3 空中对接空中对接法是指在空中安装耐张绝缘子及耐张金具的工艺方法。
操作方法如图3所示。
操作要点为:(1) 将耐张组装串吊安装到耐张铁塔横担挂孔上。
(2) 在耐张绝缘子及耐张金具组装串的近线端布置“ 通用紧线装置”。
图3 空中对接法挂线示意图( 3) 收紧“ 通用紧线装置”, 对接耐张绝缘子串和耐张金具。
( 4) 特高压耐张绝缘子串及耐张金具串为四联结构, 应采取有效平衡措施。
利用左右2套“通用紧线装置”同时对拉4串耐张绝缘子串和耐张金具;每套“通用紧线装置”的端部设V形绳套, 以平衡联板的上下受力。
8.2 直线塔附件安装8.3 间隔棒安装8.4 引流线安装8.5 防振锤安装9、结语总而言之特高压电网建设属世界领域内的高端技术, 在试验示范阶段没有任何经验可以借鉴, 我们只能在500 kV超高压线路施工经验的基础上加以总结和创新。
所以在施工过程中, 还应根据设计图纸提出的具体工艺技术要求, 进一步研究开发新的施工方法的和施工工艺, 在保证安全可靠、优质高效的前提下, 力求工艺先进、经济合理。
