低瓦斯隧道施工技术交底书
- 格式:doc
- 大小:37.50 KB
- 文档页数:7

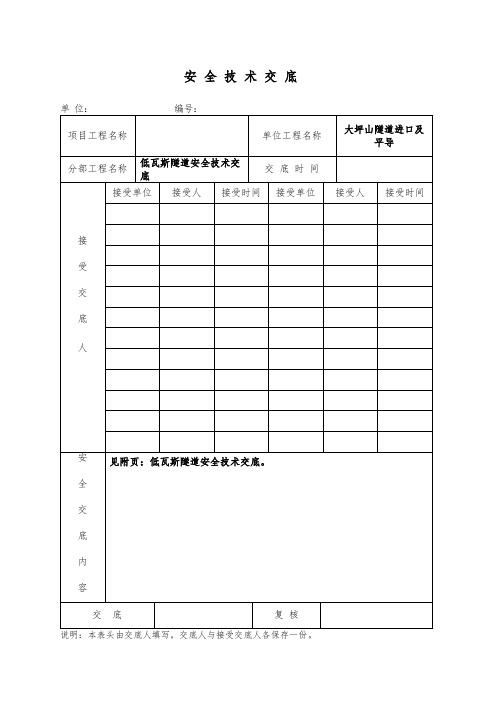

安全技术交底说明:本表头由交底人填写,交底人与接受交底人各保存一份。
低瓦斯隧道安全技术交底一、交底范围本交底适用于*标项目经理部管段内低瓦斯隧道施工工区。
二、本工序存在的危险源本工序作业中主要安全风险包括:爆炸、窒息、违章操作、管理缺失等。
三、瓦斯特性:1、蕴藏在地下多孔隙岩层中,比重约0.65,比空气轻,具有无色、无味、无毒之特性,易积聚在坑道顶部,渗透性高,扩散速度大,约为空气的1.6倍,容易透过裂隙发达,结构松散的岩石。
其中甲烷占绝大多数,另有少量的乙烷、丙烷和丁烷,此外一般还含有硫化氢、二氧化碳、氮和水气,以及微量的惰性气体。
2、瓦斯本身是不会自燃和爆炸的,但当和空气(氧气)以一定比例混合均匀并达到一定浓度后,遇到火源,才会燃烧和发生爆炸。
3、瓦斯的渗透性极高,扩散速度快,其扩散性较空气高1.6倍,容易透过裂隙发达、结构松散的岩石或煤层,渗透到隧道开挖空间里。
4、瓦斯在煤体和围岩中以游离状态和吸着状态存在。
两种状态的瓦斯是处在不断变化的动平衡中,当温度、压力等外界条件变化时,平衡就被打破。
压力升高温度降低时,部分瓦斯将由游离状态转化为吸着状态,反之,压力降温度升时,又会有部分瓦斯由吸着状态转化为游离状态。
5、瓦斯是无毒、无色、无味的,但不适合呼吸。
瓦斯浓度升高,空气中氧气浓度急剧下降,会引起人员窒息。
煤矿许多瓦斯伤亡事故中,有很大部分是瓦斯窒息造成的。
四、瓦斯爆炸的必要条件瓦斯爆炸必须具备三个条件:一定的瓦斯浓度,一定温度的引火源和足够的氧气。
瓦斯浓度:瓦斯爆炸是有一定的浓度范围的,在新鲜空气中,当甲烷浓度低于5%界限时,遇火不爆炸,但能在火焰外围形成燃烧层;浓度高于16%界限时,在遇火源时不爆炸也不燃烧。
一般情况下,瓦斯在空气中的浓度为5%~16%时,才可能发生爆炸。
以9.5%时爆炸最为猛烈。
当然,瓦斯的爆炸界限不是固定不变的。
当瓦斯中混入某些可燃性气体时,不仅增加了爆炸性气体的总浓度,而且会使瓦斯爆炸的下限降低。
银盘坡隧道安全技术交底书工程名称:银盘坡隧道交底地点单位工程名称交底组织单位交底时间施工单位交底地点低瓦斯隧道安全技术交底交底内容:为了做好低瓦斯隧道施工的各项安全管理工作,在施工管理过程中,要按以下规定进行施工:1、低瓦斯隧道在施工前,必须编制实施性施工组织设计。
2、低瓦斯隧道施工前应对所有作业人员进行瓦斯知识和防瓦斯危害的安全教育。
3、低瓦斯隧道的施工单位应建立救护队伍。
救护装备和救护车辆不得用于救护以外的其他工作。
4、低瓦斯隧道的电气设备与作业机械必须使用防爆型。
5、低瓦斯监测应符合下列规定:5.1低瓦斯隧道洞口必须设置经专业培训的专职瓦斯监测人员,每班检测至少不少于二次。
5.2 检测瓦斯用的仪器必须定期进行调试、校验,发现问题应及时处理。
凡经大修的仪器,必须经计量检定合格后方可使用。
5.3 瓦斯浓度检测地点及范围:1)每个断面应检查拱顶和两侧拱脚,墙脚各距隧道周边20 cm 处;2)开挖面风流及爆破地点附近20 m内的风流和局部坍塌处;3)局部风机前后10m内的风流中;4)电动机及其开关20m以内的风流中。
6、瓦斯隧道施工作业应符合下列规定:6.1 当开挖工作面风流中瓦斯浓度超过l%时,应停止电钻钻孔;当瓦斯浓度超过1.5%时,必须停止施工,撤出工作人员,切断电源进行处理。
6.2 电动机附近20m以内风流中瓦斯浓度达到1.5%时,必须停止运转,撤出人员,切断电源进行处理。
6.3 当瓦斯积聚体积大于0.5m3。
浓度大于2%时。
附近20m内必须停止工作,撤出人员,切断电源进行处理。
6.4 因瓦斯浓度超过规定的允许值而切断电源的电气设备,必须在瓦斯浓度降到1%以下时,方可复电开动机器,使用瓦斯自动检测报警断电装置的掘进工作面,只准人工复电。
6.5 回风巷或工作面回风流中瓦斯浓度超过1%时,应停止工作,撤出人员,进行处理。
6.6 低瓦斯工区洞内任意处瓦斯浓度超过0.5%时,应加强通风监测。
7、爆破作业应符合下列规定:7.1 严格执行“一炮三检制”和“三人连锁爆破制”。
一、交底目的为确保瓦斯隧道施工过程中的安全生产,预防瓦斯事故发生,保障施工人员生命财产安全,特制定本技术交底。
二、交底内容1. 施工前的准备工作(1)组织施工人员进行瓦斯检测培训,确保施工人员具备瓦斯检测能力。
(2)对隧道施工区域进行瓦斯浓度检测,确保瓦斯浓度符合国家规定标准。
(3)制定瓦斯排放、抽采、监控、报警等安全措施。
2. 施工过程中的安全措施(1)严格执行瓦斯检测制度,每班次对隧道施工区域进行瓦斯浓度检测,发现异常立即采取措施。
(2)加强通风,确保隧道施工区域瓦斯浓度在安全范围内。
(3)采用瓦斯抽采技术,降低瓦斯浓度。
(4)设置瓦斯报警系统,一旦发现瓦斯浓度超标,立即报警并采取相应措施。
3. 瓦斯事故应急处理(1)制定瓦斯事故应急预案,明确事故发生时的应急处置流程。
(2)配备必要的应急救援设备,如瓦斯检测仪、防毒面具、呼吸器等。
(3)组织施工人员进行应急演练,提高应急处置能力。
4. 施工现场管理(1)加强施工现场安全管理,严格执行各项安全操作规程。
(2)施工人员必须穿戴好个人防护用品,如安全帽、防尘口罩、防毒面具等。
(3)现场临时用电线路必须符合国家《施工临时用电安全技术规范》要求。
(4)施工现场必须设有保证施工安全要求的照明,不得有黑暗死角。
三、交底要求1. 施工单位应将本技术交底作为施工过程中的重要依据,严格执行。
2. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
3. 施工单位应加强对施工现场的巡查,及时发现和排除安全隐患。
4. 施工单位应建立安全生产责任制,明确各级人员的安全生产职责。
四、交底记录1. 交底时间:____年____月____日2. 交底地点:____3. 交底人:____4. 接收人:____5. 交底内容:(1)施工前的准备工作(2)施工过程中的安全措施(3)瓦斯事故应急处理(4)施工现场管理五、签字确认施工单位:(盖章)编制人:(签字)接收人:(签字)备注:本模板仅供参考,具体内容可根据实际情况进行调整。
技术交底记录表记录号:使用编号①开挖工作面风流、回风流中,隧道总回风流中;②局扇及电气开关前后10米的风流中③作业台车和机械、电动机及其开关、爆破地点附近20米内的风流中;④隧道拱顶、脚手架顶、台车顶、隧道顶部超挖形成的空洞、⑤隧道洞室中(如综合洞室、变压器洞室等)和断面变化处。
每个检测点应设置明显的瓦斯记录牌,每次检测结果应及时记录在瓦斯记录本和记录牌上,并逐级上报。
瓦斯浓度限值及超限处理措施表3人工监控处理:在检测到瓦斯浓度〉0.5%时报警,瓦斯浓度>1%寸切断作业区电源,工人停止作业,瓦斯浓度〉1.5%时撤出作业人员。
①开挖工作面风流、回风流中,隧道总回风流中;②局扇及电气开关前后10米的风流中③作业台车和机械、电动机及其开关、爆破地点附近20米内的风流中;④隧道拱顶、脚手架顶、台车顶、隧道顶部超挖形成的空洞、⑤隧道洞室中(如综合洞室、变压器洞室等)和断面变化处。
每个检测点应设置明显的瓦斯记录牌,每次检测结果应及时记录在瓦斯记录本和记录牌上,并逐级上报。
瓦斯浓度限值及超限处理措施表序号地点限值超限处理措施1瓦斯工区任意处0.5 %超限处20m范围内立即停电,测查明原因,加强通风监2局部瓦斯积聚(体积大于0.5m3)2.0 %超限处附近20m停工,断电、通风撤人,进行处理,加强1.0 %停止钻孔3开挖工作面风流中1.5 %超限处停工,撤人切断电源, 查明原因,加强通风4回风巷或工作面回风流中 1.0 %停工、撤人、处理5放炮地点附近20m风流中 1.0 %严禁装药放炮6煤层放炮后工作面风流中 1.0 %继续通风、不得进入7局扇及电气开关10m范围内0.5 %停机、通风、处理8电动机及开关附近20m氾围内 1.5 %停止运转、撤出人员,切断电源,进行处理9竣工后洞内任何处0.5 %查明渗漏点,进行整治3人工监控处理:在检测到瓦斯浓度〉0.5%时报警,瓦斯浓度>1W切断作业区电源,工人停止作业,瓦斯浓度〉1.5%时撤出作业人员。
一、交底对象本次安全技术交底对象为参与瓦斯隧道作业的所有人员,包括施工人员、管理人员、技术人员等。
二、交底目的为确保瓦斯隧道作业的安全,防止瓦斯事故的发生,特进行本次安全技术交底。
三、交底内容1. 瓦斯隧道作业安全基本要求(1)瓦斯隧道作业必须严格遵守国家有关安全法规、标准和规范。
(2)瓦斯隧道作业前,必须进行详细的工程勘察,了解瓦斯分布情况。
(3)瓦斯隧道作业过程中,必须保持通风良好,确保瓦斯浓度在安全范围内。
2. 瓦斯检测与监控(1)瓦斯隧道作业前,必须对隧道内进行瓦斯检测,确保瓦斯浓度在安全范围内。
(2)瓦斯检测设备应定期校验,确保其准确性。
(3)瓦斯检测人员应具备相关资质,熟练掌握检测设备的使用方法。
3. 通风与排瓦斯(1)瓦斯隧道作业过程中,必须保持通风良好,确保瓦斯浓度在安全范围内。
(2)通风设备应定期检查、维护,确保其正常运行。
(3)瓦斯隧道作业时,应采用机械通风,通风量应满足作业需求。
4. 防爆措施(1)瓦斯隧道作业过程中,必须采取防爆措施,包括使用防爆电气设备、防爆工具等。
(2)防爆设备应定期检查、维护,确保其性能良好。
(3)作业人员应熟悉防爆知识,掌握防爆操作技能。
5. 隧道支护与加固(1)瓦斯隧道作业过程中,必须加强隧道支护与加固,确保隧道结构安全。
(2)支护材料应选用符合规定的防爆材料。
(3)支护施工人员应具备相关资质,熟练掌握支护施工技术。
6. 应急处理(1)瓦斯隧道作业过程中,应制定应急预案,明确事故处理流程。
(2)作业人员应熟悉应急预案,掌握事故处理方法。
(3)应急物资应准备充足,确保在紧急情况下能够迅速投入使用。
四、交底要求1. 作业人员应认真听取安全技术交底,掌握相关安全知识。
2. 作业人员应按照安全技术交底要求,严格执行各项安全操作规程。
3. 施工单位应定期对作业人员进行安全技术培训,提高其安全意识。
4. 施工单位应加强现场安全管理,确保瓦斯隧道作业安全。
五、交底时间本次安全技术交底时间为XXXX年XX月XX日。
技术交底书
ZT13B5CX09(02)
单位:中铁十三局沪昆客专11标第四项目经理部
瓦斯隧道施工技术要求
瓦斯隧道施工的瓦斯防治方针是:加强预测,以防为主。
施工中应先按照一般工序(详见隧道施组)进行加深炮眼施工,炸药应采用煤矿炸药;若加深炮眼和掘进中用便携式瓦斯探测仪检测到有瓦斯溢出,则应超前钻孔来进行探测。
1 施工方法
(1)超前布置图如下:(1)超前布置图如下:
检测有无瓦斯气体检测瓦斯含量及位置检测瓦斯浓度置
通风
有效无效
加强通风
继续开挖。
瓦斯隧道作业安全技术交底1. 引言瓦斯隧道作业是一项非常危险的任务,因此在进行此类作业之前,必须对作业人员进行安全技术交底和培训,以确保他们对相关风险具有充分的认识,并具备相应的安全技能。
本文档旨在为瓦斯隧道作业的安全技术交底提供指导和要点。
2. 作业区域的瓦斯隧道特点在进行瓦斯隧道作业之前,首先需要了解作业区域的特点。
这些特点可能包括:•瓦斯隧道的地质条件•瓦斯隧道的空气质量•瓦斯隧道的通风情况•瓦斯隧道的结构和工程条件了解作业区域的特点可以帮助作业人员准确评估作业风险,并采取相应的安全措施。
3. 瓦斯隧道作业的风险点瓦斯隧道作业存在许多潜在的风险点,作业人员在进行作业时需要特别关注,并采取适当的措施来降低风险。
以下是一些常见的瓦斯隧道作业风险点:3.1 瓦斯泄漏和积聚瓦斯泄漏和积聚是瓦斯隧道作业中最常见的风险之一。
瓦斯泄漏可能是由于地质条件、施工活动或矿井通风系统故障等原因引起的。
瓦斯积聚会导致瓦斯浓度超过致爆浓度,增加爆炸和窒息的风险。
3.2 地质灾害瓦斯隧道作业通常在地质条件复杂的地区进行,地质灾害是一个潜在的风险。
地质灾害可能包括岩层崩塌、地震、地面塌陷等。
这些灾害都可能导致工人受伤或死亡。
3.3 烟雾和有毒气体瓦斯隧道作业中,常常会有烟雾和有毒气体产生。
这些烟雾和有毒气体可能来自燃烧、炸药或施工材料的消耗。
作业人员应采取适当的措施来防止烟雾和有毒气体对自身的伤害。
4. 瓦斯隧道作业安全措施为了确保瓦斯隧道作业的安全,作业人员必须采取一系列的安全措施。
以下是一些常见的瓦斯隧道作业安全措施:4.1 瓦斯检测作业人员在进入瓦斯隧道之前,必须进行瓦斯检测。
瓦斯检测可以通过使用专业的检测仪器来进行。
作业人员应定期测试瓦斯浓度,并确保其浓度低于致爆浓度。
4.2 风险评估在进行瓦斯隧道作业之前,必须进行详细的风险评估。
风险评估应该包括对作业区域的地质条件、瓦斯泄漏的可能性、烟雾和有毒气体的风险等的评估。
一、交底对象全体隧道作业人员、管理人员及监督人员。
二、交底目的确保瓦斯隧道作业安全,预防瓦斯爆炸、中毒等事故发生,保障人员生命财产安全。
三、交底内容1. 瓦斯隧道作业基本要求(1)加强瓦斯监测,确保瓦斯浓度在安全范围内。
(2)严格执行“预测预报、有疑必探、先探后掘、先抽后掘”的原则。
(3)隧道内作业必须佩戴防毒面具,加强通风换气。
2. 瓦斯检测与预报(1)配备专业的瓦斯检测仪器,定期对隧道进行瓦斯浓度检测。
(2)建立瓦斯监测台账,记录瓦斯浓度、通风情况等数据。
(3)发现瓦斯异常时,立即停止作业,撤离人员,并报告相关部门。
3. 隧道通风与抽排(1)确保隧道内通风良好,风速符合要求。
(2)采用机械通风与自然通风相结合的方式,提高通风效果。
(3)安装瓦斯抽排设备,定期对瓦斯进行抽排。
4. 人员安全防护(1)作业人员必须佩戴防毒面具、安全帽、安全带等防护用品。
(2)禁止酒后作业、疲劳作业,确保作业人员精神状态良好。
(3)加强人员培训,提高作业人员的安全意识和操作技能。
5. 事故应急处理(1)制定事故应急预案,明确事故报告、人员疏散、救援措施等。
(2)定期开展应急演练,提高应急处置能力。
(3)事故发生后,立即启动应急预案,迅速组织救援。
6. 设备管理(1)定期检查设备,确保设备完好、性能稳定。
(2)设备操作人员必须持证上岗,严格按照操作规程进行操作。
(3)禁止使用不合格、过期或损坏的设备。
7. 施工现场管理(1)施工现场应保持整洁、有序,避免杂物堆积。
(2)设置安全警示标志,提醒作业人员注意安全。
(3)加强现场巡查,及时发现并消除安全隐患。
四、交底要求1. 作业人员要认真阅读本交底内容,确保理解并掌握安全操作规程。
2. 管理人员要加强对作业现场的监督检查,确保安全措施落实到位。
3. 定期组织安全教育培训,提高作业人员的安全意识和操作技能。
五、交底时间年月日六、交底人(签名)七、接收人(签名)八、备注本交底内容仅供参考,具体安全措施应根据实际情况进行调整。
一、交底编号:编号:_______二、交底时间:年月日三、交底地点:地点:_______四、交底对象:对象:全体施工人员、管理人员五、交底内容:1. 瓦斯隧道施工概况1.1 隧道工程概况:简要介绍隧道的地质条件、施工方法、工期、质量要求等。
1.2 瓦斯情况:说明隧道内瓦斯含量、瓦斯类型、瓦斯分布等情况。
2. 瓦斯隧道施工安全要求2.1 施工前安全检查:施工前必须对隧道进行彻底的安全检查,确保施工安全。
2.2 瓦斯监测与报警:施工过程中,必须实时监测隧道内的瓦斯浓度,一旦发现瓦斯浓度超标,立即启动报警系统,并采取相应措施。
2.3 瓦斯排放与稀释:对瓦斯含量较高的区域,应采取有效措施进行排放和稀释,降低瓦斯浓度。
2.4 防爆设施与设备:隧道内必须配备齐全的防爆设施和设备,如防爆灯具、防爆电器、防爆风机等。
3. 瓦斯隧道施工安全技术措施3.1 施工组织与管理3.1.1 施工单位应建立健全安全管理制度,明确各级人员的安全生产责任。
3.1.2 施工现场应设置专职安全员,负责监督施工现场的安全管理工作。
3.1.3 施工人员必须经过专业培训,取得相应资格证书后方可上岗。
3.2 施工现场安全措施3.2.1 施工现场必须设有安全警示标志,明确危险区域、安全通道等。
3.2.2 施工人员必须穿戴好劳动保护用品,如安全帽、防尘口罩、防滑鞋等。
3.2.3 施工现场应配备必要的应急救援器材,如氧气呼吸器、急救箱等。
3.3 瓦斯检测与监控3.3.1 定期检测隧道内的瓦斯浓度,确保瓦斯浓度在安全范围内。
3.3.2 对检测数据进行记录和分析,发现问题及时处理。
3.3.3 实施瓦斯浓度实时监测,确保及时发现和处理瓦斯超标问题。
4. 紧急预案4.1 瓦斯泄漏事故应急预案4.1.1 发现瓦斯泄漏时,立即启动应急预案,组织人员撤离危险区域。
4.1.2 关闭通风设备,切断电源,防止火源产生。
4.1.3 对泄漏区域进行隔离,防止瓦斯扩散。
4.2 爆炸事故应急预案4.2.1 发生爆炸事故时,立即启动应急预案,组织人员撤离危险区域。
