水路改造操作流程
- 格式:doc
- 大小:28.00 KB
- 文档页数:1
水路改造的施工步骤
水路改造的施工步骤可以分为如下几个主要阶段:
1. 项目筹备阶段:包括制定水路改造项目的计划和方案,进行相关的调查和勘测工作,确定施工的预算和时间安排。
2. 施工准备阶段:包括制定详细的施工方案和施工图纸,购买所需的材料和设备,并组织施工队伍和人员。
3. 施工前期准备:包括清理和清除施工现场,搭建施工临时设施,施工道路的铺设和标记等。
4. 排水施工:这是水路改造的主要阶段,包括挖掘和开挖水道,清理和清除水道中的杂物和污染物,修复或更换损坏的部分,重新铺设管道和管线,进行维护和修复等。
5. 安装和测试:安装所需要的水泵、管道阀门、水尺等设备,并进行相关的测试和调试工作,确保水路改造后正常运行。
6. 质量检验:对改造后的水路进行质量检查和验收,包括检查水道的流量、水质情况,设备的运行情况等。
7. 完工与竣工:对施工项目进行总结与评估,完成相关的工程记录和报告,办理竣工手续,确保项目的安全和质量。

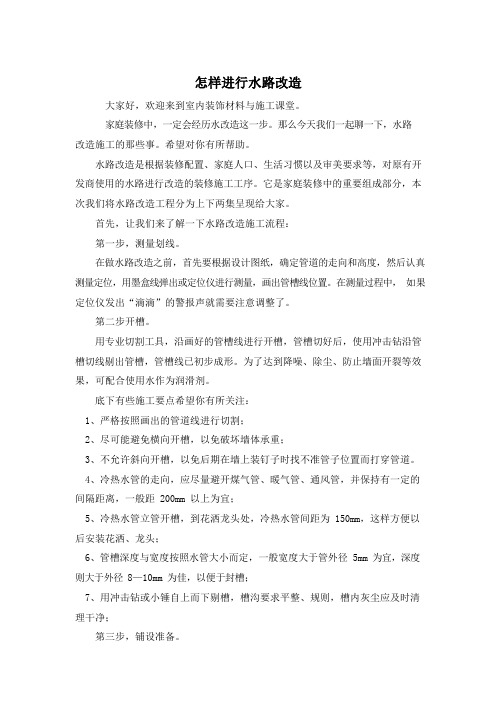

怎样进行水路改造大家好,欢迎来到室内装饰材料与施工课堂。
家庭装修中,一定会经历水改造这一步。
那么今天我们一起聊一下,水路改造施工的那些事。
希望对你有所帮助。
水路改造是根据装修配置、家庭人口、生活习惯以及审美要求等,对原有开发商使用的水路进行改造的装修施工工序。
它是家庭装修中的重要组成部分,本次我们将水路改造工程分为上下两集呈现给大家。
首先,让我们来了解一下水路改造施工流程:第一步,测量划线。
在做水路改造之前,首先要根据设计图纸,确定管道的走向和高度,然后认真测量定位,用墨盒线弹出或定位仪进行测量,画出管槽线位置。
在测量过程中,如果定位仪发出“滴滴”的警报声就需要注意调整了。
第二步开槽。
用专业切割工具,沿画好的管槽线进行开槽,管槽切好后,使用冲击钻沿管槽切线剔出管槽,管槽线已初步成形。
为了达到降噪、除尘、防止墙面开裂等效果,可配合使用水作为润滑剂。
底下有些施工要点希望你有所关注:1、严格按照画出的管道线进行切割;2、尽可能避免横向开槽,以免破坏墙体承重;3、不允许斜向开槽,以免后期在墙上装钉子时找不准管子位置而打穿管道。
4、冷热水管的走向,应尽量避开煤气管、暖气管、通风管,并保持有一定的间隔距离,一般距 200mm 以上为宜;5、冷热水管立管开槽,到花洒龙头处,冷热水管间距为 150mm,这样方便以后安装花洒、龙头;6、管槽深度与宽度按照水管大小而定,一般宽度大于管外径 5mm 为宜,深度则大于外径 8—10mm 为佳,以便于封槽;7、用冲击钻或小锤自上而下剔槽,槽沟要求平整、规则,槽内灰尘应及时清理干净;第三步,铺设准备。
管道铺设前,需要准确的量出水管的长度,并裁好管材,准备好管材配件,做好铺设准备;操作要点:1、认真检查每根水管,是否有破裂损伤,如有应进行裁剪或剔除;2、在裁剪管材时,用专业切割工具进行切割,不可用锤子或重物敲击水管,防止出现爆管,以免缩短使用寿命;第四步,热熔接管和胶熔接管。

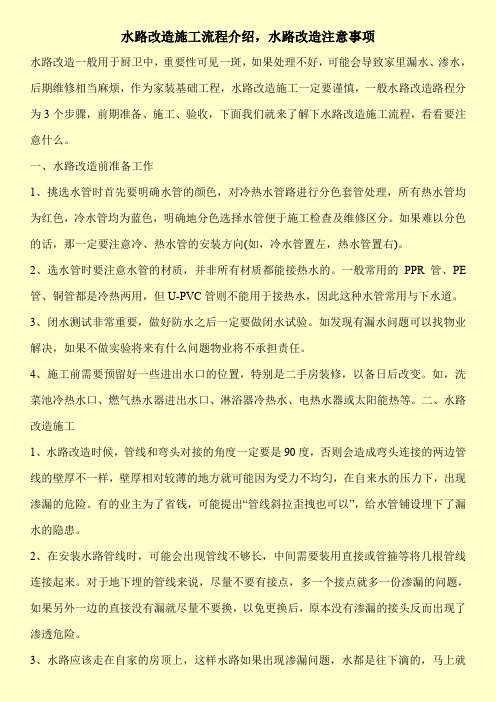

水路改造施工流程介绍,水路改造注意事项水路改造一般用于厨卫中,重要性可见一斑,如果处理不好,可能会导致家里漏水、渗水,后期维修相当麻烦,作为家装基础工程,水路改造施工一定要谨慎,一般水路改造路程分为3个步骤,前期准备、施工、验收,下面我们就来了解下水路改造施工流程,看看要注意什么。
一、水路改造前准备工作1、挑选水管时首先要明确水管的颜色,对冷热水管路进行分色套管处理,所有热水管均为红色,冷水管均为蓝色,明确地分色选择水管便于施工检查及维修区分。
如果难以分色的话,那一定要注意冷、热水管的安装方向(如,冷水管置左,热水管置右)。
2、选水管时要注意水管的材质,并非所有材质都能接热水的。
一般常用的PPR管、PE 管、铜管都是冷热两用,但U-PVC管则不能用于接热水,因此这种水管常用与下水道。
3、闭水测试非常重要,做好防水之后一定要做闭水试验。
如发现有漏水问题可以找物业解决,如果不做实验将来有什么问题物业将不承担责任。
4、施工前需要预留好一些进出水口的位置,特别是二手房装修,以备日后改变。
如,洗菜池冷热水口、燃气热水器进出水口、淋浴器冷热水、电热水器或太阳能热等。
二、水路改造施工1、水路改造时候,管线和弯头对接的角度一定要是90度,否则会造成弯头连接的两边管线的壁厚不一样,壁厚相对较薄的地方就可能因为受力不均匀,在自来水的压力下,出现渗漏的危险。
有的业主为了省钱,可能提出“管线斜拉歪拽也可以”,给水管铺设埋下了漏水的隐患。
2、在安装水路管线时,可能会出现管线不够长,中间需要装用直接或管箍等将几根管线连接起来。
对于地下埋的管线来说,尽量不要有接点,多一个接点就多一份渗漏的问题,如果另外一边的直接没有漏就尽量不要换,以免更换后,原本没有渗漏的接头反而出现了渗透危险。
3、水路应该走在自家的房顶上,这样水路如果出现渗漏问题,水都是往下滴的,马上就。
水路改造施工工艺流程
水路改造需要首先确定改造的方案,包括水路改造的范围、改造后的水路形态、施工时间和预算等。
方案设计需要根据实际情况制定,并考虑施工期间对周围环境的影响和安全风险。
二、材料采购
根据设计方案,采购所需要的水泵、管道、阀门及其他相关材料。
材料的质量和规格需要符合施工要求,有需要的话要进行检测和鉴定。
三、施工准备
对施工区域进行清理,确保施工区域的安全和整洁。
同时,根据设计方案确定施工所需的设备和人员,并对其进行培训和安全教育。
四、施工工序
1、拆除原有设施:包括水泵、管道等设施的拆卸和清理。
2、新设施安装:对于新设施进行安装,包括新的管道、阀门、
水泵等。
3、管道连接:将新的管道与原有管道连接,确保连接处的密封
性和稳定性。
4、试水和调试:在安装完成后,进行试水和调试,保证水路的
正常使用。
五、验收和保养
完成施工后需要进行验收,确保水路的安全、稳定和有效性。
同时,对于新设施需要进行保养和维护,延长其使用寿命。
- 1 -。
第1篇一、施工准备1. 设计图纸:根据建筑物的结构、功能需求及业主的要求,设计出详细的水路施工图纸。
2. 材料采购:根据设计图纸,选购合适的水管、阀门、龙头、管道配件等材料。
3. 施工队伍:组建专业的施工队伍,包括水电工、泥工、木工等。
4. 施工工具:准备施工所需的工具,如切割机、电钻、扳手、卷尺等。
二、施工步骤1. 开槽:根据设计图纸,先弹线确定管路走向,再进行开槽。
管路开槽要求平行线与垂直线,高度控制在60-90厘米(从地面算起),有水龙头的管路必须垂直。
深度控制在4厘米左右。
2. 水管管路安装:选用PPR管、铝塑管等材料,根据施工图安装冷水管和热水管。
暗藏管道严禁使用镀锌铁管。
先与业主沟通确定水域位置与使用功能,然后安装好所有的水龙头及用水位置。
3. 管道检查:水路管道安装完成后,进行管道检查。
首先,用堵头将所有内丝堵死,然后使用压力表打压(家装一般12个压)试水。
打压后检查所有管道和接头是否有渗漏现象。
另一种方法是打开水闸二天二夜,第三天检查接头。
4. 防水处理:水路管道安装后,用水泥沙子混合封好卫生间所有线槽。
待线槽和地面填渣干后,再次清洗地面与墙面,确保墙地面水分干燥。
5. 防水层施工:在防水处理的基础上,进行防水层施工。
卫生间与厨房的地面尽量不开槽,墙地面防水高度最好在2000px以上。
厨卫墙背面有家具的墙面,必须做满墙防水,起到家具防潮作用。
6. 管道封闭:在防水层施工完成后,将水管、阀门、龙头等管道配件封闭。
7. 水路系统测试:安装完成后,进行水路系统测试,确保水压、流量、出水高度等参数符合设计要求。
8. 清理施工现场:施工结束后,清理施工现场,确保无垃圾、杂物。
三、施工要求1. 开槽要求平行线与垂直线,管路高度控制在60-90厘米。
2. 管道安装要遵循左热右冷、横平竖直的原则,热熔套接PPR管时1CM左右,不准冒套或少套。
3. 冷热水管离地面高度40CM,出水弯头离地面高度根据具体设备确定。
家庭装修水路改造施工流程
1. 规划设计阶段
- 按照家庭实际需求和房屋结构,制定合理的水路改造方案。
- 确定管线布置路线,考虑管线长度和转弯数量,尽量避免多余的弯头。
- 选择适当的管材和配件,确保质量和耐用性。
2. 准备施工阶段
- 准备施工所需的工具和材料,包括切管器、焊机、密封胶等。
- 把原有的旧管路拆除,彻底清理管线周围的环境。
- 对施工区域进行防护,避免对其他区域造成干扰。
3. 管线安装阶段
- 按照设计图纸,精准测量管线位置并进行放线。
- 切割和焊接各节管材,保证接口平整、密封性良好。
- 安装各种配件,如弯头、三通、阀门等,连接成完整的管网。
- 对安装完毕的管路进行全面检查,确保管网密闭无漏。
4. 水压测试阶段
- 对新装的管路进行强制注水,观察是否有渗漏现象。
- 用压力表监测管路内的水压值,检查管路的承压能力。
- 如发现问题,及时查找原因并进行修复。
5. 管线保温阶段
- 对冷热水管线进行保温层包裹,降低热损失或结露风险。
- 使用合适的保温材料,如珍珠棉、聚氨酯等。
- 保温层要包裹完整紧凑,避免出现破损或空隙。
6. 竣工验收阶段
- 全面检查各个节点,确保管路牢固、连接可靠。
- 试车测试,检查各个出水口的流量和水压情况。
- 整理施工现场,清理残余的杂物和污染。
- 向业主交接,说明注意事项和使用方法。
以上是家庭装修水路改造的一般施工流程,具体操作还需根据实际情况因地制宜,并由专业人员来施工,确保水路改造工程的质量和安全。
水路改造的详细流程一、前期准备1.项目调研水路改造前,需要进行详细的项目调研。
主要包括水路现状、改造方案、投资预算等方面的内容。
通过调研,确定改造的目标和方向。
2.编制方案在了解了水路现状后,需要编制改造方案。
包括建设内容、工程量、投资预算、施工周期等内容。
3.审批立项编制好改造方案后,需要向相关部门提交申请,并经过审批立项。
包括环保部门、交通运输部门等。
二、设计阶段1.初步设计初步设计是根据立项申请和调研结果,对改造项目进行初步设计。
主要包括工程量计算、技术方案选择等内容。
2.施工图设计在初步设计完成后,需要进一步进行施工图设计。
包括详细的建筑结构图和施工流程图等内容。
3.审核验收施工图设计完成后,需要进行审核验收。
主要是对施工图进行技术评估和安全评估,并确定是否符合规范标准。
三、采购阶段1.材料采购根据施工图纸和技术要求,采购所需材料。
主要包括钢筋、水泥、沙子等。
2.设备采购根据施工图纸和技术要求,采购所需设备。
主要包括挖掘机、起重机、混凝土搅拌机等。
3.合同签订在材料和设备采购完成后,需要与供应商签订合同。
主要包括价格、质量标准、交货期限等内容。
四、施工阶段1.场地布置在施工前,需要对现场进行布置。
主要是为了保证施工的安全和顺利进行。
包括搭建临时工棚、固定安全警示牌等。
2.基础施工基础施工是改造项目的重点。
主要是对原有水路进行清理和加固,并进行新的基础建设。
3.主体结构施工主体结构施工是改造项目的核心部分。
主要是根据设计图纸,按照规范标准进行建设。
4.装饰装修在主体结构完成后,需要进行装饰装修。
包括粉刷墙面、铺设地板等。
五、验收交付阶段1.内部验收在改造项目完成后,需要进行内部验收。
主要是对项目的质量和安全进行评估。
2.外部验收内部验收通过后,需要进行外部验收。
主要是由相关部门对改造项目进行评估和认证。
3.交付使用在外部验收通过后,改造项目可以交付使用。
同时,需要对项目进行保养和维护,确保其长期使用效果。
施工流程改造原因:根据各家的人口和用水习惯,创造一个个性化的用水环境。
花样比较多,每家也不同。
一般常见方法:1、明管改暗管,把水管埋进去,为了美观。
2、加装热水管。
用燃气热水器的家庭,引长管线到卫生间;用电热水器的家在卫生间和厨房分置热水器,分别就近接热水管。
注意:PPR管分冷热水管,相应的管壁和耐压程度是不同的,热水管管壁厚3、更改阀门水表位置,水管总阀门改低位,----甚至包起来,这给日后维护和工作带来了一定的隐患,推荐:将水总阀门放在一个比较好的开放的位置。
如台面上,阀门后的管道再做低位处理;洗衣机移地或水龙头引阳台将来洗墩布、浇花用;水表高位改低位,---以为靠墙放可以节省空间,但放了橱柜后很难检修和查看,正确的办法是:靠橱柜的一头,垂直墙面低位安装。
4、加装净化设备。
预留净化设备分支接口,待装修基本结束,橱柜安装到位后,请净水器、软水器厂家来人加装水净化处理设备。
一般是洗菜盆下面的空间里安装,所以洗菜盆所在的橱柜隔断要足够大,如80厘米宽。
5、改暖气管道,将暖气挪到方便摆放家具的位置,如窗台下。
6、太阳能(热水)改造对于顶层住户,预留加装太阳能热水器所需要的管线接口水改施工规范是“走顶不走地,走竖不走横”。
因为刨地地下有很多暗埋的管道和电线,万一破坏了原来的地下管道将非常麻烦!而且走地的话,在后期装修过程中,万一电钻破坏水管,影响安全!当水管走顶引到卫生间时,遇到您需要出水的地方,开竖槽往下,到合适的高度,预留好花洒,面盆,洗衣机等出水口.这样做的好处是,当装修完工贴砖后,您可以根据出水口的位置,判断水管的走向.既所有的水管均在出水口垂直向上,从而避免水管不会有任何原因被破坏而且一但发生漏水.便于维修水路走地不易发现,因为水是往低处流的,漏水的地方不一定先流出水,只有当水漏到楼下或水漫金山,才会发现漏水,但由于是暗管,也无法立刻找到漏水的地方,所以损失会相当大;走顶的话,厨房卫生间可以用铝扣板吊顶遮住,在穿墙过玄关部分我们是沿着边角走,可以用石膏线包上,不影响美观。
水路改造工程施工流程规范为了适应社会发展和城市化进程,水路交通的改造工程日益增多。
水路改造工程的施工流程规范对于工程的安全、效率和质量具有重要的意义。
本文将针对水路改造工程的施工流程规范进行详细阐述,以期对水路改造工程的施工流程有一个清晰的认识。
一、前期准备工作1、项目立项水路改造工程的立项应遵守当地相关法律法规,进行申报和审批工作。
2、勘查设计进行勘查设计工作,确定水路改造的具体方案和施工图纸,做好设计文件的审批工作。
3、施工组织设计编制改造工程施工组织设计方案,确定施工方案和施工计划。
4、材料设备采购进行材料设备的选型和采购工作,确保材料设备的质量和供货周期。
5、技术人员培训对施工人员进行专业培训,确保施工过程中的技术和质量要求。
6、施工签约选择合适的施工单位进行合同签约,明确双方的权利和义务。
二、施工准备阶段1、场地平整对施工现场进行必要的平整和清理工作,确保施工的顺利进行。
2、设施搭建搭建施工所需的设施和工程临时设施,包括办公室、生活区、仓库等。
3、安全排查进行施工现场的安全排查工作,对存在的安全隐患进行整改。
4、材料设备进场将预先采购的材料设备运输到施工现场,进行验收和储存工作。
5、施工人员到位确保施工人员到位,并进行工作交底和分工安排。
6、施工准备验收对前期准备工作进行验收,确保施工准备工作的完善。
三、施工阶段1、地基处理对施工现场的地基进行必要的处理,确保施工的稳定性和安全性。
2、基础施工进行水路改造工程的基础施工,包括桩基、基础梁等工作。
3、主体结构施工进行水路改造工程的主体结构施工,包括桥梁、码头、堤防等工程。
4、设备安装对水路改造工程所需的设备进行安装调试工作,确保设备的正常运行。
5、防护施工对水路改造工程的防护工程进行施工,包括护坡、护岸等工程。
6、管道敷设进行水路改造工程所需管道的敷设工作,确保管道的畅通和稳定。
7、绿化美化进行水路改造工程的绿化美化工程,包括植树、绿化带等工作。
第1篇一、施工准备1. 检查原水路管道:对原有水路管道进行检查,了解管道布局、材质、是否存在漏水等问题,为后续施工提供依据。
2. 设计水路布局:根据家庭需求,确定用水设备的位置,如洗菜盆、燃气热水器、净水器、厨宝、洗漱台、马桶、花洒、拖把池、浴缸、鱼缸等,并绘制水路布局图。
3. 采购材料:根据水路布局图,购买所需的水管、配件、阀门、龙头等材料。
4. 施工队伍:选择有资质、经验丰富的施工队伍,确保施工质量。
二、施工步骤1. 划线/弹线:按照水路布局图,用墨线在墙面、地面标出管道走向,保护原有结构的各种管道及设施,避免破坏。
2. 开槽:根据管道走向,在墙面、地面开槽,注意横平竖直,深度在满足管道安装要求的前提下,尽量浅,避免破坏墙体结构。
3. 下料:按照设计图纸,对水管进行下料,确保尺寸准确。
4. 预埋:预埋各种预埋件,如管路支托架、阀门、龙头等,确保安装位置准确。
5. 预装:将阀门、龙头等配件安装到预埋件上,确保安装牢固。
6. 安装水管:按照管道走向,将水管连接起来,注意接口质量,确保密封性。
7. 检查:检查各处接口、配件的安装是否正确无误,调整管线的位置。
8. 打压:关闭水表之前的进户节门,将水压打到6-8公斤,稳压时间不得低于半小时,检查每个接口处是否有渗漏,如有渗漏,及时修复。
9. 防水:在卫生间、厨房等易发生渗漏的地方,做好防水处理,确保无漏水现象。
10. 留图:将水路布局图、管道走向、阀门位置等信息记录下来,以便后期维护。
三、施工注意事项1. 施工过程中,注意保护原有管道及设施,避免破坏。
2. 开槽时,注意横平竖直,深度适宜,避免破坏墙体结构。
3. 水管安装时,注意接口质量,确保密封性。
4. 打压时,检查每个接口处是否有渗漏,如有渗漏,及时修复。
5. 防水处理要到位,确保无漏水现象。
6. 施工完成后,留好水路布局图,方便后期维护。
通过以上步骤,确保家装水路施工质量,为家庭生活提供便利。
第2篇一、确定水路施工路线1. 仔细阅读设计图纸,了解水路布局。
施工流程
改造原因:
根据各家的人口和用水习惯,创造一个个性化的用水环境。
花样比较多,每家也不同。
一般常见方法:
1、明管改暗管,把水管埋进去,为了美观。
2、加装热水管。
用燃气热水器的家庭,引长管线到卫生间;用电热水器的家在卫生间和厨房分置热水器,分别就近接热水管。
注意:PPR管分冷热水管,相应的管壁和耐压程度是不同的,热水管管壁厚
3、更改阀门水表位置,水管总阀门改低位,----甚至包起来,这给日后维护和工作带来了一定的隐患,推荐:将水总阀门放在一个比较好的开放的位置。
如台面上,阀门后的管道再做低位处理;洗衣机移地或水龙头引阳台将来洗墩布、浇花用;水表高位改低位,---以为靠墙放可以节省空间,但放了橱柜后很难检修和查看,正确的办法是:靠橱柜的一头,垂直墙面低位安装。
4、加装净化设备。
预留净化设备分支接口,待装修基本结束,橱柜安装到位后,请净水器、软水器厂家来人加装水净化处理设备。
一般是洗菜盆下面的空间里安装,所以洗菜盆所在的橱柜隔断要足够大,如80厘米宽。
5、改暖气管道,将暖气挪到方便摆放家具的位置,如窗台下。
6、太阳能(热水)改造对于顶层住户,预留加装太阳能热水器所需要的管线接口
水改施工规范是“走顶不走地,走竖不走横”。
因为刨地地下有很多暗埋的管道和电线,万一破坏了原来的地下管道将非常麻烦!而且走地的话,在后期装修过程中,万一电钻破坏水管,影响安全!
当水管走顶引到卫生间时,遇到您需要出水的地方,开竖槽往下,到合适的高度,预留好花洒,面盆,洗衣机等出水口.这样做的好处是,当装修完工贴砖后,您可以根据出水口的位置,判断水管的走向.既所有的水管均在出水口垂直向上,从而避免水管不会有任何原因被破坏而且一但发生漏水.便于维修
水路走地不易发现,因为水是往低处流的,漏水的地方不一定先流出水,只有当水漏到楼下或水漫金山,才会发现漏水,但由于是暗管,也无法立刻找到漏水的地方,所以损失会相当大;走顶的话,厨房卫生间可以用铝扣板吊顶遮住,在穿墙过玄关部分我们是沿着边角走,可以用石膏线包上,不影响美观。
1、当您和我们施工人员沟通好后,改水就开始施工了。
先用墨线划线,勾画出需要走管的路线(从路线图中您就可以看出是横平竖直的,这时候您要是有不同意见或改动,还可以与工人师傅商量)。
这些前期准备工作,大约一小时左右。
2、弹好线以后就是开暗槽,用专用工具切割机按线路割开槽面,再用电锤开槽,另外需要提醒的是,有的小区是承重墙钢筋较多较粗,不能把钢筋切断(影响房体质量),只能开浅(贴砖时需要加厚水泥)或走明管,或者绕走其他墙面。
3、开完槽以后,就是安装管路,这里的技术就是热熔,也就是说用热熔机把管子接头部分通过热熔成为一体,铝塑管、镀锌管等接头是螺纹或卡套式的,几年以后接头处容易渗漏。
当引管走顶时,因为是明管,所以会用管卡来固定,以利于下一个工序。
4、预留出水口,如果您家用的马桶、浴缸等的规格比较特殊。
那您一定要和我们工人交代清楚,因为我们施工是按常规。
有的业主水改时,可能会考虑后期还会增添一些东西,需要用水,那么我们会按照您的要求,可以多预留1、2个出水口,装修后安装上龙头即可。
5、施工完了,最重要的一步就是验收,也就是通过打压试验,打8公斤的压,30分钟后,如果没有出现漏水,那么水改就成功完成了。
