2020年装饰装修定额说明及计算规则
- 格式:doc
- 大小:91.76 KB
- 文档页数:23

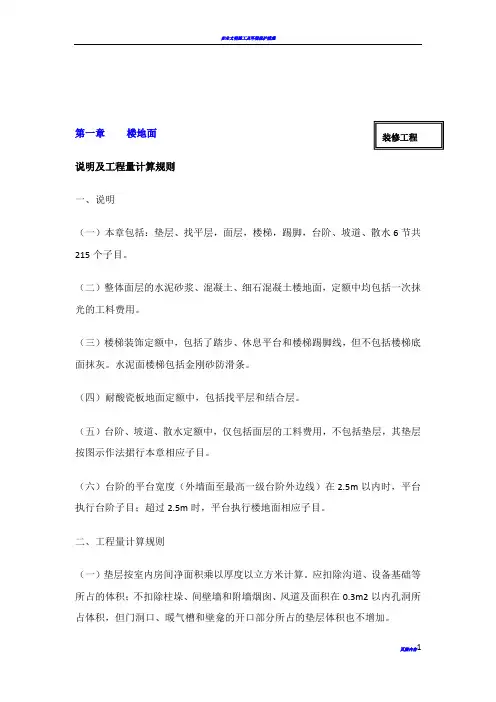

第一章楼地面装修工程说明及工程量计算规则一、说明(一)本章包括:垫层、找平层,面层,楼梯,踢脚,台阶、坡道、散水6节共215个子目。
(二)整体面层的水泥砂浆、混凝土、细石混凝土楼地面,定额中均包括一次抹光的工料费用。
(三)楼梯装饰定额中,包括了踏步、休息平台和楼梯踢脚线,但不包括楼梯底面抹灰。
水泥面楼梯包括金刚砂防滑条。
(四)耐酸瓷板地面定额中,包括找平层和结合层。
(五)台阶、坡道、散水定额中,仅包括面层的工料费用,不包括垫层,其垫层按图示作法捃行本章相应子目。
(六)台阶的平台宽度(外墙面至最高一级台阶外边线)在2.5m以内时,平台执行台阶子目;超过2.5m时,平台执行楼地面相应子目。
二、工程量计算规则(一)垫层按室内房间净面积乘以厚度以立方米计算。
应扣除沟道、设备基础等所占的体积;不扣除柱垛、间壁墙和附墙烟囱、风道及面积在0.3m2以内孔洞所占体积,但门洞口、暖气槽和壁龛的开口部分所占的垫层体积也不增加。
(二)找平层、整体面层按房间净面积以平方米计算,不扣除墙垛、柱、间壁墙及面积在0.3m2以内孔洞所占面积,但门洞口、暖气槽的面积也不增加。
地垄墙上的找平层按地垄墙长度乘以地垄墙宽度以平方米计算。
(三)块料面层、木地板、活动地板,按图示尺寸以平方米计算。
扣除柱了所占的面积,门洞口、暖气槽和壁龛的开口部分工程量并入相应面层内。
(四)塑胶地面、塑胶球场按图示尺寸以平方米计算。
(五)铝合金道牙按图示尺寸以米计算。
(六)楼梯各种面层(包括踏步、平台)按楼梯间净水平投影面积以平方米计算。
楼梯井宽在500mm以内者不予扣除,超过500mm者应扣除其面积。
(七)楼梯满铺地毯按楼梯间净水平投影面积计算;不满铺地毯按实铺地毯的展开面积计算。
(八)波打线按图示尺寸以平方米计算。
(九)踢脚1、水泥、现制磨石踢脚线,按房间周长以米计算。
不扣除门洞口所占长度,但门侧边、墙垛及附墙烟囱侧边的工程量也不增加。
2、块料踢脚、木踢脚按图示长长以米计算。
B.1 楼地面工程说明一、本分部中,工程量清单项目工程内容与定额子目工作内容不一致的清单项目组合单价,应由本定额不同分部(或本分部)和编码下的相关子目组成。
如楼地面整体面层清单项目的组成子目为: 垫层、找平层、防水层(如设计要求)、整体面层等。
楼地面块料和其他面层清单项目的组成子目为: 垫层、找平层、防水层(如设计要求)、填充层、面层铺设、刷防护材料等。
楼梯、台阶面层清单项目的组成子目为: 垫层(台阶)、找平层、防水层(如设计要求)、面层、镶嵌防滑条、块料刷防护材料等。
散水清单项目的组成子目为:素土夯实、垫层、面层、伸缩缝等。
二、本分部未含找平层、防水层子目,找平层、防水层可另列项目,执行建筑工程A.7分部相应子目。
三、本分部子目中的混凝土强度等级及灰土、三合土、水泥砂浆、水泥石子浆等的配合比,如与设计规定不同,可按定额附录换算;砂浆厚度、饰面材料规格可按设计要求调整。
四、楼地面整体面层系按现行05YJ标准图集编制。
水泥砂浆地面、一次抹光、混凝土地面子目未考虑找平层;水磨石楼地面子目仅包括一道18mm的找平层,不包括防水层,超出一道的找平层和防水层另列项目计算。
五、彩色镜面水磨石系指高级水磨石,操作工序一般应按“五浆五磨”研磨、七道“抛光”工序施工。
六、水磨石嵌玻璃条整体面层如采用金属嵌条时,可另列项计算,相应子目减少人工4.25工日并取消玻璃数量。
七、菱苦土、现浇水磨石整体面层已包括酸洗打蜡工料。
八、楼地面块料面层系按现行05YJ标准图集编制,仅含水泥砂浆结合层和面层。
防水层和非结合层的找平层另列项目计算。
九、花岗岩楼地面子目中的花岗岩板材数量为成品图案消耗量,如铺设艺术造型图案或在现场拼制图案时,应按签证的石材实际消耗量换算。
十、楼地面块料面层如设计要求为弧形铺设时,执行相应子目,人工乘以系数1.10,块料可按实际签证数量调整。
十一、木地板方木楞子目未考虑木楞刨光;木楞刨光者,仍执行该子目,人工乘以系数1.32。
四川2020定额说明及计算规则一、定额说明1. 定额是指根据工程建设项目的特点和要求,综合利用成熟的建设工程技术、科学技术成果和管理经验,结合地域、气候、物价等因素,编制出的规定施工单位在一定条件下可以按照定额标准定量核算和支付工程造价的一种计价依据。
2. 四川2020年定额参照了国家建设工程造价定额,并结合四川地区实际情况进行了修订和更新,旨在为四川地区的建筑工程提供科学的计价标准。
3. 四川2020年定额主要涵盖了建筑工程、市政公用工程、园林绿化工程、装饰装修工程等多个方面,对于建设施工单位以及工程造价的核算和支付具有重要的指导意义。
二、计算规则1. 定额的计算规则主要包括工程数量、定额综合单价、定额中基价和市场调查价等方面。
2. 工程数量是定额计算的基础,包括工程量清单、工程量调整等内容,必须根据实际工程的情况进行详细测定和核算。
3. 定额综合单价是指按照规定标准和定额计算出的单位工程造价,包括直接费用、间接费用等多方面的费用开支。
4. 定额中基价是指根据工程定额所确定的工程施工工序所需的主要材料、构件、设备和工时费用的基础价格。
5. 市场调查价是指定额中所包含的材料、设备、设施等费用的按照当地市场实际情况进行调查后所确定的价格。
三、结语四川2020年定额说明及计算规则的出台,对于规范和指导四川地区建筑工程的造价和施工具有重要的意义。
建议施工单位和相关管理部门严格按照定额规定进行工程计价和造价核算,确保工程造价的合理性和科学性,为四川地区的建筑工程提供更好的服务和质量保障。
四川2020定额修订内容续写四、定额修订内容1. 四川2020年定额修订主要包括以下几个方面的内容:(1)材料定额修订:针对四川地区常用的材料进行了定额的修订,考虑到当地的气候、资源、物价等因素,使得定额更贴近四川地区的实际情况。
(2)施工工艺定额修订:根据四川地区的地形、地貌、气候等特点,对一些施工工艺定额进行了修订,以确保施工过程中的安全性和效率。
2020深圳市装饰工程消耗量定额随着深圳市的飞速发展,装饰工程在城市建设中起到了至关重要的作用。
为了规范装饰工程的消耗量,提高资源利用效率,深圳市制定了2020年的装饰工程消耗量定额。
本文将详细介绍这一定额的内容和要求。
一、定额的制定目的深圳市装饰工程消耗量定额的制定旨在规范装饰工程的施工过程,节约资源,减少浪费。
通过合理控制消耗量,有效提高装饰工程的质量和效益,推动城市建设的可持续发展。
二、定额的适用范围2020深圳市装饰工程消耗量定额适用于各类建筑物的室内装饰工程,包括住宅、商业建筑、办公楼等。
它涵盖了装饰工程的各个方面,如材料消耗、人工工时等。
三、定额的主要内容1.材料消耗量定额:定额中详细列出了各类装饰材料的消耗量,包括砖瓦、水泥、沙子、木材、涂料等。
这些材料的消耗量是根据工程的不同部位和要求进行细致计算得出的,以确保施工过程中的材料使用合理、充分。
2.人工工时定额:定额中还包括了各个工种的人工工时定额。
不同的装饰工程需要不同的工种,如泥水工、木工、油漆工等。
这些工种的人工工时定额是根据实际工作经验和工程量进行测算得出的,以保证工程施工进度的合理安排和施工质量的稳定。
3.设备消耗量定额:除了材料消耗和人工工时,定额还规定了装饰工程中所需设备的消耗量。
这些设备包括搅拌机、切割机、抹灰机等。
设备消耗量的合理控制可以提高工程施工的效益和安全性。
四、定额的执行与监督深圳市装饰工程消耗量定额由相关部门负责执行与监督。
施工单位在进行装饰工程前需向相关部门报备,并按照定额的要求进行施工。
相关部门将对施工单位进行监督检查,确保施工过程中的消耗量符合定额要求。
五、定额的意义与影响2020深圳市装饰工程消耗量定额的实施对于推动节能减排、促进绿色建筑发展具有重要意义。
合理控制装饰工程的消耗量可以减少资源浪费,提高资源利用效率。
同时,定额的实施还可以推动装饰工程行业的规范发展,提高工程质量,促进行业的可持续发展。

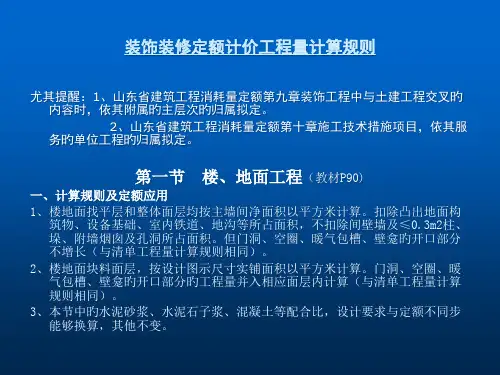

装饰工程计价定额计算规则一、楼地面工程一、找平层按主墙间净空面积以平方米计算,应扣除凸出地面的构筑物、设备基础、地沟、单个面积在0.3m2以上的柱、垛、附墙烟囱、孔洞所占面积,而门洞、空圈、壁龛的开口部分的面积亦不增加。
二、楼地面装饰面积按设计图示尺寸计算,不扣除单个面积在0.3m2以内孔洞所占面积。
拼花部分按实贴面积计算。
三、楼梯面积(包括踏步及最上一层踏步沿加300mm、休息平台、以及小于200mm宽的楼梯井)按水平投影面积计算。
单跑楼梯面层投影面积计算如下:(1)计算公式:(a+d)× b+2bc;(2)当c>b时, c按b计算;当c≤b时,c按设计尺寸计算;(3)有锁口梁时,d=锁口梁宽度;无锁口梁时,d=300mm。
四、台阶面层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算。
五、点缀按个计算,计算主体铺贴地面时,不扣除点缀所占面积。
六、踢脚线按设计长度以延长米计算。
楼梯踢脚线按相应定额子目乘以系数1.15。
七、零星项目按实铺面积计算。
八、木踢脚线不包括压线条,如设计要求时,按相应定额子目执行。
九、防滑条无设计规定长度时,其长度按楼梯踏步两端距离减300mm以延长米计算。
十、栏杆、栏板、扶手均按其扶手中心线长度以延长米计算,计算扶手时不扣除弯头所占长度。
十一、弯头按个计算。
十二、石材底面刷养护液按相应石材面层的工程量计算规则计算。
二、墙柱面工程一、内墙面(内墙裙)抹灰面积,应扣除门窗洞口和空圈所占的面积,不扣除踢脚板、挂镜线和单个面积在0.3m\+2以内的孔洞所占的面积,但门窗洞口、空圈的侧壁和顶面、底面亦不增加,墙垛(含附墙烟囱)侧壁面积与内墙面(内墙裙)抹灰工程量合并计算。
内墙面抹灰长度以墙与墙间的图示净长度计算(间壁墙所占面积不扣除),其高度按下列规定计算:(1)无墙裙的,其高度按室内地面或楼面至天棚底面之间距离计算。
(2)有墙裙的,其高度按墙裙顶面至天棚底面之间距离计算。
广东省建筑与装饰工程综合定额章节说明及计算规则(2020版)《广东省建筑与装饰工程综合定额(2020)》目录(上册) 总说明 (3)第一部份分部份项工程项目A.1 土石方工程 (5)A.2 桩基础工程 (12)A.3 砌筑工程 (14)A.4 混凝土及钢筋混凝土工程 (19)A.5 木结构工程 (24)A.6 金属工程 (27)A.7 屋面及防水工程 (27)A.8 保温隔热工程 (32)(中册)A.9 楼地面工程.............................................................................................. .. (33)A.10 墙柱面工程 (39)A.11 天棚工程 (39)A.12 门窗工程 (41)A.13 幕墙工程 (46)A.14 细部装饰栏杆工程 (48)A.15 家具工程 (49)A.16 油漆涂料裱糊工程 (50)A.17 广告牌工程 (57)A.18 景观工程 (58)A.19 石作工程 (60)A.20 其他工程 (61)(下册)第二部份方法项目.............................................................................................. (63)A.21 模板工程 (63)A.22 脚手架工程 (66)A.23 垂直运输工程 (71)A.24 材料二次运输 (73)A.25 成品爱惜工程.......................................................................................... (74)A.26 混凝土泵送增加费.......................................................................................... (75)A.27 平安文明施工方法项目.......................................................................................... (75)A.28 方法其他项目.......................................................................................... (77)第三部份其他项目.............................................................................................. .. (78)第四部份规费.......................................................................................... (80)第五部份税金.............................................................................................. . (80)总说明一《广东省建筑与装饰工程综合定额(2020)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价标准》(GB50500-2020)、《建设工程劳动定额》和《全国统一建筑工程预算定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情形,依照现行国家产品标准、设计标准和施工验收标准、质量评定标准、平安操作规程编制的。
(建筑工程管理)湖北建筑装饰定额工程量计算规则建筑工程桩与地基基础工程定额说明一、本章适用于一般工业与民用建筑工程的桩基基础,不适用于水工建筑、公路桥梁工程、室内打桩工程。
二、本定额土壤级别的划分应根据工程地质资料中的土层构造和土壤物理、力学性能的有关指标,参考纯沉桩时间确定.凡遇有砂夹层者,应首先按砂层情况确定土级。
无砂层者,按土壤物理力学性能指标并参考每米平均纯沉桩时间确定。
用土壤力学性能指标鉴别土壤级别时,桩长在12m以内,相当于桩长的三分之一的土层厚度应达到所规定的指标。
12m以外,按5m厚度确定.定额中未区别土壤级别的项目已综合考虑,在执行中不得另行换算。
土质鉴别见下表:土质鉴别表三、本定额中打预制钢筋混凝土方桩、液压静力压预制钢筋混凝土方桩,未包括接桩费用,如需接桩,应另按接桩定额计算。
静力压预应力钢筋混凝土管桩定额已经包括接桩费用,不另行计算。
四、预应力管桩按购入成品构件考虑。
桩头灌芯部分填混凝土的按人工挖孔桩红砖护壁内灌桩芯定额执行,设计要求设置的钢骨架、钢托板另计,分别按钢筋笼、预埋铁件定额执行。
五、人工挖孔桩、钻(冲)孔桩,对于岩层划分微风化岩、中风化岩、强风化岩三类。
强风化岩不作入岩计算;中风化岩和微风化岩作入岩计算。
岩石风化程度划分如下表。
岩石风化程度划分表六、单位工程打(灌)桩工程量在下表规定数量以内时,其人工、机械量按相应定额项目乘以系数1.25计算。
七、焊接桩接头钢材用量,设计与定额用量不同时,可按设计用量换算。
八、打试验桩按相应定额项目的人工、机械乘以系数2计算。
九、打桩打孔,桩间净距离小于4倍桩径(桩边长),按相应定额项目中的人工、机械乘以系数1.13。
十、定额以打直桩为准,如打斜桩斜度在1:6以内者,按相应定额项目乘以1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
十一、定额以平地(坡度小于15º)打桩为准,如在堤坡上(坡度大于15º)打桩时,按相应定额项目人工、机械乘以系数1.15。
深圳市装饰工程消耗量定额(2020)分析与解读一、引言在建筑行业中,装饰工程一直都是一个非常重要的领域。
而深圳作为我国经济最为发达的城市之一,其建筑行业也一直都备受瞩目。
深圳市装饰工程消耗量定额(2020)作为行业内的标准文献,承载了着对于行业内施工建设的重要影响。
二、深圳市装饰工程消耗量定额(2020)的基本概述1. 定额的意义深圳市装饰工程消耗量定额(2020)是指在进行装饰工程施工时,按照规定的标准和要求,对于各项材料、工艺的消耗量进行明确的规定和规范。
这种规范旨在统一市场行为,提高施工效率,保证工程质量,降低施工成本。
2. 定额的制定过程深圳市装饰工程消耗量定额(2020)的制定是经过深圳市相关部门的专家和技术人员,依据国家建筑标准和行业实践经验,对于各项材料、工艺的消耗量进行科学的测算和调研,最终制定而成。
定额的制定过程非常严谨和科学,保证了其可靠性和权威性。
三、深圳市装饰工程消耗量定额(2020)的深入解读1. 材料消耗量的规定深圳市装饰工程消耗量定额(2020)对于各种常见的装饰材料,如涂料、瓷砖、地板等,都有详细的消耗量规定。
这些规定是经过多次的实际工程检验和修改而成,具有很高的操作性和参考价值。
2. 工艺操作规范的制定除了对于材料消耗量的规定,深圳市装饰工程消耗量定额(2020)还对于各种常见的装饰工艺操作进行了详细的规范。
比如说,对于墙面粉刷、地面找平等工艺操作,在定额中都有着具体的要求和指导。
3. 质量控制标准的制定在深圳市装饰工程消耗量定额(2020)中,对于装饰工程的质量控制也有着相应的规定。
这些规定主要是对于施工中常见的质量问题进行了总结和预防,对于提升工程质量有着重要的指导。
四、我的个人观点与理解深圳市装饰工程消耗量定额(2020)作为行业内的标准文献,对于规范和提升施工质量起着非常重要的作用。
通过对定额的深入了解和运用,可以帮助施工方提高施工效率,降低成本,提升工程质量,实现可持续发展。
房修装饰装修工程计算规则第二册总说明一、《装饰装修分册》定额(以下简称本定额)包括楼地面工程,墙柱面工程,天棚工程,门窗工程,栏杆、扶手、线条工程,建筑配件工程、油漆、玻璃工程、共7章1500个子目。
二、本定额适用于一般工业与民用建筑与构筑物的重新装饰装修工程。
传统古建筑装工程如遇现代做法的项目,执行本分册相应定额。
三、各项装修工程定额中均包括必要的毗邻部位保护措施和利用旧料、成品保护、清理现场等工作。
四、本定额各章节定额均按常规做法计算确定人工、材料消耗量,除各章另有说明外,定额中的人工及材料消耗量均不得调整。
五、本定额子目中,除特别标明外,均不包括防水,发生时,执行《土建结构分册》第九章防水工程相应定额子目。
六、室外工程项目,执行《土建结构分册》相应定额。
七、工程中需要支搭脚手架时,执行《措施费分册》中的脚手架工程相应定额。
八、本定额中凡预算价值带()者为不完全价,应补充缺项的材料、成品、半成品价格或按规定应补充的费用后使用。
第一章楼地面工程本章包括地面拆除、整修、垫层、找平层、整体面层、块料面层、木地板及其他面层、防腐面层、楼梯、踢脚,共9节145个子目。
一、工作内容(一)拆除工程1、垫层,整体面层拆除包括:剔凿、清铲、清运等工作。
2、块料面层拆除包括:各种面层及结合层的拆除。
3、不带龙骨的木地板拆除包括:地板及踢脚板等全部拆除;带龙骨的木地板拆除项目除包括上述工作内空外,还包括龙骨及垫木的拆除。
(二)整修工程1、修补块料面层包括:刨起面层、修补垫层、镶贴面层;人造及天然石材面层还包括擦蜡、打蜡、成品保护等全部工作。
2、修补水泥地面包括:铲除空鼓、酥裂和新做面层、养护等工作。
3、修补台明包括:归安整理、剔除空鼓、开裂部位的灰皮,被垫砂浆等工作。
4、木地板及木楼梯整修包括:部件归位、加楔钉固、修整劈裂、粘接;拆换包括拆除损坏部件的配件安装等工作。
5、块料面层清洗擦蜡包括:清洗灰尘污迹、擦蜡出亮等工作。
B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。
二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。
三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数 1.80,材料乘系数0.98。
四、地面刷素水泥浆按B.2墙柱面相应项目计算。
五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。
六、楼地面块料面层水泥浆结合层厚度每增减1mm,每100m2增减相应人工0.276工日,砂浆0.102m3,灰浆搅拌机(200L)0.012台班。
七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。
八、水泥砂浆地面如压线时,每100 m2增加1.58工日。
九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。
十、平铺陶瓷地砖,如设计有波打线,周长≤2400mm时,其损耗率调整为2.5%;周长>2400mm时,其损耗率调整为4%;波打线执行零星项目。
十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100 m2增减干粉型粘结剂169kg,水增减0.042m³,其他不变。
十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。
十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015 m2的石材,执行点缀定额项目。
十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。
十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。
十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。
楼梯踢脚线按相应踢脚线项目乘1.15计算。
十七、楼梯不包括板底及侧面抹灰。
板底抹灰执行本册“B.3天棚工程”相应项目,侧面抹灰按本册B.2墙柱面工程相应项目计算。
十八、楼地面块料零星项目适用于楼梯侧面、台阶侧面、小便池、蹲台、池槽以每个平面面积在1 m2以内定额未列项目的工程。
十九金刚砂耐磨地面基层混凝土厚度调整执行混凝土场面每增减5mm项目。
二十、木地板填充材料,可按有关章节相应项目计算。
二十一、设计规定龙骨的间距、规格和型号如与定额取定不同时,可按设计调整,但人工、机械不变。
二十二、防静电活动地板子目中已包括各种附件配件。
二十三、楼梯基层板按水平投影面积套用相应地面基层板乘以系数1.37。
二十四、扶手、栏板、栏杆的主要材料用量,其设计与定额不同时,可以调整,但人工、机械不变。

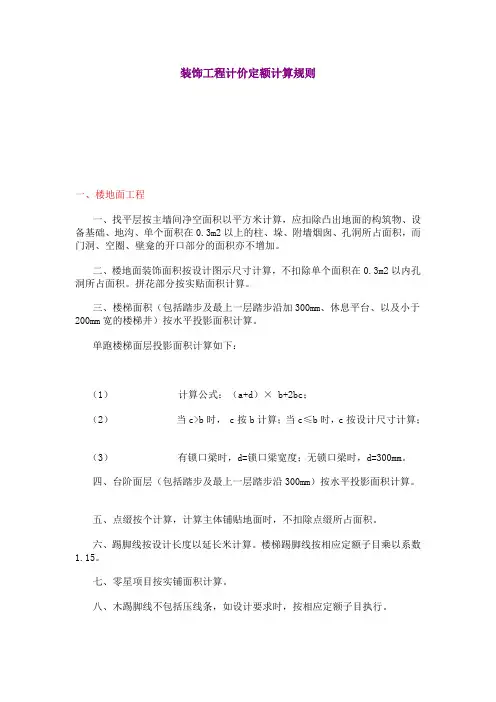

工程量计算规则一、楼地面整体面层、找平层按主墙间净面积计算。
应扣除凸出地面的构筑物、设备基础及室内铁道等所占的面积(不需作面层的地沟盖板所占的面积亦应扣除),不扣除柱、垛、间壁墙、附墙烟囱及0.3 m2以内孔洞所占的面积,但门窗、空圈和暖气包槽、壁龛的开口部分亦不增加。
二、垫层按设计规定厚度乘以楼地面面积以“m³”计算。
三、块料面层、橡塑面层和其他材料面层按设计图示尺寸以净面积计算,不扣除0.1 m2以内的孔洞所占的面积,门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层计算。
块料面层拼花部分按实贴面积计算。
四、阶梯教室整体面层地面,按展开面积计算,套用相应的地面面层项目,人工乘以系数1.08.五、点缀按个计算,计算铺贴地面面积时,不扣除点缀所占面积。
六、块料楼地面面层酸洗打蜡工程量,按实际酸洗打蜡面积计算。
七、石材楼地面刷养护液按底面面积加四个侧面面积,以“m2”计算。
八、踢脚线按不同用料及做法以“m2”计算。
整体面层踢脚线不扣除门洞口及空圈处的长度,但侧壁部分亦不增加,垛、柱的踢脚线工程量合并计算。
其他面层踢脚线按实贴面积计算。
九、成品踢脚线按实贴延长米计算。
十、TG胶彩色楼地面及其踢脚线项目,不包括基层抹灰,其抹灰应另行计算。
十一、楼梯面层,以楼梯水平投影面积计算(包括踏步和中间休息平台)。
楼梯与楼面分界以楼梯梁外边缘为界,无楼梯梁时,算至最上一层踏步边沿加300mm,不扣除宽度小于500mm的楼梯井面积,梯井宽度超过500mm时应予扣除。
十二、台阶面层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算。
十三、剁假石台阶面层以展开面积计算,套用“B.2墙柱面工程”剁假石普通腰线项目。
十四、零星项目按实铺面积计算。
十五、楼梯防滑条按设计规定长度计算,如设计无规定者,按踏步长度两边共减15㎝计算。
十六、竹、木地板龙骨及基层按面层的实铺面积计算。
十七、栏杆、栏板、扶手、成品栏杆(带扶手)均按其中心线长度以延长米计算。
楼梯栏杆、栏板、扶手、成品栏杆(带扶手)设计无规定时,其长度按全部投影长度乘以系数1.15计算。
十八、计算扶手时不扣除弯头所占的长度,弯头按个另计(一个拐弯计算两个弯头,顶层计算一个弯头)。
十九、硬木扶手项目已包括弯头制安,如适采用成品弯头需另套成品弯头安装项目,同时扣除成品弯头所占长度。
B.2墙柱面工程说明一、石灰砂浆抹灰分普通、中级、高级,其标准如下:1.普通抹灰:一遍底层,一遍面层。
2.中级抹灰:一遍底层,一遍中层,一遍面层。
3.高级抹灰:一遍底层,一遍中层,两遍面层。
石灰砂浆抹灰定额项目按中级抹灰标准取定,如设计不同时,普通抹灰按相应人工乘以系数0.8,高级抹灰人工乘以1.25,其他不变。
二、项目中的抹灰砂浆种类、配合比及厚度是根据现行规范、标准设计图集及我省常规采用的施工做法综合取定的,抹灰砂浆厚度取定见抹灰砂浆厚度取定表。
如设计的抹灰砂浆厚度与定额项目不同时,可按抹灰砂浆厚度调整表调整。
三、本章项目砂浆种类、饰面材料与设计不同时,可按设计调整,人工、机械消耗量不变。
四、本定额已经综合考虑了内外墙抹灰用工,无论内外墙面抹灰均执行相应墙面抹灰定额子目。
五、水泥砂浆找平层项目适用于水泥砂浆打底抹灰,实际抹灰厚度及砂浆各类与项目不同时,可以调整。
六、项目中已包括了砌体及钢板(丝)网等抹灰基层嵌缝所需的工料。
七、石灰砂浆、混合砂浆墙柱面抹灰项目内均已包括了水泥砂浆护角线的工料,工程计价时不另增加。
八、水刷石项目是按水刷水泥白石子浆取定的,如设计采用豆石、色石等其他石子,材料可以换算,其他不变。
九、梁面、柱面抹灰项目,系指独立梁、独立柱。
十、普通腰线系指突出墙面一至二道棱角线,复杂腰线系指突出墙面三至四道棱角线(每突出墙面一个阳角为一道棱角线)。
十一、天沟、泛水、楼梯或阳台栏板、内外窗台板、空调板、压顶、楼梯侧面和挡水沿、厕所蹲台、水槽腿、锅台、独立的窗间墙及窗下墙、讲台侧面、烟囱帽、烟囱根、垃圾箱、通风口、上人孔、碗柜、吊柜隔板及小型设备基座等项的抹灰,按普通腰线项目计算。
十二、楼梯或阳台栏杆、扶手、池槽、小便池、假梁头、柱帽及柱脚、方(圆)窨井圈、花饰等项的抹灰,按复杂腰线项目计算。
十三、挑檐、砖出檐、门窗套、遮阳板、花台、花池、宣传栏、雨篷、阳台等的抹灰,凡突出墙面一至二道棱角线的按普通腰线项目计算;突出墙面三至四道棱角线的按复杂腰线项目计算。
十四、抹灰及镶贴块料面层项目中,均不包括基层面涂刷素水泥或界面处理剂。
设计有要求时,应按设计另列项目计算。
抹TG胶砂浆项目内已包括刷TG胶浆一道,不再另计。
十五、本章石材项目干粉型粘结剂取定厚度4mm,其他块料项目取定厚度2.5mm,干粉型粘结剂厚度如设计要求与定额取定不同时,每增减1mm厚度,每100m2增减干粉型粘结剂169kg,水增减0.042m³,其他不变。
十六、墙面贴块料、饰面高度在300mm以内者,按踢脚板项目计算。
十七、镶贴块料面层:1.块料面层设计规定的砂浆结合层配合比和厚度,如与项目不同时,砂浆配合比和用量可调整,其他不变。
外墙离缝镶贴面砖按缝宽分别套用相应项目,如灰缝与项目取定不同时,其块料及灰缝材料用量可以调整,其他不变。
2.室内镶贴块料面层不论缝宽度如何,均按相应的块料面层项目计算。
3.室内镶贴块料面层设计要求使用嵌缝剂勾缝,取消相应项目中白水泥用量,增加嵌缝剂30kg/100m2。
4.块料面层的零星项目适用于腰线、挑檐、天沟、窗台线、门窗套、压顶、栏板、扶手、遮阳板、雨篷周边以及每个平面面积在1 m2以内的镶贴面。
十八、圆弧形、锯齿形(每个平面在 6 m2以内)等不规则墙面抹灰、镶贴块料面层、隔断、间壁墙按相应项目人工乘以系数1.15,材料乘以1.05。
十九、除已列有柱(梁)面层项目外,未列项目的柱(梁)面层执行墙面相应项目,人工、机械乘以系数1.05。
二十、设计的墙柱(梁)面轻钢龙骨、铝合金龙骨和型钢龙骨型号、规格和间距与定额项目取定不同时,按设计用量与定额消耗量的比例调整人工、机械,材料按设计用量加损耗计算,材料弯弧费另行计算。
二十一、木构件:1.木龙骨基层是按双向计算的,如设计不同时,按设计用量与定额消耗量的比例调整人工、机械,材料按设计用量加损耗计算。
2.木材种类除注明外,均以一、二类木种为准,如采用三、四类木种时,人工及机械乘以系数1.3。
3.面层、隔墙(间壁)、隔断(护壁)子目内,除注明者外均未包括压条、收边、装饰线(板),如设计要求时,按本册B.6其他工程相应项目使用。
4.面层、木基层均未包括刷防火涂料,如设计要求时,按本册B.5油漆、涂料、裱糊工程相应项目使用。
二十二、幕墙:1.玻璃幕墙设计有平开、推拉窗者,仍使用幕墙项目,窗型材、窗五金相应增加,其他不变。
2.玻璃幕墙中的玻璃按成品考虑,幕墙中的避雷装置、防火隔离层项目中已综合,但幕墙的封边、封项的费用另行计算。
3.弧形幕墙人工乘以系数1.1,材料弯弧费另行计算。
二十三、隔墙(间壁)、隔断(护壁)、幕墙等子目中龙骨型号、间距规格如与设计不同时,其用量允许调整。
工程量计算规则一、外墙抹灰。
1.外墙面、墙裙(系指高度在1.5m以下)抹灰,按“m2”计算,扣除门窗洞口、空圈、腰线、挑檐、门窗套、遮阳板所占的面积,不扣除0.3 m2以内的孔洞面积,附墙柱的侧壁应展开计算,并入相应的墙面抹灰工程量内。
门窗洞口及孔洞侧壁面积已综合考虑在项目内,不另计算。
2.女儿墙顶及内侧、暖气沟、化粪池的抹灰,以展开面积按墙面抹灰相应项目,突出墙面的女儿墙压顶,其压顶部分应以展开面积,按普通腰线项目计算。
3.腰线按展开宽度乘以长度以“m2”计算(展开宽度按图示的结构尺寸为准)4.内外窗台板抹灰工程量,如设计图纸无规定时,按窗外围宽度共加20㎝乘展开宽度计算,外窗台与腰线连接时并入相应腰线内计算。
5.水泥黑板按框外围面积计算,黑板边框及粉笔槽抹灰已考虑在项目内,不另计算。
6.拉毛、喷涂、弹涂、滚涂均按实抹(喷)面积以“m2”计算,套用相应项目。
