洞口开挖专项施工方案
- 格式:doc
- 大小:89.50 KB
- 文档页数:36
目录1.编制依据、范围及原则 (1)1.1.编制依据 (1)1.2.编制原则 (1)2.工程概况 (2)3.总体施工安排 (2)3.1.施工准备 (2)3.2.投入设备 (3)3.3.投入人力 (3)3.4.进度安排 (3)4.主要工程项目的施工方案、施工方法 (3)4.1.洞口开挖 (3)土石方调配方案 (3)准备工作: (3)施工工序及方法 (4)4.2.洞口边仰坡防护 (5)砂浆锚杆钻孔、安装 (6)锚杆的注浆 (6)钢筋网防护 (7)喷射混凝土防护 (7)4.3.截水天沟 (9)5.质量保证体系和保证措施 (10)5.1.质量管理组织机构和质量保证体系 (10)5.2.质量保证措施 (11)6.安全、环保保证措施 (13)6.1.安全管理保证措施 (13)安全生产目标 (13)1安全生产组织及保证体系 (13)项目部各级人员及部门的安全生产责任制 (14)6.1.4. 安全生产管理要求 (15)6.2.环保组织措施 (16)洞口边、仰坡开挖与防护施工专项方案1.编制依据、范围及原则1.1.编制依据⑴本标段的招标文件及合同文件;⑵《寨子岗隧道设计图》及相关的隧参图等;⑶本施工组织设计参照如下标准及规范;①《铁路隧道工程施工技术指南》〔TZ204-2008〕③《爆破安全规程》〔GB6722-2003〕⑤《铁路隧道监控量测技术规程》〔TB10121-2007〕⑥《铁路隧道工程施工质量验收标准》〔TB10417-2003〕⑦《客运专线铁路隧道工程施工质量验收暂行标准》〔铁建设【2005】160号〕⑧《铁路施工安全技术规程》〔TB10401.1-2003〕⑨《铁路施工安全技术规程》〔TB10401.2-2003〕⑩《铁路隧道超前地质预报技术指南》〔铁建设【2008】105号〕等;⑷施工现场调查情况及相关参考资料等。
1.2.编制原则⑴严格遵守招标文件中的安全、质量、工期、环保、文明施工等的规定及铁路建设工程施工合同条件、合同协议条款及补充协议内容。
洞身开挖方案范文一、工程概况本项目为一处洞身工程,主要用于承载地下管道或设备等。
洞身的开挖需要符合相关的设计要求和施工规范,确保工程的安全和质量。
二、施工单位施工单位应具备相关的施工资质和经验,可以按照设计要求进行施工,并备有必要的工程设备。
三、前期准备1.施工前应对施工现场进行勘测和测量,了解地下情况和施工条件。
2.制定详细的施工方案,包括开挖顺序、施工方法、支护措施等,并报相关部门审核和批准。
四、开挖措施1.开挖方式可以选择人工开挖、机械开挖或者爆破开挖等。
2.开挖顺序应按照设计要求进行,先开挖顶部土层,然后逐层向下开挖,避免以上土层的坍塌。
3.开挖过程中对坡面和洞壁进行必要的坡护和支护,确保施工过程的安全。
4.根据实际情况采取合适的排水措施,避免洞内积水。
五、支护措施1.洞壁的支护可以采用人工支护、桩木支护、钢支撑或者喷射混凝土等方式,具体选择要根据土质条件和设计要求来确定。
2.支撑方式要符合相关的技术规范和标准,能够承受土压力和地下水压力等作用力。
3.支撑的结构应具备足够的刚度和强度,能够保证洞身的稳定和安全。
六、施工安全1.施工现场应设置必要的安全警示牌和标志,确保施工人员的安全。
2.施工人员应穿戴符合要求的个人防护装备,遵守相关的安全操作规程。
七、施工质量1.施工质量应符合相关的技术规范和标准,并经过专业检测机构的验收。
2.施工过程中要及时记录施工的各个环节和数据,以备查档和追溯。
八、竣工验收1.施工完成后,要进行竣工验收,确保洞身的质量和安全。
2.验收人员要对洞身的支护结构、土质情况、排水措施等进行检查和评估。
九、总结洞身开挖是一项复杂的工程,需要施工单位具备相关的能力和经验。
在施工过程中要严格按照设计要求进行,并注重施工安全和质量控制。
只有做好每一个环节的施工工作,才能保证洞身工程的成功完成。

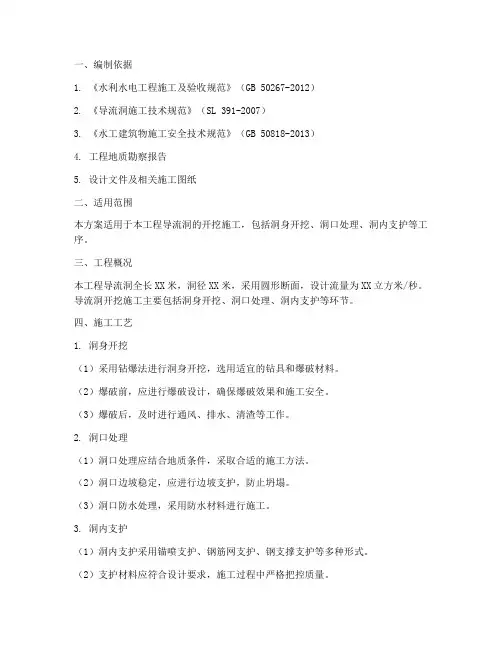

一、编制依据1. 《水利水电工程施工及验收规范》(GB 50267-2012)2. 《导流洞施工技术规范》(SL 391-2007)3. 《水工建筑物施工安全技术规范》(GB 50818-2013)4. 工程地质勘察报告5. 设计文件及相关施工图纸二、适用范围本方案适用于本工程导流洞的开挖施工,包括洞身开挖、洞口处理、洞内支护等工序。
三、工程概况本工程导流洞全长XX米,洞径XX米,采用圆形断面,设计流量为XX立方米/秒。
导流洞开挖施工主要包括洞身开挖、洞口处理、洞内支护等环节。
四、施工工艺1. 洞身开挖(1)采用钻爆法进行洞身开挖,选用适宜的钻具和爆破材料。
(2)爆破前,应进行爆破设计,确保爆破效果和施工安全。
(3)爆破后,及时进行通风、排水、清渣等工作。
2. 洞口处理(1)洞口处理应结合地质条件,采取合适的施工方法。
(2)洞口边坡稳定,应进行边坡支护,防止坍塌。
(3)洞口防水处理,采用防水材料进行施工。
3. 洞内支护(1)洞内支护采用锚喷支护、钢筋网支护、钢支撑支护等多种形式。
(2)支护材料应符合设计要求,施工过程中严格把控质量。
(3)支护施工应按照设计图纸进行,确保支护效果。
五、施工质量控制1. 施工前,对施工人员进行技术交底,确保施工人员了解施工工艺和质量要求。
2. 施工过程中,严格执行施工规范和质量标准,确保施工质量。
3. 对施工过程中的关键工序进行监督检查,确保施工质量。
六、安全措施1. 施工现场设置安全警示标志,明确安全操作规程。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工过程中,加强现场安全管理,防止安全事故发生。
4. 施工现场应配备必要的安全防护设施,如防护栏杆、防护网等。
5. 施工过程中,加强对爆破、高空作业等危险作业的管理。
七、环境保护措施1. 施工过程中,加强环境保护,减少对周边环境的影响。
2. 施工现场应设置排水沟,防止水土流失。
3. 施工结束后,及时清理施工现场,恢复地貌。
目录1、编制根据................................................... 错误!未定义书签。
2、编制范围................................................... 错误!未定义书签。
3、工程概况................................................... 错误!未定义书签。
4、施工工艺................................................... 错误!未定义书签。
4.1总体施工工序............................................. 错误!未定义书签。
4.2施工工艺................................................. 错误!未定义书签。
5、施工机械配置计划........................................... 错误!未定义书签。
6、人力资源配置计划........................................... 错误!未定义书签。
7、安全生产及环境保护保证措施................................. 错误!未定义书签。
8、质量控制措施............................................... 错误!未定义书签。
8.1隧道总体实测项目......................................... 错误!未定义书签。
8.2隧道明洞实测项目......................................... 错误!未定义书签。
8.3隧道明洞防水层实测项目................................... 错误!未定义书签。

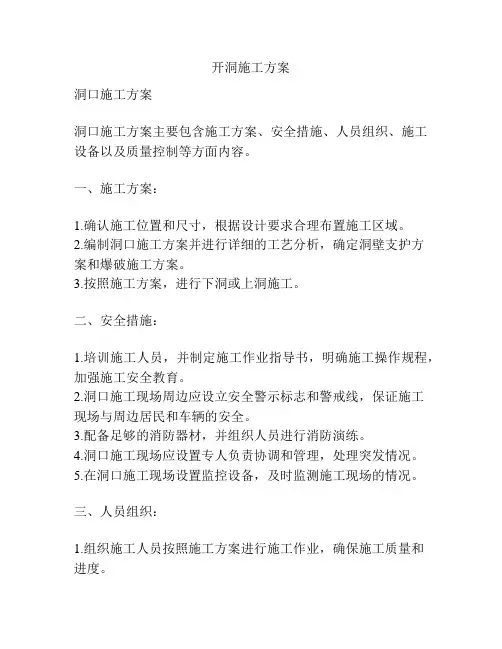

开洞施工方案洞口施工方案洞口施工方案主要包含施工方案、安全措施、人员组织、施工设备以及质量控制等方面内容。
一、施工方案:1.确认施工位置和尺寸,根据设计要求合理布置施工区域。
2.编制洞口施工方案并进行详细的工艺分析,确定洞壁支护方案和爆破施工方案。
3.按照施工方案,进行下洞或上洞施工。
二、安全措施:1.培训施工人员,并制定施工作业指导书,明确施工操作规程,加强施工安全教育。
2.洞口施工现场周边应设立安全警示标志和警戒线,保证施工现场与周边居民和车辆的安全。
3.配备足够的消防器材,并组织人员进行消防演练。
4.洞口施工现场应设置专人负责协调和管理,处理突发情况。
5.在洞口施工现场设置监控设备,及时监测施工现场的情况。
三、人员组织:1.组织施工人员按照施工方案进行施工作业,确保施工质量和进度。
2.划分洞口施工区域,明确施工责任和工作任务。
3.合理安排施工班次和轮班制度,确保施工连续性。
四、施工设备:1.洞口施工所需设备包括钻机、爆破设备、支护设备等。
2.保证设备运行正常,进行定期检修和保养,确保施工过程中设备的可靠性。
五、质量控制:1.制定洞口施工的质量控制标准和验收标准。
2.严格执行施工规范,确保施工质量达到设计要求。
3.对施工过程进行监督和检查,发现问题及时进行整改。
六、环境保护:1.洞口施工现场应严格按照环境保护法和相关规定进行施工,保护周围环境。
2.采取防尘、防噪音等措施,减少对周边环境的影响。
3.清理施工废弃物,妥善处理边坡土方,保持施工现场的整洁。
总结:洞口施工方案是指在工程中开挖洞口时的施工方案,包括施工方案、安全措施、人员组织、施工设备以及质量控制等内容。
通过合理的施工方案和严格的施工管理,可以保证洞口施工的安全、质量和进度。
同时,还需要加强环境保护,保护周边环境的安全和卫生。

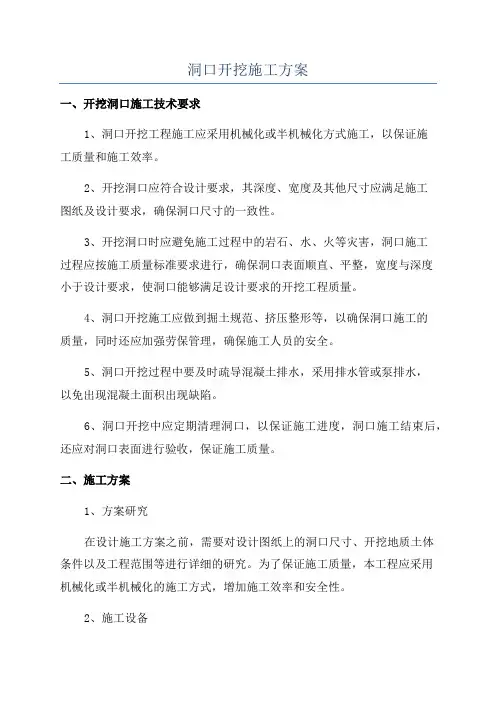

洞口开挖施工方案
一、开挖洞口施工技术要求
1、洞口开挖工程施工应采用机械化或半机械化方式施工,以保证施
工质量和施工效率。
2、开挖洞口应符合设计要求,其深度、宽度及其他尺寸应满足施工
图纸及设计要求,确保洞口尺寸的一致性。
3、开挖洞口时应避免施工过程中的岩石、水、火等灾害,洞口施工
过程应按施工质量标准要求进行,确保洞口表面顺直、平整,宽度与深度
小于设计要求,使洞口能够满足设计要求的开挖工程质量。
4、洞口开挖施工应做到掘土规范、挤压整形等,以确保洞口施工的
质量,同时还应加强劳保管理,确保施工人员的安全。
5、洞口开挖过程中要及时疏导混凝土排水,采用排水管或泵排水,
以免出现混凝土面积出现缺陷。
6、洞口开挖中应定期清理洞口,以保证施工进度,洞口施工结束后,还应对洞口表面进行验收,保证施工质量。
二、施工方案
1、方案研究
在设计施工方案之前,需要对设计图纸上的洞口尺寸、开挖地质土体
条件以及工程范围等进行详细的研究。
为了保证施工质量,本工程应采用
机械化或半机械化的施工方式,增加施工效率和安全性。
2、施工设备。
隧道洞口开挖施工方案1. 引言隧道洞口开挖施工是隧道工程建设的重要环节之一。
合理的洞口开挖施工方案可以保证施工的安全性、高效性和质量。
本文将针对隧道洞口开挖施工进行分析,提出一套操作规范和施工方案。
2. 施工前的准备工作在进行隧道洞口开挖施工前,需要进行一系列的准备工作,包括但不限于以下几个方面:2.1 施工人员培训与安全教育施工人员应接受相关培训,熟悉施工流程和操作规范,并具备相应的安全意识。
施工人员应定期进行安全教育,了解施工现场的安全要求和应急处理方法,以确保施工过程中的安全。
2.2 施工设备和材料准备在进行隧道洞口开挖施工前,需要准备好相关的施工设备和材料,包括但不限于挖掘机、搅拌车、砼泵车等。
同时,还应检查设备和材料的安全性和完好性,确保其能正常运行并满足施工需求。
2.3 施工现场勘察与平面图设计施工前应进行施工现场的勘察,包括地质勘察、水文地质勘察等,以了解施工环境的地质条件和水文情况。
根据勘察结果,设计出具体的施工平面图,确定洞口开挖的位置和尺寸。
3. 洞口开挖施工的步骤与方法隧道洞口开挖施工是一个逐步推进的过程,一般可分为以下几个步骤:3.1 挖掘机开挖首先使用挖掘机进行洞口开挖,根据设计平面图的要求,逐步开挖出洞口的形状,并保持洞口的边缘清晰、垂直。
3.2 混凝土支护在开挖过程中,及时进行混凝土支护,以保证洞口的稳定性和安全性。
根据施工平面图的要求,进行混凝土灌注、固化等工作。
3.3 地质监测在洞口开挖的过程中,应进行地质监测,及时掌握地质变化情况。
根据监测结果,在需要的时候采取必要的支护措施,确保洞口开挖的安全性。
3.4 排水及其他工序根据洞口周围的水文情况,及时进行排水处理。
同时,还需根据具体情况进行其他工序的施工,如边坡处理、洞口加固等。
4. 施工中的质量控制与安全措施在隧道洞口开挖施工中,应进行严格的质量控制和安全措施,以保证施工的质量和安全。
具体措施包括但不限于以下几个方面:4.1 质量控制对洞口开挖的尺寸、形状等进行严格的控制和检查,确保施工符合设计要求,并及时处理出现的问题和缺陷。
西范灌区东扩工程一级总干渠1#﹑2#隧洞工程洞口及洞身开挖与支护专项施工方案编制:柴国信审核:刘志敏榆林市祥和建工路桥集团有限公司编制日期:2016年2月第一节编制说明1、制依据西范灌区东扩工程一级总干渠1#、2#隧洞工程施工标合同文件、施工图、施工组织设计。
我单位对施工现场实地勘察,对原隧洞施工时的调查资料和其它相关资料。
我公司积累的成熟技术、施工方法以及多年来从事同类工程的施工经验。
国家水工建筑物现行设计规范、施工规范、验收标准。
2、编制原则2.1、安全第一的原则专项施工方案设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
在安全措施落实到位、确保万无一失的前提下组织施工。
2.2、优质高效的原则加强领导,强化管理,优质高效。
根据我们在施工组织设计中明确的质量目标,实行全过程严格管理,认真执行ISO9002质量体系标准,积极创新,推广应用新技术、新工艺、新材料、新设备,确保创优规划和质量目标的实现。
2.3、确保工期的原则按照建设单位对本工程工期的要求,精心组织、合理安排、优化方案,认真抓好每一道工序衔接,保证工程进度,从而确保工期的要求,实现工期目标。
第二节工程概况2.1、项目概况1#隧洞位于万荣县裴庄乡西范村南的汾河左岸坡积地带,对应一级总干渠桩号QI0+190—QI0+881,长691m,包括进口渐变断10m,洞身段666m,出口渐变段15m;2#隧洞位于万荣县南张乡万荣庄村东北,对应一级干渠桩号QI7+875—QI8+313.27,长438.26m,包括进口渐变段10m,洞身段428.26m。
1#、2#隧洞处均已有原建隧洞,原建隧洞为城门洞型,洞净宽1.7m,净高2.2m,为浆砌青砖衬砌。
此次施工是对原建隧洞的扩大改造施工,需对原有隧洞拆除后方能进行。
新建后的隧洞为马蹄型,净宽3m,净高3m。
洞挖后在侧边及顶拱采用内挂Φ8钢筋网(15cmX15cm),喷C20砼100厚,局部土体松散地段采用14工字钢拱架加Φ25超前锚杆进行超前支护;喷射砼的内侧及底板砼垫层上采用“无纺布+EV A防水板+无纺布”防渗,最内侧在全断面环周采用300厚C25钢筋砼衬砌,并沿纵向每8m设2cm 宽变形缝一道,缝处设“651”橡胶止水带止水。
ZK13+592~ZK14+548、K13+595~K14+555赤溪隧道洞身开挖首件工程施工方案第一章编制说明一、编制范围本首件工程施工方案编制范围为湖南省马迹塘至安化高速公路第二合同段赤溪隧道洞身开挖工程:Ⅴ级围岩洞身开挖K13+600-K13+603,Ⅳ级围岩洞身开挖K13++,Ⅲ级围岩洞身开挖K14+090-K14+093。
二、编制依据及参考资料1、《公路工程技术标准》 JTG B01-20142、《公路隧道设计规范》 JTG D70-20043、《公路隧道设计细则》 JTG/T D70-20102、《公路隧道施工技术规范》 JTG F60-20094、《公路隧道施工技术细则》 JTG/T F60-20095、《中华人民共和国安全生产法》6、《建筑工程安全生产管理条例》7、《爆破安全规程》 GB6722-20148、《施工现场临时用电安全技术规程》 JGJ46-20129、湖南省马安高速公路工程招标文件和工程量清单;10、湖南省高速公路施工标准化管理指南;11、《公路工程施工安全技术规范》 JTJF90-2015;12、本项目的合同、招投标文件、图纸、施工组织设计等13、经现场考察工地实际情况及本单位同类项目的施工经验及可满足施工需要的各类资源。
三、编制原则遵循“安全第一、优质高效、方案优化、确保工期、科学配置、合理布局”的原则。
1、安全第一的原则施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
2、优质高效的原则加强领导,强化管理,优质高效。
贯彻执行ISO9001质量体系标准,积极推行新技术、新工艺,实行规范化、标准化作业,确保计划工期和质量目标的实现。
施工中加强标准化管理,控制成本,降低工程造价。
3、方案优化的原则科学组织,合理安排,优化施工方案,在施工组织设计中,对隧道开挖、复合衬砌、排水防护等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。
陈家山隧道洞口开挖施工方案一、工程概况陈家山隧道出口位于浙江省新昌县境内,双洞单向交通,两洞净距约28m,设计时速100km/h;隧道区域地形复杂,以Ⅳ围岩为主,最大埋深280m,其中我标段承担陈家山隧道右洞迄止里程YK091+610~YK095+100,长度3500m,出口位于半径为1500m右转曲线上;左洞迄止里程ZK091+600~ZK095+104,长度3504m,出口位于半径为1550m右转曲线上;左右线均为削竹式洞门;线路纵向单向坡为%;隧道出口端定洞口于YK095+100,出口明洞采用削竹式洞门,设计为27m 明洞;隧道出口明暗分界里程为YK095+073,从YK095+073处进洞施工,YK095 +073~YK095+043暗挖进洞段采用Φ108管棚超前支护;地形、地貌陈家山隧道出口位于澄潭镇马面山村附近山坡上,地形起伏小,属于低山丘陵及玄武岩台地区,出口处于斜坡位置地形坡度约15~35°,出洞段轴线与坡面斜交,缓坡处己开发为农田,覆盖层厚度变化较大,部分为易滑体;二、隧道洞口开挖施工方案洞口施工时结合洞口地质及地形条件,尽量使洞口简洁、美观、自然,与环境协调;明洞施工采用明挖法,洞口开挖原则:尽量减少洞口刷坡,争取早进洞;明洞开挖前先完成地表排水系统,采取分层开挖,分层支护,自上而下,边挖边护的明洞边坡加固处理方法;明洞与仰坡开挖同时进行,洞门与明洞整体浇筑;进洞采用先施作管棚、短进尺、弱爆破、快循环、早封闭的施工方案;2.1 洞口边仰坡刷破2.1.1隧道洞口边仰坡刷坡施工总体方案为:采用机械分层开挖,人工配合机械刷坡,自上而下分台阶进行;各台阶开挖、刷坡过程中同时做好坡面防护;⑴边仰坡开挖前,先进行测量放线,放出隧道中线和开挖边界线;根据图纸中提供的刷坡线的坡度:1:1;隧洞洞外采用三角网测量,每个洞口至少设置三个平面控制点,三个点应设在互相通视,交通方便,地基稳定且能长期保存的地方;高程控制采用水准测量进行,每个洞口应布设两个高精度水准点,两个水准点以安置一次水准仪即可联测为准;中线放出后按10m为中桩间距单位打设中线桩;开挖边线桩用等高线法测出,按5m为中桩间距单位打设开挖边界桩;边仰坡施工过程中,每一开挖台阶都要进行测量放线,放线内容为中桩及每台阶的坡脚桩;⑵截水天沟修建;开挖边界线放出后,在开挖边界线5m外结合地形放出洞外截水天沟开挖线;截水天沟在边仰坡开挖前修建,将地表水引离洞口开挖范围,以防止地表水冲刷边仰坡导致失稳坍塌;截水天沟修建时要考虑排出的水不流经洞外道路或能流入洞外排水沟中,使洞内外防排水形成统一体系,利于防水;截水沟采用M5浆砌片石砌筑,尺寸60㎝×60㎝,坡度1:1, 壁厚30cm,以拦截地表水;具体尺寸详见“图2-1、截水沟大样图”;图2-1 截水沟大样图单位:cm洞口边坡喷锚为了更好的作好洞口边坡防护,必须严格按图纸设计进行施工,尽量减少洞口边仰坡的开挖,保证山体的稳定,具体施工如下:1、在靠山体侧边仰坡范围内采用喷、锚、网进行加固,锚杆采用Φ22,长3.5m 的地表砂浆锚杆,梅花型布置,间距1.2m,C20喷射砼厚10cm,钢筋网采用φ6,网格间距为2020cm;2、喷锚支护紧跟开挖面及时施作,喷锚支护施工程序见以下框图:钢筋:按设计选用Φ22的Ⅱ级螺纹钢,长3.5m的地表砂浆锚杆,应将头部加工成扁铲形,以减少插钎阻力并加大锚固力;水泥:选用经检验合格的水泥;砂子:粒度不大于2.5mm的砂子,含云母量不超过%,含泥量不超过3%,不含有机杂质,使用前应经过严格过筛;配合比严格按技术交底规定配合施工;㈢钻眼钻眼设备采用普通气腿式凿岩机,钻眼要按以下要求进行:①、锚杆孔深匀许偏差为-50mm,锚孔直径应比锚杆直径大15mm以上;②、钻孔前应根据设计要求定出孔位,作出标记,孔位允许偏差为±15mm;钻孔应圆直,钻孔方向除现场质检工程师另有要求外,均应尽量垂直岩面;③、孔眼在锚杆安装前必须彻底清洗干净,一般用高压风或高压水冲洗;㈣注浆设备注浆采用挤压式注浆泵;输浆胶管采用25mm高压胶管;注浆管选用内径18~20mm无缝钢管制成;其与胶管连接的一端管口内应加工成均匀斜面,以利于砂浆顺利通过;注浆管的长度比眼深大0.5m即可;㈤注浆锚杆眼里注浆是否饱满,是保证锚杆支护质量的关键;注浆时,将搅拌好的砂浆装入注浆泵;将注浆管插入眼中,使管口离眼底部10cm间隙,开动注浆泵,待砂浆注入孔眼后,注浆管逐渐被砂浆向外推挤,此时可将注浆管均匀向外退出,注到孔深的2/3时停止注浆,再由插入的钢筋将孔内挤压填满为止;孔口封堵应采用早强药包;㈥插钢筋锚杆钢筋在插入前应充分除锈并用水湿润,以保证与砂浆紧密结合;插入钢筋时,要沿孔轴线缓慢推入;如遇插入阻力大,可用锤子轻轻打入;锚杆应外露10cm;插入钢筋后,砂浆未达到设计强度前,禁止扰动杆体;㈦钢筋网安设钢筋网应在系统锚杆施作后安设,预先按设计加工钢筋网片,施作时,将钢筋网随需支护岩面的起伏铺设,与被支护岩面间隙约3cm,并与系统锚杆焊接在一起,必要时加设50cm的临时锚杆对钢筋网进行加固;避免钢筋在喷射砼时晃动,钢筋网连接处用细铁丝绑扎或点焊,钢筋网之间的搭接长度不小于20cm;㈧喷射砼施工1、喷射混凝土材料①水泥:水泥标号不得低于,使用前应做强度复查试验;②速凝剂:必须采用质量合格的产品;应注意保管,防止受潮;使用前应做速凝剂效果试验,要求初凝时间不超过5min,终凝时间不超10min;③砂:喷射混凝土应采用硬质洁净的中砂或粗砂,细度模数应大于,含水量一般为5%-7%,使用前应过筛;④石料:采用坚硬耐久的碎石,粒径不大于10mm,且级配良好;2、配合比喷射混凝土必须严格按配合比施工;速凝剂添加不得大于配合比中规定值;为便于过程控制,现场应设有磅称,喷射混凝土材料应每盘称量,材料计量应以质量计算;拌和均匀性每班检查不得少于两次;3、工地布置隧洞喷射混凝土的施工布置,在满足施工工艺的前提下,应力求紧凑,充分利用场地空间及运输线,避免施工干扰;拌和料应采用强制式拌和机,拌料在搅拌前应经过严格筛选,以防止大块料混入喷射机;拌料的运输应使用普通翻斗车或运输搅拌车,运输过程中应防止污染 ;所有工人应配备规定的防护用品如防尘口罩、眼睛、手套等,尽量不使用含石英质的砂,避免工人遭受矽尘危害;喷射机使用的压缩空气必须保证压力稳定,气压应控制在~;可根据喷出料束情况适当调整气压;喷射机应随时保养维修,使之经常处于不漏风、不堵塞的良好工作状态;4、喷射混凝土①喷射混凝土前,应用水或高压风管将岩面的粉尘及杂物冲洗干净;②喷射中发现松动的石块或遮挡喷射混凝土的物体时,应及时清除;③喷射作业应分段、分片由下而上顺序进行,每段长度不超过6m;喷射时应将喷咀的流束作小圆圈慢速移动并垂直于工作面,保持喷咀与喷射面约1m的距离,因为有钢筋网,喷射距离可小于0.6m喷射角度可稍偏,喷射混凝土的调节是由喷射手凭借经验控制的;正确的水灰比喷射时喷层表面应具有轻度的光泽;塑性较好,无干斑或滑流现象;④初喷厚度不小于4~6cm;喷射作业应以适当厚度分层进行,后一层喷射应在前一层混凝土终凝后进行;若终凝后间隔1h以上且初喷面已蒙上粉尘时,应用高压风或水清洗干净;岩面有较大凹洼时,应结合初喷予以找平;喷射时插入长度比设计厚度大5cm铁丝,每1-2m设一根,作为施工厚度控制标志;⑤突然断水或断料时,喷头应迅速移离喷射面,严禁用高压风、水冲击尚未终凝砼;作业完成后,喷射机和输浆管内积料应及时清除干净;⑥应不断总结验证新技术,以减少回弹率,回弹物不得重新用作喷射混凝土材料;⑦喷射混凝土终凝2h后,应喷水养护,养护时间不小于7天;⑧喷射混凝土作业紧跟开挖面时,下次爆破距喷射混凝土完成时间不小于4h;⑨遇地下水地段,喷砼应注意喷射时从地下水渗水点外围喷起,逐渐向内靠拢,直至渗水点周围,再安设排水管把地下水引出,同时注意,地下水较多时,砼可先喷干料,待干料与渗水结合后再喷湿料;喷射砼施工程序见下图:混2-2 超前大管棚施工工艺框图1施作导向墙在施工超前长管棚前先架立三榀18号钢架,间距0.8m,用连接筋焊接形成一整体;在钢支撑上安装布设对应管棚个数的Φ127mm、壁厚4mm、长200c m导向钢管,导向钢管环向间距40cm,位置对应大管棚设计位置,外插角为2°详见图3-5;导向钢管的安装由测量精确定位,使钢管位置与方向准确无误,导向钢管采用Φ16的固定钢筋与钢架焊为整体详见图3-6;然后用C30砼将钢支撑和导向管包裹浇筑厚100cm作为套拱,施工完毕后及时进行养护;管棚正面示意图详见图2-3;图2-3 导向管纵向安装示意图单位:cm图2-4 导向管横向固定示意图单位:cm2钻孔采用管棚钻机钻孔,钻机到位后,调整好钻机至钻孔方向角度、固定钻机;开孔时,低压慢转,钻进过程中利用全站仪有效控制钻孔方向,外插角为2°,保证终孔偏斜率符合规范要求;3清孔用地质岩芯钻杆配合钻头进行反复扫孔,清除浮渣,确保孔径、孔深符合要求,防止堵孔;用高压风从孔底向孔口清理钻渣;用测斜仪等检测孔深、倾角、外插角;图2-5 护拱管棚正面示意图单位:cm4安装管棚钢管钢管节段间用丝扣连接,管壁上间隔10cm梅花形布置Φ12mm的压浆孔,尾部留445cm不钻孔的止浆段,管尾50cm范围做Φ10mm的加筋箍;管棚钢管由钻机顶进,顶进时,节长6m和3m管节交替使用,以保证隧道纵向同一断面内的接头数不大于50%,管棚顶到位后,钢管与导向管间隙用速凝水泥等材料堵塞严密,以防浆液流出,管棚止浆采用Φ32止浆阀门;可用钻机直接旋转顶进管棚至孔底,详见图2-6大管棚构造图5注浆注浆前先将孔内泥砂清干净,再进行注浆;浆液采用水泥单液浆,水灰比:1,注浆压力~,实际注浆时参数可根据现场试验予以调整;管棚封堵塞设有进浆孔和排气孔,当排气孔流出浆液后,关闭排气孔,注浆压力逐步升高,达到设计终压,并继续注浆15min以上;进浆量一般控制在20~30L/min以下;6施工控制要点1钻孔前,精确测定孔的平面位置、倾角、外插角,并对每个孔进行编号;2钻孔仰角1°以为宜,工点应根据实际情况作调整;钻孔仰角的确定应视钻孔深度及钻杆强度而定,一般控制在1°~°;施工中应严格控制钻机下沉量及左右偏移量;3严格控制钻孔平面位置,管棚不得侵入隧道开挖线内,相邻的钢管不得相撞和立交;4经常量测孔的斜度,发现误差超限及时纠正,至终孔仍超限者应封孔,原位重钻;5掌握好开钻与正常钻进的压力和速度,防止断杆;劳动力组织钻机操作工3~6人,管棚加工2人,钢管顶进8人,注浆6人;机具配备结合正常施工需要,管棚施工机械设备配置如下:管棚钻机1~2台、电动空压机1台、注浆机1台、高速制浆机1台、混凝土拌合站一座、混凝土振动棒2个、钢模板、木模板、型材切割机1台、型钢弯制机1台、交流弧焊机2台、砼搅拌运输车1辆、装载机1辆; 三、质量保障措施为了贯彻质量方针,确保工程质量目标在本项目的实现,针对本工程项目,按照由上向下顺序进行工程质量管理,项目部成立质量管理领导小组,由总工任组长,工程部长任副组长,成员由质检工程师、相关部门部长等组成; 施工人员培训项目管理人员和专业技术人员由取得相应专业技术职称的人员担任,进行“三级”教育,增强其质量和安全意识;推广使用新技术、新工艺、新设备、新材料前进行相关知识的培训;施工技术准备严格以总工程师为首的技术负责制,认真熟悉施工图纸,领会设计意图,及时进行技术交底;编制实施性施工组织设计和各种技术管理制度,严格组织技术交底,不断完善和优化施工组织设计,使施工方案科学合理,措施详实、可行、可靠;施工技术管理执行以总工为首的技术责任制,使施工管理标准化、规范化、程序化;认真熟悉施工图纸,深入领会设计意图,严格按照设计文件和图纸施工,及时进行技术交底,在施工期间技术人员要跟班作业,发现问题及时解决;全面质量管理教育定期对全体施工人员进行全面质量管理教育,牢固树立“百年大计,质量第一”、“质量是企业的生命”的观念,不掌握操作工艺、不明确质量标准的人员严禁上岗操作;广泛开展群众性的质量管理活动,一切从实际出发,实事求是,精心施工,不断提高工程质量; 严格例行质量检查制度工程施工过程中,加强施工过程质量控制,实行“三检制”;项目部设专职质检工程师、各作业队设专职质检员、班组设兼职质检员,保证施工过程始终在质检人员的严格监督下进行,严格执行质量一票否决权;施工测量配齐具有资质和责任心、工作细心的人员和具有准确度要求的仪器设备,按施工组织中的施工测量方案认真做好控制测量、施工测量和竣工测量,认真做好复测工作,确保测量工作准确;严格把好原材料进场关工程中使用的原材料、半成品、成品或构件符合设计要求,并在取得监理批准同意后采购;所有材料运抵现场时,提交材料数量、材料来源证及质检合格证书与监理验证,并协助监理取样送检;严格把好原材料进场关,不合格材料不准验收、进场;来历不明的材料不用,过期变质的材料不用,消除外来因素对工程质量的影响,确保材料质量;质量记录质量记录与质量活动同步进行,内容要客观、具体、完整、真实、有效,字迹清晰,具有可追溯性,各方签字要齐全;由施工技术、质检、测试人员或施工负责人按时收集记录并保存;确保本工程全过程记录齐全;质量检查资料采用统一格式,并符合档案资料分卷归档要求;加强对成品的保护施工过程中对已完分项、分部工程制定防护措施加以保护;对成品的保护,着重抓施工顺序和防护措施,不颠倒工序,按正确的施工流程组织施工,防止前道工序损坏或污染后道工序;四、安全保障措施1施工现场实施机械安全管理及安装验收制度,施工机械、机具和电器设备,在安装时按照安全技术标准进行检测,经检测合格后方可安装,经验收确认状况良好后方可运行;机械操作人员定期维护、保养机械,确保完好率和使用率,严禁带病工作;2车辆驾驶员、机械操作员及特种作业人员,必须持证上岗,严禁无证操作;严禁酒后驾驶车辆和操作机械,车辆严禁“三超”;3下雨或雨天后施工时要派人检查边仰坡的稳定性;4施工现场用电应采用三相五线制供电系统,且工作接地电阻值不得大于4欧姆;供电线路始端、末端必须做重复接地;当线路较长时,线路中间应增设重复接地,其电阻值不应大于10欧姆;5施工现场应有安全标志;在悬崖、陡坎、沟、槽、坑等危险部位必须设有防护设施和安全标志;6注浆时,禁止现场人员在注浆孔附近逗留,防止孔口阀破裂伤人;7注浆时不得随意停水、停电、确属必要,必须事先通知,待注浆完成并冲洗后方可停水停电;8设专职安全员实行24小时值班,巡查安全制度落实情况及有无安全隐患,作好交接班记录;9加强隧道地表检测和隧道围岩量测工作,认真分析、及时反馈信息;。
道冠山隧道洞口开挖施工方案1、工程概况道冠山隧道位于320国道富阳受降至场口段公路改建工程第三合同段内,其设计概况如下:左洞:ZK14+875-ZK16+260,长1385m(其中进口明洞段长125m,出口明洞段长5m,暗洞长1255m。
明洞明挖施工,暗洞按新奥法施工)。
右洞:YK14+880- YK16+275,长1395m(其中进口明洞段长145m,出口明洞段长5m,暗洞长1245m。
明洞明挖施工,暗洞按新奥法施工)。
道冠山隧道进出洞口主要数量(估列):开挖土石方:89000 m3C20喷砼:3000 m3 E6定型钢筋焊接网:22.86t钢拱架(18号工字钢):5920kg 模注C30砼:6580 m3Ф108*6大管棚:128295kg1.1道冠山隧道工程地质概况1.1.1 地形、地貌本工程位于丘陵山区和冲积、冲海积平原,地势自西北向富春江倾斜。
水系呈树枝状,雨季水位猛涨,水流湍急,枯水期流量较小。
区内岩体大多风化较强烈,山区植被较发育。
1.1.2 工程地质条件本区域工程揭露的地层主要有:(1)前第四系;(2)第四系主要岩性为砂岩、石英砂岩,地质条件较差。
1.1.3 水文工程地质条件本项目位于中北亚热带过渡区,湿润多雨,四季分明,光照充足,雨量充沛,工程所在区域属富春江流域,区内水系较发育,多为排洪沟及山间冲沟,呈南北向或东西向,汇流入富春江,区域内河流径流由大气降水和地下水补给。
根据地下水的赋存条件,地下水可划分为松散岩类孔隙水和基岩裂隙水两大类。
据附近钻孔水质检测结果,本区地下水对砼无腐蚀性.1.1.4 地震测区地震具有强度弱,震级小,频度低等特点。
根据质量技术监督局发布的1/400万《中国地震参数区划图》(GB18306-2001),确定本场地地震动峰值加速度为0.05g(相当于地震基本烈度:Ⅵ度),区域稳定性好。
2、洞口开挖施工方案2.1 施工准备及场地布置施工前,应深入工地做好以下调查工作:对交通运输条件和施工运输便道进行方案比选;施工场地布置与洞口相临路基工程、弃渣利用、农田水利、临时施工征地的关系。
设计施工用水、用电方案。
先利用出碴平整场地,以利洞口场地布置。
道冠山隧道进洞口土地已交付,施工便道已通至洞口,本分部工程管理人员和施工人员以及施工机械都已到位,且已办好爆破证。
边仰坡锚喷支护所用的材料均取样化验,各种砼、砂浆配合比已作好。
2.2 施工放样项目部派遣有多年隧道施工经验的工程师和技术人员负责测量工作,严格按照测量规范,设置精密控制网点,并自始至终作好下述工作:①、会同设计单位现场交接和复查测量控制点,施工测量用的基准点、水准点,并定期复核。
②、洞外水准点应根据隧道平纵面,隧道长度等进行复核,洞内控制点应根据施工进度设定。
洞内控制点必须稳定、可靠,且通视良好,水准点设在不易损坏处。
测量仪器、工具在使用前应作好校核。
洞内导线根据洞口投点向洞内作引伸测量,洞口投点应纳入控制网内,由洞口投点传递进洞方向的连接角测角中误差,不应超过测量等级的要求,后视方向的长度不宜小于300m ,导线点应尽量沿线路中线布设,导线边长在直线地段不宜短于200m,曲线地段不宜短于70m。
无闭合条件的单导线,应进行二组独立观测,相互校核。
③、洞内水准路线应由洞口高程控制点向洞内布设,结合洞内施工情况,测点间距以200-500m为宜。
洞内施工用的水准点,应根据洞外、洞内已设定的水准点,按施工需要加设。
为使施工方便,在导坑内拱顶、边墙施工地段宜每100m设立一个临时水准点,并定期复核。
进洞开挖前,根据图纸及有关勘测资料,对交付使用的隧道轴线桩、平面控制三角网基点桩以及标高控制的水准基桩等进行详细的测量检查和核对,建立隧道专门的平面、高程控制网,精确放出隧道洞门位置。
并在每个洞口设置三个相互通视、稳固不动的平面控制点以及两个高精度水准点。
在明洞拉槽开挖前应结合路基情况事先做好排水工作,洞口环行截水沟应先期完成。
洞口环行截水沟采用挖方路段坡顶外截水沟形式,在隧道开挖线5m外设置,将地表水、仰坡水汇流引离洞口,并在完善洞口附近的防排水设施后,再进行明洞开挖。
在洞口开挖过程中,结合洞口路堑施工分层开挖,边仰坡开挖与边仰坡防护同步进行。
对弱风化砂砾岩,采用减弱松动爆破配合风镐挖掘,装载机及自卸汽车装运。
当开挖边坡和仰坡稳定性较差时,采用全部或局部临时挂网喷锚予以加固。
2.3施工防排水2.3.1地表防、排水①先处理隧道覆盖层地表积水。
按图纸要求修筑截水沟、排水沟及其他排水建筑物,洞口附近无积水。
②地表的坑洼、钻孔、探坑等用不透水材料或土壤填塞,并分层夯实。
③(边坡、仰坡坡顶的截水沟、排水沟)在路堑土石方开挖前先进行施工,以确保截引地表水,防止出水口顺坡漫流。
④洞口排水与路基边沟组成系统。
⑤洞外路堑向隧道内为下坡时,将路基边沟挖成反坡,以利于向路堑外排水,必要时还可在洞口外适当位置设横向截水沟。
2.3.2 隧道边沟和排水管①隧道边沟按图纸的要求进行施工,并与隧道衬砌同时完成。
②设置排水孔以排除围岩裂隙水和路面水流,并用排水管将水引入边沟。
排水孔间距和排水管的坡度按图纸要求设置,当裂隙水较大时适当加密。
排水管要在初期支护之后施工,以免造成塌方掉块。
2.3.3 防、排水系统①施工中的防、排水工程与隧道竣工使用的排水工程相结合,并各成系统。
②将隧道外地表雨水通畅的导入公路两侧边沟、涵洞或其他安全地带,防止其渗漏到隧道内。
③将隧道开挖施工中的水流应畅通而安全的导入临时排水沟,使洞内无积水。
④竣工后洞内排水沟断面和坡度应符合图纸要求,并保证排除裂隙水的排水管通畅,排除路面水流的排水管进口底端低于路面表面,设置盖板的边沟沟底面低于路面表面。
本合同段隧道考虑到从进洞口往场口方向标高不断升高,属于顺坡施工,本承包人在施工中拟在隧道较低侧设纵向集水沟,将隧道开挖施工中的水流应畅通而安全的导入临时排水沟,使洞内无积水。
排水设专人负责,确保施工过程中洞内排水畅通,保持较干燥的施工环境。
在明洞拉槽开挖前应结合路基情况事先做好排水工作,洞口环行截水沟应先期完成。
洞口环行截水沟采用挖方路段坡顶外截水沟形式,在隧道开挖线5m外设置,将地表水、仰坡水汇流引离洞口,并在完善洞口附近的防排水设施后,再进行明洞开挖。
在洞口开挖过程中,结合洞口路堑施工分层开挖,边仰坡开挖与边仰坡防护同步进行。
对弱风化砂砾岩,采用减弱松动爆破配合风镐挖掘,装载机及自卸汽车装运。
当开挖边坡和仰坡稳定性较差时,采用全部或局部临时挂网喷锚予以加固。
2.2、洞口土方开挖1、恢复中线,测量断面高程,定出边线桩。
2、因洞口开挖宽度、深度较大,采用便道式纵挖法开挖,拟从上到下分层、分台阶进行开挖,每台阶高度5.0~6.0m。
3、土方开挖采用机械化施工方法:挖掘机开挖土方,利用装载机配合自卸汽车将土方运到填方区域。
4、洞口开挖前,先考虑排水系统的布设,防止在施工中线路外的水流入施工区域内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行。
5、对设计中拟定的纵横向排水系统,要随着土石方的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、截水沟的砌筑及边坡的修整和防护,确保边坡的稳定。
2.3、石方爆破开挖1、恢复中线,测量断面高程,放出边线桩。
2、根据地形、地质及开挖深度选择适宜的开挖爆破方法,制定爆破方案。
3、用推土机配合人工整修施工便道,清理表层覆盖土及危石。
4、在地面上准确放出炮孔(井)位置,竖立标牌,标出孔井号、深度、装药量。
5、用推土机配合爆破,创造临空面,使最小抵抗线方向面向装运方向。
6、炮眼按其不同深度,采用手风钻或潜孔钻钻孔,炮眼布置在整体爆破时采用“梅花型”,预裂爆破时采用“一字型”。
7、“梅花型”炮眼集中整体爆破的钻孔设计。
a 、炮眼深度一般为5.0m,不宜靠近设计边坡布设,药室距设计边坡线的水平距离不宜小于最小抵抗线。
b、用药量Q按下式计算:Q =kw3式中:Q—炸药质量(kg);w —最小抵抗线(m),一般为阶梯高度0.5~0.8倍;k —单位岩石的硝胺炸药消耗量(kg/m3),软石为0.26~0.28,次坚石为0.28~0.34,坚石为0.34~0.35。
c、单排群炮用电雷管起爆,每排药包间距:a =(0.8~1.0)w式中:a —每排内炮眼间距(m);w—相邻两炮之间最小抵抗线的平均值(m);d、多排群炮,各排之间的药包间距:b=1.5w当炮眼布置成梅花型时,上下层药包间距:a=2w下式中:w下—下层最小抵抗线(m)。
8、为确保边坡爆破质量,必要时采用预裂爆破技术,光面爆破技术和排眼毫秒爆破技术,同时配合选择合理的爆破参数,减少冲击波影响,降低石料大块率,以减少二次破碎,利于装运和路基填筑。
9、装药前要布好警告,选择好通行道路,认真检查炮孔,吹净残渣,排除积水,做好爆破器材的防水保护工作,雨季或有地下水时,可考虑采用乳化防水炸药。
10、装药分单层、分层装药,预裂装药。
炮眼装药后用木杆捣实,堵塞粘土,堵塞时要注意保护起爆线路。
11、认真设计,严密布设起爆网络,防止发生短路及二响重叠现象。
12、确认危险区内无人、畜、建筑物,警戒线距爆破中心至少300米。
13、顺利起爆,并清除边坡危石后,用推土机清出道路,用装载机或挖掘机装土,自卸汽车运至填方区域。
14、挖方经纵向调运用作路基填料,杜绝随意倾倒,污染环境。
2.4边仰坡防护2.4.1 准备工作喷射施工前,首先清除岩面及坡脚地面堆积碎石,用高压风、水冲洗受喷面,保证受喷面干净。
检查机具和风、水、电等管线路并试运转,对于作业区做到良好的通风。
混合料随拌随喷,若不掺加速凝剂,存放时间不超过2小时;掺有速凝剂时,存放时间不超过规范允许时间,超过者作废弃处理。
2.4.2施喷作业喷射作业分段、分层,由上而下的顺序进行。
喷射时先供水、再供料,后关水。
使喷头尽量垂直于受喷面,喷嘴距离施工面为0.6~1.2米,喷头不停作环形移动,使喷层厚度均匀。
若喷射突然中断,将喷头迅速转离受喷面,以防高压风水冲洗尚未终凝的砼层。
一次喷5~6cm.为控制粉尘,喷射作业系统的水压保持在0.3Mpa以上,喷头风压在0.25Mpa以下。
同时砂子的含水率保持在5~7%。
喷砼终凝两小时后,开始喷水养护,养护时间不少于7天。
2.4.3喷砼的场地布置及劳力组织喷砼施工的平面布置,在满足施工工艺的前提下,力求紧凑,充分利用场地空间及运输情况,避免施工工序干扰。
集料堆料棚设置在洞口附近,用于存储干料,始终保持较低的自然湿度(3~6%),干搅拌前严格筛选,防止大块料混入,干拌物料调制前,所用水泥和集料均过秤,以保证混凝土的质量。
砼搅拌机放在洞外。
用砼搅拌车把混合料运到工作面附近。
储气筒设置在洞外,工地采用400w聚光灯照明,工人配备规定的防护用品(防尘口罩、眼镜、乳胶手套等)。
