监理工程师通知单
工程名称:一期编号:20150720
致:
事由:关于3、6#楼工程施工质量事宜
内容:经监理人员巡视发现如下问题:
1)3#楼一层电梯井隔墙存在连梁与砼主体无可靠连接现象
2)未按设计要求施工外窗下2CM凹槽造型
3)窗台压顶厚度达不到12 CM厚,未按会审交底要求施工
4)存在墙体拉接筋漏放或放置不正确现象
5)存在现浇窗台压顶与过梁钢筋和墙体连接不牢,过梁钢筋未按图集(2根Ⅲ8钢筋)要求施工现象
6)存在现浇窗台压顶砼、现浇过梁砼与填充墙砌筑砂浆掺加杂料现象
7)存在建筑废料放置现场,未及时清运出场;用粉碎机粉碎加气砼砌块下脚料及其废料后用在工程上现象
针对以上问题,监理要求贵项目提高质量意识,严格按照设计及规范要求施工,积极整改存在的问题,粉碎加气砼粉碎机械做退场处理,现场的建筑垃圾及时清运
出场,不得使用不合格的材料及其建筑废料,整改完毕自检合格后报监理复查,否
则将给与经济上必要的处罚,以确保文明施工与施工质量。
项目监理机构:
总/专业监理工程师:
日期:。
监理工程师通知单范本日期:[日期]项目名称:[项目名称]监理工程师:[监理工程师姓名]根据《建设工程监理条例》的规定,本通知单对以下事项进行通知:1. 问题描述[描述问题的背景以及具体的问题情况。
例如,发现施工过程中存在的安全隐患、施工质量不达标等问题]2. 相关方•业主:[业主单位名称]•承包商:[承包商单位名称]•监理单位:[监理单位名称]根据上述问题情况,要求相关方进行以下整改措施:1.承包商整改要求:–[具体要求1]–[具体要求2]–[具体要求3]2.监理单位整改要求:–[具体要求1]–[具体要求2]–[具体要求3]3.业主单位整改要求:–[具体要求1]–[具体要求2]–[具体要求3]整改期限为:[整改期限,例如7天、10天等]5. 督促通知请相关方严格按照以上整改要求及时进行整改,并在整改期限内完成整改。
监理工程师将进行现场督促检查。
如在整改期限内未完成整改,将根据《建设工程监理条例》的规定采取相应的措施。
6. 通知回执请相关方确认收到本通知单,并在下方签字确认。
•业主单位确认人签字:_________________ 日期:________•承包商单位确认人签字:_______________ 日期:________•监理单位确认人签字:_________________ 日期:________7. 备注[添加需要说明的事项,如特殊要求、附件清单等]以上通知,请各方严格遵守,如有疑问,请及时与监理工程师联系。
监理工程师:[监理工程师姓名] [联系电话] [电子邮箱]以上为本通知单范本,请根据实际项目情况进行修改和适用。
监理工程师通知单范本1.监理工程师通知单范本监理工程师通知单工程名称:致:事由:关于施工现场安全隐患事宜内容:监理人员现场巡视发现存在以下安全问题:一、L座升降机接料平台防护门未关严,安全防护不到位;二、AB座楼内临边防护栏杆拆除后未及时恢复完善,存在着安全隐患。
三、D座东侧使用的加压泵设备,接线未接PE保护线,开关箱未关箱门防护;四、施工现场多人未戴安全帽,有流动吸烟现象;五、层间箱用电接线不规范,接线较乱,存在一闸多用现象。
对上述安全隐患事宜,望施工项目负责人对施工现场安全防护措施,进行自检自查,加强安全管理、安全教育、安全技术交底工作,在施工过程中杜绝安全隐患,保证施工安全,对上述存在的安全隐患抓紧整改,自检合格后报监理项目部复查,限期三天整改。
编号:项目监理机构:总/专业监理工程师:日期:2.监理工程师通知单范本监理工程师通知单工程名称:致:事由:关于施工现场安全隐患事宜内容:监理人员现场巡视发现存在以下安全问题:一、L座升降机接料平台防护门未关严,安全防护不到位;二、AB座楼内临边防护栏杆拆除后未及时恢复完善,存在着安全隐患。
三、D座东侧使用的加压泵设备,接线未接PE保护线,开关箱未关箱门防护;四、施工现场多人未戴安全帽,有流动吸烟现象;五、层间箱用电接线不规范,接线较乱,存在一闸多用现象。
对上述安全隐患事宜,望施工项目负责人对施工现场安全防护措施,进行自检自查,加强安全管理、安全教育、安全技术交底工作,在施工过程中杜绝安全隐患,保证施工安全,对上述存在的安全隐患抓紧整改,自检合格后报监理项目部复查,限期三天整改。
编号:项目监理机构:总/专业监理工程师:日期:。
3.监理工程师通知单格式怎么做格式如下:监理工程师通知单工程名称:*********;编号:2013-03-01致:*************团有限公司;事由:安全事宜:内容:我驻雄山沟里煤业项目监理部在你单位现场巡查时发现,你单位已施****层,但仍无设高空安全防护和专用安全通道,特别是由起北面生******,近期场区工人增多,出入频繁,留有很大安全隐患。
监理工程师通知单范文
【范文】。
监理工程师通知单。
编号,2022001。
日期,2022年1月15日。
致,施工单位。
项目名称,XXX工程项目。
尊敬的施工单位:
根据我方对项目进行的监理工作发现,发现了以下问题需要及时整改:
1. 施工现场安全管理不到位,存在安全隐患。
请立即对施工现场进行安全排查,并制定整改方案,确保施工现场安全。
2. 某些工程材料未按照规定标准进行使用,对工程质量造成了一定影响。
请对
工程材料进行检查,确保符合规定标准,并及时更换不合格材料。
3. 施工进度偏慢,未能按照工期要求进行施工。
请加强施工管理,合理安排施
工进度,确保工程按时完工。
4. 施工人员存在违规操作现象,对施工质量和安全造成了一定影响。
请加强对
施工人员的管理和培训,确保施工操作符合规范要求。
以上问题需要贵单位立即进行整改,整改后请及时向我方提交整改报告,并邀
请我方进行复核。
若发现问题未能及时整改或整改效果不理想,我方将依法采取相应措施。
希望贵单位能够重视并严格执行整改要求,共同确保工程质量和安全,达到预期效果。
如有任何疑问,请随时与我方联系,我们将竭诚为您解决问题。
特此通知。
监理工程师,XXX。
日期,2022年1月15日。
以上内容已阅悉,并将严格按照要求进行整改。
施工单位,XXX。
日期,2022年1月15日。
(盖章)。
监理工程师通知单监理工程师通知单在日新月异的现代社会中,我们越来越需要通知,通知一般由标题、主送单位(受文对象)、正文、落款四部分组成。
你所见过的通知是什么样的呢?下面是小编精心整理的监理工程师通知单,供大家参考借鉴,希望可以帮助到有需要的朋友。
监理工程师通知单1目前,本工程施工队伍已经进场,前期进行的土方开挖工作已经告一段落,土建工程工作面已经形成,但工程施工准备工作相当滞后,且施工现场存在众多安全隐患。
因此,为确保本工程能够安全、优质、高效、按期地完成,请施工单位做好以下几个方面的工作:一、工程质量方面:1、实施性施工组织设计、各分部分项工程开工报告尽快上报。
2、建立健全质量保证体系,项目部主要人员明确分工,专人专职,加强“三检”工作,确保工程质量处于可控状态。
3、严格监理程序,每道工序完成后需报请监理工程师检验,上道工序未经检验合格不得进入下道工序。
4、尽快完成原材料的检验和砼配合比设计工作。
材料进场后,向监理工程师提交钢材、砖块等主要材料的出厂合格证明,配合现场监理做好材料取样送检工作,防止不合格材料用于本工程而留下质量隐患。
5、基础开挖到位后严禁被水浸泡和扰动,并按设计要求做好地基承载力试验工作,未做地基承载力或承载力试验达不到设计要求的不得进入下道工序。
6、项目施工区域应合理布置,现场应设置钢筋加工棚,进场的钢筋需做到上盖下垫,对钢筋进行保护,防止钢筋受到污染。
同时分门别类堆放,并设标识牌,不得混放。
二、工程进度方面本工程工期紧、任务重,且即将进入春节,人心不稳。
为实现既定工期目标,要求施工单位精心组织,科学安排,最大限度地发挥人员、机械效能,尽快落实确定各种材料的供应渠道,采取可行措施留住人心,消除一切外部干扰,抓住有利时机完成施工任务。
项目部需制定月、旬和周进度计划以及切实可行的工期保证措施,提交监理工程师审核。
进度计划应尽量细化,工期保证措施需落到实处。
三、安全方面施工不忘安全,安全应排在第一位。
监理工程师通知单范文1. 通知单概述本通知单旨在通知项目相关人员关于工程进展情况、问题解决方案以及相关事项的通知。
1.1 通知单编号[通知单编号]1.2 通知单发起方[通知单发起方名称]1.3 通知单接收方[通知单接收方名称]1.4 通知单日期[通知单日期]2. 工程进展情况根据最新的进展情况报告,工程项目进展如下:2.1 工程进度工程项目已完成的部分:•[工程部分1]•[工程部分2]•[工程部分3]工程项目待完成的部分:•[工程部分4]•[工程部分5]•[工程部分6]2.2 工程质量根据最新的质量检查报告,工程项目质量如下:•[工程部分1]质量合格•[工程部分2]质量合格•[工程部分3]质量合格2.3 工程安全根据最新的安全检查报告,工程项目安全如下:•[工程部分1]安全符合标准•[工程部分2]安全符合标准•[工程部分3]安全符合标准3. 问题解决方案3.1 问题描述根据最新的问题记录,以下问题需要解决:•[问题1描述]•[问题2描述]•[问题3描述]3.2 解决方案针对上述问题,我们提供以下解决方案:•[问题1解决方案]•[问题2解决方案]•[问题3解决方案]4. 相关事项4.1 工程变更根据最新的变更请求,以下工程变更已经批准:•[工程变更1]•[工程变更2]•[工程变更3]4.2 阶段性验收根据工程进展情况,预计下一阶段的阶段性验收将在 [日期] 进行,请相关人员做好准备。
4.3 需要协调的事项根据工程进展情况,以下事项需要相关人员协调解决:•[事项1]•[事项2]•[事项3]5. 联系方式如有任何问题或疑虑,请通过以下方式联系我们:•项目经理:[姓名],联系电话:[电话号码],电子邮箱:[邮箱地址] •监理工程师:[姓名],联系电话:[电话号码],电子邮箱:[邮箱地址] 请相关人员及时查看并回复本通知单,确保信息的传达和确认。
6. 结束语感谢大家对工程项目的配合与支持。
我们将继续努力确保项目的质量和进度。
表A.O.1监理通知单
工程名称:编号:
致XXXX集团有限公司大XX路工程项目经理部
事由:关于特种作业人员未持证上岗的通知
内容:
202X年X月X日15:20分,监理工程师巡查过程中发现,1号钢构加工厂电焊工江安云无桥式起重机操作证,擅自启动桥式起重机进行吊装作业,存在安全隐患的情况。
整改要求:
1、要求你部立即对特种作业人员进行再交底、再培训,杜绝安全隐患事故的发生;
2、特种作业人员必须持证上岗,严禁擅自违章操作特种机械设备;
3、对屡查屡犯的无证人员进行严厉经济处罚或调整工作岗位;
4、若再次发现违章操作人员,将责令项目部对违章人员进行清退处理。
5、限2021年6月5日前完成整改。
项目监理机构(盖章):
总/专业监理工程师(签字):
年月日时—分注:本表一式三份,项目监理机构、建设单位、承包单位各一份。
监理工程师通知单范文一、背景介绍监理工程师是建筑工程中的重要角色,其职责是对工程建设过程进行全程监督、检查和管理,确保工程质量、安全和进度符合相关法律法规和合同要求。
在工程建设过程中,监理工程师需要向业主、施工单位、设计单位等相关方面发出通知单,以便及时解决工程建设中出现的问题。
因此,监理工程师通知单的撰写非常重要。
二、监理工程师通知单的基本要素监理工程师通知单是监理工程师向相关方面发出的一种书面通知,其基本要素包括:1.通知单的标题:通知单的标题应简明扼要,能够准确反映通知单的内容。
2.通知单的正文:通知单的正文应包括以下内容:–通知单的发出日期和编号;–通知单的收件人;–通知单的主题;–通知单的内容;–通知单的要求;–通知单的附件(如有)。
3.通知单的签署人:通知单的签署人应为监理工程师本人,并注明签署日期和单位名称。
三、监理工程师通知单的范文下面是一份监理工程师通知单的范文,供大家参考:编号:XXXXX日期:XXXX年XX月XX日收件人:XXX公司主题:关于工程质量问题的通知尊敬的XXX公司:根据《建设工程质量管理条例》和本工程建设合同的相关要求,我单位对贵公司承建的X XX工程进行了全程监理,并发现以下质量问题:1. XXXX2. XXXX3. XXXX为了保证工程质量和安全,我单位要求贵公司立即采取有效措施,对以上问题进行整改,并在XX日前向我单位提交整改报告。
同时,我单位将对贵公司的整改情况进行跟踪和监督,确保问题得到彻底解决。
特此通知。
监理工程师:XXX单位名称:XXX监理有限公司签署日期:XXXX年XX月XX日四、总结监理工程师通知单是监理工程师在工程建设过程中向相关方面发出的一种书面通知,其撰写需要注意通知单的基本要素,包括通知单的标题、正文和签署人等。
通过本文的介绍,相信大家对监理工程师通知单的撰写有了更深入的了解,希望对大家在工程建设中的实践有所帮助。
监理工程师通知单1. 通知单概述本通知单旨在向施工方、设计方、业主方等各方相关人员传达监理工程师的指示和要求,以确保工程的质量、进度和安全。
2. 监理工程师信息•姓名:[监理工程师姓名]•职务:监理工程师•联系方式:[联系电话、电子邮箱等]3. 工程信息•工程名称:[工程名称]•工程地点:[工程地点]•工程编号:[工程编号]•工程阶段:[工程阶段,例如:施工阶段、竣工验收阶段等]4. 通知事项根据工程目前的情况和要求,监理工程师提出以下通知事项:4.1. 施工进度•监理工程师要求施工方按照合同约定的时间节点推进工程进度,并确保各项工作按照计划有序进行。
•若发现施工进度存在延迟或其他不符合合同要求的情况,施工方应立即采取措施解决,并向监理工程师报告进展情况。
4.2. 质量控制•监理工程师要求施工方按照相关规范、标准和设计要求进行施工,确保施工质量达到预期标准。
•施工方应加强对施工材料、施工工艺和工程质量的监控和把控,及时发现并整改工程质量问题。
4.3. 安全防护•监理工程师要求施工方严格遵守施工安全相关的法规和规范,确保施工过程中的安全防护措施得到有效执行。
•施工方应加强现场安全管理,保障施工人员和现场设备的安全。
4.4. 变更管理•监理工程师要求施工方在进行任何工程变更前,必须向监理工程师申请并得到批准。
•施工方未经监理工程师批准擅自变更工程的,相关后果和责任由施工方承担。
5. 配合与报告5.1. 配合监理工程师要求相关各方积极配合监理工程师工作,包括但不限于提供有关文件、资料和信息等。
5.2. 施工方报告•施工方应按照监理工程师要求,定期向监理工程师提交施工进度、质量和安全等相关方面的报告。
•报告内容应包括工程进展情况、所遇问题及解决方案、安全事故和质量问题的报告等。
6. 联系方式如有任何问题需要与监理工程师进行沟通和联系,请通过以下方式进行:•姓名:[监理工程师姓名]•职务:监理工程师•电话:[联系电话]•电子邮箱:[电子邮箱]7. 结束语通过本通知单,监理工程师希望各方能够理解并积极配合工程的施工、质量和安全各方面的要求,并保持及时沟通和协调,以确保工程的顺利进行。
监理工程师通知单范文
【监理工程师通知单】。
尊敬的施工单位:
根据《建设工程质量管理条例》和《建筑工程监理规范》,我司对贵单位所承建的××项目进行了现场监理检查。
经过检查发现存在以下问题,特发此通知单,希望贵单位能够及时整改。
一、施工安全问题。
1.1 施工现场存在高处坠落风险,未设置足够的防护措施;
1.2 电气设备未按规定进行接地处理,存在触电风险;
1.3 施工现场堆放材料不规范,存在滑倒、碰撞等安全隐患。
二、质量问题。
2.1 部分构件尺寸不符合设计要求,需进行整改;
2.2 部分混凝土浇筑存在空鼓、裂缝等质量问题,需重新浇筑;
2.3 部分管道安装存在漏水情况,需进行检修。
三、环境保护问题。
3.1 施工现场未按要求进行垃圾分类处理,影响了周边环境;
3.2 施工废水未经处理直接排放,对周边水体造成了污染。
四、其他问题。
4.1 施工单位未按时提交施工进度计划和施工方案;
4.2 施工单位未按规定进行施工日志记录,记录不完整。
以上问题需要贵单位立即整改,并在整改后向我司提交整改报
告及相关证明材料。
如有问题需要协调解决,请及时与我司联系,
共同维护工程质量和安全。
特此通知。
监理工程师,×××。
日期,×××。
联系电话,×××。
监理工程师通知单的编写要求1、《监理工程师通知单》一般可由专业监理工程师签发,但发出前必须经过总监理工程师同意,重大问题应由总监理工程师签发。
2、《监理工程师通知单》填写时,“事由”应填写通知内容的主题词,相当于标题;“内容”应写明发生问题的具体部位、具体内容,及相关监理工程师的要求和依据。
3、《监理工程师通知回复单》时承包单位接到《监理工程师通知单》,并已完成了《监理工程师通知单》上的工作后,报请专业监理工程师进行核查的表示。
4、《监理工程师通知回复单》中应对《监理工程师通知单》中所提问题产生的原因、整改经过和今后预防同类问题准备采取的措施进行详尽的说明。
5、专业监理工程师应对《监理工程是通知回复单》所述完成的工作进行核查,签署意见,批复给承包单位。
直到整改到符合要求为止。
6、承包单位对每一份《监理工程师通知单》都要用《监理工程师通知回复单》予以答复。
7、监理通知单后最好附有问题的照片,要求施工单位整改回复时也有照片。
B1监理工程师通知单(水泥)附件1 《工业产品生产许可证管理办法》摘要:《工业产品生产许可证管理办法》(2002年4月19日中华人民共和国国家质量监督检验检疫总局第19号发布)第四章证书和标记的管理第二十二条凡取得生产许可证的产品,企业必须在产品、包装或者证明书上标注生产许可证标志和编号。
第五章罚则第二十七条伪造或者冒用生产许可证的,取得生产许可证的企业转让或者涂改生产许可证标志和编号的,由质量技术监督部门责令其改正,并按照《中环人民共和国产品质量法》第五十三条规定处罚,情节严重的,吊销生产许可证。
附件2 《上海市建设工程材料管理条件》摘要:上海市建设工程材料管理条例(1999年11月26日上海市第十一届人民代表大会常务委员会第十四次会议通过)第三章建设工程材料质量管理第十三条建设单位、建设工程总承包单位或者施工单位应当采购具有生产许可证或者本市建设工程材料准用证的建设工程材料。
B2监理工程师通知单(质量类)
工程名称:XXX 工程编号:B22-XX
事由预留洞口未加筋;X#楼剪力墙、临空墙拉筋
问题
签收人姓
名及时间
致: XX建设工程有限公司
1、水电预留洞口加筋未按图纸施工;
2、X#主楼的剪力墙和临空墙的拉筋未按图纸施工;
3、地下室外墙东南角的内阴角、外阴角的加筋未放;
4、东边框架拄筋有几个拄筋需调整钢筋保护层;
5、X#主楼南边框架部位多余的拄内钢筋清理,木工无法支模、见拄模未合拢处。
6、木工X#主楼部位不得双面封模、待验收后才可封;
7、防密门的模板不能封,待门框安装后;
8、后浇带制模按强制性规范要求施工。
附件共1 页,请于XX年XX月XX 日前填报回复单(A5)。
抄送:
项目监理机构(章): 专业监理工程师:总监理工程师:日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制。
监理工程师通知单该怎么写

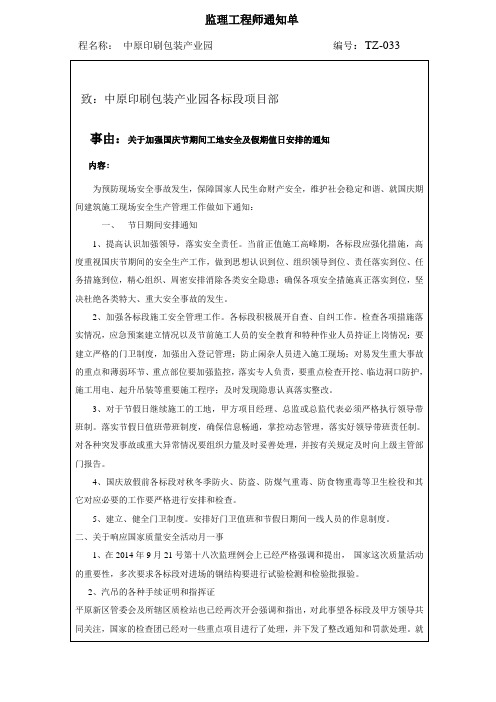

1、前言
监理工程师通知单(简称“监理通知单”)是指监理工程师在检查承包单位在施工过程中发现的问题后,用通知单这一书面形式通知承包单位并要求其进行整改,整改后再报监理工程师复查。
《建设工程监理规范》中5.4.11条规定:“对施工过程中出现的质量缺陷,专业监理工程师应及时下达监理通知单,要求承包单位整改,并检查整改结果”。
在条文说明中规定:“在监理工作中,项目监理机构按委托监理合同授予的权限,对承包单位所发出的指令、提出的要求,除另有规定外,均应采用B1表(即《监理工程师通知单》)。
监理工程师现场发出的口头指令及要求,也应采用B1表予以确认”。
由于监理人员的业务工作水平、思想认识和经验上的不同,目前在签发监理通知单方面往往出现不统一和很多不规范的地方。
笔者结合自身的工作实践,就如何规范使用监理通知单谈以下几点体会。
2、监理通知单的意义与作用
监理通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件。
目的是督促承包单位按照国家有关法律法规、合同约定、施工规范和设计文件进行工程施工,保证工程建设中出现的问题(不符合设计要求、施工技术标准、合同约定等)能得到及时纠正。
监理通知单具有强制性、针对性、严肃性的特点。
监理通知单一旦签发,承包单位必须认真对待,在规定期限内按要求进行落实整改,并按时回复。
善于运用和签发监理通知单是监理有所作为的体现。
它能督促承包单位及时进行整改,促进工程建设的有效进行,有效地维护建设单位的利益。
同时,签发监理通知单也是考核监理如何行使手中权利的一个指标,是对监理业务能力和管理水平的一种检验。
3、目前监理通知单签发中存在的不规范表现
(1)提出的存在问题不详细,缺乏具体表述;或实际内容有偏差,证据不足。
有的监理通知单中所述的问题空洞、抽象,如“现场钢筋保护层厚度不符合要求’,就缺少存在问题的具体钢筋部位、保护层厚度的实测数据、违反的规范名称和具体条款的描述,让人摸不着头脑,给人感觉是监理未到现场实测实量,而是凭拍脑袋想出来的问题。
另外,由于监理人员业务能力和技术水平等综合素质的差别,将缺乏证据或有偏差的内容也写进监理通知单,从而影响到承包单位和建设单位对监理的评价,进而削弱或降低对监理的可信度和权威。
(2)缺乏时间观念,对监理通知单的时效性缺乏认识和重视。
具体表现在监理签发监理通知单的时间和承包单位签收通知单的时间均不具体,多数只署年月日,没有详细到时点分,时效观念弱。
监理通知单的生效是以承包单位在回执上签署姓名和收到的时间为准,如签发和签收时间不具体,直接造成通知单的生效时间含糊。
如承包单位在上道工序施工中发生质量问题时监理签发了通知单,但当天承包单位在问题未整改的前提下擅自进入下道工序施工,此时对方即可辩称收到监理通知单时已完成了上道工序,开始转入下道工序施工,如要求他现在整改,则需要返工,既影响进度,又造成成本增加。
此刻监理可谓骑虎难下,左右为难。
原因就在于监理通知单签发时间不具体。
尤为严重的是,如因对方未及时整改,造成重大质量或安全事故,追究责任时可能因为监理签发通知单的时间不具体而影响到责任界定的划分。
另外,缺乏时效性还表现在通知单中要求承包单位整改的时限不具体,这样承包单位对质量或安全
问题不能及时进行整改,而是无限期拖延,给监理工作带来被动。
(3)仅仅要求承包单位采取整改纠正措施,未要求其采取预防措施.签发监理通知单不仅仅是针对本次发生的问题,更重要的是要求承包单位分析问题产生的原因,并采取相应的预防措施防止类似问题的再次发生,但此点在实际操作中往往被忽视。
试想一下,如果不分析本次发生问题的原因,不采取相应的预防措施,不对人、机、料、法、环等导致问题产生的关键因素予以消除,承包单位的整改只能是治标不治本,类似问题还会在以后一而再、再而三地反复发生。
(4)用口头通知代替签发监理通知单。
有的监理人员习惯于发现问题后均用口头通知承包商进行整改,不留下书面痕迹。
这样,一方面不能完整地体现监理自身的工作情况,是一种监理有所不为的表现:另一方面如发生质量安全问题,就为责任界定留下后患。
有的承包单位不恰当地把监理通知单与上级管理部门对其的质量安全处罚或考核指标挂钩,使之对监理通知中特别敏感,这无形中也为监理正常签发监理通知造成压力。
而监理为顾全与承包单位的关系,采取少发甚至尽量不发监理通知单,进而凡是发现问题均采用口头通知的办法。
(5)不允许承包单位申诉,强令执行。
监理通知单虽有一定的强制性,但根据FIDIC合同条款规定,应允许承包单位申诉。
承包单位如认为监理通知单内容不合理,应在收到监理通知单后24小时内以书面形式向监理提出报告,监理在收到承包单位书面报告后24小时内作出修改、撤销或继续执行原监理通知单的决定,并书面通知对方。
紧急情况下,监理可要求承包水位立即执行监理通知单,或承包单位虽有异议,但监理决定仍继续执行监理通知单,此时承包单位应予以执行。
如因监理通知单指令错误发生追加合同价款和给承包单位造成的损失由建设单位承担,延误的工期相应顺延。
(6)未及时抄送建设单位,监理通知单回复后更是不转发建设单位。
监理往往将监理通知单在第一时间内下发给承包单位,却迟迟不抄送建设单位,影响了建设单位在第一时间对施工中出现问题的全面掌控,导致监理自身也失去了一次争取建设单位对监理处理相关问题支持的机会。
另外,监理通知单回复如不及时转发建设单位,建设单位对监理提出问题的整改落实情况也就不得而知。
(7)签发时监理人员冒名顶替或未做到亲笔签名。
主要表现在监理员以专业监理工程师的名义、专业监理工程师以总监理工程师的名义签发监理通知单,在总/专业监理工程师签名栏上出现冒名签字或者直接打字上去的做法削弱了监理通知单的严肃性,也不利于培养和树立监理人员的责任心。
(8)缺乏能真实反映问题的工程照。
有的项目监理机构未配备数码相机,监理人员在日常巡视检查过程中发现问题就不能做到就地拍照取证,并反映到监理通知单中,直接降低了反映问题的直观性和客观真实性。
4、监理通知单的撰写要点和签发注意事项
在撰写监理通知单时,—方面要坚持原则,分清责任,既要提出问题所在,还要提出解决问题的要求和应当达到的目标;另一方面,内容应准确、完整、条理性强、表达清晰且要符合一定的格式要求。
监理通知单的撰写和签发要注意下列要点和事项(以本文附后的《监理工程师通知单(示例)》的内容顺序依次说明):
(1)监理通知单在用词上,要区别对待。
对要求严格程度不同的用词,应分别采用“必须”、“严禁”、“应”、“不应”、“不得”或“宜”、“可”、“不宜”等。
(2)存在问题部位的表述应具体。
如问题出现在
主楼三层楼板某梁的具体部位时应注明:“主楼三层楼板⑥轴、(A)~(B)列L5梁”。
(3)用数据说话,详细叙述问题存在的违规内容。
一般应包括监理实测值、设计值、允许偏差值、违反规范种类及条款等,如:“梁钢筋保护层厚度局部实测值为18mm,设计值为25mm,已超出允许偏差±5mm,违反《混凝土结构工程施工质量验收规范》(GB50204—2002)5.5.2条款规定”。
对吃不准的问题,监理应在内部切磋商量,查找相关标准规范后予以判断。
(4)要求承包单位整改时限应叙述具体,如:“在48小时内”。
(5)要求承包单位在监理通知单回复时,针对提出问题深刻分析问题产生的原因,并阐述整改采取的措施、整改经过和整改结果等。
(6)要求承包单位采取预防措施,防止类似问题的再次发生。
(7)注明承包单位申诉的形式和时限,如“如对本监理通知单内容有异议,请在24小时内向监理提出书面报告”。
(8)总/专业监理工程师签名栏应亲笔手签,坚持“谁签发、谁签字、谁负责”的原则。
(9)签发和签收时间应具体,宜详细到分钟,如:“2005年3月10日上午9:30监理签发,上午9:35承包单位负责人签收”。
(10)反映的问题如果能用照片予以记录,应附上照片。
(11)监理通知单应及时抄送建设单位。
5、例外建议
(1)在事前控制阶段,为预防施工中可能遇到的问题,监理为事先提醒承包单位,此时建议使用《监理工作联系单》o这样既可以提醒对方在施工中引起足够的注意和重视,并采取相应的预防措施,避免问题的发生,也可减少监理通知单数量,且监理工作联系单一般不需回复,而监理通知单必须一一回复。
但是,如果施工过程中承包单位违反了监理工作联系单中的内容,则应立即签发监理通知单予以指出。
(2)对监理在日常巡视检查过程中发现的一些未违反规范强制性条文的偶然性问题,并且承包单位可以配合立即进行整改的,此时监理也可不发监理通知单,而采取使用《施工整改记录单》的形式。
此记录单与施工通知单形式类似,不同之点是记录单一般由现场监理人
员使用,使用时监理将提出的问题列成表格,要求承包单位对列出的问题一一予以认可,监理对整改情况进行记录,最后的复查情况需承包单位在记录单上确认。
即一张记录单,完整记录了问题的提出、整改、复查的全过程,即解决了问题,又省去了承包单位书面回复等众多环节,提高了解决问题的效率。
如果记录单上的问题反复发生,为引起承包单位足够重视,监理应立即签发监理通知单。
