中铁十局集团有限公司亳州市建安隧道工程三轴水泥搅拌桩施工方案中铁十局集团有限公司亳州市建安隧道工程项目经理部二零一六年十月目录1 编制说明 01.1编制依据 01.2编制原则 01.3适用范围 02 工程数量及水文情况 02.1主要工程数量 02.2工程地质条件 03 施工计划 (1)3.1施工进度计划 (1)3.2机械投入计划 (2)3.3人员投入计划 (2)4 施工方案与工艺 (2)4.1测量放线 (3)4.2开挖沟槽 (3)4.3三轴搅拌桩孔位定位 (3)4.4钻机就位 (3)4.5钻进施工 (4)4.6水泥浆配合比 (5)4.7置换土处理 (5)4.8施工记录 (5)5.施工安全保证措施 (5)5.1机械作业及设备使用安全措施 (5)5.2用电安全预防措施 (6)6.施工质量保证措施 (6)6.1三轴水泥搅拌桩施工质量控制措施 (6)6.2夜间施工保证措施 (8)7.文明施工及环境保护保证措施 (8)7.1文明施工保证措施 (8)7.2环境保护措施 (9)三轴水泥搅拌桩施工方案1 编制说明1.1 编制依据(1)亳州市建安隧道工程施工图及其它相关设计资料;(2)国家及公路行业现行有关施工规范、验收标准。
(3)亳州市建安隧道工程实施性施工组织设计;(4)我集团公司以往积累的施工经验,拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果。
1.2 编制原则(1)根据设计图纸结合现场实际情况,制定科学合理、经济适用、切实可行的施工方案,确保建安隧道工程三轴水泥搅拌桩的各项技术经济指标及施工工期等要求得以实现。
(2)充分考虑三轴水泥搅拌桩施工过程中的重、难点。
(3)合理利用现场资源配置,施工中合理安排施工顺序。
1.3 适用范围本方案适用于亳州市建安隧道工程三轴水泥搅拌桩分项工程,施工里程为K0+347~K0+830。
2 工程数量及水文情况2.1 主要工程数量主要工程数量表如下:(1)地形地貌工程沿线场地为涡河漫滩及河床地貌。
三轴搅拌桩及S W M工法桩施工方案Prepared on 24 November 2020三轴搅拌桩及SWM工法桩施工方案(三标三工区)1、三轴水泥土搅拌桩施工方法及主要技术措施设备选用及施工方法本工程三轴水泥土搅拌桩采用JB-160型三轴式钻孔机进行施工。
Ф850@600 三轴搅拌桩共计约350000,桩长约为:K7+726--K7+755(22米),K7+755--K7+815(22米),K7+815--K7+965(21米),K7+965--K8+020(10米)。
具体详见本工程围护图纸。
本单位计划安排1台三轴搅拌桩机在K7+726南侧向东施工,具体施工顺序详见桩机运行路线图。
桩机开始施工前测量复核桩位后开始施工。
JB-160Φ850三轴水泥土搅拌桩施工机械图(采用步履式) Ф850@600三轴水泥土搅拌桩,即边轴正旋转注浆搅拌、中轴反旋转喷气搅拌水泥土的施工方法,根据设计要求本工程采用四搅两喷(上下均搅拌,下沉喷浆,即两上两下)施工工艺。
三轴搅拌桩施工完毕,土方开挖前,应先做降水试验,进行帷幕验证,验证止水帷幕的止水效果。
施工工艺流程清除地下障碍、开挖沟槽三轴搅拌桩施工前应首先清除地下障碍,凡大于150㎜以上石块、砼块应尽量清除干净,并填素土,遇到河道段需要修筑围堰、抽水、清淤、回填素土填平,此后用挖掘机开挖宽1200㎜、深1200~1500㎜导槽。
机械施工平台要求平整,平整度不大于50mm,并用履带式挖掘机认真碾压密实,然后铺设路基箱,确保钻机稳定。
所以本工程施工之前先确认三轴搅拌桩施工位置有无在用管线及废掉的管线位置。
先进行下方障碍物清理完毕后方挖沟进行下部工序。
测量放线根据建设单位提供的导线点作为起算依据。
在现场布设施工控制点兼水准点并进行测量、计算。
施工控制点测量采用全站仪,按方向四测回及全圆观测法测量,其成果满足规范要求。
利用复测过的坐标控制点和设计坐标值,经计算并复核有关测量数据后,准确放出三轴水泥土搅拌桩中心线位置。
XXXXXX工程(二标段)三轴搅拌桩试桩方案编制:审核:批准:二○一三年二月二十三日XXXXX工程(二标段)三轴搅拌桩试桩方案一、编制依据1、招投标文件和施工承包合同;2、广州白云国际机场扩建工程二号航站楼及配套设施地下综合管廊工程施工图;3、国家、地方政府相关的规范规程;4、地质勘查报告。
二、工程概况2.1工程简介本工程位于白云机场扩建航站区和站坪区地下,为西侧地下综合管廊,呈南北走向,为B型管廊,普通钢筋混凝土结构,结构宽度为6.7~6.4米,全长720米。
综合管廊主要用于满足机场周边给水、排水、电信、空管信息以及电力布线需要。
管廊结构还包括线路中设置的端部井、放线井、集水井、通风及防火分区等结构,用于满足管廊工艺、消防、通风的方面要求。
2.2工程地质条件地层岩性根据钻探揭露,勘察深度范围内岩土可划分为第四系全新统人工填土层(Q4ml)、第四系全新统耕植土层(Q4pd)、第四系冲积层(Qal)、第四系残积层(Qel),基岩为石炭系下统测水组岩系(C1dc)。
各地层野外特征自上而下依次描述如下:第四系全新统人工填土层①(Q4ml) :成分复杂不均、差异较大,根据填筑成份不同,可分为杂填土①-1、素填土①-3,具体描述如下:杂填土①-1:褐灰等色,主要由碎砖、砼块等建筑垃圾组成,不均匀混杂着粘性土及炭质灰岩、页岩风化土,成分杂乱不均,结构松散。
重型圆锥动力触探试验修正锤击数N63.5=2.9~10.2击,平均6.0击。
该层局部分布于地表,本次详细勘察中共22个勘探点遇见该层,层厚1.60~12.00m,平均5.80m,层底高程5.62~14.86m。
素填土①-3:褐灰、灰黑色为主,局部混杂褐黄色,主要由炭质灰岩、页岩风化土混少量粘性土组成,局部夹少量的中、微风化碎块石和花岗岩、砂岩碎块石,碎块石粒径一般5~30cm,结构松散,密实程度不均,尚未完成自重固结。
局部块石含量较高且块径较大,最大块径超过1.00m。

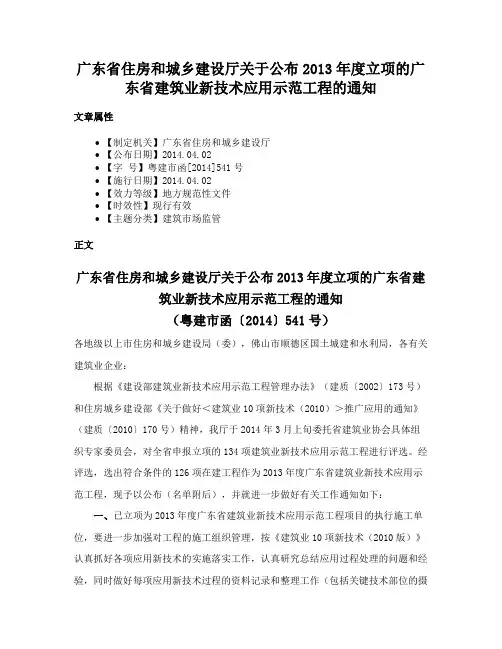

广东省住房和城乡建设厅关于公布2013年度立项的广东省建筑业新技术应用示范工程的通知文章属性•【制定机关】广东省住房和城乡建设厅•【公布日期】2014.04.02•【字号】粤建市函[2014]541号•【施行日期】2014.04.02•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文广东省住房和城乡建设厅关于公布2013年度立项的广东省建筑业新技术应用示范工程的通知(粤建市函〔2014〕541号)各地级以上市住房和城乡建设局(委),佛山市顺德区国土城建和水利局,各有关建筑业企业:根据《建设部建筑业新技术应用示范工程管理办法》(建质〔2002〕173号)和住房城乡建设部《关于做好<建筑业10项新技术(2010)>推广应用的通知》(建质〔2010〕170号)精神,我厅于2014年3月上旬委托省建筑业协会具体组织专家委员会,对全省申报立项的134项建筑业新技术应用示范工程进行评选。
经评选,选出符合条件的126项在建工程作为2013年度广东省建筑业新技术应用示范工程,现予以公布(名单附后),并就进一步做好有关工作通知如下:一、已立项为2013年度广东省建筑业新技术应用示范工程项目的执行施工单位,要进一步加强对工程的施工组织管理,按《建筑业10项新技术(2010版)》认真抓好各项应用新技术的实施落实工作,认真研究总结应用过程处理的问题和经验,同时做好每项应用新技术过程的资料记录和整理工作(包括关键技术部位的摄像和影像资料),在本工程竣工验收后申报应用成果专项验收。
二、示范工程新技术应用成果申报专项验收,按省住房和城乡建设厅《关于对我省建筑企业完成新技术应用示范工程建设任务进行专项验收的通知》(粤建市函〔2011〕223号)要求进行,由执行施工单位报省住房和城乡建设厅建筑市场监管处或委托单位省建筑业协会申请组织验收。
对验收合格的项目,由省住房和城乡建设厅正式颁发“广东省建筑业新技术应用示范工程荣誉证书”,作为建筑企业应用新技术业绩,以及本工程项目提高科技含量业绩。
机施集团广州地铁线网运营管理指挥中心基坑工程风化岩层地区止水帷幕型式研究发 布布 人:张华人:张华 夏翠文夏翠文QC QC 小小 组:三轴搅拌桩先锋小组注册编号:注册编号:2012-1-042012-1-04 创新型机施集团1 Q C 小组情况 表1-11-1::QC QC小组注册表小组注册表小组名称三轴搅拌桩三轴搅拌桩先锋先锋先锋QC QC QC小组小组课题名称广州地铁线网运营管理指挥中心基坑工程风化岩层地区止水帷幕型式研究成立日期20122012年年8月1010日日小组注册号2012-1-04课题类型创新型课题注册号2012-1-04活动时间2012.08—2013.01活动次数10平均接受教育时间94h出席率100%制表人:张华 审核人:侯平生 日期:2012年8月10日机施集团表1-2 QC 小组成员序号组员姓名性别年龄文化程度职务或职称组内分工接受TQC 教育时间1侯平生男31本科助理工程师统筹策划76h 2钟立途男29本科助理工程师方案策划90h 3李智明男34本科高级工程师技术指导120h 4张 华男26硕士研究生技术研究员组织实施成果总结100h 5李伟杰男29本科助理工程师组织实施数据统计88h 6夏翠文女23本科技术研究员资料汇总80h 7范沛强男56高中技术研究员组织实施资料收集88h 8郑盛科男23大专技术研究员组织实施86h制表人:张华 审核人:侯平生 日期:2012年8月10日1 Q C 小组情况机施集团2 工程概况万胜围站广州地铁八号线广州地铁四号线地理位置:广州地铁八号线与四号线交站号线交站——————万胜围站西南侧万胜围站西南侧北临:新港东路东临:新滘南路(规划路)新港东路新滘南路场地成品字形,用地面积场地成品字形,用地面积3.6933.6933.693万万㎡项目名称:广州地铁地铁线网运营管理指挥中心基坑工程机施集团基坑平面示意图A 区B 区C区本基坑工程呈本基坑工程呈““7”字形,面积约字形,面积约3550035500㎡,分为分为A A 区、区、B B 区、区、C C 区3个设计区域,各区情见下表:区段宽度长度面积深度A区180m 131m 23779㎡15.45m B区67.6m 136m 9276㎡15.45m C区28.5m67m1893㎡7.35m机施集团地层编号地层名称天然密度ρ((g/cm3))内摩擦角φ(°)凝聚力c (kPa)<1>人工填土 1.83//<2-1A>淤泥 1.639.08.0<2-1B>淤泥质土 1.7012.010.0<2-2>淤泥质粉细砂、粉细砂1.83//<2-3>淤泥质中粗砂 1.94//<2-4>粉质粘土 1.84*20*25*<5-1>残积可塑状粉质粘土 1.992128<5-2>残积硬塑状粉质粘土2.002333<6>基岩全风化带 2.032436<7> <7-1>基岩强风化带2.152439<8>粉砂质泥岩、泥质粉砂岩中风化带2.44//<8-1>粗砂岩中风化带2.44//<9>粉砂质泥岩、泥质粉砂岩微风化带2.60//<9-1>粗砂岩微风化带2.62//表2-12-1:各土层分布及物理力学指标:各土层分布及物理力学指标机施集团典型地层分布剖面图广泛分布淤泥质粉细砂、细砂及淤泥质中粗砂层厚0.7~10.9m层厚0.7~10.9m基岩强风化、中风化、微风化带岩面起伏变化大机施集团3 课题选择工程主要难点砂层易发生流土和管涌等渗透破坏地下水位较高地下水位较高,,止水帷幕需穿过透水层进入岩层。
围护桩及止水帷幕需根据岩面起伏情况灵活调整标高情况灵活调整标高。
工期紧迫,在确保工程质量、安全的前提下必须严格控制工期。
止水帷幕施工质量工期质量安全风化岩层地区止水帷幕型式研究机施集团4设定目标及可行性分析止水帷幕10月15日完成,40个工作日设定目标工期止水帷幕检测合理率100%,基坑开挖过程中无明显渗水。
质量查阅大量资料,结合实际情况,从施工效果、施工技术和施工进度等方面进行论证,最后选择出最优止水方案。
♦选择最佳止水方案;♦施工过程信息化监控;♦充分发挥工人积极性,加强质量意识。
可行性难题攻克策略施工质量控制根据以往施工经验,经综合考虑,能够满足水平向25延米/天的施工要求,必要时增加台班以确保工期。
工期控制目标可行!机施集团机施集团5提出方案并确定最佳方案头脑风暴机施集团方案自我介绍5提出方案并确定最佳方案机施集团5提出方案并确定最佳方案方案自我介绍机施集团5提出方案并确定最佳方案方案自我介绍机施集团5提出方案并确定最佳方案方案自我介绍机施集团四种方案评分综合评价见表表5-15-1 方案评选综合评价表方案评选综合评价表机施集团2号:号:SQJ SQJ SQJ工法桩工法桩4号:水泥土搅拌桩方案评选130130分分157.557.5分分17070分分200200分分3号:搅喷桩1号:水泥土搅拌地连墙机施集团4号:水泥土搅拌桩机施集团通过进一步分析发现存在:“应选用单轴搅拌桩、双轴搅拌桩、双轴搅拌桩、三轴搅拌桩中的哪种类型;三轴搅拌桩中的哪种类型;”“为保证入岩施工质量,应使用哪种施工顺序。
应使用哪种施工顺序。
”这这两个问题采用头脑风暴法进一步对方案进行二级的深化,如系统图:机施集团类型可行性分析特点结论单轴成桩桩径较小,桩长较短;送浆量小,为满足水泥掺量,耗时较长;桩间冷接触带多,止水薄弱环节多。
优点:搅拌轴转速快,可用于地质较硬的土层;缺点:桩间搭接不易控制,施工工期较长不采用双轴成桩桩径较小,桩长较短;送浆量小,为满足水泥掺量,耗时较长;搭接施工;优点:冷接触带比单轴少一倍缺点:提升速度慢,工期较长不采用三轴成桩桩径较大,桩长较长;充水泥浆时加入高压空气,钻机对水泥土进行充分搅拌,桩体强度和桩身均匀性优于传统的双轴搅拌桩,桩体垂直度、桩与桩的平行性和搭接程度良好,保证了优良的防水性能。
针对不适于硬质土层的弊端,可通过使用高性能机械及改善施工工艺克服。
优点:桩径大,桩长较长;成桩质量好,止水性能优良施工工期较短缺点:需使用高性能机械克服入岩 困难采用表5-7单轴、双轴、三轴搅拌桩评价表不采用不采用采用搅拌桩类型选择机施集团施工顺序示意图可行性分析结论跳打方式先施工第一单元和第二单元,后续第三单元的A 轴、C 轴分别插入第一单元的C 轴孔和第二单元的A 轴孔,依次类推。
1、工法成熟,有较多的工程经验;2、本工程中三轴搅拌桩需入岩,直接进行三轴搅拌桩施工时,岩层段下钻困难,耗时较长,整幅桩均匀性较差,不利于对工期的控制 不选先行钻孔再跳打式先行施工a 1、a 2、a 3……等孔,局部疏松和捣碎底层,然后用三轴搅拌桩机进行跳打施工。
1、先单轴钻孔再三轴搅拌的工艺在广州深基坑支护中无类似工程经验,但相关施工技术相对成熟,施工时刻通过试桩确定施工参数;2、通过大功率钻孔桩机先成孔,克服了常规跳打法在岩层段下钻的困难,可大大减小后续三轴搅拌桩施工难度,缩短成桩时间,整幅桩的搅拌均匀性较好。
选择施工顺序选择表5-8搅拌桩施工顺序分析不采用采用机施集团需入岩的止水帷幕型式研究水泥土搅拌地连墙SQJ工法桩搅喷桩水泥土搅拌桩常规跳打法先单轴引孔再跳打搅拌桩施工顺序三轴搅拌桩双轴搅拌桩单轴搅拌桩搅拌桩类型确定方案过程回顾先单轴引孔再三轴跳打搅拌成桩机施集团机施集团6制定对策针对最终选择的先单轴引孔再三轴跳打搅拌成桩方案,本小组面临的问题主要有:缺乏经验用于类似本工程地质情况的三轴搅拌桩施工成功案例较少,缺少经验。
需进行现场试桩,以确定三轴搅拌桩在本工程地质条件下的适用性。
引孔参数质量控制适用于本工程的单轴引孔施工参数的合理性选择,及其施工质量控制要点。
三轴参数质量控制成桩效果适用于本工程的三轴搅拌成桩施工参数的合理性选择,包括施工速度、水泥掺量等,此外还有施工质量控制要点及成桩质量检查。
机施集团序号对策目标措施地点负责人完成时间1试 桩1、确定三轴搅拌桩的适用性2、得到钻孔及三轴搅拌成桩的施工参数。
1、编写试桩方案2、现场进行试验3、试验总结,确定施工参数。
现场办公室、工地现场李智明2012年9月8日前2钻 孔施 工1、外掺剂量满足方案要求2、下钻与提升速度满足方案要求3、桩位偏差<50mm4、垂直度《 1%5、进度满足搅拌桩施工要求1、编写作业指导书2、严格按照作业指导书施工3、安排专人全程旁站,记录施工参数。
工地现场钟立途2012年10月14日前3三轴搅拌成桩施 工1、水泥掺量满足设计要求2、桩体强度满足设计要求3、下钻与提升速度满足指导书要求4、桩底标高误差在±200mm之间,桩顶标高在(-50 ,200)mm之间5、桩位偏差<50mm;6、桩径偏差<34mm;7、垂直度《 1% ;8、工期30天1、编写作业指导书2、针对所有不同断面的桩编写施工单。
3、严格按照作业指导书施工4、安排专人全程旁站,记录施工参数。
工地现场张 华2012年10月19日前表6-1 对策计划表5W5W1H1H5W1H机施集团7对策实施试桩实施过程试桩时间2012年8月27日~8月29日试桩布置位 置A区:南侧(XK1-30) ,2幅,桩径850mm,桩长17m西侧(XK1-45) ,2幅,桩径850mm,桩长20m北侧 (XK1-49) ,2幅,桩径850mm,桩长21m 主要机械引孔设备:DH608型三轴搅拌桩机1台搅拌设备:JB280型三轴搅拌桩机1台注浆设备:BW-320型压浆泵2台钻孔施工参数速 度下钻速度:上部0.9m/min ,下部0.6m/min提升速度:下部0.6m/min ,上部0.9m/min 用 料上部(离桩底4m至桩顶)清水引孔;下部(桩底以上4m)掺5%的膨润土三轴搅拌施工参数速 度下钻速度:上部0.53m/min ,下部0.6m/min提升速度:下部0.6m/min ,上部0.53m/min 用 料水泥掺量:上部20%;下部40%水 灰 比: 1.5水泥型号:P.O 42.5级硅酸盐水泥泥浆比重:1.364施工工艺先引孔,后三轴搅拌。
其它控制措施严格按照试桩方案执行。
表7-1 三轴搅拌桩试桩简介制表人:李智明 审核人:侯平生 日期:2012年8月26日机施集团试桩实施过程机施集团试桩实施过程机施集团试桩实施过程机施集团试桩实施过程机施集团试桩实施过程机施集团总结评价本次试桩成桩效果较好,桩顶标高、桩底标高、桩位偏差、桩径与垂直度等均在控制范围内,水泥掺量满足设计要求。
