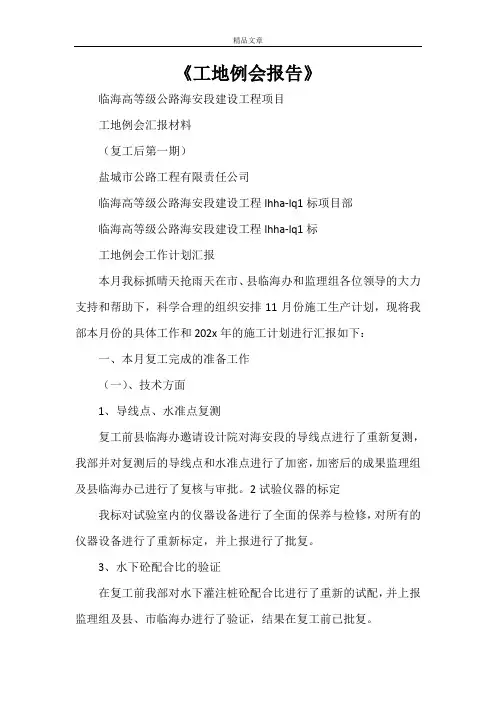

《工地例会报告》临海高等级公路海安段建设工程项目工地例会汇报材料(复工后第一期)盐城市公路工程有限责任公司临海高等级公路海安段建设工程lhha-lq1标项目部临海高等级公路海安段建设工程lhha-lq1标工地例会工作计划汇报本月我标抓晴天抢雨天在市、县临海办和监理组各位领导的大力支持和帮助下,科学合理的组织安排11月份施工生产计划,现将我部本月份的具体工作和202x年的施工计划进行汇报如下:一、本月复工完成的准备工作(一)、技术方面1、导线点、水准点复测复工前县临海办邀请设计院对海安段的导线点进行了重新复测,我部并对复测后的导线点和水准点进行了加密,加密后的成果监理组及县临海办已进行了复核与审批。
2试验仪器的标定我标对试验室内的仪器设备进行了全面的保养与检修,对所有的仪器设备进行了重新标定,并上报进行了批复。
3、水下砼配合比的验证在复工前我部对水下灌注桩砼配合比进行了重新的试配,并上报监理组及县、市临海办进行了验证,结果在复工前已批复。
(二)、施工现场1、施工便道、便桥的整修我部对两座便桥进行了检修与加固,保证复工后的车辆和行人安全;并对便道进行了修补,保证了车辆和行人的通行。
2、拌和楼的保养与标定拌和楼我部邀请了生产厂家对拌和楼进行全面检修与调试,确保能够正常生产,并增加了一台750型拌和机进行备用,且对拌和楼和备用拌和机进行标定。
3、生产场地的硬化我部在复工前对砼生产场地和钢筋制作场地进行了硬化处理,确保施工中的产品质量要求。
二、本月施工计划完成情况(一)、路基1、清理现场:本月完成k1+740~k2+620段清表88000m2;2、施工便道:本月完成k1+740~k2+620段施工便道880m;11月份路基实际完成工作量为11.0万元。
(二)、桥涵1、钻孔灌注桩。
计划完成工程量1146m计30根,实际完成工程量1226m计32根,分别为界河桥2根,北凌河北支线河桥30根;占计划完成工作量的107%。
工地例会汇报材料(1)合同工期:365日历天。
2)开工日期:具体时间以监理下发的开工令为准,暂未下达。
3)合同造价:394177元。
4)建设单位:莆田市湄洲岛渔港建设有限公司。
5)设计单位:福建海峡建筑设计规划研究院。
6)监理单位:广州粤科工程建设监理咨询有限公司。
7)施工单位:中铁港航局集团有限公司。
1.2、工程概况本标段工程内容包括1200m长的防波堤,其中东防波堤500m,西防波堤700m;西防波堤内侧码头270m,计9个150HP泊位,东侧物资码头120m,西侧小船码头223m;1351.32m长护岸,其中东侧外护岸长300m,西侧外护岸长240m,东侧内护岸长381.32m(A段183.32m(东侧30m、与物资码头相连39.12m为直立式结构)、B段内护岸198m),西侧内护岸长430m;陆域形成总计13.32万m2,其中东侧陆域形成5.48万m2,西侧陆域形成7.84万m2;港池疏浚45.13万m3;港池炸礁1.89万m3;卸渔区及道路、堆场93万m2;渔港综合管理中心建筑面积984.62m2;绿化及水电零星工程等。
2、前期主要工作开展情况1)前期管理人员已全部进场。
2)水上水下施工许可证已办理,航行通告已发布。
3)图纸会审及设计交底会议已经召开,形成了书面记录,其中明确了本项目炸礁方量以实际发生量为准。
4)施组已通过公司复审,暂未通过监理、业主审批。
5)挖泥船组于20**年03月01日进场,基槽挖泥已经开始施工,目前完成工程量约1万m?左右,暂未验收。
6)我部已及时取得施工许可证,在湄洲岛地税局进行了合同备案,并开具了一次工程进度款发票,用于应对营改增可能带来的风险。
7)西侧内护岸沙袋围堰准备开始施工。
3、存在问题1)人员物资通行问题因本工程工期紧,任务重,作业人员及物资通行较为集中、频繁,为保证本工程能严格按计划实施,望各相关部门及领导为本项目人员及物资上下岛期间的通行提供便利。

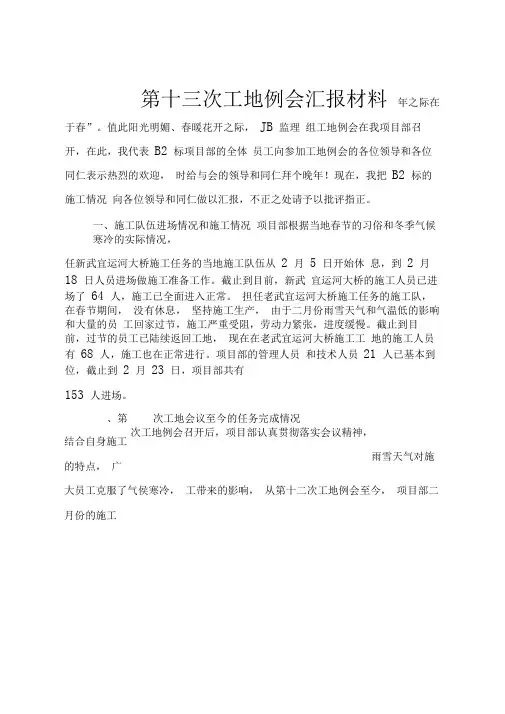

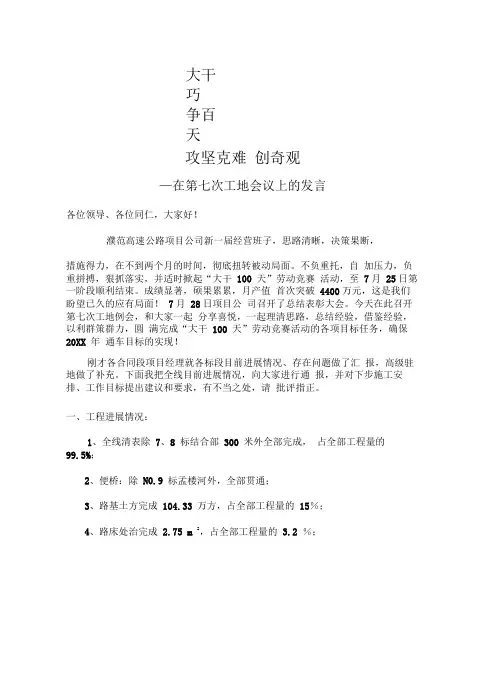

大干巧争百天攻坚克难创奇观—在第七次工地会议上的发言各位领导、各位同仁,大家好!濮范高速公路项目公司新一届经营班子,思路清晰,决策果断,措施得力,在不到两个月的时间,彻底扭转被动局面。
不负重托,自加压力,负重拼搏,狠抓落实,并适时掀起“大干100 天”劳动竞赛活动,至7月25日第一阶段顺利结束。
成绩显著,硕果累累,月产值首次突破4400万元,这是我们盼望已久的应有局面!7月28日项目公司召开了总结表彰大会。
今天在此召开第七次工地例会,和大家一起分享喜悦,一起理清思路,总结经验,借鉴经验,以利群策群力,圆满完成“大干100 天”劳动竞赛活动的各项目标任务,确保20XX 年通车目标的实现!刚才各合同段项目经理就各标段目前进展情况、存在问题做了汇报,高级驻地做了补充。
下面我把全线目前进展情况,向大家进行通报,并对下步施工安排、工作目标提出建议和要求,有不当之处,请批评指正。
一、工程进展情况:1、全线清表除7、8 标结合部300 米外全部完成,占全部工程量的99.5%;2、便桥:除N0.9 标孟楼河外,全部贯通;3、路基土方完成104.33 万方,占全部工程量的15%;4、路床处治完成 2.75 m 2,占全部工程量的 3.2 %;5、水泥搅拌桩累计完成31.22 万延米,占全部工程量的37.3 %;6、碎石桩累计完成81.46 延米,占全部工程量的84%;7、钻孔灌注桩累计完成493 根,占全部工程量的35%;8、桥梁立柱累计完成88 根,占全部工程量的11.9%;9、涵洞、通道累计完成24 座,占全部工程量的13.2%;10、碎石垫层累计完成27.83万m,占全部工程量的72.7%;11、CFG桩累计完成3.69万延米,占全部工程量的45%12、桥台肋板累计完成14个,占全部工程量的7.8%;13、承台系梁累计完成27个,占全部工程量的10.8%;14、盖梁累计完成 3 片,占全部工程量的0.7%;15、梁板预制累计完成 5 片,占全部工程量的0.2%;当月完成产值4435.9 万元。

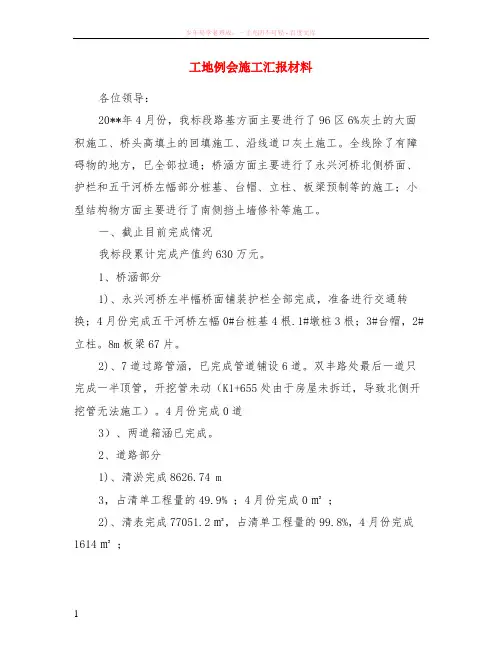

工地例会施工汇报材料各位领导:20**年4月份,我标段路基方面主要进行了96区6%灰土的大面积施工、桥头高填土的回填施工、沿线道口灰土施工。
全线除了有障碍物的地方,已全部拉通;桥涵方面主要进行了永兴河桥北侧桥面、护栏和五干河桥左幅部分桩基、台帽、立柱、板梁预制等的施工;小型结构物方面主要进行了南侧挡土墙修补等施工。
一、截止目前完成情况我标段累计完成产值约630万元。
1、桥涵部分1)、永兴河桥左半幅桥面铺装护栏全部完成,准备进行交通转换;4月份完成五干河桥左幅0#台桩基4根.1#墩桩3根;3#台帽,2#立柱。
8m板梁67片。
2)、7道过路管涵,已完成管道铺设6道。
双丰路处最后一道只完成一半顶管,开挖管未动(K1+655处由于房屋未拆迁,导致北侧开挖管无法施工)。
4月份完成0道3)、两道箱涵已完成。
2、道路部分1)、清淤完成8626.74 m3,占清单工程量的49.9% ;4月份完成0㎡;2)、清表完成77051.2㎡,占清单工程量的99.8%,4月份完成1614㎡;3)、土方开挖完成36688 m3, 占清单工程量的15.2% ,4月份完成7230 m3;4)、4%灰土完成34318.5m3, 占清单工程量的35.7%,4月份完成8088m3;6)、路基6%灰土完成30274.8 m3, 占清单工程量的18.9% ,4月份完成17963.2m3。
二、工程进度与计划对照以及相应的措施根据总体进度计划要求,我标段实际进度比整体计划滞后,主要情况如下:1、永兴河桥西侧6月1日前计划完成路基6%灰土;目前由于拆迁和三线迁移问题导致部分段落还未开挖。
该段的实际施工完成时间将与拆迁和三线迁移时间挂钩。
并随之滞后。
2、永兴河桥计划4月11号转换交通。
目前由于西侧房屋拆迁比较迟。
桥头交通转换部位灰土施工晚,现计划5月1日桥头两侧铺水稳,5月16号转换交通。
计划滞后35天。
3、K0+650~K2+174段灰土计划5月3日前,完成96区5层6%灰土。
