管道安装预算100问
- 格式:doc
- 大小:52.50 KB
- 文档页数:12

第1篇一、选择题(每题2分,共20分)1. 下列哪项不属于安装工程概预算编制的依据?A. 设计文件B. 工程量清单C. 工程量计算规则D. 人工费、材料费、机械费等2. 下列哪项不属于安装工程概预算编制的基本方法?A. 工程量计算法B. 定额法C. 综合单价法D. 系统分析法3. 安装工程概预算编制中,以下哪种情况不属于工程量计算的内容?A. 设备安装B. 管道安装C. 电气设备安装D. 人工搬运4. 下列哪种费用不属于安装工程概预算编制的费用组成?A. 直接费B. 间接费C. 利润D. 税金5. 下列哪种情况不属于安装工程概预算编制的难点?A. 设备选型B. 材料价格C. 人工费用D. 工程量计算6. 下列哪种情况不属于安装工程概预算编制的要求?A. 编制依据齐全B. 编制内容完整C. 编制方法正确D. 编制时间随意7. 下列哪种情况不属于安装工程概预算编制的注意事项?A. 工程量计算准确B. 材料价格合理C. 人工费用计算正确D. 编制时间过早8. 下列哪种情况不属于安装工程概预算编制的作用?A. 为工程招标提供依据B. 为工程投标提供依据C. 为工程结算提供依据D. 为工程验收提供依据9. 下列哪种情况不属于安装工程概预算编制的原则?A. 编制依据原则B. 编制内容原则C. 编制方法原则D. 编制时间原则10. 下列哪种情况不属于安装工程概预算编制的步骤?A. 收集编制依据B. 确定编制内容C. 编制工程量计算D. 编制工程量清单二、填空题(每空1分,共10分)1. 安装工程概预算编制的依据包括_______、_______、_______等。
2. 安装工程概预算编制的基本方法包括_______、_______、_______等。
3. 安装工程概预算编制的费用组成包括_______、_______、_______等。
4. 安装工程概预算编制的难点包括_______、_______、_______等。
面试题姓名:一、填空题(每空1分,共30分)1、建设工程发承包及实施阶段的工程造价应由分部分项工程费、措施项目费、其他项目费、规费、税金五部分组成。
2、清单编码010*********中第1、2位为专业码,第3、4位为附录分类/章顺序码,第5、6位为分部工程/节顺序码,第7、8、9位为分项工程项目名称顺序码,最后3位为清单项目名称顺序码。
3、使用国有资金投资的建设工程发承包,必须采用工程量清单计价的计价方式。
4、分部分项工程和措施项目清单应采用综合单价计价。
投标报价不得低于工程成本。
5、分部分项工程量清单应载明项目编码、项目名称、项目特征、计量单位和工程量五个部分。
6、5芯电力电缆敷设按同截面电缆敷设定额乘以系数_1.3_,6芯乘以系数_1.6_,每增加一芯定额增加_0.3_,以此类推。
7、请说明下列电线电缆的全称:BV- 铜芯聚氯乙烯绝缘电线,YJV- 交联聚乙烯绝缘聚氯乙烯护套电力电缆。
8、室内给水管道工程量, 管道以施工图所示管道中心线长度“m”计量。
不扣除_管件_及_阀门_所占长度。
9、2013版《湖北省通用安装工程消耗量定额及单位估价表》中人工工日单价:普工_60_元/工日,技工_92_元/工日,高级技工_138_元/工日。
10、室内外给水管道界限划分以建筑物外墙皮 1.5m 为界或建筑物入口处设置的阀门为界。
二、单选题(每题2分,共60分)11、采用工程量清单方式招标,招标工程量清单必须作为( A )的重要组成部分。
A.招标文件B.施工设计C.投标文件D.预算定额12、工程预付款用于( A )。
A.承包人支付施工开始时与本工程有关的工程材料费用B.承包人支付施工开始时与本工程有关的支付安装费用C.承包人支付施工开始时与本工程有关的人工费用D.承包人支付施工开始时与本工程有关的动员费用13、工程单价按照其用途划分为( B )。
A.建筑工程单价和安装工程单价B.预算单价和概算单价C.地区单价和个别单价D.定额单价和补充单价14、第九、十册管道安装定额中包含( A )。
<全国统一安装工程预算定额 >答疑 (通风空调制作安装工程1. 本册中各种材质的风管制作安装子目中是否都已包括了支吊架、法兰、加固框的制安、除锈刷油的工作内容?答:本册七种材质的通风管道制作安装子目中,不锈钢通风管道安装不包括法兰、加固框和吊托支架制作安装;铝板通风管道制作安装不包括法兰制作安装。
其余材质通风管道,均包括管件、法兰、加固框和吊托支架的制作、安装、除锈、刷油工作内容,以及支吊架安装使用的膨胀螺栓。
执行上述有关项目时,均不得重复计算。
2. 本册估价表中的系统调整费计取时有什么变化?答:本册估价表系统调整费的计取基数范围有所扩大。
通风空调工程系统调整,包括系统中的各个环节,如风系统、水系统等各分项制安工程,均可单独或集中收取系统调整费。
对于有恒温、恒湿要求的空调系统需进行恒温、恒湿调试者,计取系统调整费后不再计取联动试车费。
系统调整费按全部系统 (包括风系统和水系统定额人工费的 11%计算 , 其中人工工资占 25%。
系统调试费用中包括调试人工,仪器、仪表拆旧,消耗材料等全部费用。
3. 通风管道安装中使用的法兰垫料,在哪些情况下可以调整?答:原则上,法兰垫料已按各种材料品种综合考虑计入估价表内,不得调整换算。
但是若使用 8501阻燃胶条,消防部门或设计单位要求选用,建设单位同意使用的,可以按每 10m2风管增加计价材料费 12.11元计算。
4. 风管壁厚超出估价表规定的,套用什么子目?答:风管板材如设计要求厚度不同者,可以换算,执行最大规格尺寸子目,但基价不予调整。
5. 非标设备、通风管道、管件及部件发生场外运输时,其运输费如何计算?答:应按经批准的施工方案执行,计算公式如下:运费 =车次数 ×车核定吨位 ×吨公里单价 ×里程其中:车次数 =加工件总重量 []车核定吨位 ×装载系数装载系数:①非标设备及通风部件为 0.7。
②通风管道及管件为 0.5。
一、关于电气安装工程中,铜芯电缆终端头在什么情况下需要计算,是不是按照电缆截面尺寸来划分?工程量如何计算?在哪种情况下按电缆头计算,什么情况下按压铜接线端子计算?答:铜芯电缆头是根据制作的工艺来确定的,它的工艺分为:干包式、浇注式热缩式。
但有时电缆头仅仅只做简单的压接,此时就不可套用电缆头制作,而应按压铜接线端子计算。
国标图集看一下,上面有各种工艺的介绍及说明。
实际施工时与图集上可能有区别,但可以大概分出来是那种工艺。
在电缆的两端与盘柜相接的时候需要计算铜芯电缆终端头,是按照电缆截面尺寸来划分套定额,一根电缆两个终端头。
中间头按每250m计1个,预算时一般不计,发生时按实签证.电缆头的计量一般是指电缆进箱柜的电缆头,是按电缆的截面划分的,划分原则是以最大单芯截面积为准。
二、在套用座式大便器安装定额子目中是否包括角阀的价格。
在套用洗脸盆安装定额子目中是否包括角阀和水龙头安装,角阀和水龙头的价格是否也已径包括在里面?答:每个地方定额都有特色,其实不管是哪个地方的定额,你应该对你所用的定额子目构成有个了解,看看里面的工料机构成及消耗量,你就会对你提出的问题一目了然啦。
三、7芯控制电缆穿管敷设能套用35平方以下的电力电缆的定额吗?答:在电气设备安装工程中,对控制电缆有专门的列项,按照电缆的芯数不同以每100m计量的。
而电力电缆是区别电缆有效截面积以100m计量。
虽然定额对他们的工作内容一样,但是基价差别比较大。
不是很清楚tianfeng09所说的7芯电缆具体是怎么表示的,从你说套用35mm2以下我猜想是7×2×2.5的控制电缆了。
如果是这样的话,以内蒙2004年定额为例:我要套用2--669:14芯以下的控制电缆,基价是178.11元/100m。
如果按照铜芯电力电缆套就是2--615:35mm2以下电力电缆,其基价是313.98元/100m了。
电缆一般都很长再加上取费,那么他们的差别就很大了四、不知道这个大家是不是容易漏:给排水的管件(主要是存水弯、检查口、落水漏斗等),这些定额无消耗量,同时又没有对应子目(计价办法是按照实际个数及单价计入分部分项内)?答:检查口是不能套用子目的,包含在定额子目内,存水弯要分情况,有定额子目的,落水斗需要借用土建定额的。

第1篇一、工程概况本项目为某住宅小区厨房管道安装工程,包括给水管、排水管、燃气管的安装。
工程范围涵盖小区所有住宅楼厨房区域的管道安装。
工程预算编制依据为《建筑工程预算编制规范》(GB50500-2013)及相关材料市场价格。
二、工程量清单1. 给水管安装(1)给水管材:PPR管材、PPR管件(2)给水阀门:水龙头、角阀、三通等(3)给水管道安装:包括管道的铺设、固定、连接等2. 排水管安装(1)排水管材:PVC-U排水管、PVC-U排水管件(2)排水检查口:PVC-U检查口、PVC-U地漏等(3)排水管道安装:包括管道的铺设、固定、连接等3. 燃气管安装(1)燃气管材:PE管材、PE管件(2)燃气阀门:燃气表、球阀、三通等(3)燃气管道安装:包括管道的铺设、固定、连接等三、工程预算编制1. 材料费(1)给水管材:按实际用量计算,预算价格为20元/米(2)给水阀门:按实际用量计算,预算价格为10元/个(3)给水管道安装:按实际工程量计算,预算价格为20元/米(4)排水管材:按实际用量计算,预算价格为15元/米(5)排水检查口:按实际用量计算,预算价格为5元/个(6)排水管道安装:按实际工程量计算,预算价格为15元/米(7)燃气管材:按实际用量计算,预算价格为25元/米(8)燃气阀门:按实际用量计算,预算价格为15元/个(9)燃气管道安装:按实际工程量计算,预算价格为25元/米2. 人工费(1)给水管道安装人工费:按实际工程量计算,预算价格为50元/米(2)排水管道安装人工费:按实际工程量计算,预算价格为50元/米(3)燃气管道安装人工费:按实际工程量计算,预算价格为50元/米3. 施工机具费(1)给水管道安装施工机具费:按实际工程量计算,预算价格为5元/米(2)排水管道安装施工机具费:按实际工程量计算,预算价格为5元/米(3)燃气管道安装施工机具费:按实际工程量计算,预算价格为5元/米4. 管道安装工程管理费按实际工程量计算,预算价格为15元/米四、工程预算汇总1. 给水管道安装工程预算:材料费:20元/米× 实际用量人工费:50元/米× 实际用量施工机具费:5元/米× 实际用量管理费:15元/米× 实际用量2. 排水管道安装工程预算:材料费:15元/米× 实际用量人工费:50元/米× 实际用量施工机具费:5元/米× 实际用量管理费:15元/米× 实际用量3. 燃气管道安装工程预算:材料费:25元/米× 实际用量人工费:50元/米× 实际用量施工机具费:5元/米× 实际用量管理费:15元/米× 实际用量五、工程预算总计将给水、排水、燃气管道安装工程预算汇总,得出厨房管道安装工程总预算。

安装专业工程预算常见问题解决一、安装拆除Q:请问工业安装拆除管道、设备、阀门等等的时候是按定额的一半还是按人工和机械的一半?或者按定额的册数不同而不同?A:1.目前仅管道、设备册是按人工和机械的一半,并且“定额的册数不同而不同”。
比如弱电就不行,弱电的机械费含有大量调试用台班费。
2.都是各省自己的解释。
管道应该是人机的0.5,材料不计算二、Q:几个电气安装问题1.当设计图只给出电气进线大致进线图的时候。
进线电缆要如何准确计算及其配管2.当电气工程部分工程单层操作高度超过5m时。
要不要计增加费3.电气接线盒具体是怎样计算其工程量的。
每个灯是不是都要配一个还是在当配管变径的时候才要4.当避雷dai利用柱内两根>16的钢筋引下时计算引下线时是否要X25.当动力配电箱进行PE保护接地时要不要调试A:1.建筑进线电缆一般由总图设计和计算。
进户配管一般埋设至散水外1-1.5M。
埋深按规范。
2.回答室肯定的。
并且还有脚架费哦。
3.配管只要没有分支应该不会中途变径。
凡分支或接线肯定要有盒子,我这里是指规范的,当然不能免除施工偷鸡的责任。
所有明装灯具必须有盒子。
灯具位置是现浇板也肯定要盒子,仅预制板灯位无法装盒子。
4.NO5.许多调试工作是否应该另外计价,不是从什么工作、什么功能上考虑。
许多本体安装,包括机械设备,都包括本体接地、通电、无负荷空转、点亮、绝缘、本体性能(功能)、信号的进出给定等调试等工作。
另外的调试计价必须符合三个条件:一是施工前有要求:方案、设计、规范的要求;二是施工中有记录,一般调试测定等至少不少于三次;三是施工结束要有结论或者报告。
这三个条件必须是文字上的,(许多垄断行业最喜口头交易)有效的,三方人员或者强制方(政府强制的质量监督)的签字、日期、结论、公章等等一应俱全。
三、Q:螺栓和螺母如何计算工程量?一个法兰需要几套螺栓?阀门安装需要螺栓吗?几套?工程量如何得出A:1.按定额计算,一般法兰阀门本身用的垫子和螺栓安装费用已计入基价,但其本身价格应另计,其中螺栓按实际用量加损耗计算,如设计无规定者,可参考定额附录《法兰螺栓重量表》选用。

第一册机械设备安装工程1。
什么情况下才能套用风机、泵拆装检查子目?答:风机、泵、压缩机拆装检查是为了解决“国标”与“部标"之间技术要求不同而增设的项目,只有在施工及验收技术规范规定必须进行拆装检查或建设单位要求时,才可套用拆装检查子目。
2.怎样理解一般起重机械摊销费的含义?能否换算?答:金属桅杆、人字架、龙门架等一般起重机具摊销费,按所安装设备的净重量(包括辅机、底座)以每吨12元计算,这笔费用,由机具所有权单位包干使用,各地区均不得调整。
3。
新设备安装完毕后尚未正式使用,因生产工艺变更,需拆迁至其他地方,其拆除费是否可按旧设备拆除对待?答:已安装好的新设备,无论是否正式使用过,如需拆除,均视为旧设备拆除,其拆除费用,按相应安装子目基价的50%计算。
4。
第一册中出库搬运、厂内搬运、场内搬运三者有何区别?答:①出库搬运分为两种:A:设备出库搬运:是指设备从设备仓库运到安装现场指定堆放地点的搬运工作。
设备仓库,可能在工地内,也可能在工地外。
第一册未包括设备出库搬运工作,需按有关规定另行计算。
B:材料或工(机)具出库搬运:是指材料或工(机)具从工地仓库(施工现场仓库)运到安装地点的搬运工作.本册包括了材料或工(机)具出库搬运工作。
②厂内搬运:是指工厂围墙范围内(也就是工地内)的搬运工作。
本册估价表中,材料或工(机)具的搬运工作,即属厂内搬运工作。
③场内搬运:是指安装现场范围内的搬运工作,即距离所安装设备的基础100米范围内的搬运工作.其费用已包括在估价表内.5.本册中大型设备如已收取特殊技术措施费,是否应扣减卷扬机等机械台班费用?答:不扣减.6.本册中计算各站的系统调试费时,怎样才算“站内工艺系统安装工程"?“站内”是否指“室内"?答:“站内工艺系统安装工程"是指与各站生产工艺有直接关系的安装工程.不包括非直接性的安装工程。
“站内"是指各站的“工艺系统内",不是指“室内”.在计算各站系统的调整费时,必须遵守本册第十四章说明第七条中的有关规定。

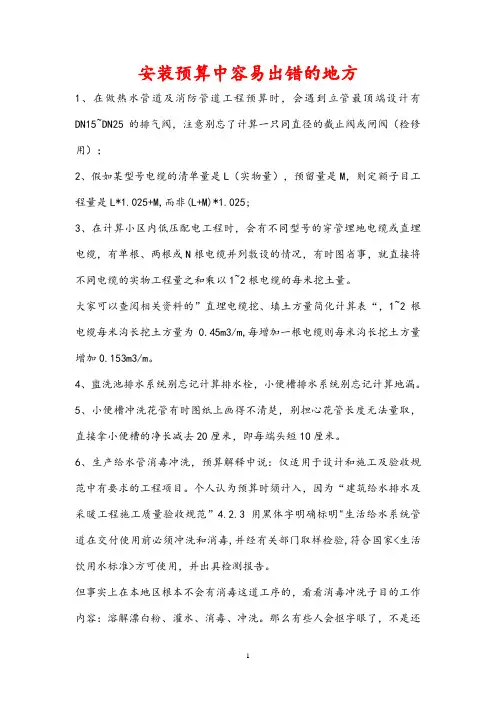

安装预算中容易出错的地方1、在做热水管道及消防管道工程预算时,会遇到立管最顶端设计有DN15~DN25的排气阀,注意别忘了计算一只同直径的截止阀或闸阀(检修用);2、假如某型号电缆的清单量是L(实物量),预留量是M,则定额子目工程量是L*1.025+M,而非(L+M)*1.025;3、在计算小区内低压配电工程时,会有不同型号的穿管埋地电缆或直埋电缆,有单根、两根或N根电缆并列敷设的情况,有时图省事,就直接将不同电缆的实物工程量之和乘以1~2根电缆的每米挖土量。
大家可以查阅相关资料的”直埋电缆挖、填土方量简化计算表“,1~2根电缆每米沟长挖土方量为0.45m3/m,每增加一根电缆则每米沟长挖土方量增加0.153m3/m。
4、盥洗池排水系统别忘记计算排水栓,小便槽排水系统别忘记计算地漏。
5、小便槽冲洗花管有时图纸上画得不清楚,别担心花管长度无法量取,直接拿小便槽的净长减去20厘米,即每端头短10厘米。
6、生产给水管消毒冲洗,预算解释中说:仅适用于设计和施工及验收规范中有要求的工程项目。
个人认为预算时须计入,因为“建筑给水排水及采暖工程施工质量验收规范”4.2.3用黑体字明确标明"生活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家<生活饮用水标准>方可使用,并出具检测报告。
但事实上在本地区根本不会有消毒这道工序的,看看消毒冲洗子目的工作内容:溶解漂白粉、灌水、消毒、冲洗。
那么有些人会抠字眼了,不是还有“冲洗”这道工序吗?所以说跟消毒冲洗子目还是占了点边,你再看看,管道安装的定额含量里没有“水”这一项辅助材料啊?说得不错,无论是PP-R管、PE管、钢塑复合管、不锈钢管都需要冲洗,管道内可能有污物,但你再看看管道安装的工作内容(以PP-R管为例):留堵孔洞、切管、热熔电熔管件、管道安装、调直、管架安装、水压试验。
这里面有了“水压试验”这一工序,水压试验是需要放水的吧,也就是说,水压试验的同时,也进行了冲洗工序,因此生产给水管在结算时可不计算消毒冲洗。

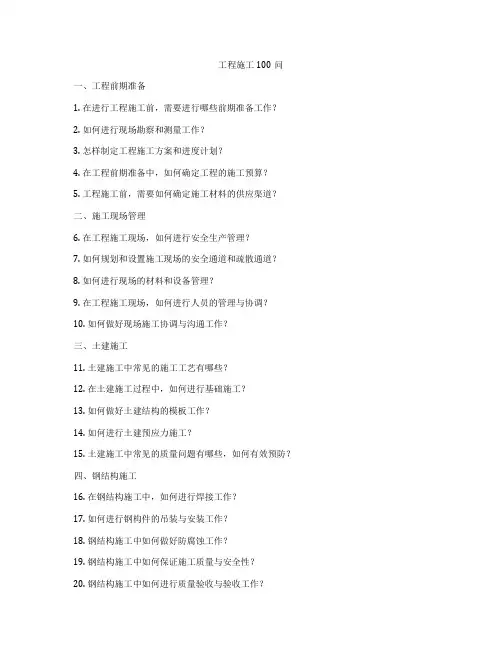

工程施工100问一、工程前期准备1. 在进行工程施工前,需要进行哪些前期准备工作?2. 如何进行现场勘察和测量工作?3. 怎样制定工程施工方案和进度计划?4. 在工程前期准备中,如何确定工程的施工预算?5. 工程施工前,需要如何确定施工材料的供应渠道?二、施工现场管理6. 在工程施工现场,如何进行安全生产管理?7. 如何规划和设置施工现场的安全通道和疏散通道?8. 如何进行现场的材料和设备管理?9. 在工程施工现场,如何进行人员的管理与协调?10. 如何做好现场施工协调与沟通工作?三、土建施工11. 土建施工中常见的施工工艺有哪些?12. 在土建施工过程中,如何进行基础施工?13. 如何做好土建结构的模板工作?14. 如何进行土建预应力施工?15. 土建施工中常见的质量问题有哪些,如何有效预防?四、钢结构施工16. 在钢结构施工中,如何进行焊接工作?17. 如何进行钢构件的吊装与安装工作?18. 钢结构施工中如何做好防腐蚀工作?19. 钢结构施工中如何保证施工质量与安全性?20. 钢结构施工中如何进行质量验收与验收工作?五、设备安装施工21. 在设备安装施工中,如何进行设备基础的浇筑?22. 设备安装施工中如何进行设备的调试与安装?23. 设备安装施工中如何做好设备的接线与试运转工作?24. 设备安装施工中如何做好设备的维护与保养工作?25. 设备安装施工中如何进行设备的质量验收?六、管道安装施工26. 在管道安装施工中如何进行管道的设计与选材工作?27. 如何进行管道的开挖、敷设与安装工作?28. 如何做好管道的焊接与密封工作?29. 管道安装施工中如何做到管道的保护与维护?30. 如何对管道安装进行质量验收和验收工作?七、电气安装施工31. 在电气安装施工中如何进行电气系统的设计工作?32. 电气安装施工中如何进行电缆的敷设与连接工作?33. 电气安装施工中如何进行电气设备的安装与调试?34. 电气安装施工中如何做好电气设备的检测与保护工作?35. 电气安装施工中如何进行电气系统的运行与维护工作?八、通风与空调施工36. 在通风与空调施工中如何进行系统设计与选材工作?37. 通风与空调施工中如何进行管道安装与连接工作?38. 通风与空调施工中如何进行设备安装与调试工作?39. 通风与空调施工中如何进行系统运行与维护工作?40. 通风与空调施工中如何进行系统的质量验收?九、水暖与消防施工41. 在水暖与消防施工中如何进行设计与选材工作?42. 如何进行水暖与消防管道的敷设与连接工作?43. 如何进行水暖与消防设备的安装与调试工作?44. 如何进行水暖与消防系统的运行与维护工作?45. 如何进行水暖与消防系统的质量验收与验收工作?十、装饰装修施工46. 在装饰装修施工中如何进行设计与选材工作?47. 如何进行墙面、地面及吊顶的施工工作?48. 装饰装修施工中如何进行瓷砖、壁纸等材料的施工?49. 装饰装修施工中如何进行门窗、家具等的安装工作?50. 装饰装修施工中如何进行室内装饰的质量验收和验收工作?十一、工程竣工验收51. 工程竣工验收中要如何进行质量验收工作?52. 如何进行工程竣工验收中的安全验收工作?53. 工程竣工验收中要如何进行环境验收工作?54. 工程竣工验收中如何进行文明施工验收工作?55. 工程竣工验收中如何进行工程完工结算?十二、质量安全与环保56. 工程施工中如何做好质量管理工作?57. 如何重视施工安全工作并做好安全措施?58. 如何进行施工现场的环境保护工作?59. 如何做好施工过程中的卫生保洁工作?60. 如何进行工程施工中的废弃物处理工作?十三、项目管理与进度控制61. 如何进行施工项目的计划管理工作?62. 如何做好施工现场的进度控制工作?63. 如何对施工项目进行工程量的预估和控制?64. 如何根据实际情况进行施工项目的调整和优化?65. 如何做好工程变更管理?十四、工程设计与效果66. 工程施工中如何做好设计方案的实施与效果检验?67. 如何在施工管理中注重设计效果的实现与保障?68. 如何做好施工过程中的技术问题解决与调整?69. 如何进行工程交付前的效果确认和验收?70. 如何及时调整施工进程以保证设计效果?十五、合同管理与成本控制71. 在工程施工中如何做好合同的签订和履行?72. 如何做好合同约定的成本控制?73. 如何根据工程实际情况进行成本预算与调整?74. 如何对工程施工中的材料和设备成本进行管理?75. 如何做好工程施工成本审计?十六、人力资源与培训76. 如何合理安排施工现场的人力资源?77. 如何进行员工的专业培训与技能提升?78. 如何做好施工现场员工的安全教育与培训?79. 如何评价施工现场员工的工作质量与绩效?80. 如何做好员工的管理与激励?十七、危机管理与应急预案81. 如何策划和制定工程施工中的危机管理预案?82. 如何做好施工现场的应急预案和应急演练?83. 如何应对工程施工中的突发事件和意外情况?84. 如何做好施工现场的安全防范和控制?85. 如何切实加强施工现场的安全意识和应急响应能力?十八、施工质量的监督与检查86. 如何建立和完善工程施工质量监督体系?87. 如何进行工程施工质量的抽查与检查工作?88. 如何做好工程施工质量的监督与评估?89. 如何对施工工艺和工程质量进行全程跟踪和检测?90. 如何对施工单位的质量管理体系进行评估和监督?十九、工程材料与设备的管理91. 如何做好施工现场的材料与设备的管理与监督?92. 如何做好施工材料的保管和使用管理?93. 如何进行施工设备的维护和保养工作?94. 如何规范施工材料的采购和运输流程?95. 如何对施工现场的材料与设备进行分类管理?二十、施工方案的调整和完善96. 在工程施工中,如何根据实际情况及时调整施工方案?97. 如何根据工程现场的变化情况进行施工方案的完善和调整?98. 如何进行工程施工过程中的问题分析和解决?99. 如何保证施工方案的合理性和可行性?100. 如何对施工方案的执行情况进行监督和检查?这些问题涵盖了工程施工的各个方面,包括前期准备、现场管理、各个施工工序的具体要求以及竣工验收和质量安全等方面。

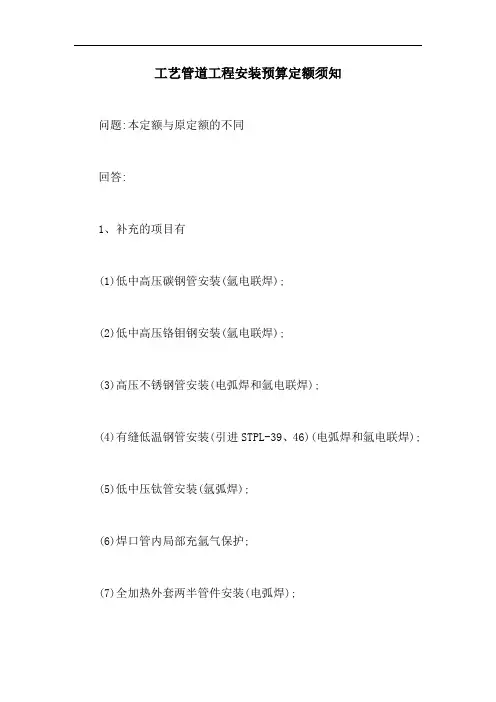

工艺管道工程安装预算定额须知问题:本定额与原定额的不同回答:1、补充的项目有(1)低中高压碳钢管安装(氩电联焊);(2)低中高压铬钼钢安装(氩电联焊);(3)高压不锈钢管安装(电弧焊和氩电联焊);(4)有缝低温钢管安装(引进STPL-39、46)(电弧焊和氩电联焊);(5)低中压钛管安装(氩弧焊);(6)焊口管内局部充氩气保护;(7)全加热外套两半管件安装(电弧焊);(8)碳钢伴热管安装(氧炔焊);(9)碳钢板压制两半弯头纵缝焊接(电弧焊);(10)不锈钢波形补偿器制作(电弧焊);(11)上述各种管道安装的配件焊接也列有相应项目;(12)钢板卷管与管件制作项目;(13)管件安装项目。
2、本定额的主要变动(1)管道施工及验收技术规范标准的变动:第一根据规范GBJ235-82第三章及第四章管口工序(切口、坡口、焊口)规定:“对管口切割和坡口加工,应用机械法”,本定额对DG32-50MM低中压碳钢管,由原定额的手工锯切割改为砂轮切管机切割。
第二、施工及验收技术规范规定,压力在1.6MPD以下的碳钢管道,也要按焊口的比例抽查,进行无损探伤检验,若发现不合格者,按原规定比例加倍抽查。
因此,本定额所有低压炭钢管均按射线探伤检验标准施工,增加了焊缝层间打磨和1、2级焊缝的氩弧焊打底工序,在辅助材料中相应增加了砂轮片、氩气等消耗量,机械费中增加快速砂轮机和氩弧焊机的台班费用。
第三、根据规范要求和保证焊接质量,发挥机械加工的优越性和效率,本定额对1、2、级焊缝管道和不锈钢,合金钢和中高压碳钢管等都采用集中加工方法。
因此,增加了管段吹扫、管口封闭和管段运输等工序。
第四、为了保证管口焊接质量,根据规范要求,增加了电焊条烘干箱。
(2)定额结构形式的改变:第一,原定额的管道安装项目包括管件的制作、安装,本定额除铅管、非金属管(不包括塑料管)法兰铸铁管、承插铸铁管仍沿用原定额形式外,其他类管道中的管件安装单独列项,并按成品及现场制作二种形式考虑。
1、问:安装工程高层建筑增加费中“高层建筑”的含义是什么?答:安装工程高层建筑增加费中“高层建筑”的含义是:六层以上的多层建筑(不含六层)或总高度超过20米(室外设计正负零至檐口的高度)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的各类建筑物。
2、问:安装工程中按定额规定可按系数收取脚手架搭拆及摊销费用,但实际施工中施工单位未做,是否可收取该项费用?答:定额中的脚手架搭拆和摊销费用系数是综合取定的,不论工程中实际是否搭拆脚手架或搭拆数量多少,均应按规定系数计取脚手架搭拆及摊销费用,包干使用。
3、问:在某高层建筑物施工中,按规定可收取高层建筑增加费,但其又符合超高施工条件,是否可同时再次收取超高增加费?答:同时符合上述两项费用收取条件的工程,两项费用可同时收取。
4、问:安装与生产同时进行的增加费用,应具备什么条件方可收取?答:安装与生产同时进行的增加费用,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不能动火)干扰了安装工作正常进行而降效的增加费用。
不包括为了保证安全生产和施工所采取的措施费用。
安装工作不受干扰的,不应计取此项费用。
5、问:在有害身体健康环境中施工的降效费用的含义是什么?答:在有害身体健康环境中施工的降效费用是指在民法通则有关规定允许的前提下,改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准的即影响身体健康而降效的增加费用,不包括劳保条例规定应享受的工种保健费。
6、问:材料水平运距应如何计算?答:材料水平运输的距离,是以工地仓库至安装地点300米(第一分册为400米)计算,实际运距大于或小于规定距离时均不得调整。
7、问:定额人工包括哪些内容?其他用工的内容是什么?答:定额人工包括基本用工和其他用工。
其他用工的内容是:工种间交叉配合穿插施工的间歇时间,临时水、电、气源移动用工及间歇时间,小型施工机械、工器具移位时间,配合质量安全检查用工和其他零星用工时间。
8、问:设备由建设单位提供给施工单位安装前的开箱、清点工作,其费用如何计算?答:该项费用已包括在相应的设备安装定额之内,不可另行收取费用。
9、问:负荷试运转、联合试运转和生产准备试运转等费用是否已包含在相应的安装定额中? 答:新定额中只包括施工及验收规范规定的试漏、试压、试验和单机无负荷试运转等工作内容,不包括负荷试运转、联合试运转和生产准备试运转的费用。
因为各类工业的生产工艺、产品类别和专业性质各不相同,对试车的要求也不一致,难以作出统一规定。
可按各工业部门(或主管单位)的规定,另行计算。
10、问:设计为低压的管道安装工程,但实际使用的钢管管壁较厚,是否可套用中压管道安装的定额项目?答:低压钢管包括不锈钢管、铬铜钢管等,当其管壁厚度达到定额中的中压钢管取定厚度时,可按中压管道相应项目计算。
有关低压、中压各种管道的规格及其壁厚取定情况,已在《全国统一安装工程预算定额解释汇编》第40页表1中列举。
11、问:第六分册“工艺管道工程”为何不分车间内、车间外、站类、罐区等安装区域,而只有一种定额项目?答:管道安装项目不再包括管件的制作和安装的含量,管件另按施工图计量,并单独编有管件的制作和安装的定额项目,因此不必再划分各安装区域。
只有在编制预算的实际工作中,对管件逐个计量有难度,而采用补充定额附录的综合含量时,可参照装置内、装置外、站类及罐区计算管件数量。
12、问:自动消防系统中的洒水喷头安装应执行什么定额项目?答:安装定额中未编入该项目内容,暂可将洒水喷头作为螺纹管件处理,执行第六分册“工艺管道工程”定额中低压螺纹管件安装项目,定额编号为6—690~700,且不论是否附有花板,其基价不作调整。
13、问:水流指示器安装执行什么定额?答:内螺纹连接的水流指示器安装,可执行第六分册“工艺管道工程”第三章低压螺纹阀门安装的相应项目。
14、问:室内生活用铜管安装工程,应执行什么定额项目?答:生活用铜管安装工程尚未编制补充定额,暂作以下处理:如为螺纹连接时可执行第六分册“工艺管道工程”定额中低压钢管螺纹连接和低压钢管件螺纹连接项目;如为焊接连接时可执行“工艺管道工程”定额中低压铜管(氧炔焊)和低压铜管件(氧炔焊)项目,且不论使用何种焊料,其基价不作调整。
15、问:新定额对管道安装工程的公称压力范围如何划分?答:全国统一安装工程预算定额对管道安装工程的公称压力划分为低压、中压和高压三大类。
低压为1.6MPa以内,中压为1OMPa以内,高压为32MPa以内。
例如设计压力(非试验压力)为2.5MPa的管道工程应执行中压管道工程有关的定额项目。
16、问:自动消防系统中的喷淋管道安装工程,是否可以执行第六分册“工艺管道工程”定额中的相应项目?答:可以。
如果施工图中对喷淋管道的管件难以计量时,也可执行第八分册“给排水、采暖、煤气工程”定额。
17、问:自动消防系统中的湿式报警阀安装应执行哪册定额?答:自动消防系统中的湿式报警阀、干式报警阀、预作用阀等装置可执行第六分册“工艺管道工程补充定额”第六章第十节,湿式自动喷水报警阀(消防总阀)带附件整套安装,定额编号6B—276~279。
18、问:编制管道安装工程施工图预算时,对民用建筑内的泵房配管工程应执行哪册定额? 答:可执行第六分册“工艺管道工程”定额。
19、问:生活用给排水等安装工程中,对于室内管道的打洞、留洞、堵洞、嵌墙暗敷等情况,定额应如何计算?答:新建、扩建的工程项目中,在正常施工条件下的管道安装工程,一般都包括打洞、留洞和堵洞的工作内容。
管道的明敷与嵌墙暗敷套用同一项目。
而对主体结构为现场浇注采用钢模施工的工程需配合预留孔,定额规定可另行计算:内外浇注定额人工乘 1.05系数;内浇外砌定额人工乘1.03系数;设置在管道间、管廊内的管道、法兰、阀门,支架,其定额人工乘1.3系数。
“管道间”是指在高层建筑中专为敷设垂直管道的井道建筑。
20、问:第八分册“给排水、采暖、煤气工程”为何定额中无低压、中压之分?答:生活用给排水、采暖等安装工程一般都在低压范围内,所以不作低、中压之分。
如实际发生中压内容时可执行第六分册“工艺管道工程”的相应项目。
21、问:低压螺纹连接管件包括哪些品种?答:低压螺纹管件有弯头、三通、四通、异径管、内外螺纹接头、活接头、内螺纹接头及管堵等。
双头有外螺纹的短接头不作为管件处理。
22、问:工业或民用建筑物内的消火栓(箱)及其消防管道工程应执行哪册定额?答:可执行第八分册“给排水、采暖、煤气工程”定额。
23、问:配管工程中的可曲挠橡胶软接头安装,应执行什么定额项目?答:可执行定额中一般低压阀门安装的相应项目。
24、问:生活用铜管安装工程能否计取调整费?答:不能。
25、问:在安装工程施工中,使用计价材料的品种、规格、数量等与定额不符,是否可以调整?答:凡是本分册定额说明中无明确规定可以调整的,均不允许调整。
26、问:有的定额项目,分册与分册之间交叉,例如玻璃冷却塔、蓄电池等,在执行时应如何正确选用?答:相同的定额项目在分册与分册交叉时,原则上应按主要工程的专业系统来划分。
如玻璃钢冷却塔安装可按下表处理:主要工程的专业系统选用定额分册、章玻璃钢冷却塔制冷站(库)及制冷空调系统第一分册第十四章通风空调系统第九分册第八章化学工业设备安装系统第十五册第三章27、问:第一分册“机械设备安装工程”是否适用于改造工程?答:本分册可适用于改造工程。
新定额中除本分册“机械设备安装工程”、第四分册“通信设备安装工程”及第五分册“通信线路工程”可同时适用于改造工程外,其余分册均不适用于改造工程。
28、问:第一分册“机械设备安装工程”第一章、第二章和第十章中的设备安装工程,如不能使用厂房内的电动桥式起重机,按各章说明的规定乘以相应系数后,是否仍可收取每吨8.74元的一般起重机具摊销费?答:各章规定的因无法使用厂房内的电动桥式起重机,另可计取的相应系数与一般起重机具摊销费是两种完全不同的概念,故仍可收取每吨8.74元的一般起重机具摊销费。
29、问:第一分册“机械设备安装工程”中的一般起重机具摊销费中的一般起重机具包括哪些内容?答:一般起重机具指金属桅杆、人字架、三角架、地锚、环链手拉葫芦和钢丝绳。
30、问:第一分册“机械设备安装工程”中的一般起重机具(如金属桅杆)是否还要计算折旧费?答:一般起重机具摊销费中已包括了折旧费,不能另行计算。
31、问:套用第一分册“机械设备安装工程”定额时,安装大中型设备使用金属桅杆吊装,是否可以同时计取金属桅杆的安装、拆除及水平移位费,进出场费、台次使用费及一般起重机具摊销费8.74元/吨及其他各项特殊技术措施费或专用机具费用?答:本分册定额规定:一台套设备,其最大件重量大于60吨时,则该设备可视为大型设备。
安装大型设备,除按定额规定可收取每吨8.74的一般起重机具摊销费外,如需特殊技术措施或使用专用机具时,可按照施工组织设计的规定另行计取有关费用。
32、问:第一分册“机械设备安装工程”中对脚手架搭拆摊销费用是如何规定的?答:脚手架搭拆摊销费用本分册定额第四章“起重设备安装”按说明四所列的“应增加的脚手架搭拆费用表”计取;第五章“起重机轨道安装”已包括脚手架搭拆摊销费。
其余各章定额中均末包括,发生时应核实另行计算,计算依据为《上海市建筑工程预算定额》(1993年)第四分部4—25子目,工程量计算规则为按实际搭设的垂直投影面积计算,基价为53.60元/100平方米。
33、问:第一分册“机械设备安装工程”中安装单梁起重机、电动葫芦是否也可按第四章说明四“应增加的脚手架搭拆费用表”计取脚手架费用?答:无论安装哪一种起重机,凡其主钩起重量在5吨以上者,均可按上表收取脚手架费用,凡主钩起重量小于5吨者,均不可收取脚手架费用。
34、问:第一分册“机械设备安装工程”中各种设备重量的工程量计算有何规定?答:本分册定额中,各类设备的重量均指设备的“净重量”(或称铭牌重量)。
只有其中第十章“压缩机安装”中的往复式D、M、H型对称平衡压缩机的重量计算方法与其他不同,应将附属设备的重量也计算在内,并按此总重量选用主机安装定额,附属设备安装应执行其他有关定额,并另行计算其安装费。
35、问:第一分册“机械设备安装工程”中的旧设备的拆除费如何计算?拆除费中包括哪些工作内容?答:旧设备的拆除应按相应安装定额基价的50%计算,相应安装定额的基价包括人工费、材料费、机械费。
拆除费中包括:拆除前检测设备精度及完好程度,填写记录;铲除设备的灌浆层;部件、附件及地脚螺母拆除;起重机具搭拆、起吊、上排;10米范围内的移位;涂油防护。
36、问:设备的“超高”是否按超出部分为基数计算?是否按操作高度计算超高基数?答:第一分册“机械设备安装工程”定额中所指的设备“超高”是指所安装的设备,其底座的安装标高(不是按操作高度)超过地平面正或负10米时,即视为“超高”,其超高增加费用按所套用的设备安装定额(不是超出部分)的人工和机械费之和乘以分册定额第5页表中的系数调整。
