河北2003定额解释汇编
- 格式:doc
- 大小:46.01 KB
- 文档页数:16
2003河北定额总说明各章节说明二十六、本综合基价中以“XXX以内”或“XXX以下”表示者,均包括“XXX本身”;“XXX以外”或“XXX 以上”者,均不包括其本身。
二十七、本综合基价中材料数量带“()”者,表示综合基价中未包括其价值。
二十八、未尽事宜详见各章节说明及附注。
建筑面积计算规则一、计算建筑面积的范围:1、单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑物内,二层及二层以上应另计算建筑面积。
2、高低联跨的单层建筑物建筑面积应合并计算。
如需分别计算建筑面积时,应以结构外边线为界分别计算。
当高跨为边跨时,其建筑面积按勒脚以上两端山墙外表面间水平长度,乘以勒脚以上外墙表面至高跨中柱外边线的水平宽度计算;当高跨为中跨时,其建筑面积按勒脚以上外墙表面间的水平长度乘以中柱外边线的水平宽度计算。
3、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
4、地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。
5、建于坡地的建筑物利用吊脚空间设置架空层和深基础地下架空层设计加以利用,其层高超过2.2m时,按围护结构外围水平面积计算建筑面积。
6、穿过建筑物的通道,建筑物内门厅、大厅及有篷天井,不论其高度如何均按一层建筑面积计算。
门厅、大厅及有篷天井内设有回廊时,按其自然层的水平投影面积计算建筑面积。
7、室内楼梯间、电梯井、提物井、垃圾道、管道井等均按建筑物的自然层计算建筑面积。
8、书库、立体仓库设有结构层的,按结构层计算建筑面积,没有结构层的按承重书架层或货架层计算建筑面积。
9、有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。

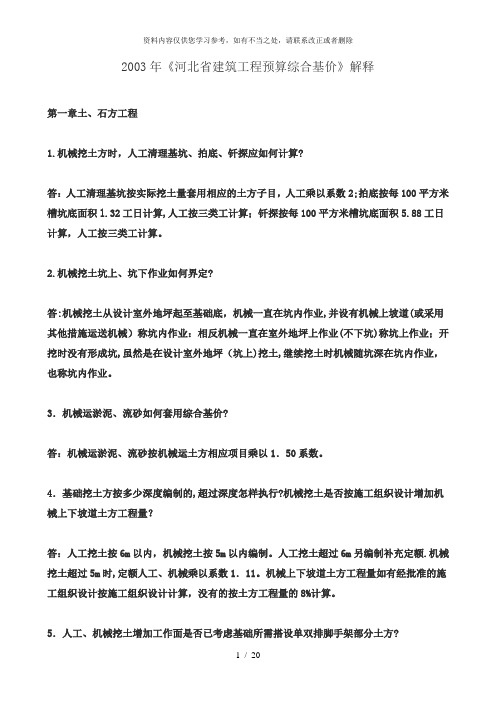

第一章 土、石方工程*人工土、石方**人工挖土方、淤泥、流砂*** 1-1人工挖土方普硬土深2m以内立米1-2人工挖土方普硬土深4m以内立米1-3人工挖土方普硬土深6m以内立米1-4人工挖土方坚硬土深2m以内立米1-5人工挖土方坚硬土深4m以内立米1-6人工挖土方坚硬土深6m以内立米1-7人工挖淤泥流砂深度1.5m以内立米人工挖地槽、地坑*** 1-8人工挖地槽普硬土深2m以内立米1-9人工挖地槽普硬土深3m以内立米1-10人工挖地槽普硬土深4m以内立米1-11人工挖地槽普硬土深6m以内立米1-12人工挖地槽坚硬土深2m以内立米1-13人工挖地槽坚硬土深3m以内立米1-14人工挖地槽坚硬土深4m以内立米1-15人工挖地槽坚硬土深6m以内立米1-16人工挖地坑普硬土深2m以内立米1-17人工挖地坑普硬土深3m以内立米1-18人工挖地坑普硬土深4m以内立米1-19人工挖地坑普硬土深6m以内立米1-20人工挖地坑坚硬土深2m以内立米1-21人工挖地坑坚硬土深3m以内立米1-22人工挖地坑坚硬土深4m以内立米1-23人工挖地坑坚硬土深6m以内立米挖冻土*** 1-24人工挖冻土厚0.5m以内立米1-25人工挖冻土厚1m以内立米1-26人工挖冻土厚1m以外立米1-27人工爆破挖冻土厚0.5m以内立米1-28人工爆破挖冻土厚1m以内立米1-29人工爆破挖冻土厚1m以外立米回填土、山坡切土、原土打夯、平整场地*** 1-30原土打夯平米1-31平整场地平米1-32回填土松填立米1-33回填土夯填立米1-34山坡切土普硬土立米1-35山坡切土坚硬土立米人工凿石*** 1-36人工凿石平基松石立米1-37人工凿石平基次坚石立米1-38人工凿石平基普坚石立米1-39人工凿石平基特坚石立米1-40人工凿石沟槽松石立米1-41人工凿石沟槽次坚石立米1-42人工凿石沟槽普坚石立米1-43人工凿石沟槽特坚石立米1-44人工凿石基坑松石立米1-45人工凿石基坑次坚石立米1-46人工凿石基坑普坚石立米1-47人工凿石基坑特坚石立米1-48人工凿石槽(坑)摊座松石立米1-49人工凿石槽(坑)摊座次坚石立米1-50人工凿石槽(坑)摊座普坚石立米1-51人工凿石槽(坑)摊座特坚石立米1-52人工凿石地面摊座松石立米1-53人工凿石地面摊座次坚石立米1-54人工凿石地面摊座普坚石立米1-55人工凿石地面摊座特坚石立米1-56人工凿石修整边坡松石立米1-57人工凿石修整边坡次坚石立米1-58人工凿石修整边坡普坚石立米1-59人工凿石修整边坡特坚石立米人工打眼爆破石方*** 1-60人工打眼爆破石方平基松石立米1-61人工打眼爆破石方平基次坚石立米1-62人工打眼爆破石方平基普坚石立米1-63人工打眼爆破石方平基特坚石立米1-64人工打眼爆破石方沟槽松石立米1-65人工打眼爆破石方沟槽次坚石立米1-66人工打眼爆破石方沟槽普坚石立米1-67人工打眼爆破石方沟槽特坚石立米1-68人工打眼爆破石方基坑松石立米1-69人工打眼爆破石方基坑次坚石立米1-70人工打眼爆破石方基坑普坚石立米1-71人工打眼爆破石方基坑特坚石立米机械打眼爆破石方*** 1-72机械打眼爆破石方平基松石立米1-73机械打眼爆破石方平基次坚石立米1-74机械打眼爆破石方平基普坚石立米1-75机械打眼爆破石方平基特坚石立米1-76机械打眼爆破石方沟槽松石立米1-77机械打眼爆破石方沟槽次坚石立米1-78机械打眼爆破石方沟槽普坚石立米1-79机械打眼爆破石方沟槽特坚石立米1-80机械打眼爆破石方基坑松石立米1-81机械打眼爆破石方基坑次坚石立米1-82机械打眼爆破石方基坑普坚石立米1-83机械打眼爆破石方基坑特坚石立米人工运土方、淤泥、流砂*** 1-84人工运土方20m内立米1-85人工运土方200m内每增20m立米1-86人工运淤泥、流砂20m内立米1-87人工运淤泥、流砂200m内每增20m立米1-88单(双)轮车运土方50m内立米1-89单(双)轮车运土方500m内每增50m立米9人工石方运输*** 1-90人工运石方20m内立米1-91人工运石方200m内每增20m立米1-92单(双)轮车运石方50m内立米1-93单(双)轮车运石方500m内每增50m立米机械土、石方**推土机推土、铲运机铲运土方*** 1-94推土机推土20m内普硬土立米1-95推土机推土20m内坚硬土立米1-96推土机推土每增10m立米1-97铲运机铲运土200m内普硬土立米1-98铲运机铲运土200m内坚硬土立米1-99铲运机铲运土每增加100m立米机械挖运土方*** 1-100挖掘机挖土方普硬土立米1-101挖掘机挖土方坚硬土立米1-102挖掘机挖土自卸汽车运土1000m内普硬土立米1-103挖掘机挖土自卸汽车运土1000m内坚硬土立米1-104挖掘机挖土自卸汽车运土每增1000m立米1-105机械挖淤泥、流砂立米1-106机械运土方运距1000m内500m立米1-107机械运土方运距1000m内每增加100m立米1-108机械运土方运距20km内1000m立米1-109机械运土方运距20km内每增加1000m立米机械挖运石渣*** 1-110推土机推渣20m内立米1-111推土机推渣50m内立米1-112推土机推渣100m内立米1-113挖掘机挖渣斗容量0.6立米立米1-114挖掘机挖渣斗容量1立米立米1-115挖掘机挖渣自卸汽车运2km内立米1-116挖掘机挖渣自卸汽车运4km内立米1-117挖掘机挖渣自卸汽车运6km内立米1-118挖掘机挖渣自卸汽车运10km内立米机械平整场地碾压*** 1-119场地平整30cm内推土机平米1-120场地平整30cm内拖式铲运机平米1-121原土碾压一遍拖式双联羊足碾平米1-122原土碾压一遍压路机平米1-123填土碾压拖式双联羊足碾12遍立米1-124填土碾压内燃压路机6-8t,12遍立米1-125填土碾压内燃压路机15t内,9遍立米1-126填土碾压振动压路机10t内,9遍立米1-127填土碾压振动压路机15t内,9遍立米1-128填土碾压履带式拖拉机十二遍立米支挡土板**1-129木挡土板木支撑密撑平米1-130木挡土板木支撑疏撑平米1-131钢挡土板钢支撑密撑平米1-132钢挡土板钢支撑疏撑平米排水工程**井点降水***1-133打拔井点降水深9m内个井点1-134打拔井点降水深12m内个井点1-135井点降水设备使用管道摊销(每昼夜)9m内个井点1-136井点降水设备使用管道摊销(每昼夜)12m内个井点1-137井点降水设备使用单机组抽水(每昼夜)个井点1-138井点降水设备使用双机组抽水(每昼夜)个井点抽水机排水,轻型井点降水***1-139抽水机降水(降水深1m内)平米1-140抽水机降水(降水深2m内)平米1-141抽水机降水(降水深3m内)平米1-142轻型井点降水井管深7m安装根1-143轻型井点降水井管深7m拆除根1-144轻型井点降水井管深7m使用套天喷射井点降水***1-145喷射井点降水井管深10m安装根1-146喷射井点降水井管深10m拆除根1-147喷射井点降水井管深10m使用套天1-148喷射井点降水井管深15m安装根1-149喷射井点降水井管深15m拆除根1-150喷射井点降水井管深15m使用套天1-151喷射井点降水井管深20m安装根1-152喷射井点降水井管深20m拆除根1-153喷射井点降水井管深20m使用套天1-154喷射井点降水井管深30m安装根1-155喷射井点降水井管深30m拆除根1-156喷射井点降水井管深30m使用套天大口径井点降水***1-157大口径Φ600井点降水深15m安装根1-158大口径Φ600井点降水深15m拆除根1-159大口径Φ600井点降水深15m使用套天水平井点降水,电渗井点降水降水***1-160水平井点降水深25m安装根1-161水平井点降水深25m拆除根1-162水平井点降水深25m使用套天1-163电渗井点降水阳极制作根1-164电渗井点降水阳极安装根1-165电渗井点降水阳极拆除根1-166电渗井点降水阳极使用套天水泥管深井井点降水井管降水*** 1-167深井井点降水井管安装(深20m以内)米1-168深井井点降水井管使用(深20m以内)套天1-169深井井点降水井管安装(深30m以内)米1-170深井井点降水井管使用(深30m以内)套天地基处理**重锤夯实*** 1-171重锤夯实原土夯击三遍平米1-172重锤夯实原土夯击六遍平米1-173重锤夯实原土夯击九遍平米1-174重锤夯实原土夯击十二遍平米1-175重锤夯实填土夯实立米地基强夯*** 1-176地基强夯夯击能1000kN.m内夯击1遍坑1-177地基强夯夯击能1000kN.m内夯击2遍坑1-178地基强夯夯击能1000kN.m内夯击3遍坑1-179地基强夯夯击能1000kN.m内夯击4遍坑1-180地基强夯夯击能1000kN.m内夯击5遍坑1-181地基强夯夯击能1000kN.m内夯击6遍坑1-182地基强夯夯击能1000kN.m内夯击7遍坑1-183地基强夯夯击能1000kN.m内夯击8遍坑1-184地基强夯夯击能1000kN.m内夯击9遍坑1-185地基强夯夯击能2000kN.m内夯击1遍坑1-186地基强夯夯击能2000kN.m内夯击2遍坑1-187地基强夯夯击能2000kN.m内夯击3遍坑1-188地基强夯夯击能2000kN.m内夯击4遍坑1-189地基强夯夯击能2000kN.m内夯击5遍坑1-190地基强夯夯击能2000kN.m内夯击6遍坑1-191地基强夯夯击能2000kN.m内夯击7遍坑1-192地基强夯夯击能2000kN.m内夯击8遍坑1-193地基强夯夯击能2000kN.m内夯击9遍坑1-194地基强夯夯击能3000kN.m内夯击1遍坑1-195地基强夯夯击能3000kN.m内夯击2遍坑1-196地基强夯夯击能3000kN.m内夯击3遍坑1-197地基强夯夯击能3000kN.m内夯击4遍坑1-198地基强夯夯击能3000kN.m内夯击5遍坑1-199地基强夯夯击能3000kN.m内夯击6遍坑1-200地基强夯夯击能3000kN.m内夯击7遍坑1-201地基强夯夯击能3000kN.m内夯击8遍坑1-202地基强夯夯击能3000kN.m内夯击9遍坑1-203地基强夯夯击能4000kN.m内夯击1遍坑1-204地基强夯夯击能4000kN.m内夯击2遍坑1-205地基强夯夯击能4000kN.m内夯击3遍坑1-206地基强夯夯击能4000kN.m内夯击4遍坑1-207地基强夯夯击能4000kN.m内夯击5遍坑1-208地基强夯夯击能4000kN.m内夯击6遍坑1-209地基强夯夯击能4000kN.m内夯击7遍坑1-210地基强夯夯击能4000kN.m内夯击8遍坑1-211地基强夯夯击能4000kN.m内夯击9遍坑1-212夯击能1000kN.m强夯每增1击坑1-213夯击能2000kN.m强夯每增1击坑1-214夯击能3000kN.m强夯每增1击坑1-215夯击能4000kN.m强夯每增1击坑1-216满夯1000kN.m每遍一击平米1-217满夯1000kN.m每遍二击平米1-218满夯2000kN.m每遍一击平米1-219满夯2000kN.m每遍二击平米第二章 桩基础工程*1、柴油打桩机打预制钢筋混凝土桩*** 2-1柴油打桩机打预制方桩12m内(一级土)立米2-2柴油打桩机打预制方桩12m内(二级土)立米2-3柴油打桩机打预制方桩18m内(一级土)立米2-4柴油打桩机打预制方桩18m内(二级土)立米2-5柴油打桩机打预制方桩30m内(一级土)立米2-6柴油打桩机打预制方桩30m内(二级土)立米2-7柴油打桩机打预制方桩30m以上(一级土)立米2-8柴油打桩机打预制方桩30m以上(二级土)立米2、柴油打桩机打预制管桩*** 2-9柴油打桩机打预制管桩16m内(一级土)立米2-10柴油打桩机打预制管桩16m内(二级土)立米2-11柴油打桩机打预制管桩24m内(一级土)立米2-12柴油打桩机打预制管桩24m内(二级土)立米2-13柴油打桩机打预制管桩32m内(一级土)立米2-14柴油打桩机打预制管桩32m内(二级土)立米2-15柴油打桩机打预制管桩40m内(一级土)立米2-16柴油打桩机打预制管桩40m内(二级土)立米3、柴油打桩机打预制板桩***立米2-17柴油打桩机打预制砼板桩(桩单体)1内(一级土)立米2-18柴油打桩机打预制砼板桩(桩单体)1内(二级土)立米2-19柴油打桩机打预制砼板桩(桩单体)1.5内(一级土立米2-20柴油打桩机打预制砼板桩(桩单体)1.5内(二级土2-21柴油打桩机打预制砼板桩(桩单体)2.5内(一级土立米立米2-22柴油打桩机打预制砼板桩(桩单体)2.5内(二级土2-23柴油打桩机打预制砼板桩(桩单体)3内(一级土)立米立米2-24柴油打桩机打预制砼板桩(桩单体)3内(二级土)二、预制钢筋混凝土桩接桩** 2-25电焊接桩(包角钢)个2-26电焊接桩(包钢板)个2-27截桩头根2-28截桩根三、液压静力压桩机压预制钢筋混凝土方桩** 2-29静力压桩机压预制方桩12m内(一级土)立米2-30静力压桩机压预制方桩12m内(二级土)立米2-31静力压桩机压预制方桩18m内(一级土)立米2-32静力压桩机压预制方桩18m内(二级土)立米2-33静力压桩机压预制方桩30m内(一级土)立米2-34静力压桩机压预制方桩30m内(二级土)立米2-35静力压桩机压预制方桩30m以上(一级土)立米2-36静力压桩机压预制方桩30m以上(二级土)立米四、打拔钢板桩**1、打钢板桩*** 2-37柴油打桩机打钢板桩6m内(一级土)t2-38柴油打桩机打钢板桩6m内(二级土)t2-39柴油打桩机打钢板桩10m内(一级土)t2-40柴油打桩机打钢板桩10m内(二级土)t2-41柴油打桩机打钢板桩15m内(一级土)t2-42柴油打桩机打钢板桩15m内(二级土)t2-43柴油打桩机打钢板桩20m内(一级土)t2-44柴油打桩机打钢板桩20m内(二级土)t2、拔钢板桩*** 2-45振动沉拔桩机拔钢板桩6m内(一级土)t2-46振动沉拔桩机拔钢板桩6m内(二级土)t2-47振动沉拔桩机拔钢板桩10m内(一级土)t2-48振动沉拔桩机拔钢板桩10m内(二级土)t2-49振动沉拔桩机拔钢板桩15m内(一级土)t2-50振动沉拔桩机拔钢板桩15m内(二级土)t2-51振动沉拔桩机拔钢板桩20m内(一级土)t2-52振动沉拔桩机拔钢板桩20m内(二级土)t2-53安拆导向夹具m五、混凝土及钢筋混凝土灌注桩**1、人工成孔*** 2-54人工成孔桩深6m内(普硬土)立米2-55人工成孔桩深6m内(坚硬土)立米2-56人工成孔桩深10m内(普硬土)立米2-57人工成孔桩深10m内(坚硬土)立米2-58人工成孔桩深15m内(普硬土)立米2-59人工成孔桩深15m内(坚硬土)立米2-60人工成孔桩深20m内(普硬土)立米2-61人工成孔桩深20m内(坚硬土)立米2-62入岩增加费立米2、长螺旋钻机成孔*** 2-63长螺旋钻机成孔汽车式(桩长)12m以内一级土立米2-64长螺旋钻机成孔汽车式(桩长)12m以内二级土立米2-65长螺旋钻机成孔汽车式(桩长)12m以外一级土立米2-66长螺旋钻机成孔汽车式(桩长)12m以外二级土立米2-67长螺旋钻机成孔履带式(桩长)12m以内一级土立米2-68长螺旋钻机成孔履带式(桩长)12m以内二级土立米2-69长螺旋钻机成孔履带式(桩长)12m以外一级土立米2-70长螺旋钻机成孔履带式(桩长)12m以外二级土立米3、潜水钻机成孔***2-71潜水钻机成孔桩直径在60cm以内一级土立米2-72潜水钻机成孔桩直径在60cm以内二级土立米2-73潜水钻机成孔桩直径在80cm以内一级土立米2-74潜水钻机成孔桩直径在80cm以内二级土立米2-75潜水钻机成孔桩直径在100cm以内一级土立米2-76潜水钻机成孔桩直径在100cm以内二级土立米2-77潜水钻机成孔桩直径在120cm以内一级土立米2-78潜水钻机成孔桩直径在120cm以内二级土立米2-79潜水钻机成孔桩直径在150cm以内一级土立米2-80潜水钻机成孔桩直径在150cm以内二级土立米4、冲击钻机成孔***立米2-81冲击钻机成孔桩直径100cm以内孔深20m以内一级立米2-82冲击钻机成孔桩直径100cm以内孔深20m以内二级立米2-83冲击钻机成孔桩直径100cm以内孔深30m以内一级立米2-84冲击钻机成孔桩直径100cm以内孔深30m以内二级立米2-85冲击钻机成孔桩直径100cm以内孔深40m以内一级2-86冲击钻机成孔桩直径100cm以内孔深40m以内二级立米立米2-87冲击钻机成孔桩直径150cm以内孔深20m以内一级立米2-88冲击钻机成孔桩直径150cm以内孔深20m以内二级2-89冲击钻机成孔桩直径150cm以内孔深30m以内一级立米立米2-90冲击钻机成孔桩直径150cm以内孔深30m以内二级立米2-91冲击钻机成孔桩直径150cm以内孔深40m以内一级立米2-92冲击钻机成孔桩直径150cm以内孔深40m以内二级立米2-93冲击钻机成孔桩直径150cm以内孔深50m以内一级立米2-94冲击钻机成孔桩直径150cm以内孔深50m以内二级5、回旋钻机成孔*** 2-95回旋钻机成孔桩直径80cm以内孔深20m以内一级立米立米2-96回旋钻机成孔桩直径80cm以内孔深20m以内二级立米2-97回旋钻机成孔桩直径80cm以内孔深40m以内一级2-98回旋钻机成孔桩直径80cm以内孔深40m以内二级立米立米2-99回旋钻机成孔桩直径80cm以内孔深60m以内一级立米2-100回旋钻机成孔桩直径80cm以内孔深60m以内二级立米2-101回旋钻机成孔桩直径100cm以内孔深40m以内一级立米2-102回旋钻机成孔桩直径100cm以内孔深40m以内二级立米2-103回旋钻机成孔桩直径100cm以内孔深60m以内一级立米2-104回旋钻机成孔桩直径100cm以内孔深60m以内二级立米2-105回旋钻机成孔桩直径120cm以内孔深40m以内一级立米2-106回旋钻机成孔桩直径120cm以内孔深40m以内二级立米2-107回旋钻机成孔桩直径120cm以内孔深60m以内一级立米2-108回旋钻机成孔桩直径120cm以内孔深60m以内二级立米2-109回旋钻机成孔桩直径150cm以内孔深40m以内一级2-110回旋钻机成孔桩直径150cm以内孔深40m以内二级立米立米2-111回旋钻机成孔桩直径150cm以内孔深60m以内一级立米2-112回旋钻机成孔桩直径150cm以内孔深60m以内二级6、钻孔桩入岩增加费*** 2-113钻孔桩入岩增加费桩直径在60cm以内立米2-114钻孔桩入岩增加费桩直径在80cm以内立米2-115钻孔桩入岩增加费桩直径在100cm以内立米2-116钻孔桩入岩增加费桩直径在120cm以内立米2-117钻孔桩入岩增加费桩直径在150cm以内立米**六、打孔灌砂(碎石或砂石)及混凝土桩(成孔立米2-118打桩机打砂(碎石或砂石)及混凝土桩桩长在10立米2-119打桩机打砂(碎石或砂石)及混凝土桩桩长在10立米2-120打桩机打砂(碎石或砂石)及混凝土桩桩长在15立米2-121打桩机打砂(碎石或砂石)及混凝土桩桩长在15立米2-122打桩机打砂(碎石或砂石)及混凝土桩桩长在15立米2-123打桩机打砂(碎石或砂石)及混凝土桩桩长在15立米2-124冲击沉管式柴油打桩机打砂石桩桩体积在1m3以2-125冲击沉管式柴油打桩机打砂石桩桩体积在1m3以立米立米2-126冲击沉管式柴油打桩机打砂石桩桩体积在2m3以2-127冲击沉管式柴油打桩机打砂石桩桩体积在2m3以立米立米2-128冲击沉管式柴油打桩机打砂石桩桩体积在3m3以立米2-129冲击沉管式柴油打桩机打砂石桩桩体积在3m3以立米2-130冲击沉管式柴油打桩机打砂石桩桩体积在4m3以立米2-131冲击沉管式柴油打桩机打砂石桩桩体积在4m3以七、深层搅拌桩、喷粉桩** 2-132深层搅拌桩水泥掺量12%立米2-133深层搅拌桩水泥掺量增减1%立米2-134喷粉桩Φ500以内水泥掺量50kg/m立米2-135喷粉桩Φ500以内水泥掺量每m增减5kg立米八、振冲碎石桩及夯扩灌注桩** 2-136振冲碎石桩立米2-137振冲碎石桩填料调整量立米2-138夯扩灌注桩立米九、灌注桩辅助项目** 2-139灌注混凝土套管成孔立米2-140灌注混凝土人工成孔立米2-141灌注混凝长螺旋钻机成孔立米2-142灌注混凝造浆成孔立米2-143混凝土护壁立米2-144钢护筒埋设t2-145泥浆运输运距在5km以内立米2-146泥浆运输每增加1km立米2-147砂桩料立米2-148砂石桩料立米2-149碎石桩料立米2-150水泥土桩料立米2-151灰土桩料立米2-152凿桩头混凝土桩立米2-153凿桩头水泥土桩灰土桩立米2-154凿桩头深层搅拌桩喷粉桩立米2-155凿桩头砂石桩碎石砂桩立米2-156钢筋笼场外运输(钢筋笼长15m以内)t2-157钢筋笼场外运输(钢筋笼长25m以内)t2-158钢筋笼场外运输(钢筋笼长35m以内)t2-159钢筋笼安装(钢筋笼长15m以内)t2-160钢筋笼安装(钢筋笼长25m以内)t2-161钢筋笼安装(钢筋笼长35m以内)t十、桩架90度调面、超运距移动** 2-162导杆式柴油打桩机轨道式次2-163筒式柴油打桩机轨道式次2-164履带式桩架移动10m次2-165履带式桩架移动每增加5m次2-166轨道式桩架移动10m次2-167轨道式桩架移动每增加5m次2-168走管式桩架移动10m次2-169走管式桩架移动每增加5m次十一、护坡及锚杆** 2-170喷射混凝土护坡初喷厚50mm平米2-171喷射混凝土护坡每增加10mm平米2-172螺旋钻孔护坡桩立米2-173混凝土锚杆立米2-174水泥砂浆锚杆t 十二、灌注商品混凝土** 2-175灌注混凝土套管成孔立米2-176灌注混凝土人工成孔立米2-177灌注混凝土长螺旋钻机成孔立米2-178灌注混凝土造浆成孔立米2-179混凝土护壁立米2-180喷射混凝土护坡初喷厚50mm平米2-181喷射混凝土护坡每增减10mm平米2-182螺旋钻孔护坡桩立米2-183混凝土锚桩立米第三章 砌筑工程*一、砌砖**1、基础及实窃内外墙*** 3-1砖基础立米3-2砖砌内外墙(墙厚)一砖以内立米3-3砖砌内外墙(墙厚)一砖立米3-4砖砌内外墙(墙厚)一砖以上立米***2、多孔砖墙,空心砖墙,空化花墙,填充墙,砌块3-5多孔砖墙1/4砖立米3-6多孔砖墙1/2砖立米3-7多孔砖墙1砖立米3-8多孔砖墙1砖以上立米3-9承重粘土空心砖墙1/2砖立米3-10承重粘土空心砖墙1砖立米3-11非承重粘土空心砖墙1砖立米3-12空花墙立米3-13一砖半炉渣填充墙立米3-14一砖半炉渣混凝土填充墙立米3-15硅酸盐砌块墙立米3-16加气混凝土砌块墙立米3-17陶粒空心砌块墙立米3-18炉渣砌块墙立米3-19粉煤灰砌块墙立米3-20承重混凝土小型空心砌块墙厚度(190mm)立米3-21承重混凝土小型空心砌块墙厚度(90mm)立米3、砖柱*** 3-22方形砖柱立米3-23圆、半圆、多边形砖柱立米4、钢筋砖过梁*** 3-24钢筋砖过梁立米5、地下室墙*** 3-25地下室墙墙身及墙基立米3-26地下室墙贴砖厚1/4砖立米3-27地下室墙贴砖厚1/2砖立米6、其他*** 3-28砖砌沟道立米3-29零星砌体立米3-30砌体内钢筋加固t3-31墙面勾缝加浆勾缝平米3-32墙面勾缝原浆勾缝平米二、砌石**1、基础,勒脚*** 3-33石基础毛石立米3-34石基础粗料石立米3-35石勒脚粗料石立米3-36石勒脚细料石立米2、墙柱*** 3-37墙身毛石立米3-38墙身毛石墙镶砖立米3-39墙身粗料石立米3-40墙身细料石立米3-41墙身方整石立米3-42挡土墙毛石立米3-43挡土墙粗料石立米3-44挡土墙细料石立米3-45方整石柱立米3、其他*** 3-46方整石台阶立米3-47砌毛石地沟立米3-48砌料石地沟立米3-49浆砌毛石护坡立米3-50干砌毛石护坡立米3-51毛石墙勾缝平米3-52料石墙勾平缝平米3-53料石墙勾凹缝平米3-54料石墙勾凸缝平米3-55方整石加工打荒平米3-56方整石錾凿平米3-57方整石剁斧一遍平米3-58方整石剁斧二遍平米3-59方整石剁斧三遍平米三、构筑物**1、烟囱***(1)基础**** 3-60砖基础水泥石灰砂浆立米3-61石基础水泥石灰砂浆立米(2)砖烟囱**** 3-62高度20m以内水泥石灰砂浆立米3-63高度40m以内水泥石灰砂浆立米3-64高度60m以内水泥石灰砂浆立米(3)烟囱内衬、烟道砌砖及烟道内衬**** 3-65烟囱内衬标准砖粘土立米3-66烟囱内衬标准砖粘土砂浆立米3-67烟囱内衬耐火砖立米3-68烟囱内衬耐酸砖立米3-69烟道砖砌砖标准砖水泥石灰砂浆立米3-70烟道砖耐火砖立米3-71烟道内衬标准砖粘土砂浆立米3-72烟道内衬耐火砖立米3-73烟道内衬耐酸砖立米2、砖水塔*** 3-74塔身水泥石灰砂浆立米3-75水槽壁水泥石灰砂浆立米3-76水箱半砖护壁水泥石灰砂壁立米3、砖(石)贮水(油)池*** 3-77毛石池底立米3-78池壁整毛石立米3-79池壁砖立米4、砖砌井、池壁*** 3-80深度3m以内立米3-81深度3m以外立米3-82渗井立米第四章 混凝土及钢筋混凝土工程*一、现浇钢筋混凝土**1、基础*** 4-1毛石混凝土带形基础立米4-2无筋混凝土带形基础立米4-3钢筋混凝土带形基础立米4-4毛石混凝土独立基础立米4-5混凝土独立基础立米4-6现浇钢筋砼杯型基础立米4-7现浇钢筋砼满堂基础立米4-8现浇钢筋砼桩承台(带型)立米4-9现浇钢筋砼桩承台(独立)立米4-10混凝土设备基础无筋混凝土立米4-11混凝土设备基础钢筋混凝土立米4-12二次灌浆细石混凝土立米4-13二次灌浆水泥砂浆立米2、柱*** 4-14现浇钢筋混凝土矩形柱立米4-15现浇钢筋混凝土圆形及正多边形柱立米4-16现浇钢筋混凝土构造及异形柱立米4-17现浇钢筋混凝土升板柱帽立米3、梁*** 4-18现浇钢筋砼基础梁立米4-19现浇钢筋砼单梁连续梁立米4-20现浇钢筋砼异形梁立米4-21现浇钢筋砼圈梁、弧形圈梁立米4-22现浇钢筋砼过梁立米4-23现浇钢筋砼拱形梁、弧形梁立米4-24现浇钢筋砼叠合梁立米4-25现浇钢筋砼拱形过梁、弧形过梁立米4、墙*** 4-26现浇钢筋砼电梯井壁(直形壁)立米4-27现浇钢筋砼直形墙立米4-28现浇钢筋砼大钢模板墙立米4-29现浇钢筋砼弧形墙立米4-30建筑物滑模工程立米5、板*** 4-31现浇钢筋砼无梁板立米4-32现浇钢筋砼平板立米4-33现浇钢筋砼拱形板立米4-34现浇钢筋砼预制板间补现浇板缝立米4-35现浇钢筋砼半球壳板立米4-36现浇钢筋砼斜板立米6、其他*** 4-37现浇钢筋砼阳台直形立米4-38现浇钢筋砼阳台弧形立米4-39现浇钢筋砼雨蓬直形立米4-40现浇钢筋砼雨蓬弧形立米4-41现浇钢筋砼整体楼梯10m2投影面积平米4-42现浇钢筋砼整体螺旋楼梯10m2投影面积平米4-43现浇钢筋砼柱式螺旋楼梯10m2投影面积平米4-44现浇钢筋砼挑檐天沟立米4-45现浇钢筋砼栏板直形立米4-46现浇钢筋砼栏板弧形立米4-47现浇钢筋砼压顶垫块墩块立米4-48现浇钢筋砼框架柱接头立米4-49现浇钢筋砼池槽立米。
2003年《河北省建筑工程预算综合基价》解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。
4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土按5m以内编制。
人工挖土超过6m另编制补充定额.机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。
5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批准的施工组织设计计算。
第二章桩基础工程1.项目编号2—138的“夯扩灌注桩"的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算?答:项目编号2—138适用于夯扩碎石桩.桩端承力盘体积已包括在该子目的消耗量中。
2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。
设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。
孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度?答:孔身高度指挖孔的深度,不含扩大头部分.3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。

2003年《全国统一安装工程预算定额河北省综合基价》勘误(续)第一册《机械设备安装工程》1. 第124页1-476子目综合基价2813.26改为4530.92,基价2391.83改为4109.49,材料费1345.97改为3063.63,普通钢板0.778改为778.00。
第七册《消防设备安装工程》1. 第84页7-225子目综合基价1.90改为17.30,基价1.10改为10.00,人工费1.10改为10.00,综合费用0.80改为7.30,费用0.58改为5.30,利润0.22改为2.00。
2. 第84页7-226子目综合基价1.99改为25.95,基价1.15改为15.00,人工费1.15改为15.00,综合费用0.84改为10.95,费用0.61改为7.95,利润0.23改为3.00。
3. 第84页7-227子目综合基价2.08改为34.60,基价1.20改为20.00,人工费1.20改为20.00,综合费用0.88改为14.60,费用0.64改为10.60,利润0.24改为4.00。
4. 第84页7-228子目综合基价2.16改为43.25,基价1.25改为25.00,人工费1.25改为25.00,综合费用0.91改为18.25,费用0.66改为13.25,利润0.25改为5.00,。
第八册《给排水、采暖、燃气工程》1. 第250页8-929子目综合基价1.90改为17.30,基价1.10改为10.00,人工费1.10改为10.00,综合费用0.80改为7.30,费用0.58改为5.30,利润0.22改为2.00。
2. 第250页8-930子目综合基价1.99改为25.95,基价1.15改为15.00,人工费1.15改为15.00,综合费用0.84改为10.95,费用0.61改为7.95,利润0.23改为3.00。
3. 第250页8-931子目综合基价2.08改为34.60,基价1.20改为20.00,人工费1.20改为20.00,综合费用0.88改为14.60,费用0.64改为10.60,利润0.24改为4.00。
河北2024定额结合河北2003定额解释总结出来现行定额应用河北省的2024年定额是结合了2003年定额解释制定的,下面将对现行定额的应用进行总结。
首先,河北省2024年定额的制定是基于技术进步和工程管理经验的积累,同时也考虑到了经济发展的需要,旨在提高工程质量、规范施工行为、降低施工成本。
该定额的应用范围广泛,涵盖了建筑、市政、水利等多个领域的工程项目,可以为各类工程项目提供参考和指导。
其次,河北省2024年定额对于施工项目的计量、计价、定额运用等方面做出了详细的规定。
在计量方面,定额明确了各类工程项目的计量单位和计算方法,统一了施工项目的计量标准,确保了计量工作的准确性和可比性。
在计价方面,定额规定了各项工程项目的工程量单价和工程总价,使得施工项目的经济成本能够得到合理计算和控制。
在定额运用方面,定额对于施工项目的施工工序、材料使用、设备配置等进行了要求和指导,以确保施工过程的科学性和高效性。
同时,河北省2024年定额还对于施工项目的技术要求、品质标准、质量控制等方面进行了详细的解释和规定。
定额要求施工单位必须按照相关标准和规范进行施工,确保工程的技术指标符合相应的要求。
定额还规定了施工单位在施工过程中应该注意的问题和处理方法,以保证施工质量的稳定性和可靠性。
此外,河北省2024年定额还对于施工项目的施工组织和管理提出了具体的要求。
定额规定了施工项目的分包、监理、验收等工作的操作流程和要求,使得施工项目的组织和管理能够按照规范和标准进行。
定额还强调了施工单位应该具备的管理优势和技术水平,以提高施工项目的效率和安全性。
总之,河北省2024年定额的应用是基于2003年定额解释制定的,旨在提高工程质量、规范施工行为、降低施工成本。
该定额广泛适用于建筑、市政、水利等领域的工程项目,对于计量、计价、定额运用、技术要求、施工组织和管理等方面都有详细规定。
定额的应用可以为各类工程项目提供准确、规范、科学的施工指导和管理。
2003版定额综合解释(第一期)(安装部分)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%~2%),并以其为基数,按主册相应费率计算超高增加费。
不发生超高的工程不得计取超高增加费。
例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。
2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。
3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。
执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2系数。
其后各级照明供电回路不再重复计算。
住宅小区的每幢楼宇用电,由小区变电所供电,可按小区变电所低压配电屏输出的照明供电回路计算“照明供电回路系统调试”的回路数。
例1:某综合楼变电所由六台低压配电屏输出的照明供电回路共42路,均用三相自动空气开关控制,则该综合楼“照明供电回路系统调试”共有42个系统,用三相自动空气开关控制,定额应乘0.2系数。
2003消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以内的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。
2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。
3、各种砌体子目,均包括原浆勾缝内容。
加浆勾缝时,按定额第九章第二节相应规定计算。
4、坡屋面顶板,按斜板计算。
屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量内,不单独计算。
若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量内计算。
5、现浇混凝土柱、梁、墙、板的分界:⑴混凝土墙中的暗柱、暗梁,并入相应墙体积内,不单独计算;⑵梁、墙连接时,墙高算至梁底;⑶墙、墙相交时,外墙按外墙中心线长度计算,内墙按墙间净长度计算;⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;内墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸电梯井壁,工程量计算执行外墙的相应规定。
6、大理石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。
点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。
7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。
8、内装饰脚手架,内墙高度在3.6m以内时按相应脚手架子目30%计取。
但计取满堂脚手架后,不再计取内装饰脚手架。
9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。
10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。
11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。
2003年《河北省建筑工程预算综合基价》解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。
4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土按5m以内编制。
人工挖土超过6m另编制补充定额。
机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。
5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批准的施工组织设计计算。
第二章桩基础工程1.项目编号2-138的“夯扩灌注桩”的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算? 答:项目编号2-138适用于夯扩碎石桩。
桩端承力盘体积已包括在该子目的消耗量中。
2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。
设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。
孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度? 答:孔身高度指挖孔的深度,不含扩大头部分。
3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。

唐山市工程建设造价管理站关于2003年河北省建设工程计价依据有关问题的解释(发布时间:2005年7月8日来源:)各县(市)区、场造价办公室,各建设、施工及有关单位:自2003年河北省建设工程计价依据实施以来,各单位在使用过程中反映了一些问题。
经研究,现将其中部分问题解释汇总印发给你们,请参照执行。
在执行计价依据的过程中发现的新问题及时反馈,以便补充完善。
2005年5月9 日2003年计价依据问题解释土建建筑面积:1、建筑面积规则中二层以上建筑面积为外围结构水平投影,如果窗为外跨飘窗(下有砼挑板承托,或挑出窗台板)是否计算建筑面积?答:外跨飘窗不计算建筑面积。
2、住宅建筑物顶层阁楼如何计算建筑面积?答:2.2米以上部分计算建筑面积。
2.2米以下部分不计算。
3、建筑物外墙聚苯板保温是否计算建筑面积?答:不计算建筑面积。
4、2.2米以下地下储藏室是否计算建筑面积?答:计算建筑面积。
5、建筑面积是按建筑物外墙勒脚以上结构外围水平面积计算,突出外墙的结构柱算不算面积(工业建筑中较多)?答:突出外墙的结构柱计算建筑面积。
建-11、基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土5m以内。
人工挖土超过6m应编制补充定额。
机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,如没有批准的施工组织设计应按土方工程量的8%计算。
2、人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批复的施工组织设计计算。
3、基础抹防水砂浆工作面加多少?答:800mm。
建-41、钢筋直螺纹接头如何计价?答:可编制补充定额,或参照4-260~262锥螺纹接头项目再调价。
2、电渣压力焊基价过高怎么办?答:可按市场价调价。
3、闪光对焊接头怎么计价?答:钢筋加工过程中闪光对焊接头不另计算费用,搭接接头也不扣除。
一二三四五
六
说明
本定额是用microsoft office2003办公软件编制,更早的版本是否能使用,作者本人并未测试,若不能使用请安装新的版本。
本定额中电子表格的名称不得改动,否则系统将不能运行。
本定额自解压时文件路径不得改动,否则系统将无法运行(解压后文件夹在E盘中)。
本定额有各个省市的版本(包括建筑、安装等),欢迎在“筑龙网”上下载。
作者还在microsoft excel中运用visual basic编制一套多个省市都可以使用的自动套价软件,它将适合施工范围广的预算人员,解决了每到一处买一套预算软件的烦恼。
将给您节省大量的资金。
这套软件的功能有:
(1) 定额子目自动套价(在定额中双击或输入定额编号)。
(2) 人材机自动汇总并自动分页输出打印格式。
(3)在人材机汇总中的预算价一栏中输入市场价(包括人工、机械、付材和主材),预算报表将自动输出含市场价的预算报价。
这样,解决了有些预算软件中,每输入一个子目要填一次价的麻烦过程。
(4) 人材机差价自动汇总(预算价与定额价之差,并自动分类求和)。
(5) 取费表自动生成。
(6) 封面自动生成。
如有兴趣请联系本人。
qq:153499310
E-mail: www.153499310@
tel:134********。
2003年《全国统一市政工程预算定额河北省综合基价》勘误表第一册《通用项目》1.第175页工程量计算规则第8行“普通延长米”改为“管道延长米”。
2.第237页 1-1069至1074子目的综合基价、基价、人工费、材料费、综合费用、人工工日、玻璃布数量、滑石粉数量、费用、利润改为下表的数值,其他不变。
掉“(板厚mm以内)”,计量单位“10张”改为“10m焊缝”。
4.第502页1-2127子目综合基价2390.34改为4086.40,基价2132.48改为3607.31,机械费1443.07改为2917.90,综合费用257.86改为479.09,费用189.10改为351.33,利润68.76改为127.76,机械栏加平板拖车组 40t(1474.83元/台班) 1.0个台班。
5.第502页1-2129子目综合基价1758.58改为3454.65,基价1551.20改为3026.03,机械费1244.59改为2719.42,综合费用207.38改为428.62,费用152.08改为314.32,利润55.30改为114.30,机械栏加平板拖车组 40t(1474.83元/台班) 1.0个台班。
6.第516页1-2177子目沥青混凝土摊铺机8t台班单价590.64改为1200.00, 综合基价339.62改为690.00,基价295.32改为600.00,机械费295.32改为600.00,综合费用44.30改为90.00,费用32.49改为66.00,利润11.81改为24.00。
7.第516页1-2178子目项目栏12改为12m(自动找平),编码的沥青混凝土摊铺机12t改为沥青混凝土摊铺机12m(自动找平), 台班单价673.55改为5000.00, 综合基价387.30改为2875.00,基价336.78改为2500.00,机械费336.78改为2500.00,综合费用50.52改为375.00,费用37.05改为275.00,利润13.47改为100.00。
省03消耗量定额费用表中临设费包括哪些容答:临时设施费是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公司、加工厂以及规定围道路、水、电、管线等临时设施和小型临时设施。
临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费。
安全文明施工费是指为保证施工生产安全和施工质量而发生的费用。
安全文明施工费包括:施工现场围挡、在建建筑物或构筑物除主体结构防护外的安全围挡设施、施工现场道路及砂石散装材料堆放地的硬化、消防设施、施工现场医疗和急救设施及其他必备的安全设施所需费用。
安全文明施工费=∑(拟建工程分部分项工程数量+拟建工程技术措施项目工程数量)×规定的相应计算基础×规定费率(元)安全文明施工费在工程报价和拟建工程发包时,按规定计算出费额,在工程造价中列暂定金额,不得作为竞争性费用;签订工程施工合同价时,将该费用单独计列。
工程施工时,由工程发包单位、工程安全监督、工程造价管理机构对施工现场企业设置的安全文明设施容进行确认,并由市工程造价管理机构按规定核定其费用,作为工程结算的依据。
省03消耗量定额解释给排水、采暖、燃气工程1、管道穿墙(楼板)加塑料套管时如何执行定额?答:根据有关施工规、技术规程要求,各种管道穿墙、楼板套管一般采用金属套管,不应采用塑料套管。
若设计规定使用套管一般应采用金属套管,不应采用塑料套管。
若设计规定使用塑料套管,可参照室外塑料给水管(粘接)项目以长度计算,并扣除定额中管件用量。
2、采暖管道安装定额中鼓风机作用是什么?如实际安装中采用煨制弯,管道消耗量是否调整?答:室外采暖管道安装消耗量定额中均已综合了方形补偿器制作安装,其制作按惯砂热弯法考虑,鼓风机为煨弯加热所用。
实际施工中如采用外购弯管,定额消耗量不必调整,外购成品价也不另计。
(如遇工程量清单报价或出于投标策略原因,消耗量定额是否调整由报价人自主决定)。
第一章 土、石方工程*人工土、石方**人工挖土方、淤泥、流砂*** 1-1人工挖土方普硬土深2m以内立米1-2人工挖土方普硬土深4m以内立米1-3人工挖土方普硬土深6m以内立米1-4人工挖土方坚硬土深2m以内立米1-5人工挖土方坚硬土深4m以内立米1-6人工挖土方坚硬土深6m以内立米1-7人工挖淤泥流砂深度1.5m以内立米人工挖地槽、地坑*** 1-8人工挖地槽普硬土深2m以内立米1-9人工挖地槽普硬土深3m以内立米1-10人工挖地槽普硬土深4m以内立米1-11人工挖地槽普硬土深6m以内立米1-12人工挖地槽坚硬土深2m以内立米1-13人工挖地槽坚硬土深3m以内立米1-14人工挖地槽坚硬土深4m以内立米1-15人工挖地槽坚硬土深6m以内立米1-16人工挖地坑普硬土深2m以内立米1-17人工挖地坑普硬土深3m以内立米1-18人工挖地坑普硬土深4m以内立米1-19人工挖地坑普硬土深6m以内立米1-20人工挖地坑坚硬土深2m以内立米1-21人工挖地坑坚硬土深3m以内立米1-22人工挖地坑坚硬土深4m以内立米1-23人工挖地坑坚硬土深6m以内立米挖冻土*** 1-24人工挖冻土厚0.5m以内立米1-25人工挖冻土厚1m以内立米1-26人工挖冻土厚1m以外立米1-27人工爆破挖冻土厚0.5m以内立米1-28人工爆破挖冻土厚1m以内立米1-29人工爆破挖冻土厚1m以外立米回填土、山坡切土、原土打夯、平整场地*** 1-30原土打夯平米1-31平整场地平米1-32回填土松填立米1-33回填土夯填立米1-34山坡切土普硬土立米1-35山坡切土坚硬土立米人工凿石*** 1-36人工凿石平基松石立米1-37人工凿石平基次坚石立米1-38人工凿石平基普坚石立米1-39人工凿石平基特坚石立米1-40人工凿石沟槽松石立米1-41人工凿石沟槽次坚石立米1-42人工凿石沟槽普坚石立米1-43人工凿石沟槽特坚石立米1-44人工凿石基坑松石立米1-45人工凿石基坑次坚石立米1-46人工凿石基坑普坚石立米1-47人工凿石基坑特坚石立米1-48人工凿石槽(坑)摊座松石立米1-49人工凿石槽(坑)摊座次坚石立米1-50人工凿石槽(坑)摊座普坚石立米1-51人工凿石槽(坑)摊座特坚石立米1-52人工凿石地面摊座松石立米1-53人工凿石地面摊座次坚石立米1-54人工凿石地面摊座普坚石立米1-55人工凿石地面摊座特坚石立米1-56人工凿石修整边坡松石立米1-57人工凿石修整边坡次坚石立米1-58人工凿石修整边坡普坚石立米1-59人工凿石修整边坡特坚石立米人工打眼爆破石方*** 1-60人工打眼爆破石方平基松石立米1-61人工打眼爆破石方平基次坚石立米1-62人工打眼爆破石方平基普坚石立米1-63人工打眼爆破石方平基特坚石立米1-64人工打眼爆破石方沟槽松石立米1-65人工打眼爆破石方沟槽次坚石立米1-66人工打眼爆破石方沟槽普坚石立米1-67人工打眼爆破石方沟槽特坚石立米1-68人工打眼爆破石方基坑松石立米1-69人工打眼爆破石方基坑次坚石立米1-70人工打眼爆破石方基坑普坚石立米1-71人工打眼爆破石方基坑特坚石立米机械打眼爆破石方*** 1-72机械打眼爆破石方平基松石立米1-73机械打眼爆破石方平基次坚石立米1-74机械打眼爆破石方平基普坚石立米1-75机械打眼爆破石方平基特坚石立米1-76机械打眼爆破石方沟槽松石立米1-77机械打眼爆破石方沟槽次坚石立米1-78机械打眼爆破石方沟槽普坚石立米1-79机械打眼爆破石方沟槽特坚石立米1-80机械打眼爆破石方基坑松石立米1-81机械打眼爆破石方基坑次坚石立米1-82机械打眼爆破石方基坑普坚石立米1-83机械打眼爆破石方基坑特坚石立米人工运土方、淤泥、流砂*** 1-84人工运土方20m内立米1-85人工运土方200m内每增20m立米1-86人工运淤泥、流砂20m内立米1-87人工运淤泥、流砂200m内每增20m立米1-88单(双)轮车运土方50m内立米1-89单(双)轮车运土方500m内每增50m立米9人工石方运输*** 1-90人工运石方20m内立米1-91人工运石方200m内每增20m立米1-92单(双)轮车运石方50m内立米1-93单(双)轮车运石方500m内每增50m立米机械土、石方**推土机推土、铲运机铲运土方*** 1-94推土机推土20m内普硬土立米1-95推土机推土20m内坚硬土立米1-96推土机推土每增10m立米1-97铲运机铲运土200m内普硬土立米1-98铲运机铲运土200m内坚硬土立米1-99铲运机铲运土每增加100m立米机械挖运土方*** 1-100挖掘机挖土方普硬土立米1-101挖掘机挖土方坚硬土立米1-102挖掘机挖土自卸汽车运土1000m内普硬土立米1-103挖掘机挖土自卸汽车运土1000m内坚硬土立米1-104挖掘机挖土自卸汽车运土每增1000m立米1-105机械挖淤泥、流砂立米1-106机械运土方运距1000m内500m立米1-107机械运土方运距1000m内每增加100m立米1-108机械运土方运距20km内1000m立米1-109机械运土方运距20km内每增加1000m立米机械挖运石渣*** 1-110推土机推渣20m内立米1-111推土机推渣50m内立米1-112推土机推渣100m内立米1-113挖掘机挖渣斗容量0.6立米立米1-114挖掘机挖渣斗容量1立米立米1-115挖掘机挖渣自卸汽车运2km内立米1-116挖掘机挖渣自卸汽车运4km内立米1-117挖掘机挖渣自卸汽车运6km内立米1-118挖掘机挖渣自卸汽车运10km内立米机械平整场地碾压*** 1-119场地平整30cm内推土机平米1-120场地平整30cm内拖式铲运机平米1-121原土碾压一遍拖式双联羊足碾平米1-122原土碾压一遍压路机平米1-123填土碾压拖式双联羊足碾12遍立米1-124填土碾压内燃压路机6-8t,12遍立米1-125填土碾压内燃压路机15t内,9遍立米1-126填土碾压振动压路机10t内,9遍立米1-127填土碾压振动压路机15t内,9遍立米1-128填土碾压履带式拖拉机十二遍立米支挡土板**1-129木挡土板木支撑密撑平米1-130木挡土板木支撑疏撑平米1-131钢挡土板钢支撑密撑平米1-132钢挡土板钢支撑疏撑平米排水工程**井点降水***1-133打拔井点降水深9m内个井点1-134打拔井点降水深12m内个井点1-135井点降水设备使用管道摊销(每昼夜)9m内个井点1-136井点降水设备使用管道摊销(每昼夜)12m内个井点1-137井点降水设备使用单机组抽水(每昼夜)个井点1-138井点降水设备使用双机组抽水(每昼夜)个井点抽水机排水,轻型井点降水***1-139抽水机降水(降水深1m内)平米1-140抽水机降水(降水深2m内)平米1-141抽水机降水(降水深3m内)平米1-142轻型井点降水井管深7m安装根1-143轻型井点降水井管深7m拆除根1-144轻型井点降水井管深7m使用套天喷射井点降水***1-145喷射井点降水井管深10m安装根1-146喷射井点降水井管深10m拆除根1-147喷射井点降水井管深10m使用套天1-148喷射井点降水井管深15m安装根1-149喷射井点降水井管深15m拆除根1-150喷射井点降水井管深15m使用套天1-151喷射井点降水井管深20m安装根1-152喷射井点降水井管深20m拆除根1-153喷射井点降水井管深20m使用套天1-154喷射井点降水井管深30m安装根1-155喷射井点降水井管深30m拆除根1-156喷射井点降水井管深30m使用套天大口径井点降水***1-157大口径Φ600井点降水深15m安装根1-158大口径Φ600井点降水深15m拆除根1-159大口径Φ600井点降水深15m使用套天水平井点降水,电渗井点降水降水***1-160水平井点降水深25m安装根1-161水平井点降水深25m拆除根1-162水平井点降水深25m使用套天1-163电渗井点降水阳极制作根1-164电渗井点降水阳极安装根1-165电渗井点降水阳极拆除根1-166电渗井点降水阳极使用套天水泥管深井井点降水井管降水*** 1-167深井井点降水井管安装(深20m以内)米1-168深井井点降水井管使用(深20m以内)套天1-169深井井点降水井管安装(深30m以内)米1-170深井井点降水井管使用(深30m以内)套天地基处理**重锤夯实*** 1-171重锤夯实原土夯击三遍平米1-172重锤夯实原土夯击六遍平米1-173重锤夯实原土夯击九遍平米1-174重锤夯实原土夯击十二遍平米1-175重锤夯实填土夯实立米地基强夯*** 1-176地基强夯夯击能1000kN.m内夯击1遍坑1-177地基强夯夯击能1000kN.m内夯击2遍坑1-178地基强夯夯击能1000kN.m内夯击3遍坑1-179地基强夯夯击能1000kN.m内夯击4遍坑1-180地基强夯夯击能1000kN.m内夯击5遍坑1-181地基强夯夯击能1000kN.m内夯击6遍坑1-182地基强夯夯击能1000kN.m内夯击7遍坑1-183地基强夯夯击能1000kN.m内夯击8遍坑1-184地基强夯夯击能1000kN.m内夯击9遍坑1-185地基强夯夯击能2000kN.m内夯击1遍坑1-186地基强夯夯击能2000kN.m内夯击2遍坑1-187地基强夯夯击能2000kN.m内夯击3遍坑1-188地基强夯夯击能2000kN.m内夯击4遍坑1-189地基强夯夯击能2000kN.m内夯击5遍坑1-190地基强夯夯击能2000kN.m内夯击6遍坑1-191地基强夯夯击能2000kN.m内夯击7遍坑1-192地基强夯夯击能2000kN.m内夯击8遍坑1-193地基强夯夯击能2000kN.m内夯击9遍坑1-194地基强夯夯击能3000kN.m内夯击1遍坑1-195地基强夯夯击能3000kN.m内夯击2遍坑1-196地基强夯夯击能3000kN.m内夯击3遍坑1-197地基强夯夯击能3000kN.m内夯击4遍坑1-198地基强夯夯击能3000kN.m内夯击5遍坑1-199地基强夯夯击能3000kN.m内夯击6遍坑1-200地基强夯夯击能3000kN.m内夯击7遍坑1-201地基强夯夯击能3000kN.m内夯击8遍坑1-202地基强夯夯击能3000kN.m内夯击9遍坑1-203地基强夯夯击能4000kN.m内夯击1遍坑1-204地基强夯夯击能4000kN.m内夯击2遍坑1-205地基强夯夯击能4000kN.m内夯击3遍坑1-206地基强夯夯击能4000kN.m内夯击4遍坑1-207地基强夯夯击能4000kN.m内夯击5遍坑1-208地基强夯夯击能4000kN.m内夯击6遍坑1-209地基强夯夯击能4000kN.m内夯击7遍坑1-210地基强夯夯击能4000kN.m内夯击8遍坑1-211地基强夯夯击能4000kN.m内夯击9遍坑1-212夯击能1000kN.m强夯每增1击坑1-213夯击能2000kN.m强夯每增1击坑1-214夯击能3000kN.m强夯每增1击坑1-215夯击能4000kN.m强夯每增1击坑1-216满夯1000kN.m每遍一击平米1-217满夯1000kN.m每遍二击平米1-218满夯2000kN.m每遍一击平米1-219满夯2000kN.m每遍二击平米第二章 桩基础工程*1、柴油打桩机打预制钢筋混凝土桩*** 2-1柴油打桩机打预制方桩12m内(一级土)立米2-2柴油打桩机打预制方桩12m内(二级土)立米2-3柴油打桩机打预制方桩18m内(一级土)立米2-4柴油打桩机打预制方桩18m内(二级土)立米2-5柴油打桩机打预制方桩30m内(一级土)立米2-6柴油打桩机打预制方桩30m内(二级土)立米2-7柴油打桩机打预制方桩30m以上(一级土)立米2-8柴油打桩机打预制方桩30m以上(二级土)立米2、柴油打桩机打预制管桩*** 2-9柴油打桩机打预制管桩16m内(一级土)立米2-10柴油打桩机打预制管桩16m内(二级土)立米2-11柴油打桩机打预制管桩24m内(一级土)立米2-12柴油打桩机打预制管桩24m内(二级土)立米2-13柴油打桩机打预制管桩32m内(一级土)立米2-14柴油打桩机打预制管桩32m内(二级土)立米2-15柴油打桩机打预制管桩40m内(一级土)立米2-16柴油打桩机打预制管桩40m内(二级土)立米3、柴油打桩机打预制板桩***立米2-17柴油打桩机打预制砼板桩(桩单体)1内(一级土)立米2-18柴油打桩机打预制砼板桩(桩单体)1内(二级土)立米2-19柴油打桩机打预制砼板桩(桩单体)1.5内(一级土立米2-20柴油打桩机打预制砼板桩(桩单体)1.5内(二级土2-21柴油打桩机打预制砼板桩(桩单体)2.5内(一级土立米立米2-22柴油打桩机打预制砼板桩(桩单体)2.5内(二级土2-23柴油打桩机打预制砼板桩(桩单体)3内(一级土)立米立米2-24柴油打桩机打预制砼板桩(桩单体)3内(二级土)二、预制钢筋混凝土桩接桩** 2-25电焊接桩(包角钢)个2-26电焊接桩(包钢板)个2-27截桩头根2-28截桩根三、液压静力压桩机压预制钢筋混凝土方桩** 2-29静力压桩机压预制方桩12m内(一级土)立米2-30静力压桩机压预制方桩12m内(二级土)立米2-31静力压桩机压预制方桩18m内(一级土)立米2-32静力压桩机压预制方桩18m内(二级土)立米2-33静力压桩机压预制方桩30m内(一级土)立米2-34静力压桩机压预制方桩30m内(二级土)立米2-35静力压桩机压预制方桩30m以上(一级土)立米2-36静力压桩机压预制方桩30m以上(二级土)立米四、打拔钢板桩**1、打钢板桩*** 2-37柴油打桩机打钢板桩6m内(一级土)t2-38柴油打桩机打钢板桩6m内(二级土)t2-39柴油打桩机打钢板桩10m内(一级土)t2-40柴油打桩机打钢板桩10m内(二级土)t2-41柴油打桩机打钢板桩15m内(一级土)t2-42柴油打桩机打钢板桩15m内(二级土)t2-43柴油打桩机打钢板桩20m内(一级土)t2-44柴油打桩机打钢板桩20m内(二级土)t2、拔钢板桩*** 2-45振动沉拔桩机拔钢板桩6m内(一级土)t2-46振动沉拔桩机拔钢板桩6m内(二级土)t2-47振动沉拔桩机拔钢板桩10m内(一级土)t2-48振动沉拔桩机拔钢板桩10m内(二级土)t2-49振动沉拔桩机拔钢板桩15m内(一级土)t2-50振动沉拔桩机拔钢板桩15m内(二级土)t2-51振动沉拔桩机拔钢板桩20m内(一级土)t2-52振动沉拔桩机拔钢板桩20m内(二级土)t2-53安拆导向夹具m五、混凝土及钢筋混凝土灌注桩**1、人工成孔*** 2-54人工成孔桩深6m内(普硬土)立米2-55人工成孔桩深6m内(坚硬土)立米2-56人工成孔桩深10m内(普硬土)立米2-57人工成孔桩深10m内(坚硬土)立米2-58人工成孔桩深15m内(普硬土)立米2-59人工成孔桩深15m内(坚硬土)立米2-60人工成孔桩深20m内(普硬土)立米2-61人工成孔桩深20m内(坚硬土)立米2-62入岩增加费立米2、长螺旋钻机成孔*** 2-63长螺旋钻机成孔汽车式(桩长)12m以内一级土立米2-64长螺旋钻机成孔汽车式(桩长)12m以内二级土立米2-65长螺旋钻机成孔汽车式(桩长)12m以外一级土立米2-66长螺旋钻机成孔汽车式(桩长)12m以外二级土立米2-67长螺旋钻机成孔履带式(桩长)12m以内一级土立米2-68长螺旋钻机成孔履带式(桩长)12m以内二级土立米2-69长螺旋钻机成孔履带式(桩长)12m以外一级土立米2-70长螺旋钻机成孔履带式(桩长)12m以外二级土立米3、潜水钻机成孔***2-71潜水钻机成孔桩直径在60cm以内一级土立米2-72潜水钻机成孔桩直径在60cm以内二级土立米2-73潜水钻机成孔桩直径在80cm以内一级土立米2-74潜水钻机成孔桩直径在80cm以内二级土立米2-75潜水钻机成孔桩直径在100cm以内一级土立米2-76潜水钻机成孔桩直径在100cm以内二级土立米2-77潜水钻机成孔桩直径在120cm以内一级土立米2-78潜水钻机成孔桩直径在120cm以内二级土立米2-79潜水钻机成孔桩直径在150cm以内一级土立米2-80潜水钻机成孔桩直径在150cm以内二级土立米4、冲击钻机成孔***立米2-81冲击钻机成孔桩直径100cm以内孔深20m以内一级立米2-82冲击钻机成孔桩直径100cm以内孔深20m以内二级立米2-83冲击钻机成孔桩直径100cm以内孔深30m以内一级立米2-84冲击钻机成孔桩直径100cm以内孔深30m以内二级立米2-85冲击钻机成孔桩直径100cm以内孔深40m以内一级2-86冲击钻机成孔桩直径100cm以内孔深40m以内二级立米立米2-87冲击钻机成孔桩直径150cm以内孔深20m以内一级立米2-88冲击钻机成孔桩直径150cm以内孔深20m以内二级2-89冲击钻机成孔桩直径150cm以内孔深30m以内一级立米立米2-90冲击钻机成孔桩直径150cm以内孔深30m以内二级立米2-91冲击钻机成孔桩直径150cm以内孔深40m以内一级立米2-92冲击钻机成孔桩直径150cm以内孔深40m以内二级立米2-93冲击钻机成孔桩直径150cm以内孔深50m以内一级立米2-94冲击钻机成孔桩直径150cm以内孔深50m以内二级5、回旋钻机成孔*** 2-95回旋钻机成孔桩直径80cm以内孔深20m以内一级立米立米2-96回旋钻机成孔桩直径80cm以内孔深20m以内二级立米2-97回旋钻机成孔桩直径80cm以内孔深40m以内一级2-98回旋钻机成孔桩直径80cm以内孔深40m以内二级立米立米2-99回旋钻机成孔桩直径80cm以内孔深60m以内一级立米2-100回旋钻机成孔桩直径80cm以内孔深60m以内二级立米2-101回旋钻机成孔桩直径100cm以内孔深40m以内一级立米2-102回旋钻机成孔桩直径100cm以内孔深40m以内二级立米2-103回旋钻机成孔桩直径100cm以内孔深60m以内一级立米2-104回旋钻机成孔桩直径100cm以内孔深60m以内二级立米2-105回旋钻机成孔桩直径120cm以内孔深40m以内一级立米2-106回旋钻机成孔桩直径120cm以内孔深40m以内二级立米2-107回旋钻机成孔桩直径120cm以内孔深60m以内一级立米2-108回旋钻机成孔桩直径120cm以内孔深60m以内二级立米2-109回旋钻机成孔桩直径150cm以内孔深40m以内一级2-110回旋钻机成孔桩直径150cm以内孔深40m以内二级立米立米2-111回旋钻机成孔桩直径150cm以内孔深60m以内一级立米2-112回旋钻机成孔桩直径150cm以内孔深60m以内二级6、钻孔桩入岩增加费*** 2-113钻孔桩入岩增加费桩直径在60cm以内立米2-114钻孔桩入岩增加费桩直径在80cm以内立米2-115钻孔桩入岩增加费桩直径在100cm以内立米2-116钻孔桩入岩增加费桩直径在120cm以内立米2-117钻孔桩入岩增加费桩直径在150cm以内立米**六、打孔灌砂(碎石或砂石)及混凝土桩(成孔立米2-118打桩机打砂(碎石或砂石)及混凝土桩桩长在10立米2-119打桩机打砂(碎石或砂石)及混凝土桩桩长在10立米2-120打桩机打砂(碎石或砂石)及混凝土桩桩长在15立米2-121打桩机打砂(碎石或砂石)及混凝土桩桩长在15立米2-122打桩机打砂(碎石或砂石)及混凝土桩桩长在15立米2-123打桩机打砂(碎石或砂石)及混凝土桩桩长在15立米2-124冲击沉管式柴油打桩机打砂石桩桩体积在1m3以2-125冲击沉管式柴油打桩机打砂石桩桩体积在1m3以立米立米2-126冲击沉管式柴油打桩机打砂石桩桩体积在2m3以2-127冲击沉管式柴油打桩机打砂石桩桩体积在2m3以立米立米2-128冲击沉管式柴油打桩机打砂石桩桩体积在3m3以立米2-129冲击沉管式柴油打桩机打砂石桩桩体积在3m3以立米2-130冲击沉管式柴油打桩机打砂石桩桩体积在4m3以立米2-131冲击沉管式柴油打桩机打砂石桩桩体积在4m3以七、深层搅拌桩、喷粉桩** 2-132深层搅拌桩水泥掺量12%立米2-133深层搅拌桩水泥掺量增减1%立米2-134喷粉桩Φ500以内水泥掺量50kg/m立米2-135喷粉桩Φ500以内水泥掺量每m增减5kg立米八、振冲碎石桩及夯扩灌注桩** 2-136振冲碎石桩立米2-137振冲碎石桩填料调整量立米2-138夯扩灌注桩立米九、灌注桩辅助项目** 2-139灌注混凝土套管成孔立米2-140灌注混凝土人工成孔立米2-141灌注混凝长螺旋钻机成孔立米2-142灌注混凝造浆成孔立米2-143混凝土护壁立米2-144钢护筒埋设t2-145泥浆运输运距在5km以内立米2-146泥浆运输每增加1km立米2-147砂桩料立米2-148砂石桩料立米2-149碎石桩料立米2-150水泥土桩料立米2-151灰土桩料立米2-152凿桩头混凝土桩立米2-153凿桩头水泥土桩灰土桩立米2-154凿桩头深层搅拌桩喷粉桩立米2-155凿桩头砂石桩碎石砂桩立米2-156钢筋笼场外运输(钢筋笼长15m以内)t2-157钢筋笼场外运输(钢筋笼长25m以内)t2-158钢筋笼场外运输(钢筋笼长35m以内)t2-159钢筋笼安装(钢筋笼长15m以内)t2-160钢筋笼安装(钢筋笼长25m以内)t2-161钢筋笼安装(钢筋笼长35m以内)t十、桩架90度调面、超运距移动** 2-162导杆式柴油打桩机轨道式次2-163筒式柴油打桩机轨道式次2-164履带式桩架移动10m次2-165履带式桩架移动每增加5m次2-166轨道式桩架移动10m次2-167轨道式桩架移动每增加5m次2-168走管式桩架移动10m次2-169走管式桩架移动每增加5m次十一、护坡及锚杆** 2-170喷射混凝土护坡初喷厚50mm平米2-171喷射混凝土护坡每增加10mm平米2-172螺旋钻孔护坡桩立米2-173混凝土锚杆立米2-174水泥砂浆锚杆t 十二、灌注商品混凝土** 2-175灌注混凝土套管成孔立米2-176灌注混凝土人工成孔立米2-177灌注混凝土长螺旋钻机成孔立米2-178灌注混凝土造浆成孔立米2-179混凝土护壁立米2-180喷射混凝土护坡初喷厚50mm平米2-181喷射混凝土护坡每增减10mm平米2-182螺旋钻孔护坡桩立米2-183混凝土锚桩立米第三章 砌筑工程*一、砌砖**1、基础及实窃内外墙*** 3-1砖基础立米3-2砖砌内外墙(墙厚)一砖以内立米3-3砖砌内外墙(墙厚)一砖立米3-4砖砌内外墙(墙厚)一砖以上立米***2、多孔砖墙,空心砖墙,空化花墙,填充墙,砌块3-5多孔砖墙1/4砖立米3-6多孔砖墙1/2砖立米3-7多孔砖墙1砖立米3-8多孔砖墙1砖以上立米3-9承重粘土空心砖墙1/2砖立米3-10承重粘土空心砖墙1砖立米3-11非承重粘土空心砖墙1砖立米3-12空花墙立米3-13一砖半炉渣填充墙立米3-14一砖半炉渣混凝土填充墙立米3-15硅酸盐砌块墙立米3-16加气混凝土砌块墙立米3-17陶粒空心砌块墙立米3-18炉渣砌块墙立米3-19粉煤灰砌块墙立米3-20承重混凝土小型空心砌块墙厚度(190mm)立米3-21承重混凝土小型空心砌块墙厚度(90mm)立米3、砖柱*** 3-22方形砖柱立米3-23圆、半圆、多边形砖柱立米4、钢筋砖过梁*** 3-24钢筋砖过梁立米5、地下室墙*** 3-25地下室墙墙身及墙基立米3-26地下室墙贴砖厚1/4砖立米3-27地下室墙贴砖厚1/2砖立米6、其他*** 3-28砖砌沟道立米3-29零星砌体立米3-30砌体内钢筋加固t3-31墙面勾缝加浆勾缝平米3-32墙面勾缝原浆勾缝平米二、砌石**1、基础,勒脚*** 3-33石基础毛石立米3-34石基础粗料石立米3-35石勒脚粗料石立米3-36石勒脚细料石立米2、墙柱*** 3-37墙身毛石立米3-38墙身毛石墙镶砖立米3-39墙身粗料石立米3-40墙身细料石立米3-41墙身方整石立米3-42挡土墙毛石立米3-43挡土墙粗料石立米3-44挡土墙细料石立米3-45方整石柱立米3、其他*** 3-46方整石台阶立米3-47砌毛石地沟立米3-48砌料石地沟立米3-49浆砌毛石护坡立米3-50干砌毛石护坡立米3-51毛石墙勾缝平米3-52料石墙勾平缝平米3-53料石墙勾凹缝平米3-54料石墙勾凸缝平米3-55方整石加工打荒平米3-56方整石錾凿平米3-57方整石剁斧一遍平米3-58方整石剁斧二遍平米3-59方整石剁斧三遍平米三、构筑物**1、烟囱***(1)基础**** 3-60砖基础水泥石灰砂浆立米3-61石基础水泥石灰砂浆立米(2)砖烟囱**** 3-62高度20m以内水泥石灰砂浆立米3-63高度40m以内水泥石灰砂浆立米3-64高度60m以内水泥石灰砂浆立米(3)烟囱内衬、烟道砌砖及烟道内衬**** 3-65烟囱内衬标准砖粘土立米3-66烟囱内衬标准砖粘土砂浆立米3-67烟囱内衬耐火砖立米3-68烟囱内衬耐酸砖立米3-69烟道砖砌砖标准砖水泥石灰砂浆立米3-70烟道砖耐火砖立米3-71烟道内衬标准砖粘土砂浆立米3-72烟道内衬耐火砖立米3-73烟道内衬耐酸砖立米2、砖水塔*** 3-74塔身水泥石灰砂浆立米3-75水槽壁水泥石灰砂浆立米3-76水箱半砖护壁水泥石灰砂壁立米3、砖(石)贮水(油)池*** 3-77毛石池底立米3-78池壁整毛石立米3-79池壁砖立米4、砖砌井、池壁*** 3-80深度3m以内立米3-81深度3m以外立米3-82渗井立米第四章 混凝土及钢筋混凝土工程*一、现浇钢筋混凝土**1、基础*** 4-1毛石混凝土带形基础立米4-2无筋混凝土带形基础立米4-3钢筋混凝土带形基础立米4-4毛石混凝土独立基础立米4-5混凝土独立基础立米4-6现浇钢筋砼杯型基础立米4-7现浇钢筋砼满堂基础立米4-8现浇钢筋砼桩承台(带型)立米4-9现浇钢筋砼桩承台(独立)立米4-10混凝土设备基础无筋混凝土立米4-11混凝土设备基础钢筋混凝土立米4-12二次灌浆细石混凝土立米4-13二次灌浆水泥砂浆立米2、柱*** 4-14现浇钢筋混凝土矩形柱立米4-15现浇钢筋混凝土圆形及正多边形柱立米4-16现浇钢筋混凝土构造及异形柱立米4-17现浇钢筋混凝土升板柱帽立米3、梁*** 4-18现浇钢筋砼基础梁立米4-19现浇钢筋砼单梁连续梁立米4-20现浇钢筋砼异形梁立米4-21现浇钢筋砼圈梁、弧形圈梁立米4-22现浇钢筋砼过梁立米4-23现浇钢筋砼拱形梁、弧形梁立米4-24现浇钢筋砼叠合梁立米4-25现浇钢筋砼拱形过梁、弧形过梁立米4、墙*** 4-26现浇钢筋砼电梯井壁(直形壁)立米4-27现浇钢筋砼直形墙立米4-28现浇钢筋砼大钢模板墙立米4-29现浇钢筋砼弧形墙立米4-30建筑物滑模工程立米5、板*** 4-31现浇钢筋砼无梁板立米4-32现浇钢筋砼平板立米4-33现浇钢筋砼拱形板立米4-34现浇钢筋砼预制板间补现浇板缝立米4-35现浇钢筋砼半球壳板立米4-36现浇钢筋砼斜板立米6、其他*** 4-37现浇钢筋砼阳台直形立米4-38现浇钢筋砼阳台弧形立米4-39现浇钢筋砼雨蓬直形立米4-40现浇钢筋砼雨蓬弧形立米4-41现浇钢筋砼整体楼梯10m2投影面积平米4-42现浇钢筋砼整体螺旋楼梯10m2投影面积平米4-43现浇钢筋砼柱式螺旋楼梯10m2投影面积平米4-44现浇钢筋砼挑檐天沟立米4-45现浇钢筋砼栏板直形立米4-46现浇钢筋砼栏板弧形立米4-47现浇钢筋砼压顶垫块墩块立米4-48现浇钢筋砼框架柱接头立米4-49现浇钢筋砼池槽立米。
请教03定额胶合板模板单价14.50元/m2 是否正确因为按照定额综合解释P27、28页第1条内容:胶合板模板,定额按方木框、18mm厚防水胶合板(质量较好)板面、按不同构件尺寸加工的成品模板。
其成品价包括按实际构件尺寸制作的人工、机械、材料的全部价格。
并考虑胶合板质量和周转次数。
定额价=成品价/周转次数=145/10=14.5 ?(定额编制时是否如此考虑?)那么,定额10-4-88(柱)胶合板模板消耗量1.18m2/10m2,乘以单价14.5=17.11元/10m2其它10-4-108(梁1.017m2/10m2)、-136(墙0.9m2/10m2)、-160(有梁板1.18m2/10m2)等同理。
模板消耗量也除以了周转次数。
也就是说:单价和消耗量同时都除以了周转次数(10次)。
重复了!希望有兴趣的明白人能帮忙解释一下答复你的理解存在一个误区。
“定额综合解释P27、28页第1条内容:其成品价包括按实际构件尺寸制作的人工、机械、材料的全部价格。
并考虑胶合板质量和周转次数。
”此处的“周转次数”指实际采用的胶合板材料周转次数与定额周转次数的差值。
具体的说,如实际胶合板模板只能周转5次,而定额考虑周转10次,那么你报价时,模板成品价要乘以2。
定额消耗量是摊销量。
钢筋砼水池池底脚手架的问题请问王老师:钢筋砼水池(工业矿井水处理)池底砼厚度达到800mm高,施工时在钢筋上需要脚手架铺设架板,以便保护施工完毕的钢筋及砼水平运输、人员施工作业,此项脚手架如何计取?高度小于1.2米不计算脚手架砼的搅拌问题?如果砼采取现场搅拌机搅拌,是否还计取砼的运输?如果砼采用搅拌站搅拌,搅拌站安在场内,是否还计取砼的运输?或者说砼的搅拌距建筑物的距离为多少才能计取砼的运输?采取搅拌机搅拌混凝土,看实际情况,如果混凝土直接用塔吊运输不计算混凝土场内运输费用,计算垂直运输费用,采取混凝土搅拌站搅拌是否泵送,如果泵送不计算,如果搅拌车运输应该计算,定额中只有前台运料,没有综合运输,按实际发生结算。
总说明一、《河北省建筑工程预算综合基价》(以下简称本综合基价)是在《全国统一建筑工程基础定额》(土建工程)的基础上,结合我省实际,按照全理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本综合基价适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本综合基价中的消耗量是编制施工图预算和招标标底的依据。
综合基价是工程量清单计价、编制企业定额、投标报价、确定合同价、进行工程拨款、竣工结算和工程造价管理的基础;是编制概算定额、概算指标和投资估算指标的主要资料。
四、本综合基价分为实体项目、施工技术措施费、施工组织措施费及附录共四部分。
实体项目与施工技术措施费、施工组织措施费中已包括人工费、材料费、机械费、费用及利润。
实体项目消耗量不得调整,施工技术措施费和施工组织措施费消耗量作为参考,企业可自行确定。
本综合基价中的人工单价、材料价格、机械台班单价为指导性价格,编制工程预结算、标底和投标报价等时,可依据自身情况,结合市场进行调整。
五、本综合基价中的综合费用包括费用及利润。
费用包括现场管理费、企业管理费、财务费用及社会劳动保险费用。
不包括规费和税金,规费和税金按《河北省建筑、安装、市政、装饰装修工程费率》规定计算。
一般土建工程综合费用是按三类工程考虑的,桩基工程综合费用区分灌注桩和预制桩,分别按一类工程、二类工程考虑。
综合基价中的综合费用为指导性费用,编制工程预结算、标底和投标报价等时,应按照《河北省建筑、安装、市政、装饰装修工程费率》的规定结合工程实际及企业的具体情况进行确定。
六、本综合基价施工技术措施费包括:脚手架工程、模板工程、构件运输及安装工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费。
七、本综合基价施工组织措施费包括:冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验费、工程定位复测及场地清理费、成品保护费、二次搬运费、临时停电停水费、临时设施费、土建施工与生产同时进行增加费用、在有害身体健康环境中施工降效增加费。
2003年《河北省建筑工程预算综合基价》解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。
4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土按5m以内编制。
人工挖土超过6m另编制补充定额。
机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。
5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批准的施工组织设计计算。
第二章桩基础工程1.项目编号2-138的“夯扩灌注桩”的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算? 答:项目编号2-138适用于夯扩碎石桩。
桩端承力盘体积已包括在该子目的消耗量中。
2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。
设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。
孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度? 答:孔身高度指挖孔的深度,不含扩大头部分。
3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。
若桩径小于1200mm(包括1200mm)时人工、机械各增加20%。
桩径是指设计桩径还是指加上护壁后挖孔桩径? 答:此处桩径指设计桩径。
4.水泥土桩如为洛阳铲人工成孔,如何套用综合基价?答:水泥土桩成孔按2003建筑工程综合基价中人工成孔的相应项目计算。
5喷粉桩项目中是否含预留桩头,即超灌部分?答:喷粉桩的超灌部分应计算在工程量内,超灌长度设计有规定的,按设计规定,设计无规定的,按O.25m计算。
第三章砌筑工程1.砌筑工程章说明中的第2条:“砖墙项目中己包括先立门窗框的调直用工以及腰线、窗台线、挑檐线等一般出线用工。
”但在实际住宅项目中门大多为哑口,并不安装门框,此部分人工消耗量如何扣减? 答:此部分人工消耗量不作调整。
2建筑工程综合基价3—20~3-21子目承重混凝土小型空心砌块工作内容是否包括砌块上开关、插座、电视、电话及构造柱贯通部分的切割留孔费用?答:不包括,在安装综合基价中解决。
3.在混凝土空心砌块结构中,圈梁底部要铺垫钢纱网并抹砂浆以防圈梁漏浆,如何套用综合基价?答:参照7—36项目,砂浆种类、厚度进行相应调整(砂浆损耗按1%计算),增加钢纱网(钢纱网损耗按5%计算),搅拌机数量按砂浆数量调整比例进行相应调整,人工不变。
第四章混凝土及钢筋混凝土工程1.混凝土养护如采用塑料薄膜能否调整子目? 答:不作调整。
2.构筑物商品混凝土如何套用综合基价?答:构筑物如采用商品混凝土时,按相对应的现浇混凝土子目进行调整,调整方式如下:(1)综合用工=相对应现浇混凝土子目综合用31 X O.60;(2)现浇混凝土改为相应强度等级的商品混凝土;商品混凝土用量=现浇砼定额用量XO.99(3)扣除子目中的水泥、中砂、碎石;(4)水的用量=相对应子目中水的用量XO.10;(5)草袋用量不变; (6)扣除搅拌机械; (7)振捣器不变。
3混凝土筏板基础后浇带如何套用综合基价?答:参照无粱式满堂基础项目计算,其中人工乘以1.20系数。
4.采用泵送混凝土的工程,扣减垂运费时按泵送混凝土数量占现浇混凝土总量的百分比乘以5%,地面的细石混凝土及屋面的细石混凝土,防水口细石混凝土保护层等是否计算在现浇混凝土的总量中? 答:以上部位的细石混凝土应计入现浇混凝土的总量中a5.外墙圈粱与平板连接时平板与圈梁的界限如何划分?答:外墙圈粱与平板连接时,平板工程量算至圈粱内侧。
6第153页工程量计算规则中,粱以图示尺寸计算,带有梁的楼板又规定了梁板的划分界线为板底,两者是否有矛盾?答:在实际使用中圈梁、圈梁代过梁以图示尺寸计算,其他带有梁的楼板以板底为界。
8.闪光对焊接头如何计价?答:钢筋加工过程中闪光对焊接头不另计算费用,搭接接头也不扣除。
9.飘窗砼窗台板如何套用综合基价?答:执行挑檐项目,如单体小于O.05m。
执行零星构件项目。
10.砌块墙中混凝土带是否按压梁、压顶处理?压梁是否按高度及配筋区分,应为多少?答:按圈梁项目不分高度,钢筋按设计要求及规定计算。
第五章金属结构工程1.H型钢制作子目,腹板及翼板宽度计算工程量时增加25m,这里25mm是指什么损耗?答:指用钢板焊接成工字形构件的腹板和翼缘板,一般经氧割后边口不齐,需经刨边机加工,而引起的损耗。
2.H型钢制作项目的适用范围是什么?答:H型钢制作项目适用于用钢板焊接成H形状的钢构件半成品加工件。
3.钢粱制作、安装项目如何套用综合基价?答:钢梁制作按5—17钢制动粱制作项目计算;钢梁安装按14—174钢吊车梁、制动梁安装项目计算。
第六章? 门窗、木作工程1.铝合金门窗、塑钢门窗配件的价格是否包括在门窗的单价中?答:成品铝合金门窗、塑钢门窗配件的价格已包括在门窗的单价中。
2·塑钢窗子目只有推拉与平开两种,如果为固定窗或上部固定,下部推拉如何套用?答:固定窗按推拉窗项目,其中人工乘以O.75系数;上部固定、下部推拉窗按推拉窗项目计算。
3.建筑工程综合基价中6 307不锈钢栏杆项目不含扶手,不锈钢扶手如何套用?答:不锈钢扶手按2003年装饰综合基价中的相应项目计算。
4.木门、塑钢门窗、防盗门等成品如何计价,如何取费?答:甲方分包工程乙方只计取配合费。
乙方总承包时按定额计算安装费,人工和机械照常取费:成品价中含安装费时,调价以市场价与定额基价找差;成品价中不含安装费时,调价以市场价与定额安装子目的材料费找差。
5.木扶手弯头一个是180°还是90°?答:木扶手弯头一个是180°。
第七章楼地面工程1.地基换土处理采用3:7灰土时,如何套用综合基价?答:按第七章7-2子目,人工乘以系数0.7。
2.设计地面是细石混凝土垫层时,应套用细石混凝土找平层(7-29,7—30),还是按混凝土答:应按混凝土垫层(7-23)项目换算混凝土配合比。
3.楼梯及平台采用无砂石屑混凝土面层一次成活,如何套用综合基价?答:按7-141项目换水泥石屑浆配合比。
4楼梯及平台只做水泥砂浆找平层时应套什么子目?答:应按投影面积计算水平工程量,套用7-25项目;立面按水平投面积的44%计算工程量,套用7—26项目。
5.屋面、地面防水有时需做细石混凝土泛水,如何套用综合基价?答:参照4-47混凝土压顶项目,换算配合比。
6.楼地面铺地砖、不锈钢栏杆等在土建综合基价和装饰综合基价中都有的子目如何界定?答:2003年《河北省建筑工程预算综合基价》(以下简称土建综合基价)及2003年《全国统一建筑装饰装修工程消耗量定额河北省综合基价》(以下简称装饰综合基价)中都设的子目,按以下原则处理:随同土建主体一起施工的装饰装修项目执行土建综合基价,土建综合基价中没有的项目及单独承包装饰工程执行装饰综合基价。
7.工程中常用到钢板止水带,如何套用综合基价? 答:按7-129项目,换算材料。
8.楼地面章说明中,块料面层的结合层和底层的砂浆配合比和厚度可按设计调整,应怎样调整?答:参照7-28项目进行调整。
9.土建综合基价中7—65、7—102均有聚氨酯防水,如何区别?答:7-102项目是盖石渣保护层或刚性连接层的防水项目,其他设计有厚度要求的聚氨酯防水按7-65~68项目计算。
10.台阶面层最上一层踏步沿300mm以外按地面,下面的基层是按台阶还是地面计算?答:按地面做法计算。
11垫层没有商品混凝土子目,如何计算?答:商品混凝土垫层按补充项目计算。
关于各市实施2003年《全国统一安装工程预算定额河北省综合基价》有关问题的答复一、对保定市造价站提出问题的答复1、电气中的利用基础钢筋作接地极,工程量计算无明确规则。
建议按外围中心线两侧各按1米计算,有等电位的,按等电位引下连接的条基,再计算条基面积(按实际面积)。
答:按基础尺寸计算面积。
二、对沧州市造价站提出问题的答复2、电气中弱电部分实际施工管中只穿铁丝(带丝)是否应补充?答:电气施工中,如果发生布管后仅穿铁丝,不穿电线的情况,管道敷设按定额相应项目执行;穿铁丝按0.3工日/100m管、铁丝0.21kg/100m管(摊销量)计算。
3、直埋保温管Φ219以上项目无管件?答:执行六册管件安装项目。
4、6册防水套管主材单位错误,应为Kg答:已勘误。
5、防雷接地中,利用基础钢筋做接地极应适用2-757?面积如何计算?答:详见第1条答复。
6、安装综合基价第六册中的6-2955~6-2971子目中的刚性防水套管、柔性防水套管制作中的材料用量钢管以米为单位,还是以公斤为单位?如果以米为单位含量是否过大?答:应为kg,已勘误。
7、现在电缆井中安放的防火包(防火枕、电缆封堵)没有相关的定额?答:可按设计要求计取相应材料费用。
8、实际工作中电气工程的电缆、灯具品种规格种类均与基价给出的不符,应怎样计价?答:灯具区别种类、型号、规格套用相应项目,灯具、电缆主材价格均可据实调整。
9、安装综合基价中第二册,第十二章中电气装置件安装中是否增加防溅插座、声控开关、延时开关三项?答:套用相应插座、开关项目,主材据实调整。
10、安装综合基价中第二册,第十二章中施工技术措施费中的操作高度增加费一项规定起点5M以上太高,实际施工安装高于3.6M即得架设梯子或搭设脚手架?答:此为建设部统一规定,5M以下已在定额中综合考虑。
(一)第二册电气设备安装工程11、2-1646彩控器数量含量10.1有误,是否改为1.01。
答:已勘误,数量为1.00。
(二)第四册炉窑砌筑工程12、4-741可塑表面修整人工费计算有误,如何调整?答:已勘误(三)第五册静止设备与工艺金属结构制作安装工程13、5-2277,5-2278渗透探伤(板厚mm以内)子目缺具体板厚,是否予以补充不同的板厚规格子目,或删除“板厚mm以内”。
