河北省定额站的定额解释
- 格式:docx
- 大小:20.41 KB
- 文档页数:13

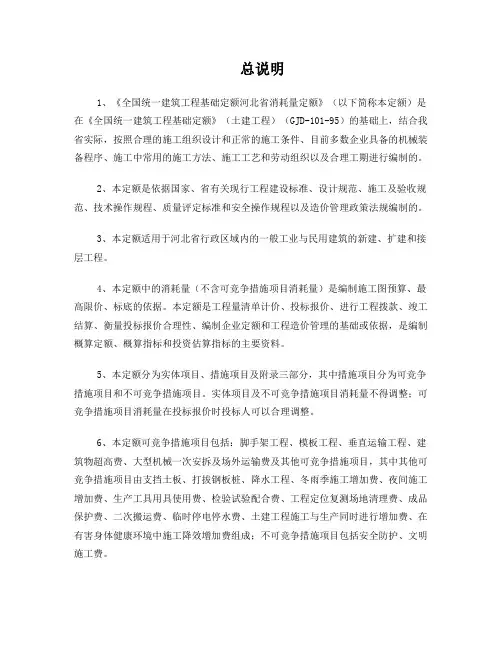

总说明1、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
2、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
3、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
4、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
5、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
6、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
7、本定额适用于工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。

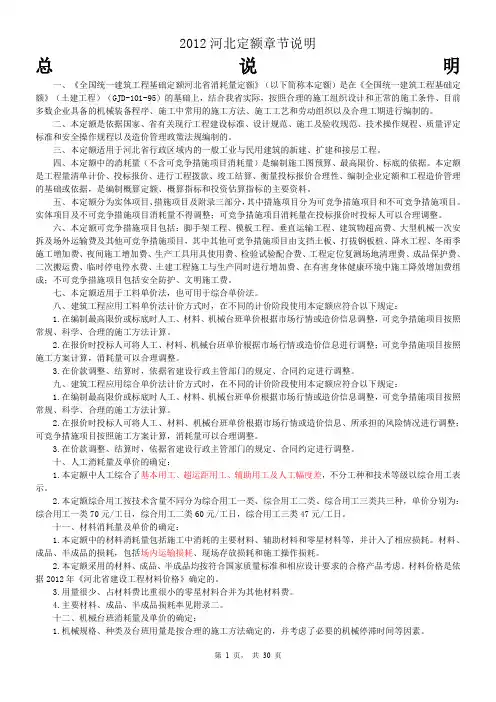

河北定额章节说明HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
七、本定额适用于工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
外往返运输、一次按拆及路基铺垫和轨道铺拆等的费用。
3、同一建筑多种结构按不同结构分别计算。
分别计算后的建筑物檐高均应以建筑物总檐高为准。
4、本章中现浇框架系指柱、梁全部为现浇的混凝土框架结构,如部分现浇时按框架项目乘以系数0.96。
如楼板也为现浇混凝土时,按现浇框架项目乘以系数1.04。
5、预制钢筋混凝土柱、钢屋架的单层厂房按预制排架项目计算。
6、单层钢结构工程按预制排架项目计算。
7、多层钢结构工程套用其他结构乘以系数0.5。
9、檐高3.6m以内的单层建筑物不计算垂直运输费。
垂直运输工程:一、建筑物垂直运输。
1、檐高是指设计室外地坪至檐口滴水线的高度,突出主体建筑物屋顶的电梯间、水箱
数及场外运输台次按施工组织设计确定。
时,乘以系数1.15计算。
2、固定式基础如需打桩时,其打桩费用按设计尺寸。
3、固定式基础(带配重)按座计算,如实际用量与项目规定不同时,可以调整。
4、本章不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道、不带配重的自升塔式起重机固定式基础、施工电梯和混凝土搅拌站的基础等,发生时按实际发生的费用计算。
二、特、大型机械每按拆一次费用。
1、按拆费中包括机械安装完毕后的试运转费用。
2、自升塔按拆费是以塔高70m确定的,如塔高超过70m时,每增加10m按拆费增加20%。
三、特、大型机械场外运输费用。
1、特、大型机械场外运输费用已包括机械的回程费用。
2、特、大型机械场外运输费用为
、方法计算。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
(河北省安装工程12定额)定额解释发布日期:2015—8—19第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2—324还是执行第二册第九章2-752?答:按2—751或2—752.2.桥架安装是否包含支架安装?答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设"中垂直通道定义不明确,电井是否属于垂直通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设"项目。
4。
章节说明中“电缆沿垂直通道敷设高度超过20m(或6层),可套用沿垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30~20m(即超过部分套用垂直通道),此项是否可以明确一下?答:指竖向敷设部分,即30m。
5。
电缆工程量计算规则中,电缆敷设驰度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设驰度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=(100桥架+20暗敷+2×3。
5预留)×(1+2.5%波形系数)6。
第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以‘100m/束’为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中.7.第二册第八章说明中第十四条,因预分支电缆的电缆头费用已计入预分支电力电缆价格之内,故不再计取电缆头制作安装.请问:预分支电缆的电缆头和配电箱连接的接线工作如何计取?答:电缆头安装已在预分支电缆安装中综合考虑。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式均执行同一项目。
河北省建筑、安装、市政、装饰装修工程费用标准(HEBGFB-1-2012)河北省工程建设造价管理总站主编河北省住房和城乡建设厅文件冀建市〔2012〕406号河北省住房和城乡建设厅关于颁布2012年《全国统一建筑工程基础定额河北省消耗量定额》等计价依据的通知各设区市住房和城乡建设局(建设局)、省直有关部门、华北石油管理局:为合理确定和有效控制建设工程造价,满足工程建设计价的需要,我厅组织编制了2012年《全国统一建筑工程基础定额河北省消耗量定额》、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》、《全国统一安装工程预算定额河北省消耗量定额》、《全国统一市政工程预算定额河北省消耗量定额》、《河北省建设工程材料价格》、《河北省建设工程施工机械台班单价》、《河北省建筑、安装、市政、装饰装修工程费用标准》(以下简称2012计价依据),现予颁布,自2012年7月1日起执行。
原颁发的计价依据及2010年《河北省建筑安装工程节能项目消耗量定额》自2012年7月1日起停止执行。
在建工程,2012年7月1日以后完成的工程量按以上有关计价依据消耗量调整,安全生产、文明施工费按以上有关计价依据规定调整。
安全生产、文明施工费计取和管理按照我厅《关于加强建设工程安全生产文明施工费计取和管理的指导意见》执行。
2012计价依据由省工程建设造价管理总站负责管理和解释。
请在执行中认真积累资料,及时反馈意见,以臻完善。
二〇一二年六月十八日2目录1 总说明 (4)2 费用项目组成 (5)3 规费计取方式 (9)4 有关规定 (11)5 建筑、安装、市政、装饰装修工程费用标准 (13)5.1 建筑工程费用标准 (12)5.2 安装工程费用标准 (16)5.3 市政工程费用标准 (18)5.4 装饰装修工程费用标准 (20)5.5 包工不包料工程费用标准 (21)6 工程计价程序 (24)(建标﹝2003﹞附录1 建设部、财政部《关于印发<建筑安装工程费用项目组成> 的通知》206号) (24)附录2 住建部《关于转发财政部、安全监管总局<企业安全生产费用提取和使用管理办法>的通知》(建质﹝2012﹞32号) (28)附录3 河北省住房和城乡建设厅《关于印发<关于加强建设工程安全生产、文明施工费计取和管理的指导意见>的通知》(冀建市﹝2012﹞386号) (38)附录4 河北省住房和城乡建设厅《关于调整建筑安装概算定额等计价依据安全生产文明施工费的通知》(冀建市﹝2012﹞408号) (45)(冀建质﹝2011﹞附录5 河北省住房和城乡建设厅《关于建设工程实施“优质优价”的通知》756号) (46)附录6 河北省住房和城乡建设厅、河北省发展和改革委员会《关于调整现行建设工程计价依据中综合用工单价的通知》(冀建质﹝2012﹞195号) (47)附录7 河北省建设厅《关于印发<河北省建筑工程最高限价和竣工结算备案监督管理办法>的通知》(冀建法﹝2007﹞315号) (49)附录8 河北省建设厅《关于印发<河北省建筑工程造价管理办法>的通知》(冀建法﹝2006﹞003号) (54)31 总说明1.0.1 《河北省建筑、安装、市政、装饰装修工程费用标准》(以下简称本标准)是根据建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标﹝2003﹞206号),结合我省实际情况,综合测算编制的。
2003年《河北省建筑工程预算综合基价》解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。
4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土按5m以内编制。
人工挖土超过6m另编制补充定额。
机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。
5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批准的施工组织设计计算。
第二章桩基础工程1.项目编号2-138的“夯扩灌注桩”的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算? 答:项目编号2-138适用于夯扩碎石桩。
桩端承力盘体积已包括在该子目的消耗量中。
2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。
设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。
孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度? 答:孔身高度指挖孔的深度,不含扩大头部分。
3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。
-一、定额总说明1 定额总说明十九条第1款:“由于工程的特殊,施工企业的施工机械不能满足施工要求,经建设单位同意后用外单位机械的,其租赁费用与定额机械费相差部分按差价处理。
”怎样按差价处理?答:因赶工期等特殊原因或遇特殊工程,经建设单位同意,双方达成协议后,可按实际租赁费结算。
其租赁机械费与定额中相应的机械费相差部分,按差价处理,只计取税金,不参与取费。
2 定额总说明十九条中“在特殊情况下,需租用模板、脚手架等周转性材料时,经建设单位同意后,其租赁费与预算价值相差部分按差价计算。
” 怎样计算?答:因赶工期等特殊原因或遇特殊工程,经建设单位同意,双方达成协议后,模板、脚手架等周转性材料可按租赁价结算。
模板、脚手架等周转性材料的实际使用量和实际的租赁单价计算的租赁费用,与根据定额含量确定的模板、脚手架等周转性材料摊销量和预算单价计算的费用相差部分,按差价处理只计取税金,不再计取其它费用。
3 定额综合用工内容是什么?答:定额用工是按不同工种和技术等级综合取定的,以综合用工表示。
内容包括:基本用工、超运距用工、辅助用工、人工幅度差等。
4 定额材料消耗量包括的内容是什么?答:定额中的材料消耗量是指消耗在工程实体中的主要材料、辅助材料、零星材料净用量和损耗。
零量材料以其他材料费表示。
5 定额机械消耗量包括的内容是什么?答:定额中机械消耗量包括:按机械台班产量定额或按实际工程测算的主要机械和辅助机械的消耗量,以及机械幅度差,以台班消耗量表示,无法以台班计量的辅助机械,以其他机械费表示。
6 编制补充定额的主要依据是什么?答:编制补充定额应以施工现场的技术经济资料、施工组织设计、现行规范、标准为基础,还应当有:劳动定额、施工定额、其他相关定额,正常施工所需的人工、材料、机械的单位消耗量和材料的损耗率等。
7 我省编制补充定额权限如何划分?答:(1)省造价总站负责补充定额的编制、管理和解释;(2)受省造价总站委托,各市造价站负责涉及定额直接费在10万元以下的一次性补充定额的编制,并及时报省造价总站备案;10万元以上一次性补充定额由省造价总站编制。
总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
七、本定额适用于工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
河北省定额站的定额解释(ZT)关于各市实施2003年《全国统一安装工程预算定额河北省综合基价》有关问题的答复一、对保定市造价站提出问题的答复1、电气中的利用基础钢筋作接地极,工程量计算无明确规则。
建议按外围中心线两侧各按1米计算,有等电位的,按等电位引下连接的条基,再计算条基面积(按实际面积)。
答:按基础尺寸计算面积。
二、对沧州市造价站提出问题的答复2、电气中弱电部分实际施工管中只穿铁丝(带丝)是否应补充?答:电气施工中,如果发生布管后仅穿铁丝,不穿电线的情况,管道敷设按定额相应项目执行;穿铁丝按0.3工日/100m管、铁丝0.21kg/100m管(摊销量)计算。
3、直埋保温管Φ219以上项目无管件?答:执行六册管件安装项目。
4、6册防水套管主材单位错误,应为Kg答:已勘误。
5、防雷接地中,利用基础钢筋做接地极应适用2-757?面积如何计算?答:详见第1条答复。
三、对承德市造价站提出问题的答复6、安装综合基价第六册中的6-2955~6-2971子目中的刚性防水套管、柔性防水套管制作中的材料用量钢管以米为单位,还是以公斤为单位?如果以米为单位含量是否过大?答:应为kg,已勘误。
7、现在电缆井中安放的防火包(防火枕、电缆封堵)没有相关的定额?答:可按设计要求计取相应材料费用。
8、实际工作中电气工程的电缆、灯具品种规格种类均与基价给出的不符,应怎样计价?答:灯具区别种类、型号、规格套用相应项目,灯具、电缆主材价格均可据实调整。
9、安装综合基价中第二册,第十二章中电气装置件安装中是否增加防溅插座、声控开关、延时开关三项?答:套用相应插座、开关项目,主材据实调整。
10、安装综合基价中第二册,第十二章中施工技术措施费中的操作高度增加费一项规定起点5M以上太高,实际施工安装高于3.6M即得架设梯子或搭设脚手架?答:此为建设部统一规定,5M以下已在定额中综合考虑。
四、对邯郸市造价站提出问题的答复(一)第二册电气设备安装工程11、2-1646彩控器数量含量10.1有误,是否改为1.01。
答:已勘误,数量为1.00。
(二)第四册炉窑砌筑工程12、4-741可塑表面修整人工费计算有误,如何调整?答:已勘误(三)第五册静止设备与工艺金属结构制作安装工程13、5-2277,5-2278渗透探伤(板厚mm以内)子目缺具体板厚,是否予以补充不同的板厚规格子目,或删除“板厚mm以内”。
答:已勘误14、5-648~5-654不锈钢碳钢电弧焊子目有误,是否为不锈钢电弧焊?答:应为不锈钢电弧焊,已勘误。
(四)第六册工业管道工程15、管道安装的管材消耗量为9m多,站内管道够用,而厂区等管道主材消耗量不够用,是否考虑增加消耗量。
答:定额消耗量是扣除管件安装所占长度后综合考虑的。
装置内界区主管廊和外管廊按施工图用量加规定的损耗量计算主材用量。
16、6-2955~6-2971柔性钢管制作,6-2981~6-2997刚性钢管制作子目中焊接钢管的单位“m”有误,是否为“Kg”。
答:应为“Kg”,定额已勘误。
17、6-2924,6-2925蒸汽分汽缸制作子目中无缝钢管主材含量单位有误,是否改为“Kg”。
答:应为“Kg”,定额已勘误。
(五)第七册消防设备安装工程18、7-232中机械费(%)为“21”有误,是否改为“19”。
答:应为19,定额已勘误19、7-228~7-253项目编号有误,是否应改为“7-233~7-258”。
答:定额已勘误。
(六)第十二册建筑智能系统设备安装工程20、12-85光纤耦合器子目中人工费有误,如何调整。
答:已勘误21、12-510,12-511子目中塑料膨胀管φ6×45没有计入材料费,是否计入材料费。
答:已勘误。
五、对华油造价站提出问题的答复22、第二册《电气设备安装工程》第401-406页,项目编号2-1568~2-1589,单位10m(406页为10㎡)有误,应为10套;另外材料栏的成套灯具(8.080)应该为(10.100)。
答:组合式荧光灯带以“10m”为计量单位,详见第十三章工程量计算规则第四条。
六、对廊坊市造价站提出问题的答复23、IC卡水表执行什么定额?答:执行相应冷水表项目,主材据实调整。
24、第二册:弱电部分的穿引线(钢丝)定额无子目。
答:详见第2条答复。
25、第二册:等电位端子箱、穿线箱没有定额子目。
答:可参照接线箱项目。
26、第二册:卫生间电位连接,利用板筋焊接执行哪个定额子目。
答:可参照2-814主筋与圈梁钢筋焊接。
27、第二册:利用基础钢筋做接地极按㎡计,单价偏高,是指做整个底板吗?(现实际多数为沿基础四周钢筋焊接)答:详见第1条答复。
28、第二册:盘柜配线计算方法,按每个头多少米计算,还是按箱周长计算?答:按设计图要求计算。
29、第二册:电表安装套2-307单价过高,现电表均在配电柜中,不可能用0.46人工。
是否单独增加子目?答:如为成套配电柜安装,不再单独计取柜内电表安装。
30、液位计:排污泵水位控制阀,在第八册、第二册、第十一册中都有相近项目,应套哪一项?答:根据所属工程类型套用相应册项目。
31、第二册:灯头盒和插座盒没子目。
答:灯头盒执行接线盒项目,插座盒执行开关盒项目。
32、弱电(电视、电话、网络、对讲)空箱安装应执行什么定额?(套接线箱子目不合适)。
答:空箱安装可参照接线箱项目。
33、外网管道出户防水堵洞无定额子目。
答:防水套管安装中已包括相应内容。
七、对秦皇岛市造价站提出问题的答复34、根据当前实际施工情况电气工程中穿铁丝项目应单独列项。
答:详见第2条答复。
35、给排水基价分册是否增设墙内暗装管道安装子目答:给排水管安装不分明暗装均执行第八册相应项目,如需挖土方或墙上开槽应另套相应项目。
36、旧楼装修改造,室内给排水与室外冷热水对口接头常用一些管件套用什么子目?答:可参照六册管件安装相应项目。
八、对石家庄市造价站提出问题的答复37、定额中施工现场范围有多大?若现场范围很大,电缆、水管是否应该增加?怎么增加?答:基价中的施工措施性费用为参考价,可按经批准的施工组织设计方案计算。
九、对唐山市造价站提出问题的答复38、避雷引下线敷设定额中2-808利用建筑物主筋引下和避雷网安装定额2-814中柱主筋与圈梁钢筋焊接是否可同时计取?答:根据设计计取。
39、避雷网安装定额2-814柱主筋与圈梁钢筋焊接,是否按每层柱与圈梁焊接?如不是如何计算?答:2-814项定额是按与柱子、圈梁焊接连接的点计算的,以“处”为单位。
40、阻燃管在砖、砼结构中明、暗配时,应执行刚性阻燃管敷设,还是半硬质阻燃管敷设定额?答:基价中刚性阻燃管为刚性PVC管,连接方式为插入法连接,连接处涂专用胶合剂。
半硬质阻燃管为聚乙烯管,连接方式为套接粘接法。
41、定额2-1928脚手架搭拆费的基价为4%,人工费为1%,材料费、机械费均为零,此项定额是否有误?答:已勘误。
材料费应为3%。
42、由开发商开发的商品房经常采用粗装修,或在施工中不要安装卫生洁具,但要求上下水管敷设到位,定额的计算规则与卫生洁具连接的支管是包括在洁具安装项目中,如何解决定额中卫生洁具安装中所包含的管件、管道的计算问题?答:按实际敷设的管道(包括支管)长度计算工程量。
43、对2003年建筑安装定额的定额子目11-2331~11-2335和市政定额的定额子目1-1841~1-1845与98建筑安装定额定额子目13-474~13-478进行比较,发现定额子目的单位均为10 m2,材料表中镀锌钢板δ0.5的定额含量二者也相同,但镀锌钢板δ0.5的单位不同,2003年定额中单位为kg而98年定额中为m2,请问是否有误?答:已勘误,03计价依据上述定额子目中镀锌钢板δ0.5的单位应改为m2。
44、2003年建筑安装定额第8册直埋保温管(焊接)各定额子目中是否包含管件安装?其中管径≥DN200的8-100的材料表中未有弯头的含量和价格,请明确。
答:定额8-97~8-100子目中未含管件安装费用,管件安装应另套用有关项目。
45、热力直埋保温管安装时,往往距离沟较远,沟很深,两侧或一侧障碍物较多,堆土很高,按直埋保温管定额子目中所给吨数的吊车臂长长度无法满足施工要求,所以实际施工中常常使用16吨以上的吊车才可满足需要。
答:定额是按正常施工条件编制的,不同时自主报价时调整或按批准的施工组织调整。
46、2003年建筑安装定额第8册直埋保温管(焊接)和市政定额第7册直埋式预制保温管安装有何区别?为何材料表中所给的电焊条含量相差很大?答:定额水平差异,管道壁厚、管节长度取定不同。
不同工程执行不同的定额。
47、建筑安装定额第九册超高费9-537~9-541基价是否有误?答:已勘误十、对邢台市造价站提出问题的答复48、有线电视部分用户终端电阻无项目,用户终端盒不知是否是指有线电视插座。
答:用户终端盒是指有线电视插座。
49、煤气碳钢抽水缸可否考虑增加制作项目,因为实际施工中制作抽水缸的情况较多。
答:可套用其它册相应项目。
50、燃气加热设备和公用炊事设备设备安装字目中无机械、是否应增加机械或增加人工。
答:暂不考虑增加。
51、煤气管道室外钢套管敷设项目若参照给排水执行室外焊接钢管敷设项目,无麻油、沥青等辅材。
答:煤气管道钢套管安装不分室内外,均执行燃气管道钢套管制作与安装相应项目。
52、安装定额人工费太低和市场价相比差距大。
答:基价中人工费单价仅为参考值。
53、采暖室内水平管,用塑料管埋地安装,如何执行答:给排水管道安装不分明、暗装均执行第八册相应项目,如需挖土方或墙上开槽应另套相应项目。
54、电线管暗敷,无机械,实际施工用切割机切割,是否可考虑调整答:电线管暗敷是按手工断管考虑的。
55、电缆敷设无电缆沿桥架敷设答:电缆敷设不区分是否沿桥架敷设。
十一、对张家口市造价站提出问题的答复56、采用地暖时,须搭设脚手架,是否能按满堂脚手架套定额。
答:应在措施费中考虑,基价中脚手架搭拆费仅为参考值。
河北省使用08定额的有关规定。
