五层框架结构施工组织设计方案
- 格式:docx
- 大小:78.36 KB
- 文档页数:46
目录第一章工程概况......................................... - 9 -1.总说明............................................ - 9 -2.建筑概况.......................................... - 9 -3.水电、给排水工程概况................................ - 11 -2.1.给排水工程概况............................ - 11 -2.2.电气工程概况.............................. - 12 -3.本工程采用的技术规范................. 错误!未定义书签。
4.施工条件......................................... - 14 -第二章施工准备........................................ - 16 -1.施工准备计划.................................... - 16 -2.技术准备计划.................................... - 18 -3.施工用水用电设计................................ - 18 -3.1.施工用水设计.............................. - 18 -3.2.施工用电设计.............................. - 20 -第三章施工部署........................................ - 21 -1.项目组织机构框图................................. - 21 -2.施工部署......................................... - 21 -3.施工管理的策划和目标............................. - 22 -4.项目质量管理、安全管理体系的建立 ................. - 23 -5.施工合同管理..................................... - 28 -6.施工技术管理..................................... - 28 -7.施工的劳力管理和人员培训......................... - 29 -8.施工的材料管理................................... - 31 -9.施工的机械管理................................... - 31 -10.土建与安装施工的协调............................ - 32 -11.设备、人员、材料运到施工现场的方法.............. - 33 -12.主要劳动力、材料及机械设备安排.................. - 33 -12.1.劳力组织及配置计划............................ - 33 -12.2.主要材料供应计划.............................. - 34 -12.3.主要施工机械设备配置计划...................... - 34 -第四章主要施工方法.................................... - 36 -1.施工顺序......................................... - 36 -2.平面高程测量控制 (37)2.1.测量准备.................................. - 36 -2.2.布设矩形平面控制网........................ - 37 -2.3.布设高程控制网............................ - 38 -2.4.施工放样测量.............................. - 38 -3.土方工程......................................... - 40 -3.1.土方开挖方法.............................. - 40 -3.2.土方开挖质量保证措施...................... - 41 -3.3.保证回填土质量的措施...................... - 42 -3.4.天然地基保护.............................. - 45 -3.5.防雨及排水................................ - 45 -3.6. 回填土.................................... - 45 -4.钢筋混凝土独立基础施工........................... - 45 -4.1.施工准备.................................. - 45 -4.2.工艺流程.................................. - 45 -4.3.质量控制措施.............................. - 48 -5.钢筋混凝土框架结构施工........................... - 49 - 5.1.脚手架工程................................ - 49 - 5.2.钢筋工程.................................. - 50 - 5.3.模板工程.................................. - 55 - 5.4.混凝土工程................................ - 61 - 5.5.保证混凝土顶棚平整、光滑的措施............ - 63 -5.6.季节性和夜间施工措施...................... - 68 -6.砌体工程......................................... - 71 -7.屋面工程......................................... - 76 -7.1.找平层施工………………………………………………- 78 -7.2.屋面保温层施工............................ - 78 -7.3.屋面防水层施工............................................................. - 78 -8.外墙保温装饰工程......................................................................... - 79 - 8.1.憎水岩棉板施工............................................................. - 79 -8.2.墙面砖、抹灰工程......................................................... - 85 -8.3.楼地面工程..................................................................... - 90 -8.4.乳胶漆工程..................................................................... - 94 -8.5.玻璃幕墙工程................................................................. - 96 -8.6.油漆工程......................................................................... - 96 -9.门窗工程......................................................................................... - 99 - 9.1.木门安装......................................................................... - 99 -9.2.塑钢窗安装..................................................................... - 99 -9.3.防火卷帘门安装........................................................... - 103 -10.安装工程.................................................................................... - 103 -10.1.给排水工程................................................................... - 103 -10.2.消防给水工程............................................................... - 105 -10.3.电气工程....................................................................... - 106 -10.4.有线电视工程............................................................... - 110 -10.5.空调系统....................................................................... - 110 -10.6.有线电视、电话系统 .................................................. - 110 -10.7.电视监控系统............................................................... - 110 -第五章确保工程质量的技术组织措施 ............................................... - 111 -1.项目质量保证体系框图............................................................... - 111 -2.项目质量管理制度....................................................................... - 112 -3.12.总则........................................................................... - 112 -3.13.管理职责....................................................................... - 112 -3.14.考核制度....................................................................... - 114 -3.15.开工前现场质量管理制度 .......................................... - 115 -3.16.施工过程现场质量管理制度 ...................................... - 115 -3.17.质量事故处理制度....................................................... - 116 -3.18.质量奖罚制度............................................................... - 117 -3.19.检验与试验制度........................................................... - 117 -3.20.竣工回访及保修制度 .................................................. - 119 -3.分部、分项工程质量保证措施 .................................................. - 119 -3.1.开展QC全面质量管理............................................... - 119 -3.2.施工班组选择............................................................... - 119 -3.3.班组结算....................................................................... - 120 -3.4.编制单项施工组织设计 .............................................. - 120 -3.5.推广新技术、新材料的应用 ...................................... - 120 -3.6.测量放样技术保证措施 .............................................. - 121 -3.7.原材料进场把关措施 .................................................. - 121 -3.8.计量器具的检验........................................................... - 121 -3.9.模板工程质量保证措施 .............................................. - 121 -3.10.钢筋工程质量保证措施 .............................................. - 122 -3.11.砼集中搅拌质量保证措施 .......................................... - 123 -3.12.装饰工程质量保证措施 .............................................. - 123 -3.13.安装工程质量保证措施 .............................................. - 126 -4.成品保护措施............................................................................... - 130 -4.1.成品保护期................................................................... - 130 -4.2.分工........................................................................... - 130 -4.3.主要保护措施............................................................... - 130 -4.4.土建施工过程成品保护 .............................................. - 132 -4.5.装饰施工过程成品保护 .............................................. - 132 -4.6.安装工程成品保护....................................................... - 132 -5.重要分部/分项工程施工过程控制流程图 ................................. - 133 -5.1.模板工程质量检查流程图 ................................................... - 133 -5.2 钢筋工程质量检查流程图 (135)5.3防水工程质量检查流程图 (136)5.4 混凝土工程质量检查流程图 (138)5.5砌筑工程质量检查流程图 ................................................... - 138 -第六章确保工期的技术组织措施 ....................................................... - 139 -1.保证工期的组织管理措施 .......................................................... - 139 -2.保证工期的技术措施................................................................... - 139 -3.保证工期的资源保障措施 .......................................................... - 140 -4.保证工期的现场协调措施 .......................................................... - 141 -5.保证工期的奖惩措施................................................................... - 141 -6. 工程滞后时赶工措施.................................................................-142--7.雨季施工措施............................................................................... - 143 -8.冬季施工措施............................................................................... - 143 -8.1.组织措施....................................................................... - 143 -8.2.现场准备....................................................................... - 144 -8.3.安全与防火................................................................... - 144 -9.农忙季节及我国传统节日施工安排及措施 .............................. - 145 -第七章保证安全文明施工的措施 ....................................................... - 146 -1.安全管理组织机构框架............................................................... - 146 -2.安全施工目标............................................................................... - 147 -2.1.安全计划.................................................................................... - 147 -3.项目职业健康安全管理制度 ...................................................... - 148 -3.1.各部门的安全职责.................................................................... - 148 -3.1.1.项目经理安全职责.............................................................. - 148 -3.1.2.生产副经理、施工员(工长)安全职责 ......................... - 148 -3.1.3.安全员的职责...................................................................... - 148 -3.1.4.班组长的安全职责.............................................................. - 149 -3.1.5.操作工人安全职责.............................................................. - 149 -3.2.对专业分包人的安全管理 ....................................................... - 149 -。
五层框架结构教学楼施工组织设计一、前期准备阶段1.项目总体目标和要求:根据教学楼的设计图纸和合同要求,确定施工的总体目标和要求,包括施工质量、工期、安全等内容。
2.施工组织机构设置:根据项目规模和施工特点,建立施工组织机构,确定项目负责人、项目经理、工程部、质量安全部等职责。
3.编制详细施工计划:根据总体目标和要求,制定项目的详细施工计划,包括工期安排、施工方法、资源配置等内容。
4.设计施工场地:根据建筑设计和施工计划,确定施工场地的布局和设备、材料的存放位置,以确保施工顺利进行。
二、基础工程施工阶段1.土地平整和地基处理:进行场地的土方开挖和平整,根据设计要求进行地基处理,包括加固、灌注桩等工艺。
2.基础施工:按照设计要求进行基础的施工,包括地下水防治、承台、基础墙、地板等的施工。
3.土方回填和地下管线施工:将开挖的土方回填至设计要求的高度,同时进行地下管线的敷设和连接。
三、主体结构施工阶段1.楼板施工:按照设计要求进行楼板的施工,包括钢筋连接和混凝土浇筑。
2.柱、墙体施工:按照设计要求进行柱、墙体的施工,包括钢筋连接和混凝土浇筑。
3.梁施工:按照设计要求进行梁的施工,包括钢筋连接和混凝土浇筑。
四、安装工程施工阶段1.电气安装:进行电气线路敷设、开关、插座、灯具的安装等。
2.管道安装:进行水、电、煤气等管道的敷设、连接和安装。
3.空调安装:进行空调主机和室内机的安装和连接。
五、装饰工程施工阶段1.室内装饰:进行墙面涂料、地板铺设、门窗安装和室内装修等。
2.室外装饰:进行外墙涂料、外部平台铺装和景观设计等。
3.环境处理:进行室内外环境的清洁和美化工作。
总结:在五层框架结构教学楼的施工组织设计中,需要根据项目要求和设计图纸,确定施工目标、编制施工计划和设置施工组织机构。
在施工过程中,需要按照设计要求进行基础工程、主体结构、安装和装饰工程的施工。
同时,要加强质量和安全管理,确保施工质量和施工进度的达到预期目标。
某商业楼(五层现浇钢筋混凝土框架结构)的施工设计说明书某商业楼(五层现浇钢筋混凝土框架结构)的施工设计说明书一、编制依据《混凝土结构工程施工质量验收规范》(GB一2002)《建筑施工技术》教材。
二、工程概况1)某现浇多层钢筋混凝土框架结构,其结构平面布置如图9.1所示。
层高:3.9m.层数:5层。
柱子断面尺寸:600mmx 600mm (图9.7)主梁断面尺寸:350mm X 800mm(图9.4)次梁断面尺寸:250mm x 550mm。
板厚:80mm地面装饰层厚:50mm。
材料:混凝士的设计强度等级为C25(采用矿渣硅酸盐水泥),施工要求坍落度为30-50mm。
2)施工现场已作好三通一平,且已完成基础施工及回填土工作,基础顶面标高为-0.300m3)采用泵送商品混凝土。
4)本工程所用模板以定型组合钢模板为主,支承件以钢管为主。
5)各种材料及施工机具均满足施工要求。
6)本工程在常温条件下施工,不考虑冬季施工。
3、施工准备(一)施工技术准备1、做好调查工作1)气象、地形和水文地质的调查掌握气象资料,根据水文地质及气象情况,相应地采取有效的防排水措施。
2)各种物质资源和手艺条件的调查对各种物质资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。
由于施工用水、用电量均对施工影响较大,用电的起动电流大,负荷变化多,移动式、手动式用电机具多,因此,对水源、电源等的供应情况应做具体落实,包括给水的水源、水量、压力、接管地点;供电的能力、线路距离等。
2、做好与设计的结合工作组织相关人员认真研究图纸,并进行自审、会审工作,以便正确无误地施工。
经由过程研究,熟悉图纸内容,了解设想要求施工达到的手艺尺度,明白工艺流程。
进行自审,组织各工种的施工办理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节。
组织各专业施工部队共同砚施工图纸,商定施工配合事件。
组织图纸会审,由设想方进行交底,理解设想企图及施工质量尺度,正确掌握设想图纸中的细节。
目录第一章工程总体概第二章施工现场平面布置和临时设施、临时道路布置第三章施工进度计划和各阶段进度的保证措施第四章各分部分项工程的主要施工方法第五章确保工程质量的技术组织措施第六章确保安全生产的技术组织措施第七章安全文明施工、环境保护、地下管线保护措施第八章项目管理机构配备第九章工程投入的主要物资和施工机械设备、主要施工机械进场计划第十章冬雨季施工措施第十一章与各单位协调管理措施第十二章工程质量回访及保修措施第一章工程总体概述一、工程简介1、工程名称:五莲县第一中学教学综合楼工程2、建筑面积10235.08㎡,框架结构,共五层,局部地下一层。
3、工程地点:位于五莲山路以北,育才路以南,五莲县第一中学院内。
4、计划工期:280日历天5、质量要求:合格二、施工条件1、施工条件:工程施工场地(现场)已经具备施工条件2、施工用水、电情况:满足施工要求。
3、水文天象:五莲县属温带大陆性季风气候,一年四季周期性变化明显,冬无严寒,夏无酷署,雨量充沛,季节性降水明显,日照充足,热能丰富。
气温变化—11。
6℃~38。
4℃,年平均气温12。
6°C,历年平均降雨量767.1mm,6至9月为雨季。
年平均日照时数2449.3小时,年蒸发总量平均为1740.2mm。
历年最大冻土深度0.37米,平均冻结天数57天三、质量、工期、安全文明施工目标1、质量目标:全面贯彻IS09001:2008质量管理体系标准,确保全部工程达到合格标准。
2、工期目标:我单位严格遵守招标文件要求,280天内前完成本工程。
3、安全施工目标:全面贯彻职业健康安全管理体系规范,杜绝职工因工死亡事故,杜绝爆炸和火灾事故及交通责任死亡事故,杜绝一切重伤事故,杜绝一切机械、交通运输及其它重大事故,杜绝发生职业病危害事故,全年轻伤负伤率控制在3‰以内。
4、环境保护和文明施工目标:全面贯彻环境管理体系标准,切实作好本工程的环境保护工作。
严格执行国家和山东省关于环境保护和水土保持等方面的法律、法规和制度,严格控制施工污染,减少对水、空气的污染和噪音污染,严格控制水土流失,保护生态环境,确保达到国家和当地政府的法律、法规和制度要求的关于环境保护和水土保持标准,做到场地整洁、作业规范、环保达标.5、社会效益目标各方评价良好,业主放心,社会满意。
一、工程概况本工程为五层楼房土建工程,建筑占地面积为300平方米,总建筑面积为1500平方米。
建筑结构为框架结构,抗震设防烈度为7度,建筑高度为18米。
工程包括地基基础、主体结构、屋面、装饰装修、给排水、电气、消防等分部工程。
二、施工准备1. 组织准备(1)成立项目部,明确项目经理、技术负责人、施工员等岗位人员职责。
(2)组织施工人员培训,提高施工队伍素质。
2. 技术准备(1)熟悉施工图纸,明确施工工艺、施工顺序和施工要点。
(2)编制施工组织设计、施工方案、施工进度计划等。
3. 材料准备(1)根据施工进度计划,提前采购各类建筑材料,确保材料质量。
(2)建立材料进场验收制度,对进场材料进行检验。
4. 施工设备准备(1)根据施工需要,提前租赁或购置施工机械设备。
(2)对机械设备进行检查、调试,确保其正常运转。
三、施工方案1. 地基基础施工(1)施工前,对场地进行平整、清表,确保地基承载力满足设计要求。
(2)根据地质勘察报告,进行地基处理,如换填、压实等。
(3)按照设计要求,进行基础垫层、基础混凝土浇筑等施工。
2. 主体结构施工(1)主体结构施工前,对模板进行检验,确保其质量符合要求。
(2)按照施工顺序,进行梁、板、柱等构件的混凝土浇筑。
(3)施工过程中,严格控制混凝土强度、密实度等指标。
3. 屋面施工(1)屋面防水施工前,对屋面基层进行处理,确保其平整、干净。
(2)按照防水设计要求,进行防水层施工。
(3)屋面找平层、隔热层、保护层等施工。
4. 装饰装修施工(1)根据设计要求,进行室内外装饰装修施工。
(2)施工过程中,确保装饰装修材料质量符合要求。
(3)进行墙面、地面、门窗等安装施工。
5. 给排水、电气、消防施工(1)按照设计要求,进行给排水、电气、消防管道的敷设。
(2)施工过程中,确保管道安装牢固、无渗漏。
(3)进行电气设备安装、调试,确保其正常运行。
四、施工进度计划根据施工方案,制定以下施工进度计划:1. 地基基础施工:15天2. 主体结构施工:60天3. 屋面施工:15天4. 装饰装修施工:45天5. 给排水、电气、消防施工:30天五、质量保证措施1. 建立质量管理体系,明确质量目标。
第1篇一、项目概况1. 工程名称:XX住宅小区框架结构施工2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积约10万平方米,共6栋住宅楼,1栋配套商业楼,1栋地下车库。
4. 工程结构形式:框架结构5. 施工单位:XX建筑工程有限公司二、施工组织设计1. 施工总体安排(1)施工顺序:土方开挖→基础施工→主体结构施工→装饰装修→室外工程。
(2)施工进度安排:根据工程实际情况,制定详细的施工进度计划,确保工程按期完工。
(3)施工质量保证措施:严格按照施工规范和设计要求,确保工程质量。
2. 施工资源配置(1)人员配置:根据工程规模和施工要求,配备足够的技术人员、施工人员和管理人员。
(2)机械设备配置:根据工程需要,配置各类施工机械设备,确保施工顺利进行。
(3)材料配置:根据施工进度计划,提前储备各类建筑材料,确保施工所需材料充足。
三、施工工艺及方法1. 土方开挖(1)采用机械开挖,人工配合清运。
(2)严格控制开挖深度,确保基础工程顺利进行。
2. 基础施工(1)基础垫层:采用C15混凝土垫层,厚度100mm。
(2)基础底板:采用C25混凝土浇筑,厚度300mm。
(3)基础墙:采用C20混凝土浇筑,厚度200mm。
3. 主体结构施工(1)框架柱:采用C30混凝土浇筑,截面尺寸根据设计要求确定。
(2)框架梁:采用C30混凝土浇筑,截面尺寸根据设计要求确定。
(3)框架板:采用C20混凝土浇筑,厚度根据设计要求确定。
4. 装饰装修施工(1)墙面:采用涂料、瓷砖、石材等装饰材料进行装修。
(2)地面:采用地砖、木地板等装饰材料进行装修。
(3)门窗:采用铝合金门窗、木门窗等材料进行装修。
5. 室外工程施工(1)道路:采用沥青混凝土、水泥混凝土等材料进行铺设。
(2)绿化:根据设计要求,进行绿化工程施工。
(3)排水:采用雨水管道、污水管道等设施进行排水。
四、施工质量控制措施1. 严格控制原材料质量,确保工程质量。
目录第一章总体概述第二章施工现场布置第三章施工进度计划和进度保证措施第四章施工方案和质量保证第五章安全文明施工和环境保护措施第六章项目管理班子第七章劳动力、材料投入计划及保证措施、机械设备投入计划第八章特殊情况下的施工措施第十章质量治理要求第十一章新技术、新产品、新工艺、新材料应用附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表五:施工总平面图附表六:临时用地表第一章总体概述第1节工程概述一、工程概况1、总体概况本工程位于错误!未找到引用源。
,新建教学楼1幢,建设面积3800平方米;五层框架结构。
2、现场条件:(1)现场道路:本项目为学校园区,现场设置环形临时消防道路;临时排水、排污由承包人负责施工、办理相关手续并自行承担相应费用,并需满足政府对建筑行业生活办公区的相关要求;(2)临电:由建设单位提供箱变,箱变由总包自行接入。
(3)临水:现场接入市政管线,提供一根Ø100市政水管,一个接口。
工程建设概况工程名称金平县第三小学校舍建设项目(一标段,教学综合楼)工程地址金平县第三小学校园内(原职业高级中学校园内)建设单位金平县教育局质量要求国家质量验收标准一次性验收合格建设工期240日历天二、工程承包范围工程内容:新建教学楼1幢,建设面积3800平方米;五层框架结构三、质量、工期、安全文明施工目标我们将充分利用我们公司在生产经营、技术管理、计算机信息应用与动态监控的各种优势,使工程在管理、质量、安全、文明施工及工作作风上均创出一流水平。
根据我公司对业主的承诺和公司的施工水平以及项目的自身管理素质,本工程达到以下目标:1、质量目标:工程质量目标:国家质量验收标准一次性验收合格。
2、安全目标:无重大人身、设备安全事故,轻伤负伤率控制在万分之零点五之内。
3、工期目标:总日历天数为240日历天。
确保形象进度,节点工期保证率100%。
4、绿色文明施工目标:达到合格标准。
地下一层地上五层框架砖混结构施工组织设计一、项目概况本项目为地下一层和地上五层的框架砖混结构建筑,总建筑面积为XXX平方米。
地下一层主要用作停车场,地上五层用作办公和商务用途。
本文将对施工组织设计进行详细阐述。
二、施工组织设计目标1.安全:确保施工过程中的安全性,保护工人的人身安全。
2.质量:确保施工质量达到规范要求,并保证建筑的结构安全和稳定。
3.进度:合理安排工期,确保工程按计划进行。
4.节约:合理利用资源,降低成本。
三、人力资源安排1.建筑工人:根据施工计划确定合适的人数,并按照需要进行培训,确保施工技术符合要求。
2.施工管理人员:设立项目经理、安全员、质检员等岗位,负责协调施工过程、监督安全质量等工作。
3.其他支持人员:包括临时工、清洁人员等,根据需要进行调配。
四、施工方案1.地下一层施工:(1)挖掘:按照设计要求进行基坑开挖。
(2)钢筋工程:根据设计图纸进行钢筋的布置和固定。
(3)模板工程:安排模板工人进行模板的搭建。
(4)混凝土浇筑:按照布筋图纸进行浇筑。
2.地上五层框架施工:(1)地基处理:进行地基的平整和沉降处理。
(2)基础工程:根据设计图纸进行基础的施工。
(3)主体结构施工:根据框架结构图纸进行施工,包括柱、梁、板等构件的安装。
(4)外墙施工:进行外墙的砖砌和装饰。
(5)屋面施工:进行屋面的防水和装饰。
五、安全措施1.安全组织成立:成立安全小组,负责制定安全管理措施和实施方案。
2.安全培训:对施工人员进行安全教育和培训,确保他们了解安全生产与操作规程。
3.安全设施:设置警示标志、安全网和临时围栏,确保工地的安全。
4.安全检查:定期进行安全检查,发现问题及时整改,确保施工现场的安全。
六、质量控制2.施工过程监控:设立质检员进行施工现场的监督检查,对施工质量进行抽查。
3.质量验收:逐步进行安全验收,确保质量符合要求。
4.施工记录:对施工过程进行详细记录,包括施工进度、质量问题等。
七、进度管理1.工序任务划分:根据施工方案,将施工过程划分为不同的工序,并合理安排施工顺序。

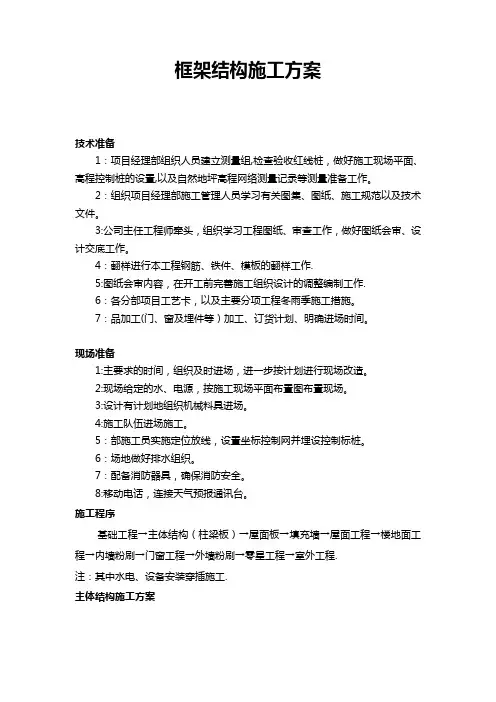

框架结构施工方案技术准备1:项目经理部组织人员建立测量组,检查验收红线桩,做好施工现场平面、高程控制桩的设置,以及自然地坪高程网络测量记录等测量准备工作。
2:组织项目经理部施工管理人员学习有关图集、图纸、施工规范以及技术文件。
3:公司主任工程师牵头,组织学习工程图纸、审查工作,做好图纸会审、设计交底工作。
4:翻样进行本工程钢筋、铁件、模板的翻样工作.5:图纸会审内容,在开工前完善施工组织设计的调整编制工作.6:各分部项目工艺卡,以及主要分项工程冬雨季施工措施。
7:品加工(门、窗及埋件等)加工、订货计划、明确进场时间。
现场准备1:主要求的时间,组织及时进场,进一步按计划进行现场改造。
2:现场给定的水、电源,按施工现场平面布置图布置现场。
3:设计有计划地组织机械料具进场。
4:施工队伍进场施工。
5:部施工员实施定位放线,设置坐标控制网并埋设控制标桩。
6:场地做好排水组织。
7:配备消防器具,确保消防安全。
8:移动电话,连接天气预报通讯台。
施工程序基础工程→主体结构(柱梁板)→屋面板→填充墙→屋面工程→楼地面工程→内墙粉刷→门窗工程→外墙粉刷→零星工程→室外工程.注:其中水电、设备安装穿插施工.主体结构施工方案本工程为五层框架结构,由于层高较高,因此柱子砼需分层浇筑.其施工流程为:框架柱钢筋绑扎→支模→浇砼柱→柱(屋)面梁板支模→柱砼浇灌→楼(屋)梁板钢筋绑扎→楼(屋)面梁板砼浇灌→轴线标高垂直传递和复测.脚手架工程本工程外脚手架均用ф48钢管搭设而成.本工程全高为17。
4米,局部达到22。
17米,所以用四根6米钢管对接,搭设正式外脚手前,必须认真处理其下部的地基,使之密实,并检查钢管、扣件的质保书是否符合要求;搭设时每一立杆的下部垫50mm厚,300mm宽,长度不得小于1。
5m的木板。
脚手架内外杆的间距1m,排距1.5∽1。
8m,步高1。
8m,内设杆距墙面的距离为20∽30cm,大小横杆的两端伸出构架10∽20cm,落在屋面上的脚手架下端要加垫木.外脚手架必须随着施工层的升高而超高一层搭设,搭设好的脚手架应及时在其外侧满挂密目安全网,挂安全网时,须用不小于10#的镀锌9。
施工组织设计1、工程概况本工程为蒲城县澳林国际商贸城,位于蒲城县北环路与奉先路交汇处;建筑结构类型:框架结构;本工程总建筑面积为: 4.2万川,该工程建筑楼层为五层,建筑总高度21.5m;抗震设防烈度:7度;建筑分类耐火等级二级。
设计合理使用年限为50年。
2、结构设计特点主体结构类型:钢筋混凝土框架结构(墙体采用加气混凝土砌块)基础形式:条形基础抗震等级:二级抗震构造:二级混凝土等级:柱下独基:C30;垫层: C15;柱: C35 ;(二层以上c30)梁板:C30 (标高:全楼);构造柱、圈梁:C25;钢筋等级:HPB300、HRB4003.1、施工条件1•工期要求开工日期年月日,竣工日期年月日,总工期天。
2 •场地情况(1)施工用地现场已经达到“三通一平”标准,本工程地基场地类别为n类,自重湿陷性黄土地质,水平地表影响系数最大值为0.12,场地特征周期为0.4s,场地标准冻土深度为0.6m,地下水对混凝土及混凝土中的钢筋均无腐蚀性,场外道路为外环线,运输方便,场地内现有市政水源和工程增容315KV电源,故施工用水、用电便利。
(2)工程地质及水文条件场地标准冻土深度:0.6m。
地下水埋深:稳定水位埋深 1.8m左右。
底下水质:地下水对混凝土及混凝土中的钢筋没有腐蚀性。
场地土质分布:场地土类型属中软土,场地类别为n类,当抗震设防烈度为7度时,该场地属非液化场地。
地质自上而下岩土分布如下表:序号土层名称厚度序号土层名称厚度1杂填土 2.29粉土 2.72粉质粘土 1.310粉质粘土 2.83粉质粘土 1.711粉质粘土 3.54粉质粘土 2.612粉质粘土 2.05粉土 2.913粉质粘土 3.06粉质粘土 2.814粉质粘土 5.07粉质粘土 2.515粉质粘土 3.58粉质粘土 1.5(3)场区及周边地下管线场区周边有小区煤气、电力、通迅、城市排水管道埋设。
场地中间,有一条东西走向的高压电缆。
原场内的排水系统须保留畅通,保证施工期间的正常使用。
2 •物资供应情况模板:模板采用竹胶合板,模板所需配件及支架均满足配套使用要求,并由施工单位自行供给。
钢筋:钢筋现场加工,设有加工区和堆放区。
混凝土:混凝土大部分采用商品混凝土,现场设置搅拌机以满足施工中少量零星混凝土的需求。
机械:施工机械和机具由施工单位按施工计划供应。
3•劳动力供应情况各技术工种人员均可满足施工需求,在某些需要大量施工人员的阶段,可直接到劳务市场雇佣劳动力来满足需求。
4.本工程施工特点及关键问题(1)拟建工程对文明施工、环境保护、安全防护等要求较高。
(2 )高标准的质量要求:工程的特殊性和业主的要求决定了该工程严格的质量标准,本工程以学生学习为主,如何通过严格的过程控制、程序控制和环节控制,把该工程建造成为一流的精品工程,实现业主要求的质量目标,是本工程最核心的任务。
(3 )施工难度大:现浇钢筋混凝土屋面板,板厚度较大,梁、板跨度均较大,施工时应考虑起拱问题,还应对其摸板支撑体系重点考虑。
4、施工方案的选择4.1施工总部署1.施工程序施工中遵循的程序为:先地下后地上;先主体后围护;先结构后装饰;先土建后设备。
工程分为五个分部工程:①基础工程,②主体结构工程,③围护结构工程,④屋面工程,⑤装饰工程。
总施工程序为:①T②T③和④T⑤。
2.划分施工段,确定施工流向(1)划分施工段1)划分施工段的原则①专业工作队在各个施工段上的劳动量要大致相等,起幅度差不宜超过10%-15%。
②对多层或高层建筑物,施工段的数目要满足合理流水施工组织的要求,即m仝n。
③为了充分发挥工人,主导机械的效率,每个施工段要有足够的工作面,使其所容的劳动力人数或机械台数,能够满足合理劳动组织的要求。
④为了保证拟建工程项目的结构的完整性,施工段的分界线应尽可能与结构的自然界线相一致。
⑤对于多层的拟建工程项目,既要划分施工段又要划分施工层,以保证相应的专业工作队在施工段与施工层之间,组织有节奏,连续,均衡的流水施工。
2)施工段的划分情况①基础工程:机械挖土及其他工程均不分段。
②主体结构工程:按主体工程综合考虑和施工段划分原则,主体工程分为两段施工。
③围护结构工程:不分段,按结构分层施工。
④屋面工程:不分段。
⑤装饰工程:不分段,按结构分层施工。
3.垂直运输机械(1)类型1)基础运输方案:采用泵送2)主体结构:采用塔吊与料斗,配合混凝土泵送车3)屋面工程:塔吊4)围护装饰工程:井架与小推车(2 )型号确定1)料斗:采用圆锥形,容积1m3。
2)塔吊选择:起吊高度H=22.3+0.5+3.8+2.5=29.1m起吊重量Q=Q1+Q2=(0.5+2.5)+0.1=3.1t起吊半径R=40m综合以上数据选用QTZ200型固定式塔式起重机。
该起重机主要配合料斗进行混凝土的浇筑,以及负责其他材料的垂直运输。
(3)井架:共选2台。
3.2.2基础工程施工顺序与方法1施工顺序工程桩基础施工f基坑降、排水f基坑土方开挖f处理桩头f基础垫层施工f基础绑钢筋、支摸板T基础混凝土T基础拆模T短柱钢筋模板T短柱混凝土T短柱拆模板T砌砖基T回填土。
3 .基坑降、排水(1)降、排水方式的选择采用集水井降水,用潜水泵抽水进行排水。
基坑开挖至规定的标高后,在基坑底四周设置300X300的临时排水沟,并设置直径为1m的钢筋笼6个,及时将基坑内积水导向集水坑,用潜水泵抽至地面排水明沟,经沉淀后排入市政下水道。
(3 )抽水设备的选择选用QY—25潜水泵,6台抽水,3台备用,共计9台。
4.基坑挖土(1)挖土方式的确定综合考虑基坑深度较浅、所处场较大及其周围环境,基坑开挖采用直线放坡形式,坡度为1: 0.72,这样比较经济,而且施工也较简单。
(2)挖土机械选择:选用W-1001型反铲挖土机及自卸汽车运土。
挖土机性能:斗容量 1.2m3,挖掘半径11.5m,挖掘深度7.3m。
(3)挖土方向和路线及处理方式由于表层土质为杂填土不能作为回填土,故全部用土方车运走。
(4)挖土时应注意的问题1)采用沟端开挖,反铲停于沟端,后退挖土,同时往沟一侧弃土装车运走。
2)机械开挖到基底标高10-20cm处,其余土由人工清除,防止扰动地基土。
5.处理桩头(1)桩头剔除方法:风镐剔除,人工辅助手工剔除。
(2 )施工机具的选择:空气压缩机DW-9/7活塞式空压机2台,风镐6个。
(3)应注意的问题1)用机械剔除距基底标高20cm以上的部分,以下由人工手工剔至设计标高,防止扰动桩基。
2)及时清理剔下的碎混凝土块,防止一同被回填。
3)桩头用钢丝刷清理干净,将钢筋调直。
6 .基础垫层(1)垫层侧模的支设方式垫层侧模采用砌筑两皮黏土砖。
(2 )垫层混凝土运输、浇筑方法垫层混凝土采用商品混凝土,混凝土到现场后用泵车输送浇筑。
7.基础绑钢筋(1)钢筋平面位置的控制:在混凝土垫层上用经纬仪放出钢筋的位置。
(2 )桩头甩筋的处理:清理调直后,如长度小于500伽须接长后弯成规定角度伸入基础。
(3)柱子插筋的固定方式:用直钢筋将柱筋与侧模板点焊在一起,保证柱筋相对位置不变。
(4 )钢筋接长的方式:基础钢筋采用直螺纹机械连接。
(5)钢筋保护层的控制:基础净保护层厚为40 mm,可用垫块来保证其厚度。
(6)钢筋绑扎注意事项:当钢筋采用绑扎连接方式时,要求绑扎位置准确,牢固,搭接长度及绑扎点位置应符合下列规定1)搭接长度的末段距离钢筋弯折处不得小于钢筋直径的10倍,且接头不宜位于构件最大弯矩处。
2)受拉区域内,i级钢筋接头的末段应做弯钩,n,川级不做3)钢筋绑扎接头处的中心和两端均应用铁丝扎牢。
4)钢筋绑扎连接接头的位置互相错开。
&基础模板工程(1)模板材料及支模方法:模板选择:钢模(散支散拆)1)承台模板承台高900 mm,采用900高的模板立放,用钢管扣件支顶固定。
2 )地梁模板(3)支模注意问题1)要保证构件的形状尺寸及相互位置的正确。
2)要使模板具有足够的强度、刚度和稳定性,能承受新浇混凝土的重量和侧压力3 )构造简单,拆装方便,不妨碍钢筋绑扎。
4)优先选用大块模板,模板长向拼接宜错开布置。
9 •基础混凝土工程(1)基础混凝土采用商品混凝土,混凝土到现场后用象泵泵送。
(2)混凝土的浇筑方案:沿主梁方向,由①-⑩轴,由A-C轴依次浇注。
(3 )振捣设备的选择:采用插入式振捣器型号:H2-50。
(4)浇筑中应注意的问题:商品混凝土进场要注意检查品种、等级、出厂时间、坍落度检查;浇筑过程中要做好振捣,注意差点距离,掌握振捣要领,保持筏板平整度,分层浇筑。
(5)混凝土养护方式:浇水养护,养护时间不得少于14天。
10.基础模板拆除(1)拆模时间:模板的拆除,除了非承重侧模应以能保证砼表面及棱角不受损坏时(大于1N/mm2)方可拆除外,承重底模板应按规定达到75%混凝土强度才可拆除。
(2)拆模顺序:应按照配板设计的规定进行,遵循先支后拆、后支先拆、先非承重部位和后承重部位以及自上而下的原则。
(3)拆模方法:拆模时,严禁用大锤和撬棍硬砸硬撬。
拆除的模板等配件,严禁抛扔,要有人接应传递,按指定地点堆放。
并做到及时清理、维修和涂刷好隔离剂,以备待用。
11填充墙基础及地圈梁施工(1)砖基础施工技术要求1)砌筑时,灰缝砂浆要饱满,严禁用冲浆法灌缝。
砖基础的水平灰缝厚度和垂直灰缝宽度宜为10mm。
水平灰缝的砂浆饱满度不得小于80%。
每皮砖要挂线,它与皮数杆的偏差值不得超过10mm。
2)砖基础底标高不同时,应从低处砌起,并应由高处向低处搭砌;当设计无要求时,搭砌长度不应小于砖基础大放脚的高度。
砖基础的转角处和交接处应同时砌筑;当不能同时砌筑时,应留置斜槎。
(2)地圈梁施工侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
12.基坑回填土(1)土料来源与选择:买土进行回填。
(2 )运土机械的选择:自卸汽车。
(3)压实机械的选择:蛙式打夯机型号:HW-Z01 夯击次数140-150次/min行走速度8m/min 夯实起落高度145mm 生产率12.5m3/h 外形尺寸1006X500 X900 重量125kg。
(4)施工中应注意的问题1土料要求与含水量控制:回填的土料为同类土,含水量大的在下层含水量小的在上层。
2)铺土厚度:250-350mm,每层夯实遍数3-4遍。
3)分层回填,分层夯实。
4)密实度要达到设计要求。
5)排水沟除泥,用碎石填好。
323主体结构工程施工顺序与方法1施工顺序主体结构可行的施工顺序有三种:一次支模一次浇筑混凝土,一次支模两次浇筑,两次支模两次浇筑。
(1)一次支模一次浇筑:绑柱筋T支柱、梁、板模板T绑梁、板钢筋T浇筑柱、梁、板混凝土T拆柱、梁、板模板。
优点:结构整体性好。
缺点:1)模板形成空间刚度,不易校正柱模垂直度。
