公路隧道防水层施工技术交底
- 格式:doc
- 大小:249.50 KB
- 文档页数:8
、内容及说明本交底适用于XX 隧道防水板、土工布施工。
、设计参数1、隧道衬砌背后铺设土工布缓冲层和防水板,防水板规格尺寸:厚度为 1.5mm 宽度为4m 长度32m 土工布重量不小于 400g/m2。
防水板和土工布分离设置。
防水 板搭接长度大于15cm 土工布搭接大于5cm 无纺布采用热熔垫片固定,固定间距: 拱部0.5m 、边墙0.9m ,呈梅花型排列,并左右上下成行固定暗钉圈固定缓冲层示意图拱部暗钉圈示意图边墙暗钉圈示意图工程名称 单位工程名称XX 工程技术交底日期:XX 隧道交底单位 交底部位、施工方法及工艺流程1、 施工准备:检查防水板的质量有无破损、撕裂、油污等。
铺设台车行走轨道; 施工时采用两个作业台架,一个用于基面处理,一个用于挂防水板。
由测量班对隧道 净空检查,对个别欠挖部位进行处理。
2、 防水板铺设前应先对隧道初期支护喷混凝土表面进行处理,切除锚杆头和钢筋露头,并用细石混凝土抹平覆盖,确保喷射混凝土填平,确保喷混凝土表面平整,无 尖锐角。
钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
切断 用锤打 砂浆素灰抹面对有突出的管道,先切割后用锤铆平,抹砂浆(如下图)。
切断 面要平整 用砂浆填死锚杆有凸出部位时,螺头顶预留 5mm 切断后,用塑料帽处理(如下图)i -ZL —:螺栓5mi 以上切断3、缓冲层铺设,用作切断将单幅无纺布固定到预定位盖帽拱部向两侧边墙铺设。
用专业射钉将热熔垫片和土工布平顺地固定在喷射混凝土上,固定点间距:拱部 0.6m 、边墙0.9m 。
呈梅花形排列,基面凸凹较大处应增加固定点,使缓冲层与基面密 贴。
缓冲层搭接宽度不小于5cm 铺设的缓冲层应平顺,无隆起,无皱褶。
4、防水板铺设:4.1、 防水板铺设应超前二次衬砌施工,采用电热压焊器进行焊接,铺设采用专用 台车进行,并设临时挡板防止机械损伤和电火花灼伤防水板。
4.2、 防水板与无纺布分开铺设,先在初期支护上铺设无纺布, 再利用无纺布安装专用热熔垫片把防水板固定在无纺布上。

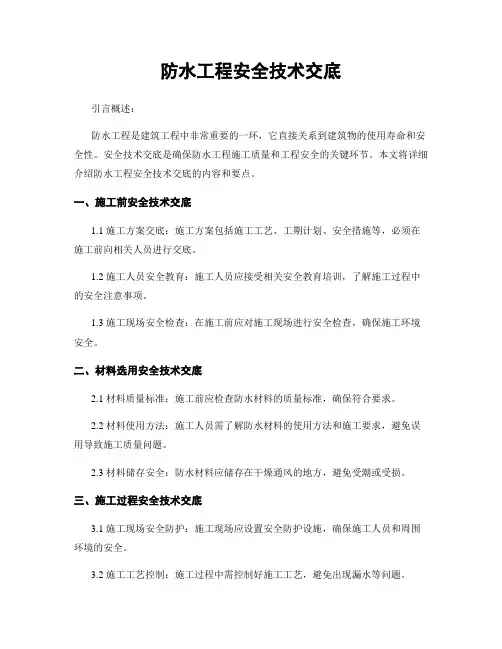

防水工程安全技术交底引言概述:防水工程是建筑工程中非常重要的一环,它直接关系到建筑物的使用寿命和安全性。
安全技术交底是确保防水工程施工质量和工程安全的关键环节。
本文将详细介绍防水工程安全技术交底的内容和要点。
一、施工前安全技术交底1.1 施工方案交底:施工方案包括施工工艺、工期计划、安全措施等,必须在施工前向相关人员进行交底。
1.2 施工人员安全教育:施工人员应接受相关安全教育培训,了解施工过程中的安全注意事项。
1.3 施工现场安全检查:在施工前应对施工现场进行安全检查,确保施工环境安全。
二、材料选用安全技术交底2.1 材料质量标准:施工前应检查防水材料的质量标准,确保符合要求。
2.2 材料使用方法:施工人员需了解防水材料的使用方法和施工要求,避免误用导致施工质量问题。
2.3 材料储存安全:防水材料应储存在干燥通风的地方,避免受潮或受损。
三、施工过程安全技术交底3.1 施工现场安全防护:施工现场应设置安全防护设施,确保施工人员和周围环境的安全。
3.2 施工工艺控制:施工过程中需控制好施工工艺,避免出现漏水等问题。
3.3 施工质量检查:施工过程中应定期进行质量检查,确保施工质量符合要求。
四、验收前安全技术交底4.1 防水层检查:在验收前应对防水层进行全面检查,确保防水层质量符合标准。
4.2 排水设施检查:排水设施应进行检查,确保排水畅通。
4.3 安全隐患排查:验收前应对施工现场进行安全隐患排查,及时处理存在的安全隐患。
五、竣工后安全技术交底5.1 使用说明交底:竣工后需向业主提供防水工程的使用说明,包括维护保养等内容。
5.2 定期检查维护:建议业主定期对防水工程进行检查和维护,确保防水层的长期有效性。
5.3 安全意识培养:建议业主和施工方共同培养防水工程的安全意识,共同维护建筑物的安全。
结语:防水工程安全技术交底是确保防水工程施工质量和工程安全的重要环节,只有做好安全技术交底,才能有效保障建筑物的使用寿命和安全性。
防水工程安全技术交底引言概述:防水工程是建筑工程中非常重要的一项工作,它直接关系到建筑物的使用寿命和安全性。
为了确保防水工程的质量和安全性,进行安全技术交底是必不可少的。
本文将从五个方面详细介绍防水工程安全技术交底的内容和要点。
一、施工前的安全交底1.1 施工人员安全意识培训在施工前,必须对参与防水工程的施工人员进行安全意识培训。
培训内容包括施工现场的安全要求、安全操作规程、防护措施以及应急处理措施等。
通过培训,提高施工人员的安全意识,减少事故的发生。
1.2 施工现场的安全设施在施工前,需要搭建起必要的安全设施,如防护栏杆、安全网等,确保施工现场的安全。
同时,还需要设置明显的安全警示标识,提醒施工人员遵守安全规定,避免发生事故。
1.3 施工材料的安全性评估在施工前,对使用的防水材料进行安全性评估是非常重要的。
要确保所选用的材料符合国家相关标准,并具有良好的防水性能和安全性能。
只有选用安全可靠的材料,才能保证防水工程的质量和安全性。
二、施工过程中的安全交底2.1 施工现场的安全管理在施工过程中,必须加强对施工现场的安全管理。
要定期进行安全检查,及时发现和排除安全隐患。
同时,要加强对施工人员的安全教育,确保他们遵守安全规定,正确使用防护设备。
2.2 施工工艺的安全交底在施工过程中,要对施工工艺进行安全交底。
包括施工步骤、操作方法、使用工具和设备的注意事项等。
确保施工人员清楚了解每个环节的安全要求,避免操作失误和事故的发生。
2.3 施工现场的应急处理措施在施工过程中,要制定合理的应急处理措施。
包括火灾、漏水、意外伤害等紧急情况的处理方法和逃生路线等。
通过安全交底,提高施工人员的应急处理能力,保障施工现场的安全。
三、施工后的安全交底3.1 防水工程的验收标准在施工完成后,要对防水工程进行验收。
明确验收标准,包括防水层的厚度、质量和密实度等要求。
通过验收,确保防水工程符合规范要求,达到预期的防水效果。
3.2 防水工程的维护保养在施工后,要对防水工程进行维护保养的安全交底。
(完整版)防水施工安全技术交底模板一: 正式风格一、施工前准备1. 组织安排:指定专业团队负责防水施工。
确保施工人员具备相关操作技能和必备证书。
2. 现场布置:设置合理的施工区域,并对区域进行清理,确保施工场地的整洁和安全。
二、施工材料及设备准备1. 防水材料:选择符合国家标准的防水材料,如沥青防水卷材、聚合物改性材料等。
2. 防水设备:准备必要的施工设备,如喷涂机、刷涂工具、胶槽等。
三、施工工序及要求1. 基层处理:清理基层表面,去除浮尘、油污等杂物,确保基层平整、牢固。
2. 防水层涂刷:按照施工图纸要求,涂刷底层防水涂料,并进行两遍交叉刷涂。
3. 防水卷材铺设:将防水卷材按照规范要求铺设,并确保卷材之间的重叠部分达到要求。
4. 热风焊接:对卷材的重叠部分进行热风焊接,确保卷材之间的连接牢固。
5. 防水涂层施工:采用涂刷或喷涂方式对防水层进行二次涂层,确保防水效果。
6. 结构件防水处理:对防水层与建筑结构件之间的接头、附着件进行密封处理。
四、安全注意事项1. 施工现场必须设置明显的安全警示标识,保证工人的安全意识。
2. 施工人员必须配备个人防护用品,如安全帽、防护服、防滑鞋等。
3. 施工人员必须严格遵守操作规程,保持施工区域整洁,防止材料和设备的滑倒或破损。
4. 施工现场必须配备灭火器材,确保防止火灾事故的发生。
五、后期工作1. 施工完成后,对整个防水层进行检查,确保质量合格。
2. 施工记录:详细记录施工过程中的关键数据和问题,以备后期审查和维护使用。
附件:1. 相关法律法规:《建筑施工安全生产管理条例》、《建筑施工项目安全技术交底书》等。
2. 施工图纸。
注释:1. 防水材料:用于建筑物防水处理的材料,能够有效阻止水的渗透,保护建筑结构的完整性和耐久性。
2. 热风焊接:利用热风枪对防水卷材进行加热,使其软化后与下方的卷材融合在一起,形成坚固的连接。
3. 结构件防水处理:对建筑物的接头、附着件进行防水处理,防止水从接头、附着件处渗透进入建筑结构的内部。
防排水施工技术交底记录编号:复核人:记录人:年月日武汉左岭至鄂州花湖高速公路一期土建工程第7合同段(K43+955~K51+000)巴家湾隧道防排水施工技术交底(左线K46+020~630,右线K46+032~613)总长1191m编制:复核:审核:日期:江西交建工程集团有限公司防排水施工技术交底一、防排水施工技术(一)、防水层施工在隧道初期支护与二次衬砌之间铺设防水层采用300g/m2无纺土工布+1.2mm厚EVA防水板,全隧道铺设,防水板与土工布采用点接。
防水板用搭连接,搭接长度不小于10cm,而且要平直无虑焊,通过水压试验合格后,方能使用。
防水层的施工在初期支护后经量测围岩达基本稳定和在模筑衬砌前进行。
施工点距爆破面应大于150m,距灌注模筑衬砌处应大于20m,其操作要点如下:1、喷射混凝土基面处理喷射混凝土基面不得有钢筋及凸出的管件等尖锐突出物,否则要进行修平,并在修平部位用砂浆抹成圆曲面,以免被防水层被扎破。
隧道断面变化或转变处的阴阳角均应做成圆弧,阴角处圆弧半径不小于10cm,阳角处圆弧半径不小于5cm。
在防水板铺设前,全面普查初期支护的渗漏水情况,超前埋设透水管排水。
2、防水层铺设(1)防水层铺设隧道防水层采用300g/m2无纺土工布+1.2mm厚EVA防水板,全隧道铺设。
将防水卷材从台车顶左右对称沿轮廓线展开,并用齐头短木棒将其沿轮廓线撑开,保持一定松驰度,以方便焊接。
无纺土工布不得与防水板粘结在一起,采用点接式,每平方米一个粘结点,每个粘结点面积不大于25平方厘米。
防水卷材挂设点要严格按施工图纸、墙角、墙身、拱部的要求进行铺挂施工。
(2)防水板接缝焊接防水板接缝焊接是防水施工最重要的工艺之一,焊缝采用自行走式热合机双缝焊接,即将两层防水板的边缘搭接,通过热熔加压而有效粘结。
防水板搭接宽度不小于10cm。
防水层的接头处擦拭干净,去除表面油物灰尘,以保证焊接质量。
在结构立面与平面的转角处,防水板接缝留在平面,距转角不小于60cm。
(完整版)防水工程施工安全技术交底防水工程施工安全技术交底
1. 项目概述
本文档旨在对防水工程施工中的安全技术进行详细说明和交底,以确保施工过程中的安全性和质量。
2. 目标
2.1 确保施工人员了解防水工程施工的安全要求和注意事项;
2.2 提供必要的安全指导,以降低施工中发生意外事故的风险;
2.3 督促施工人员严格遵守施工安全规范,保证工程质量。
3. 施工安全要求
在防水工程施工过程中,施工人员必须遵守以下安全要求:
- 穿戴必要的安全防护装备,包括安全帽、防滑鞋等;
- 严禁高空坠物和脚手架坠落事故,施工高度达到一定程度需
设置防护网;
- 使用合格的施工设备和工具,确保安全可靠;
- 加强施工现场的管理和监督,确保施工区域的安全;
- 定期检查和维护施工设备,确保其正常运转。
4. 安全管理措施
为了保证防水工程施工的安全,以下安全管理措施需严格执行:- 制定详细的安全操作规程,明确安全要求和操作步骤;
- 建立施工现场的警示标识和安全警戒线;
- 做好火灾预防工作,配备灭火器材和应急设施;
- 做好施工材料的存储和搬运工作,杜绝火灾和爆炸事故;
- 培训施工人员的安全意识和应急处置能力;
- 建立定期巡查制度,及时发现和解决施工安全问题。
5. 监督与责任
施工安全是每个施工人员的责任,施工单位和项目经理要严格
监督施工安全,确保安全措施得到落实。
如有违反安全规定的行为,将依法追究责任。
以上是对防水工程施工安全技术的交底内容,希望各位施工人
员能够严格遵守,并将施工安全放在首位,确保工程的顺利进行。
XX工程技术交底
日期:行业土木y# 1
工程名称XX隧道交底单位
单位工程名称交底部位
一、内容及说明
本交底适用于XX隧道防水板、土工布施工。
二、设计参数
1、隧道衬砌背后铺设土工布缓冲层和防水板,防水板规格尺寸:厚度为1.5mm、宽度为4m、长度32m。
土工布重量不小于400g/m2。
防水板和土工布分离设置。
防水板搭接长度大于15cm,土工布搭接大于5cm。
无纺布采用热熔垫片固定,固定间距:拱部0.5m、边墙0.9m,呈梅花型排列,并左右上下成行固定。
暗钉圈固定缓冲层示意图
拱部暗钉圈示意图
边墙暗钉圈示意图
三、施工方法及工艺流程
行业土木y# 1
1、施工准备:检查防水板的质量有无破损、撕裂、油污等。
铺设台车行走轨道;施工时采用两个作业台架,一个用于基面处理,一个用于挂防水板。
由测量班对隧道净空检查,对个别欠挖部位进行处理。
2、防水板铺设前应先对隧道初期支护喷混凝土表面进行处理,切除锚杆头和钢筋露头,并用细石混凝土抹平覆盖,确保喷射混凝土填平,确保喷混凝土表面平整,无尖锐角。
钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
切断用锤打砂浆素灰抹面
对有突出的管道,先切割后用锤铆平,抹砂浆(如下图)。
切断面要平整用砂浆填死
锚杆有凸出部位时,螺头顶预留5mm切断后,用塑料帽处理(如下图)。
行业土木y# 1。
防水工程施工技术交底一、施工准备工作1. 确定施工方案:根据工程要求和设计图纸,制定详细的施工方案,包括施工方法、施工工艺、施工顺序等。
2. 准备施工材料:根据工程要求,准备好所需的防水材料,如防水涂料、防水卷材、防水胶等。
3. 清理施工现场:清理施工区域,确保施工区域干净整洁,无杂物和障碍物。
二、施工工艺1. 基层处理:对基层进行清理、修补和处理,确保基层平整、无裂缝、无起砂等问题。
2. 防水层施工:根据设计要求和施工方案,采用合适的防水材料进行涂刷或铺贴。
涂刷防水层时,应注意均匀涂刷,避免漏刷或重刷。
铺贴防水卷材时,应注意卷材的铺贴顺序和重叠部分的处理。
3. 防水层处理:对已施工完成的防水层进行检查和处理,确保防水层的质量和完整性。
检查时应注意防水层的平整度、无空鼓、无起泡等问题。
4. 防水层保护:在防水层施工完成后,应及时进行保护措施,避免外界因素对防水层的损害。
可采用覆盖保护或设置警示标识等方式进行保护。
三、施工注意事项1. 施工环境:施工过程中应保持施工环境的干燥和通风,避免雨水或其他液体进入施工区域。
2. 施工温度:施工时应注意环境温度的影响,避免在温度过高或过低的情况下施工,以免影响防水层的质量。
3. 施工质量控制:施工过程中应进行质量控制,每道工序完成后应进行检查,确保施工质量符合要求。
4. 施工工具使用:使用施工工具时应注意安全,保持工具的完好和清洁,避免工具损坏或污染防水层。
5. 施工人员培训:施工前应对施工人员进行培训,确保其熟悉施工工艺和操作规程,提高施工质量。
四、施工验收1. 防水层验收:施工完成后,应进行防水层的验收。
验收时应按照设计要求和相关标准进行检查,确保防水层的质量和完整性。
2. 防水层测试:对防水层进行必要的测试,如水压试验、渗透试验等,以验证防水层的性能和可靠性。
3. 施工记录:对施工过程中的关键节点和重要操作进行记录,包括施工日期、施工人员、施工方法、使用的材料等,以备后期追溯和分析。
