边坡喷锚技术交底记录
- 格式:doc
- 大小:214.50 KB
- 文档页数:6
基坑边坡喷锚施工技术交底记录工程名称:某大学新建工程(三期)交底部位:基坑支护工程——边坡喷锚施工技术交底交底内容:一、工程概况:本工程建筑室内标高±0.00相当于绝对标高368.700与369.000m,且地下室基础施工采用369.700m标高控制基础标高施工。
其中XXX楼基坑深度3.0m-9.7m且地下室深基坑与旁边的独立基础距离较近,因此采取局部采用支护桩及网喷设计,采用1:1放坡素喷与网喷混凝土结合方式。
基坑安全等级为二级。
局部排桩支护+桩间网喷,基坑支护降水采用深井井点降水。
其中V5m边坡采用素喷,±5m边坡采用网喷方式,喷射厚度80mm。
请按照基坑设计施工图各大样组织实施。
二、施工准备:1、材料:水泥均采用32.5R普通硅酸盐水泥。
HPB300,©6.5,干性C20混凝土,©50塑料管等。
2、施工机械主要施工机械设备:空压机、混凝土喷射机、钢筋加工机械等。
3、人员:20-25人。
三、施工工艺:放坡、喷护:测量放线-----土方分层开挖一边坡修整------安装泄水孔(口部作临时封堵)----首次混凝土喷射------挂网(不含素喷素喷)------二次混凝土喷射养护。
+网喷:测量放线-1、修坡:测量放线上口边线与下口边线,采用机械与人工配合修坡,坡度符合设计要求。
2、泄水孔:2mX2m,孔深不小于300mm。
3、首次混凝土喷射:分段分片依次进行,自下而上均匀喷射,一次喷射厚度30mm~40mm之间。
4、挂网:纵、横向均布置©6.5@200X200钢筋网片绑扎固定牢靠。
5、喷射二次砼:钢筋网布完后喷射C20砼(总厚度80mm)。
6、喷射作业,应对机械设备,风、水管路和电线等进行全面检查及试运转,保证其安全顺利有效运行。
7、受喷面有滴水、渗水时,喷射前应作好治水疏导操作:有明显出水点时,可埋设导管排水;8、喷射作业应遵守下列规定:①、喷射作业应分段分片分层依次进行,喷射顺序应自上而下;②、喷射作业紧跟工作面时,混凝土终凝到下一循环时间,不应小于3小时③、喷射作业前,钢筋网片的保护层设置间距应符合图纸要求。
一、交底目的为确保边坡锚杆喷锚施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行边坡锚杆喷锚安全技术交底。
二、交底对象全体参与边坡锚杆喷锚施工的施工人员、监理人员、管理人员。
三、交底时间[具体日期]四、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模]2. 施工工艺及注意事项(1)锚杆施工1)钻孔:钻孔深度、孔径、倾角必须满足设计要求,确保锚杆锚固效果。
2)锚杆安装:严格按照设计要求进行锚杆安装,确保锚杆位置准确。
3)注浆:注浆饱满,保证锚杆与岩土体紧密结合。
4)锚杆锚固:锚杆锚固完成后,进行锚杆拉拔试验,确保锚杆锚固质量。
(2)喷锚施工1)钢筋网布设:钢筋网布设应平整、牢固,确保钢筋网与锚杆连接牢固。
2)喷射混凝土:喷射混凝土强度、厚度应符合设计要求,确保喷射混凝土质量。
3)喷射顺序:先喷射基础层,再喷射防护层,确保喷射混凝土密实。
3. 安全技术措施(1)现场安全1)施工人员必须佩戴安全帽、安全带等个人防护用品。
2)施工现场应设置安全警示标志,确保施工区域安全。
3)施工人员应遵守施工现场规章制度,服从现场管理人员指挥。
(2)施工机械安全1)施工机械应定期检查、保养,确保机械运行正常。
2)操作人员应持证上岗,熟练掌握机械操作技能。
3)施工现场应设置机械操作规程,确保机械操作安全。
(3)作业安全1)施工人员应按照施工方案进行作业,严禁违规操作。
2)作业过程中,注意观察周围环境,发现险情立即停止作业。
3)施工人员应遵守操作规程,确保作业安全。
4. 应急措施(1)事故发生时,立即启动应急预案,确保人员安全。
(2)迅速上报事故情况,及时处理事故现场。
(3)做好事故调查,总结事故原因,防止类似事故再次发生。
五、交底要求1. 施工人员应认真听取交底内容,确保理解掌握安全技术要求。
2. 施工过程中,严格遵守安全技术措施,确保施工安全。
3. 施工单位应加强对施工人员的安全教育培训,提高安全意识。
边坡喷锚技术交底技术交底记录工程名称:XX轨道交通Ⅳ-TS-13标土建工程交底部位:笠泽西路站围护结构工序名称边坡喷锚交底提要:本次交底主要是关于边坡喷锚施工的流程和参数。
一、施工工艺流程:1.基坑放坡开挖2.土钉孔校位、成孔3.按放土钉钢筋、注浆4.初喷混凝土5.钢筋网片制作、安装6.安装水平、竖向加强筋及锁定筋7.复喷射混凝土8.混凝土养护二、主要设计参数:1.土钉:倾角为10°,植入螺纹钢筋沿全长注浆。
2.坡面钢筋网:Ф8@200×200,土钉为B22长度2米螺纹钢,间距1500mm×1500mm。
3.井字型压头筋:B20㎜螺纹钢。
4.喷射混凝土:强度等级C20早强,厚度100mm。
C20喷射混凝土配合比为水泥:中粗砂:瓜米石(粒径5-10mm):水:外加剂=422:811:811:226:17.7.三、施工注意事项:1.在进行土钉施工前需对已挖坡面进行处理,如果需修理量较大,考虑用机械修理,量小时,直接用人工进行修理,保证坡顶与坡脚的垂直度,处理完后要报监理进行验收。
2.同时要对坡顶进行压实,材料进场后,需对材料进行送检,合格后方可进行施工。
3.土钉钻孔的向下倾角为10°,应根据设计要求定出孔位并作出标记及编号。
4.土钉钢筋选用B22螺纹钢长度2米,要先在钢筋上安装对中定位支架,保证钢筋处于孔位中心且注浆后其有保护层。
5.按要求修整坡面,在边坡和坡度平台挂Ф8@200×200钢筋网片,面层内的钢筋网片应牢固固定在坡顶边壁上。
钢筋网片用插入土中的钢筋固定,但在喷射混凝土时不应出现振动。
钢筋网片用扎丝绑扎而成,网格允许偏差为+10㎜,铺设钢筋网时每边的搭接长度不应小于200㎜,网片与坡面间隙不小于20㎜。
加强筋使用。
每根土钉与4根B20螺纹钢水平加强井字型焊接牢固。
6.喷射前应先做好喷层厚度标志点,喷射混凝土作业应分段分片依次进行,同一分段内喷射顺序应自下而上。

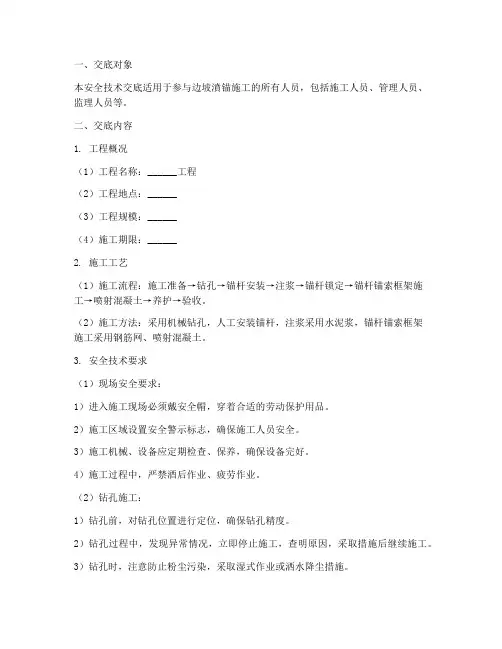

一、交底对象本安全技术交底适用于参与边坡濆锚施工的所有人员,包括施工人员、管理人员、监理人员等。
二、交底内容1. 工程概况(1)工程名称:______工程(2)工程地点:______(3)工程规模:______(4)施工期限:______2. 施工工艺(1)施工流程:施工准备→钻孔→锚杆安装→注浆→锚杆锁定→锚杆锚索框架施工→喷射混凝土→养护→验收。
(2)施工方法:采用机械钻孔,人工安装锚杆,注浆采用水泥浆,锚杆锚索框架施工采用钢筋网、喷射混凝土。
3. 安全技术要求(1)现场安全要求:1)进入施工现场必须戴安全帽,穿着合适的劳动保护用品。
2)施工区域设置安全警示标志,确保施工人员安全。
3)施工机械、设备应定期检查、保养,确保设备完好。
4)施工过程中,严禁酒后作业、疲劳作业。
(2)钻孔施工:1)钻孔前,对钻孔位置进行定位,确保钻孔精度。
2)钻孔过程中,发现异常情况,立即停止施工,查明原因,采取措施后继续施工。
3)钻孔时,注意防止粉尘污染,采取湿式作业或洒水降尘措施。
(3)锚杆安装:1)锚杆安装前,对锚杆进行检查,确保锚杆质量。
2)锚杆安装过程中,确保锚杆与岩层或土层紧密接触。
3)锚杆安装后,对锚杆进行锁定,确保锚杆锚固效果。
(4)注浆施工:1)注浆前,对注浆材料进行检验,确保注浆材料质量。
2)注浆过程中,注意控制注浆压力,防止注浆材料流失。
3)注浆完成后,对注浆区域进行检查,确保注浆饱满。
(5)锚杆锚索框架施工:1)锚杆锚索框架施工前,对钢筋网、喷射混凝土进行检查,确保材料质量。
2)锚杆锚索框架施工过程中,确保锚杆锚索框架与岩层或土层紧密接触。
3)锚杆锚索框架施工完成后,对施工区域进行检查,确保施工质量。
4)喷射混凝土施工:1)喷射混凝土前,对混凝土进行检查,确保混凝土质量。
2)喷射混凝土过程中,注意控制喷射厚度,确保喷射混凝土均匀。
3)喷射混凝土完成后,对施工区域进行检查,确保施工质量。
4)养护:1)喷射混凝土完成后,及时进行养护,确保混凝土强度。
边坡喷锚支护安全技术交底记录一、前言为了确保边坡喷锚支护作业顺利进行以及工人工作时安全,进行技术交底记录。
本文档详细记录了边坡喷锚支护安全技术交底的内容。
二、工作环境的准备在进行边坡喷锚支护之前,必须事先清理和整理工作环境,以确保安全和有效性。
1. 工具和设备的准备为了顺利进行边坡喷锚支护作业,必须准备以下工具和设备:•喷枪:喷锚时需使用喷枪进行;•空压机:喷锚支护作业需要进行压缩空气喷射;•翻新程度良好的喷锚管道;•各种型号的锚杆:不同类型和尺寸的坡面需要不同类型和尺寸的锚杆。
2. 工作的准备在进行边坡喷锚支护之前,必须进行以下准备工作:•确定边坡喷锚支护作业的具体位置和范围;•对工作区域进行清洁和组织,确保工作区域宽敞,避免障碍,并确保作业区域没有人员、车辆等障碍;•针对喷锚管道、喷锚杆等工具和设备进行检查,确保其良好状态和无破损、断裂、变形等状况。
三、边坡喷锚支护安全细节在进行边坡喷锚支护作业时,必须熟知如下安全细节:•首先应设立作业区域,并设立围栏,禁止未经许可的人员进入作业区域;•作业班组一定要有专业工人,有经验的人员进行现场指导和控制作业质量和进度;•操作人员必须牢记喷锚支护安全措施,严格按照操作规程操作;•作业过程中发现任何异常,如喷药不良、管道破损、锚杆变形等,应立即停止施工,排除异常情况;•工作人员必须穿上安全的工作服和鞋,佩戴安全帽、耳塞、口罩,以减少对身体的损伤;•后方必须完备合格救援设施,包括火警器材,现场急救设备等;•作业班组成员必须注意协调沟通,具体分配作业区域、工作任务等;•作业完毕后,必须将机器设备、工具和材料杂物等全部带离工作现场,清理现场并恢复原状。
四、操作程序边坡喷锚支护的操作程序必须按照安全规范执行:1.按照公司规定进行安全检查;2.定位作业范围,并标明控制线;3.根据实际情况选择合适的锚杆型号和长度,并进行交叉设置;4.喷锚前进行地面处理工作,包括清洁、将口径大于10mm的杂物进行清除,并拉起导线;5.连接各喷锚管道,喷枪及压力调节器等;6.运转空压机,按程序、轮流进行喷锚;7.喷过一段时间后要暂停,拉起锚杆进行固定和刚化;8.喷完锚杆和管体即须密封中空孔道,密封后作为定位锚点使用。
技术、安全交底记录
施工单位:山西太行建设开发有限公司第十四项目部 2018年6月日编号:工程
名称阳煤集团研发大楼
交底
项目
边坡锚喷
第1页
共5页
交底内容:
边坡支护方案选择
拟建场地平均标高为,根据设计图纸,基槽开挖深度将近6m,边坡支护采用锚喷与深层搅拌水泥桩相结合的方式进行,采用水泥搅拌桩有效阻止基坑外地下水渗入基坑,既作为止水帷幕使用又改良基坑边坡土体,保证了基坑边坡及周边建筑物的安全。
拟建场地先开挖2m深表土后,在进行边坡支护的施工,待支护达到设计要求强度后,在进行土方开挖。
具体支护方案如下图所示:
一、支护方案
结合场地周边环境及地质情况,本基坑支护采用顶部2m自然放坡,放坡坡率1:;下部采用三排深层搅拌桩止水兼支护。
(1)坡顶设置挡水墙,为240砖墙,高度500mm,M10砂浆抹面,厚度15mm,挡水墙外设置排水沟。
排水沟做法见降水专项方案,挡水墙大样见下图所示:
技术负责人:交底人:接交人:
工程名称阳煤集团研发大楼
交底
项目
边坡锚喷
第2页
共5页
交底内容:
(2)坡面采用C20喷射混凝土,厚度100mm,内铺φ6@200单层双向钢筋网片,外压φ14钢筋加强筋,顶部设φ16@1500钢筋地锚,加强筋与短筋、地锚、短钉可靠焊接。
坡面面层与搅拌桩桩顶压顶板连接。
(3)混凝土喷射作业因分层分段进行,同一分段内喷射顺序因自下而上,一次喷射厚度不小于40mm,喷头与受喷面应保持垂直,距离宜为,喷射混凝土终凝2小时后进行洒水养护,养护时间不小于7d。
(4)钢筋网片与坡面的间隙不小于25mm。
(5)喷射混凝土细骨料宜选用中粗砂,含泥量应小于3%;粗骨料宜选用粒径不大于20mm的级配碎石;水泥与砂石的重量比宜为1:4-1:,砂率宜为45%-55%,水灰比为。
二、边坡锚喷施工方法
1、喷锚支护参数
锚杆:锚杆主体为Φ16螺纹钢筋,横向及竖向间距见支护结构图。
锚孔:锚杆孔径为Φ80~100mm,水平夹角为俯角10°~15°,采用人工成孔。
注浆:孔内安放锚杆后进行压力注浆,采用# 纯水泥浆,水灰比为~,注浆压力为~。
喷射砼:锚杆或锚管注浆完成后,按要求修整坡面,在边壁上挂Ф@200×200钢筋网,焊接锚杆头,然后喷射砼,配合比为水泥:砂:碎石=1:2:(重量比)。
技术负责人:交底人:接交人:
施工单位:山西太行建设开发有限公司第十四项目部 2018年6月日编号:。
