钢筋混凝土管、预(自)应力混凝土管预应力钢筒混凝土管接口连接检验批质量验收记录
- 格式:doc
- 大小:26.00 KB
- 文档页数:1
单位(子单位)工程质量竣工验收记录编号:
单位(子单位)工程质量控制资料核查表
编号:
单位(子单位)工程观感质量核查表编号:
单位(子单位)工程结构安全和使用功能性检测记录表编号:
分部(子分部)工程质量验收记录编号:
分项工程质量验收记录编号:
沟槽开挖与地基处理工程检验批质量验收记录编号:
沟槽支护工程检验批质量验收记录编号:
沟槽回填(刚性管道)工程检验批质量验收记录Ⅰ编号:
沟槽回填(刚性管道)工程检验批质量验收记录Ⅱ编号:
沟槽回填(柔性管道)工程检验批质量验收记录编号
管道基础工程检验批质量验收记录编号
钢管接口连接工程检验批质量验收记录编号:
钢管内防腐层工程检验批质量验收记录编号
钢管内防腐层工程检验批质量验收记录编号:
钢管外防腐层工程检验批质量验收记录编号:
钢管阴极保护工程检验批质量验收记录编号:
球墨铸铁管接口连接工程检验批质量验收记录编号:

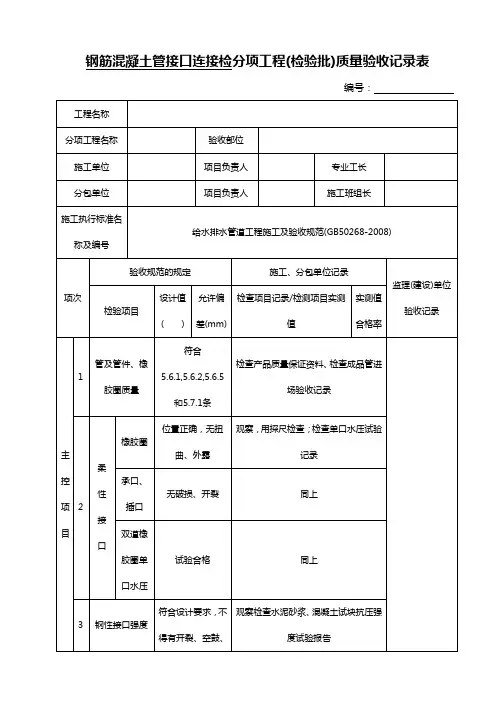

钢筋混凝土管、预(自)应力混凝土管、预应力钢筒混凝土管接口连接工程检验批质量验收记录
编号:
化学建材管接口连接工程检验批质量验收记录编号:
管道铺设工程检验批质量验收记录编号:
井室工程检验批质量验收记录编号:
雨水口及支、连管工程检验批质量验收记录编号:
工程检验批质量验收记录编号:
(以上未列项目执行此表格)。

预应力混凝土工程施工检验批质量验收记录(先张法)G 2-8-2说明主控项目1 预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:①钢丝检验每批不得大于60t;从每批钢丝中抽查5%,且不少于5 盘,进行形状、尺寸和表面检查,如检查不合格,则该批钢丝全数检查;从检查合格的钢丝中抽取5%,且不少于3 盘,从每盘钢丝的两端取样进行抗拉强度、弯曲、伸长率试验,试验结果有一项不合格,则不合格盘报废,并从同批未检验过的钢丝盘中取双倍数量的试样进行该不合格项的复验,如有一项不合格,则该批钢丝判定为不合格。
②钢绞线检验每批不得大于60t;从每批钢绞线中任取3 盘,并从每盘钢绞线的端部正常部位截取一根试样,进行表面质量、直径偏差检查和力学性能试验,如每批少于3盘,应全数检查,试验结果如有一项不合格时,则不合格盘报废,并再从该批未检验过的钢绞线中取双倍数量的试样进行该不合格项的复验,如有一项不合格,则该批钢绞线判定为不合格。
每批钢绞线的重量应不大于60 吨。
③精轧螺纹钢筋检验每批不得大于60t,对表面质量应逐根检查;检查合格后,在每批中任选2根钢筋截取试件进行拉伸试验,试验结果如有一项不合格,则区双倍数量试件重做试验,如仍有一项不合格,则该批钢筋为不合格。
检查数量:按进场的批次抽样检验。
检验方法:检查产品合格证、出厂检验报告和进场复验报告。
2 预应力筋用锚具、夹具和连接器应符合国家现行标准《预应力筋用锚具、夹具、连接器》(GB/T14370 )和《预应力锚具、夹具、连接器应用技术规程》JGJ85的规定。
进场时,应对其质量证明文件、型号、规格等进行检验,并应符合下列规定:1)锚具、夹具和连接器验收批的划分:在同种材料和同一工艺条件下,锚具和夹具以不超过1000套为一个验收批;连接器以不超过500套为一个验收批。
2)外观检查:从每批中抽取10%的锚具(夹具或连接器)且不少于10套,检查其外观和尺寸,如有一套表面有裂纹或超过产品标准及设计要求的允许偏差,则应另取双倍数量的锚具重做检查;如仍有一套不符合要求,则应全数检查,合格者方可使用。

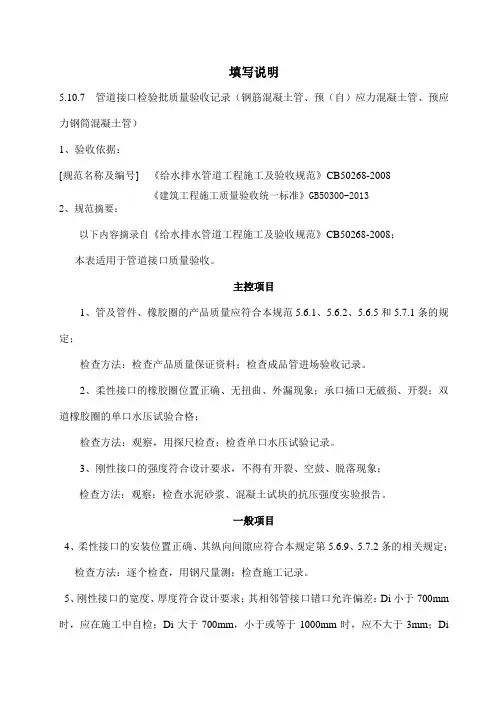

填写说明5.10.7 管道接口检验批质量验收记录(钢筋混凝土管、预(自)应力混凝土管、预应力钢筒混凝土管)1、验收依据:[规范名称及编号] 《给水排水管道工程施工及验收规范》CB50268-2008《建筑工程施工质量验收统一标准》GB50300-20132、规范摘要:以下内容摘录自《给水排水管道工程施工及验收规范》CB50268-2008;本表适用于管道接口质量验收。
主控项目1、管及管件、橡胶圈的产品质量应符合本规范5.6.1、5.6.2、5.6.5和5.7.1条的规定;检查方法:检查产品质量保证资料;检查成品管进场验收记录。
2、柔性接口的橡胶圈位置正确、无扭曲、外漏现象;承口插口无破损、开裂;双道橡胶圈的单口水压试验合格;检查方法:观察,用探尺检查;检查单口水压试验记录。
3、刚性接口的强度符合设计要求,不得有开裂、空鼓、脱落现象;检查方法:观察;检查水泥砂浆、混凝土试块的抗压强度实验报告。
一般项目4、柔性接口的安装位置正确、其纵向间隙应符合本规定第5.6.9、5.7.2条的相关规定;检查方法:逐个检查,用钢尺量测;检查施工记录。

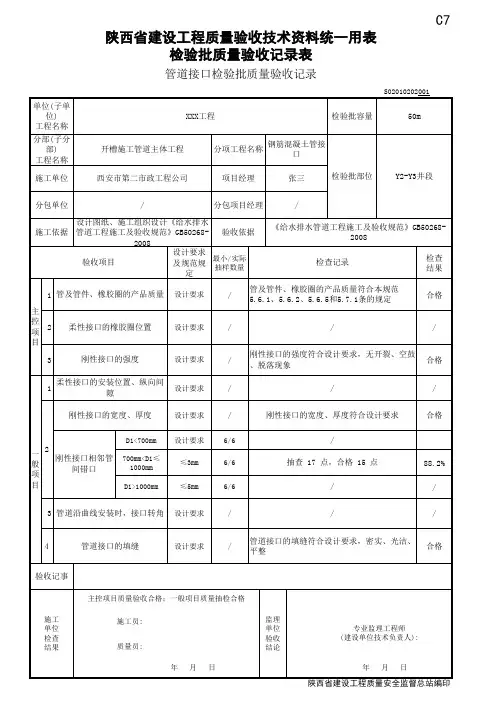

5、刚性接口的宽度、厚度符合设计要求;其相邻管接口错口允许偏差:Di小于700mm 时,应在施工中自检;Di大于700mm,小于或等于1000mm时,应不大于3mm;Di大于1000mm时,应不大于5mm;检查方法:两井之间取3点,用钢尺、塞尺量测;检查施工记录。
6、管道沿曲线安装时,接口转角应符合本规范第5.6.9、5.7.5条的相关规定;检查方法:用直尺量测曲线段接口。
7、管道接口的填缝应符合设计要求,密实、光洁、平整;检查方法:观察,检查填缝材料质量保证资料、配合比记录。
填写说明5.10.8 化学建材管道接口检验批质量验收记录1、验收依据:[规范名称及编号] 《给水排水管道工程施工及验收规范》CB50268-2008《建筑工程施工质量验收统一标准》GB50300-20132、规范摘要:以下内容摘录自《给水排水管道工程施工及验收规范》CB50268-2008;本表适用于化学建材管道接口质量验收。
市政道路工程应准备的资料1、开工时,要做的事情:①、施工方案报审②、检测单位资质报审③、混凝土厂家资质报审④、施工技术交底记录别忘了做2、施工过程中,材料和设备的合格证要及时收齐,要及时进行进场材料和设备的报审。
3、施工过程中,测量资料要跟上。
4、要搞清楚本工程的公司技术负责人、公司安全负责人、项目经理、项目技术负责人、质检员、安全员、施工员、测量员、试验员、材料员、资料员等名单。
签字时不可签错!5、每次开会要记得写会议纪要,虽然是监理的事。
6、如果出现施工现场不按图纸做的情况,一定要弄清资料是按现场做,还是按图纸做。
7、做出的资料要及时打印出来,及时盖章、签字。
8、送检之前,去检测单位拿个送检指南。
具体步骤1、编写工程的施工方案、临时用电方案、事故应急救援预案,所有的方案都要向监理报审,方案报审表如下:施工组织设计(方案)报审表(市政监-2)。
2、填开工报告,用表如下:工程开工/复工报审表;开工报告3、等规划局来工地现场交桩时,填测量交接桩记录测量交接桩记录4、等开完工程的图纸会审会议,填图纸会审记录,用表如下:施工图会审记录5、填所有工序的施工技术交底:施工技术交底记录(市政施管-9)6、试验资料(每次送检时都要填写:见证记录):⑴开工时,要及时做的试验:①水泥、砂、碎石、石屑、钢筋、砖、管材、沥青等原材料试验②不同强度的水泥混凝土配合比试验③不同强度的水泥砂浆配合比试验④不同型号的水泥稳定土(水泥稳定碎石或水泥稳定石粉)配合比试验⑤不同型号的沥青混合料配合比试验⑻水泥混凝土路面浇筑完成后,要抽芯做劈裂抗拉强度试验。
⑼沥青混凝土路面铺筑完成后,要抽芯做稳定度试验。
7、雨水管道沟槽开挖后,进行沟槽开挖报验,用表如下:报验申请表;沟槽开挖与地基处理检验批质量验收记录。

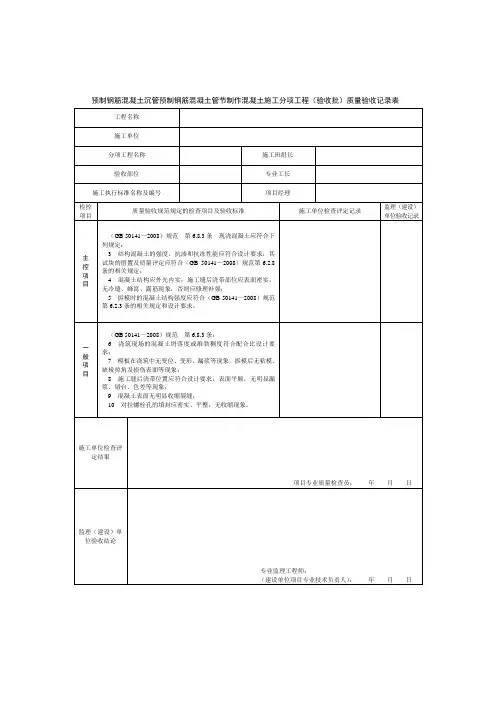

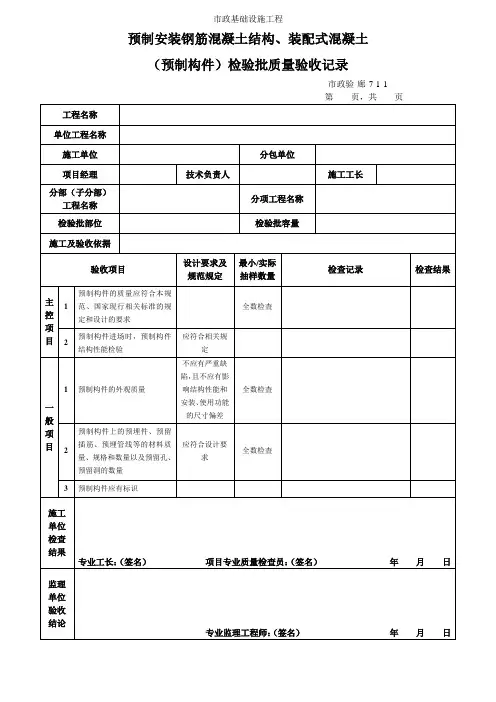

8、雨水管道沟槽开挖好后,接着铺筑管道的碎石垫层,然后浇筑管道的混凝土平基,用表如下:报验申请表管道基础检验批质量验收记录隐蔽工程质量验收记录(市政质检.0.12)9、平基浇好后,接着安装主管,用表如下:报验申请表(市政监-4)管道铺设检验批质量验收记录(市政质检.3.12)钢筋混凝土管、预(自)应力混凝土管、预应力钢筒混凝土管接口连接检验批质量验收记录(市政质检.3.10)隐蔽工程质量验收记录(市政质检.0.12)10、管道安装好后,接着浇筑管道的管座混凝土,用表如下:报验申请表(市政监-4)管道基础检验批质量验收记录(市政质检.3.4)隐蔽工程质量验收记录(市政质检.0.12)11、安装主管的同时,安装支管,砌筑雨水口,用表如下:报验申请表(市政监-4)雨水口及支、连管检验批质量验收记录12、装管的同时,施工检查井(分混凝土检查井和砖砌检查井,有的检查井下面的井室是混凝土,上面的井筒是砌砖),用表如下:⑴混凝土检查井用表:①钢筋报验:报验申请表给排水构筑物钢筋检验批质量验收记录(一)给排水构筑物钢筋检验批质量验收记录(二)隐蔽工程质量验收记录②模板报验:报验申请表给排水构筑物模板检验批质量验收记录③混凝土报验:报验申请表普通混凝土浇注记录给排水构筑物现浇混凝土检验批质量验收记录井室检验批质量验收记录隐蔽工程质量验收记录(2)砖砌检查井用表:报验申请表井室检验批质量验收记录隐蔽工程质量验收记录13、检查井砌筑完成,等结构物混凝土和砂浆强度达到要求后,接着回填管道沟槽,用表如下:报验申请表回填施工记录表沟槽回填检验批质量验收记录隐蔽工程质量验收记录。

钢筋混凝土管道检验批质量验收记录
1. 概述
本文档旨在记录钢筋混凝土管道检验批的质量验收情况。
通过详细记录每个检验批的验收过程和结果,以确保管道的质量达到标准要求。
2. 检验批信息
2.1 检验批编号:
2.2 施工单位:
2.3 监理单位:
2.4 验收日期:
3. 检验项目
在验收过程中,对以下项目进行检验:
- 管道材料的质量和型号是否符合要求
- 管道连接的密封性能
- 管道的外观质量
4. 检验方法
根据相关标准和规范,采用以下检验方法:
- 目测检查
- 测量和测试(包括用仪器测量和测试)
5. 检验结果记录
5.1 检验批1:
- 管道材料检验结果:
- 管道连接密封性检验结果:
- 管道外观质量检验结果:
5.2 检验批2:
- 管道材料检验结果:
- 管道连接密封性检验结果:
- 管道外观质量检验结果:
(按照实际情况增加检验批记录)
6. 验收结论
根据对每个检验批的检验结果进行评估,得出验收结论:- 合格
- 不合格,原因和处理措施:
7. 备注
(可根据需要填写其他相关信息)
以上为钢筋混凝土管道检验批质量验收记录的基本内容,具体记录细节请根据实际情况进行填写。
排水管道顶管工程工序报验资料检测资料及竣工验收资料排水管道、顶管工程全套工序报验资料、检测资料及竣工验收资料一、明挖管段工程(1)沟槽开挖1、水准测量(复核)记录2、控制桩测量(复核)记录3、沟槽支护检验批质量验收记录4、沟槽开挖与地基处理检验批质量检验记录检测:地基承载力(按设计要求)(2-1)碎石砂管道垫层1、水准测量(复核)记录2、隐蔽工程质量验收记录3、管道基础检验批质量验收记录检测:原材料、标准击实、压实度(2-2)混凝土管道基础1、水准测量(复核)记录第1页/共9页2、一般混凝土浇注记录3、隐蔽工程质量验收记录4、管道基础检验批质量验收记录检测:试件(3-1)检查井基础(素混凝土)1、水准测量(复核)记录2、一般混凝土浇注记录3、隐蔽工程质量验收记录检测:试件(3-2)检查井(砌体结构)1、水准测量(复核)记录2、隐蔽工程质量验收记录3、井室检验批质量验收记录检测:原材、砂浆协作比、砂浆试件(4-1)管道铺设(化学建材管)1、水准测量(复核)记录2、控制桩测量(复核)记录3、隐蔽工程质量验收记录4、化学建材管接口衔接检验批质量验收记录5、管道铺设检验批质量验收记录检测:原材、闭水实验、CCTV(4-2)管道铺设(混凝土管)1、水准测量(复核)记录2、控制桩测量(复核)记录3、隐蔽工程质量验收记录4、钢筋混凝土管、预(自)应力混凝土管、预应力钢筒混凝土接口检验批质量验收记录5、管道铺设检验批质量验收记录检测:原材、闭水实验、CCTV(4-3)管道铺设(钢管)1、水准测量(复核)记录2、控制桩测量(复核)记录3、隐蔽工程质量验收记录4、钢管接口衔接检验批质量验收记录5、钢管内防腐层检验批质量验收记录第3页/共9页6、钢管外防腐层检验批质量验收记录7、管道铺设检验批质量验收记录表检测:原材、闭水实验、焊缝检测、防腐厚度检测(5)管道回填1、回填施工记录表2、管道沟槽回填检验批质量验收记录检测:原材料、标准击实、压实度三、顶管工程(1)搅拌桩施工1、隐蔽工程质量检验记录2、深层搅拌桩施工记录检测:原材料、协作比、抽芯、压板(2)基坑开挖1、水准测量(复核)记录2、控制桩测量(复核)记录3、给排水构筑物基坑开挖检验批质量验收记录工作接收井井壁(逆作法)(3)钢筋混凝土井壁1、隐蔽工程质量验收记录2、给排水构筑物钢筋检验批质量验收记录(一)3、给排水构筑物钢筋检验批质量验收记录(二)4、一般混凝土浇注记录5、给排水构筑物现浇混凝土检验批质量验收记录6、给排水构筑物模板检验批质量验收记录检测:试件(抗压、抗渗--按图纸要求是否留置)(4)封底1、水准测量(复核)记录2、一般混凝土浇注记录3、隐蔽工程质量验收记录4、给排水构筑物沉井下沉及封底检验批质量验收记录检测:试件底板(5)钢筋混凝土底板1、水准测量(复核)记录第5页/共9页2、隐蔽工程质量验收记录3、给排水构筑物钢筋检验批质量验收记录(一)4、给排水构筑物钢筋检验批质量验收记录(二)5、一般混凝土浇注记录6、给排水构筑物现浇混凝土检验批质量验收记录检测:试件(抗压、抗渗--按图纸要求是否留置)(6)顶管顶进1、水准测量(复核)记录1、控制桩测量(复核)记录2、隐蔽工程质量验收记录3、顶管工程顶进记录4、钢筋混凝土管、预(自)应力混凝土管、预应力钢筒混凝土接口检验批质量验收记录5、顶管管道检验批质量验收记录(一)6、顶管管道检验批质量验收记录(二)检测:原材、闭水实验、CCTV(5)钢筋混凝土盖板1、水准测量(复核)记录2、隐蔽工程质量验收记录3、给排水构筑物钢筋检验批质量验收记录(一)4、给排水构筑物钢筋检验批质量验收记录(二)5、一般混凝土浇注记录6、给排水构筑物现浇混凝土检验批质量验收记录7、给排水构筑物模板检验批质量验收记录检测:试件(抗压、抗渗--按图纸要求是否留置)(6)基坑回填1、回填施工记录表2、给排水构筑物基坑回填检验批质量验收记录检测:原材料、标准击实、压实度五、工程完工后相关汇总验收(一)、分部分项验收1、分部工程检验汇总表2、分项工程质量验收记录3、分部(子分部)工程质量验收记录(二)、相关实验报告汇总评定1、压实度检验汇总表第7页/共9页2、实验汇总表3、混凝土或砂浆试块留置状况及强度检查汇总表4、混凝土试块抗压强度检验评定表5、砌筑砂浆试块抗压强度检验评定表(三)、竣工验收1、工程质量验收方案书2、质量评估报告3、给水排水管道工程外观质量检查记录4、给水排水管道工程实体质量检查记录5、单位(子单位)工程质量控制资料核查记录6、给水排水管道工程平安和功能检验资料核查及主要功能抽查记录7、勘察文件质量检查报告8、设计文件质量检查报告9、单位工程施工平安评价书10、市政基础设施工程质量保修书11、单位(子单位)工程质量竣工验收记录12、工程竣工验收报告13、竣工验收备案表14、建设工程档案验收合格证15、竣工报告16、施工总结文档内容到此结束,欢迎大家下载、修改、丰富并分享给更多有需要的人。

市政给排水管道检验批单位(子单位)工程质量竣工验收记录编号:工程名称:项目类型:工程造价:施工单位技术负责人:开工日期:项目经理:项目技术负责人:竣工日期:序号验收记录验收结论1 分部工程共分部,经查分部符合标准及设计要求2 质量控制资料核查共项,经审查符合要求项,经核定符合规范规定项安全和主要使用功能核查及抽查结果观感质量检验综合验收结论共核查项,符合要求项,共抽查项,符合要求项,经返工处理符合要求项4 共抽查项,符合要求项,不符合要求项5 设计单位(公章)项目负责人年月日参加验收建设单位(公章)年月日施工单位(公章)项目负责人年月日监理单位(公章)项目负责人年月日以下是该工程单位(子单位)的质量竣工验收记录。
记录编号、工程名称、项目类型、工程造价、施工单位技术负责人、开工日期、项目经理和项目技术负责人等信息都在记录中列出。
验收记录包括分部工程、质量控制、安全和主要使用功能核查及抽查等内容。
经过核查和审查,符合要求的项已经被核定符合规范规定项。
综合验收结论表明,共核查项、共抽查项中,有些不符合要求,但经过返工处理后符合要求。
最后,设计单位、建设单位、施工单位和监理单位均在验收中参加并盖章确认。
单位(子单位)工程质量控制资料核查表编号:工程名称:序号资料名称施工单位份数核查意见1 管节、管件、管道设备及管配件等。
防腐层材料、阴极保护设备及材料;混凝土外加剂、钢制构件、混凝土预制构件等材质质量保证资料 1 管道接口连接质量检测(钢管焊接无损探伤检验、法兰或压兰螺栓拧紧力矩检测、熔焊检验);内外防腐层(包括补口、补伤)栓拧紧力矩检测、熔焊检验;预水压试验;混凝土强度、混凝土抗渗、混凝土抗防腐检测等施工检测 5 回填土压实度;柔性管道环向变形冻、砂浆强度、钢筋焊接;不开槽施工土层加固、支护及施工变形等测量;管道设备检测;阴极保护安装测试;桩基完整性检测、地基处理备安装测试等检测 1 管道水压试验;给水管道冲洗消毒;管道位置及高程;浅埋暗挖管道、盾构管片拼装变形测量等结构安全和使用功能核查及抽查 3 混凝土结构管道渗漏水调试;桩基动测、静载试验;阴极保护系统测试;控制桩(副桩)施工放样复核、永久(临时)水准点测量复核;竣工测量核等施工测量 4 施工组织设计(施工方案);焊接工艺、专题施工方案及批复;管道及抽升泵站设备(或系统)调试、电气设备电气试验;阴极保护用功能性检测等施工技术管理 5 图纸会审、施工技术交底;设计变更、技评定及作业指导书;质量事故(问题)处理;材料、设备进场验收;计术联系单;工程会议纪要;施工日记量仪器校核报告等该工程单位(子单位)的质量控制资料核查表包括编号、工程名称、序号、资料名称、施工单位、份数和核查意见等信息。
