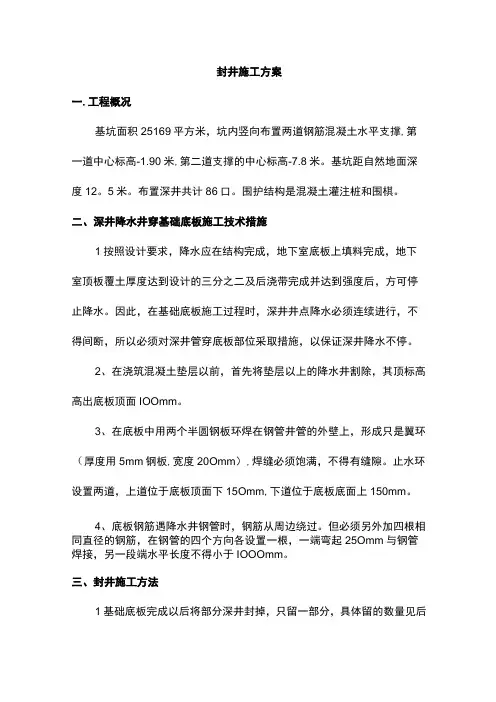

封井施工方案一.工程概况基坑面积25169平方米,坑内竖向布置两道钢筋混凝土水平支撑,第一道中心标高-1.90米,第二道支撑的中心标高-7.8米。
基坑距自然地面深度12。
5米。
布置深井共计86口。
围护结构是混凝土灌注桩和围棋。
二、深井降水井穿基础底板施工技术措施1按照设计要求,降水应在结构完成,地下室底板上填料完成,地下室顶板覆土厚度达到设计的三分之二及后浇带完成并达到强度后,方可停止降水。
因此,在基础底板施工过程时,深井井点降水必须连续进行,不得间断,所以必须对深井管穿底板部位采取措施,以保证深井降水不停。
2、在浇筑混凝土垫层以前,首先将垫层以上的降水井割除,其顶标高高出底板顶面IOOmm。
3、在底板中用两个半圆钢板环焊在钢管井管的外壁上,形成只是翼环(厚度用5mm钢板,宽度20Omm),焊缝必须饱满,不得有缝隙。
止水环设置两道,上道位于底板顶面下15Omm,下道位于底板底面上150mm。
4、底板钢筋遇降水井钢管时,钢筋从周边绕过。
但必须另外加四根相同直径的钢筋,在钢管的四个方向各设置一根,一端弯起25Omm与钢管焊接,另一段端水平长度不得小于IOOOmm。
三、封井施工方法1基础底板完成以后将部分深井封掉,只留一部分,具体留的数量见后面计算。
2、深井降水封井的施工原则:总的为先难后易,先不带泵封井、后带泵封井。
封井施工过程中,要时刻计算,判断确定每个降水井的封井施工方法,不可麻痹大意。
3、施工J11页序:降水T回填1:1砂石一回填水泥包一回填干粉一放木盖板一回填干粉一钢盖板焊接T补浇膨胀混凝土(见附图)4、施工方法:在基础底板面下IoOmm,焊接一块5mm厚的钢盖板封顶,深井管内回填1:1水泥砂浆干粉,水位大的还应填入水泥包。
对于深井内到管底较深的,可先回填一部分1:1砂石,再抽水降彳氐地下水位,然后回填干粉,以减少深井管内的地下水量。
为了防止地下水位上升过快,在封井过程中,先填入两块木盖板。
建筑深井封堵方案建筑深井封堵方案一、背景介绍建筑深井是指建筑工程中用于提供供水、排水、电力、通信等服务的设施。
这些深井在使用一段时间后往往需要封堵,以确保施工区域的安全和环境的保护。
然而,由于深井的特殊性质以及施工条件的限制,封堵深井并非一项易事。
因此,本方案旨在提供一种可行且高效的建筑深井封堵方案。
二、方案内容1. 方案选择根据深井的具体情况和封堵需求,选择合适的封堵方案。
常见的封堵方式包括机械封堵、化学封堵和物理封堵等。
在选择方案时,应综合考虑成本、施工难度、封堵效果以及环境影响等因素。
2. 资料准备在进行深井封堵前,应做好充分的准备工作。
首先,需要获取深井的结构图纸,以了解井身的尺寸和构造。
其次,要检查井内是否存在积水或其他杂物,有需要提前清理井内物质。
3. 施工准备准备封堵所需的施工材料和设备,包括封堵材料、测量工具、防护用品等。
确保所有设备的正常运行和材料的质量安全。
4. 封堵施工采用机械封堵的方式,首先需要选择适当的机械设备。
常用的机械封堵设备有井底封堵器、井口阀门等。
根据深井的尺寸和形状,选择合适的封堵器进行安装。
在安装前,要对井身进行检查,确保井壁完好无损。
然后,按照封堵器的规定操作方法,将其放置在井底或井口处,并进行固定。
最后,对封堵处进行检查和测试,确保封堵效果良好且无任何泄漏。
5. 封堵材料的选择对于化学封堵和物理封堵,选择合适的封堵材料至关重要。
在选择材料时,应考虑其渗透性、附着力、耐候性以及环保性等方面。
一般可选择环氧树脂或水泥等材料进行封堵。
根据深井的具体情况,选择适宜的封堵材料进行施工。
6. 施工安全注意事项在进行深井封堵施工时,应注意施工安全,遵守操作规程和相关法律法规。
施工人员应佩戴防护用品,确保个人安全。
封堵材料应储存在合适的地方,防止燃爆和污染环境。
施工现场应保持整洁,妥善处理废弃材料和污染物。
同时,对施工过程中出现的意外情况,应及时采取相应的应对措施,保障施工质量和人员安全。
井盖封堵施工方案井盖是指用于覆盖井口的一种装置,用于保护井口不被人或物体误入井内,同时也能防止异物掉入井内。
在进行井盖封堵施工时,需要按照一定的方案进行,以确保井盖的密封性能和安全性能。
一、施工前的准备工作1.确定封堵施工的井盖类型和尺寸,根据实际情况选择合适的封堵工具和材料。
2.进行安全检查,确保施工现场周围没有人员和物体,将周围可能受到影响的区域进行警示标识。
3.清除井口的杂物和污垢,确保封堵施工的井盖表面干净平整。
4.检查井盖和井底的连结部分,确保没有漏油和渗漏现象,如有需要及时进行修复或更换。
二、封堵施工步骤1.在井盖四周铺设防水胶带,确保井盖与地面之间的缝隙不存在水分渗漏现象。
2.将封堵胶涂抹在井盖周围,填充井盖与井口之间的缝隙,确保封堵胶能够完全填充进缝隙中,形成良好的密封效果。
3.对于较大的井盖,可以使用封堵膜进行封堵。
先将封堵膜铺设在井口上方,然后用封堵胶将膜固定在井盖上,确保封堵膜与井盖之间形成紧密的连接,以保证封堵效果。
4.完成封堵后,对封堵处进行检查,确保封堵胶和封堵膜完全密封,没有漏油和渗漏现象。
5.将封堵施工的井盖进行标识,包括日期、施工人员和封堵方法等信息,以便于后期维护和管理。
三、封堵施工注意事项1.在封堵施工中使用的胶液和膜材料要有质量保证,能够达到封堵效果。
2.封堵施工过程中要注意安全,确保施工人员的人身安全,并采取防护措施,避免封堵材料污染环境。
3.封堵施工后需要进行质量检验,确保封堵效果符合要求。
4.封堵施工后的井盖需要定期进行维护和检查,以确保封堵效果的持久性和稳定性。
5.针对不同类型和尺寸的井盖,封堵施工方法和材料需要进行相应的调整和选择,以确保封堵效果的良好。
总结:井盖封堵施工方案主要包括施工前的准备工作、封堵施工步骤和注意事项。
通过合理的选择封堵材料和施工方法,以及定期维护和检查,可以确保井盖的密封性和安全性,保护井口的完整和环境的安全。
关于封井实施方案封井实施方案。
封井是指对已经废弃或者不再使用的井口进行封闭处理,以防止地下水污染和其他安全隐患的产生。
封井工作是一项重要的环保措施,也是对地下资源的有效保护。
为了确保封井工作的顺利进行,制定一个科学合理的封井实施方案至关重要。
一、封井前的准备工作。
在进行封井工作之前,首先需要进行周密的准备工作。
包括对井口周围的环境进行评估,确定封井的必要性和紧急程度。
同时,需要对封井区域进行调查,了解地质情况和周边环境,为封井工作的实施提供准确的数据支持。
二、封井方案的制定。
根据前期的调查和评估结果,制定封井方案是封井工作的关键。
封井方案应当包括封井的具体位置、封井的方式和工艺、封井所需的材料和设备等内容。
同时,还需要考虑到封井后的监测和管理工作,确保封井效果的持久和可靠。
三、封井工作的实施。
在制定好封井方案之后,就需要按照方案的要求进行封井工作的实施。
这包括对井口周围环境的清理和整理,对井口进行封闭处理,对封井后的环境进行监测和评估等工作。
在实施过程中,需要保证工作人员的安全和施工质量,确保封井工作的顺利进行。
四、封井后的监测和管理。
封井工作完成之后,并不意味着工作的结束,而是需要对封井后的环境进行持续的监测和管理。
这包括对封井区域的地下水和地表水进行定期的采样和监测,评估封井效果和环境影响,及时发现并处理可能出现的问题。
五、封井工作的意义和价值。
封井工作的意义和价值在于对地下资源的保护和环境的维护。
通过封井工作,可以有效避免地下水和地表水的污染,减少地下水位的下降,保护地下水资源的可持续利用。
同时,封井工作还可以消除地下水污染和其他安全隐患,提高周边环境的质量和生态的稳定。
综上所述,封井实施方案的制定和实施是一项复杂而又重要的工作。
只有科学合理地制定封井方案,并严格按照方案要求进行实施,才能确保封井工作的效果和可靠性。
同时,封井工作的意义和价值也需要得到充分的认识和重视,为地下资源的保护和环境的维护作出应有的贡献。

2023年城区水利井封闭工作方案一、背景和目标近年来,随着城市的快速发展和人口的增加,城区水利井的数量也不断增加。
然而,许多旧水利井没有得到有效管理和维护,存在一定的安全隐患和环境风险。
为了确保城区居民的生活安全和环境卫生,我市决定在2023年对城区水利井进行封闭工作。
本工作方案的目标是安全、高效地封闭城区水利井,降低环境风险,提升城区居民的生活质量。
二、封闭原则和方法1. 封闭原则(1) 安全原则:封闭工作必须以安全为首要原则,确保封闭过程中无人员伤亡和环境破坏。
(2) 高效原则:封闭工作需要高效地进行,减少居民生活的影响和封闭工期。
(3) 环保原则:封闭工作需要采取环保措施,避免对周边环境造成污染和破坏。
2. 封闭方法(1) 调查评估:首先对城区水利井进行全面的调查评估工作,确定每口水利井的具体封闭方案和工作流程。
(2) 材料准备:准备必要的封闭材料和设备,包括封闭液、封闭材料、工具等。
(3) 封闭工作:按照封闭方案,先进行封闭井口及周边区域的清理工作,然后进行封闭材料的注入或安装,确保水利井完全封闭,防止水流或物质外泄。
(4) 监控和检测:封闭完成后,对封闭井进行监控和检测,确保封闭效果和环境安全。
三、工作流程安排1. 前期准备(1) 成立封闭工作小组,确定小组成员和责任分工。
(2) 确定封闭工作的管理机构和负责人,明确管理职责和工作要求。
(3) 调查评估:对城区水利井进行全面的调查评估,了解井口状况、周边环境和安全隐患等。
(4) 制定封闭方案:根据评估结果,制定每口水利井的封闭方案,明确封闭工作的步骤和要求。
2. 封闭工作(1) 通知居民:针对每口水利井,提前通知周边居民并说明封闭工作的目的和效果。
(2) 清理井口:封闭前,进行井口及周边区域的清理工作,确保封闭材料能够顺利注入或安装。
(3) 封闭操作:根据封闭方案,进行封闭材料的注入或安装,确保井口完全封闭,防止水流或物质外泄。
(4) 监控和检测:封闭完成后,对封闭井进行监控和检测,确保封闭效果和环境安全。
封井施工方案范文一、工程概况本工程为封井工程,包括封井井口、填充井底等工作。
施工地点为XX市XX区XX路XX号。
二、施工单位及施工队伍施工单位:XX建筑工程有限公司施工队伍:由技术骨干组成的专业施工队伍三、施工设备及材料1.施工设备:a.挖掘机:用于开挖井口和清理井底杂物b.砂浆搅拌机:用于搅拌砂浆c.钉锤:用于固定井盖2.施工材料:a.砂浆:用于填充井底,并与水泥形成硬化层b.混凝土:用于井口外墙的外衬c.强度等级为C30的水泥:用于混凝土外墙的浇筑d.钢筋:用于混凝土外墙的加固四、施工工序及方案1.施工准备a.到场前,施工单位需对施工现场进行勘察,了解地下管线情况,并与相关单位进行沟通,确保施工安全。
b.将施工设备运至现场,并进行设备的安装、调试等工作。
2.清理井内杂物a.使用挖掘机将井盖移开,然后将井内的杂物清理干净,确保井底无障碍物。
3.井口修补a.清理完井内杂物后,对井口进行修补,包括破损的井砖更换与砂浆填补。
填补时要注意砂浆的充实度和均匀性。
4.井底填充a.将搅拌好的砂浆运输至施工现场,用挖掘机将砂浆倒入井底,填充至设计要求的高度,然后利用钉锤把填充好的砂浆进行密实。
5.井口外墙衬砌a.在井口周围放置钢筋骨架,并根据设计要求进行绑扎。
然后浇筑合适等级的混凝土,形成井口外墙。
6.抹饰面层a.等混凝土凝结后,进行抹饰面层施工,用于提高井口的美观度和防水性能。
7.整体检查a.施工完成后,进行整体检查,确保封井工程质量,并做好相应的记录。
五、安全措施1.在施工现场进入前,需搭设围挡并设置警示标志,确保人员和设备安全。
2.施工人员必须穿戴好安全帽、防护鞋等个人防护装备,并接受相应的安全培训。
3.施工期间需对施工现场进行现场巡查,防止出现安全隐患。
4.施工设备运行时,必须由经过培训合格的人员操作。
5.施工现场需配备灭火器、应急照明等安全设备,并进行定期维护检查。
六、施工时间和进度计划1.施工时间:预计从XX年XX月XX日开始,预计工期XX天。
封井工程施工方案一、项目概况封井工程是为了防止井口污染、减少地下水混合、提高采油效率和保护地下水资源的一项重要工程。
封井工程的施工需要进行严格的规划和操作,确保工程的安全、高效完成。
本施工方案所涉及的封井工程位于油田采油作业现场,共涉及20口已经废弃的井口,工程范围包括井口封堵、地面设备清理和安全防护措施。
二、施工前准备1.方案制定根据现场实际情况、需要封堵的井口情况和施工条件,制定详细的施工方案,并报相关主管部门批准。
2.施工准备确定所需的施工人员、设备和材料,并保证施工队伍的技术水平和安全意识。
3.安全预案和应急措施制定详细的安全预案和应急措施,确保在施工过程中能够保障工作人员的安全。
4.施工图纸绘制详细的施工图纸,包括井口封堵方案、材料使用和施工工艺。
5.施工调度根据施工图纸和实际情况,制定施工调度表,保证施工进度和质量。
6.危险识别对施工现场的安全隐患进行识别和整改,确保施工过程中不发生事故。
7.施工交底对施工人员进行详细的施工交底,包括工作流程、安全措施和应急处理。
三、施工工艺1.井口清理首先对井口进行清理,清除堵塞物和杂物,保证井口的清洁。
2.井口封堵在清理完井口以后,使用固化剂对井口进行封堵,确保井口的完全密封。
3.地面设备清理清除地面的各类设备和管道,将废弃的设备和管道进行处理。
4.安全防护设置相关的围栏和标识,保证施工现场的安全。
5.施工质量检查对施工过程进行全程监控和检查,确保施工质量符合要求。
四、施工安全措施1.安全防护严格要求施工人员佩戴安全防护装备,确保人身安全。
2.现场管控对施工现场进行管控,确保现场的秩序和安全。
3.应急措施提前准备完善的应急措施,确保在面对突发情况时能够及时处置。
4.消防设施在施工现场设置消防设施,确保消防安全。
五、施工收尾1.施工场地清理施工结束后,对施工场地进行清理,清除施工过程中残留的材料和设备。
2.工程验收对施工的各项工作进行彻底的验收,确保工程质量符合要求。
封井工程方案1.概述封井工程是指对废弃的或者已经不再使用的井口进行封堵处理的工程。
通过封井工程,可以有效地防止地下水源受到污染,保护地下水资源。
在封井工程中,需要考虑井口的封堵材料、封堵方法、封堵后的监测等问题。
本方案旨在对封井工程提供详细的方案设计和操作流程。
2.工程范围本封井工程方案适用于各类废弃的或者不再使用的井口,包括地下水井、注采压井、煤层气井等各类井口。
3.技术要求(1)封井材料:选择具有良好封堵性能的材料,如水泥、聚合物、聚乙烯等。
封堵材料应具有较好的渗透性和牢固性,能够有效地封堵井口,并且耐高温、耐腐蚀。
(2)封井技术:选用合适的封堵方法,包括注浆、封堵装置、水泥临时堵塞、充填等。
根据井口的不同情况,选择适当的封堵方法。
(3)监测与评估:封井后需要进行监测和评估,确保封堵效果。
监测内容包括密封效果、周边环境的地下水质量等方面。
4.施工流程(1)勘察:对井口周边环境进行勘察,包括地质勘察、水质勘察等。
确定封井的具体位置和封堵材料的选择。
(2)准备工作:清理井口周边环境,确保施工安全。
准备封堵材料和封堵设备。
(3)封堵施工:根据井口的具体情况,选择适当的封堵方法进行施工。
在封堵过程中需注意安全,确保施工人员人身安全。
(4)监测评估:封堵完成后,进行监测和评估工作,确保封井效果。
(5)收尾工作:清理施工现场,做好工程档案归档工作。
5.安全保障封井工程是一项涉及到地下环境保护的工程,施工过程中需严格遵守相关安全规定,确保施工人员和周边环境安全。
在施工现场需要配备专业的安全保障人员,并合理设置警示标识,确保相关人员的安全。
6.环境保护在封井工程中,需要特别关注环境保护问题。
封井工程完成后,需要对周边环境进行检测,并确保封井后地下水质量不受污染。
同时,封井工程需要符合相关环保法规,确保对地下水资源保护的合法性。
7.服务保障在封井工程的施工过程中,需要与当地地质环保部门、相关监管部门进行沟通,确保工程能够得到相应的支持和配合。
油井封堵服务方案油井封堵是石油工业中的重要工作之一,主要目的是为了保护油井的安全和延长油井的使用寿命。
油井封堵需要经过详细的分析和评估,制定合理的服务方案。
以下是一份关于油井封堵服务方案的详细说明。
1.项目背景为了确保油井的安全和延长使用寿命,需要进行定期的封堵工作。
本项目是对某一油井进行封堵服务,以确保油井在安全操作范围内稳定生产。
2.目标和目的目标是封堵油井,确保油井的安全和稳定运行。
目的是延长油井的使用寿命,降低维护成本,提高生产效率。
3.服务内容3.1 评估油井状态首先,需要对油井的状态进行评估。
通过检测油井的压力、温度、产量等参数,分析油井内部的情况,确定封堵的方式和材料。
3.2 制定封堵方案根据油井的评估结果,制定封堵的方案。
包括确定封堵的位置、封堵材料和封堵方法。
3.3 准备封堵材料和设备根据封堵方案,准备相应的封堵材料和设备。
封堵材料可以使用水泥、聚合物等材料。
设备可以包括封堵工具、测量仪器等。
3.4 进行封堵操作根据封堵方案,进行封堵操作。
操作人员需要根据封堵的位置和封堵材料的性质,采取相应的操作方法和步骤。
3.5 测试封堵效果封堵完成后,进行测试以验证封堵的效果。
测试可以包括渗透率测试、压力测试等。
4.时间安排封堵服务需要根据具体情况来安排时间。
一般来说,评估油井状态和制定封堵方案需要花费较长时间,准备封堵材料和设备也需要时间。
封堵操作和测试的时间可以根据具体情况来安排,一般可能需要几天到几周的时间。
5.成本估算封堵服务的成本主要包括人力、材料和设备的费用。
根据封堵的复杂程度、材料的种类和设备的购买或租赁费用等因素,可以进行成本的估算。
6.安全措施在进行封堵服务时,需要严格遵守安全操作规程,确保操作人员和设备的安全。
同时,应根据具体情况,采取相应的防护措施,防止意外发生。
7.质量控制封堵服务需要严格按照制定的方案进行,保证封堵效果达到预期目标。
同时,封堵后的后续工作也需要及时跟踪和监控,以防止封堵效果出现问题。

废弃井口封堵实施方案一、背景介绍。
废弃井口是指在油田开发过程中,由于生产井停止生产或者完全废弃后,井口未进行有效封堵而导致的安全隐患。
废弃井口若不及时封堵,可能会引发地面环境污染、安全事故等问题,因此需要制定相应的封堵实施方案。
二、封堵原则。
1. 安全第一,封堵操作需确保人员和环境安全,严格遵守相关安全操作规程;2. 彻底封堵,确保废弃井口封堵后不再有任何气体或液体泄漏;3. 环保优先,封堵材料需符合环保要求,尽量减少对环境的影响;4. 合理经济,封堵方案应考虑成本效益,尽量降低封堵成本。
三、封堵实施方案。
1. 确定封堵方案,根据井口情况、地质条件和环保要求,确定合适的封堵方案,包括封堵材料、封堵工艺等;2. 准备工作,组织人员和设备,准备封堵所需的材料和工具;3. 清理井口,清理井口周围的杂物和污泥,确保封堵作业的顺利进行;4. 封堵操作,根据封堵方案,进行封堵作业,确保封堵材料充分填充井口,形成有效的封堵屏障;5. 封堵效果检测,封堵完成后,进行封堵效果检测,确保井口完全封堵,不存在泄漏现象;6. 安全防护,封堵完成后,对井口周围进行安全防护,避免他人误入或发生安全事故。
四、封堵后处理。
1. 封堵记录,对封堵作业进行详细记录,包括封堵方案、操作过程、封堵效果等;2. 定期检测,对已封堵的废弃井口进行定期检测,确保封堵效果长期稳定;3. 环境监测,对封堵后的地面环境进行监测,确保不存在污染问题;4. 安全警示,在井口周围设置明显的安全警示标识,提醒他人注意安全。
五、总结。
废弃井口封堵是油田开发后的重要环保措施,封堵实施方案的制定和执行对于保护环境和人员安全至关重要。
在封堵作业中,需严格按照封堵原则和实施方案操作,确保封堵效果稳定可靠,有效防止安全事故和环境污染的发生。
同时,对封堵后的废弃井口需要进行定期检测和监测,确保封堵效果长期稳定,为地面环境和人员安全提供保障。
降水井封井施工方案
工程概况
华龙苑小区位于和平南路 329 号总建筑面积 45970.96 ㎡地下 2 层/地上 33 F 框剪结构,地下两层地上 33 层。
设计使用年限 50 年,结构安全等级为二级,地下防水等级为二级。
底板、外墙 S6+4 厚 SBS 防水,基础底板承台梁砼标号为 C35P6 抗渗砼,地下室外墙为 C45P6 抗渗砼。
车库基础,防水板,地下室外墙均为 C35P6 抗渗砼。
室内设计标高±0.000 相对于绝对高层 792.98m。
车库及主楼基础底标高为﹣9.5m。
室外地下水位位于﹣5.3-﹣6m 之间。
本工程共设置降水井 24 需留置降水井 5 (附表)降水井封井示意表
井 1 2 3 4 5 6 7 8 9 1 1 1 1 1 1 1 1 1 1 2 2 2 2 2 号 0 1 2 3 4 5 6 7 8 9 0 1 2 3 4 是否√ √ √ √ √ × × × √ √ √ × √ √ √ √ √ × √ √ √ √ √ √ 封闭注:需现在封闭的用“√” 标注,不需现在封闭的用“×” 标注
口。
目前因后浇带未曾具备浇筑条件,
口,封闭降水井 19 口(详见附表,附图)
一.施工前准备
1.封井井套的制作及选料封井井套选用 3mm 厚的钢套管,井套管高 600mm,高于基
础筏板 5cm,外焊止水环,止水环宽 150mm,厚度为 3mm。
井管内径 410mm,井盖直径为 404mm,止水环设置两道。
(具体位置见图示)
配成 C30 干性混凝土(实验室出配比) 3.因降水井长期运转,有的井内有少量的泥沙淤积,或杂物落入井内所以在封井前必须对每个井进行实际测量,确定井的深度,计算出每个井封井回填所需要的材料用量。
降水井深度表井 1 号深 7.8 8.1 8.0 8.0 7.5 7.6 38.1 7.8 7.5 7.6 7.8 7.3 度2 3 4 5 6 7 8 9 10 11 12
井 13 号
14
15
16
17
18
19
20
21
22
23
24
深 7.6 7.8 7.4 7.8 8.0 7.8 7.5 度
7.9 7.4 7.4 7.6 7.5
4 。
由于井口位置位于主楼和车库地下室二层,材料运输较困难且运距较远,需用人工肩扛把材料由车库顶运至车库底,至主楼负二层,所以在封井前根据每个井的计算用量,把所需材料,(沙、水泥、石子等及其辅助材料)运至井口附近备足,并准备夯实工具(井底采用起吊重物夯实,井口采用木棍捣实)把井内混合料夯实。
二;封井施工工艺
工艺流程;抽水----起泵----投入混合料----夯实---投入加水配合料----夯实------焊封井盖施工方法: 1 先把水泥、砂子、碎石按 C30 混凝土的配比在井口旁搅拌均匀,(干料),在投料前把井内的水抽完,快速提上水泵,把干料快速投入井内,边投料边夯实。
在井口上半部位使用加少量水的干拌料,以手捏成团,落地散开为宜,夯填至井口约 5 ㎝为宜,安填井盖,于原井管焊死,焊接使用 630 型电焊机,天津大桥牌 THJ422 焊条。
2 如与个别降水井出水量较大时采用水泵埋入法。
其作
业方法为水泵一直不停抽水,在抽水的同时向井内投入所需混合干料,在混合料回填至井口下 50 ㎝时停水泵,切断电源,迅速将将电源线及水管割断,
在割断水管同时迅速用同回填料标号的水泥砂浆将水管灌满,并将水管上端口回弯180°,并用铁丝绑牢。
然后快速用混合料将剩余部位回填并夯实,在混合料料中加入水玻璃或快凝剂。
并焊接井盖,焊接方法同上所述。
在井口焊接完后,待过一段时间后,进行观察,有是否渗漏现象,如有渗漏渗漏现象及时补焊,或增焊井盖。
南通六建山西分公司华龙苑项目部 2011-8-8
降水井封堵
关于封闭基坑中的降水井,国家行业都没有规范要求也没有指导性文献,只能凭多年的封闭降水井的经验和同行们提出的先进办法进行综合,取之精华.为了保证封井工作的一次成功,并要使其所封之井滴水不漏,必须遵照封井工艺流程和严把工程材料关,各项具体要求如下: 一,钢护井套的制作及选料: 封井护井套选用厚为 3mm 的钢卷管,井套高 mm(低于基础混凝土顶面100mm) .外焊止水环,止水环宽为 150 mm,厚为 3mm,井管内径为 410mm,井盖直径为 406mm,厚度 3mm;止水环设置两道,具体位置见图示. 二,封井材料: 1,水泥 2,砂子 3,碎石 4,水三,封井前的准备: 1,因降水井长期运转,有的井内有少量泥沙淤积或杂物回落到井中, 所以封井前对每个井进行测量,确定井深,并根据实测井深计算每个井的回填用材料量; 2,封井前把各井所使用的水泥,砂子,碎石按计算量在井口附近备足, 并准备夯实工具(井底部分使用起吊重物夯实,上部分使用木棍) ,把井内的混合干料夯实. 四,封井工艺和方法: P.S.0 42.5 矿渣硅酸盐水泥中粗砂 1—3 规格料
1,工艺流程:抽水------起泵------投入干料------夯实-------投入加水配
合料------夯实------焊井盖 2,施工方法:先把水泥,砂子,碎石按 2:2:1 的比例在井口旁搅拌均匀(全部干料) ,在投料前井内的水全部抽空,快速把水泵提出,并把干料投放井内,边投料边夯实,为保证夯实,在井上半部分使用加少量水的干料,以手抓成团落地散开为宜,夯填至比井管底 50mm 左右时,安放钢井盖与井管焊死.焊接使用天津大桥牌 THJ422 焊条. 3,如遇个别降水井出水量较大时,采用水泵埋入法,其作业方法为水泵一直不停止的抽水,在抽水的同时往井内投放所需混合干料,在混合料回填至井口下500mm 时,停水泵,切断电源,迅速把水管和电缆割断,然后快速使用混合料把剩余部分充填夯实,混合料中可加入适量水玻璃或其他速凝剂,井盖焊接方法同前所述.
150
50 混凝土筏板夯实混合料
?
防水层(附加防水保护层)
混凝土垫层 100 井管
注:?根据筏板厚度确定高度.
4,如果在垫层,筏板施工时能保证地下水位低于垫层底标高,可直接使用水泥,砂子,碎石混合干料投入井内封井,在回填之前把井内的水抽干,快速把水泵提出,边投料边夯实,为了确保夯实,在井上半部分使用加少量水的干料,夯填至垫层底标高,完成封井.。
