高炉炉顶装料系统故障应急预案.
- 格式:docx
- 大小:12.61 KB
- 文档页数:2
一、目的为确保高炉生产安全稳定运行,降低因维修不当或突发故障导致的事故风险,制定本预案,旨在规范高炉维修操作,提高维修效率,保障员工生命财产安全。
二、适用范围本预案适用于高炉本体、炉顶、炉前、热风炉、冷却系统等设备的维修作业。
三、组织机构及职责1. 高炉维修应急指挥部负责组织、协调、指挥高炉维修应急工作,下设以下小组:(1)现场指挥小组:负责现场指挥、协调、调度,确保维修工作顺利进行。
(2)安全防护小组:负责现场安全防护,确保维修作业人员安全。
(3)物资保障小组:负责维修所需物资的采购、调配、供应。
(4)信息报告小组:负责事故信息收集、汇总、上报。
2. 维修作业人员负责按照维修方案进行维修作业,确保维修质量。
四、应急预案1. 突发故障维修(1)发现故障后,立即上报现场指挥小组。
(2)现场指挥小组根据故障情况,启动应急预案,组织相关人员开展维修工作。
(3)维修作业人员按照维修方案进行维修,确保维修质量。
(4)维修完成后,进行试运行,确认故障排除。
2. 定期检修(1)按照高炉运行周期,制定检修计划,确保检修工作有序进行。
(2)检修前,对检修区域进行安全检查,消除安全隐患。
(3)检修过程中,严格按照操作规程进行,确保维修质量。
(4)检修完成后,进行试运行,确认检修效果。
五、应急响应1. 紧急情况(1)发现重大故障或安全隐患,立即上报应急指挥部。
(2)应急指挥部启动应急预案,组织相关人员进行应急处置。
(3)现场指挥小组根据故障情况,制定具体处置措施。
2. 一般情况(1)发现一般故障或安全隐患,现场维修人员立即进行处理。
(2)处理过程中,确保安全,避免事故扩大。
(3)处理完成后,上报应急指挥部。
六、信息报告1. 突发故障维修(1)维修作业人员将故障原因、维修过程、维修结果等信息及时上报信息报告小组。
(2)信息报告小组对信息进行汇总、分析,向上级领导汇报。
2. 定期检修(1)检修完成后,检修人员将检修情况、存在问题等信息上报信息报告小组。

高炉上料岗位应急预案一、预案目的与适用范围本应急预案旨在明确高炉上料岗位在遇到突发情况时的应急响应流程,确保人员安全、设备完好并尽快恢复生产。
适用于高炉上料岗位因设备故障、操作失误、自然灾害等原因导致的紧急状况。
二、组织结构与责任分配成立高炉上料岗位应急管理小组,由生产部门负责人担任组长,成员包括技术、安全、维修等相关人员。
小组负责预案的制定、更新和演练,并在紧急情况发生时组织协调应急工作。
三、风险评估与预警机制定期对高炉上料系统进行风险评估,识别潜在危险源,并建立相应的预警机制。
通过监控系统实时监测关键参数,一旦发现异常立即启动预警程序。
四、应急处置措施根据不同紧急情况制定具体的处置措施。
例如,对于设备故障,应迅速切断电源,防止事态扩大;对于操作失误,需立即停止相关作业并采取措施纠正错误;面对自然灾害,则要确保人员撤离到安全区域。
五、应急资源准备确保应急物资如消防器材、急救包、防护装备等齐全有效,并定期检查维护。
同时,保持与外部救援机构的通讯畅通,以便在需要时获得支持。
六、培训与演练定期对高炉上料岗位员工进行应急预案培训,使其熟悉应急流程和操作技能。
每半年至少组织一次全面的应急演练,检验预案的有效性和员工的应急能力。
七、信息报告与沟通紧急情况发生后,应立即上报给应急管理小组和公司高层管理人员。
同时,保持与员工的沟通,及时传达应急指令和信息。
八、事后评估与改进紧急情况处理结束后,组织专项评估会议,总结经验教训,分析问题原因,提出改进措施,并对预案进行必要的修订和完善。
九、附件附上高炉上料岗位的平面图、重要设备清单、应急联系人名单等辅助信息,以便于实际操作中快速查阅和使用。
一、目的为了确保高炉生产的安全稳定,降低事故损失,提高应急处理能力,特制定本高炉维修应急预案。
本预案旨在明确高炉维修过程中可能发生的突发事故的处理流程和应对措施,确保事故发生时能够迅速、有效地进行处置。
二、适用范围本预案适用于高炉维修过程中的各类突发事故,包括但不限于:设备故障、材料损坏、火灾、爆炸、中毒、窒息等。
三、组织机构及职责1. 高炉维修应急指挥部:负责统一指挥、协调和调度高炉维修应急工作。
2. 高炉维修应急小组:负责具体实施高炉维修应急措施,包括现场处置、人员疏散、设备抢修等。
3. 应急物资保障组:负责应急物资的储备、调配和供应。
4. 信息报送组:负责事故信息的收集、整理和上报。
四、应急预案1. 设备故障(1)发现设备故障时,立即停止设备运行,隔离故障设备。
(2)启动应急预案,通知应急小组和应急物资保障组。
(3)应急小组迅速到达现场,对故障设备进行抢修。
(4)信息报送组及时上报事故信息。
2. 材料损坏(1)发现材料损坏时,立即停止使用损坏材料,隔离损坏区域。
(2)启动应急预案,通知应急小组和应急物资保障组。
(3)应急小组迅速到达现场,对损坏材料进行更换。
(4)信息报送组及时上报事故信息。
3. 火灾(1)发现火灾时,立即启动消防设施,切断电源。
(2)启动应急预案,通知应急小组和应急物资保障组。
(3)应急小组迅速到达现场,进行灭火和救援。
(4)信息报送组及时上报事故信息。
4. 爆炸(1)发现爆炸时,立即启动应急预案,通知应急小组和应急物资保障组。
(2)应急小组迅速到达现场,进行现场处置。
(3)信息报送组及时上报事故信息。
5. 中毒、窒息(1)发现中毒、窒息事故时,立即启动应急预案,通知应急小组和应急物资保障组。
(2)应急小组迅速到达现场,进行救援和救治。
(3)信息报送组及时上报事故信息。
五、应急响应1. 事故发生后,应急指挥部立即召开紧急会议,分析事故原因,制定应对措施。
2. 应急小组按照预案要求,迅速到达现场,进行处置。
2023年高炉应急预案2023年高炉应急预案1一、目的:在高炉生产过程中,可能遇到突然停风、停电、停水等突发事故,制定本预案是为了使事故损失降到最低,同时为保护设备、恢复生产创造有利条件。
二、实施方案:高炉工长在遇到突然停风、停水、停电等事故时,应按技术规程果断处理,同时报告炉长、调度室,炉长、调度室汇报厂长。
(一)高炉突然停风应急措施:1、鼓风机突然停风,若无恶性灌渣,且冷风压力立即回升,可继续送风;否则要果断休风,以免煤气倒灌鼓风机引起爆炸。
休风时通知相关单位,按下列程序执行:(1)关混风调节阀,通知热风炉关冷风大闸。
(2)关闭快速切断阀,停止富氧;(3)通知煤粉喷吹岗位停止喷煤。
(4)通知热风炉、布袋除尘岗位高炉休风。
(5)开炉顶蒸汽或氮气,禁止上料。
(6)开炉顶放散阀、关重力除尘器切断阀,全开放风阀,高压改常压。
(7)炉前立即组织出铁、放渣。
若风管灌渣,打开大盖使渣子外流(此项工作注意安全,准备工作做好,防止烧伤)(8)休风后,组织人员更换灌渣风管、弯头等。
2、高炉复风注意事项:根据鼓风机当时停风情况,决定是否用热风炉烟囱将冷风管道里的煤气抽净。
以防冷风管道、鼓风机爆炸。
(二)高炉突然停水应急措施:1、当冷却水压降低时,高炉立即减风,保证风口水压高于热风压力50kpa,同时组织炉前出铁,当水压低于100kpa时,高炉立即休风。
2、检查风口、渣口烧损情况,组织更换。
3、当停水后,水压恢复时,注意事项:(1)风口区各进水阀关小,逐个检查通水,避免急冷产生大量蒸汽引起爆炸。
(2)水压恢复正常,各冷却设备经过检查和处理后,各进水阀门恢复正常即可准备送风。
(三)高炉突然停电应急措施:1、若停电导致鼓风机停风,按突然停风程序执行;2、若停电导致突然停水,按突然停水程序执行;3、若上料系统停电,按停电时间长短,高炉采取慢风操作或休风,但炉顶温度不能超过400℃。
2023年高炉应急预案2高炉正常生产时,保持全风、高效、安全运行,发生突然断电的紧急情况时,应按以下操作步骤操作,减少损失:一、风机系统断电1、确定风机断风后,当班工长应第一时间确定拨风装置是否打开(压量关系有显示、同时询问风机房操作工),如拨风装置打开,并送了全风水平40%——50%后,保持慢风操作,同步通知调度室人员。

一、目的为确保停电情况下高炉上料系统的安全稳定运行,最大限度地减少停电对生产的影响,制定本预案。
本预案适用于高炉上料系统停电事故的应急处置。
二、组织机构及职责1. 成立高炉上料系统停电事故应急指挥部,负责事故的应急处置和协调工作。
2. 应急指挥部下设以下小组:(1)现场处置组:负责现场事故的应急处置、人员疏散、设备检查等工作。
(2)物资保障组:负责应急物资的采购、储备和分发。
(3)信息报送组:负责事故信息的收集、整理和报送。
(4)后勤保障组:负责应急期间的饮食、住宿、交通等工作。
三、应急处置流程1. 发现停电情况(1)当发现高炉上料系统停电时,现场操作人员应立即向应急指挥部报告。
(2)应急指挥部接到报告后,立即启动应急预案,并通知相关小组。
2. 现场处置(1)现场处置组立即组织人员检查设备,确认停电原因。
(2)根据停电原因,采取相应措施:①如为外部停电,等待电力恢复;②如为内部故障,组织人员进行抢修。
3. 人员疏散(1)现场处置组负责组织人员疏散,确保人员安全。
(2)后勤保障组负责为疏散人员提供必要的生活保障。
4. 物资保障(1)物资保障组根据应急需要,及时采购、储备应急物资。
(2)物资保障组负责应急物资的发放和调配。
5. 信息报送(1)信息报送组负责收集、整理事故信息,并及时向应急指挥部汇报。
(2)应急指挥部将事故信息报送至上级部门。
6. 后期处理(1)事故处理结束后,应急指挥部组织相关小组对事故原因进行分析,制定整改措施。
(2)应急指挥部向全体人员总结经验教训,提高应急处置能力。
四、应急保障措施1. 加强应急物资储备,确保应急需要。
2. 定期组织应急演练,提高应急处置能力。
3. 加强人员培训,提高员工的安全意识和应急处置能力。
4. 加强与电力部门的沟通协调,确保电力供应稳定。
5. 建立应急信息报送机制,确保事故信息及时、准确传递。
本预案自发布之日起实施,如遇特殊情况,由应急指挥部根据实际情况进行修订。

一、目的为了确保高炉生产的安全稳定,降低事故风险,保障人员生命财产安全,提高应急处理能力,特制定本预案。
二、适用范围本预案适用于高炉炉顶发生意外情况时的应急处理。
三、应急组织及职责1. 应急领导小组:负责组织、指挥、协调和监督应急工作的开展。
2. 应急指挥部:负责应急工作的具体实施,下设以下小组:(1)现场指挥小组:负责现场应急工作的组织、协调和指挥。
(2)医疗救护小组:负责伤员的救治和转运。
(3)物资保障小组:负责应急物资的调配和供应。
(4)信息宣传小组:负责应急信息的收集、整理和发布。
四、应急响应程序1. 发现险情:现场人员发现高炉炉顶发生异常情况时,应立即报告应急领导小组。
2. 启动预案:应急领导小组接到报告后,立即启动本预案,通知应急指挥部各小组做好应急准备。
3. 现场处置:现场指挥小组根据险情情况,采取以下措施:(1)停止高炉炉顶作业,切断电源和水源。
(2)组织人员撤离危险区域。
(3)采取必要的安全措施,防止事故扩大。
4. 医疗救护:医疗救护小组对受伤人员进行救治,并确保伤员得到及时转运。
5. 物资保障:物资保障小组根据现场需要,及时调配应急物资。
6. 信息宣传:信息宣传小组对事故情况、应急措施进行宣传,确保信息畅通。
五、应急结束1. 险情消除:现场指挥小组确认险情已消除,向应急领导小组报告。
2. 应急领导小组同意:应急领导小组同意应急结束。
3. 各小组恢复正常工作。
六、应急保障措施1. 人员保障:加强应急队伍建设,提高应急人员的业务素质。
2. 物资保障:储备必要的应急物资,确保应急工作的顺利开展。
3. 技术保障:加强技术培训,提高应急人员的应急处置能力。
4. 财务保障:设立应急专项资金,确保应急工作的顺利实施。
七、附则1. 本预案由应急领导小组负责解释。
2. 本预案自发布之日起实施。
3. 如遇特殊情况,应急领导小组可对本预案进行修订。
一、目的为确保高炉炉顶设备在运行过程中发生突发事故时,能够迅速、有效地进行处置,最大限度地减少事故损失,保障员工生命财产安全,特制定本预案。
二、适用范围本预案适用于公司所有高炉炉顶设备的运行、维护及事故处理。
三、组织机构及职责1. 高炉炉顶设备事故应急指挥部(1)指挥长:由公司总经理担任。
(2)副指挥长:由公司副总经理、生产总监担任。
(3)成员:各相关部门负责人。
2. 高炉炉顶设备事故应急小组(1)组长:由生产总监担任。
(2)副组长:由设备总监担任。
(3)成员:高炉、设备、安全、环保等相关部门人员。
四、事故预防与预警1. 定期对高炉炉顶设备进行检修、维护,确保设备安全运行。
2. 加强对高炉炉顶设备的监控,发现异常情况立即上报。
3. 建立高炉炉顶设备事故预警机制,及时发布预警信息。
五、事故处理1. 高炉炉顶设备事故发生后,立即启动本预案。
2. 事故应急小组迅速赶到现场,组织救援。
3. 对事故原因进行调查分析,确定事故责任。
4. 根据事故原因,采取相应措施:(1)如设备故障,立即组织抢修,确保设备恢复正常运行。
(2)如操作失误,对责任人进行严肃处理。
(3)如自然灾害等不可抗力因素导致事故,立即上报相关部门,寻求支持。
六、应急保障措施1. 建立应急物资储备库,确保应急物资充足。
2. 定期组织应急演练,提高员工应急处置能力。
3. 加强与相关部门的沟通协作,形成联动机制。
七、事故善后处理1. 对事故原因进行彻底调查,查明责任。
2. 对事故责任人进行严肃处理。
3. 总结事故教训,完善应急预案,提高应急处置能力。
4. 对事故造成的损失进行评估,制定赔偿方案。
八、附则1. 本预案自发布之日起实施。
2. 本预案由公司总经理办公室负责解释。
3. 本预案如有变更,需经公司总经理批准后重新发布。

一、目的为确保高炉正常生产,减少因料车故障造成的损失,提高应急处理能力,特制定本预案。
二、适用范围本预案适用于高炉料车故障的应急处理。
三、应急组织机构及职责1. 成立高炉料车故障应急指挥部,负责组织、协调、指挥高炉料车故障应急处理工作。
2. 应急指挥部下设以下小组:(1)现场指挥组:负责现场指挥、协调、调度,确保应急处理工作顺利进行。
(2)抢修组:负责料车故障的抢修工作,确保尽快恢复生产。
(3)物资保障组:负责应急物资的采购、储备、调拨工作。
(4)信息报送组:负责及时、准确地向应急指挥部报送故障情况和应急处理进展。
四、应急响应流程1. 发现料车故障后,立即向应急指挥部报告。
2. 应急指挥部接到报告后,迅速启动应急预案,组织抢修组、物资保障组、信息报送组等相关部门开展应急处理工作。
3. 抢修组迅速到达现场,对故障料车进行初步判断,采取相应的抢修措施。
4. 物资保障组根据抢修组的需求,及时提供必要的物资支持。
5. 信息报送组实时跟踪故障处理进展,及时向应急指挥部报告。
6. 应急指挥部根据故障处理进展,适时调整应急响应级别。
五、应急处理措施1. 初步判断故障原因,采取以下措施:(1)若为电气故障,立即检查电路,更换损坏的电气元件。
(2)若为机械故障,检查机械部件,更换损坏的部件。
(3)若为液压系统故障,检查液压系统,排除故障。
2. 在故障处理过程中,确保现场安全,防止事故扩大。
3. 故障处理后,对故障料车进行全面检查,确保恢复正常运行。
4. 对故障原因进行深入分析,提出改进措施,防止类似故障再次发生。
六、应急恢复1. 应急处理结束后,对现场进行清理,恢复正常生产。
2. 对故障处理过程进行总结,形成报告,上报应急指挥部。
3. 根据应急处理经验,完善应急预案,提高应急处理能力。
七、附则1. 本预案自发布之日起实施。
2. 本预案由高炉料车故障应急指挥部负责解释。
3. 本预案如有未尽事宜,由应急指挥部根据实际情况予以补充和修订。

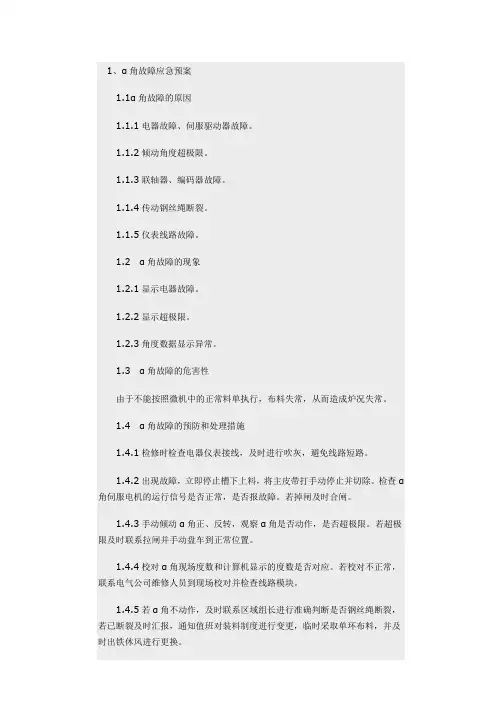

1.1α角故障的原因1.1.1电器故障、伺服驱动器故障。
1.1.2倾动角度超极限。
1.1.3联轴器、编码器故障。
1.1.4传动钢丝绳断裂。
1.1.5仪表线路故障。
1.2α角故障的现象1.2.1显示电器故障。
1.2.2显示超极限。
1.2.3角度数据显示异常。
1.3α角故障的危害性由于不能按照微机中的正常料单执行,布料失常,从而造成炉况失常。
1.4α角故障的预防和处理措施1.4.1检修时检查电器仪表接线,及时进行吹灰,避免线路短路。
1.4.2出现故障,立即停止槽下上料,将主皮带打手动停止并切除。
检查α角伺服电机的运行信号是否正常,是否报故障。
若掉闸及时合闸。
1.4.3手动倾动α角正、反转,观察α角是否动作,是否超极限。
若超极限及时联系拉闸并手动盘车到正常位置。
1.4.4校对α角现场度数和计算机显示的度数是否对应。
若校对不正常,联系电气公司维修人员到现场校对并检查线路模块。
1.4.5若α角不动作,及时联系区域组长进行准确判断是否钢丝绳断裂,若已断裂及时汇报,通知值班对装料制度进行变更,临时采取单环布料,并及时出铁休风进行更换。
2.1 β角故障的原因2.1.1电器故障。
2.1.2变频器故障。
2.1.3联轴器、编码器故障。
2.1.4仪表线路故障。
2.2 β角故障的现象微机显示数字与实际不符,出现数字闪动现象,布料圈数不能正常记录显示。
2.3 β角故障的危害性造成布料失常,影响高炉的正常生产。
2.4 β角故障的的预防和处理措施2.4.1检修时检查电器仪表接线,及时进行吹灰。
2.4.2出现故障,立即停止槽下上料,将主皮带打手动停止并切除。
查看β角变频器工作信号是否正常。
若不正常及时倒用备用变频器。
2.4.3立即通知炉顶操作人员去现场检查β角的实际运转状态,位置及信号状态。
2.4.4检查编码器、联轴器是否松动。
若松动及时紧固。
2.4.5校对β角编码器反馈信号是否正确,检查编码器接线是否牢固。
若反馈信号不正常,及时联系电气公司维修人员检查模块信号及编码器、线路。
高炉炉顶装料系统故障应急预案
1、主题内容:
本规程规定了中铁装备高炉炉顶布料器停止工作及N2突然停气的处置程序。
2、适用范围:
本规程适用于中铁2350m3高炉。
3、职责:
3.1各班上料工认真学习并掌握本应急规程,一旦发生炉顶布料器停止工作及N2突然停气,听从统一指挥,按规程认真操作。
3.2各班负责人应组织指挥协调、组织事故原因的调查,分析提出整改措施。
4、炉顶布料器停止工作及N2突然停气事故预防:
4.1各操作工加强设备的点检,对发现问题及时处理。
4.2加强设备的润滑,确保设备的润滑到位。
5、炉顶布料器停止工作时的处理:
5.1布料溜槽旋转停止工作:
在“自动”方式时,发生布料溜槽旋转故障,应切换到“手动”方式采用单环布料,并立即通知高炉及有关人员。
“手动”无效时,应立即通知高炉工长减风降压,视时间长短,再决定低压、休风。
尽快联系,组织处理,控制好料线和炉顶温度。
处理时首先观察电机电流是否偏大,电机是否有卡阻。
如发现电流偏大,并且有波动,此时,一方面严格控制炉顶温度和齿轮箱温度,保持水冷强度和N2量,另一方面,检查“中心润滑系统”工作情况,并改“自动”润滑为“连续”润滑。
如工作无效则应组织人员检查电机及“齿轮系”工作情况,确定故障原因并进行处理。
5.2布料溜槽倾动停止工作:
当发生布料溜槽倾动故障时,立即通知工长,立即设法将溜槽倾动到某一角位,改为“单环”布料,维持上料,同时通知电工处理。
必要时,通知工长变更料线,调整炉料堆尖位置。
若倾角值远离正常单环角位,则应酌情减风,甚至休风,避免布料失常引起炉况恶化。
6、 N2突然停气时的处理:
炉顶氮气罐主要用于料罐的二次均压、齿轮箱的冷却及密封、阀门箱的冷却、炉喉打水装置N2封系统、炉内摄像仪吹扫。
当发生N2突然停气时,上料工应第一时间通知工长,并联
系有关人员处理,严密监视传动齿轮箱和阀门箱温度,并尽量控制炉顶温度,必要时,可在不漏水的前提下增大齿轮箱冷却水流量。
如加大水流量而温度仍升高则另行处理。
6.1传动齿轮箱温度过高:
6.1.1当传动齿轮箱温度“高温报警”(≥70℃)时,应立即通知有关人员检查其测温系统,炉顶温度,查明原因处理。
6.1.2当该温度升高到“大报警”(≥95℃)时,通知有关人员手动开炉顶洒水系统,向料面洒水,以降低炉顶煤气温度。
6.1.3如温度持续20分钟以上或继续升高,则必须马上停止溜槽旋转,并将其置于垂直状态,同时高炉工长应减风降压直至休风处理。
6.2阀门箱阀门箱温度过高:
6.2.1当阀门箱温度超过高位报警(>120℃)时,立即向炉内打水以降低炉顶温度。
6.3对于二次均压无N2,可将料罐设定的压差值适当加大,使下密能够开启。
如差值较大,可在布料时长开一次均压布料。
