预制阳台板施工方案
一、工艺流程
预制阳台板安装准备→弹出控制线并复核→阳台支撑体系施工→阳台板起吊、就位→阳台板校正→检查验收
二、安装准备
1.熟悉设计图纸、检查核对构件编号,并标准吊装顺序。
2.根据施工图纸区分阳台的型号,确定安装位置。
3.弹控制线
根据施工图纸将阳台的水平位置线及标高弹出,并对控制线及标高进行复核。
三、阳台支撑体系搭设
预制阳台支撑采用钢支撑搭设,同时根据阳台板的标高位置线将支撑体系的顶托调至合适位置处。
为保证阳台支撑体系的整体稳定性,需要设置拉结点将阳台支撑体系与外墙板连成一体。
四、阳台吊装就位
1.预制阳台采用预制板上预埋的四个吊环进行吊装,确认卸扣连接牢固后缓慢起吊;
2.待预制阳台板吊装至作业面上500mm处略作停顿,根据阳台板安装位置控制线进行安装。
就位时要求缓慢放置,严禁快速猛放,以免造成阳台板震折损坏;
3.阳台板按照弹的控制线对准安放后,利用撬棍进行微调,就位后采用U 托进行标高调整。
4.阳台吊装就位后根据标高及水平位置线进行校正。
五、阳台板安装加固
阳台板吊运安装至设计位置后,另一端与阳台板内侧的现浇结构梁钢筋骨架固定。
然后该层浇筑混凝土时,进行浇筑,最后与现浇结构连成一体。
六、成品保护
1.预制阳台板进场后堆放不得超过四层;
2.吊装预制阳台板之前需采用橡塑材料成品护阳角;
3.施工过程中不得踩踏阳台板,不得损坏、污染,不得在上方堆放材料。
新预制阳台栏板安装工程前言随着城市化进程加速,高层住宅、商业建筑等建筑类型大量涌现。
其中,阳台作为普及率最大的建筑外观细节之一,它除了具备实用功能外,还可以增加建筑的美观度。
而预制阳台护栏板作为最重要的阳台饰面设计之一,其安装工程非常值得研究和掌握。
一、前期准备工作1.资料收集在安装预制阳台护栏板之前,必须做好前期准备,包括资料收集、技术查询和生产制作等。
在资料收集过程中,需要注意以下重点:(1)阳台尺寸、形状、高度和倾斜度等(2)施工现场情况,包括道路、交通、排水等(3)相关安全法规和建筑规范2.技术查询预制阳台护栏板的生产、安装和维护需要技术人员掌握一定的知识和技能。
在技术查询过程中,需要关注以下内容:(1)阳台护栏板的制造工艺和质量标准(2)阳台护栏板的安装方法和步骤(3)阳台护栏板的维修和保养方法3.生产制作预制阳台护栏板需要进行生产制作,确保其质量和尺寸的一致性。
生产制作包括以下步骤:(1)根据现场测量和设计要求绘制制作图(2)确定阳台护栏板的材料和数量(3)进行制作加工和组装二、预制阳台护栏板的安装1.测量在安装前,必须进行阳台尺寸的测量。
测量的目的是确保预制阳台护栏板的尺寸和形状与阳台相符。
在测量过程中,需要注意以下几点:(1)使用精度高的测量工具,如激光测距仪和水平仪等。
(2)测量时需注意周围环境,如阳台高度和倾斜度、地面高低差异等。
(3)及时记录测量结果,并与生产制作的阳台护栏板进行比对,确保其一致性。
2.水平处理阳台护栏板的安装必须保证水平,否则会影响建筑外观和使用效果。
在水平处理过程中,需要注意以下几点:(1)先在阳台上布置水平线,确定阳台护栏板的安装位置。
(2)在安装位置周围挖掘浅坑,以保证阳台护栏板底部与地面平齐。
(3)对阳台护栏板进行调整,确保其水平度达到要求。
3.固定安装固定安装是阳台护栏板安装的最后一步,确保阳台护栏板的安全和稳定。
在固定安装过程中,需要注意以下几点:(1)在安装位置周围预埋膨胀螺栓或打入钢钉,以固定阳台护栏板。
预制阳台板工程施工方案一、工程概况本项目为预制阳台板工程,主要包括预制阳台板的生产、运输、安装等工作。
预制阳台板采用预应力混凝土结构,具有良好的承载能力和抗震性能。
本工程预制阳台板总面积约为XX平方米,共需XX块预制阳台板。
二、施工准备1. 人员组织:组建专业的施工队伍,包括施工管理人员、操作人员、技术人员等。
2. 设备准备:根据工程需求,准备相应的生产设备、运输设备、安装设备等。
3. 材料准备:根据设计要求,提前准备预制阳台板所需的原材料,包括混凝土、钢筋、预应力钢筋等。
4. 技术准备:组织技术人员学习相关规范和设计文件,熟悉预制阳台板的生产和安装工艺。
5. 施工现场准备:确保施工现场道路畅通,具备预制阳台板的生产和安装条件。
三、预制阳台板生产1. 生产工艺:采用预应力混凝土生产线,按照设计要求进行预制阳台板的生产。
2. 生产质量控制:严格把控原材料质量,确保混凝土强度和预应力钢筋的预应力值满足设计要求。
3. 生产进度:根据工程进度计划,合理安排预制阳台板的生产任务,确保按时完成生产任务。
四、预制阳台板运输1. 运输方式:采用平板货车进行预制阳台板的运输。
2. 运输安全:在运输过程中,确保预制阳台板稳固、平整,避免产生裂缝和损伤。
3. 运输时间:根据施工现场需求,合理安排运输时间,确保预制阳台板及时到达施工现场。
五、预制阳台板安装1. 安装工艺:根据设计要求,采用固定架进行预制阳台板的安装。
2. 安装质量控制:确保预制阳台板的安装位置、倾斜度、水平度等满足设计要求。
3. 安装进度:根据施工计划,合理安排预制阳台板的安装任务,确保按时完成安装工作。
4. 安装安全:在安装过程中,严格遵守安全操作规程,确保施工人员的人身安全。
六、施工组织与管理1. 建立健全施工组织机构,明确各岗位职责,确保施工过程的顺利进行。
2. 制定详细的施工计划,包括生产计划、运输计划、安装计划等,确保施工进度满足工程需求。
3. 加强施工现场管理,确保施工质量、安全、进度等方面的可控。
一、施工准备(一)作业条件1、安装前应在构件和墙上弹出构件外挑尺寸的控制线及两侧边线,校核标高。
2、凿出并调直露台边梁内及走道板内的预埋环筋,并检查锚固钢筋能否切合设计和施工质量查收规范要求。
3、露台的暂时支撑应有足够强度和稳固性,立撑要加剪刀撑,各层立撑应上下垂直。
吊装上层露台时,基层起码保存三层支撑。
(二)材质要求1、钢筋混凝土预制露台栏板已出席,质量切合要求,并有出厂质量证明书。
其堆放场所应平坦,夯实。
关于有裂痕、平坦度不够或有质量缺点的构件禁止进场。
2、水泥为 P·Ο32.5 级以上硅酸盐水泥、一般硅酸盐水泥和矿渣硅酸盐水泥,复试报告应有质量证明文件,砂为粗砂或中砂,石为 5~32mm一般碎石。
3、焊条为 E4303或 J422 一般焊条。
4、 50mm厚木垫板, 100×100mm木方或钢管支柱。
(三)施工机具起重设施、电焊机等。
二、质量要求质量要求切合《混凝土构造工程施工质量查收规范》(GB50204-2002)的规定。
项序检查项目同意误差或同意值主1预制构件进场检查第9.4.1 条控2预制构件的连结第9.4.2 条项接头和拼缝的混凝土强度3第9.4.3 条目1预制构件支承地点和方法第9.4.4 条一安装控制标记2第9.4.5 条般3预制构件吊装第9.4.6 条项暂时固定举措和地点校订4第9.4.7 条目接头和拼缝的质量要求5第9.4.8 条三、工艺流程坐浆→吊装→调整→焊接→浇筑混凝土四、操作工艺(一)坐浆构件安装前将基层清理洁净,浇水润湿,并刷一层水次比为0.5 的素水泥浆,随即安装,以保证构件与墙体之间不留空隙。
(二)吊装构件安装前一定使每个吊钩同时受力。
并认真校核吊装地点后慢慢就位,挑出部位放于暂时支撑上。
一、工程概况本项目为一般民用住宅建筑,阳台板材采用钢筋混凝土预制阳台、雨罩、通道板构件安装工程。
为确保施工质量,特制定本施工方案。
二、施工准备1. 材料及主要机具:(1)构件:钢筋混凝土预制阳台、雨罩、通道板构件型号、质量应符合要求,并附有出厂证明书。
(2)水泥:325号以上矿渣硅酸盐水泥或普通硅酸盐水泥,并附有出厂合格证明。
(3)砂:粗砂或中砂。
混凝土低于C30时,含泥量不大于5%;高于C30时,含泥量不大于3%。
(4)石子:粒径0.5~3.2cm。
混凝土低于C30时,含泥量不大于2%;高于C30时,不大于1%。
(5)混凝土外加剂、减水剂、早强剂等应符合有关标准,其掺量由试验确定。
(6)焊条:焊级钢筋根据设计要求用E5003焊条或E4303焊条,焊I级钢筋用E4303焊条,并附有出厂证明书。
(7)锚固钢筋:规格、品种尺寸及质量应符合构件图纸要求。
(8)火烧丝:20号火烧丝。
(9)支撑用料:100×100mm木方柱或工具式钢管支柱、50×100mm木拉杆、50mm厚木垫板、木楔及钉子等。
2. 主要机具:撬棍、吊钩、吊索具、卡环、钢楔等。
三、施工工艺1. 安装前准备(1)在构件和墙上弹出构件外挑尺寸控制线及两侧边线,校核标高。
(2)凿出并调直阳台边梁内及走道板内的预埋环筋。
(3)检查阳台及走道板两侧挑梁外伸锚固钢筋的直径及外露长度是否符合设计要求,并将甩筋理直。
2. 安装步骤(1)将构件吊装至安装位置,利用撬棍调整构件就位。
(2)在构件两侧及底部设置支撑,确保构件稳定。
(3)检查构件标高、外挑尺寸及垂直度,确保符合设计要求。
(4)在构件与墙体之间设置锚固钢筋,焊接牢固。
(5)检查锚固钢筋焊接质量,确保无虚焊、漏焊现象。
(6)对安装完成的构件进行表面清理,确保美观。
四、质量控制1. 材料质量:确保构件、水泥、砂、石子等材料符合设计要求,并有出厂合格证明。
2. 施工质量:严格按照施工工艺进行施工,确保安装质量。
一、工程概况本工程为某住宅小区住宅楼,总建筑面积为XX万平方米,共XX栋楼。
施工地点位于我国某城市,地质条件良好,工程基础为桩基础。
本次施工采用预制安装法,主要包括预制外墙板、预制楼梯、预制阳台板等构件。
二、施工工艺1.预制构件生产(1)预制构件采用工厂化生产,确保构件质量。
预制构件主要包括外墙板、楼梯、阳台板等。
(2)预制构件生产流程:模具制作→钢筋绑扎→浇筑混凝土→养护→脱模→构件堆放。
2.预制构件运输(1)预制构件运输采用专用运输车,确保构件在运输过程中的安全。
(2)运输过程中,对构件进行加固,防止构件在运输过程中发生变形或损坏。
3.预制构件安装(1)现场施工前,对施工人员进行技术交底,确保施工人员熟悉预制构件安装工艺。
(2)安装顺序:首先安装外墙板,然后安装楼梯、阳台板等。
(3)安装外墙板时,先在楼面上弹出控制线,然后按照控制线进行安装。
安装过程中,确保外墙板与楼面、梁柱的连接牢固。
(4)安装楼梯、阳台板等构件时,先进行定位,然后进行固定。
固定过程中,确保构件与楼面、梁柱的连接牢固。
(5)安装完成后,对构件进行验收,确保安装质量。
三、质量控制1.预制构件生产质量控制(1)严格控制预制构件的原材料质量,确保构件强度、耐久性等性能满足设计要求。
(2)严格控制预制构件生产过程中的各个环节,确保构件尺寸、形状、表面质量等符合设计要求。
2.预制构件运输质量控制(1)确保运输过程中的安全,防止构件在运输过程中发生变形或损坏。
(2)对运输过程中的构件进行检查,发现问题及时处理。
3.预制构件安装质量控制(1)严格控制安装过程中的施工质量,确保构件与楼面、梁柱的连接牢固。
(2)对安装完成的构件进行验收,确保安装质量。
四、安全措施1.施工现场设置安全警示标志,确保施工人员安全。
2.施工现场设置安全通道,确保施工人员通行畅通。
3.施工过程中,严格遵守操作规程,防止安全事故发生。
4.对施工人员进行安全教育培训,提高施工人员的安全意识。
预制阳台、雨罩、通道板安装安全技术交底1. 背景介绍随着城市化进程的不断推进,越来越多的住宅楼使用预制阳台、雨罩和通道板来增加室外空间和保护室外设施。
然而,在进行安装过程中,可能存在一些安全风险,因此有必要进行安全技术交底,以确保施工过程中的安全性。
本文将重点介绍预制阳台、雨罩和通道板的安装过程中需要注意的安全事项和常见的风险控制措施。
2. 安全事项2.1 施工前的准备工作在进行预制阳台、雨罩和通道板安装之前,施工人员应严格按照以下程序进行准备工作:•确认施工区域是否具备安全条件,如防护设施是否完善、场地平整等;•对施工所需材料和设备进行检查和清点,确保其完好无损;•查看和理解相关施工图纸和技术规范,熟悉安装流程和要求;•确定施工过程中的危险源,采取相应的控制措施。
2.2 施工过程中的安全注意事项在实际的安装过程中,施工人员需要注意以下事项以确保安全:•安全防护措施:施工人员应佩戴安全帽、安全鞋等必要的个人防护装备,同时设置警示标志和防护栏杆,确保施工现场的安全;•工具使用:使用合适的工具和设备,按照正确的方法进行操作,避免意外事故的发生;•材料搬运:搬运材料时应注意合理分配重量、采用适当的工具,保持身体平衡,并与其他施工人员进行良好的沟通和配合;•施工作业:在进行预制阳台、雨罩和通道板的安装过程时,应遵循安全操作规程,确保作业过程中的安全性;•高处施工:对于需要进行高处作业的情况,施工人员应熟悉相关的安全操作规程,并使用合适的安全设备,如安全带、脚手架等。
2.3 紧急情况处理措施在施工过程中,可能会发生一些紧急情况,如工人受伤、设备故障等。
为了保证施工人员的安全,需要提前制定相应的紧急情况处理措施:•人员伤害的处理:在发生施工人员受伤时,应立即采取紧急救治措施,如拨打急救电话、进行简单的创伤处理等;•设备故障的处理:在设备故障时,应立即停止作业,切断电源,寻找专业的维修人员进行处理;•楼体倾斜或裂缝的处理:若发现楼体倾斜或出现裂缝等安全隐患,应立即撤离工人,并报告相关部门进行处理。
预制阳台、雨罩、通道板安装1、依据标准《建筑工程施工质量验收统一标准》《钢筋混凝土结构工程施工质量验收规范》《高层建筑混凝土技术规程》《普通混凝土配合比设计规程》《砌筑砂浆配合比设计规程》《普通混凝土用砂质量标准及检验方法》《普通混凝土用碎石和卵石质量标准及检验方法》《混凝土外加剂应用技术规范》2、施工准备2.1材料及主要机具:2.1.1构件:钢筋混凝土预制阳台、雨罩、通道板的型号、质量应符合要求。
并应有构件出厂合格证。
2.1.2水泥:325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
应有出厂证明。
2.1.3砂、石:中砂或粗砂,粒径0.5~3.2cm的石子。
2.1.4混凝土外加剂:早强剂、减水剂等应符合有关标准的规定。
掺量由试验室确定。
2.1.5焊条:焊Ⅰ级钢用E4303焊条,焊Ⅱ级钢用E5003或E4303焊条,应有出厂证明。
2.1.6锚固有钢筋:规格、品种、尺寸等符合构件图集要求。
2.1.7火烧丝:20号火烧丝。
2.1.8支撑用料:100mm×100mm木立柱或工具式钢管支柱,50mm×100mm木拉杆,50mm厚木垫板,木楔及钉子等。
2.1.9主要机具:撬棍、吊钩、吊索具、卡环、钢楔等。
2.2作业条件:2.2.1安装前应在构件和墙上弹出构件外挑尺寸控制线及两侧边线,校核标高。
2.2.2凿出并调直阳台边梁内及走道板内的预埋环筋。
2.2.3检查阳台及走道板两侧挑梁外伸锚固钢筋的直径及外露长度是否符合设计要求,并将甩筋理直。
2.2.4将安装阳台、雨罩、通道板的砖墙或混凝土墙的上口按标高用水泥砂浆找平。
2.2.5阳台、雨罩、通道板的临时支撑应有足够的强度和稳定性。
立柱要加剪刀撑,用水平拉杆与门窗洞口的墙体拉接牢固。
安装前应对临时支撑顶部进行抄平,底部楔子应用钉子与垫板钉牢。
吊装上层阳台或走道板时,下面至少保留三层木支撑。
2.2.6大模板墙体混凝土强度达到4MPa以上。
2.2.7所有构件上的预埋件预先剔出露明,并将预埋件表面残留砂浆等物清理干净。
临汾预制阳台施工方案一、工程概况与准备本工程位于临汾市某小区,主要进行预制阳台的施工工作。
在施工前,需进行以下准备工作:对施工图纸进行详细了解,确定阳台的尺寸、位置及安装要求。
对施工现场进行勘查,确保施工环境符合安全、环保要求,并制定合理的施工方案。
准备施工所需的材料、设备和工具,并进行检查,确保其质量符合要求。
二、施工队伍与设备组建专业的施工队伍,确保施工人员具备相应的技能和经验。
配备必要的施工设备,如吊装设备、焊接设备、测量工具等,确保施工过程的高效、安全。
三、材料选择与检验选择符合国家标准和工程要求的阳台板材、连接件等材料。
对采购的材料进行质量检查,确保无损坏、变形、锈蚀等缺陷。
四、预制阳台板生产根据施工图纸和现场实际情况,进行阳台板的预制生产。
在生产过程中,严格控制尺寸精度、表面质量等关键指标。
五、质量控制与进度设立专职质量管理人员,对施工过程进行全程监控,确保施工质量符合要求。
制定详细的施工进度计划,并严格按照计划进行施工,确保工程按时完成。
六、阳台安装与焊接在安装前,对阳台板进行再次检查,确保其质量无问题。
采用合适的吊装设备进行阳台板的安装,确保安装位置准确、稳固。
对连接部位进行焊接,确保焊缝质量符合要求,无夹渣、气孔等缺陷。
七、防水与修补措施对阳台板进行防水处理,采用符合要求的防水材料,确保阳台不漏水。
在施工过程中,如发现材料损坏或质量问题,及时进行修补或更换。
八、施工安全与环保严格遵守施工安全规定,设置必要的安全警示标志,确保施工人员的人身安全。
对施工现场进行定期清理,保持环境整洁,减少施工对周边环境的影响。
合理使用资源,减少能源消耗,做到绿色施工。
综上所述,临汾预制阳台施工方案涵盖了工程概况与准备、施工队伍与设备、材料选择与检验、预制阳台板生产、质量控制与进度、阳台安装与焊接、防水与修补措施以及施工安全与环保等方面。
通过本方案的实施,将确保临汾预制阳台施工工程的高质量完成,并满足相关标准和要求。

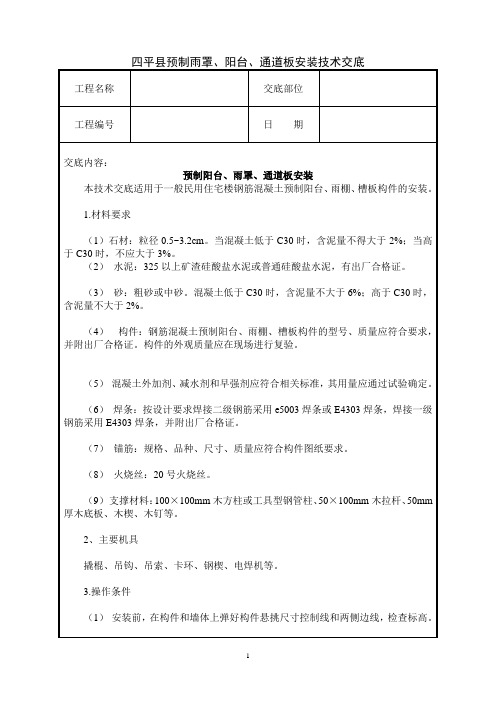

预制阳台、雨罩、通道板安装
1范围
本工艺标准适用于一般民用住宅建筑钢筋混凝土预制阳台、雨罩、通道板构件安装工程。
2施工准备
2.1材料及主要机具:
2.1.1构件:钢筋混凝土预制阳台、雨罩、通道板的型号、质量应符合要求。
并应有构件出厂合格证。
2.1.2水泥:325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
应有出厂证明。
2.1.3砂、石:中砂或粗砂,粒径0.5~
3.2cm的石子。
2.1.4混凝土外加剂:早强剂、减水剂等应符合有关标准的规定。
掺量由试验室确定。
2.1.5焊条:焊Ⅰ级钢用E4303焊条,焊Ⅱ级钢用E5003或E4303焊条,应有出厂证明。
2.1.6锚固用钢筋:规格、品种、尺寸等符合构件图集要求。
2.1.7火烧丝:20号火烧丝。
2.1.8支撑用料:100mm×100mm木立柱或工具式钢管支柱,50mm ×100mm木拉杆,50mm厚木垫板,木楔及钉子等。
2.1.9主要机具:撬棍、吊钩、吊索具、卡环、钢楔等。
2.2作业条件:
2.2.1安装前应在构件和墙上弹出构件外挑尺寸控制线及两侧边线,校核标高。
2.2.2凿出并调直阳台边梁内及走道板内的预埋环筋。
2.2.3检查阳台及走道板两侧挑梁外伸锚固钢筋的直径及外露长度是否符合设计要求,并将甩筋理直。
2.2.4将安装阳台、雨罩、通道板的砖墙或混凝土墙的上口按标高用水泥砂浆找平。
2.2.5阳台、雨罩、通道板的临时支撑应有足够的强度和稳定性。
立柱要加剪刀撑,用水平拉杆与门窗洞口的墙体拉接牢固。
安装前应对临时支撑顶部进行抄平,底部楔子应用钉子与垫板钉牢。
吊装上层阳台或走道板时,下面至少保留三层木支撑。
3操作工艺
3.1工艺流程
3.2坐浆:安装构件前将墙身上的找平层清扫干净,并浇水灰比为0.5的素水泥浆一层,随即安装,以保证构件与墙体之间不留缝隙。
3.3吊装:构件起吊时务使每个吊钩同时受力,吊绳与平面的夹角应不小于45°。
当构件吊至比楼板上平面稍高时暂停,就位时使构件先对准墙上边线,然后根据外挑尺寸控制线,确定压墙距离轻轻放稳(如设计无要求时,压入墙内不少于10cm),挑出部分放在临时支撑上。
3.4调整:构件放稳后如发现错位,应用撬棍垫木块轻轻移动,将构件调整到正确位置。
已安装完的各层阳台、通道板上下要垂直对正,水平方向顺直,标高一致。
3.5焊接锚固筋:构件就位后,应将内边梁上的预留环筋要理直并与圈梁钢筋绑扎。
侧挑梁的外伸钢筋还应搭接焊锚固钢筋,锚固钢筋的型号、规格、长度和焊接长度均应符合设计及构件标准图集的要求。
焊条型号要符合设计要求,双面满焊,焊缝长度≥5倍锚固筋直径。
焊缝质量经检查符合要求后,办理预检手续。
锚固筋要锚入墙内或圈梁内,见图4-51。
图4-51
3.6浇筑混凝土:阳台外伸钢筋焊接完,阳台内侧环筋与圈梁钢筋绑扎完,并经检查合格办理隐检手续,与圈梁混凝土同时浇筑。
浇筑混凝土前,模内应清理干净,木模板应浇水润模,振捣混凝土时注意勿碰动钢筋,振捣密实后,紧跟着用木袜子将圈梁上表面抹平(注意圈梁上表面的标高线)。
通道板安装时板缝要均匀,板缝模板支、吊要牢固,缝内用细石混凝土浇筑,振捣密实,混凝土强度等级要符合设计要求。
4质量标准
4.1保证项目:
4.1.1吊装时构件的混凝土强度,必须符合设计要求和施工规范的规定。
4.1.2构件型号、位置、支点锚固,必须符合设计要求,且无变形损坏现象。
4.1.3预制阳台、雨罩、走道板底部铺垫砂浆必须密实,不得有孔隙。
通道板之间缝隙宽度要符合设计要求。
4.2基本项目
4.2.1锚固筋搭接焊长度要符合要求,焊缝表面平整,不得有裂纹、凹陷、焊瘤、气孔、灰渣及咬边等缺陷。
4.2.2阳台板各边线应与上下左右的阳台板边线对齐。
4.3允许偏差项目,见表4-41。
表4-41
5成品保护
5.1构件重叠码放时应加垫木,为使吊环不被压坏,垫木厚度应不小于90mm,且上下层垫木位置应垂直对正。
堆放场地应平整夯实。
每堆构件码放不要超过10块。
5.2剔凿预埋钢筋和预埋铁件时,不得损坏构件。
5.3运输和安装过程中,不得任意断伤构件外露钢筋。
5.4安装构件时,不得碰坏砖墙或混凝土墙。
6应注意的质量问题
6.1安装不平:临时支撑顶部和水泥砂浆找平层必须在一个水平面上。
6.2位置不准确:安装时必须按控制线及标高就位,若有偏差应及时调整。
6.3支座不实:应注意找平层的平整,安装时应浇水泥素浆,安装完仍有孔隙,应用干硬性砂浆塞实。
6.4锚固筋长度及搭接焊不符合要求:原因是任意弯断阳台外露钢筋,造成锚固长度不够。
锚固筋采用搭接焊时,宜采用双面焊缝,似有时改为单面焊时,造成钢筋锚固长度或焊接长度不够。
6.5锚固筋未伸进墙内或圈梁内:由于构件安装时位置不准确,使锚固筋与混凝土墙体位置错开。
吊装时应按位置线就位。
6.6阳台、通道板上下不垂直:主要原因是安装时没有按位置线就位。
6.7阳台、通道板下缝渗水:由于未认真做防水处理。
安装完之后应随时将外边缝3cm宽的垫浆剔掉,按设计要求做防水处理。
通道板之间缝隙必须用细石混凝土浇筑密实。
7质量记录
本工艺标准应具备以下质量记录:
7.1构件合格证。
7.2钢筋出厂证明或检验报告。
7.3钢筋机械性能试验报告。
7.4焊接接头拉伸试验报告。
7.5水泥出厂合格证及试验报告。
7.6砂石试验报告。
7.7焊条合格证。
7.8钢筋隐检记录,构件安装预检记录。
