旋挖钻孔灌注混凝土桩施工安全技术交底1.介绍本文档旨在就旋挖钻孔灌注混凝土桩施工的安全技术进行交底,确保施工人员理解并遵守相关安全要求,保证施工过程中安全可控。
2.施工前的准备在进行施工前,必须进行以下准备工作:进行现场勘察和评估,确保施工地点的安全性;准备必要的施工设备和工具,并保证其正常运行;确定施工人员的岗位职责和安全责任;提供必要的个人防护装备,并确保施工人员佩戴。
3.施工过程中的安全控制3.1 钻孔设备操作在使用旋挖钻孔设备时,必须注意以下安全控制措施:确保设备的稳定性,避免设备倾覆;严禁在设备运行时进行维修或调整;掌握并遵守设备的操作规程和安全操作流程。
3.2 钻孔操作在进行钻孔操作时,需要注意以下事项:事先清理钻孔区域,确保周围没有杂物和障碍物;钻孔机械部件需要定期检查和维护,确保其正常运转;遵循安全操作程序,确保工人在操作过程中保持安全距离,避免伤害。
3.3 灌注混凝土灌注混凝土是桩施工过程中的重要环节,需要注意以下事项:确保混凝土配比准确,以保证桩的质量;控制混凝土灌注的速度和压力,避免过快或过大造成浆液分离或桩身沉降;使用合适的排气工具,确保混凝土内部无气泡。
4.施工安全警示为了保障施工人员的安全,需要提醒他们注意以下警示内容:严禁在设备运转时将手或其他身体部位伸入机械部件;避免工人站在混凝土倾倒区域,以免造成伤害;严禁在未安装护栏的区域上下楼梯或台阶;确保在施工现场设置明显的安全标志和警示标识。
5.施工事故处置在发生施工事故时,必须立即采取以下应急措施:立即停止施工,并确保施工区域安全;第一时间通知相关管理人员和急救人员,进行伤员救治;制定应急预案,对施工事故进行调查和分析,避免类似事故再次发生。
6.总结本文档对旋挖钻孔灌注混凝土桩施工的安全技术进行了交底,旨在确保施工过程中的安全可控。
所有施工人员应严格遵守相关安全操作规程,切实做好安全保障工作,减少施工事故的发生,保障人员的生命财产安全。

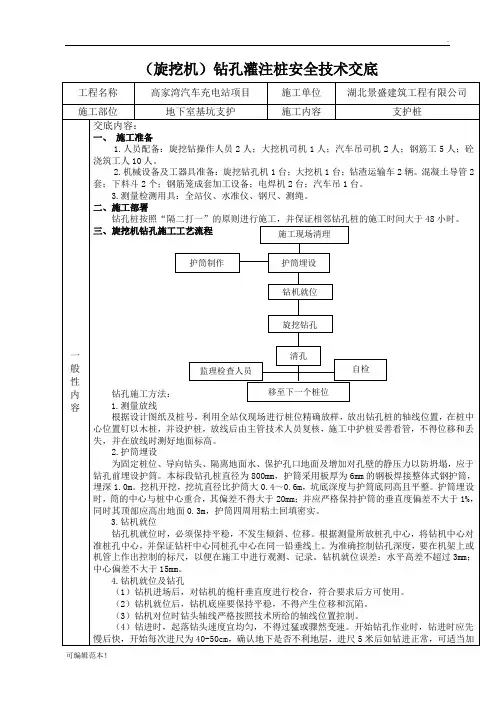

(旋挖机)钻孔灌注桩安全技术交底工程名称高家湾汽车充电站项目施工单位湖北景盛建筑工程有限公司施工部位地下室基坑支护施工内容支护桩一般性内容交底内容:一、施工准备1.人员配备:旋挖钻操作人员2人;大挖机司机1人;汽车吊司机2人;钢筋工5人;砼浇筑工人10人。
2.机械设备及工器具准备:旋挖钻孔机1台;大挖机1台;钻渣运输车2辆。
混凝土导管2套;下料斗2个;钢筋笼成套加工设备;电焊机2台;汽车吊1台。
3.测量检测用具:全站仪、水准仪、钢尺、测绳。
二、施工部署钻孔桩按照“隔二打一”的原则进行施工,并保证相邻钻孔桩的施工时间大于48小时。
三、旋挖机钻孔施工工艺流程钻孔施工方法:1.测量放线根据设计图纸及桩号,利用全站仪现场进行桩位精确放样,放出钻孔桩的轴线位置,在桩中心位置钉以木桩,并设护桩,放线后由主管技术人员复核,施工中护桩妥善看管,不得位移和丢失,并在放线时测好地面标高。
2.护筒埋设为固定桩位、导向钻头、隔离地面水、保护孔口地面及增加对孔壁的静压力以防坍塌,应于钻孔前埋设护筒。
本标段钻孔桩直径为800mm,护筒采用板厚为6mm的钢板焊接整体式钢护筒,埋深1.0m。
挖机开挖,挖坑直径比护筒大0.4~0.6m,坑底深度与护筒底同高且平整。
护筒埋设时,筒的中心与桩中心重合,其偏差不得大于20mm;并应严格保持护筒的垂直度偏差不大于1%,同时其顶部应高出地面0.3m,护筒四周用粘土回填密实。
3.钻机就位钻孔机就位时,必须保持平稳,不发生倾斜、位移。
根据测量所放桩孔中心,将钻机中心对准桩孔中心,并保证钻杆中心同桩孔中心在同一铅垂线上。
为准确控制钻孔深度,要在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
钻机就位误差:水平高差不超过3mm;中心偏差不大于15mm。
4.钻机就位及钻孔(1)钻机进场后,对钻机的桅杆垂直度进行校合,符合要求后方可使用。
(2)钻机就位后,钻机底座要保持平稳,不得产生位移和沉陷。
三、施工工序
四、施工工艺
1钻机进场通道及钻机作业场地平整
开挖好的号楼基坑场地要平整、清除杂物、有软土的换出软土夯打密实, 钻机底座
开挖护筒坑前桩位检查示意图
L1.L2.L3 —待开挖桩孔定位桩至未开挖桩孔定位桩或辅助定位点的距离, 前者为计算距离, 后者为设定距离。
6提钻、埋设护筒
孔深符合护筒埋深时, 提起钻头斗并进行卸土。
将要埋设的护筒吊直孔口, 调整护筒垂直度并对正孔口后, 轻缓将护筒压入孔内。
护筒压入的过程中如垂直度或中心轴位置存在偏移应及时纠正。
钢护筒安装完成后用测量水平仪测出护筒顶面高程并予以标注, 用于钻孔深度及混凝土浇筑高度的辅助测定。
7放入钻斗、旋挖钻进
1.护筒埋设好后, 便可放入钻头旋挖桩孔, 挖进过程中应控制好挖进速度, 升降速度不宜太快, 应保持在0.4m / S 左右
2.垂直度控制:旋挖钻机配备有电子控制系统显示并调整钻杆的垂直度, 同时在钻杆的两个侧面均设有垂直度仪, 在钻进过程中, 驾驶员随时调整钻杆垂直度, 从而保证了成孔的质量。
若旋挖钻进过程中出现钻杆倾斜度大于1%时, 应提起钻头斗重新调整好钻杆垂直度后重新钻进。
3.提钻、卸土、铲车运土:提起钻头斗, 将挖起来的土卸到指定位置距离孔口不得小于6m., 已卸的土堆由铲车及时运走, 避免堆载过大影响桩孔质量。
8专用清孔钻头斗清孔
当确定孔桩深度达到要求后, 将钻斗更换成清孔斗并下降到底部, 固定钻杆升降作未开挖桩孔定位桩
或辅助定位点
待开挖桩
孔定位桩 L 1 L 3。
旋挖钻孔灌注基桩施工安全技术交底一、施工目的本次技术交底的目的是确保旋挖钻孔灌注基桩的施工过程中,安全可靠地完成,减少事故风险,保护工人的生命和财产安全。
二、施工前的准备工作1. 建立施工组织,并确定各人员的职责和权限;2. 检查施工现场,确保场地平整,并清除障碍物;3. 检查设备和工具的工作状态,确保其正常运行;4. 检查安全防护设施,如安全网、警示标志等,确保其齐全有效;5. 对施工人员进行安全培训,让其熟悉相关安全操作规程。
三、施工过程中的安全措施1. 钻机操作:- 操作人员必须经过专门培训,获得相关证书;- 在操作前,检查钻机的安全装置和紧固件是否完好;- 操作人员必须戴好相关的安全防护用品,如安全帽、防护眼镜等;- 在钻孔过程中,要注意观察钻孔进展情况,及时采取相应措施防止钻孔事故;- 避免钻机和其他设备、管线等接触,确保施工安全。
2. 钻孔过程中的通风与排烟:- 钻孔过程中产生的粉尘、废气等应及时排除,确保空气清新;- 使用合适的通风设备,避免聚集有害气体。
3. 钻孔孔眼补强支护:- 钻孔完成后,应及时进行孔眼的补强支护,确保施工现场稳定安全。
4. 灌注混凝土:- 确保使用高质量的混凝土;- 严格按照设计要求进行灌注,控制施工质量。
5. 环境保护:- 施工现场应保持整洁,垃圾应及时清理;- 废弃物应分类处理,并妥善处置。
四、事故应急预案1. 制定事故应急预案,明确各人员的责任和应急处置流程;2. 定期进行应急演练,提高应急反应能力;3. 配备必要的急救药品和设备,以备不时之需;4. 在施工现场设置明显的逃生指示标志,保证工人安全撤离。
五、施工后的清理工作1. 施工完成后,清理现场,确保道路畅通;2. 对设备和工具进行清洁和检查,做好保养工作。
六、安全考核与总结1. 对施工中的安全工作进行考核和总结,及时发现问题并加以改进;2. 鼓励施工人员提出安全建议并奖励优秀者;3. 不断完善安全管理制度,提高施工安全水平。
旋挖钻钻孔灌注桩施工工程安全技术交底一、引言旋挖钻孔灌注桩是一种常用的地下工程施工方法,在建筑、桥梁、码头等工程中广泛应用。
然而,由于施工现场的复杂性和高风险性,必须严格遵守安全操作规程,以确保工人的安全和工程的顺利进行。
本文将对旋挖钻孔灌注桩施工工程的安全技术进行交底和说明。
二、施工现场安全措施1.施工现场整体规划:在开始施工之前,需进行全面的施工现场规划,包括标志设置、道路铺设、安全警示标识等,确保施工现场的秩序和安全。
2.施工人员培训:施工人员必须接受相关的安全培训,了解并熟练掌握旋挖钻孔灌注桩的施工工艺、安全操作规程和急救知识。
3.施工现场的设置:根据实际情况合理设置安全防护设施,如防护网、警示标识、安全通道等。
同时,保持施工现场的整洁和干燥,防止滑倒和其他意外事故的发生。
4.施工设备的维护:定期检查和维护施工设备,确保其正常运营和安全使用。
必要时,及时更换损坏的部件和设备,防止意外事故的发生。
三、钻孔设备安全操作1.钻孔设备的设置和固定:在使用钻孔设备之前,需对其进行稳定的设置和固定,以确保操作的稳定性和安全性。
2.钻孔设备的维护:定期检查钻孔设备的润滑系统、冷却系统和电气系统等,确保设备的正常运行。
同时,注意设备的使用寿命和更换部件的周期,以保证施工的安全和质量。
3.钻孔过程中的操作规程:操作人员必须严格依照操作规程进行钻孔操作,切勿擅自调整设备参数或使用不合适的工具。
操作人员要保持警觉,及时发现和排除设备故障,确保施工过程中的安全和质量。
四、灌注桩施工安全技术1.灌注桩施工前的准备工作:在进行灌注桩施工之前,需按照设计要求进行预先准备工作,包括灌注料的准备、配比和搅拌设备的调试等。
同时,要确保现场的安全和整洁,避免出现混凝土泄漏或坍塌等安全事故。
2.灌注桩施工过程中的操作规程:灌注桩施工时,操作人员必须严格按照施工图纸和操作规程进行操作,确保灌注桩的质量和稳定性。
操作人员要小心操作设备,保持施工区域的整洁和有序。
(旋挖机)钻孔灌注桩安全技术交底然后稳步沉放、防止卡挂钢筋骨架和碰撞孔壁。
安装时用吊车先将导管放至孔底,然后再将导管提起40cm ,使导管底距孔底40cm 。
(4)导管高度确定后,用枕木调整导管卡盘高度,用卡盘将导管卡住。
3.安装漏斗待导管连接完毕后,将漏斗与导管连接密实,如图所示:4.浇筑混凝土(1)每车混凝土灌注前检测混凝土出场、入模的坍落度和出场、入模温度,坍落度应在180~220 之间,温度应在5℃度以上。
(2)人工配合吊车、料斗卸料入模。
砼按一定厚度浇筑,必须在下层砼初凝或能重塑前浇筑完成上层砼。
每层浇筑厚度不超过30cm 。
施工过程中要防止砼在输送时产生离析,使砼入模后灰浆和骨料分离,影响到砼成品的外观和内在质量。
混凝土应浇筑至冠梁顶。
(3)控制要点: ①灌注开始后,应连续地进行,准备好导管拆卸机具,缩短拆除导管的时间间隔,防止塌孔。
②开始灌注时,砼每次浇筑量要均匀,不能出现一次性倾倒浇筑现象的发生。
③钻孔灌注桩施工全过程中,现场技术员应真实可靠地做好记录,记录结果应经监理工程师认可,如钻孔记录、终孔检查记录、砼灌注记录。
5.桩头处理孔内混凝土达到一定强度后进行桩头处理,桩头处理为0.5~ 1m (埋设护筒时,孔顶标高须考虑桩头处理高度,高度应控制至冠梁顶以上)残余桩头须无松散层。
五、质量控制1.桩身混凝土施工完成后按监理工程师指示对桩身混凝土进行检测,检测内容如下表:2、由于钻机设备较重,施工场地必须平整、宽敞,并有一定硬度,避免钻机发生沉陷。
3.钻机施工中检查钻斗,发现侧齿磨怀,钻斗封闭不严时必须及时整修。
4.因粘土层中钻进过深易造成颈缩现象,在钻机施工时应严格一次钻进深度。
5.钢筋笼或探孔器向孔内放置时,应由吊车吊起,将其垂直、稳定放入孔内,避免碰坏孔壁,使孔壁坍塌,在砼浇筑时出现废桩事故。
六、安全保护措施和环境保护要求(1).安全保护措施1. 现场所有施工人员均必须戴好安全帽,高空作业系好安全带。
旋挖钻钻孔灌注桩施工工程安全技术交底一、引言旋挖钻钻孔灌注桩作为一种常用的基础工程施工方法,在土木工程中具有广泛的应用。
然而,由于施工中存在一定的风险和安全隐患,因此在施工前必须进行安全技术交底,以确保施工过程中的安全性。
本文将详细介绍旋挖钻钻孔灌注桩施工工程中的安全技术要点和注意事项。
二、施工前准备1. 建立安全管理体系在施工前,必须确保施工单位已建立完善的安全管理体系,并进行相应的培训和考核。
施工单位应制定详细的施工方案,明确施工流程和责任分工,并采取必要的安全防护措施。
2. 确定施工场地在选择施工场地时,要充分考虑地表土质、地下水位等因素,并遵循相关法规和规范。
施工场地应具备良好的承重能力和排水条件,以确保施工过程的稳定性和安全性。
3. 检查施工设备施工前应对旋挖钻钻孔灌注桩机械设备进行全面的检查和维护。
特别是钻具和灌注桩设备,必须确保其完好无损,操作正常可靠。
4. 制定施工计划施工计划应考虑到施工过程中可能遇到的困难和风险,合理安排施工序列和时间。
同时,要重点关注施工过程中的安全技术要点,制定相应的安全检查和应急措施。
三、施工中的安全技术要点1. 土壤勘察和地下水分析在施工前,必须进行彻底的土壤勘察和地下水分析,以了解地下情况。
特别是在软弱地层和高地下水位的地区,要加强风险评估和安全措施,确保施工的安全性。
2. 施工现场安全防护措施在施工现场,必须建立完善的安全防护措施,确保作业人员的人身安全。
施工单位应指定专人负责现场安全管理,设置明显的警示标识和安全警示牌,严禁无关人员进入施工区域。
旋挖钻孔灌注桩技术交底旋挖钻孔灌注桩技术交底本文档旨在详细介绍旋挖钻孔灌注桩技术及其操作要求。
通过本文档,工程人员可以了解旋挖钻孔灌注桩的施工流程、关键技术点以及安全注意事项。
1. 旋挖钻孔灌注桩的概述1.1 旋挖钻孔灌注桩的定义1.2 旋挖钻孔灌注桩的作用1.3 旋挖钻孔灌注桩的分类与特点2. 施工准备2.1 设计文件的审查2.2 施工方案的编制2.3 施工机械与设备的准备2.4 材料的准备3. 施工工序3.1 现场布置3.2 钻孔3.2.1 钻孔机械的选择与调试 3.2.2 钻孔机械的操作要点 3.2.3 钻孔质量的控制3.3 清孔3.3.1 清孔工具的选择与使用 3.3.2 清孔质量的要求3.4 灌注3.4.1 灌注材料的选择与搅拌 3.4.2 灌注工艺与操作要点3.4.3 灌注桩的质量控制4. 施工安全4.1 施工现场安全4.2 设备操作安全4.3 防止桩身倾斜和倾覆的措施4.4 其他施工安全事项5. 检测与验收5.1 桩身质量检测5.1.1 桩身强度检测5.1.2 桩身垂直度检测5.2 桩基验收标准5.2.1 桩径与垂直度的要求5.2.2 桩身质量的验收标准6. 维护与监测6.1 桩基的维护6.2 桩基的监测6.3 停止使用的桩基处理7. 附件附件1:旋挖钻孔灌注桩施工方案附件2:旋挖钻孔灌注桩验收记录表附件3:旋挖钻孔灌注桩监测数据8. 法律名词及注释8.1《建设法》:指中华人民共和国建设法8.2《施工合同法》:指中华人民共和国施工合同法。

合肥市**路道排工程旋挖钻机灌注桩安全技术交底
进行架空处理
11现场如有异常情况发生时,应立即停止施工并第一时间向现场管理人员或工程负责人报告,知道异常情况接解除后方可继续作业
12现场如需动火,必须经过项目经理或工程负责人文字审批
13旋挖桩施工前,钻孔场地在旱地且施工期间地下水位在原地面以下大于1m时,应平整场地,清除杂物,更换软土,夯填密实
14各作业人员必须应遵守我项目部的安全规章制度,做到不伤害自己,不伤害他人,不被他人伤害
15各施工班组现场应设防火负责人,负责本班所在区域的防火工作,并要经常检查、督促本班组人员做好防火工作
16施工区域内不准赤脚、赤膊,不准穿拖鞋、高跟鞋,高处作业不准穿破底鞋和带钉易滑鞋
17严禁擅自损坏、拆除、移动安全防护装置、警示牌、安全标志
二、旋挖钻机灌注桩施工中的安全交底
1钻机座不宜直接置于不坚实的填土上,以免产生不均匀沉陷。
修通旱地位置便道,为施工机具、材料运送提供便利
2钻孔场地在陡坡时,应挖成平坡。
如有困难,可用排架或枕木搭设工作平台,机底枕木要填实,保证施工时机械不倾斜、不倾倒,以免发生倒塌事故
3用的测量仪器,如、经纬仪、水准仪、钢卷尺、旋挖钻孔机、电焊机等机械设备须有出厂合格证
4各种机械高速运转的裸露部位必须加设防护罩
5现场如需用到手持电动工具时必须单独安装漏电保护器;防护罩必须安全有效;外壳必须有接地或接零;橡皮线严禁破损使用
6电焊机必须有可靠的防雨措施;有良好的接地或接零保护;一、二次线接线处应有齐全的防护罩;配线不许乱搭、乱拉,焊把绝缘良好
7焊工必须持证上岗,并且应配置绝缘手套,绝缘靴,防护服等
8各类焊接用气瓶有明显的色标和防震圈,不准在露天曝晒;乙炔气和氧气瓶距离必须大于5米;乙炔气瓶在使用时必须装回火防止器;皮管应用夹头紧固
9旋挖钻机的钻具具有一定的刚度,在钻进中或其他操作时,不产生移动和摇晃,钻具安装应符合生产厂家的标准
10现场如是松散易坍塌地层,或有地下水分布,孔壁不稳定,必须采用静态泥浆护壁钻进,向孔内投入护壁泥浆或稳定液进行护壁,以免造成坍孔事故
11埋设钢护筒时,护筒内径应比桩径大20公分,还需满足孔内泥浆面的高度要求,在旱地或筑岛时还应高出施工地面20至30公分,护筒周围不宜站人,防止不慎跌入孔中12钻机就位前,应对钻孔各项准备工作进行检查。
钻机安装后的底座和顶端应平稳,
在钻进中不应产生位移或沉陷。
就位完毕后,施工队伍应对钻机就位进行自检
13钻孔前,应按照我项目部施工设计中所提供的地质、水文资料绘制地质剖面图,挂
在钻台上。
针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重,
以免出现故障,影响我项目部的施工进度计划
6安装钻机时要使转盘、底座水平,起重滑轮缘、固定钻杆的卡孔和护筒中心三者应在一条竖直线上,并经常检查校正,以免钻孔偏斜,影响我项目部的旋挖桩质量
7钻孔过程中应观察主机所在地面和支脚支承地面处的变化情况,如发现沉降现象应立
即停机,待采取措施处理完好后再继续作业,因故停机时间较长时,应将套管口保险钩
挂牢,以免出现物体打击等事故。
8作业工程过程中,如发现孔内水位突然下降,孔口冒细密的水泡,出渣量显著增加而不见进尺,钻机负荷显著增加等现象时,应立即停止施工,马上拆除护筒并回填钻孔,
重新埋设护筒后再钻,以免出现坍孔
9当钻机出现卡钻时,严禁强提强扭,使钻杆或钢丝绳超负荷或疲劳断裂,造成物体打击
10应经常检查转向装置的灵活性,及时修理或更换失灵的转向装置,选用适当粘度和
相对密度的泥浆,并适时掏渣,以免出现梅花孔,从而影响我项目部的安全质量
11旋挖桩施工过程中,不应使用弯曲严重的钻杆,要求各节钻杆的连接和钻杆与钻头
的连接丝扣完好,以螺丝套连接的钻杆接头要有防止反转松脱的固锁设施,以免造成外
杆折断,出现物体打击事故
12导管密封性必须要合格,在首批砼灌注后,由于外部泥浆压力太大,渗入导管内,造成砼与泥浆混,从而出现断桩事故,所以导管密封性必须合格
13工程桩孔因有较厚的松散易坍土层,清孔后不能立即终孔,而在孔内下入钢筋笼,安装好灌浆导管后施行二次清孔作业,以使砼灌注前孔底沉渣厚度符合要求,保证砼成柱
质量
14当需要爬上桅杆作业时,必须要系好安全带,不得携带工具攀爬,当必须携带工具时应放在工具袋里,避免打击到桅杆下面的作业人员
15各种用电设备和现场照明线路必须由专业持证电工架设,采用TN-S系统三相五线制,必须配备过载和漏电保护装置
16所有施工人员均应掌握安全用电基本知识和所用设备性能,施工用电设备必须专人
使用,用电人员各自保护好自用设备的负荷、地线和开关箱,发现问题及时找电工解决,严禁非作业人员擅自使用电气设备,不用时必须切断电源
17配电系统必须分级配电,配电箱、开关箱外观完整、牢固、防雨防尘、外表喷涂好标准的安全色,统一编号;其安装形式、内部设设施必须符合有关规定;箱内电器必须可靠、完好、选型、定值符合规定并标明用途
18检修前必须先切断电源,严禁带电检修,非检修人员一律不允许启动或转动机械
19检修场地严禁吸烟,以防油烟起火
20各台旋挖钻机必须要有专人负责维修、保养,当有人在维修设备时,必须在醒目位置
悬挂:“禁止合闸,设备检修”的标识
21作业过程中,严禁嬉戏打闹,下班时退场必须有序进行,严禁排挤、踩踏等不良行为22下雨前或每日下班前应做好防雨准备,以防雨水冲走砂、打湿水泥等。
23焊接贮存过易燃、易爆、有毒物品的容道,必须清扫干净,并将所有孔口打开。
24清除焊渣,采用电弧刨清除时,应戴防护眼镜或面罩,防止铁渣飞溅伤人。
25雷雨时,应停止露天焊接作业。
26施焊场地周围应把易燃易爆物品覆盖、隔离。
27工作结束,应切断焊机电源,并检查操作地点,确认无起火危险后,方可离开。
28现场如需人工挖掘土方时,两人操作间距必须保持2-3m且由上而下逐层挖掘,禁止采用掏洞的操作。
29开挖沟槽、基坑等应根据土质和挖掘深度放坡,必要时设置固壁支撑,挖出的泥土应堆放在沟边1米以外,并且高度不得超过1.5米。
30用手推车装运物料应注意平稳,掌握重心,不得猛跑和撒把溜放,前后车距在平地不得少于2米,下坡不得少于10米
31现场如有吊车作业时,在吊臂转动范围内,不得有人走动或进行其他作业
32拆卸导管人员必须戴好安全帽,并注意防止扳手、螺丝等往下掉落。
拆卸导管时,其上空不得进行其他作业。
33钻孔时,孔口加盖板,以防工具或人员掉入孔内。
34作业区域必须设置围挡或围墙,夜间应加设红灯。
