地下室抹灰施工技术交底
- 格式:doc
- 大小:100.50 KB
- 文档页数:6
地下室抹灰工程技术交底引言概述:地下室抹灰工程是建造工程中非常重要的一环,其施工质量直接影响到建造物的使用寿命和美观度。
因此,在进行地下室抹灰工程前,必须进行技术交底,确保施工过程符合规范要求,保证工程质量。
本文将详细介绍地下室抹灰工程技术交底的内容和要点。
一、施工前准备1.1 确认施工图纸:施工前要认真查看地下室抹灰的施工图纸,了解抹灰的厚度、材料和施工方法等要求。
1.2 准备材料工具:准备好抹灰所需的材料,如水泥、砂浆、抹灰板等,并保证材料的质量符合标准要求。
同时,准备好施工所需的工具,如抹刀、抹灰板、水平仪等。
1.3 安全措施:在施工前要做好安全措施,确保施工现场的安全,避免意外事件的发生。
二、施工工艺2.1 基层处理:在进行抹灰前,要对地下室的基层进行处理,确保基层平整、干燥、无尘等,以提高抹灰的附着力。
2.2 抹灰过程:在进行抹灰时,要注意控制好砂浆的浇筑和抹平的厚度,保证整体的平整度和均匀度。
同时,要注意控制好抹灰的厚度,避免浮现厚薄不均的情况。
2.3 抹灰后处理:在抹灰完成后,要及时进行抹灰表面的养护,保持湿润,避免浮现开裂和脱落等情况。
三、质量验收3.1 表面平整度:对地下室抹灰工程进行验收时,要注意检查抹灰表面的平整度,确保符合规范要求。
3.2 厚度控制:验收时要检查抹灰的厚度是否符合设计要求,避免浮现过厚或者过薄的情况。
3.3 强度检测:进行抹灰工程的验收时,还要进行强度检测,确保抹灰的强度符合要求,保证工程质量。
四、施工注意事项4.1 温度控制:在进行地下室抹灰工程时,要注意控制施工环境的温度,避免浮现过高或者过低的温度对施工质量的影响。
4.2 施工速度:抹灰工程要求施工速度适中,不宜过快或者过慢,以保证施工质量。
4.3 施工现场管理:在进行抹灰工程时,要做好现场管理工作,保持施工现场的整洁、有序,确保施工进度和质量。
五、施工后维护5.1 养护时间:抹灰工程完成后,要进行一定时间的养护,保持抹灰表面的湿润,避免浮现开裂和脱落等情况。

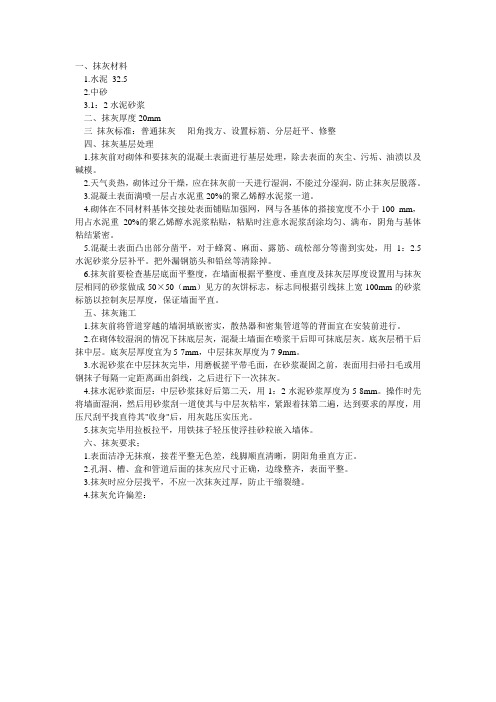

一、抹灰材料1.水泥32.52.中砂3.1:2水泥砂浆二、抹灰厚度20mm三抹灰标准:普通抹灰- 阳角找方、设置标筋、分层赶平、修整四、抹灰基层处理1.抹灰前对砌体和要抹灰的混凝土表面进行基层处理,除去表面的灰尘、污垢、油渍以及碱模。
2.天气炎热,砌体过分干燥,应在抹灰前一天进行湿润,不能过分湿润,防止抹灰层脱落。
3.混凝土表面满喷一层占水泥重20%的聚乙烯醇水泥浆一道。
4.砌体在不同材料基体交接处表面铺贴加强网,网与各基体的搭接宽度不小于100 mm,用占水泥重20%的聚乙烯醇水泥浆粘贴,粘贴时注意水泥浆刮涂均匀、满布,阴角与基体粘结紧密。
5.混凝土表面凸出部分凿平,对于蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平。
把外漏钢筋头和铅丝等清除掉。
6.抹灰前要检查基层底面平整度,在墙面根据平整度、垂直度及抹灰层厚度设置用与抹灰层相同的砂浆做成50×50(mm)见方的灰饼标志,标志间根据引线抹上宽100mm的砂浆标筋以控制灰层厚度,保证墙面平直。
五、抹灰施工1.抹灰前将管道穿越的墙洞填嵌密实,散热器和密集管道等的背面宜在安装前进行。
2.在砌体较湿润的情况下抹底层灰,混凝土墙面在喷浆干后即可抹底层灰。
底灰层稍干后抹中层。
底灰层厚度宜为5-7mm,中层抹灰厚度为7-9mm。
3.水泥砂浆在中层抹灰完毕,用磨板搓平带毛面,在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离画出斜线,之后进行下一次抹灰。
4.抹水泥砂浆面层:中层砂浆抹好后第二天,用1:2水泥砂浆厚度为5-8mm。
操作时先将墙面湿润,然后用砂浆刮一道使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其"收身"后,用灰匙压实压光。
5.抹灰完毕用拉板拉平,用铁抹子轻压使浮挂砂粒嵌入墙体。
六、抹灰要求;1.表面洁净无抹痕,接茬平整无色差,线脚顺直清晰,阴阳角垂直方正。
2.孔洞、槽、盒和管道后面的抹灰应尺寸正确,边缘整齐,表面平整。
地下室抹灰工程技术交底一、项目概述地下室抹灰工程是指对地下室墙体进行抹灰处理,以提高墙体的平整度和美观度。
本文将详细介绍地下室抹灰工程的技术要求、施工流程、材料准备、质量控制等内容。
二、技术要求1. 抹灰层厚度:地下室抹灰层厚度普通为20mm,不得小于15mm。
2. 抹灰材料:采用水泥砂浆作为抹灰材料,水泥砂浆的配合比为1:3,水泥强度等级不低于P.O42.5。
3. 墙面处理:在进行抹灰前,地下室墙面必须清理干净,无油污、灰尘等杂物。
4. 抹灰平整度:抹灰后的墙面应达到水平度和垂直度的要求,水平度不大于3mm/m,垂直度不大于5mm/m。
5. 抹灰质量:抹灰层应均匀、坚固,不得浮现空鼓、脱落、裂缝等缺陷。
三、施工流程1. 材料准备:准备水泥、砂子、水等抹灰材料,并按照配合比进行搅拌。
2. 墙面处理:清理地下室墙面,确保墙面干净整洁,无杂物。
3. 基层处理:在墙面上刮上一层水泥砂浆,厚度为5mm,以增加抹灰层的附着力。
4. 抹灰施工:将配好的水泥砂浆均匀地涂抹在墙面上,用抹刀进行整平,保持一定的厚度和平整度。
5. 抹灰修整:待抹灰层稍干后,用抹光刀对墙面进行修整,使其更加平整光滑。
6. 养护处理:抹灰完毕后,进行养护处理,保持墙面湿润,防止开裂和脱落。
四、材料准备1. 水泥:选择优质水泥,水泥强度等级不低于P.O42.5。
2. 砂子:选用细砂,砂子应清洁无杂质。
3. 水:使用清洁的自来水或者纯净水。
五、质量控制1. 施工过程中,应严格按照技术要求和施工流程进行操作,确保施工质量。
2. 在抹灰前,要对墙面进行检查,确保墙面干净整洁,无杂物。
3. 在抹灰过程中,要注意抹灰层的厚度和平整度,及时进行修整。
4. 抹灰完毕后,要进行养护处理,保持墙面湿润,防止开裂和脱落。
六、安全注意事项1. 施工人员应佩戴好安全帽、口罩、手套等个人防护用品,避免直接接触水泥和砂浆。
2. 施工现场应设置警示标志,确保周边人员的安全。
一、交底目的为确保地下室抹灰施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、施工人员要求1. 所有参与地下室抹灰施工的工人必须经过专业培训,取得上岗资格。
2. 施工人员必须熟悉本安全技术交底内容,并严格遵守各项安全操作规程。
3. 新进工人需进行三级安全教育,了解地下室抹灰施工的安全风险及预防措施。
三、施工前准备1. 施工现场必须设置明显的安全警示标志,提醒施工人员注意安全。
2. 施工现场应配备必要的安全防护设施,如安全网、防护栏、安全带等。
3. 施工人员必须正确佩戴个人防护用品,如安全帽、防尘口罩、防护眼镜等。
四、安全技术措施1. 高空作业安全:- 高空作业时,必须搭设牢固的脚手架,脚手架的搭设应符合规范要求。
- 脚手架上的作业人员不得超过两人,并应配备安全带。
- 作业时,严禁攀登脚手架外侧,不得在脚手架上放置重物。
- 高空作业人员应佩戴安全帽,并系好安全带。
2. 机械操作安全:- 机械操作人员必须持证上岗,熟悉机械性能及操作规程。
- 机械操作前应检查设备状态,确保设备运行正常。
- 机械操作过程中,严禁酒后作业,严禁无关人员靠近机械操作区域。
3. 用电安全:- 施工现场用电必须符合国家相关标准,严禁私拉乱接电线。
- 电气设备应接地良好,并定期检查绝缘情况。
- 施工人员应掌握基本的电工知识,严禁非电工人员操作电气设备。
4. 材料堆放安全:- 材料堆放应整齐有序,不得超高堆放。
- 材料堆放区域应设置警示标志,防止误踩或误触。
5. 防火安全:- 施工现场严禁吸烟,严禁使用明火。
- 施工现场应配备消防器材,并定期检查消防设施。
五、应急处置1. 施工现场应制定应急预案,明确事故发生时的应急处置措施。
2. 施工人员应熟悉应急预案,并掌握基本的急救知识。
3. 事故发生后,应立即启动应急预案,及时组织救援。
六、总结地下室抹灰施工安全至关重要,施工人员必须严格遵守各项安全操作规程,确保施工安全。
施工单位应加强安全管理和监督检查,确保安全生产。
地下室抹灰技术交底一、工程概述本工程地下室抹灰施工范围包括地下室的墙面和顶棚。
抹灰工程是建筑装饰工程中的重要组成部分,其施工质量直接影响到地下室的使用功能和美观度。
二、施工准备1、材料准备(1)水泥:采用强度等级不低于 325 的普通硅酸盐水泥,水泥应有出厂合格证及性能检测报告。
(2)砂:中砂,平均粒径为 035~05mm,使用前应过筛,不得含有杂物。
(3)石灰膏:熟化时间不少于15 天,严禁使用脱水硬化的石灰膏。
(4)其他材料:如界面剂、钢丝网等。
2、主要机具砂浆搅拌机、手推车、铁锹、筛子、水桶、灰槽、刮杠、靠尺板、线坠、钢卷尺、托灰板、铁抹子、木抹子等。
3、作业条件(1)结构工程已完成,并经验收合格。
(2)墙面上的预留孔洞应提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
(3)基层表面的灰尘、污垢和油渍等应清除干净,并洒水湿润。
(4)不同材料基体交接处应铺设钢丝网,钢丝网与各基体的搭接宽度不应小于 150mm。
三、施工工艺流程基层处理→浇水湿润→甩浆→找规矩、做灰饼→设置标筋→抹底层灰→抹中层灰→抹面层灰→养护1、基层处理(1)将基层表面的浮灰、松散砂浆等杂物清理干净。
(2)对于混凝土表面,应进行凿毛处理,使其表面粗糙,以增强与抹灰层的粘结力。
(3)对于砖墙表面,应提前一天浇水湿润。
2、浇水湿润在抹灰前一天,应对基层表面进行浇水湿润,浇水要均匀,不得有遗漏,以保证抹灰层与基层之间的粘结牢固。
3、甩浆在基层表面均匀涂刷一层界面剂,以增强抹灰层与基层的粘结力。
4、找规矩、做灰饼根据墙面的平整度和垂直度,确定抹灰厚度,然后在墙面的四角和门窗洞口边用 1:3 水泥砂浆做灰饼,灰饼的大小一般为 50mm×50mm,厚度以墙面的平整度和垂直度为准。
5、设置标筋在上下两个灰饼之间,用与抹灰层相同的砂浆冲筋,筋宽 50mm,间距 15m 左右。
6、抹底层灰在基层处理和甩浆完成后,抹底层砂浆,底层砂浆厚度一般为 5~7mm,抹完后用刮杠刮平,并用木抹子搓毛。
地下室抹灰工程技术交底一、工程概述地下室抹灰工程是指对地下室墙体进行抹灰处理,以提高墙体的平整度和美观度,同时增强墙体的防水、防潮和保温性能。
本文将详细介绍地下室抹灰工程的技术要求、施工工艺和注意事项。
二、技术要求1. 墙体基层处理在进行抹灰工程前,需要对墙体基层进行处理。
首先,清除墙体表面的灰尘、油污和其他杂物,确保墙体表面干净。
其次,修补墙体表面的裂缝和凹凸不平的地方,使墙体表面平整。
最后,涂刷一层底漆,增强墙体与抹灰层的粘结力。
2. 抹灰材料选择地下室抹灰常用的材料有石膏砂浆、水泥砂浆和石膏水泥砂浆。
在选择抹灰材料时,应根据地下室的使用环境和要求,选择相应的材料。
同时,要确保抹灰材料的质量合格,符合相关标准要求。
3. 抹灰工艺(1)墙体湿润处理:在进行抹灰前,需要将墙体表面喷湿,以提高抹灰层的粘结力和施工效果。
(2)抹灰层厚度:一般情况下,地下室抹灰层的厚度为10-15mm,根据实际情况可适当调整。
(3)抹灰层分层施工:将抹灰层分为多层进行施工,每层的厚度应控制在3-5mm,以保证抹灰层的质量和施工效果。
(4)抹灰层养护:抹灰层施工完成后,需要进行养护。
保持墙体表面湿润,避免快速干燥,以提高抹灰层的强度和耐久性。
4. 技术要求(1)墙体垂直度:墙体的垂直度应符合设计要求,误差不得超过5mm。
(2)墙体平整度:墙体的平整度应符合设计要求,误差不得超过5mm。
(3)抹灰层表面光滑度:抹灰层表面应平整、光滑,不得有明显的凹凸、麻面和空鼓等缺陷。
三、施工工艺1. 施工准备(1)检查施工现场:在施工前,需要检查施工现场的环境和墙体基层的状况,确保施工条件符合要求。
(2)准备施工材料和工具:准备好所需的抹灰材料、水泥、砂浆、抹刀等工具,确保施工过程顺利进行。
2. 施工步骤(1)墙体湿润处理:使用喷雾器或刷子将墙体表面均匀湿润,以提高抹灰层的粘结力。
(2)抹灰层施工:将抹灰材料与水按照一定比例混合,搅拌均匀后,用抹刀将材料均匀地涂抹在墙体表面,注意控制好抹灰层的厚度和平整度。

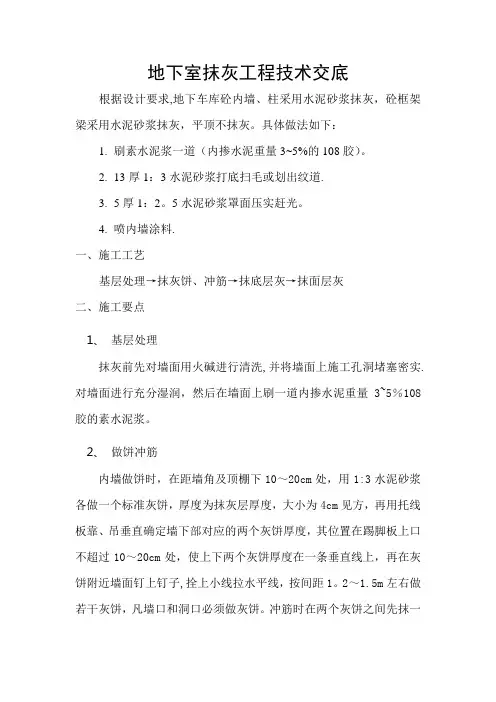

地下室抹灰工程技术交底根据设计要求,地下车库砼内墙、柱采用水泥砂浆抹灰,砼框架梁采用水泥砂浆抹灰,平顶不抹灰。
具体做法如下:1.刷素水泥浆一道(内掺水泥重量3~5%的108胶)。
2.13厚1:3水泥砂浆打底扫毛或划出纹道.3.5厚1:2。
5水泥砂浆罩面压实赶光。
4.喷内墙涂料.一、施工工艺基层处理→抹灰饼、冲筋→抹底层灰→抹面层灰二、施工要点1、基层处理抹灰前先对墙面用火碱进行清洗,并将墙面上施工孔洞堵塞密实.对墙面进行充分湿润,然后在墙面上刷一道内掺水泥重量3~5%108胶的素水泥浆。
2、做饼冲筋内墙做饼时,在距墙角及顶棚下10~20cm处,用1:3水泥砂浆各做一个标准灰饼,厚度为抹灰层厚度,大小为4cm见方,再用托线板靠、吊垂直确定墙下部对应的两个灰饼厚度,其位置在踢脚板上口不超过10~20cm处,使上下两个灰饼厚度在一条垂直线上,再在灰饼附近墙面钉上钉子,拴上小线拉水平线,按间距1。
2~1.5m左右做若干灰饼,凡墙口和洞口必须做灰饼。
冲筋时在两个灰饼之间先抹一层,再抹第二层凸出成八字形,要比灰饼凸出1cm左右,然后用铝合金刮尺紧贴灰饼左上右下来回搓,直至把冲筋搓得与灰饼一样平为止,同时要将冲筋的两边用刮尺修成斜面,使其与抹灰层接搓顺平。
冲筋用砂浆必须与抹灰层相同。
3、护角所有阳角均采用水泥砂浆护角,护角要求线条清晰垂直,护角应用1:2水泥砂浆,高度为2m,护角每侧宽度不小于50mm。
抹护角时,以墙面灰饼为依据,首先要将阳角用方尺规方,靠门框离墙面的空隙为准,另一边以灰饼厚度为据,在地面上划好准线,按准线粘好靠尺板,并用托线吊直,方尺找方,然后在靠尺板的另一边墙角面层抹1:2水泥砂浆,护角线的外角与靠尺板外口平齐,一边抹好后,再把靠尺板移到已抹好护角的一边,用钢筋卡子稳住,用线垂吊直靠尺板,把护角的另一面分层抹好,然后轻轻地将尺板拿下,待护角留出5CM,将多余砂浆以40度斜面切掉,阳角处应用阳角抹子捋出小圆角。
抹灰工施工安全技术交底范文作为抹灰工程施工安全人员,我们的责任是保障施工过程中的安全,预防和避免意外事故的发生。
在进行抹灰工程施工前,我将向大家进行一次详细的技术交底,确保大家了解并掌握施工过程中的安全注意事项。
以下是我对抹灰工施工安全技术交底的范文:一、施工准备1. 在施工过程中,必须佩戴符合国家标准的个人防护装备,包括安全帽、安全鞋、手套和防尘口罩。
2. 检查施工区域是否存在危险隐患,如不平整的地面、杂物堆放、天花板上的杂物等,应及时清理。
3. 检查抹灰工具是否完好无损,如刮板、抹刀等,严禁使用破损或失效的工具。
二、材料准备1. 使用符合国家标准的抹灰砂浆,严禁使用过期或劣质材料。
2. 合理选择施工材料,保证其质量和可靠性。
3. 储存材料时注意防火、防潮、防晒,避免材料受损。
三、搭设脚手架1. 在搭设脚手架前,必须经过专业人员的检查和批准,确保其结构稳固、牢固可靠。
2. 在搭设脚手架的过程中,严禁搭建不符合安全要求的临时支撑物。
3. 搭设脚手架时,要注意平衡和均匀分布,确保脚手架不会倾斜或不稳定。
四、高处作业1. 高处作业必须使用可靠的扣件连接,严禁使用绳索、铁丝等不可靠的固定方式。
2. 在高处作业时,必须系好安全绳,确保安全绳的合理使用和固定。
3. 不得随意踩踏或跨越脚手架扶手,严禁站在脚手架扶手上进行作业。
五、防护措施1. 在施工过程中,必须设置明显的安全警示标志,提醒他人注意施工风险。
2. 施工现场必须设置有效的防护网,确保施工过程中的杂物和建筑块不会掉落。
3. 使用防尘设备,减少灰尘对施工人员的危害。
六、电气安全1. 在施工现场严禁乱拉乱接电线,必须由专人负责电力线路和配电装置的设置和维护。
2. 使用电动工具时,必须确保电源线路安全、绝缘良好。
3. 在进行电焊作业时,必须按照相关安全规范操作,严禁乱接焊接电缆。
七、紧急情况处理1. 在紧急情况下,必须立即采取适当的应急措施,保护自己和他人的安全。
一般抹灰工程技术交底引言概述:抹灰工程是建筑施工中非常重要的一项工作,它不仅能够美化建筑表面,还能够保护墙体和地面材料,提高建筑的使用寿命。
本文将详细介绍一般抹灰工程的技术交底内容,包括施工前的准备工作、材料的选择与配比、施工工艺的要点、验收标准以及注意事项。
一、施工前的准备工作1.1 确定抹灰工程的施工范围和工期:在进行抹灰工程前,需要明确抹灰的具体范围和施工的时间安排,以确保施工进度的合理安排。
1.2 清理和处理基层:在进行抹灰工程前,需要对基层进行清理和处理,确保基层的平整度和干燥度,以便于抹灰材料的附着和固定。
1.3 搭设脚手架和防护措施:为了保证施工的安全和顺利进行,需要搭设脚手架,并采取必要的防护措施,如设置安全网和警示标志等。
二、材料的选择与配比2.1 选择合适的抹灰材料:根据抹灰的具体要求和施工环境,选择适合的抹灰材料,如石膏粉、水泥砂浆等,确保施工质量。
2.2 配比抹灰材料:根据抹灰的要求和施工环境,合理配比抹灰材料,确保抹灰的强度、粘结性和可塑性等性能。
2.3 保证材料质量:在选择和配比抹灰材料时,需要确保材料的质量合格,避免使用劣质材料对施工质量造成影响。
三、施工工艺的要点3.1 抹灰层的厚度控制:根据设计要求和施工环境,控制抹灰层的厚度,避免出现厚薄不均的情况,影响抹灰层的强度和平整度。
3.2 抹灰材料的搅拌和调节:在施工过程中,需要对抹灰材料进行充分的搅拌和调节,确保材料的均匀性和流动性,提高施工效率和质量。
3.3 施工工具和方法的选择:根据抹灰的具体要求和施工环境,选择合适的施工工具和方法,如抹刀、抹子等,确保施工的顺利进行和质量的达标。
四、验收标准4.1 表面平整度的要求:抹灰工程的表面平整度是一个重要的验收指标,根据设计要求和标准规范,对抹灰层的平整度进行验收,确保达到要求。
4.2 强度和附着力的检测:抹灰层的强度和附着力是抹灰工程的关键指标,通过检测和试验,确保抹灰层的强度和附着力满足要求。
地下室抹灰工程技术交底一、项目概述地下室抹灰工程是指在地下室墙体和天花板表面进行抹灰处理的工作。
抹灰工程的目的是保护墙体和天花板,增强其强度和耐久性,同时也起到美观的作用。
本文将详细介绍地下室抹灰工程的技术要求和施工流程。
二、技术要求1. 材料要求(1)砂浆:使用符合国家标准的水泥、砂、石膏等原材料制作而成的砂浆,质地均匀细腻。
(2)外墙抹灰:采用水泥砂浆,强度等级不低于M5。
(3)内墙抹灰:采用石膏砂浆,强度等级不低于M3。
(4)防水层:在地下室墙体外侧进行防水处理,使用聚合物改性水泥砂浆。
2. 技术要求(1)墙面处理:在施工前,应对墙面进行清洁,确保墙面平整、无杂物。
(2)基层处理:墙面应进行湿润处理,确保基层吸水饱和。
(3)抹灰层厚度:外墙抹灰层厚度不低于20mm,内墙抹灰层厚度不低于15mm。
(4)抹灰层分层:外墙抹灰分两层进行,内墙抹灰分一层进行。
(5)抹灰层质量:抹灰层应均匀、牢固,无空鼓、开裂、起皮等现象。
(6)防水层施工:防水层应均匀涂刷,厚度不低于2mm。
三、施工流程1. 准备工作(1)检查施工现场,确保墙体表面平整、干燥、无杂物。
(2)准备所需材料和工具,包括水泥、砂、石膏、抹灰工具等。
2. 墙面处理(1)清洁墙面,去除杂物和浮灰。
(2)用清水湿润墙面,保持基层吸水饱和。
3. 抹灰施工(1)外墙抹灰:先进行一遍底层抹灰,厚度不低于10mm,保持墙面垂直和平整。
底层抹灰后,等待24小时,再进行一遍面层抹灰,厚度不低于10mm。
(2)内墙抹灰:进行一遍抹灰,厚度不低于15mm。
4. 防水层施工(1)在地下室墙体外侧进行防水处理。
(2)将聚合物改性水泥砂浆均匀涂刷在墙体表面,厚度不低于2mm。
5. 完工验收(1)施工完成后,对墙面进行检查,确保抹灰层均匀、牢固,无空鼓、开裂、起皮等现象。
(2)验收合格后,进行清理工作,确保施工现场整洁。
四、安全注意事项1. 施工人员应穿戴好安全防护装备,包括安全帽、口罩、手套等。
抹灰工程施工技术交底标题:抹灰工程施工技术交底引言概述:抹灰工程是建造施工中非常重要的一环,施工技术的掌握直接影响到整体工程质量。
因此,在进行抹灰工程施工前,必须进行技术交底,确保施工人员明确工作要求,提高施工质量。
一、施工工艺要求1.1 确定抹灰层厚度:根据设计要求和实际情况确定抹灰层的厚度,需保证抹灰层的均匀性和稳定性。
1.2 确定抹灰材料:选择适合的抹灰材料,确保其质量符合国家标准,避免浮现质量问题。
1.3 确定施工工艺:确定抹灰的施工工艺,包括涂抹方式、抹平方式、抹灰层的处理等,确保施工步骤清晰明了。
二、施工环境要求2.1 确保施工环境通风良好:抹灰工程需要在通风良好的环境下进行,避免空气污染对施工质量造成影响。
2.2 确保施工环境干燥:抹灰材料需要在干燥的环境下使用,避免水分过多影响抹灰效果。
2.3 确保施工环境整洁:施工现场要保持整洁,避免杂物进入抹灰层,影响抹灰质量。
三、施工工具要求3.1 确保施工工具完整:检查抹灰工具是否完整,包括抹子、抹刀、浆刀等,确保施工过程中无缺失。
3.2 确保施工工具清洁:施工前需清洁抹灰工具,避免杂质影响抹灰质量。
3.3 确保施工工具使用正确:施工人员需熟练掌握抹灰工具的使用方法,避免误操作导致施工质量问题。
四、施工质量要求4.1 确保抹灰层平整:抹灰工程施工过程中要保证抹灰层平整,避免浮现凹凸不平的情况。
4.2 确保抹灰层密实:抹灰层需要密实,避免浮现空鼓、开裂等质量问题。
4.3 确保抹灰层光滑:抹灰层需要保持光滑,避免浮现粗糙、不均匀的情况。
五、施工验收要求5.1 施工完成后进行验收:抹灰工程完成后需进行验收,确保施工质量符合要求。
5.2 修补不合格部份:如发现抹灰质量不符合要求的部份,需及时进行修补,保证整体工程质量。
5.3 完成施工记录:完成抹灰工程后需做好施工记录,包括施工人员、施工日期、施工质量等信息,作为工程质量的依据。
通过以上技术交底,抹灰工程施工人员能够清晰了解施工要求,提高施工质量,确保整体工程质量。
地下室抹灰工程技术交底引言概述:地下室抹灰工程是建造施工中非常重要的环节,它直接关系到地下室的使用寿命和质量。
因此,对于地下室抹灰工程技术的交底显得尤其重要。
本文将从抹灰工程的准备工作、施工工艺、质量控制、材料选用和安全注意事项五个大点进行详细阐述。
正文内容:1. 抹灰工程的准备工作1.1 地下室抹灰前的基础处理在进行地下室抹灰工程之前,首先要对地下室的基础进行处理。
包括清理基础表面的杂物和尘土,确保基础表面光洁平整。
1.2 基础墙面的处理对于基础墙面,需要进行清理和修补工作。
清理墙面上的油污、灰尘和杂物,并修补墙面上的裂缝和凹洞,确保墙面平整。
1.3 抹灰工具和材料的准备在进行抹灰工程之前,需要准备好抹灰工具和材料。
包括抹灰刀、抹灰板、水泥、砂浆等。
确保工具和材料的质量良好,并做好储存和保养工作。
2. 施工工艺2.1 抹灰工艺的选择地下室抹灰工艺有多种选择,包括机械抹灰和手工抹灰。
根据具体情况选择合适的抹灰工艺,确保施工效果和质量。
2.2 抹灰层的厚度控制抹灰层的厚度控制是抹灰工程中的关键环节。
根据设计要求和实际情况,合理控制抹灰层的厚度,确保施工质量。
2.3 抹灰工艺的施工顺序在进行地下室抹灰工程时,需要按照一定的施工顺序进行。
普通情况下,先进行墙面抹灰,再进行顶板抹灰。
确保施工工艺的顺序合理,避免施工过程中的问题。
3. 质量控制3.1 抹灰层的密实度控制抹灰层的密实度直接关系到地下室的使用寿命和质量。
在进行抹灰工程时,需要控制抹灰层的密实度,确保墙面平整、坚固。
3.2 抹灰层的平整度控制地下室抹灰工程中,墙面的平整度是非常重要的。
通过使用合适的工具和施工技术,控制抹灰层的平整度,确保墙面平整度符合设计要求。
3.3 抹灰层的强度控制地下室抹灰层的强度是保证地下室使用寿命和质量的关键因素。
通过合适的材料选用和施工工艺,控制抹灰层的强度,确保地下室的结构安全可靠。
4. 材料选用4.1 水泥的选用在地下室抹灰工程中,水泥是常用的材料之一。
抹灰技术交底记录抹灰是建筑施工过程中非常重要的一项技术工作,它不仅能够保护墙体不受外界环境的侵蚀,还能够美化建筑外观。
本文将对抹灰技术进行详细的交底记录,包括施工流程、操作要点、注意事项等内容。
一、施工流程:1.墙体准备:在进行抹灰工程之前,首先要确保墙体表面干净、平整且无杂物。
如有墙面不平整之处,需进行找平处理。
2.安装抹灰石膏板:在墙体表面按照施工要求安装石膏板,利用螺丝将其固定在墙体上。
3.石膏胶固定:使用石膏胶将石膏板与墙体牢固地粘接在一起,以提高整体的稳定性。
4.涂抹石膏砂浆:使用抹刀将石膏砂浆均匀地涂抹在墙体表面,厚度一般为5-10毫米。
5.抹面砂浆施工:在石膏砂浆未完全干燥之前,进行抹面砂浆施工。
将抹面砂浆均匀涂抹在墙体表面,厚度一般为3-5毫米。
6.抹面处理:用木梳将墙面表面进行处理,使其表面更加平整细腻。
7.打磨处理:对抹面处理干燥后的墙面,使用砂纸或砂布进行打磨,以排除表面的毛刺和不平整。
二、操作要点:1.搅拌石膏砂浆:在搅拌石膏砂浆时,需根据实际情况添加适量的水,搅拌均匀至砂浆具备一定流动性。
2.施工方法:将砂浆均匀地涂抹在墙体表面上,利用抹刀进行刮平,以保证墙面的平整度。
3.施工厚度:抹灰的厚度应根据实际情况进行调整,一般不超过10毫米,厚度过大会导致墙体不平整。
4.抹面处理:用木梳对墙面进行处理时,需要注意力度的掌握,过重的力度会使墙面产生划痕,过轻的力度则无法将墙面处理到位。
三、注意事项:1.材料验收:在进行抹灰施工前,要对施工材料进行验收,确保其质量符合标准要求。
2.环境控制:施工过程中需控制好室内环境的温度和湿度,以避免石膏砂浆的干燥时间过长或过短,影响施工质量。
3.工具使用:使用抹刀、木梳等工具时,要保证其清洁无杂质,以免对墙面造成污染。
4.施工顺序:在进行抹面处理时,需按照先上墙再下墙的顺序进行操作,以确保墙面的整体效果一致。
5.施工质量:施工过程中要认真把握施工质量,确保墙面平整流畅、无划痕和脱层现象。
地下室装修抹灰技术措施一、地下室装修抹灰设计要求:1、内墙:水泥砂浆抹面,刷白色防水涂料二度2、地面:停车区水泥地面做法详见苏J9501—2/3,水泥砂浆添加地面防尘密封剂。
机房及其他为地砖地面,做法详见苏J9501—11/3。
3、顶棚、顶板下直接刷白色防水涂料二度4、进排风机房的内墙、顶棚作吸音处理,做法详见苏J9501—29/55、楼梯、扶手、卫生间装修参上部华森建筑设计图纸。
二、施工操作工艺1、工艺流程:基底处理阴阳角找方做灰饼、设置标筋分层赶平、修整、表面压平并拉出细毛。
2、地下室砼面的基层处理,先进行清除油污、隔离剂、表面浮浆,凿去凸出部位,补上凹进孔洞,修补棱角观方,再对基层采用界面剂喷涂处理。
3、砖墙面的基层处理,修补孔洞,清除废余砂浆和灰尘,并修补棱角观方。
4、做灰饼设置标筋,套方找规矩做好后做灰饼。
操作时先贴上灰饼再贴下灰饼,选择好灰饼的准确位置,再用靠尺板找好垂直与平整。
灰饼用1︰3水泥砂浆根据墙面高度、宽度而定冲筋根数,一般间距不大于2米,在上下灰饼之间做宽约30—50mm左右的灰浆带,并以上下灰饼为准,用刮尺推刮平,与阴阳角的水平标筋连接并相互垂直。
5、分层赶平、修整、表面压平并用海绵方块搓拉出细毛面。
6、抹灰厚度控制,第一遍12厚1︰3水泥砂浆秣压实,找底扫毛或划出纹道。
第二遍8厚1︰2.5水泥砂浆罩面。
7、砖墙体在抹灰前应充分浇洒水使砖体湿润,并对底层灰分二次抹压扫毛,第一次灰压抹扫毛后待五—六成干时抹第二次灰浆,再隔一天后进行罩面,先用木槎槎平,再用铁抹子揉实压光并随时用海棉块轻拉出细毛面。
8、对完成抹灰面在24小时后必须浇洒水养护。
9、正确计量,严格控制抹灰砂浆的配合比和稠度。
水泥砂浆应控制在初凝之前用完。
三、地下室水泥地面的做法1、清理基层C15砼1%找坡20厚1︰2水泥砂浆压实抹光。
2、在地下室内墙抹灰完成后,对地板面进行彻底的清理冲洗干净,并按设计的集水坑坡向按1%的坡度做好控制标高的灰饼,在浇筑C15砼找坡时必须严格控制坡度方向,严防表面积水现象。
