建筑工程施工质量过程控制及验收程序(GB50300-2001)、建筑工程施工质量应按下列要求进行验收:建筑工程质量应符合本标准和相关专业验收规范的规定。
建筑工程施工应符合工程勘察、设计文件的要求。
参加工程施工质量验收的各方人员应具备规定的资格。
工程质量的验收均应在施工单位自行检查评定的基础上进行。
隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。
涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。
检验批的质量应按主控项目和一般项目验收。
对涉及结构安全和使用功能的重要分部工程应进行抽样检测。
承担见证取样检测及有关结构安全检测的单位应具有相应资质。
工程的观感质量应由验收人员通过现场检查,并应共同确认。
、建筑工程应按下列规定进行施工质量控制:建筑工程采用的主要材料、半成品、成品、建筑构配件、器具和设备应进行现场验收。
凡涉及安全、功能的有关产品,应按各专业工程质量验收规范规定进行复验,并应经监理工程师(建设单位技术负责人)检查认可。
各工序应按施工技术标准进行质量控制,每道工序完成后,应进行检查。
相关各专业工种之间,应进行交接检验,并形成记录。
并经监理工程师(建设单位技术负责人)检查认可。
、术语主控项目:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。
一般项目:除主控项目以外的检验项目。
建筑工程:为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。
建筑工程质量:反映建筑工程满足相关标准规定或合同约定的要求,包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显的隐含能力的特性总和。
验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。
进场验收:对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。

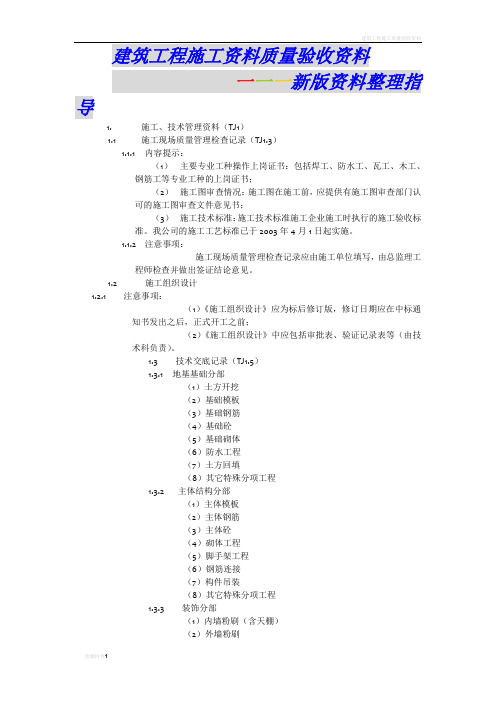

建筑工程施工资料质量验收资料一一一新版资料整理指导1.施工、技术管理资料(TJ1)1.1施工现场质量管理检查记录(TJ1.3)1.1.1内容提示:(1)主要专业工种操作上岗证书:包括焊工、防水工、瓦工、木工、钢筋工等专业工种的上岗证书;(2)施工图审查情况:施工图在施工前,应提供有施工图审查部门认可的施工图审查文件意见书;(3)施工技术标准:施工技术标准施工企业施工时执行的施工验收标准。
我公司的施工工艺标准已于2003年4月1日起实施。
1.1.2注意事项:施工现场质量管理检查记录应由施工单位填写,由总监理工程师检查并做出签证结论意见。
1.2施工组织设计1.2.1注意事项:(1)《施工组织设计》应为标后修订版,修订日期应在中标通知书发出之后,正式开工之前;(2)《施工组织设计》中应包括审批表、验证记录表等(由技术科负责)。
1.3技术交底记录(TJ1.5)1.3.1 地基基础分部(1)土方开挖(2)基础模板(3)基础钢筋(4)基础砼(5)基础砌体(6)防水工程(7)土方回填(8)其它特殊分项工程1.3.2 主体结构分部(1)主体模板(2)主体钢筋(3)主体砼(4)砌体工程(5)脚手架工程(6)钢筋连接(7)构件吊装(8)其它特殊分项工程1.3.3装饰分部(1)内墙粉刷(含天棚)(2)外墙粉刷(3)内墙饰面(4)外墙饰面(5)天棚吊顶(含骨架和罩面板)(6)细木制品(7)油漆(8)玻璃(9)涂料(含喷涂等)(10)整体楼地面(如水泥、水磨石楼地面等)(11)板块楼地面(如地砖、花岗石楼地面等)(12)木质楼地面(13)木门、窗安装(14)钢门窗安装(15)铝合金门窗安装(16)塑钢门窗安装(17)玻璃幕墙工程(18)其它特殊分项工程1.3.4屋面工程分部(1)屋面找平层(含找坡)(2)保温层(含排气槽)(3)防水层(含隔气层)(4)上人屋面细石砼(5)上人屋面缸(地)砖铺设(6)其它特殊分项工程1.3.5 注意事项:(1)技术交底应有针对性,不能敷衍了事;(2)技术交底必须在施工前完成;(3)技术交底参加人员必须原人签字,不可代签;(4)技术交底主要内容应为:施工范围、工艺要求、操作步骤、采用的材料及有关要求、注意施工机具设备、质量控制要求及相关注意事项(可参考本公司的施工工艺标准)。
建筑工程施工质量验收程序及要求图文并茂质量验收的过程施工质量的自检和评定建筑工程的实际施工质量是在施工单位的具体操作中形成的,检查验收只是对其质量状况的一种反映。
验收实际上只是通过资料汇集和抽查进行的复核而已。
施工中真正大量的检查是施工单位以自检的形式进行,并以评定的方式给出质量状态的结果。
因此施工单位的自检和评定是检验批验收的基础。
新的标准规范虽强调以验收为主,但不意味降低施工单位在质量控制中的作用。
相反,施工单位的自检评定结果是实际验收的依据。
施工单位自检的三个层次前二个检查层次是在生产第一线,以班组的非专职检验人员为主体进行的,主要以对施工质量控制的形式进行的。
其虽然不一定有检查的书面材料或记录,但却是真正形成实际质量的关键。
因此加强班组自检是保证施工质量的重要措施。
自检评定“不合格”的产品或施工结果,应返回生产班组返工、返修。
待自检评定合格后才能提交验收。
但如果自检不严密,则也有可能在检验批的检查中通不过验收而返工、返修。
这样,质量缺陷如果产生,可能在生产(施工)单位自检过程中即已发现并交付返修;也可能在检验批检查时发现而返工。
施工质量的缺陷基本上可以消灭在萌芽状态,避免带入施工后期而生成更大范围的损失。
因此,也完全谈不上是什么“死后验尸”了。
后一个检查层次是由非生产基层班组的专职检验人员主导进行的。
其比较客观和公正,检查的内容以施工操作已形成进行。
检查的结果一般要给出评定结论。
只有评定为“合格”的产品或施工结果,才能交由非施工单位的监理(建设)方面加以确认而完成最基础的检验批的验收。
质量验收的条件对于上述第3)项,原标准规范中归入允许偏差项目,并将各种不同项目的量测检查结果混合计算合格点率,以判定合格与否。
这种做法不分主次,容易产生起决定性影响的项目偏差过大而造成质量控制的漏洞。
例如,悬臂构件负弯矩钢筋往往因施工时踩踏移位,屡屡造成倾覆而引发伤亡事故。
如只以尺寸允许偏差的合格点率要求并与其他项目混合检验,显然是不合格的。
建筑工程施工质量验收资料-----------------------作者:-----------------------日期:建筑工程施工质量验收资料(GJ:钢结构工程部分)档号档案馆代号案卷题名编制单位编制日期年月密级保管期限共卷第卷钢结构工程概况GJ1.1复核人:填表人:图纸会审、设计变更、洽商记录汇总 GJ1.2注:设计变更洽商记录附后。
图纸会审、设计变更、洽商记录GJ1.2.1注:内容填不下者可另加附件,临时变更记录附后。
施工组织设计、施工方案审批表GJ1.3技术交底记录 GJ1.4注:本记录一式两份,一份交接受交底人,一份存档。
施工记录 GJ1.5焊接材料的烘焙记录GJ1.5.1施工日志GJ1.5.2焊工合格证汇总表GJ1.6钢结构工程质量控制资料核查表GJ1.7有关安全及功能检验和见证检测项目检查记录GJ1.8钢结构工程观感质量检查记录GJ1.9质量合格证明文件、检测报告、复试报告汇总表GJ统表1 (通用表格)项目经理:质检员:监理工程师:钢构件进场验收记录汇总表GJ2.2.1工程名称:钢构件合格证汇总表GJ2.2.2注:各类构件合格证附后。
检查记录 GJ2.3.1(通用表)其他检验项目的检测报告及隐蔽工程项目检查验收记录汇总表GJ2.4注:各批构件进场验收记录附后。
隐蔽工程检查验收记录钢结构子分部工程质量验收记录GJ3.0___________分项工程质量验收记录TJ统表2钢构件焊接分项工程检验批质量验收记录 GJ3.1续表GJ3.1钢结构焊钉焊接分项工程检验批质量验收记录GJ3.2钢结构(普通紧固件连接)分项工程检验批质量验收记录GJ3.3钢结构(高强螺栓连接)分项工程检验批质量验收记录GJ3.4钢结构(零件及部件加工)分项工程检验批质量验收记录 GJ3.5续表GJ3.5钢结构(构件组装)分项工程检验批质量验收记录 GJ3.6钢结构组装分项工程检验批中有关允许偏差检查记录 GJ3.6.1续表GJ3.6.1-1续表GJ3.6.1-2续表GJ3.6.1-3钢构件预拼装分项工程检验批质量验收记录 GJ3.7单层钢结构安装分项工程检验批质量验收记录 GJ3.8单层钢结构安装分项工程有关允许偏差验收记录 GJ3.8.1工程名称:检验批部位:续表3.8.1多层及高层钢结构安装分项工程检验批质量验收记录 GJ3.9多层及高层钢结构安装分项工程有关允许偏差验收记录 GJ3.9.1工程名称:检验批部位:续表GJ3.9.1钢结构网架结构安装分项工程检验批质量验收记录 GJ3.10钢结构网架结构安装分项工程有关允许偏差验收记录 GJ3.10.1压型金属板安装分项工程检验批质量验收记录 GJ3.11压型金属板安装分项工程检验批有关允许偏差记录 GJ3.11.1钢结构(防腐涂料涂装)分项工程检验批质量验收记录 GJ3.12钢结构(防火涂料涂装)分项工程检验批质量验收记录 GJ3.13钢结构工程竣工验收文件一、钢结构工程竣工图纸及设计相关文件二、施工现场质量管理检查记录三、有关安全及功能的检验和见证检测项目检查记录四、有关感观质量检验项目检查记录五、分部工程所含各分项工程质量验收记录六、分项工程所含各检验批质量验收记录七、强制性条文检验项目检查记录及证明文件八、隐蔽工程检验项目检查验收记录九、原材料、成品质量合格证明文件、中文标志及性能检测报告十、不合格项的处理记录及验收记录十一、重大质量、技术问题实施方案及验收记录十二、其他有关文件和记录十三、焊工证书十四、工程概况钢结构制作(安装)焊接工程检验批质量验收记录表 GB50205-2001。
建筑工程施工质量验收规范〔摘要〕一.地基与基础工程:1.灰土地基质量检验标准:石灰粒径<5mm;土有机含量<5%;土颗粒粒径<15mm;含水量〔与设计要求比较〕土2%;分层厚度偏差:土50mm;2.砂石地基质量检验标准:砂石料有机质含量<5%;砂石料含泥量<5%;石料粒径<100mm;含水量土2%;分层厚度土50mm;3.土工合成材料地基检验标准:〔以100m2为一批,每批抽查5%;〕主控项目:土工合成材料强度<5%;延伸率<3%;〔夹具拉伸〕一般项目:土工合成材料搭接长度<300mm;土石料有机质<5%;层面平整度<20mm;每层铺设厚度土25mm;4. 灰土最大虚铺厚度:用石夯、木夯〔夯重40~80kg;落距400~500mm〕时,厚度200~250mm;用蛙式夯或柴油打夯机〔轻型〕厚度200~250mm;双轮压路机〔机重6~10T〕厚度200~300mm;5.砂和砂石地基:〔原材料宜用中、粗砂、铄砂、碎石、卵石、石肖。
细砂应掺25%~35%碎石或卵石〕。
砂和砂石地基每层铺筑厚度及最优含水量:a.平振法〔平板振动器〕铺厚200~250mm;含水量15%~20%;b.插振法:振捣器插入深度,含水量饱和,振完所留孔洞用砂填实。
c.水撼法:每层铺厚250mm;含水量饱和;〈1〉注水高度超铺厚层面。
〈2〉用钢叉摇撼捣实,插入点间距为100mm;〈3〉钢叉分4齿,齿的间距80mm,长300mm,木柄长90mm;d.夯实法:每层厚150~200mm;含水量8~12%;〔木夯或机夯〕e.碾压法:每层厚250~350mm;含水量8~12%;〔6~12T压路机〕6.材料试验与检验〔取样〕:a. 生石灰及石灰粉100t, 灰膏200t;b.砂、碎石400m3或600t; c.回填土:基坑50m2~100m2取一个点〔每层〕,基槽每10~20m 取一点,每独立基础下取一点;d.场地平整400m2取一点;7.桩基础:〈1〉桩的放样允许偏差:群桩20mm,单排桩10mm;〈2〉预制桩〔钢桩〕桩位的允许偏差:A.盖有基础梁的桩:a.垂直基础梁的中心线:100mm+0.01H;b.沿基础梁的中心线:150mm+0.01H〔H为施工现场地面标高与桩顶设计标高的距离〕;B.桩数为1~3根桩基中的桩:100mm;C.桩数为4~16根桩基中的桩:1/2桩经或边长;D.桩数大于16根桩基中的桩:a.最外边的桩:1/3桩经或边长;b.中间桩:1/2桩经或边长;〈3〉桩顶标高要比设计标高高出0.5m;每浇筑50m3必须有一组试件,小于50m3的桩每根桩必须有一组试件;〈4〉灌注桩的平面位置和垂直度的允许偏差:〔A.〕桩经允许偏差:a.泥浆护壁灌注桩:D<1000mm 土50mm,D>1000mm 土50mm; b.套管成孔灌注桩:D<500mm –20mm, D>500mm--20mm; c.干成孔灌注桩--20mm;〔B〕垂直度允许偏差:<1% ;〔C〕桩位允许偏差〔1~3根、单排桩基垂直于中心线方向和群桩基础的边桩〕:a.泥浆护壁D<1000mm: D/6,且不大100mm; D>1000mm:100+0.01H; b.套管成孔D<500mm:70mm,D>500mm:100mm;c.干成孔灌注桩:70mm;〈5〉混凝土灌注桩钢筋笼质量检验标准〔允许偏差〕:a.主筋间距土10mm; b.长度:土100mm; c. 箍筋间距:土20mm; d.直径土10mm;〈6〉混凝土灌注桩允许偏差:a.孔深+300mm;b.泥浆比重1.15~1.20〔用比重计测,清孔后在距孔底500mm处取样〕;c.沉渣厚度:端承桩<50mm,摩擦桩<150mm〔用沉渣仪或重锤测量〕;d.混凝土坍落度:水下灌注160~220mm,干施工70~100mm;e.钢筋笼安装深度土100mm; f.桩顶标高+30mm,--50mm〔水准仪,需扣除桩顶浮浆层及劣质桩体〕;g.桩经,用井经仪或超声波检测。
