抹建筑石膏作业指导书
- 格式:doc
- 大小:22.50 KB
- 文档页数:2
石膏抹灰施工要点方案
1. 施工准备
- 确保施工区域清洁整齐,清除杂物和尘土。
- 检查墙体和天花板的平整度,修复任何不平整或损坏的表面。
- 准备好所需的石膏抹灰材料和工具,包括石膏粉、水泥、砂浆、抹刀等。
2. 预处理
- 如果墙面有明显的污渍、油渍或旧漆,需要进行清洗和处理,以确保石膏粘附良好。
- 对于墙体的空洞或裂缝,使用合适的填充物进行修补。
3. 石膏抹灰施工步骤
1. 水泥砂浆底层:将水泥和砂浆按适当比例混合,涂抹在墙体
表面,厚度约为5mm。
2. 第一层石膏抹灰:等水泥砂浆底层干燥后,使用抹刀将石膏
抹灰料均匀涂抹在墙面上,厚度约为10mm。
3. 第二层石膏抹灰:待第一层石膏抹灰完全干燥后,使用抹刀
将第二层石膏抹灰料涂抹在墙面上,厚度约为5mm。
4. 抹平和修整:使用抹刀将石膏抹灰表面抹平,并修整任何不平整的位置。
5. 干燥和硬化:石膏抹灰需要充分干燥和硬化,通常需要2-3天的时间。
在此期间避免触碰和施工。
4. 整理和清洁
- 抹灰完成后,清理施工现场,清除杂物和残留物。
- 对抹灰表面进行必要的修整和整理,确保表面平整和美观。
5. 注意事项
- 在施工过程中,注意施工环境的通风和保温,避免过度潮湿或干燥的条件。
- 根据具体施工要求,使用适当的石膏抹灰材料和工具。
- 按照施工步骤进行操作,确保施工质量和效果。
- 如有需要,可根据具体情况进行施工方案的调整和优化。
以上是石膏抹灰施工的要点方案,请参考施工过程中的相关规范和指南进行具体操作。
石膏抹灰施工技术方案
1. 施工准备
- 准备好所需的石膏材料、工具和设备。
- 清洁墙面,确保墙面干净平整。
2. 石膏材料的配制
- 按照石膏材料使用说明书的要求,正确配制石膏。
- 添加适量的清水并充分搅拌,使石膏变成均匀的浆状。
3. 石膏抹灰施工步骤
1. 首先,在墙壁上涂抹一层薄薄的石膏。
2. 然后,将墙面分成一块一块小区域,以便更好地控制施工过程。
3. 用抹刀将石膏均匀地抹在墙面上,并注意保持厚度的一致性。
4. 抹灰时,需要根据施工要求使用适当的施工方法,如垂直抹灰、水平抹灰或斜抹灰。
5. 在抹灰过程中,可以使用抹刀来修正不平整的地方,使墙面
更加平整。
6. 等待石膏干燥,并进行下一层抹灰,直到达到所需的厚度。
4. 施工要点
- 控制石膏的用量,避免浪费。
- 抹灰过程中,注意保持施工地区的清洁,及时清理碎屑和残渣。
- 在施工过程中,及时进行质量检查,并修复可能存在的问题。
5. 完工后的处理
- 抹灰完工后,将工具和设备清洗干净,并储存好。
- 清理施工现场,将废弃的材料和垃圾清理干净。
以上是关于石膏抹灰施工技术方案的简要介绍。
具体的施工步
骤和方法应根据具体情况和要求进行调整和执行。
在施工过程中,
务必遵守相关的安全规范,并保证施工质量。
参考资料。

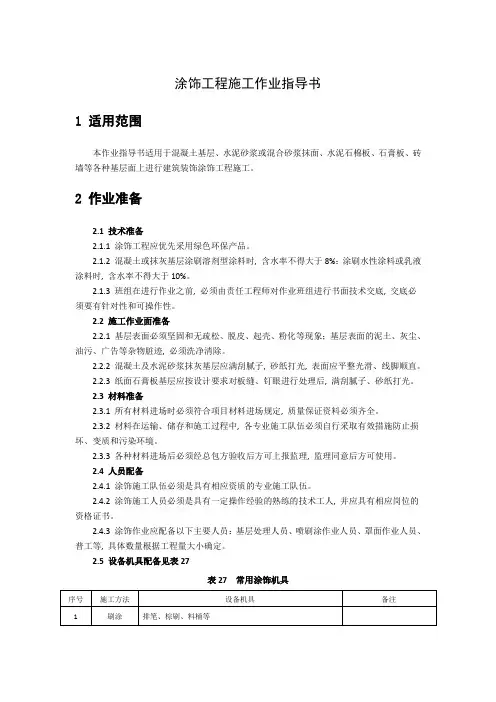

涂饰工程施工作业指导书1 适用范围本作业指导书适用于混凝土基层、水泥砂浆或混合砂浆抹面、水泥石棉板、石膏板、砖墙等各种基层面上进行建筑装饰涂饰工程施工。
2 作业准备2.1 技术准备2.1.1 涂饰工程应优先采用绿色环保产品。
2.1.2 混凝土或抹灰基层涂刷溶剂型涂料时, 含水率不得大于8%;涂刷水性涂料或乳液涂料时, 含水率不得大于10%。
2.1.3 班组在进行作业之前, 必须由责任工程师对作业班组进行书面技术交底, 交底必须要有针对性和可操作性。
2.2 施工作业面准备2.2.1 基层表面必须坚固和无疏松、脱皮、起壳、粉化等现象;基层表面的泥土、灰尘、油污、广告等杂物脏迹, 必须洗净清除。
2.2.2 混凝土及水泥砂浆抹灰基层应满刮腻子, 砂纸打光, 表面应平整光滑、线脚顺直。
2.2.3 纸面石膏板基层应按设计要求对板缝、钉眼进行处理后, 满刮腻子、砂纸打光。
2.3 材料准备2.3.1 所有材料进场时必须符合项目材料进场规定, 质量保证资料必须齐全。
2.3.2 材料在运输、储存和施工过程中, 各专业施工队伍必须自行采取有效措施防止损坏、变质和污染环境。
2.3.3 各种材料进场后必须经总包方验收后方可上报监理, 监理同意后方可使用。
2.4 人员配备2.4.1 涂饰施工队伍必须是具有相应资质的专业施工队伍。
2.4.2 涂饰施工人员必须是具有一定操作经验的熟练的技术工人, 并应具有相应岗位的资格证书。
2.4.3 涂饰作业应配备以下主要人员:基层处理人员、喷刷涂作业人员、罩面作业人员、普工等, 具体数量根据工程量大小确定。
2.5 设备机具配备见表27表27 常用涂饰机具3 技术要求3.1 选用涂料的颜色应完全一致, 发现颜色有深浅时, 应分别堆放、储存, 分别使用。
3.2 涂料使用前必须经过充分搅拌, 其工作粘度或稠度, 应保证施涂时不流坠、不显刷纹。
使用过程中亦需不断搅拌并不得任意加水或其它溶液稀释。
3.3 任何一种水性外墙建筑涂料, 在施工过程中, 都不能随意掺水或随意掺加颜料, 也不宜在夜间灯光下施工。
内墙粉刷石膏施工方案一、施工准备1.1材料准备:-石膏粉:根据实际需要购买适量的石膏粉。
-清水:用于调和石膏粉。
-墙体处理剂:用于提高墙体的吸水性,增强石膏粉的附着力。
-墙面腻子:用于修补墙体表面的裂缝和凹凸不平的部分。
1.2工具准备:-打磨机:用于打磨墙体表面,使其光滑平整。
-批灰刀:用于涂抹石膏粉。
-竹刷:用于涂抹墙面处理剂。
-墙刷:用于粉刷石膏墙面。
1.3施工环境:-施工区域要确保通风良好,保持空气流通,以利于石膏的干燥。
-温度要适宜,一般在10-30摄氏度之间。
-避免施工区域受到阳光直射或风力过大的影响。
二、施工步骤2.1墙面处理:-清理墙面:将墙面上的灰尘、污渍等杂物清理干净。
-处理裂缝:对墙面上的裂缝进行填充,使用墙面腻子将裂缝处平整修补。
-处理凹凸不平的部分:使用墙面腻子将凹凸不平的部分填平,使墙面表面平整。
2.2涂抹墙体处理剂:-使用竹刷将墙体处理剂均匀涂抹在墙面上,使墙面增加一层保护层,同时提高石膏的附着力。
2.3调制石膏糊:-按照石膏粉的使用说明,将适量的石膏粉倒入容器中,并慢慢加入清水进行调和。
搅拌均匀,直到糊状。
2.4石膏粉刷:-使用批灰刀,将调好的石膏糊均匀地涂抹在墙面上,一般采用上下、左右交叉涂抹的方式,以保证石膏层的均匀和平整。
- 涂抹过程中,需要注意控制石膏糊的厚度,一般不宜超过3mm。
过厚会导致石膏干燥时间延长,容易开裂。
-涂抹完一层后,需要适当等待,让石膏干燥。
干燥时间一般为6-12小时,具体时间根据石膏粉的说明来定。
2.5打磨墙面:-使用打磨机对石膏墙面进行打磨,使其光滑平整。
-打磨时要注意控制力度和速度,以免磨穿石膏层。
-打磨完毕后,要用清水将墙面清洗干净,以去除磨剂和灰尘。
2.6第二遍石膏粉刷:-重复第2.4和2.5步骤,进行第二遍石膏粉刷和打磨,以进一步提高墙面的光滑度和平整度。
2.7完工处理:-在墙面涂刷完石膏后,可根据需要进行涂料、壁纸等装饰材料的施工。
石膏抹灰施工方案一、施工准备一)材料要求1.水泥:32.5级矿渣水泥或普通硅酸盐水泥。
2.砂:中砂,使用前过5㎜孔径筛子,含泥量不超过3﹪且不含杂质。
3.粉刷石膏:底层粉刷石膏浆料、面层粉刷石膏浆料、粘结石膏、耐水型粉刷石膏。
4.玻璃纤维网格布:A型、B型中碱玻璃纤维网格布。
5.其他材料:混凝土界面剂、胶粘剂、耐水腻子。
二)主要机具:搅拌机、手提搅拌机、手推车、5㎜孔径的筛子、水桶、剪子、滚刷、靠尺、钢卷尺、方尺、金属水平尺、铁锹、托灰板、刮板、铁抹子、木抹子、阴阳角抹子、铁捋子、钢丝刷、扫帚、锤子、錾子等。
(三)作业条件:1.结构工程已完成,经验收合格。
2.抹灰前应检查门窗框的位置是否,与墙体连接是否牢固,埋设的接线盒、电箱、管线、管道是否固定牢靠,连接处缝隙应用水泥砂浆或混合水泥砂浆分层嵌塞密实,若缝隙较大时,应用细石混凝土将缝塞填密实。
铝合金、塑钢等门窗框贴保护膜,其缝隙处理应按要求嵌塞。
3.栏杆、楼梯扶手及其它预埋件安装埋设完毕并验收合格。
4.室内抹灰前屋面防水宜提前完成。
5.根据室内高度和现场情况,提前准备好抹灰高凳或脚手架。
6.脚手架应要分开墙面200~250㎜,搭好脚手板,避免落灰在空中,造成浪掷。
一、操作工艺一)工艺流程墙面清理→弾线→贴踢脚板→粘贴玻纤网布一抹粉刷石膏→做门窗护角等→粘贴B型玻纤网布→刮耐水腻子二)墙面清理1.将墙基体表面的灰尘、污垢和油渍等清算干浄,凡突出墙的混凝土、砂浆块等都必须清除掉2.墙面清理后喷水润湿。
对加气混凝土墙应使用喷雾气反复均匀喷水,使墙吸水达到10m以上,单又不能有明水三)弹线、踢腳板1.依据楼层控制线和吊垂线,弹出抹灰控制线2.如为预制踢板应先粘贴,按掌握线使用胶粘剂将预制踢胍板满粘完毕四)粘贴玻纤网布在不同基层资料的连接出,均先用粘结石膏粘贴A型中碱玻璃纤网格布,基体两侧粘结宽度均不应少于100m;在门窗口阳角应粘贴一层A型中碱玻璃纤维网格布,粘贴每边宽度不少于100m,并在门窗口四角按45斜向加铺一层玻纤网布长400mm,宽度不少于200mm。
抹灰作业指导书抹灰作业指导书(一)抹灰作业是一项重要的建筑装修工作,它能够为墙体提供一层平整、光滑的表面,增强墙面的美观度和耐久性。
本指导书将详细介绍抹灰作业的步骤和注意事项,帮助施工人员正确进行抹灰作业。
一、准备工作1. 材料准备:准备好抹灰砂浆、水泥、石膏粉等材料,并进行适量配比,确保质量合理。
2. 工具准备:准备好抹灰工具,如批刀、砂纸等,保证施工过程顺利进行。
二、施工步骤1. 清理墙面:将墙面上的尘土、杂物清理干净,确保墙面平整、无障碍物。
2. 处理墙面:对墙面上的裂缝、凹洞等进行修补,以保证抹灰的平整性。
3. 制作灰浆:按照砂浆的配比将水泥、石膏粉等材料加水调制成砂浆,搅拌均匀。
4. 开始抹灰:使用批刀将调制好的砂浆均匀涂抹在墙面上,注意力度要均匀、厚度要一致。
5. 整平墙面:用批刀将抹上砂浆的墙面进行整平,力度要适中,刮去多余的砂浆。
6. 打磨墙面:等砂浆干燥后,使用砂纸对墙面进行打磨,使其更加光滑细腻。
三、注意事项1. 安全第一:施工人员需佩戴好安全帽、防尘口罩等个人防护用品,切勿在施工过程中拖拉无关人等。
2. 施工环境:施工现场应保持整洁,减少尘埃和杂物对墙面施工的影响。
3. 抹灰厚度:抹灰厚度应适中,过薄会影响墙面的平整度,过厚易开裂。
4. 注意施工顺序:施工时应从上至下、从左至右进行,确保墙面整体效果协调统一。
5. 控制水量:调制砂浆时要掌握好水量,过多会影响抹灰层的粘结力,过少则会导致墙面不光滑。
6. 砂浆配比:砂浆的配比要合理,若太干会影响施工质量,太湿则易导致开裂。
7. 打磨顺序:打磨时要注意先从粗磨到细磨,逐步提高墙面的光滑程度。
以上是抹灰作业的基本步骤和注意事项,希望能对施工人员在进行抹灰作业时有所帮助。
施工人员在具体操作过程中应严格按照操作规范进行,确保施工质量,提高墙面的美观度和耐久性。
抹灰作业是一项技术性较高的工作,需要施工人员具备一定的专业知识和技能,通过不断的学习和实践提高自身的抹灰技术水平。
抹灰石膏专项施工方案
一、前言
抹灰石膏是建筑工程中常见的施工工序之一,负责修饰和润饰墙体表面,提高墙面平整度和光洁度。
本文将详细介绍抹灰石膏的施工流程、注意事项和质量验收标准,帮助施工人员正确、高效地进行抹灰石膏工程。
二、施工准备
1.材料准备:水泥、砂浆、石膏粉、抹灰工具等;
2.施工工具:抹灰板、抹子、刷子、水平尺等;
3.安全措施:佩戴安全帽、手套,保证工地安全。
三、施工流程
1. 基层处理
1.对墙面进行清理、打磨,确保墙面平整、无浮灰;
2.在墙面上涂刷底漆,增加粘结力。
2. 抹灰石膏
1.把水泥、砂浆、石膏粉按一定比例混合制成石膏砂浆;
2.用抹灰板将石膏砂浆均匀涂抹在墙面上,注意控制厚度和垂直度;
3.用抹子将石膏砂浆压实、光滑,最终形成平整的墙面。
3. 表面处理
1.在石膏还未完全干透时,用刷子对表面进行整理、去毛;
2.确保石膏干燥后,用砂纸打磨表面,增加光洁度。
四、注意事项
1.施工时要注意控制石膏砂浆的比例,避免太干或太稀;
2.注意墙面的厚度和垂直度,保证墙面平整;
3.施工过程中要注意防水防潮,避免石膏受潮影响;
4.工具使用完后要及时清洗,保持工具干净。
五、质量验收标准
1.墙面平整度应符合设计要求,不得有凹凸;
2.墙面光洁度应满足审美要求,无明显毛刺;
3.墙面与地面、天花板交界线应平整、无拐角。
六、结语
抹灰石膏是建筑工程中不可或缺的环节,具有重要的装饰和防护功能。
正确的
施工方法和质量要求是保证工程质量的关键。
希望本文对抹灰石膏的施工有所帮助,提升施工水平,确保工程的质量。
抹建筑石膏作业指导书一、施工准备1、材料⑴水泥:采用325号及以上的普通硅酸盐水泥或矿渣硅酸盐水泥。
⑵中砂:应过筛。
⑶粘土。
⑷石膏粉:乙级建筑石膏,细度要求通过4900孔/cm2,筛余量不大于10%。
⑸硼砂或牛皮胶,柠檬酸等缓凝剂。
2、作业条件⑴底层抹灰已经完成并已干燥。
⑵罩面石膏灰不得涂抹在水泥砂浆层上。
其余与墙面抹纸筋灰、石灰砂浆同。
二、工艺流程基层处理→套方、吊直、做灰饼及冲筋→抹底层砂浆→第一遍抹石膏灰面层→第二遍抹石膏灰面层三、操作工艺1、基层处理、吊直套方、打墩、墙面冲筋,抹底层灰等工序与墙面抹纸筋灰、石灰砂浆基本相同。
与墙面抹纸筋灰和石灰砂浆相比较,底层应平整稍粗,不得有明显的凹凸坑陷痕迹。
**省第三建筑工程公司作业指导书 2 2、石膏灰配制:罩面石膏灰应掺入缓凝剂,如硼砂或牛皮胶、柠檬酸等。
缓凝剂掺入量应由试验确定,一般控制在15~20min内凝结。
当掺入硼砂时,先将硼砂与水搅拌均匀,随后按配合比加入石膏粉,随加随拌至均匀为止。
当掺入牛皮胶时,要先按比例将牛皮胶加水后加热熬制,待牛皮胶完全溶解后再按规定比例加入石膏粉拌匀使用。
石膏浆应随拌随抹,应注意控制每次拌制的数量不要太多。
施工时最好先估算每个抹灰面大约需要的石膏浆量,按配合比要求计算出每次投料数量后才进行拌制。
以利于操作和保证质量,减少返工损失。
抹石膏灰罩面层:石膏灰罩面层厚度不得大于2mm。
涂沫时应分两遍连续进行,第一遍应涂抹在干燥的中层上,在其未“收水”时即应进行第二遍涂抹,并即用灰匙赶平压光至表面密实光滑。
每个抹灰面应一次完成,不留接槎。
已经凝结的石膏面层不得再湿水翻磨。
抹灰石膏(粉刷石膏)施工指导上海可耐建筑节能科技有限公司抹灰前准备预留的洞口必须事先留出。
室内墙面,柱面和门洞的阳角做法符合设计要求。
对已完成的产品进行防护:门窗可利用木版条或塑料胶纸防护;楼地面使用塑料布等进行防护;已安装的管道,防火箱,电器开关箱,线盒,预埋件和设备,栏杆,扶手等使用塑料布等进行防护。
基层处理:应对基层表面的灰层,污垢,油污等清理干净。
基层上凸凹部分和非预留孔洞等缺陷,应用同类材料处理平整牢固。
门窗框与边缝处采用规定材料填实。
提前对基层洒水湿润,抹灰时不得有明水。
吸水率比较大的墙体可先抹一层建筑胶水。
料浆制备:石膏砂浆物料混合比例应合适,推荐参照建议配合比。
一次投料量应在规定的时间内用完。
初凝后料浆不得再次加水搅拌使用。
先将水倒入搅拌桶,再倒入灰料,搅拌2~5分钟,使料浆达到合适的稠度,静置5分钟后再进行第二次搅拌后使用。
手工抹灰操作工艺:施工准备-基层处理-墙面贴饼冲筋-墙面均匀适量洒水-制备料浆-料浆刮抹上墙-刮平-压实压光-检查验收:施工前应先标筋。
层高3米以下设横筋2道,竖筋间距为1.5米左右,筋宽30~50毫米。
抹灰厚度应由建筑设计规定。
抹灰厚度为5~20毫米,先BZD2型底层粉刷石膏砂浆打底,再用BZM型面层粉刷石膏罩面。
抹灰厚度超过8毫米时,应分层施工,每层厚度控制在8毫米内,待上一层料浆终凝后再抹下一层。
第一层为粘结层,因此铁抹子不能多次回抹以免造成料浆位移形成空股起壳。
用手指轻压无明显痕迹表明已终凝。
抹灰时用灰板和抹子将料浆抹在墙上。
观察砂浆表面略收干时,用H型尺或刮板紧帖标筋刮平压实,做到墙面平直。
如果表面要进行压光,应在料浆终凝前进行。
抹灰过程中清理的落地灰及修理过程中刮搓下来的料浆不得回收再使用。
抹灰使用的工具和机械再作业完成后应及时清洗干净。
施工完毕的墙面应避免磕碰及水冲浸泡,并保持室内通风。
注意事项每次拌料量应按抹灰面积所需要的量,不宜过多,要做到勤拌勤用。
粉刷石膏工程作业指导书1、适用范围1.1 用于混凝土墙面、加气混凝土砌块墙面等各类基底的底层和面层抹灰。
1.2 不宜使用在湿度较大的空间(如地下室、卫生间和厨房的墙面)。
同时,也不宜于做粘结墙面的瓷砖。
2、施工准备2.1材料2.1.1粉刷石膏:采用粉刷石膏应有合格证和实验报告。
1、 2.1.2施工材料水灰比的控制材料名称工程部位面层粉刷石膏底层粉刷石膏水粉刷石膏水粉刷石膏顶棚0.4 1 0.2 1墙体混凝土墙面0.42 1 0.64 1 加气砼墙面0.52 1 0.70 1 石膏板0.42 1 0.64 12.2机具设备搅拌器、刮板、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。
2.3作业条件2.3.1抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后施工。
2.3.2抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。
2.3.3室内抹灰之前,宜先做好屋面防水及室内必要的封闭保温工作。
2.3.4抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体联结是否牢固。
对连接处的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实。
若缝隙较大时,应在水泥砂浆中掺细石子;水泥混合砂浆种掺少量麻刀嵌塞,使其塞缝严实。
铝合金门窗及塑料门窗框与墙体之间的缝隙,应按设计要求嵌填。
2.3.5混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。
2.3.6抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
2.1.7粉刷石膏的应用范围及技术指标: 分类项目单位加气混凝土砼块 专用型粉刷石膏 混凝土面 专用型粉刷石膏 可操作时间min ≥50 ≥50 初凝时间min ≥60 ≥60 终凝时间min ≤240 ≤120 3、操作工艺3.1工艺流程:3.2混凝土、砖墙墙面抹粉刷石膏:3.2.1.基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。

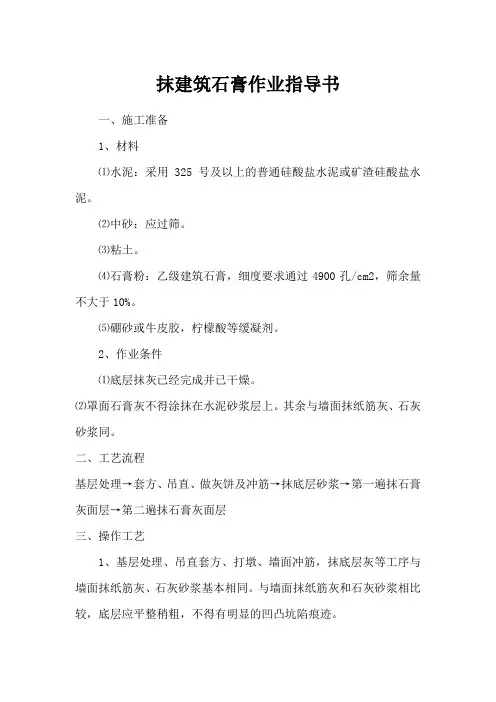

抹建筑石膏作业指导书
一、施工准备
1、材料
⑴水泥:采用325号及以上的普通硅酸盐水泥或矿渣硅酸盐水泥。
⑵中砂:应过筛。
⑶粘土。
⑷石膏粉:乙级建筑石膏,细度要求通过4900孔/cm2,筛余量不大于10%。
⑸硼砂或牛皮胶,柠檬酸等缓凝剂。
2、作业条件
⑴底层抹灰已经完成并已干燥。
⑵罩面石膏灰不得涂抹在水泥砂浆层上。
其余与墙面抹纸筋灰、石灰砂浆同。
二、工艺流程
基层处理→套方、吊直、做灰饼及冲筋→抹底层砂浆→第一遍抹石膏灰面层→第二遍抹石膏灰面层
三、操作工艺
1、基层处理、吊直套方、打墩、墙面冲筋,抹底层灰等工序与墙面抹纸筋灰、石灰砂浆基本相同。
与墙面抹纸筋灰和石灰砂浆相比较,底层应平整稍粗,不得有明显的凹凸坑陷痕迹。
**省第三建筑工程公司作业指导书 2 2、石膏灰配制:罩面石膏灰应掺入缓凝剂,如硼砂或牛皮胶、柠檬酸等。
缓凝剂掺入量应由试验确定,一般控制在15~20min内凝结。
当掺入硼砂时,先将硼砂与水搅拌均匀,随后按配合比加入石膏粉,随加随拌至均匀为止。
当掺入牛皮胶时,要先按比例将牛皮胶加水后加热熬制,待牛皮胶完全溶解后再按规定比例加入石膏粉拌匀使用。
石膏浆应随拌随抹,应注意控制每次拌制的数量不要太多。
施工时最好先估算每个抹灰面大约需要的石膏浆量,按配合比要求计算出每次投料数量后才进行拌制。
以利于操作和保证质量,减少返工损失。
抹石膏灰罩面层:石膏灰罩面层厚度不得大于2mm。
涂沫时应分两遍连续进行,第一遍应涂抹在干燥的中层上,在其未“收水”时即应进行第二遍涂抹,并即用灰匙赶平压光至表面密实光滑。
每个抹灰面应一次完成,不留接槎。
已经凝结的石膏面层不得再湿水翻磨。
