锁扣圈梁
- 格式:xls
- 大小:440.50 KB
- 文档页数:5
竖井施工工序
2号涵洞竖井施工工序:
1、测量放样,为确保竖井基坑开挖的安全,施工前做好地面排水系统,在基坑
坡顶2m处设置临时排水沟。
2、开挖前先施作钻孔灌注桩,采用C30混凝土圆桩,截面直径1.2m,桩长25m,
间距5.4m或6.2m,嵌岩深度不小于3m。
3、锁扣圈梁施工,为保证结构稳定,在土方挖至圈梁底标高时在周圈土立面上
打设φ22砂浆锚杆,挂设φ8 200×200mm钢筋网片,喷260mm厚C20砼;圈梁钢筋绑扎前,要提前对主筋及箍筋的的形状尺寸进行校正,然后绑扎,立模浇筑C30砼。
4、竖井开挖,采用机械开挖,用钢结构龙门架架设5t电葫芦进行土方垂直运输。
竖井开挖采用从上往下对侧开挖,严禁整体施工,并且侧墙应随开挖随支护,防止侧墙壁坍塌下沉,每循环开挖高度不大于5m。
5、竖井井身施工,锁口圈梁下的井身施工采用φ22锚杆+单层φ8 200×200mm
钢筋网+260mm喷射砼+H180格栅钢架+70cm厚P1、C30钢筋砼进行支护。
6、。
竖井锁口圈梁专项施工方案
一、项目背景
竖井锁口圈梁是工程建设中非常重要的一部分,它承载着竖井结构的重要功能。
为了确保竖井的稳定性和安全性,必须对竖井锁口圈梁进行专项施工方案的制定和实施。
二、施工前准备
在进行竖井锁口圈梁施工之前,必须做好以下准备工作: - 竖井结构的详细设
计图纸 - 施工所需材料和设备的购买和准备 - 施工人员的培训和技术指导 - 安全措
施的制定和执行
三、施工步骤
1. 立柱的测量和标定
在施工现场根据设计图纸的要求,测量和标定出竖井的立柱位置和尺寸。
2. 圈梁的搭建
根据设计要求,搭建竖井锁口圈梁的框架结构,确保其稳固和精准。
3. 混凝土的浇筑
在圈梁框架结构搭建完成后,进行混凝土的浇筑工作,确保圈梁的整体性和承
载力。
4. 圈梁的固定和检查
待混凝土充分凝固后,对圈梁进行固定和检查,确保其符合设计要求和安全标准。
四、施工质量控制
在竖井锁口圈梁施工过程中,必须进行严格的质量控制,包括: - 材料的质量
检验和使用 - 施工工艺的监督和指导 - 现场施工的检查和验收 - 完工后的质量评估
和记录
五、安全措施
竖井锁口圈梁施工过程中,必须严格遵守安全规定,包括: - 施工现场的安全防护 - 施工人员的安全培训和指导 - 施工设备的安全操作和维护 - 紧急情况的处理和报告
六、总结与展望
竖井锁口圈梁施工是一个复杂而重要的工程环节,需要精心设计和严格执行。
只有做好施工方案的制定和实施,才能确保竖井结构的稳定和安全。
希望未来在竖井锁口圈梁施工领域能够有更多的技术创新和实践经验,为工程建设贡献更多的力量。
竖井锁口圈梁施工方案一、工程概况本工程位于地区,竖井深度为xx米,直径为xx米。
竖井施工的目标是为了开采地下资源,因此需要保证竖井的稳定性和安全性。
为此,锁口圈梁作为竖井顶部的防护措施被引入施工方案中。
二、方案设计1.结构设计锁口圈梁采用悬挑式梁结构,由两根长梁和多根短梁组成。
长梁位于竖井上方,用于支撑竖井壁的承重。
短梁位于竖井距离锁口圈内壁约1-2米范围内,用于加固竖井壁和锁口圈之间的结构。
2.材料选用梁的材料应具有足够的抗拉和抗压强度,以承受竖井内部岩石土壤的水平和垂直荷载。
典型的材料包括钢材和混凝土。
其中,钢材常用于梁的构造部分,混凝土可用于填充梁内部的空隙。
3.施工步骤(1)准备工作在竖井施工前,需要对现场进行清理和布置。
清理范围应包括竖井周围的土地和道路。
布置工作站和材料堆放区域,确保施工过程中的顺利进行。
(2)梁的制作与安装根据设计要求,制作长梁和短梁。
长梁应合理分段并预埋固定件,以便后续的安装。
短梁则需要根据实际需要进行预埋固定件的设置。
梁的制作可以在现场或者专门的工厂进行。
制作完成后,将梁的各部分按照设计要求进行组装和焊接,形成完整的梁结构。
(3)梁的安装与固定梁的安装通常分为两个步骤:长梁的安装和短梁的安装。
长梁的安装一般需要使用起重机进行吊装,并由专业人员进行固定。
短梁的安装则需要根据实际情况选择适当的方法,如使用钢丝绳进行吊装和固定。
安装完成后,对所有的固定件进行检查和调整,以确保梁的稳固和牢固。
(4)梁的填充与巩固为了进一步增加梁的稳定性,需要进行填充和巩固工作。
首先,利用泵送设备将混凝土注入梁的空隙中,并进行振实。
注入混凝土的速度和压力应根据实际情况进行调整。
其次,对填充后的混凝土进行养护和固化,通常需要一段时间来确保填充材料达到设计要求的强度。
三、安全措施在竖井锁口圈梁施工过程中,需要严格遵守相关的安全规定和操作规程。
特别需要注意以下几个方面的安全措施:1.对施工人员进行必要的安全培训,提高其安全意识和应对突发情况的能力。
竖井锁口圈梁专项施工方案一、施工准备工作1.编制竖井锁口圈梁施工方案和施工组织设计,并按照相关规定报批。
2.组织施工人员进行施工前的安全教育和技术交底,确保施工人员熟悉施工工艺和操作规程。
二、材料和设备准备1.材料准备:锁口圈、梁体钢筋、混凝土、钢模、钢管等。
2.设备准备:小型起重机、电焊机、电钻、混凝土搅拌机等。
三、施工流程1.准备工作(1)选定竖井锁口圈梁的安装位置,并采取必要的安全措施,如搭建安全围栏和设置警示标志。
(2)清理竖井井口周围的杂物和泥土,确保施工区域整洁。
(3)安装起重机,用于吊装和搬运重物。
2.准备梁体钢筋(1)按照设计要求,计算出梁体所需的钢筋数量和规格,并进行加工。
(2)将加工好的钢筋送至施工现场。
3.安装锁口圈(1)将锁口圈放置在井口处,并调整其位置,确保其与井壁接触紧密。
(2)利用电钻和螺栓将锁口圈固定在竖井口处。
4.建立临时支撑(1)在竖井上方的地面上,搭建临时支撑架,用于支撑钢筋和混凝土浇筑时的工作平台。
(2)确保临时支撑稳固可靠,能够承受浇筑混凝土时的重量。
5.布置梁体钢筋(1)将加工好的梁体钢筋按照设计要求放置在临时支撑上,确保梁体钢筋的高度和间距符合设计要求。
(2)确保梁体钢筋的连接牢固可靠,并进行必要的焊接和捆扎。
6.浇筑混凝土(1)混合配制好的混凝土送至施工现场。
(2)将混凝土倒入竖井锁口圈梁的现场,并使用振动棒进行振动以排除空隙。
(3)确保混凝土的浇筑均匀,同时在浇筑过程中进行充分的密实。
7.完工验收(1)混凝土浇筑完成后,进行养护,保持施工区域的湿润,并防止外界因素对混凝土的影响。
(2)完工后进行验收,检查锁口圈梁的安装和混凝土的浇筑质量,确保符合设计要求和安全标准。
以上是竖井锁口圈梁专项施工方案的主要内容,通过严格按照施工方案进行施工,能够保证竖井的安全性和稳定性。
在施工过程中,需要特别注意施工人员的安全,严禁使用不合格的材料和设备。
目录一、编制说明 (1)二、工程概况 (1)三、施工计划 (2)四施工方案、施工工艺技术 (5)五、施工质量保证措施 (10)六、施工安全保证措施 (9)七、文明施工、环境保护措施 (14)乌鲁木齐市轨道交通2号线一期工程土建施工04合同段竖井锁口圈梁施工方案编制:审核:审批:中铁三局集团与新疆城建(集团)股份联合体乌鲁木齐市轨道交通2号线一期工程土建施工04合同段项目经理部二零一六年十月二日一、编制说明1.1编制依据(1)乌鲁木齐轨道交通2号线04标施工图设计,水文地质情况,沿线地形图;(2)《地下铁道工程施工及验收规范》(GB50299-1999)2003年版;(3)《混凝土结构工程施工质量验收规范》(GB50204-2002)2011年版;(4)《锚杆喷射混凝土支护技术规范》(GB50086-2001);(5)《钢筋焊接及验收规程》(JGJ18-2012);(6)建设部、省市强制性标准及条文;(7)国家及区、市有关地下工程施工的法律、法规及施工规范、验收规范;(8)《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)。
1.2编制原则(1)以优质、高效、安全、低耗为目标,坚持经济、有效、可行的原则。
(2)编制的施工方案有针对性、技术上先进、适用性强的特点。
(3)编制的施工方案安全可靠。
(4)采用ISO9001质量标准全方位控制施工过程。
(5)采用监控系统和信息反馈系统指导施工。
(6)各种技术难题超前进行研究,以预防为主。
精心组织施工,加强施工段安全防护确保行车安全,杜绝事故的发生。
二、工程概况2.1 工程简况九家湾站~乌鲁木齐站区间九家湾站~乌鲁木齐站区间出站后平行兰新铁路向西北方向布设,到达铁路客运站乌鲁木齐站南广场。
区间右线起止里程为YCK20+543.249~YCK21+807.654,总长1264.405m,左线起终点里程:ZCK20+543.249~ZCK21+807.654,短链5.236m,总长1259.169m。
暗挖顶管技术在卵石层中的施工应用暗挖顶管技术在卵石层中的施工应用【摘要】本文主要围绕着暗挖顶管技术展开了分析,首先论述了卵石层顶管穿越的难点,进而结合具体的工程案例分析了暗挖顶管技术在卵石层中的施工应用。
【关键词】暗挖顶管技术;卵石层;应用。
中图分类号:TU7文献标识码:A 一、卵石层顶管的难点管道施工过程中不可防止出现穿越公路、铁路等设施的情况,通常情况下管道穿越等级公路、铁路等采用土压顶管或泥水平衡顶管等常规顶管方式,但是当穿越设施所处的地质条件为卵石层时,采取常规顶管方式存在一定难度:1、在卵石层顶管易产生坍方、塌陷的情况,如处理不当,致使地层变形,道路承载力、稳定性和耐久性下降,从而导致地基下沉、路面沉降,影响车辆的正常、平安通行。
2、在涵管顶进过程中卵石层顶管相比其他地质条件下的摩擦阻力要大,纠偏难度也大;当遇见粒径较大的卵石时会阻碍涵管顶进,遇到该种情况,那么需要将其挖出或进行碎石处理,或者从接收坑进行反向顶进等措施,这样对工期和造价会造成很大的损失,如果措施仍不见效,那么需要废弃重新选择顶管路由。
二、暗挖顶管技术在卵石层中的施工应用大唐煤制天然气管道工程在北京市密云县穿越新建西统路,穿越长度80m,穿越位置距离地面约6.8m,勘查资料显示穿越位置处于卵石层,卵石粒径不超过350mm,但由于实际地质情况无法真正明确判断,粒径大小无法确定,这给顶管穿越带来巨大的隐患。
为了保证道路设施平安并且穿越成功,西统路穿越采用暗挖隧道初支加顶混凝土套管方式施工:暗挖采用一次衬砌,净空尺寸为圆形直径1900mm,顶进套管内径1500mm,暗挖完成后,利用原作业坑顶进钢筋混凝土套管。
1、工作坑施工工作坑支护结构采用钢筋榀架+钢筋网片+锚喷混凝土的倒挂施工支护结构,并在井口处设置闭合的锁口圈梁。

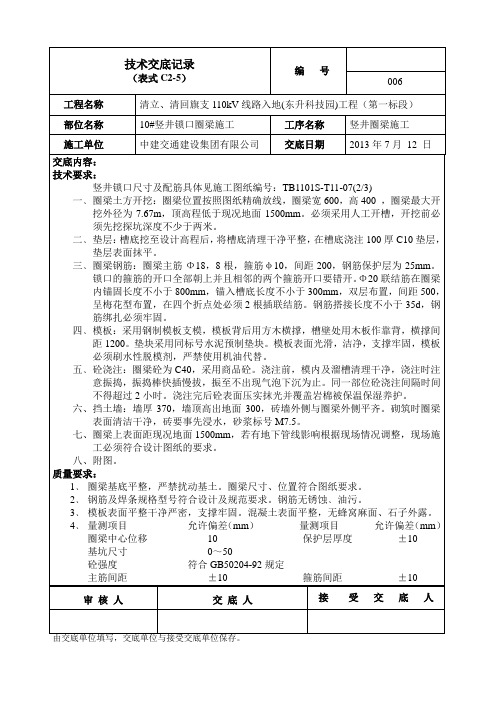

1〕锁口圈梁:锁口圈梁采用C25混凝土结构,断面尺寸为1000×500mm,2〕竖井钢格栅:竖井的锁口圈梁以下采用水平钢格栅(纵向连接筋)+钢筋网片+喷射混凝结构。

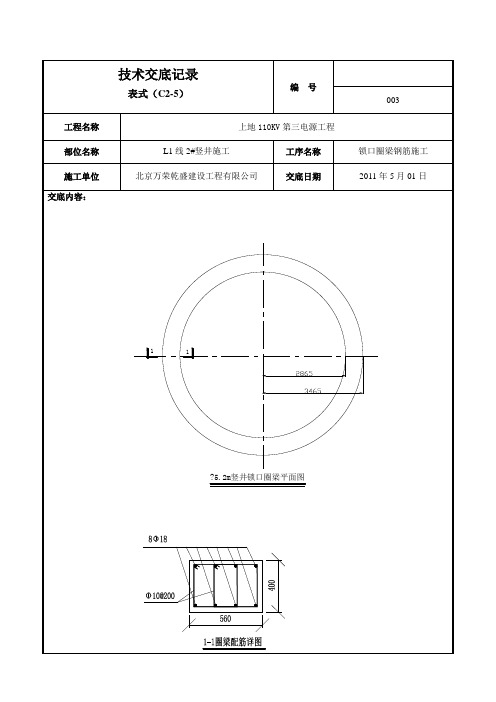

交底内容一、锁口圈尺寸施工竖井锁口圈梁外圈尺寸为10.1m×7.6m,净空尺寸为7.1m×4.6m,见附图。
二、测量放样
测量人员放线打点,经过监理工程师认可后,施工队伍应采用护桩对测量点位进行保护,护桩采用φ12以上钢筋,钢筋下埋深度为20cm,外露部分为5-10cm,并在护桩处设立明显标志,保证护桩不受破坏,护桩平面位置应保证在锁口开挖线1m外,护桩采用直线(包括中线)与对角线距离双控。
三、竖井开挖
锁口开挖前再次确认场地管线情况,然后采用人工开挖方式对锁口圈位置进行土方开挖。
开挖采取自上而下、分层、分段,严禁乱掏乱挖;开挖后的弃渣集中堆放,弃土堆放在距离开挖线1m外,自卸汽车夜间运输至指定地点。
开挖过程中应随时对坑壁进行修整,保证开挖后的基坑尺寸符合设计要求。
四、钢筋加工及安装
1、钢筋加工
钢筋加工应按照交底钢筋大样图进行加工,钢筋半成品应分类存放,并进行标识(型号、使用位置、是否进行检查验收、日期),严禁混放。
钢筋加工允许偏差见表1。
2、钢筋安装
基坑检验合格后施工水泥砂浆垫层,钢筋保护层采用砼垫块,保证钢筋保护层厚度,锁口圈钢筋保护层厚度为35mm,钢筋骨架尺寸符合设计要求,钢筋交叉点全部进行绑扎,不得漏绑。
五、模板安装及模板支架搭设要求
1、锁口圈模板采用大块钢模板,模板支立后净尺寸应符合设计尺寸(4.6×7.1m)要求,相临两块模板接缝高差应不大于2mm。
支架系统采用φ48钢管进行加固,钢管水平间距40cm-60cm,竖向共架设3层,钢管在模板处应顶在板肋上,模板后两道钢管在交叉处应全部采用转卡进行固定,中间交叉部分连接应不少于50%,钢管支架外观应横平竖直,严禁乱撑乱搭。
模板安装完成后要进行安装偏差检验,检验标准见表2。
模板支架尺寸见附图。
2、模板安装应满足下列要求
2.1 模板的接缝严密不应漏浆;
2.2 模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或强度隔离剂;
2.3 浇筑混凝土前,模板内的杂物应清理干净;
3、模板支架搭设应满足下列要求
3.1 模板支架的底脚必须牢固,立杆底座下应铺设垫板,立杆下垫通长5cm×20cm木方。
3.2 模板支架必须设置纵、横向扫地杆。
纵向扫地杆应采用直接扣件固定在距底座下皮不大于200 mm处的立杆上。
横向扫地杆应采用直接扣件固定在紧靠纵向扫地杆下方的立杆上。
审核人交底人接受交底人
施工单位
中铁二十局集团有限公司北京地铁14号线工程土建施工09合同段项目经理部分项工程名称锁口圈梁交底内溶本交底为施工竖井锁口圈梁施工技术交底,包括锁扣圈梁尺寸、开挖、钢筋加工及
安装、模板安装、混凝土浇筑、养护。
单位工程名称
地铁14号线工程永定门外站—安乐林站区间交底时间
交底内容施工单位中铁二十局集团有限公司北京地铁14号线工程土建施工09合同段项目经理部
分项工程名称锁口圈梁交底内溶本交底为施工竖井锁口圈梁施工技术交底,包括锁扣圈梁尺寸、开挖、钢筋加工及
安装、模板安装、混凝土浇筑、养护。
单位工程名称
地铁14号线工程永定门外站—安乐林站区间交底时间3.3 立杆上的对接扣件应交错布置,两个相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm;
3.4 模板支架必须设置纵、横向扫地杆。
3.5 纵向水平杆设于横向水平杆之下,在立杆内侧,并用直角扣件与立杆扣紧。
3.6 主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
六、混凝土浇筑
锁口圈砼采用C30商品砼,浇筑前应对机具设备进行检查,安排经验丰富的专职振捣工作人员进行施工,严禁随意指派人员进行施工,避免漏振。
砼浇筑应分层分段进行,层厚50cm,浇筑长度为锁口圈长度。
砼顶面应复振提浆,按设计要求设置坡度并压光抹平,避免出现蜂窝麻面。
砼浇筑过程中应安排专职人员对模板进行检查,如在施工过程中出现跑模现象应及时进行加固处理。
井架预埋件及下井管线的预埋PVC或钢管应及时检查并调整。
七、混凝土养护
浇筑后的砼应及时进行养护,采用湿麻袋覆盖养护,定时洒水,保持麻袋湿润,养护时间不少于7天。
八、安全预防措施
1、施工时在基坑四周设两道护栏,并在夜间设警示灯。
2、使用钢筋切断机、钢筋弯曲机时必须遵循机械操作规程。
3、罐车进入施工现场,使用汽车泵浇筑混凝土时,司机必须有上岗证,浇筑过程中安排专人指挥。
4、安装模板、搭设模板支架时,应按顺序分段进行,严禁猛撬、硬砸或大面积撬落和拉倒。
工完前,不得留下松动和悬挂的模板。
拆下的模板应及时运到指定地点集中堆放。
5、现场接电由专业电工进行接电,使用振捣棒要配戴绝缘手套。
九、文明、环保施工措施
1、钢筋焊接场地周围设置挡光壁,防治电焊施工对周围楼层居民造成困扰。
2、装运钻渣、土石方、建筑垃圾及工程渣土的车辆,应采取有效措施,保证不污染道路和环境。
3、生产废水包括施工机械设备清洗的含油废水和砼养护冲洗水、砂石料冲洗与开挖土石方排水。
含油废水和含砂、石废水分别进行处理,含油废水用隔油池去油污,含砂、石废水则由沉淀将其中固体物料沉淀下来,严禁任意排放。
审核人交底人接受交底人
交底内容施工单位中铁二十局集团有限公司北京地铁14号线工程土建施工09合同段项目经理部分项工程名称锁口圈梁交底内溶本交底为施工竖井锁口圈梁施工技术交底,包括锁扣圈梁尺寸、开挖、钢筋加工及
安装、模板安装、混凝土浇筑、养护。
单位工程名称
地铁14号线工程永定门外站—安乐林站区间交底时间锁口圈尺寸
钢筋下料审核人交底人接受交底人
交底内容施工单位中铁二十局集团有限公司北京地铁14号线工程土建施工09合同段项目经理部分项工程名称
锁口圈梁交底内溶本交底为施工竖井锁口圈梁施工技术交底,包括锁扣圈梁尺寸、开挖、钢筋加工及
安装、模板安装、混凝土浇筑、养护。
单位工程名称
地铁14号线工程永定门外站—安乐林站区间交底时间模板支架安装尺寸审核人交底人接受交底人
交底内容
施工单位中铁二十局集团有限公司北京地铁14号线工程土建施工09合同段项目经理部分项工程名称锁口圈梁交底内溶本交底为施工竖井锁口圈梁施工技术交底,包括锁扣圈梁尺寸、开挖、钢筋加工及
安装、模板安装、混凝土浇筑、养护。
单位工程名称
地铁14号线工程永定门外站—安乐林站区间交底时间审核人交底人接受交底人。
