监控系统工程施工进度计划表
- 格式:xls
- 大小:15.00 KB
- 文档页数:6

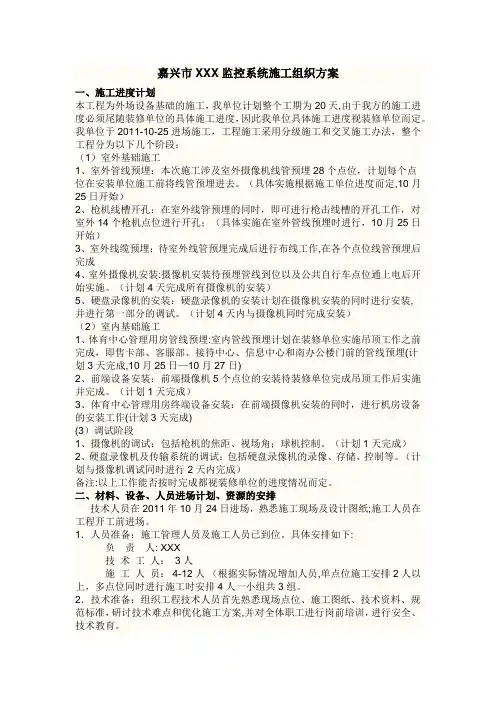

嘉兴市XXX监控系统施工组织方案一、施工进度计划本工程为外场设备基础的施工,我单位计划整个工期为20天,由于我方的施工进度必须尾随装修单位的具体施工进度,因此我单位具体施工进度视装修单位而定。
我单位于2011-10-25进场施工,工程施工采用分级施工和交叉施工办法,整个工程分为以下几个阶段:(1)室外基础施工1、室外管线预埋:本次施工涉及室外摄像机线管预埋28个点位,计划每个点位在安装单位施工前将线管预埋进去。
(具体实施根据施工单位进度而定,10月25日开始)2、枪机线槽开孔:在室外线管预埋的同时,即可进行枪击线槽的开孔工作,对室外14个枪机点位进行开孔;(具体实施在室外管线预埋时进行,10月25日开始)3、室外线缆预埋:待室外线管预埋完成后进行布线工作,在各个点位线管预埋后完成4、室外摄像机安装:摄像机安装待预埋管线到位以及公共自行车点位通上电后开始实施。
(计划4天完成所有摄像机的安装)5、硬盘录像机的安装:硬盘录像机的安装计划在摄像机安装的同时进行安装,并进行第一部分的调试。
(计划4天内与摄像机同时完成安装)(2)室内基础施工1、体育中心管理用房管线预埋:室内管线预埋计划在装修单位实施吊顶工作之前完成,即售卡部、客服部、接待中心、信息中心和南办公楼门前的管线预埋(计划3天完成,10月25日—10月27日)2、前端设备安装:前端摄像机5个点位的安装待装修单位完成吊顶工作后实施并完成。
(计划1天完成)3、体育中心管理用房终端设备安装:在前端摄像机安装的同时,进行机房设备的安装工作(计划3天完成)(3)调试阶段1、摄像机的调试:包括枪机的焦距、视场角;球机控制。
(计划1天完成)2、硬盘录像机及传输系统的调试:包括硬盘录像机的录像、存储、控制等。
(计划与摄像机调试同时进行2天内完成)备注:以上工作能否按时完成都视装修单位的进度情况而定。
二、材料、设备、人员进场计划、资源的安排技术人员在2011年10月24日进场,熟悉施工现场及设计图纸;施工人员在工程开工前进场。
监控工程施工计划书一、施工背景随着科技的不断发展,监控工程在公共安全、交通管理、企事业单位等多个领域得到了广泛的应用。
为了提高监控系统的性能和稳定性,确保施工质量,特制定本施工计划书。
二、施工目标1. 确保监控系统施工质量,满足项目需求。
2. 按时完成施工任务,确保项目进度。
3. 保障施工安全,降低施工风险。
三、施工准备1. 人员准备:组织具备丰富经验的工程师、技术员、施工人员等组成专业施工团队。
2. 材料准备:根据施工需求,提前准备好监控设备、线材、工具等所需材料。
3. 技术准备:熟悉施工图纸、技术规范和设备性能,制定详细的施工方案和操作流程。
4. 施工现场准备:确保施工现场安全、整洁,具备施工条件。
四、施工流程1. 设备安装:按照施工图纸和设备要求,依次安装监控摄像头、控制器、存储设备等。
2. 线缆布设:合理规划线缆走向,确保线缆整洁、安全,减少对环境的影响。
3. 接线连接:严格按照技术规范进行设备接线,确保连接可靠、接触良好。
4. 系统调试:完成设备安装和线缆布设后,进行系统调试,检查设备性能和系统稳定性。
5. 系统验收:在施工方、甲方共同参与下,对监控系统进行验收,确保系统满足需求。
五、施工措施1. 质量控制:严格把控施工质量,遵循技术规范,确保设备安装和线缆布设符合要求。
2. 进度管理:合理安排施工计划,确保按时完成施工任务。
3. 安全管理:加强施工现场安全管理,遵守安全生产规定,防止安全事故发生。
4. 沟通协调:与甲方保持良好沟通,及时解决施工过程中出现的问题。
六、施工期限根据项目需求和施工难度,预计施工期限为XX天。
七、施工费用根据施工内容和工程量,预计施工费用为XX元。
八、施工验收施工完成后,由施工方、甲方共同进行验收,确保监控系统性能稳定、满足需求。
在验收合格后,提供相应的技术支持和售后服务。
九、施工总结本次监控工程施工将严格按照本计划书执行,确保施工质量、进度和安全。
在施工过程中,及时总结经验,不断提高施工水平,为甲方提供优质的服务。
项目
名
序号阶段任务计划开始日天数计划结束日备注1系统深化设计6月1日76月8日
2工程项目部进驻工地施工准备6月1日76月8日
3核查确认主体工程施工阶段预埋
暗配管,确保管线通畅,符合规
范要求
6月4日106月14日
4设备材料进场(配合工程进度分
期分批进场)
6月4日256月29日
预计开工日期2019年6月1日-7月31日是,计60工日
施工进度计划表
6月1日6月11日6月21日7月1日7月11日7月21日7月31日
5明装管、线槽敷设6月4日256月29日6线缆敷设6月15日257月10日7接线箱、底座(盒)安装6月22日257月17日8现场设备安装、接线6月26日217月17日9控制中心设备安装、接线7月2日207月22日10系统单机调试7月16日77月23日11全系统调试、测试7月23日77月30日12行业管理报验7月26日57月31日。
监控施工技术方案1. 工程的施工技术、施工方法、工艺流程及施工进度计划、工期安排1.1施工程序线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用1.2主要施工方法1.2.1系统安装按照施工技术图的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据供应商提供的产品样本确定安装要求。
根据安防系统设备供应商提供的技术参数,配合土建做好各设备安装所需的预埋和预留位置。
根据安防系统设备供应商提供的技术参数和施工设计图纸的要求。
配置供电线路和接地装置。
摄像机应安装在监视目标附近,不易受外界损伤的地方。
其安装位置不易影响现场设备和工作人员的正常活动。
通常最低安装高度室内为2.50米,室外3.50米。
摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射。
摄像机采用75Ω-5同轴视频电缆,云台控制箱与视频矩阵主机之间连线采用2芯屏蔽通讯线缆(RVVP)或3类双绞线。
必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁的环境中安装摄像机。
从摄像机引出的电缆留有1m的余量,以便不影响摄像机的转动。
摄像机安装在监视目标附近不易受到外界损伤的地方,而且不影响附近人员的正常活动。
安装高度室内2.5-5m,室外3.5-10m。
电梯轿厢内的摄像机安装有顶部,其光轴与电梯厢的两壁、天花板成45度角。
摄像机避免逆光安装。
云台安装时按摄像监视范围决定云台的旋转方位,其旋转死角处在支、吊架和引线电缆一侧。
电动云台重量大,支持其的支、吊架安装牢固可靠,并考虑其的转动惯性,在它旋转时不发生抖动现象。
安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物。
解码器安装在离摄像机不远的现场,安装不要明显;若安装在吊顶内,吊顶要有足够的承载能力,并在附近有检修孔。
在监控室内的终端设备,在人力允许的情况下,可与摄像机的安装同时进行。
监控工程施工计划一、前言近年来,随着社会的不断发展,监控工程在各个领域得到了广泛应用。
监控工程的施工质量和进度直接影响到整个项目的顺利进行和最终实施效果。
因此,制定一份科学合理的监控工程施工计划显得尤为重要。
本文将结合实际案例,对监控工程施工计划进行详细介绍。
二、监控工程施工项目背景分析监控工程是指通过传感器和现代通信技术,对特定区域内的物体、环境等进行实时监测、分析与处理,以实现安全监控、数据采集等目的。
目前,监控工程已广泛应用于城市安防、智能交通、环境监测等领域。
本次监控工程施工项目为某市政府新建的智能交通系统监控工程,包括监控设备安装、调试和联网建设等工作。
项目总投资约为5000万元,总工程量为5000平方米,预计工期为6个月。
三、监控工程施工计划目标本次监控工程施工计划的目标是确保项目质量、按时交付,并最大限度地控制成本。
具体目标包括:1. 确定监控工程施工项目的总工期和分阶段工期;2. 制定合理的施工进度计划,确保按时交付;3. 确保项目质量和安全;4. 最大限度地控制成本,提高施工效率。
四、监控工程施工计划编制过程1. 项目启动阶段在项目启动阶段,项目经理应组建专门的监控工程施工团队,明确职责分工和工作目标。
同时,还应进行现场勘察和工程测量,为后续施工计划的编制提供准确的数据支撑。
2. 施工进度计划编制在项目启动阶段,应参考项目的总工程量和工期,确定监控工程的分阶段施工计划。
具体步骤如下:(1)确定工程分项工作量及施工顺序:根据项目实际情况,对监控工程的各项工作进行划分,并确定施工的顺序和优先级。
(2)评估施工资源需求:根据项目的工作量和时间要求,评估项目所需的人力、物力和财力资源,合理分配资源。
(3)确定施工方法和技术方案:结合实际情况,确定监控工程的施工方法和技术方案,保证施工质量。
3. 施工进度计划实施在项目实施阶段,项目经理应根据施工计划,组织施工队伍开展各项工作,并及时跟踪施工进度,及时处理施工中出现的问题。
监控系统施工组织设计一、施工进度计划本工程为外场设备基础的施工,我单位计划整个工期为1个月,工程施工采用分级施工和交叉施工办法,整个工程分为以下几个阶段:(1)基础施工1.外场基础制作准备阶段:所有外场设备基础位置现场考察,设计施工工艺、施工方案;熟悉施工图纸并与联合设计图纸比对,对于有差异及影响设备安装效果的地点进行确认,并提出修改方案;2.基础坑开挖:本次施工涉及车辆检测器基础1处、摄像机基础3处、悬臂式可变情报板1处,由于个设备基础位置分散,为保证工程质量,我公司计划每天开挖基础坑不低于一处;3.基础坑夯实:在基础开挖的同时,即可进行基础坑硬化平整,受基础坑开挖速度制约,随基础开挖完成后进行;4.绑扎钢筋笼、定位法兰盘:严格按照设计文件对钢筋笼进行绑扎,焊接。
定位法兰盘四角水平≯0.6mm,预埋管敷设到位;5.支模、浇注砼:使用内部光滑平整的模板,安装牢固;浇注砼时使用振动棒震动均匀,防止出现气泡;6.基础养护:基础浇注完毕后,每天上路巡查,给基础外部浇水及使用遮盖物保证基础水分不快速流失,防止基础外部出现裂痕。
(2)人井施工1.先根据复测台帐确定人孔位置和类型,然后挖基坑,基坑四周尺寸每边要大于实际人孔尺寸至少10厘米。
基坑挖好后报请监理工程师检验。
2.监理工程师认可后即可打混凝土垫层。
混凝土浇筑后,必须立即进行全面捣实,保证混凝土底层密实和表面平滑。
在浇筑时一定要将积水灌浇筑在内。
3.撑膜制钢筋笼,人孔模板位置要放正并抵撑牢固防止浇筑时变形,要保证膜位于基坑中央位置,墙壁厚度均匀一致。
4.待垫层凝固后开始人孔墙壁的浇筑。
混凝土采用标准的配合比进行浇筑,浇筑时要用振动棒震动,使墙体达到规定的强度。
在浇筑时按规定预留人孔的硅管槽位。
拉环线置于混凝土内,伸出长度要符合图纸要求。
5.管群进入人孔部位,在混凝土浇筑时预留,管群在进入人孔后管群外侧进行防水处理,人孔施工完成后报请监理工程检验,得到确认后方可进行下一个人孔施工。
洪雅县总冈山水库视频监控系统施工方案2023-7-05目录第一章视频监控施工方案 ............................................................................... 错误!未定义书签。
3.1工程的施工技术、施工方法、工艺流程 .................................................... 错误!未定义书签。
3.1.1施工程序 ................................................................................................. 错误!未定义书签。
3.1.2重要施工方法 ......................................................................................... 错误!未定义书签。
3.1.2.1系统安装........................................................................................................... 错误!未定义书签。
3.1.2.2系统的调试....................................................................................................... 错误!未定义书签。
3.1.2.3系统试运营....................................................................................................... 错误!未定义书签。
施工总进度计划表施工总进度的计划表一、项目概况本项目旨在完成一项工程施工任务,涵盖了多个方面的建设工作。
具体任务包括:建筑设计、结构设计、电气设计、给排水设计、空调系统设计、消防系统设计、智能化系统设计等。
工期为180天,预计从2023年3月1日开始,至2023年8月31日结束。
二、进度计划1.设计阶段:从2023年3月1日至2023年4月30日,共计60天。
主要完成建筑设计、结构设计、电气设计、给排水设计、空调系统设计、消防系统设计、智能化系统设计等。
2.施工准备阶段:从2023年5月1日至2023年5月31日,共计30天。
主要完成施工组织设计、选择施工队伍、准备施工材料等。
3.施工阶段:从2023年6月1日至2023年8月31日,共计90天。
按照施工图纸和技术规范进行施工,确保工程质量。
三、资源需求1.人力资源:本项目需要建筑师、结构工程师、电气工程师、给排水工程师、空调工程师、消防工程师、智能化工程师等各类专业人员共计80人。
2.物力资源:需要各种施工材料、设备等,预计费用为300万元。
3.财力资源:预计项目总费用为1000万元,其中包括人工费用、材料费用、设备租赁费用等。
四、风险管理1.技术风险:可能存在设计变更、技术难题等问题,需要加强与设计师的沟通,确保施工符合设计要求。
2.人员风险:可能存在人员变动、技能不足等问题,需要加强人员培训和管理,确保施工顺利进行。
3.资金风险:可能存在资金短缺等问题,需要合理安排资金,确保项目正常运转。
4.突发风险:可能存在突发事件、自然灾害等问题,需要制定应急预案,确保人员和财产安全。
五、质量保证1.建立完善的质量管理体系,明确各级质量管理责任。
2.加强原材料的质量控制,确保材料符合规范和设计要求。
3.加强施工过程中的质量控制,确保每一道工序都符合质量标准。
4.加强成品的检验和验收,确保工程质量符合要求。
六、成本控制1.制定合理的成本控制目标,明确成本控制责任。
监控系统工程施工方案主要包括以下几个方面:工程概况、施工准备、施工方法及工艺、系统调试与验收、施工安全及环保、施工进度计划。
以下是一篇不少于500字的监控系统工程施工方案:一、工程概况1.1 项目背景随着社会的不断发展,监控系统在公共安全、交通管理、楼宇自动化等领域发挥着越来越重要的作用。
本项目旨在构建一套完善的监控系统,以提高企事业单位的安全管理水平,保障国家和人民的生命财产安全。
1.2 项目内容本项目主要包括:监控设备的采购、安装、调试及验收;监控系统的集成;相关技术培训及售后服务。
二、施工准备2.1 技术准备在施工前,项目技术负责人应组织相关技术人员对监控系统的设计方案、施工图纸等进行认真学习,确保施工过程中技术问题的及时解决。
2.2 人员准备根据项目规模和施工进度要求,合理安排施工人员,确保施工过程中人员充足、分工明确。
2.3 材料准备提前采购所需的监控设备、材料及工具,并对设备进行检查,确保设备质量符合国家标准。
2.4 施工现场准备确保施工现场具备施工条件,如电力供应、网络接入等。
对施工现场进行清理,为设备安装提供无障碍环境。
三、施工方法及工艺3.1 设备安装按照施工图纸和设备说明书,进行设备的安装。
注意设备的接线、调试和防护措施,确保设备安装牢固、可靠。
3.2 监控系统集成根据设计方案,将各设备进行连接,调试系统参数,确保监控系统正常运行。
3.3 布线施工按照设计图纸进行监控电缆的布线,注意电缆的走向、固定和防护。
确保布线整齐、美观,符合国家标准。
3.4 系统调试与验收在施工完成后,对监控系统进行调试和验收。
确保系统运行稳定、功能完善,满足设计要求。
四、施工安全及环保4.1 施工安全施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。
对施工现场进行定期安全检查,发现问题及时整改。
4.2 施工环保在施工过程中,注意保护环境,严格遵守国家环保法规。
对废弃物进行分类处理,减少对环境的影响。
道路监控系统项目施工进度计划及保证措施1.1施工工期该工程的施工工期为:60 天。
为保证项目中标后能够在规定的工期按质完成,我们将在接到中标通知并且在合同生效后五天内向甲方及监理工程师提交一份适合于整个工程的施工规划和主要工序的施工详图、与施工方案,供监理工程师批准。
施工进度计划工程进度计划表见本文件施工进度计划表附件。
施工进度的保证措施为确保工程任务按时完成,工程进度保证措施从如下几方面入手:1.1.1 充分做好施工准备组织功底深厚的技术班子,作好系统细化设计、绘制安装图纸。
挑选各专业技术人员,进行施工前的技术交底。
集中各小队施工负责人,衔接好施工界面。
施工准备做得好可使施工很顺利地进入正常状态,减少磨合期;认真做好图纸会审与技术交底;组织工程技术人员,编制施工预算和工料分析,在此基础上做好各种材料的供应与设备的采购计划。
在施工工作开始前,办理妥当实施本工程所必须的一切施工许可证并提交采购人备案,否则采购人有权按照合同条款指示中标人暂停工程,直到本条内容被执行。
在施工工作开始前,提交施工图(包括操作和维护程序),供采购人批准。
施工图应详细说明所有设备、部件的安装、测试和试运行的顺序和采取何种处理确保设备的正常功能、避免设备损坏和影响使用寿命,以及电缆的埋设、连接和测试等。
施工方法和工艺要求符合国家和通信、电子、机械行业有关机电设备的安装规程和质量控制标准。
所有机电设备的安装均采用下走线方式。
所有设备按施工图的指示进行固定和连接。
设备应处于正常直立和稳定的状态。
在施工现场遵守采购人规定的任何有关工程和安全的特殊规定。
1.1.2 强化施工组织及协调为确保按时完工,协调好各专业的配合,必须组织好流水作业和平行作业。
1.1.3 选用高素质专业施工队伍本工程量较大,质量要求高,工期紧,因此施工中必须有效地组织好专业施工队伍,选择素质好、技术水平高,曾经做过大型安防工程的施工队伍。
1.1.4 搞好设备材料供应施工中根据施工进度计划和施工预算中的工料分析,编制工程材料需用量计划,作为备料、供应、确定仓库堆场面积及组织运输的依据。
施工进度与计划表(详尽版)一、项目概述本项目旨在完成XXX工程的建设,主要包括以下几个方面:1. 土建工程2. 安装工程3. 装修工程4. 附属设施工程项目总工期为XX个月,预计XX年XX月XX日开工,XX年XX月XX日竣工。
二、施工进度计划1. 土建工程第一阶段:准备工作(1个月)- 完成施工图纸及施工方案的审查- 办理施工许可等相关手续- 完成施工现场的平整、排水等工作第二阶段:主体结构施工(4个月)- 完成桩基工程- 完成主体结构混凝土浇筑- 完成钢结构安装第三阶段:砌体及防水工程(3个月)- 完成砌体工程- 完成屋面及地下室防水工程第四阶段:安装工程(3个月)- 完成给排水系统安装- 完成供电系统安装- 完成通风与空调系统安装第五阶段:装修工程(2个月)- 完成室内外装修- 完成智能化系统安装第六阶段:附属设施工程(1个月)- 完成绿化工程- 完成道路及广场铺装- 完成照明系统安装2. 安装工程第一阶段:设备采购及验收(2个月)- 完成主要设备的采购- 完成设备的验收及安装第二阶段:管道安装(3个月)- 完成管道系统的安装- 完成阀门及泵类的安装第三阶段:电气安装(2个月)- 完成供电系统的安装- 完成照明及智能化系统的安装第四阶段:系统调试及验收(1个月)- 完成系统的调试- 完成验收工作3. 装修工程第一阶段:设计及材料采购(1个月)- 完成装修设计- 完成材料的采购第二阶段:施工(3个月)- 完成墙面、地面及天花的施工- 完成家具及装饰品的安装第三阶段:验收及整改(1个月)- 完成验收工作- 对存在的问题进行整改4. 附属设施工程第一阶段:设计及施工(2个月)- 完成附属设施的设计- 完成施工及安装第二阶段:验收及整改(1个月)- 完成验收工作- 对存在的问题进行整改三、施工进度调整及控制1. 定期召开施工进度汇报会,了解工程进展情况,解决存在的问题。
2. 对影响工期的因素进行预测和分析,提前采取应对措施。
工程进度计划时间安排表一、项目目标与范围1.明确项目的总体目标和预期成果。
2.确定项目的范围,包括所需完成的任务和可交付成果。
二、工期与进度时间1.根据项目目标和范围,制定详细的工期计划。
2.确定关键路径和关键任务,并设定相应的里程碑。
3.预留一定的缓冲时间,以应对可能的风险和延误。
三、资源需求1.确定项目所需的人力资源,包括人员数量和技能要求。
2.评估所需的物资、设备和软件资源。
3.确保资源的可用性和及时性。
四、任务分配与负责人1.根据项目目标和资源需求,将任务分配给合适的团队成员。
2.明确每个任务的负责人和关键联系人。
3.确保任务分配的合理性和高效性。
五、进度跟踪与调整1.建立有效的进度跟踪机制,定期检查项目进度。
2.及时发现并解决潜在的问题和延误。
3.根据实际情况调整进度计划和资源分配。
六、风险管理1.识别项目中可能出现的风险和挑战。
2.为每个风险制定应对策略和措施。
3.保持风险管理的持续性和动态性。
七、质量保证1.设定项目的质量标准和验收标准。
2.实施有效的质量保证措施,确保项目质量。
3.在项目中强调质量意识和质量控制的重要性。
八、沟通与协调1.制定清晰的沟通计划,确保团队成员之间的信息传递。
2.定期召开项目会议,讨论进度、问题和解决方案。
3.加强团队成员之间的协作和配合,提高工作效率。
九、变更管理1.建立变更管理流程,对项目中的变更请求进行评估和控制。
2.对重大变更进行充分的论证和审批。
监控系统施工计划表一、项目概况监控系统是一种通过安装摄像头等设备,对特定区域进行实时监控和录像的系统。
本项目旨在对XX地区的公共场所进行监控系统的安装和调试,提高社会治安和公共安全水平。
二、项目目标1.实现对公共场所的实时监控和录像功能;2.确保监控系统的稳定性和可靠性;3.提高公共场所的安全性和治安水平。
三、项目内容1.确定监控区域和设备选型;2.进行设备安装和线缆布线;3.进行监控软件的安装和配置;4.完成监控系统的调试和测试;5.进行培训和技术支持。
四、工期计划1.确定监控区域和设备选型(2天)-与甲方沟通确定监控区域,并根据场地要求选取适当的监控设备。
2.设备安装和线缆布线(7天)-安装摄像头、录像机等监控设备,并进行线缆布线,确保设备正常运行。
3.软件安装和配置(4天)-安装监控软件,并进行相应的配置,以实现实时监控和录像功能。
4.监控系统调试和测试(5天)-对已安装和配置好的监控系统进行调试和测试,确保系统稳定和可靠。
5.培训和技术支持(2天)-对用户进行监控系统的培训,包括使用方法和常见故障排除,并提供后期的技术支持。
五、项目进度根据上述工期计划,本项目的总工期为20天,具体进度如下:-第1天~第2天:确定监控区域和设备选型;-第3天~第9天:设备安装和线缆布线;-第10天~第13天:软件安装和配置;-第14天~第18天:监控系统调试和测试;-第19天~第20天:培训和技术支持。
六、资源需求1.人员资源:需要由1名项目经理负责整个工程的组织和管理,并由2名技术工程师进行设备的安装、调试和培训。
2.物料资源:主要包括摄像头、录像机、线缆等监控设备,以及软件安装所需的光盘和授权证书等。
七、风险管理1.设备选型不合理:在确定监控设备时,需要充分考虑监控区域的大小、光照情况等因素,以确保设备的适用性和性能。
2.施工进度延误:可能会遇到意外情况,如设备故障、线缆布线不合理等,需要及时处理,以确保施工进度的顺利进行。
