基础底板模板技术交底通用版
- 格式:doc
- 大小:40.00 KB
- 文档页数:3
一、交底目的为确保底板施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,特进行底板安全技术交底。
二、施工范围本交底适用于所有底板施工项目,包括但不限于地下室底板、楼板、地面等。
三、施工内容1. 施工准备- 检查施工图纸,了解设计要求及施工工艺。
- 准备必要的施工设备、材料和安全防护用品。
- 组织施工人员学习安全技术交底内容,确保每位施工人员熟悉并掌握安全操作规程。
2. 施工工艺- 底板混凝土浇筑前,对模板、支撑系统进行验收,确保其稳固可靠。
- 浇筑过程中,严格控制混凝土配合比,确保混凝土强度和质量。
- 采取分层浇筑、分层振捣的方式,确保混凝土密实。
- 浇筑完成后,及时进行养护,防止混凝土裂缝。
3. 安全措施- 人员安全- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高处作业时,必须系好安全带,并设置安全防护栏杆。
- 严禁酒后作业,严禁违章操作。
- 机械设备安全- 机械设备必须经过定期检查和维护,确保其安全可靠。
- 机械设备操作人员必须持证上岗,严格按照操作规程操作。
- 材料安全- 材料堆放整齐,不得超高、超宽堆放。
- 易燃易爆材料应远离火源,并采取相应的防火措施。
- 环境安全- 施工现场应保持整洁,不得堆放杂物。
- 施工现场应设置警示标志,提醒施工人员注意安全。
- 施工现场应设置消防设施,确保消防通道畅通。
四、注意事项1. 施工过程中,严格遵循安全技术交底内容,不得擅自更改施工工艺和安全措施。
2. 施工人员应随时关注施工现场的安全状况,发现问题及时报告并采取措施。
3. 施工单位应定期对施工现场进行安全检查,确保施工安全。
五、应急措施1. 发生安全事故时,立即停止施工,组织人员进行救援。
2. 报告相关部门,按照事故应急预案进行处理。
3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
六、交底时间本次安全技术交底时间为____年____月____日,交底人为____,参与交底人员为____。

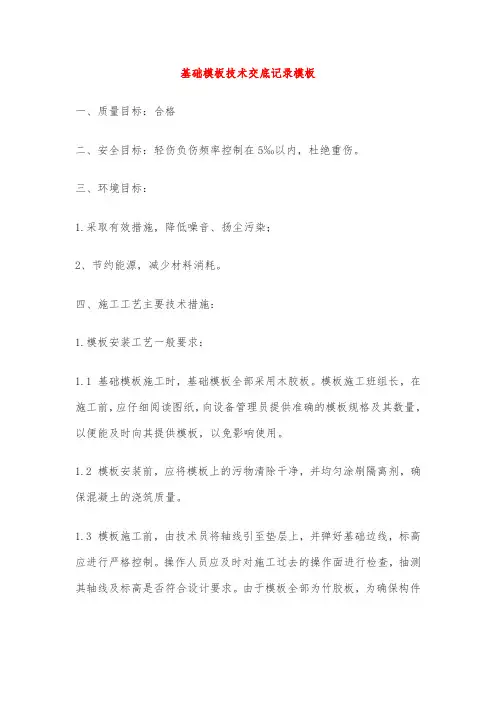

基础模板技术交底记录模板一、质量目标:合格二、安全目标:轻伤负伤频率控制在5‰以内,杜绝重伤。
三、环境目标:1.采取有效措施,降低噪音、扬尘污染;2、节约能源,减少材料消耗。
四、施工工艺主要技术措施:1.模板安装工艺一般要求:1.1基础模板施工时,基础模板全部采用木胶板。
模板施工班组长,在施工前,应仔细阅读图纸,向设备管理员提供准确的模板规格及其数量,以便能及时向其提供模板,以免影响使用。
1.2模板安装前,应将模板上的污物清除干净,并均匀涂刷隔离剂,确保混凝土的浇筑质量。
1.3模板施工前,由技术员将轴线引至垫层上,并弹好基础边线,标高应进行严格控制。
操作人员应及时对施工过去的操作面进行检查,抽测其轴线及标高是否符合设计要求。
由于模板全部为竹胶板,为确保构件2.2.3安装穿墙或对拉螺栓和支固塑料套管。
要使螺栓杆端向上,套管套于螺栓上,清扫清模内杂物。
2.2.4以同样方法就位另一侧墙模板,使穿墙螺栓穿过模板并在螺栓杆端戴上扣件和螺母,然后调整两块模板的位置和垂直,与此同时高速斜撑角度,合格后,固定斜撑,坚固全部穿墙螺栓的螺母。
2.2.5模板安装完毕后,全面检查扣件、螺栓、斜撑是否紧固、稳定,模板拼缝及下口是否严密。
3.模板拆除施工工艺3.1模板拆除的一般要点:3.1.1侧模拆除:在混凝土强度能保证其表面及棱角不因拆除模板而受损后,方可拆除。
3.1.2底模及冬季施工模板的拆除,必须执行《混凝土结构工程施工质量验收规范》(GB50204-2015)的有关条款。
作业班组必须进行拆模申请经项目部技术负责人对拆模试块的抗压强度达到规范规定后,经批准后方可拆除。
3.1.3已拆除模板及支架的结构,在混凝土达到设计强度等级后方允许承受全部使用荷载;当施工荷载所产生的效应比使用荷载的效应更不利时,必须经核算,加设临时支撑。
3.2模板拆除的一般要点:3.2.1拆装模板的顺序和方法,应按照配板设计的规定进行。
若无设计规定时,应遵循先支后拆,后支先拆;先拆不承重的模板,后拆承重部分的模板;自上而下,支架先拆侧向支撑,后拆竖向支撑等原则。
基础模板工程技术交底一、项目背景基础模板工程是建筑施工中的重要环节,它为建筑物提供了稳固的基础支撑,保证了建筑物的安全和稳定性。
本文将详细介绍基础模板工程的技术要求和交底事项,以确保施工过程中的质量和安全。
二、技术要求1. 基础模板的材料选择基础模板的选择应符合设计要求和施工规范,常用的材料包括钢模板、木模板和塑料模板等。
根据具体情况选择合适的模板材料,并确保其质量合格。
2. 模板搭设与支撑模板的搭设应按照设计要求进行,确保模板的稳定性和牢固性。
搭设前应检查模板材料的质量和尺寸是否符合要求,避免出现安全隐患。
3. 模板的表面处理模板的表面应平整光滑,无明显凹凸和破损。
使用模板前应进行清洁和防腐处理,确保模板的使用寿命和施工质量。
4. 模板的拆除模板的拆除应在混凝土达到设计强度的情况下进行,拆除时应避免对基础结构产生冲击和损坏。
拆除后应及时清理模板材料,做好材料的分类和整理工作。
三、技术交底事项1. 工程概况交底人应向施工人员介绍基础模板工程的概况,包括工程的位置、规模、施工内容、施工期限等。
同时,还应向施工人员介绍基础模板工程的重要性和施工要求。
2. 技术要求交底交底人应详细讲解基础模板工程的技术要求,包括模板材料的选择、搭设方法、支撑方式、表面处理和拆除要求等。
交底人应通过图纸、样板和实际操作等方式进行讲解,确保施工人员理解和掌握技术要求。
3. 安全注意事项交底人应重点强调基础模板工程的安全注意事项,包括模板搭设过程中的防护措施、模板支撑的稳定性、模板拆除时的安全操作等。
交底人还应告知施工人员应急情况下的应对措施,提高施工人员的安全意识和应急处理能力。
4. 质量控制要求交底人应向施工人员介绍基础模板工程的质量控制要求,包括模板材料的质量检验、模板搭设过程中的质量控制、模板表面处理的质量要求等。
交底人还应告知施工人员如何进行质量检查和验收,确保施工质量符合要求。
四、总结基础模板工程的技术交底是施工过程中的重要环节,通过详细的技术要求和交底事项,可以确保施工人员理解并掌握基础模板工程的施工要求,提高施工质量和安全性。
基础模板工程技术交底一、背景介绍基础模板工程是建筑施工中的重要环节,用于支撑和固定建筑物的基础结构。
本文将详细介绍基础模板工程的技术交底内容,包括工程概况、施工工艺、材料要求、施工安全等方面。
二、工程概况基础模板工程位于XX市XX区XX街道,总面积为XXXX平方米。
本工程的主要目标是为了支撑一栋高层建筑的基础结构,确保建筑物的稳定性和安全性。
三、施工工艺1. 基坑开挖:根据设计要求,进行基坑开挖,确保基坑的形状、尺寸和平整度符合要求。
2. 基础底板制作:在基坑内铺设一层厚度为XX厘米的砂浆底板,用于保证基础模板的稳定性。
3. 模板安装:根据设计图纸,按照预定的尺寸和布置方式安装基础模板。
确保模板的平整度、垂直度和水平度符合要求。
4. 钢筋绑扎:在模板安装完成后,根据设计要求进行钢筋的绑扎作业。
确保钢筋的布置密度和位置准确无误。
5. 浇筑混凝土:在模板和钢筋布置完成后,进行混凝土的浇筑作业。
确保混凝土的配合比例准确,并采取适当的振捣措施,确保混凝土的密实性和均匀性。
6. 模板拆除:混凝土达到设计强度后,进行模板的拆除作业。
拆除过程中要注意安全,避免对基础结构造成损坏。
四、材料要求1. 模板材料:采用优质的胶合板作为基础模板材料,确保其强度和稳定性。
2. 钢筋材料:采用符合国家标准的HRB400级别钢筋,确保其抗拉强度和耐腐蚀性。
3. 混凝土材料:采用符合设计要求的混凝土材料,确保其强度和耐久性。
五、施工安全1. 安全防护:施工现场要设置明显的安全警示标志,并配备必要的安全防护设施,如安全帽、安全绳等。
2. 作业人员培训:施工前,对参与施工的人员进行安全培训,提高其安全意识和技能。
3. 安全监控:施工现场要安装监控摄像头,及时发现和处理安全问题。
4. 施工顺序:按照施工工艺要求,合理安排施工顺序,避免施工过程中的交叉作业和安全隐患。
六、总结基础模板工程的技术交底内容包括工程概况、施工工艺、材料要求和施工安全等方面。

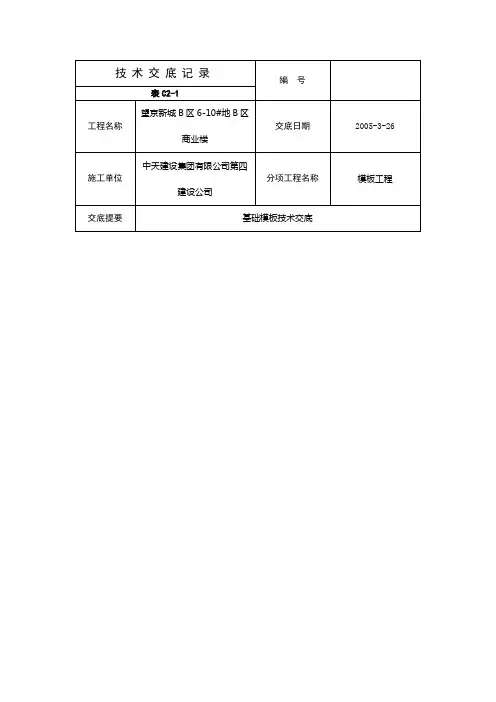

基础模板工程技术交底标题:基础模板工程技术交底引言概述:基础模板工程技术交底是指在施工前,施工方与监理方、设计方等相关人员进行技术交底,明确施工过程中的基础模板工程要求和技术细节,确保施工过程顺利进行,达到设计要求。
本文将详细介绍基础模板工程技术交底的内容和要点。
一、施工方案1.1 确定基础模板工程施工方案:明确基础模板工程的施工方案,包括施工方法、工序、施工顺序等。
1.2 确定施工人员:确定参预基础模板工程的施工人员,包括施工队长、技术员、操作工等。
1.3 确定施工设备:确定所需的施工设备,如模板支撑系统、混凝土搅拌机等。
二、质量控制2.1 检查模板质量:确保基础模板的质量符合设计要求,无破损、变形等情况。
2.2 混凝土浇筑质量控制:严格按照设计要求进行混凝土浇筑,保证混凝土的均匀性和密实性。
2.3 模板拆除控制:在混凝土达到强度要求后,及时进行模板拆除,避免对结构产生不良影响。
三、安全措施3.1 安全技术交底:对施工人员进行安全技术交底,明确施工中的安全注意事项。
3.2 安全防护设施:设置必要的安全防护设施,如安全带、护栏等,确保施工人员安全。
3.3 紧急处理措施:制定紧急处理预案,确保在发生意外情况时能够及时有效地处理。
四、进度控制4.1 制定施工进度计划:根据基础模板工程的实际情况,制定合理的施工进度计划。
4.2 定期检查进度:定期检查施工进度,及时发现问题并加以解决,确保施工按计划进行。
4.3 调整进度计划:根据实际情况,灵便调整施工进度计划,确保工程按时完工。
五、验收标准5.1 制定验收标准:明确基础模板工程的验收标准,包括质量、安全等方面的要求。
5.2 验收过程:按照验收标准进行验收,确保基础模板工程符合设计要求。
5.3 整改措施:如发现问题,及时整改并重新进行验收,直至达到验收标准。
结语:基础模板工程技术交底是确保工程质量和安全的重要环节,施工方应严格按照技术交底内容进行施工,保证工程顺利进行并达到设计要求。

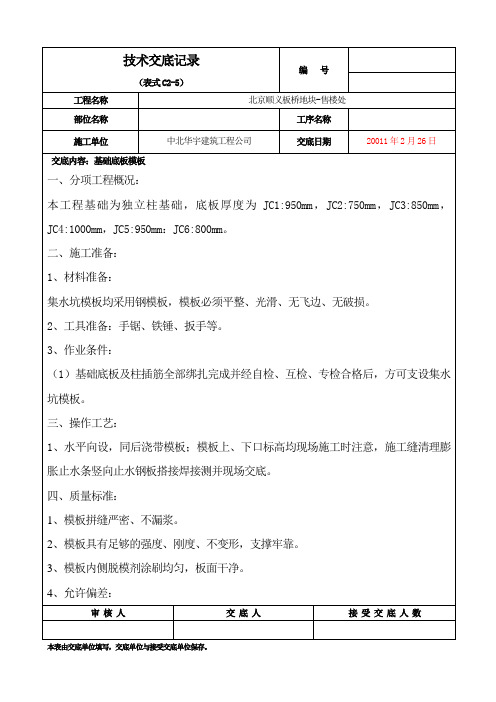

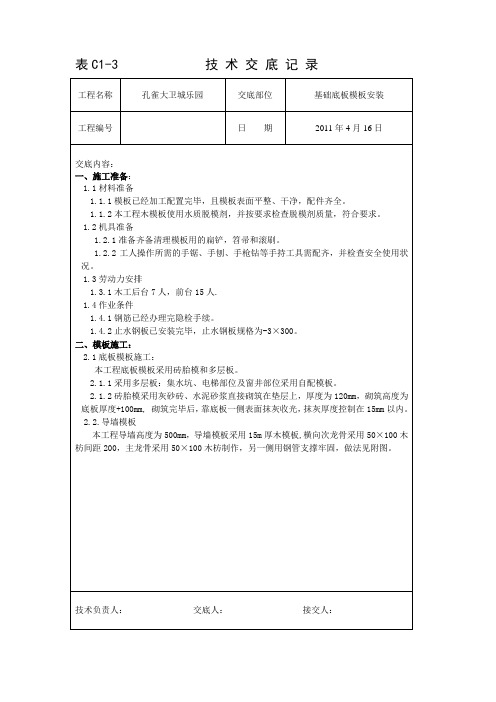

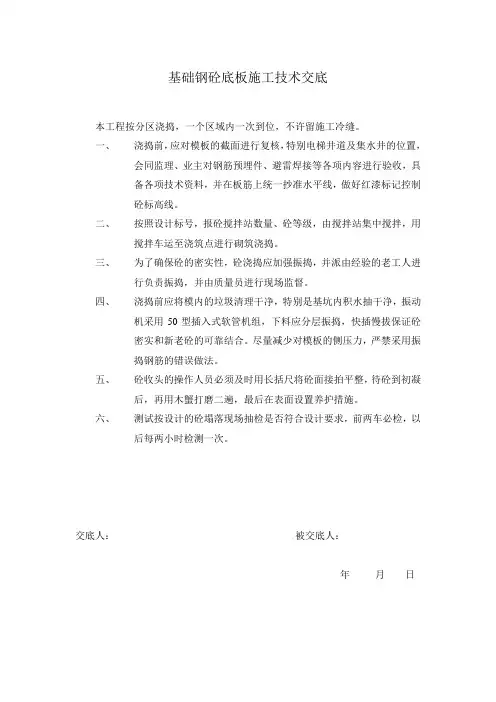

基础钢砼底板施工技术交底本工程按分区浇捣,一个区域内一次到位,不许留施工冷缝。
一、浇捣前,应对模板的截面进行复核,特别电梯井道及集水井的位置,会同监理、业主对钢筋预埋件、避雷焊接等各项内容进行验收,具备各项技术资料,并在板筋上统一抄准水平线,做好红漆标记控制砼标高线。
二、按照设计标号,报砼搅拌站数量、砼等级,由搅拌站集中搅拌,用搅拌车运至浇筑点进行砌筑浇捣。
三、为了确保砼的密实性,砼浇捣应加强振捣,并派由经验的老工人进行负责振捣,并由质量员进行现场监督。
四、浇捣前应将模内的垃圾清理干净,特别是基坑内积水抽干净,振动机采用50型插入式软管机组,下料应分层振捣,快插慢拔保证砼密实和新老砼的可靠结合。
尽量减少对模板的侧压力,严禁采用振捣钢筋的错误做法。
五、砼收头的操作人员必须及时用长括尺将砼面接拍平整,待砼到初凝后,再用木蟹打磨二遍,最后在表面设置养护措施。
六、测试按设计的砼塌落现场抽检是否符合设计要求,前两车必检,以后每两小时检测一次。
交底人:被交底人:年月日基础底板模板施工技术交底一、模板工程制作安装好坏直接关系到浇捣后的砼的内实外光,外形尺寸正确的重要环节,必须认真对安装模板的钢度尺寸、标高进行复核检查。
二、本工程的模板采用多夹板拼组,直径φ48*3的钢管作为支撑。
电梯井、集水井内模采用木夹板,固定在底板的主筋上。
三、底板与外墙之间施工缝设在底板-8.75向上350mm处,底板与内墙内柱施工缝设在底板上表面施工缝处,外墙模板采用九夹板,用100*50mm木方加固,采用φ20钢筋作支架。
间距900mm,施工缝采用300*4钢板止水带。
四、电梯井道基坑及集水井基坑模板位置安装必须按图纸要求,对准墨线位置,复核标高准确无误后方可固定在底板的主筋上。
用φ48钢管固定,不准移位。
五、在立外墙施工缝模过程中及时对模板的轴线、标高截面尺寸和模板的钢度、稳定性作技术复核。
交底人:被交底人:年月日基础砼垫层技术交底根据本工程的要求,结合我公司多年的施工经验,着重针对性采用如下技术交底:一、基坑土方开挖后,经过桩基测试,若无需对工程桩采取补强等措施,即可投入桩处理及垫层等施工工艺。
